บทที่ 3 รายงานการปฏิบัติงานของที่ปรึกษา

บทที่ 3

รายงานการปฏิบัติงานของที่ปรึกษา

3.1      รายงานการปฏิบัติงานของที่ปรึกษา

ในเดือน เมษายน2564 ที่ปรึกษาได้ปฏิบัติงานควบคุมงานก่อสร้างโครงการ สรุปการดำเนินงานได้ดังนี้

3.1.1    การควบคุมงานก่อสร้าง

ที่ปรึกษาได้ดำเนินการควบคุมงานก่อสร้าง มีรายละเอียดการดำเนินงานและความก้าวหน้าของงานตามที่กล่าวในบทที่ 2 ข้อ2.2 รายละเอียดความก้าวหน้าของงานในสายทาง

ผลความก้าวหน้าของบริษัทที่ปรึกษาแสดงไว้ในตารางที่ 3.1.1 ดังนี้

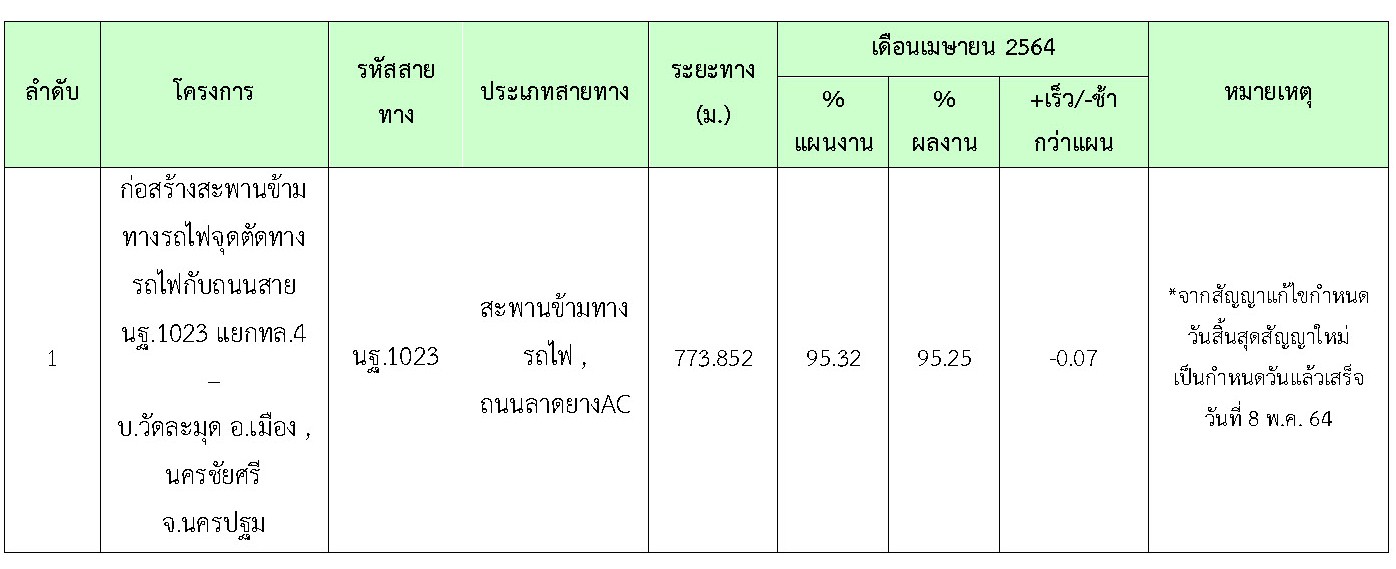

ตารางที่ 3.1.1 สรุปผลงานความก้าวหน้าของบริษัทที่ปรึกษา

3.2      การตรวจสอบการอนุมัติการใช้วัสดุ

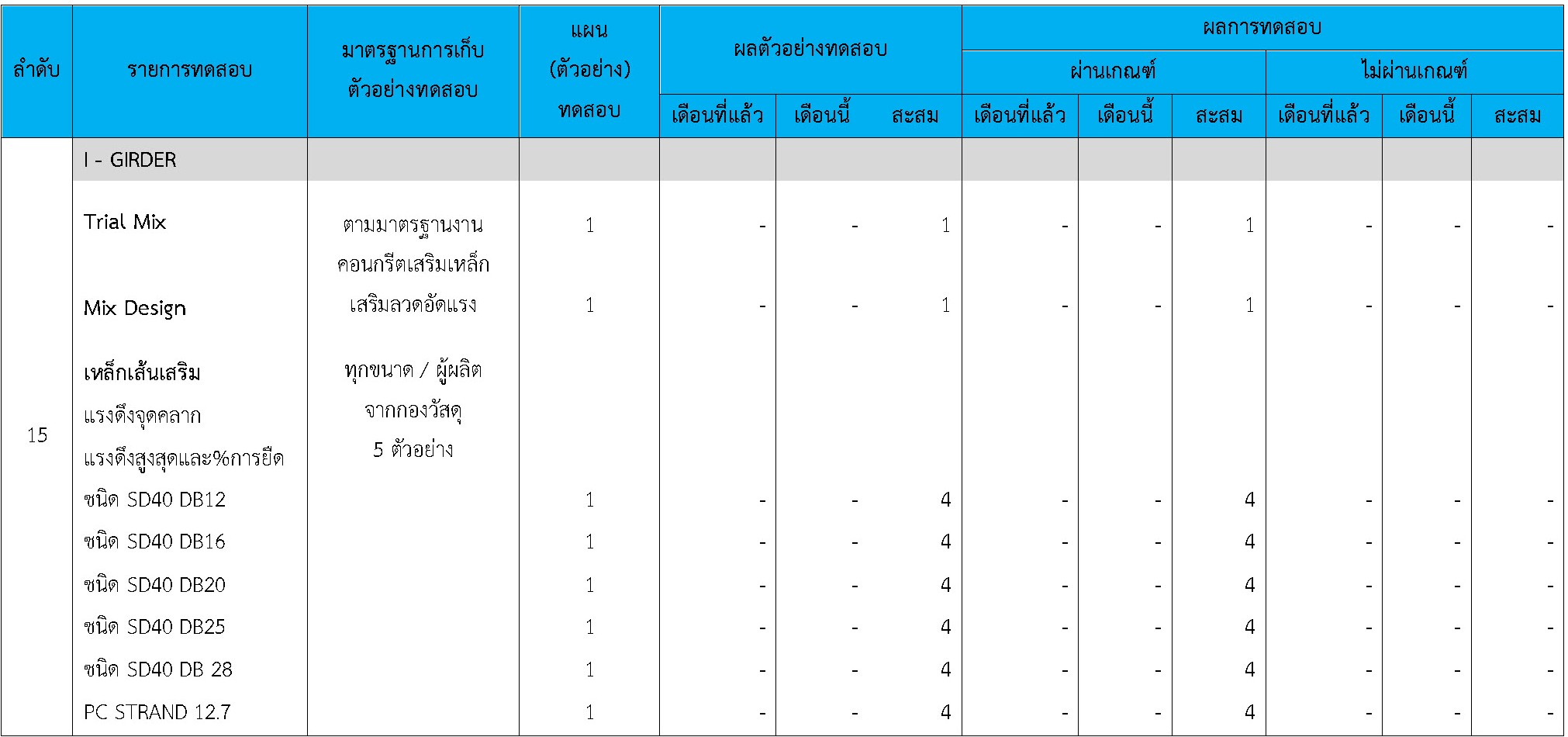

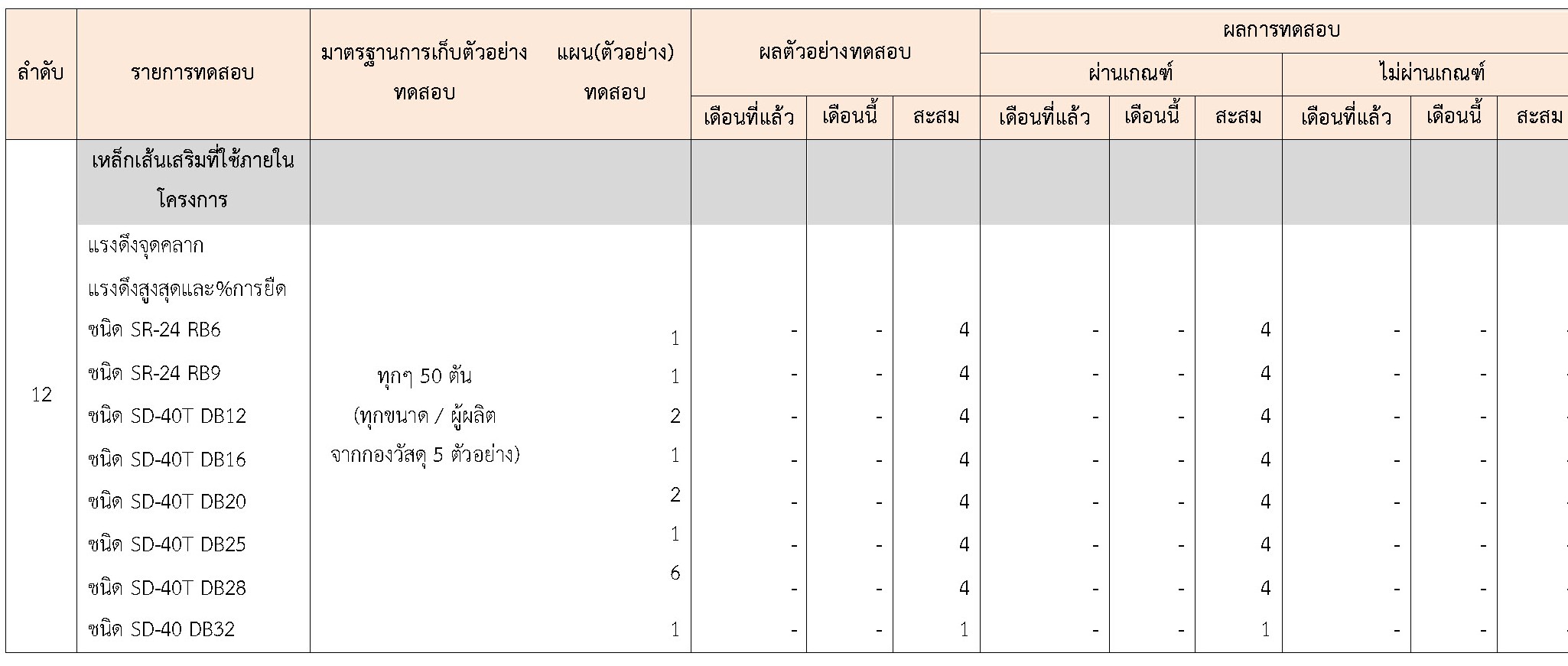

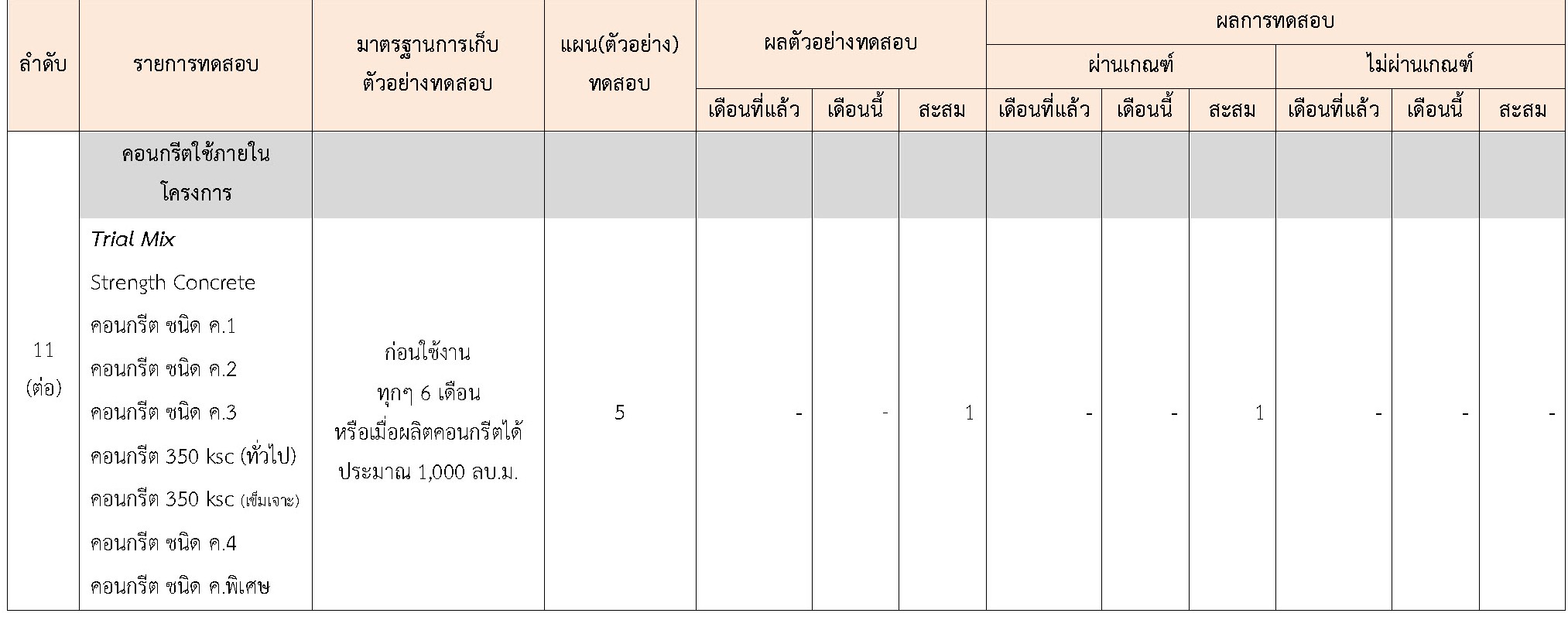

ได้แสดงเกณฑ์การทดสอบGeneral Test และ Control Test แสดงไว้ในตารางที่ 3.2.1– 3.2.2 ดังนี้

ในเดือน เมษายน2564 ที่ปรึกษาได้ปฏิบัติงานควบคุมงานก่อสร้างโครงการ สรุปการดำเนินงานได้ดังนี้

3.1.1    การควบคุมงานก่อสร้าง

ที่ปรึกษาได้ดำเนินการควบคุมงานก่อสร้าง มีรายละเอียดการดำเนินงานและความก้าวหน้าของงานตามที่กล่าวในบทที่ 2 ข้อ2.2 รายละเอียดความก้าวหน้าของงานในสายทาง

ผลความก้าวหน้าของบริษัทที่ปรึกษาแสดงไว้ในตารางที่ 3.1.1 ดังนี้

ตารางที่ 3.1.1 สรุปผลงานความก้าวหน้าของบริษัทที่ปรึกษา

ลำดับ

โครงการ

รหัสสายทาง

ประเภทสายทาง

ระยะทาง (ม.)

เดือนเมษายน 2564

หมายเหตุ

% แผนงาน

% ผลงาน

+เร็ว/-ช้า กว่าแผน

1

ก่อสร้างสะพานข้ามทางรถไฟจุดตัดทางรถไฟกับถนนสาย นฐ.1023 แยกทล.4 –
บ.วัดละมุด อ.เมือง ,
นครชัยศรี
จ.นครปฐม

นฐ.1023

สะพานข้ามทางรถไฟ ,ถนนลาดยางAC

773.852

95.32

95.25

-0.07

*จากสัญญาแก้ไขกำหนดวันสิ้นสุดสัญญาใหม่
เป็นกำหนดวันแล้วเสร็จ
วันที่ 8 พ.ค. 64

3.2      การตรวจสอบการอนุมัติการใช้วัสดุ

ได้แสดงเกณฑ์การทดสอบGeneral Test และ Control Test แสดงไว้ในตารางที่ 3.2.1– 3.2.2 ดังนี้

โครงการก่อสร้างสะพานข้ามทางรถไฟ จุดตัดทางรถไฟกับถนนสาย นฐ. 1023แยก ทล.4 – บ้านวัดละมุด อ.เมือง,นครชัยศรี จ.นครปฐม

ผลการทดสอบวัสดุ

ในระหว่างวันที่ 1-30 เมษายน 2564ผู้ว่าจ้างได้เสนอหนังสือขออนุมัติใช้วัสดุถึงที่ปรึกษา โดยที่ปรึกษาได้ตรวจสอบวัสดุดังกล่าวมีผลทดสอบดังตาราง

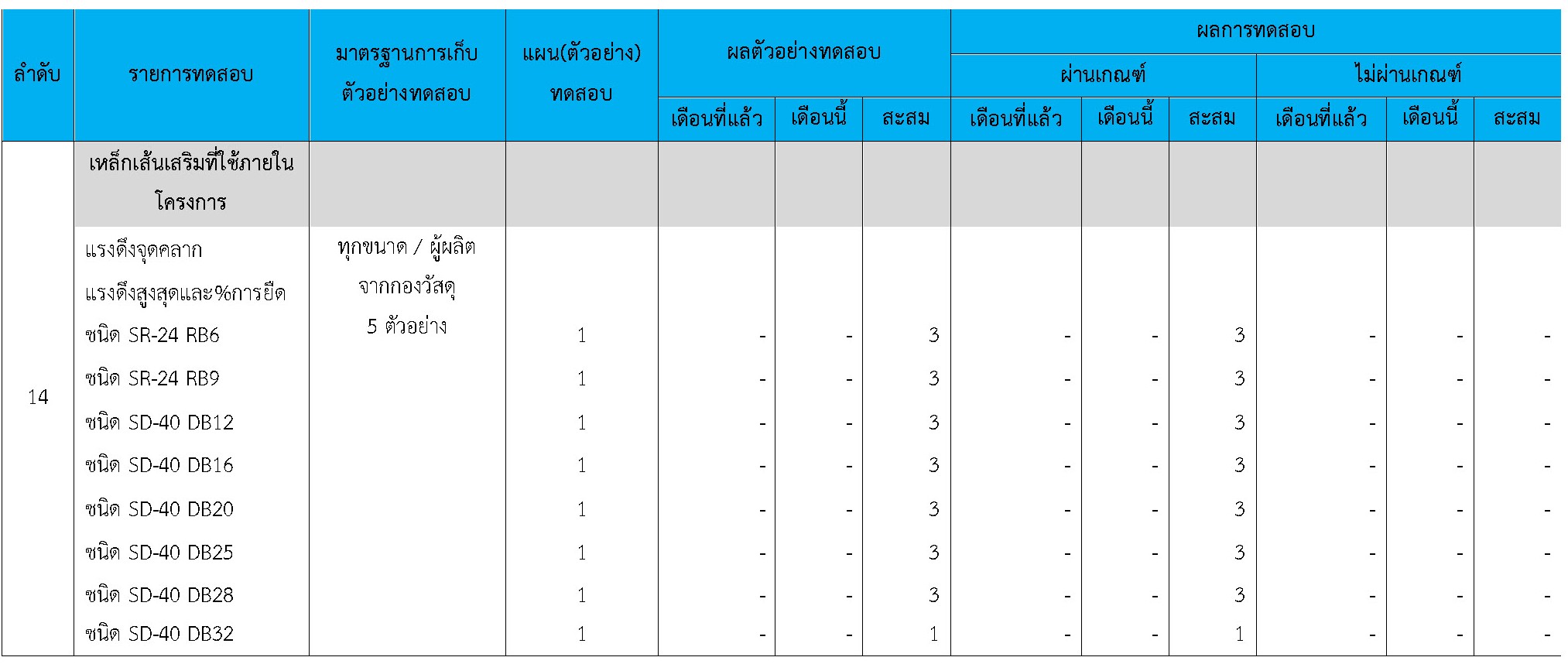

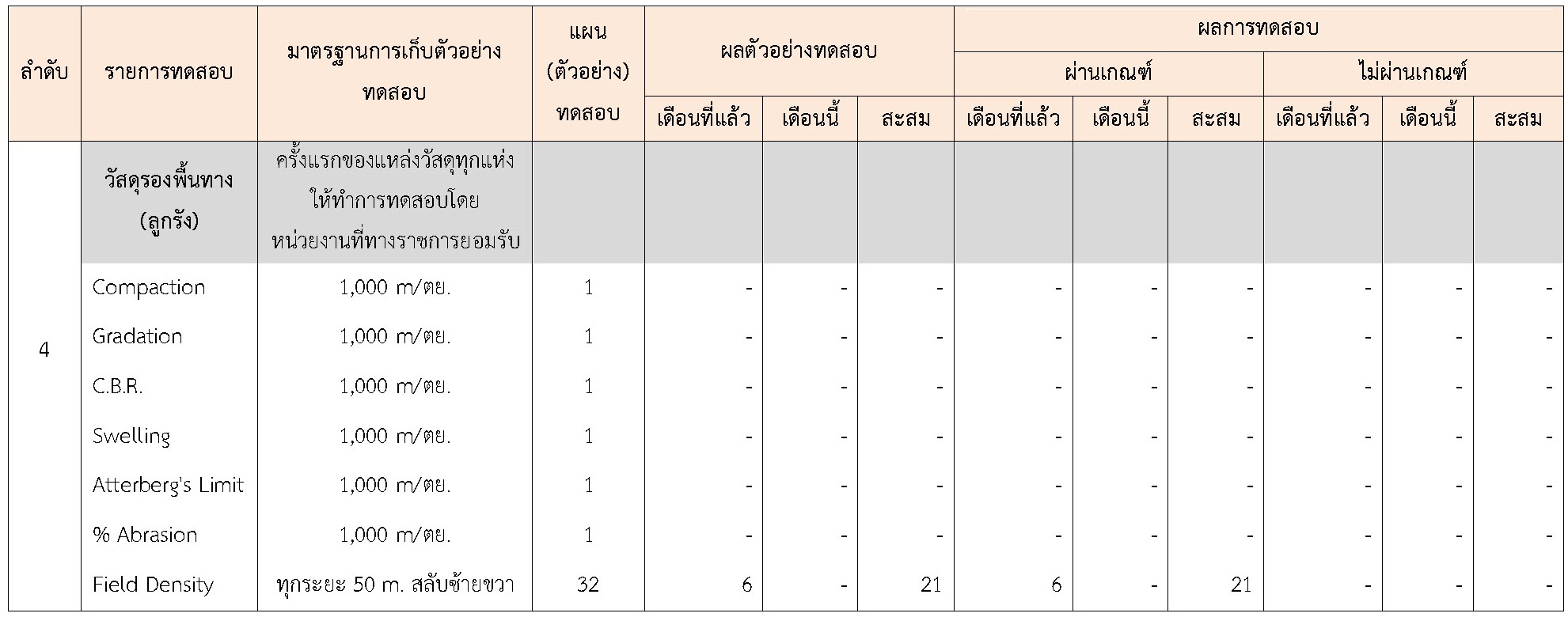

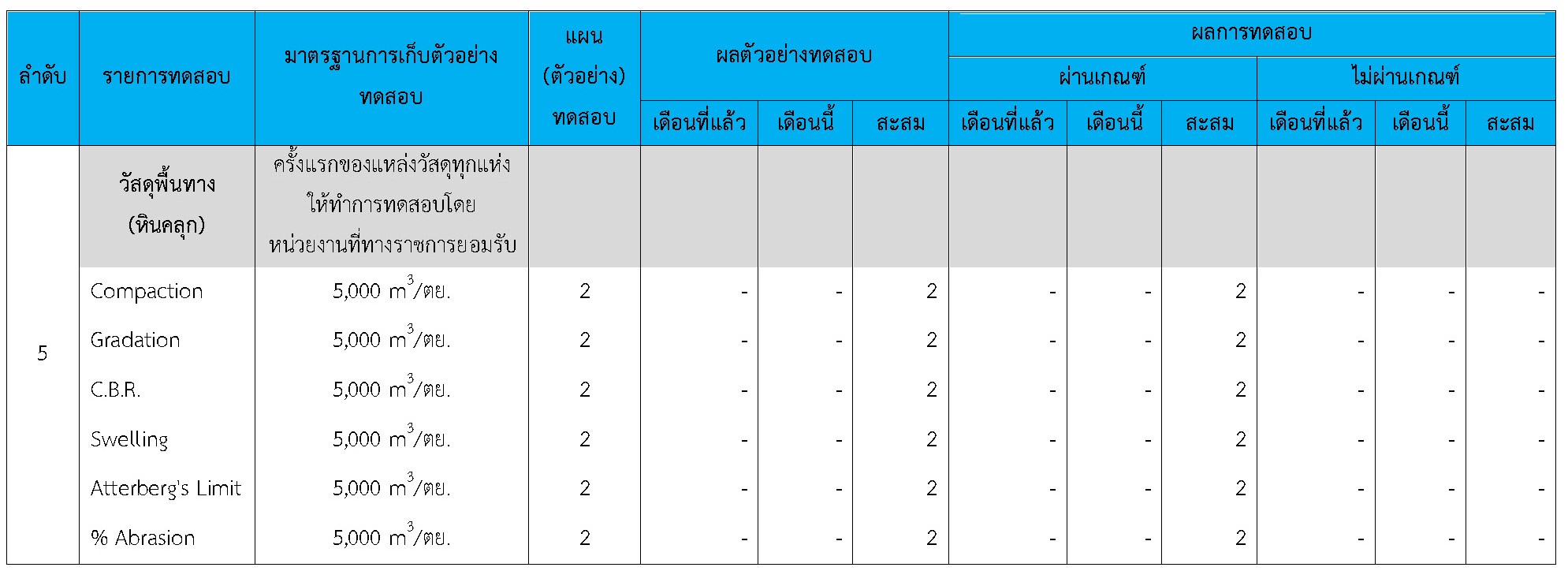

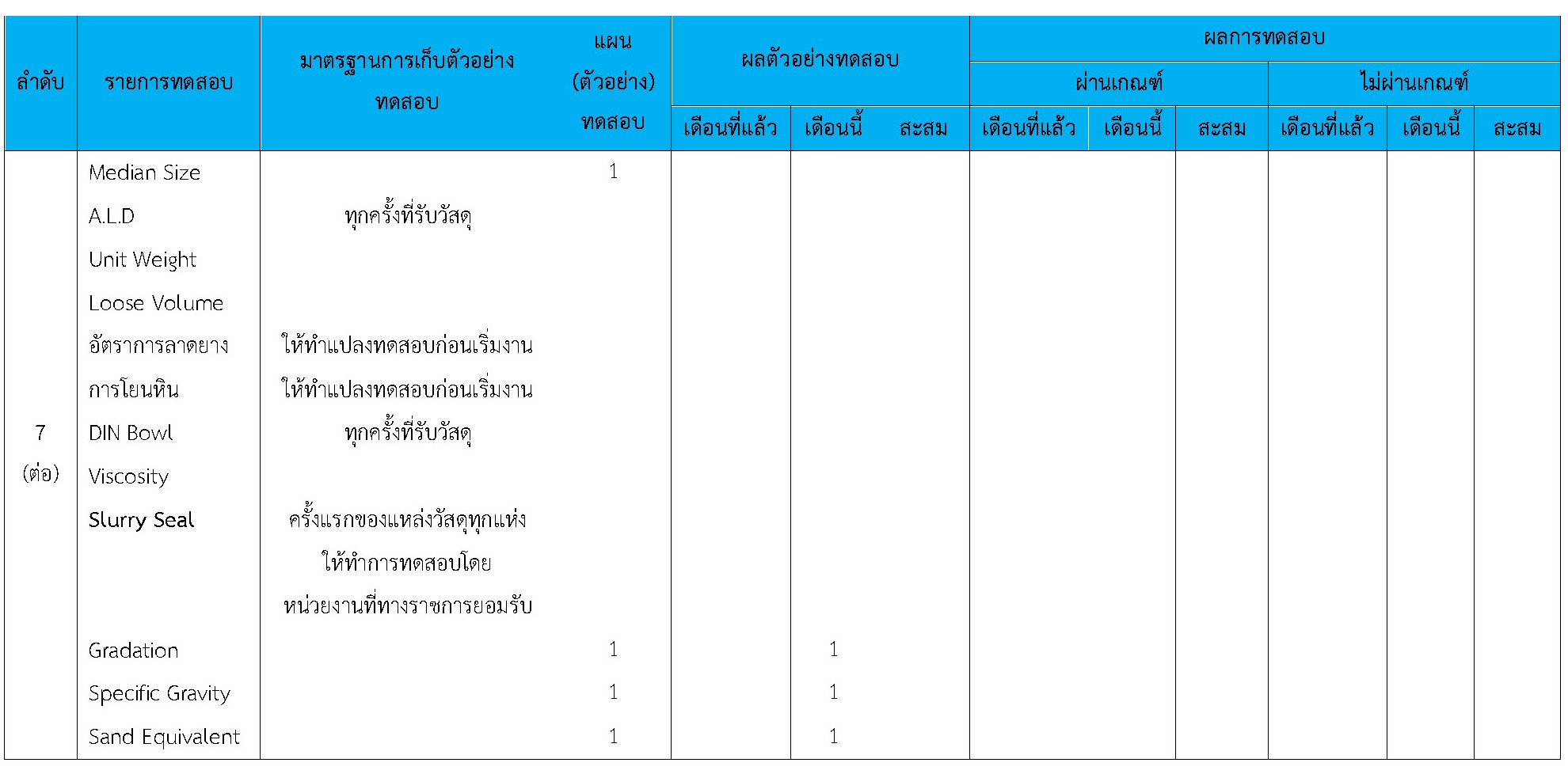

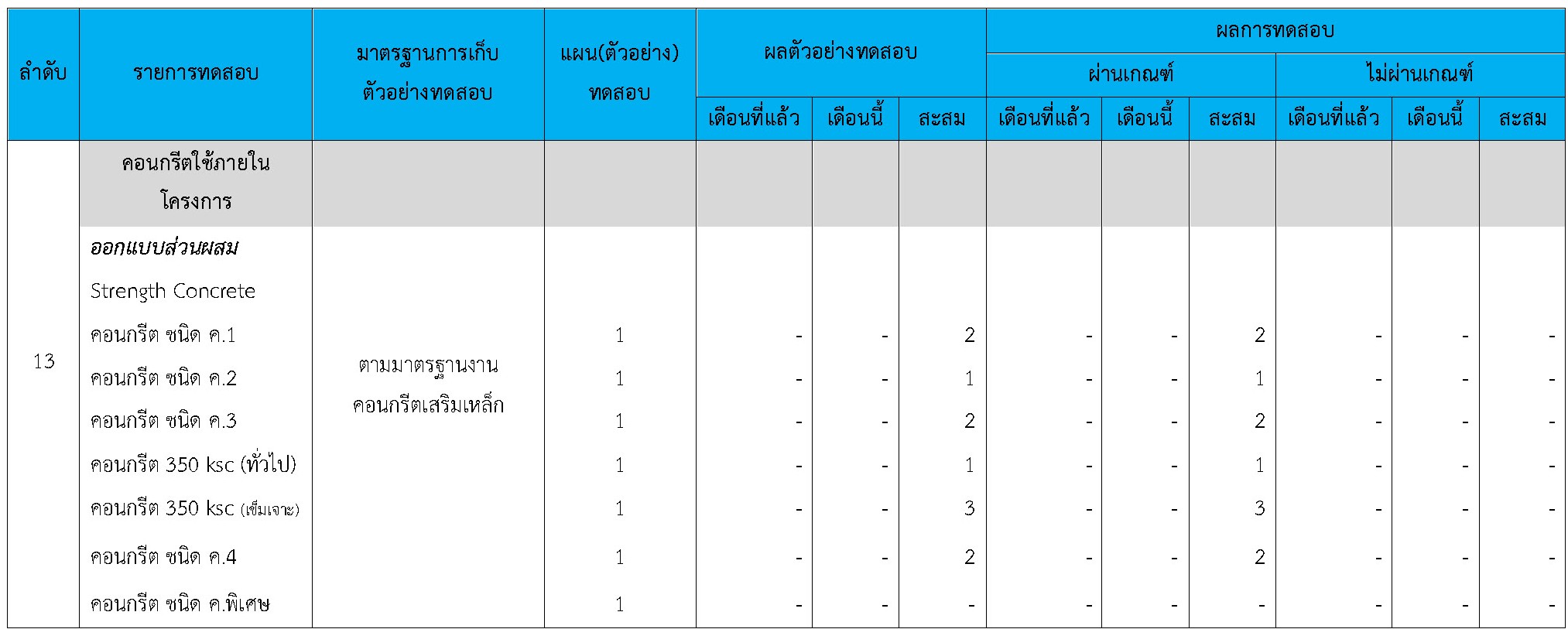

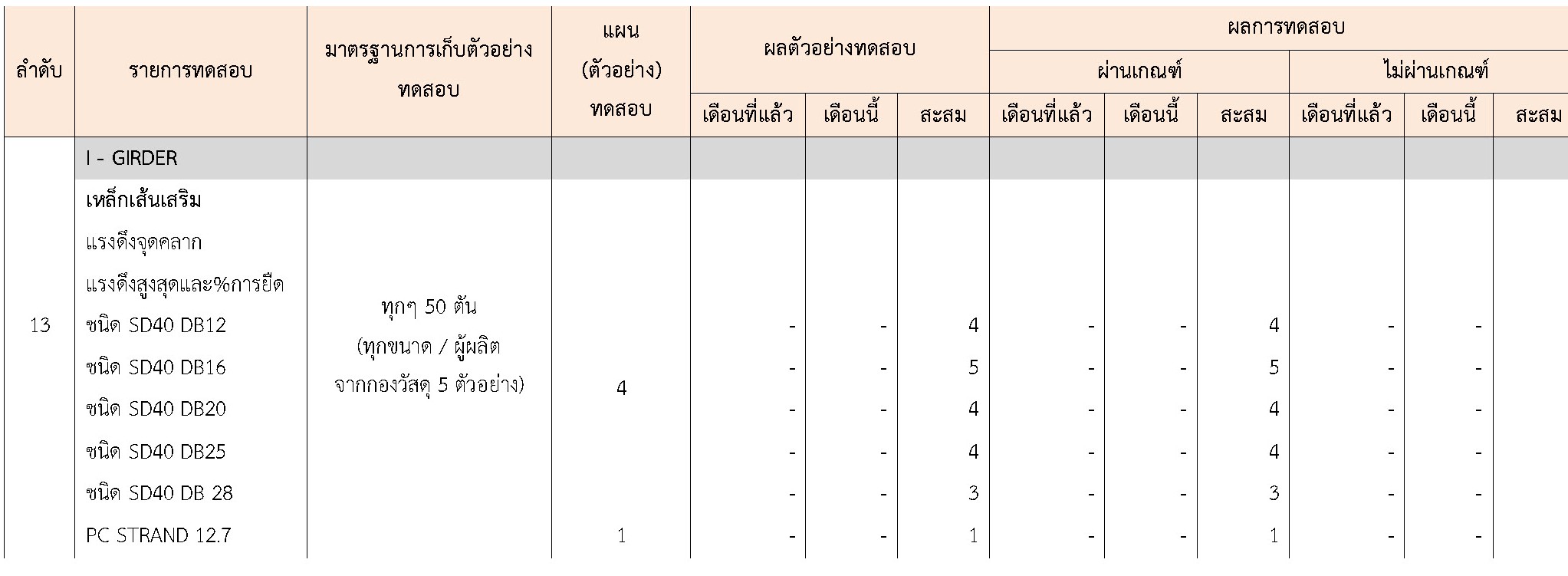

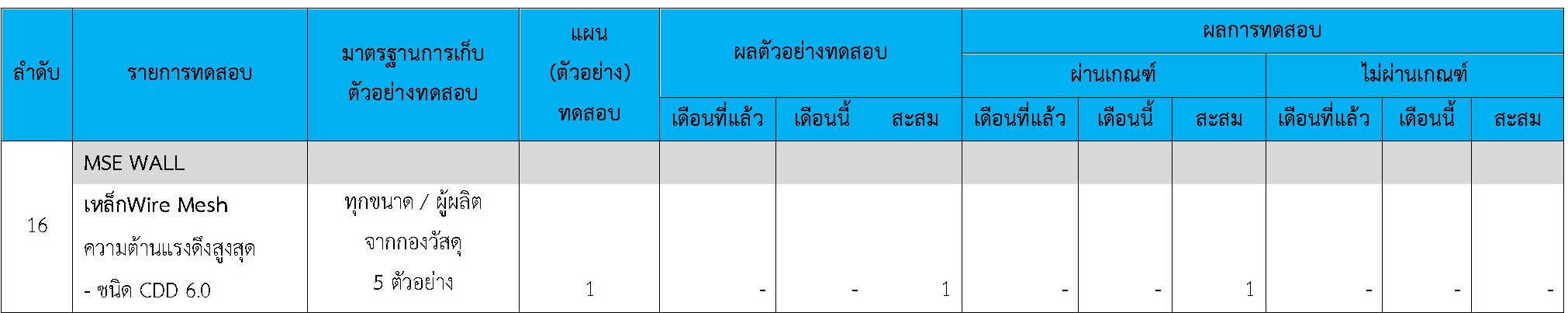

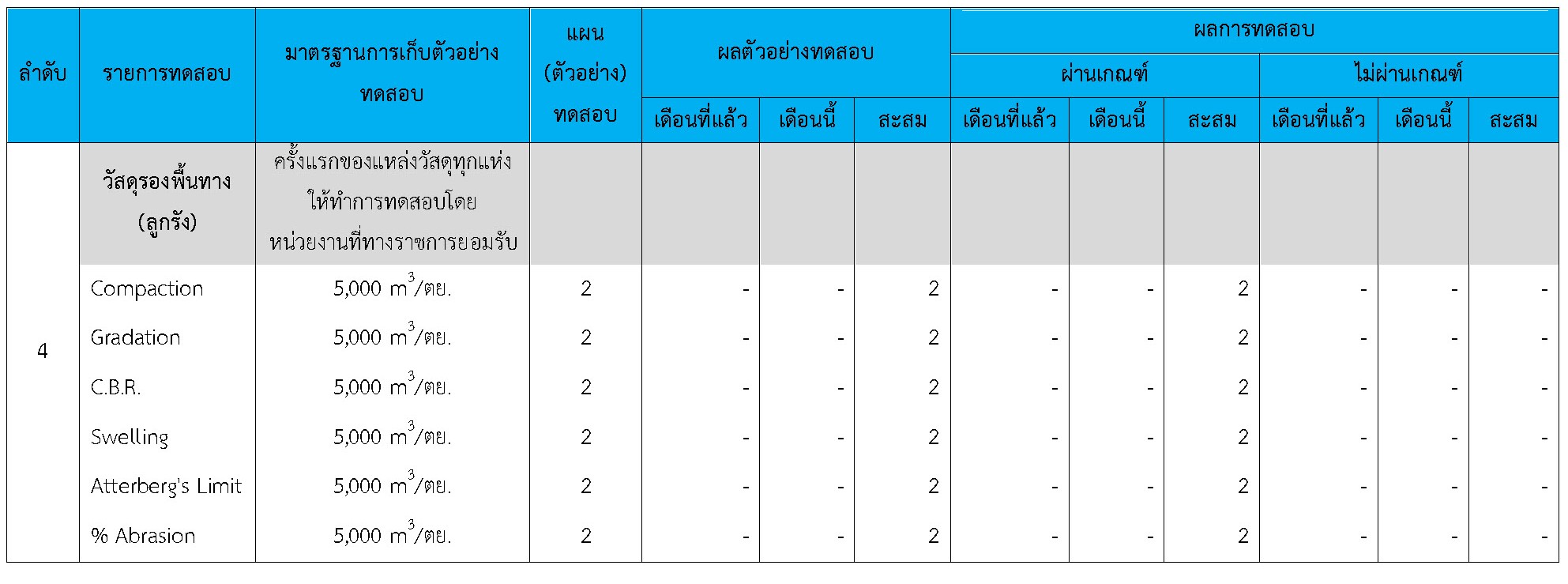

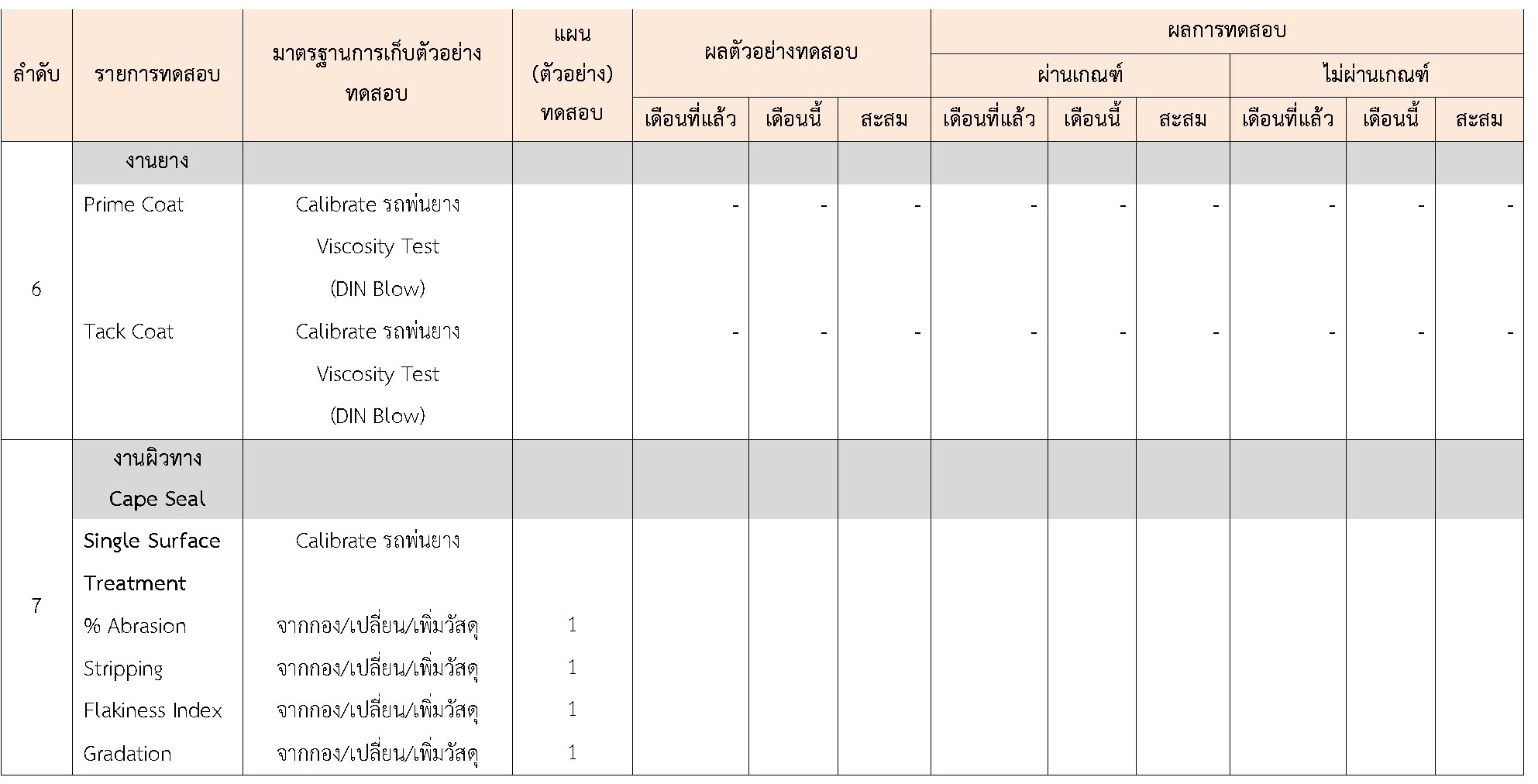

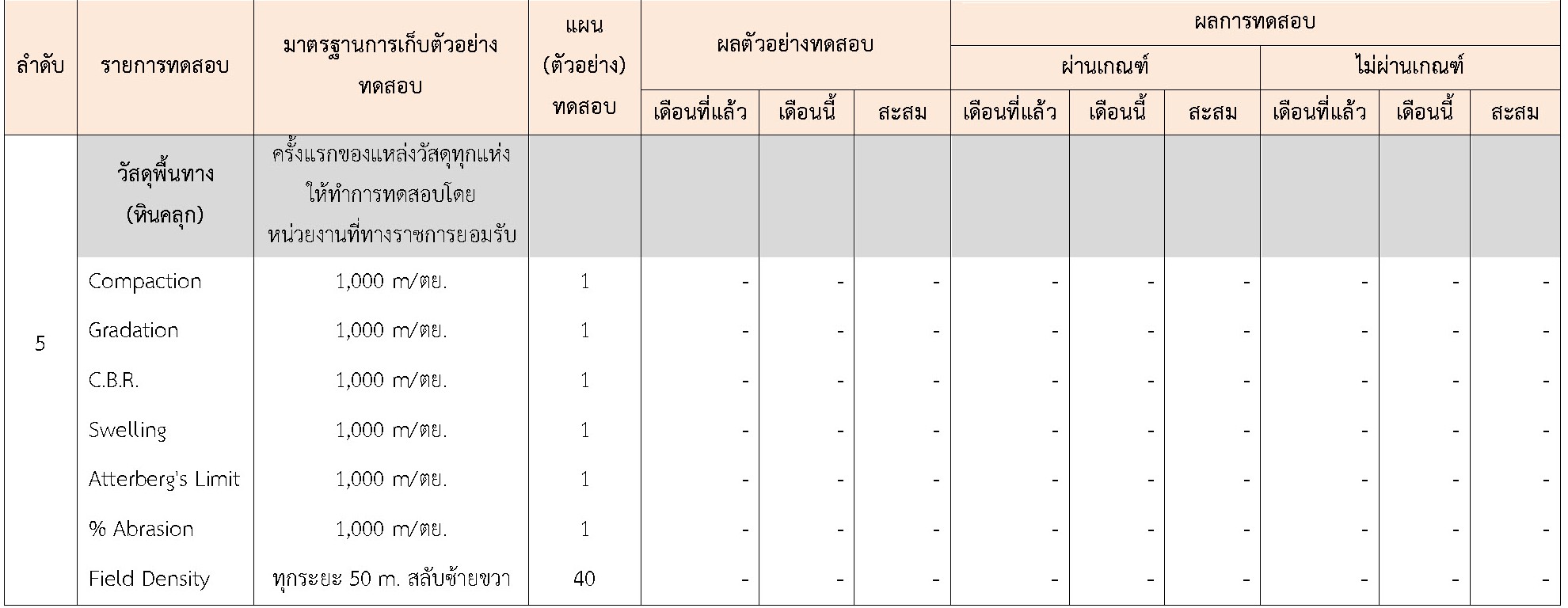

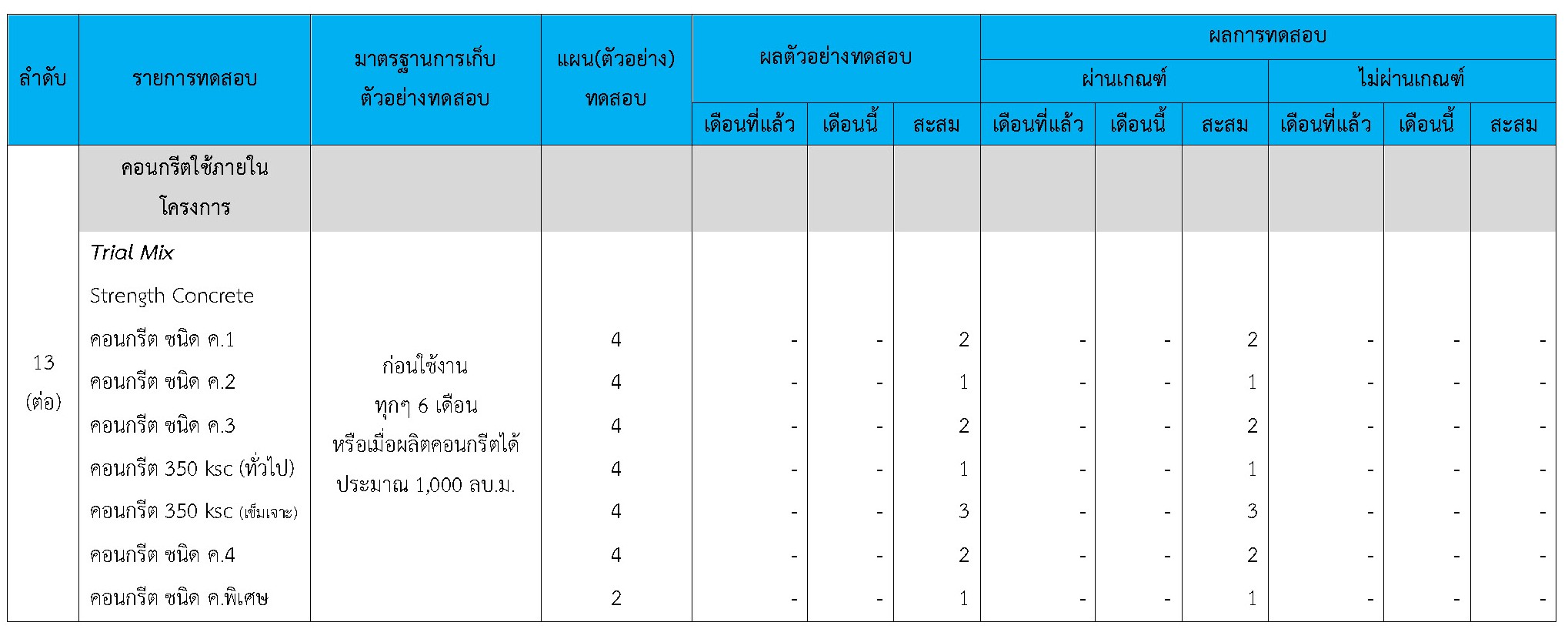

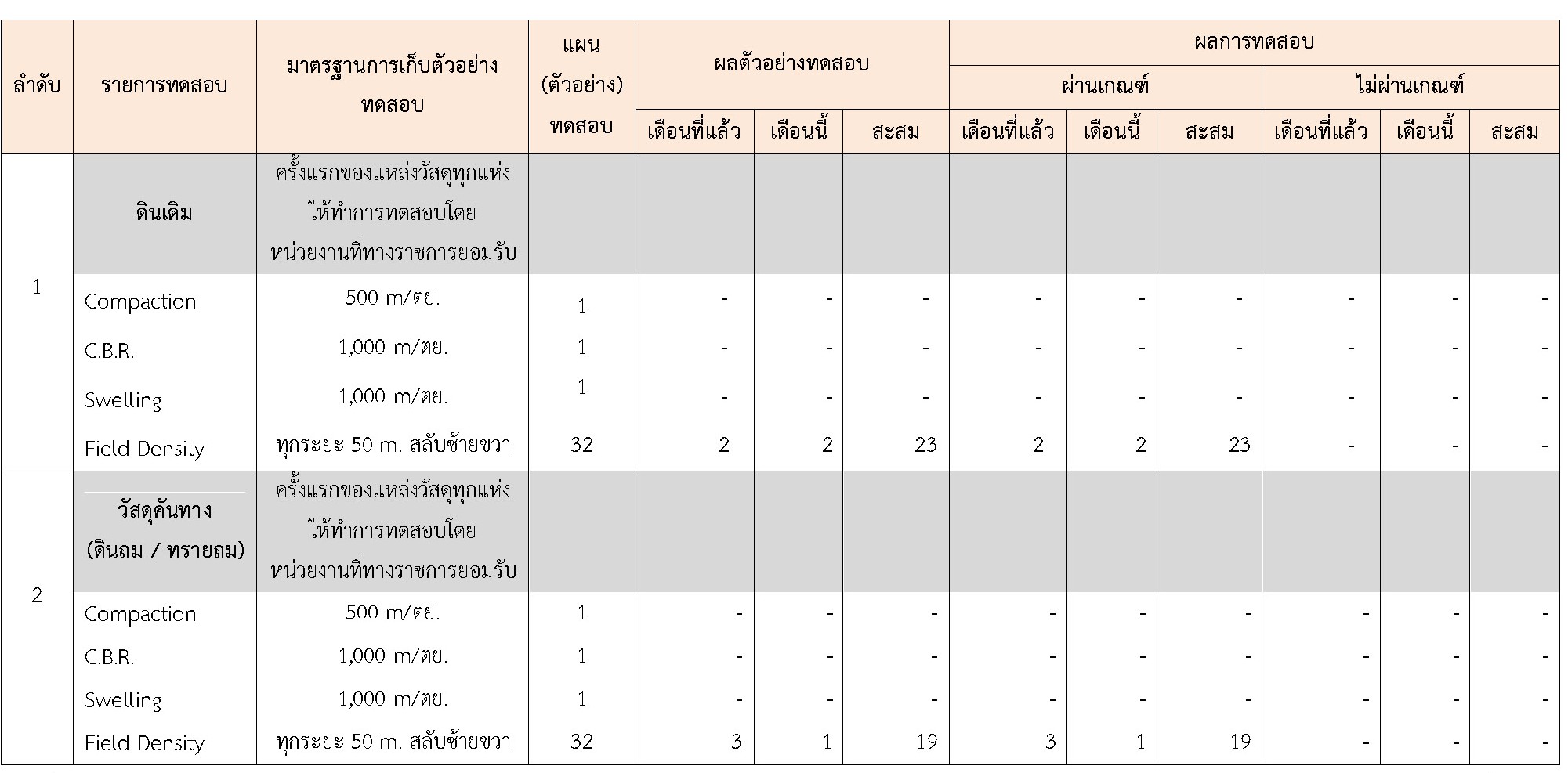

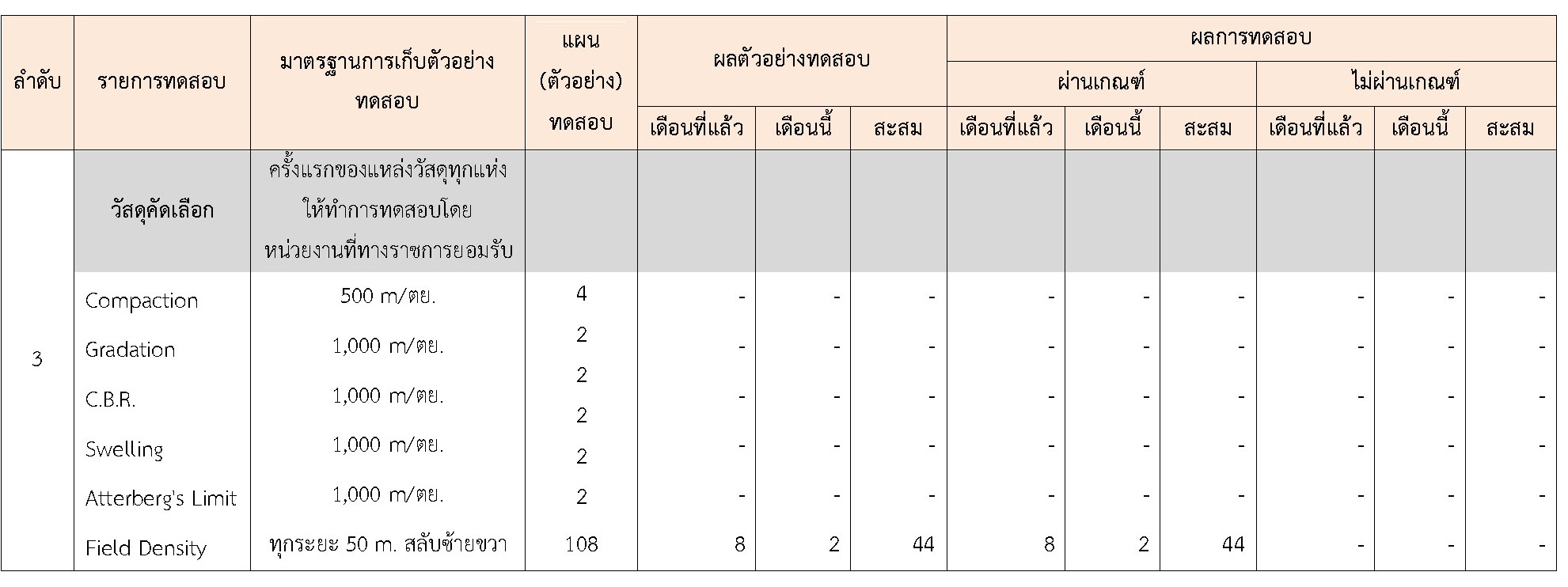

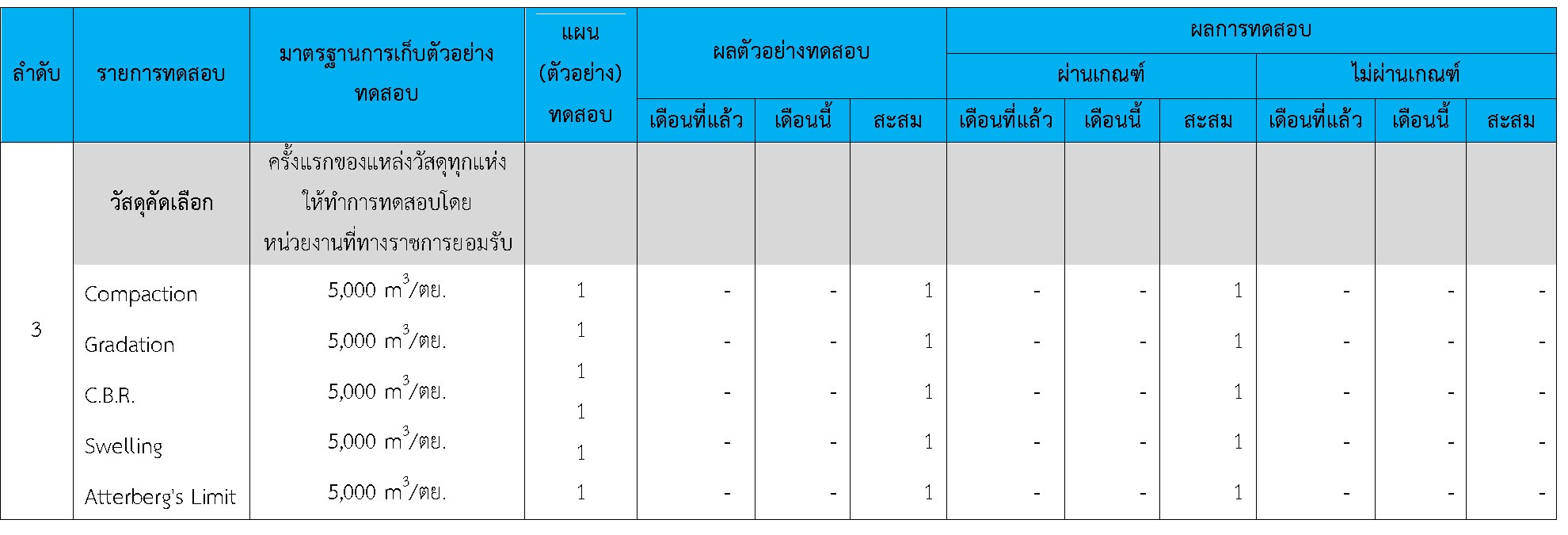

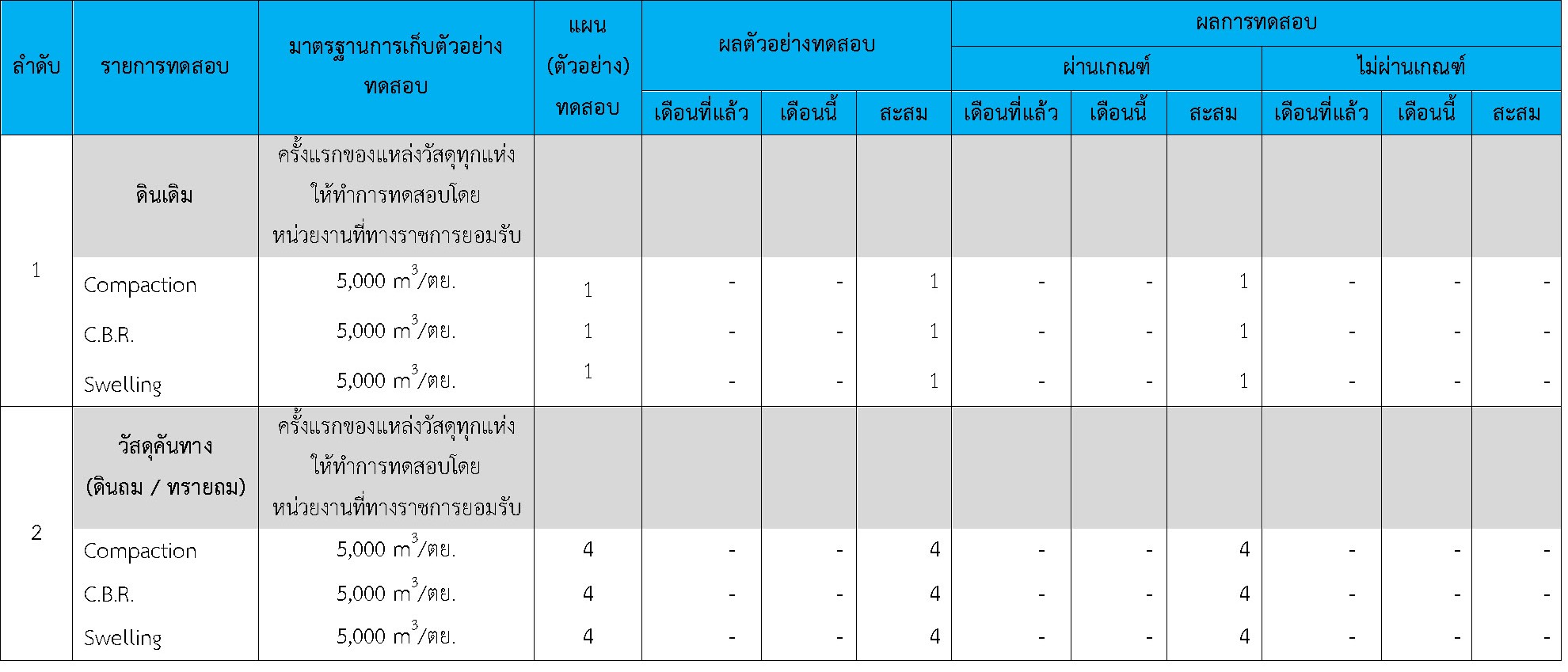

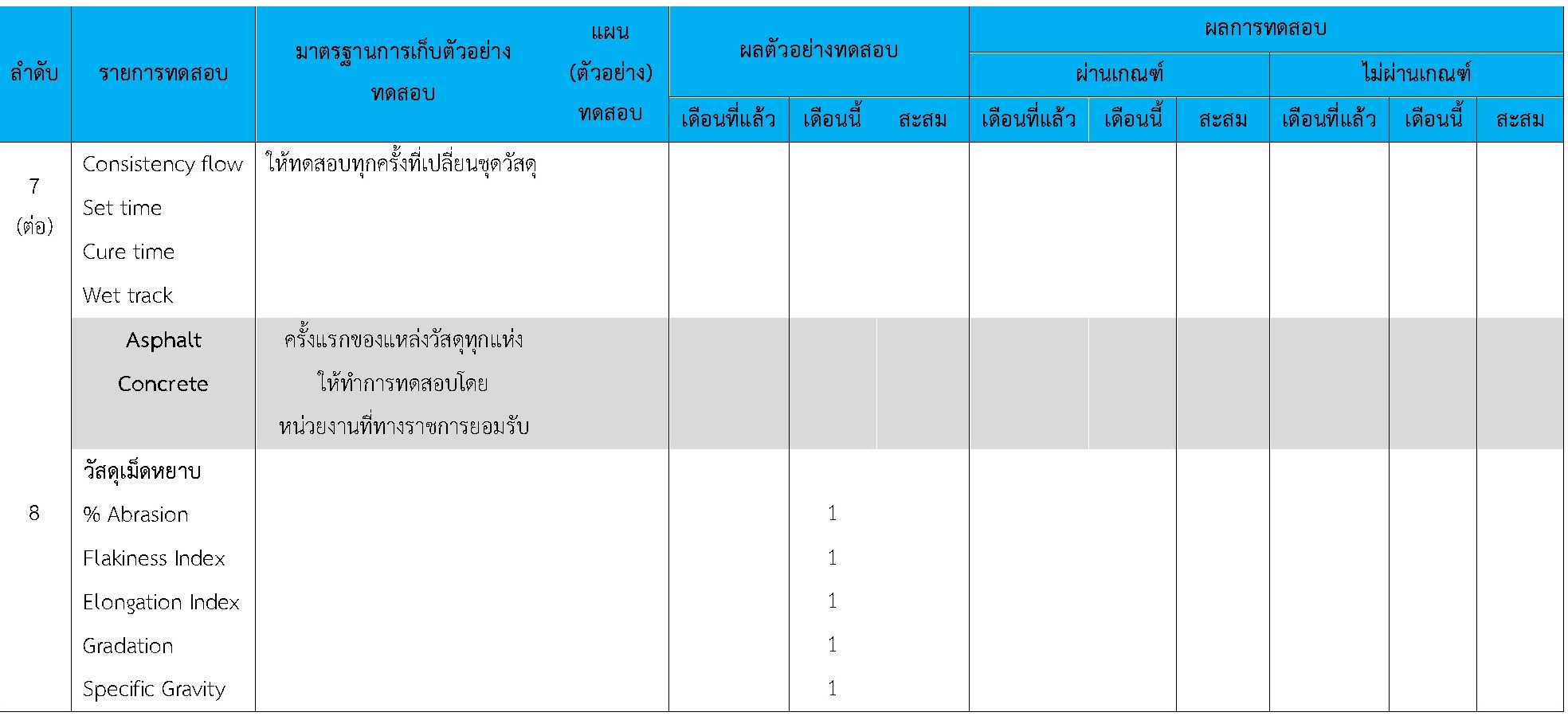

ตารางที่ 3.2.1 ตารางผลการทดสอบวัสดุ General Test

โครงการก่อสร้างสะพานข้ามทางรถไฟ จุดตัดทางรถไฟกับถนนสาย นฐ. 1023 แยก ทล.4 – บ้านวัดละมุด อ.เมือง,นครชัยศรี จ.นครปฐม

ผลการทดสอบวัสดุ

ในระหว่างวันที่ 1-30 เมษายน 2564ผู้ว่าจ้างได้เสนอหนังสือขออนุมัติใช้วัสดุถึงที่ปรึกษา โดยที่ปรึกษาได้ตรวจสอบวัสดุดังกล่าวมีผลทดสอบดังตาราง

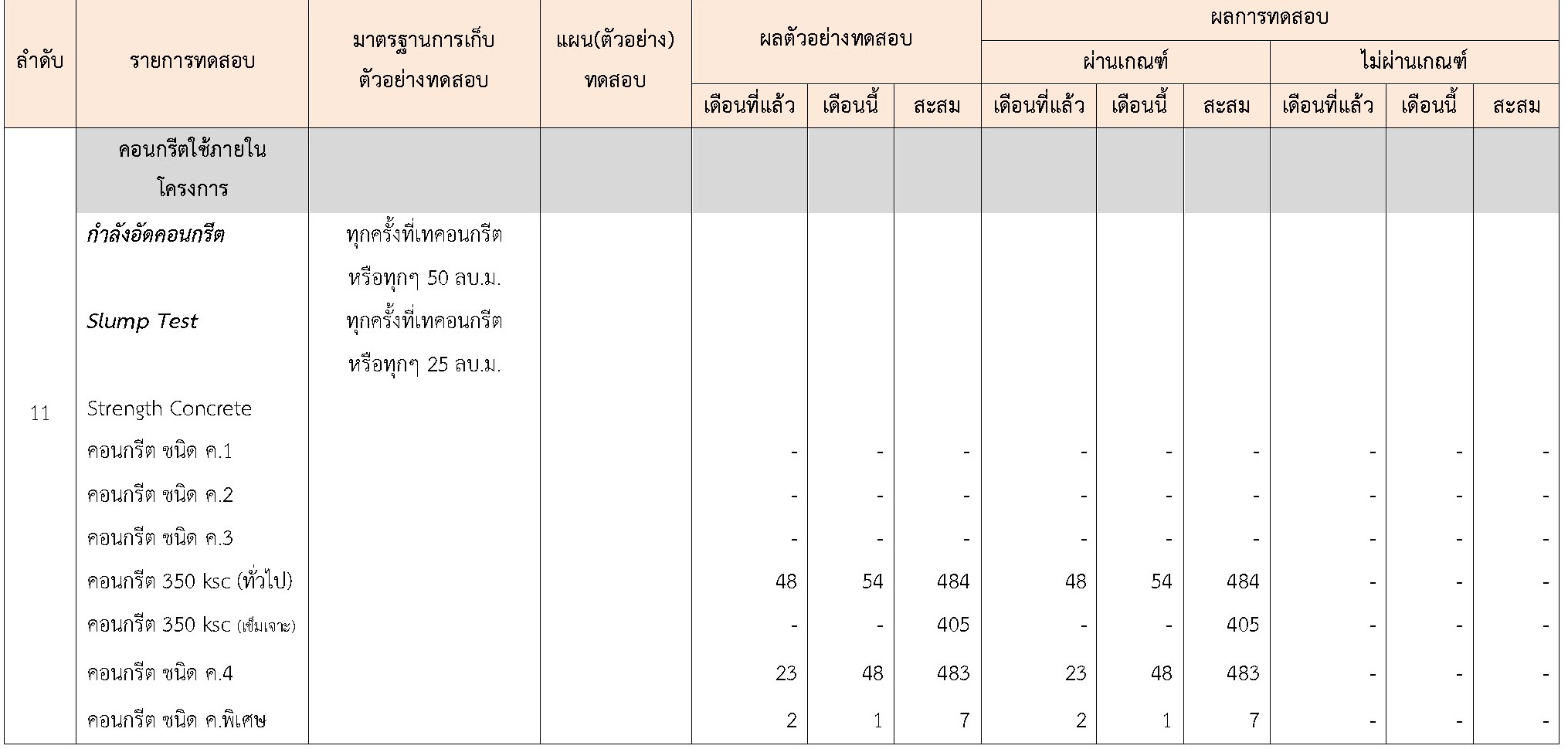

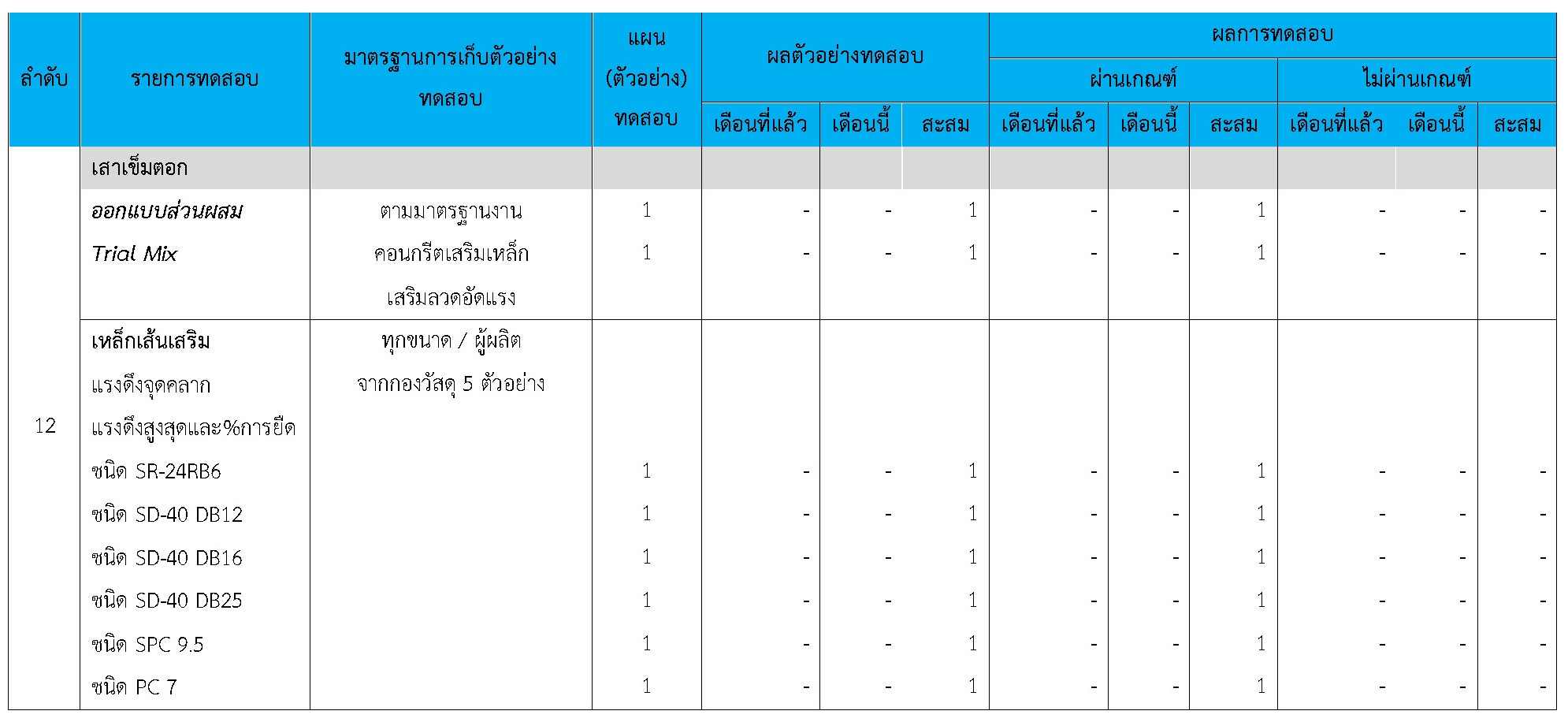

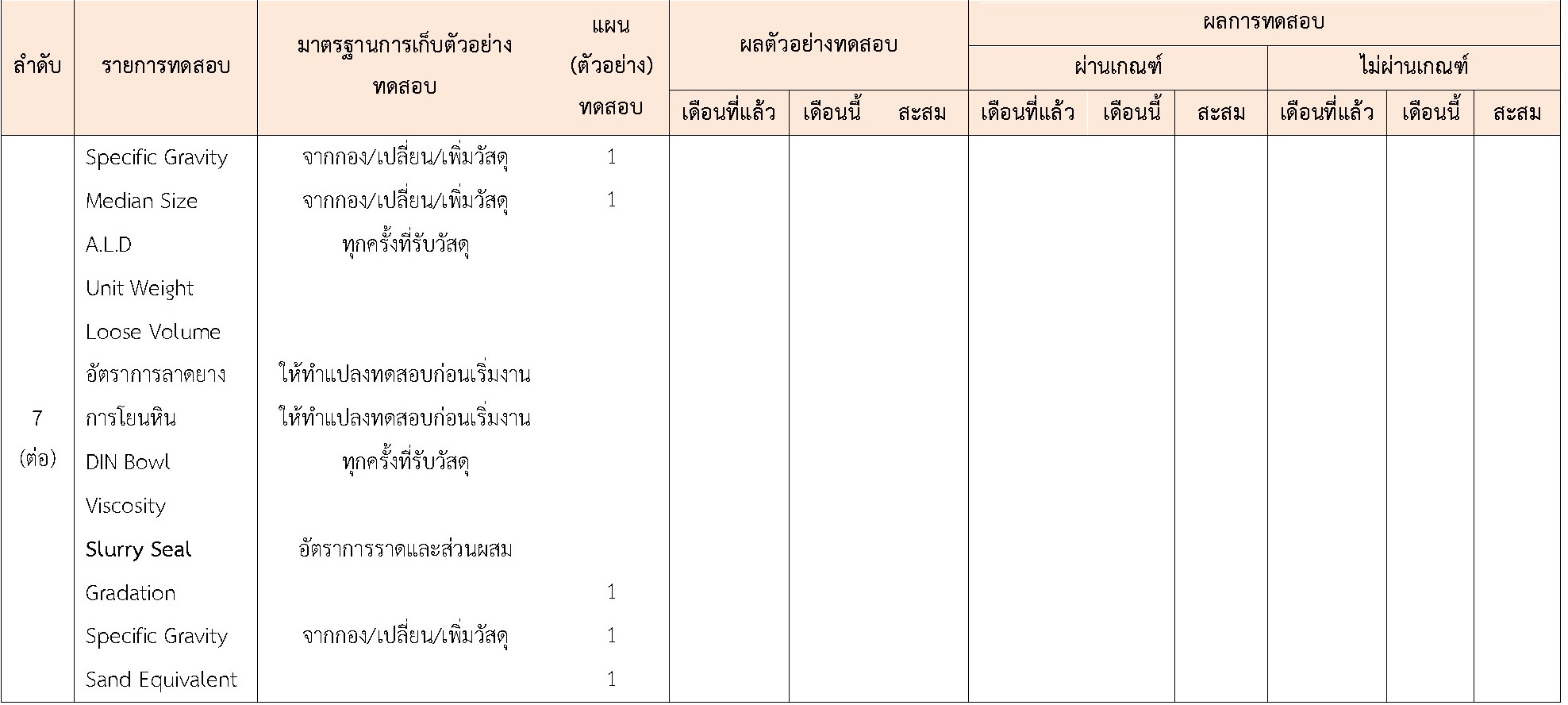

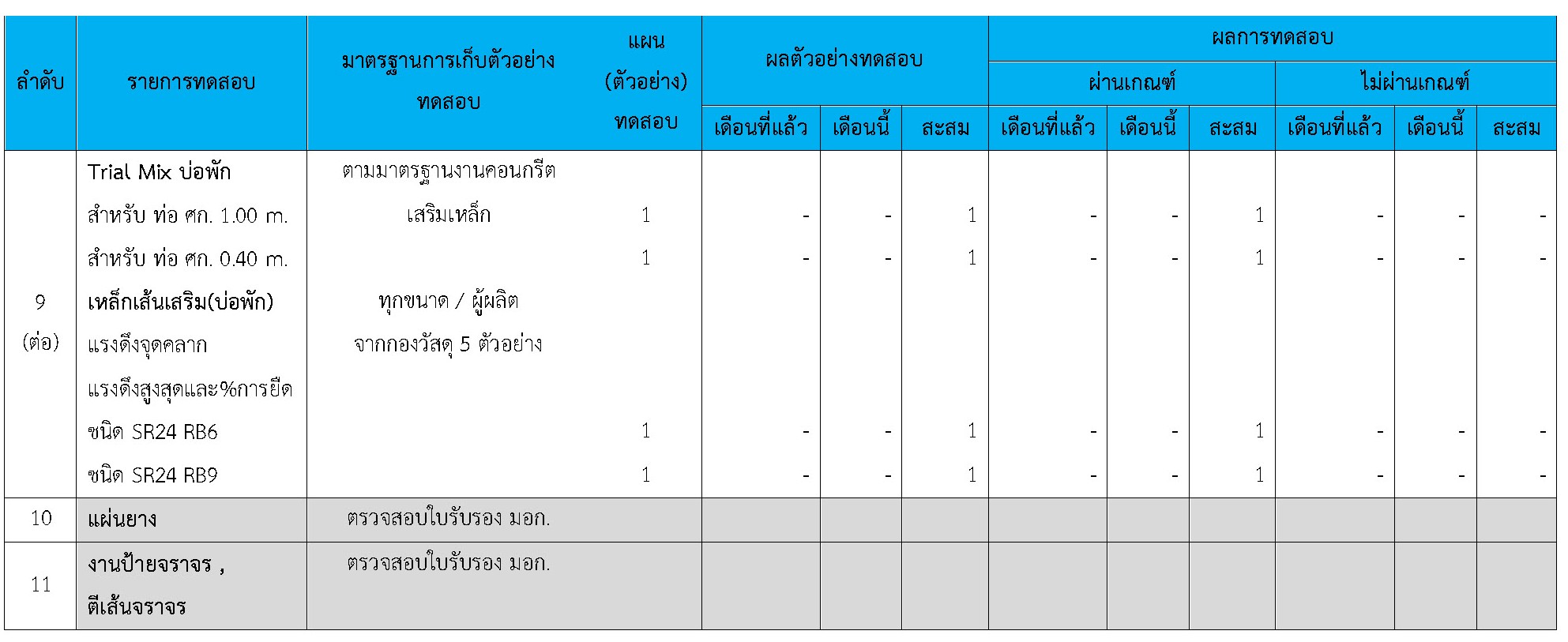

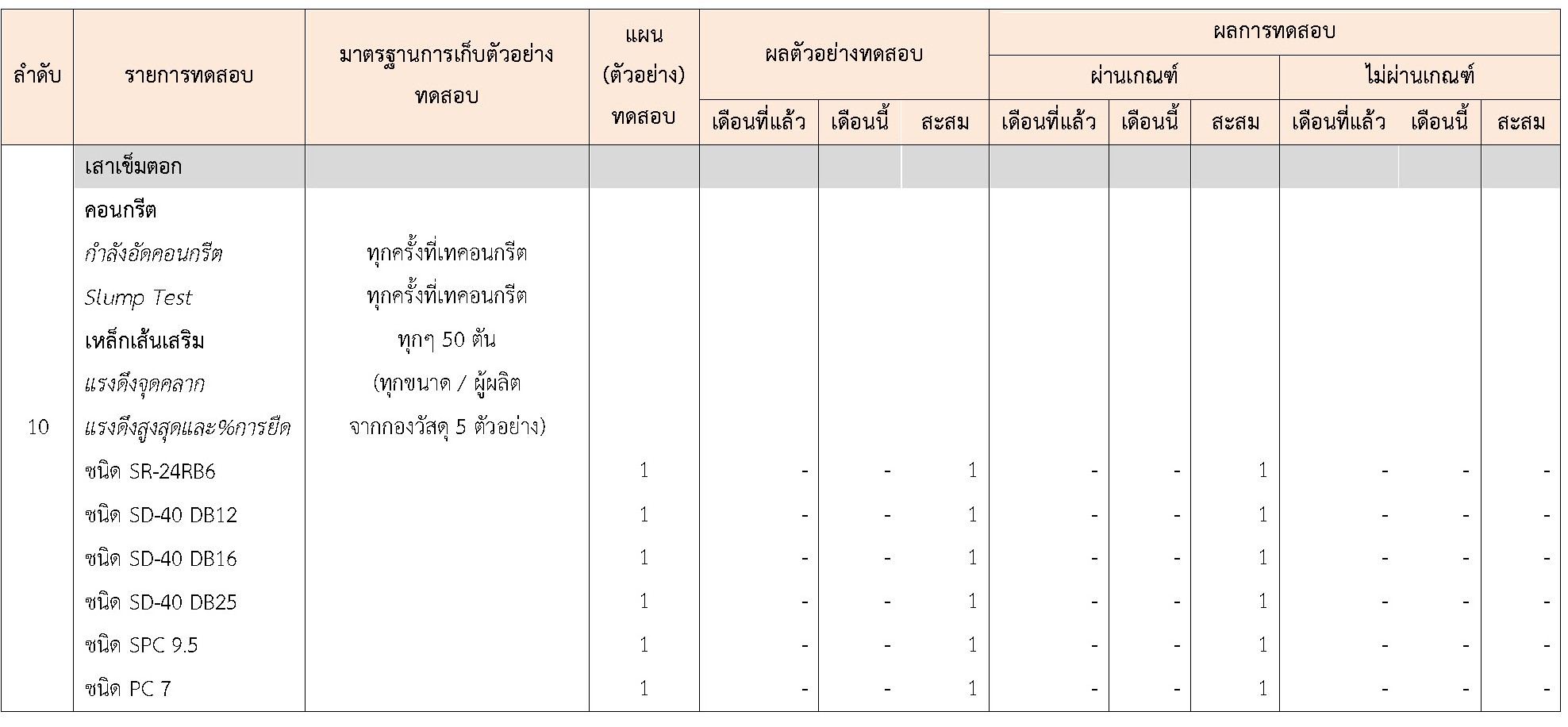

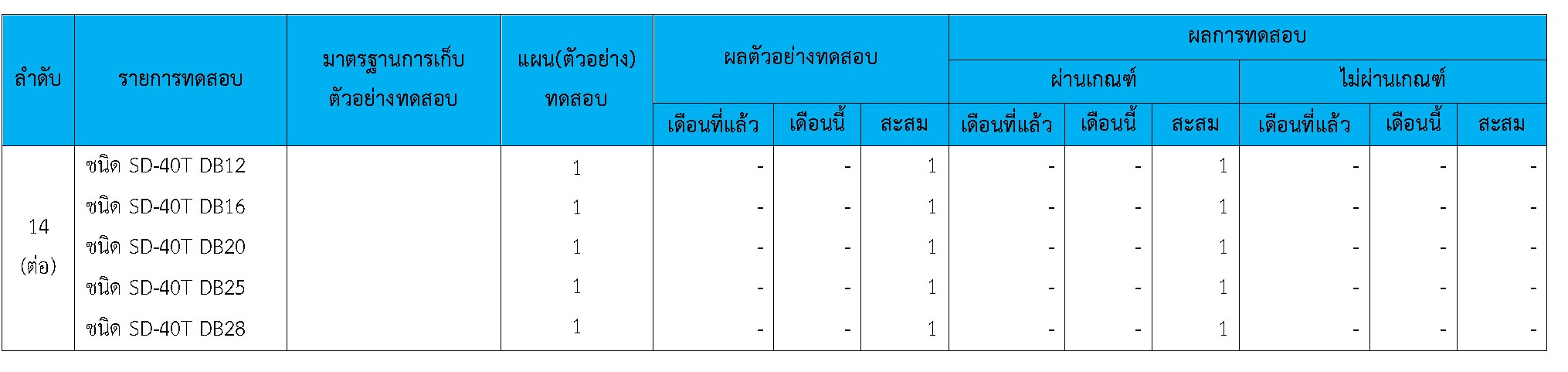

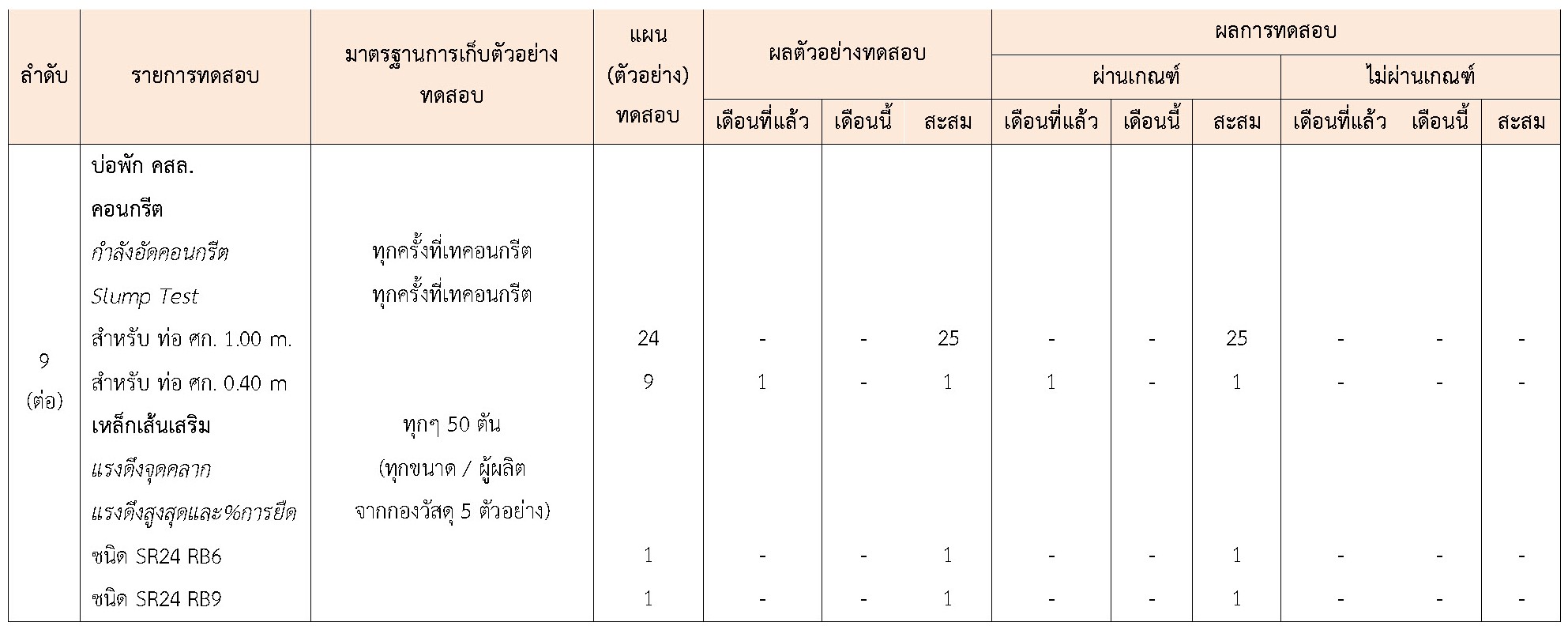

ตารางที่ 3.2.2ตารางผลการทดสอบวัสดุ Control Test

3.3      การจัดการประชุมและการจัดส่งเอกสาร

3.3.1 การจัดการประชุม

ประชุมส่งงานที่ผู้รับจ้าง ครั้งที่ 4/2564 วัน ศุกร์ ที่ 30เมษายน 2564 เวลา 10.00 น. ณ ห้องประชุมสำนักงานโครงการฯ

3.3.2 การจัดส่งเอกสาร

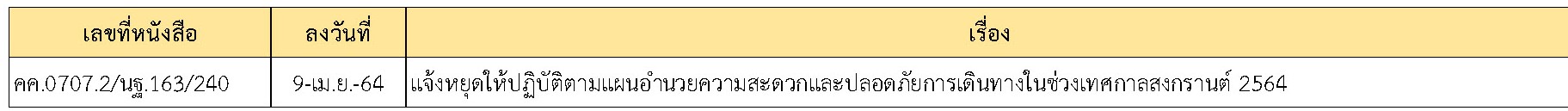

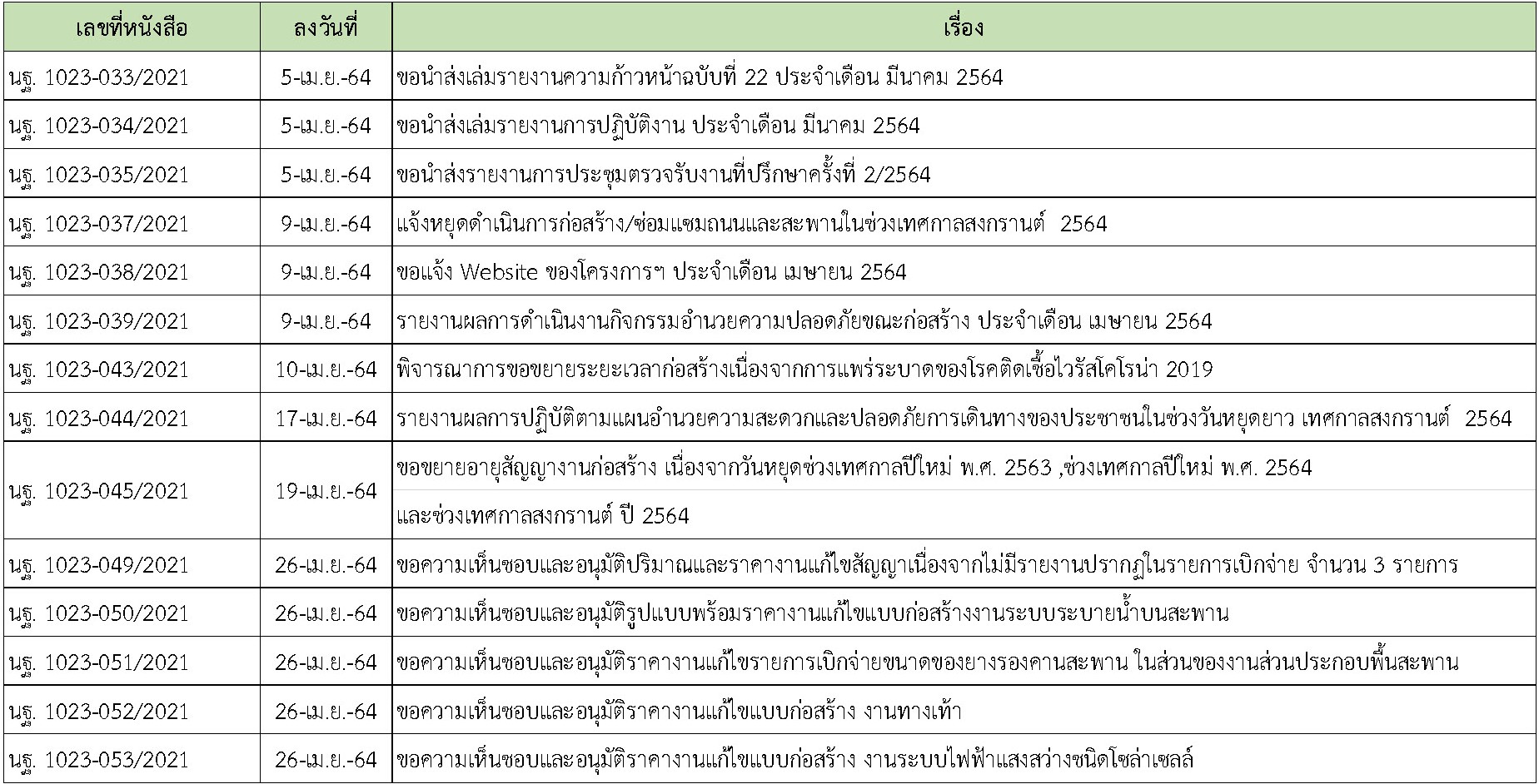

ในการดำเนินงานควบคุมงานก่อสร้าง ได้มีการจัดส่งเอกสารหนังสือต่างๆ ระหว่างกรมทางหลวงชนบท ที่ปรึกษา และผู้รับจ้างดังนี้

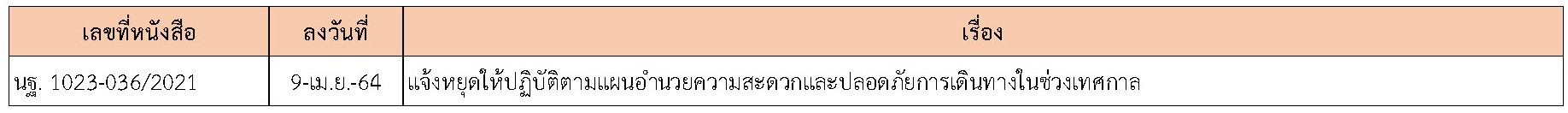

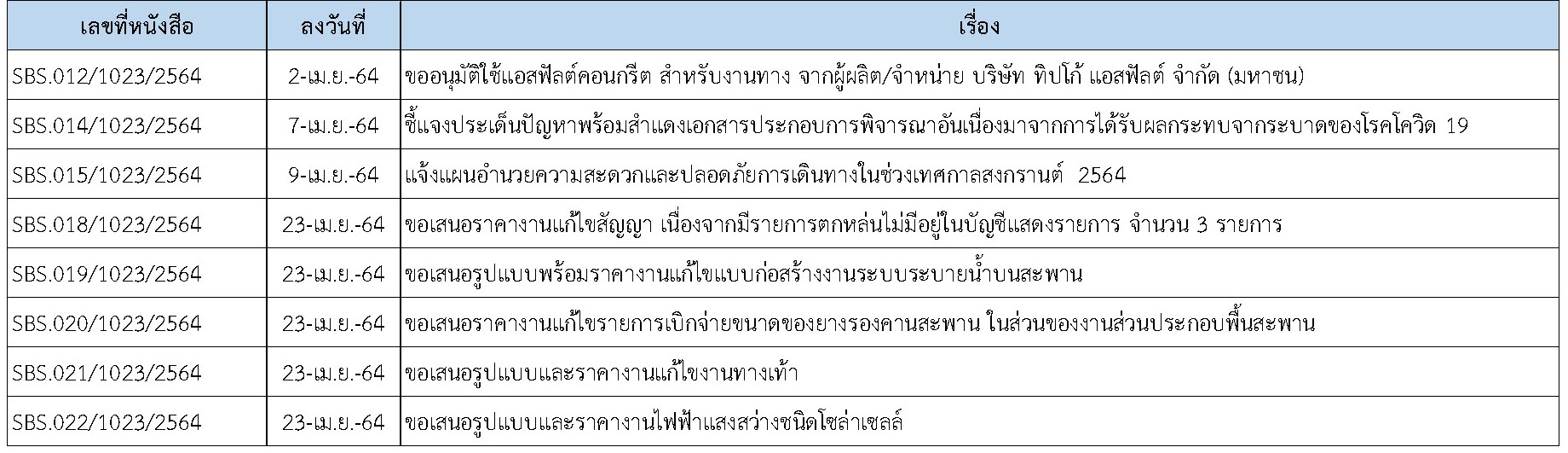

หนังสือระหว่าง ที่ปรึกษา ถึง โครงการฯ

หนังสือระหว่าง ที่ปรึกษา ถึง ผู้รับจ้าง

หนังสือระหว่าง โครงการฯ ถึง ที่ปรึกษา

หนังสือระหว่าง ผู้รับจ้าง ถึง ที่ปรึกษา
