บทที่ 3 รายงานการปฏิบัติงานของที่ปรึกษา
บทที่ 3
รายงานการปฏิบัติงานของที่ปรึกษา
3.1 รายงานการปฏิบัติงานของที่ปรึกษา
ในเดือน ธันวาคม2563 ที่ปรึกษาได้ปฏิบัติงานควบคุมงานก่อสร้างโครงการ สรุปการดำเนินงานได้ดังนี้
3.1.1 การควบคุมงานก่อสร้าง
ที่ปรึกษาได้ดำเนินการควบคุมงานก่อสร้าง มีรายละเอียดการดำเนินงานและความก้าวหน้าของงานตามที่กล่าวในบทที่ 2 ข้อ2.2 รายละเอียดความก้าวหน้าของงานในสายทาง
ผลความก้าวหน้าของบริษัทที่ปรึกษาแสดงไว้ในตารางที่ 3.1.1 ดังนี้

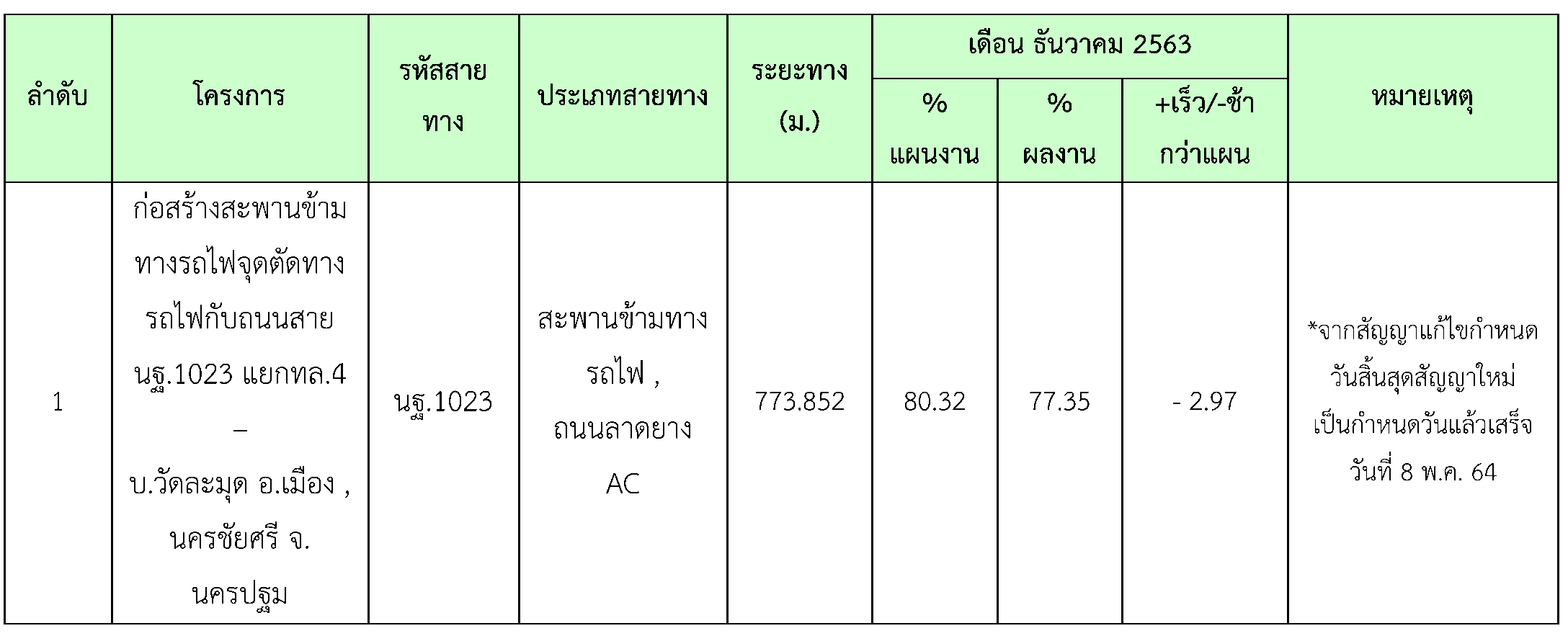

ตารางที่ 3.1.1 สรุปผลงานความก้าวหน้าของบริษัทที่ปรึกษา
3.2 การตรวจสอบการอนุมัติการใช้วัสดุ

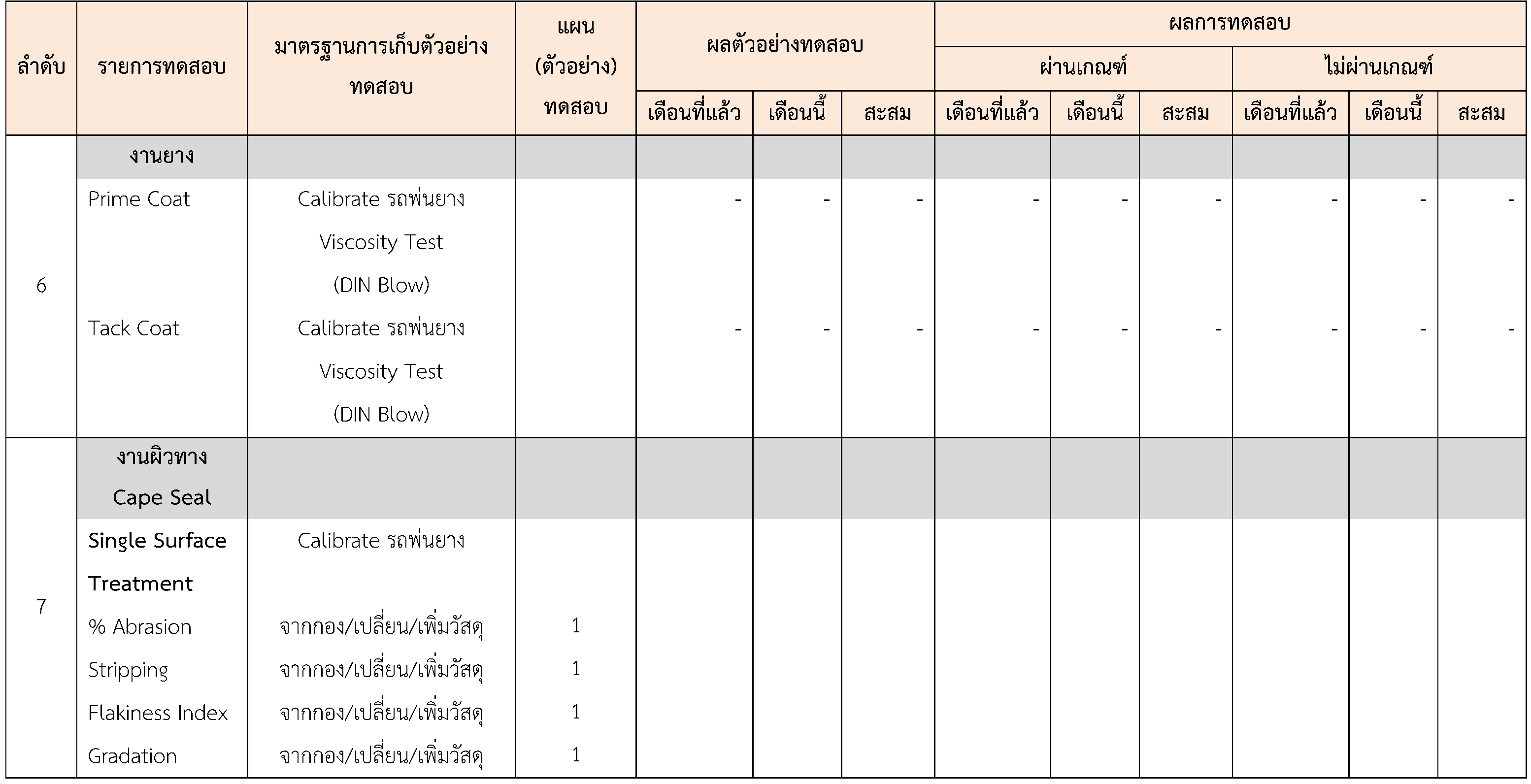

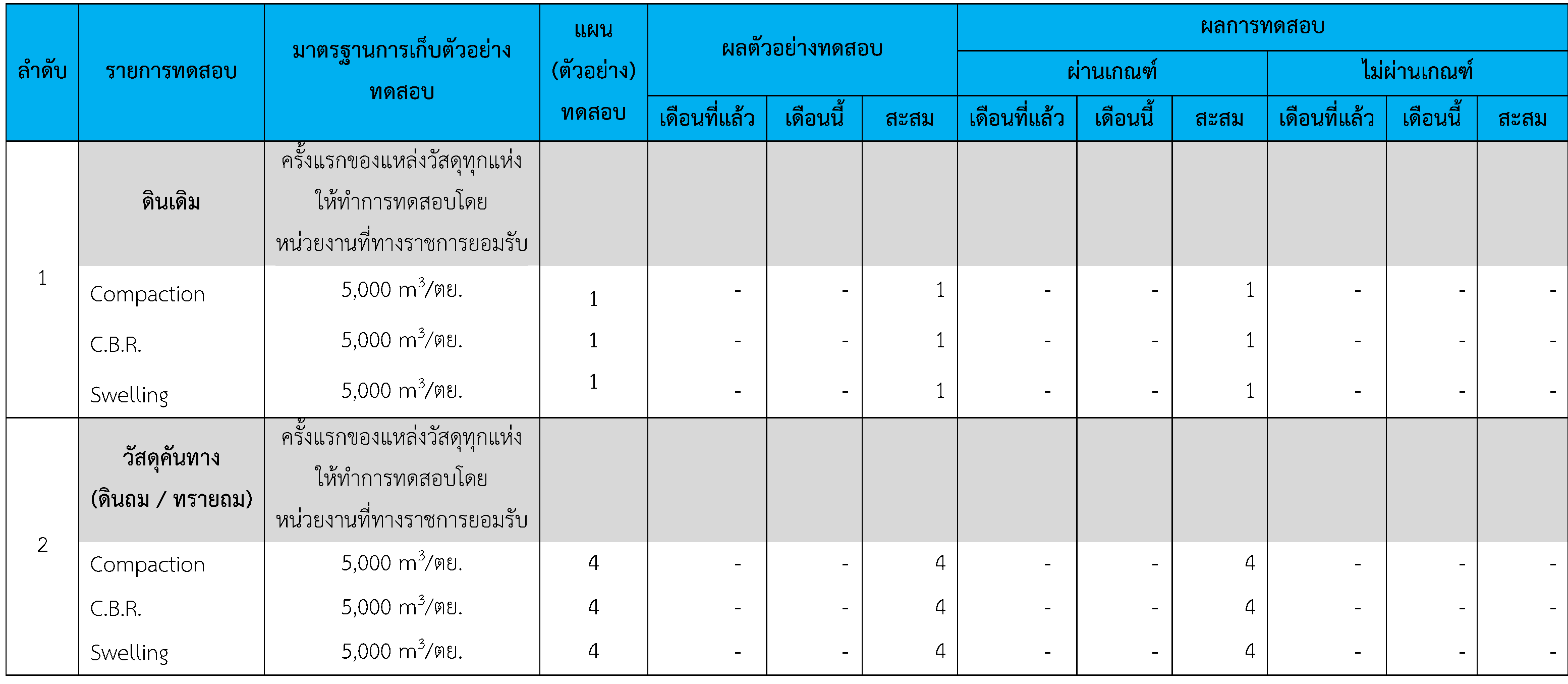

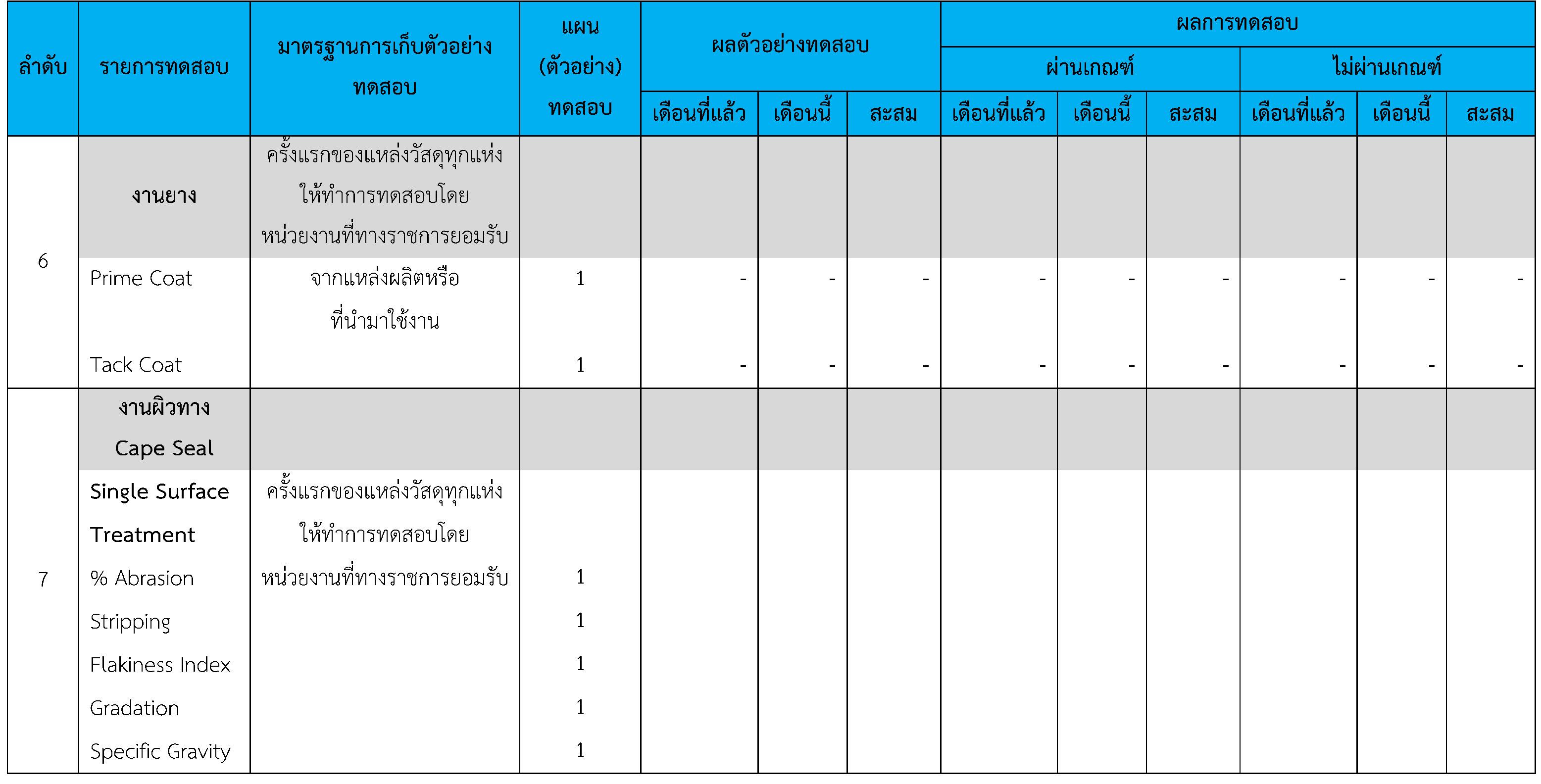

ได้แสดงเกณฑ์การทดสอบGeneral Test และ Control Test แสดงไว้ในตารางที่ 3.2.1– 3.2.2 ดังนี้
โครงการก่อสร้างสะพานข้ามทางรถไฟ จุดตัดทางรถไฟกับถนนสาย นฐ. 1023แยก ทล.4 – บ้านวัดละมุด อ.เมือง,นครชัยศรี จ.นครปฐม
ผลการทดสอบวัสดุ
ในระหว่างวันที่ 1-31ธันวาคม 2563 ผู้ว่าจ้างได้เสนอหนังสือขออนุมัติใช้วัสดุถึงที่ปรึกษา โดยที่ปรึกษาได้ตรวจสอบวัสดุดังกล่าวมีผลทดสอบดังตาราง

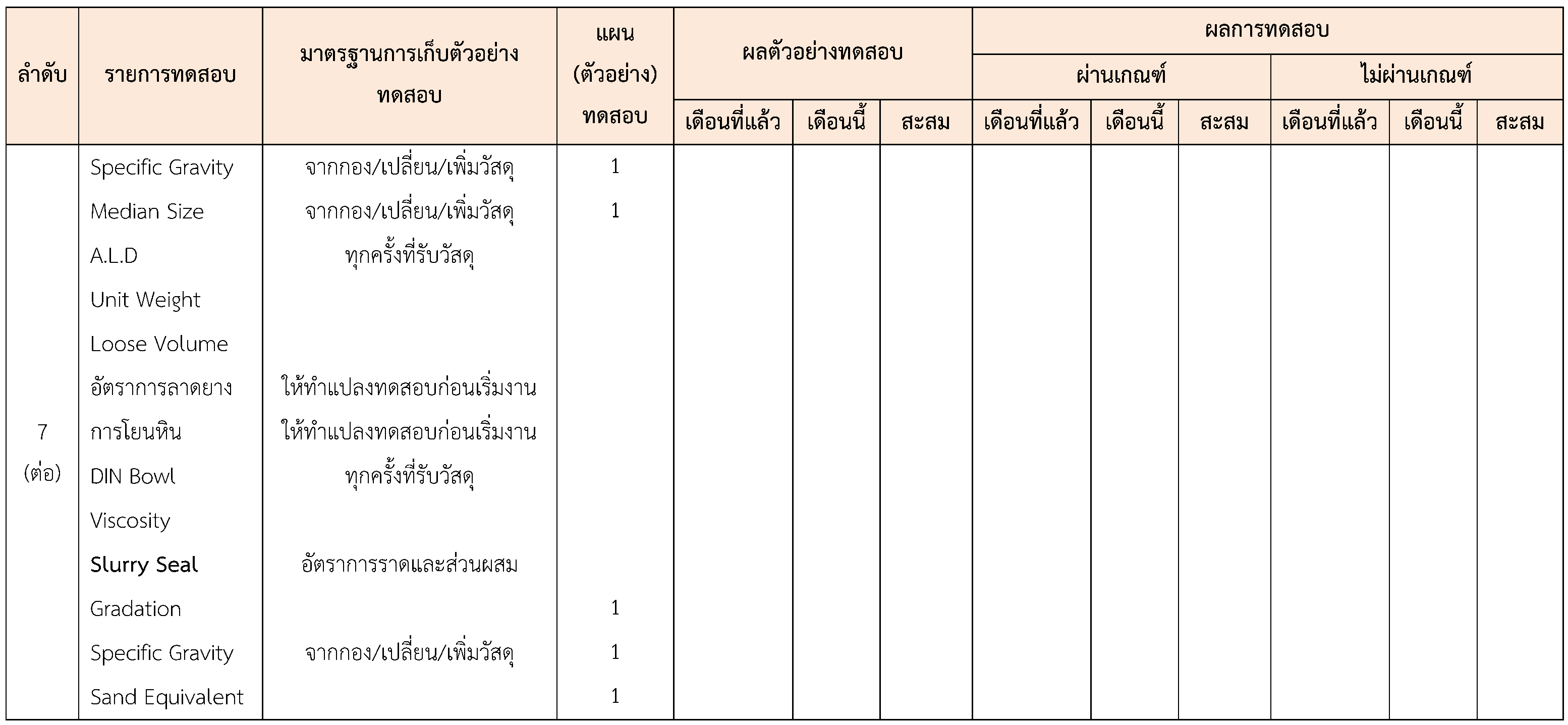

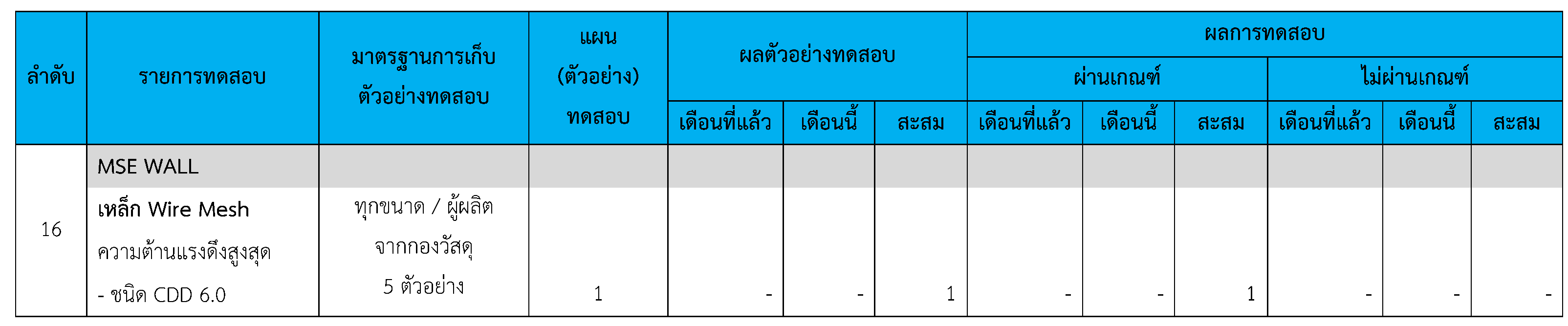

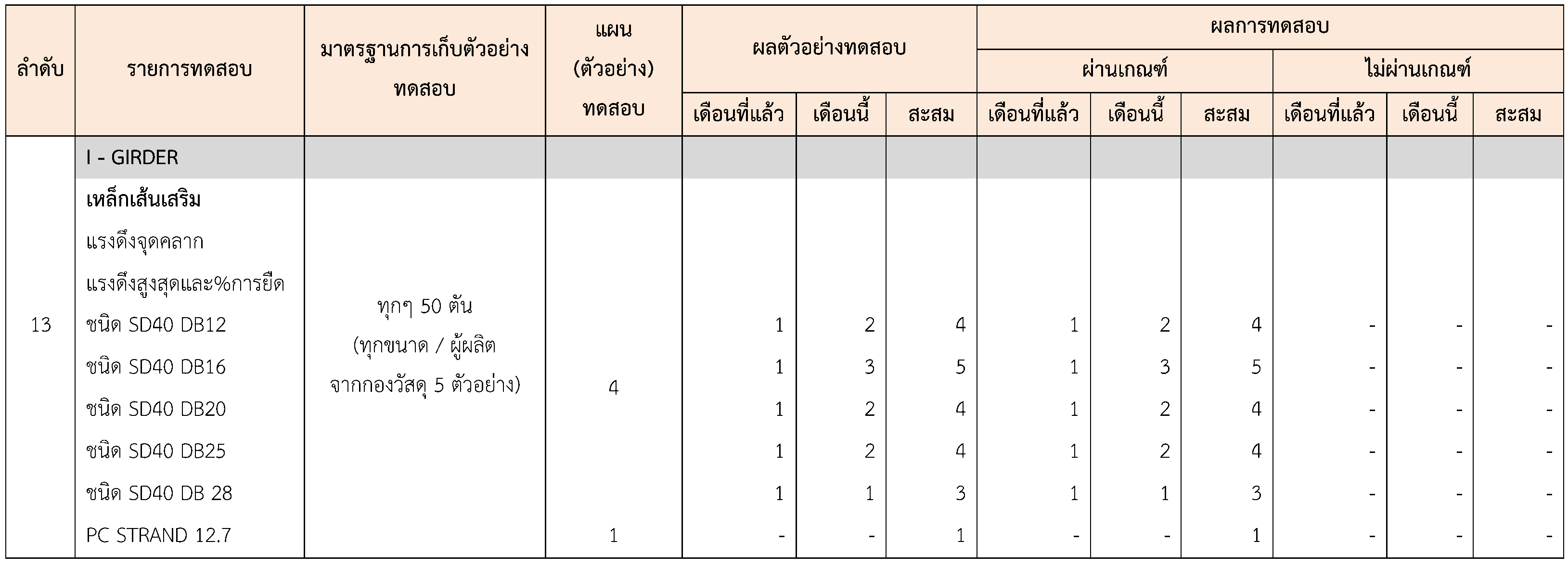

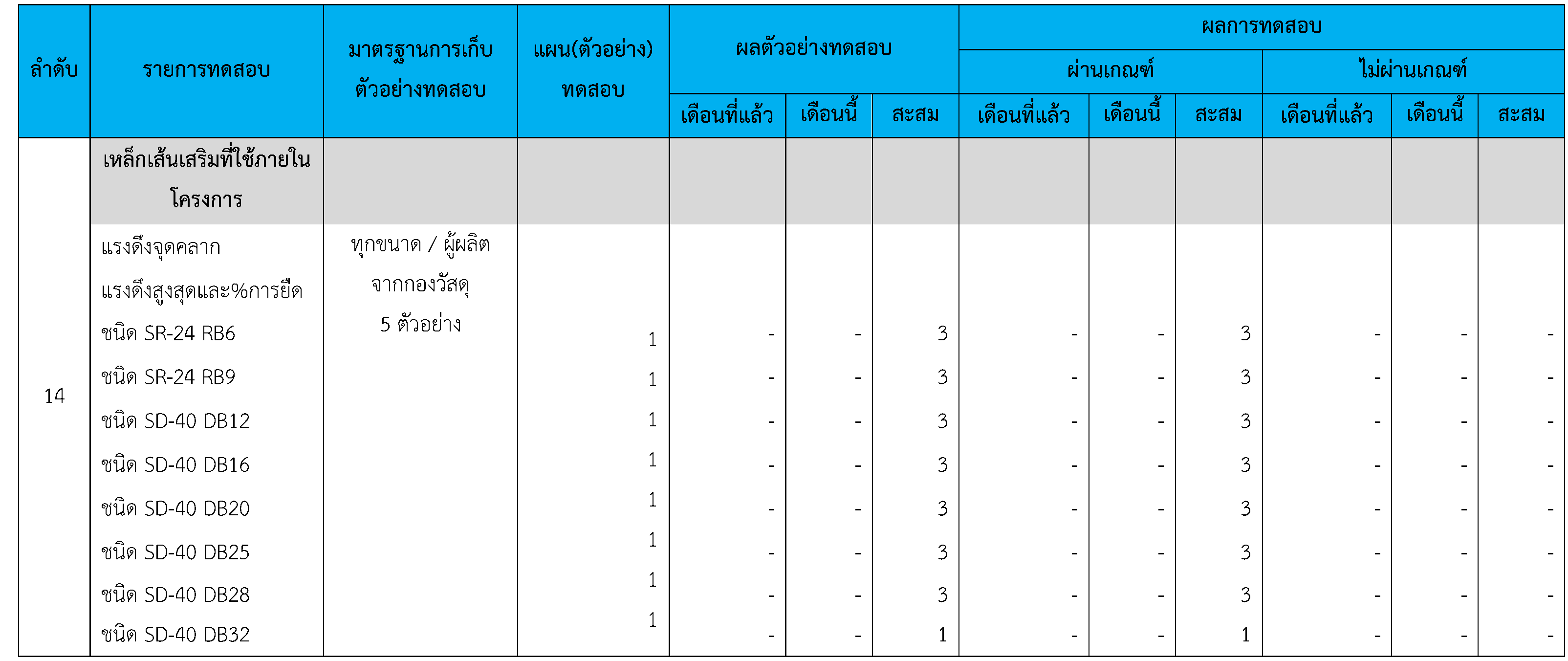

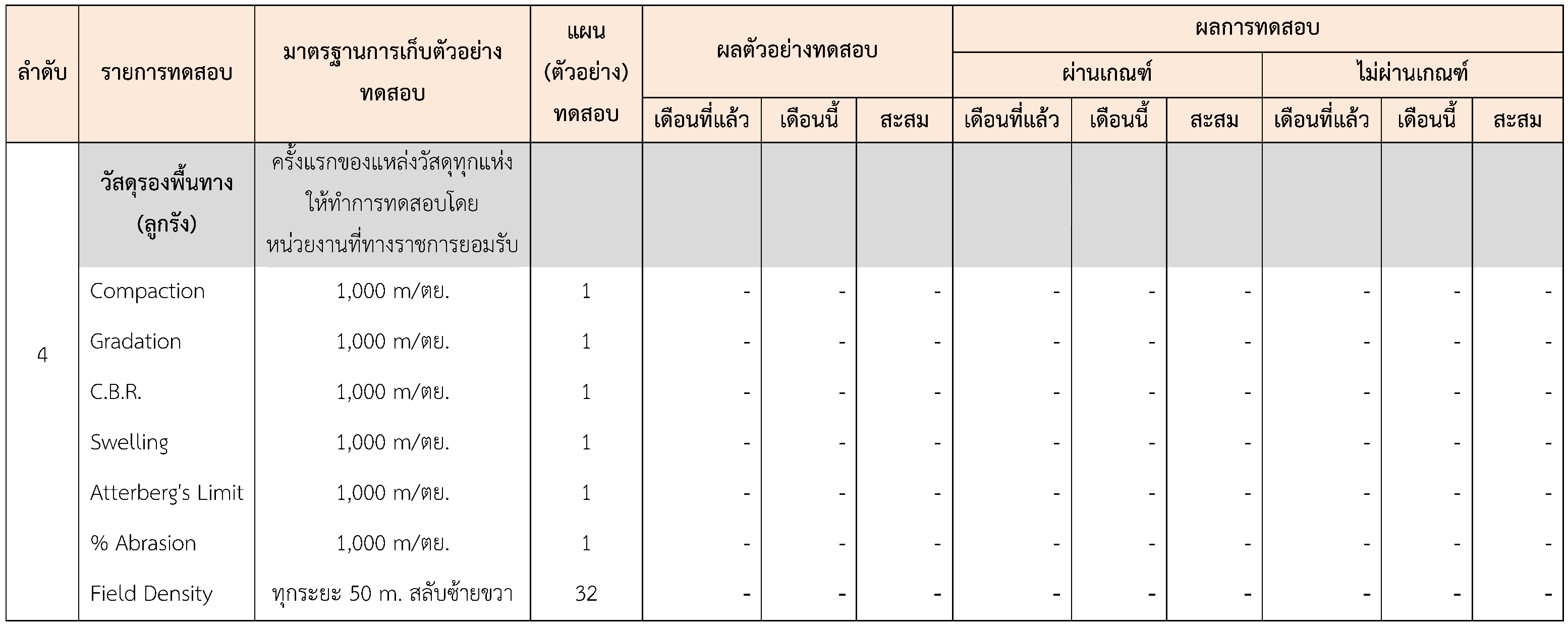

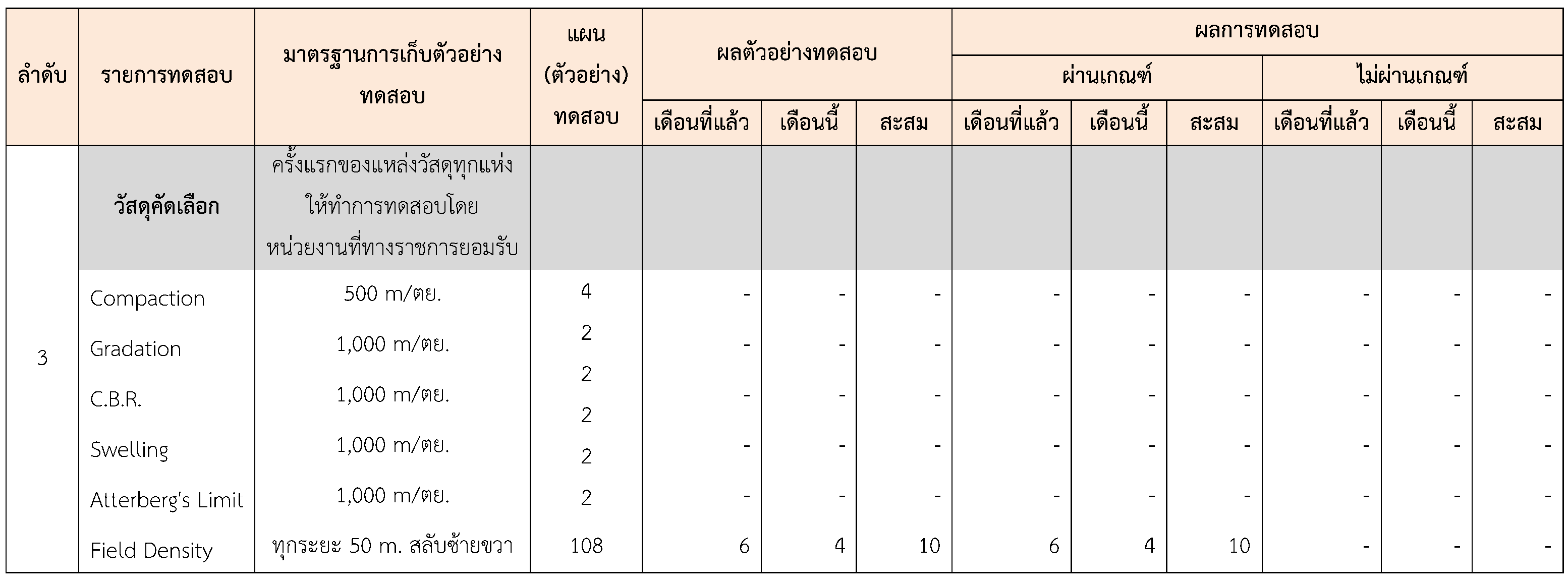

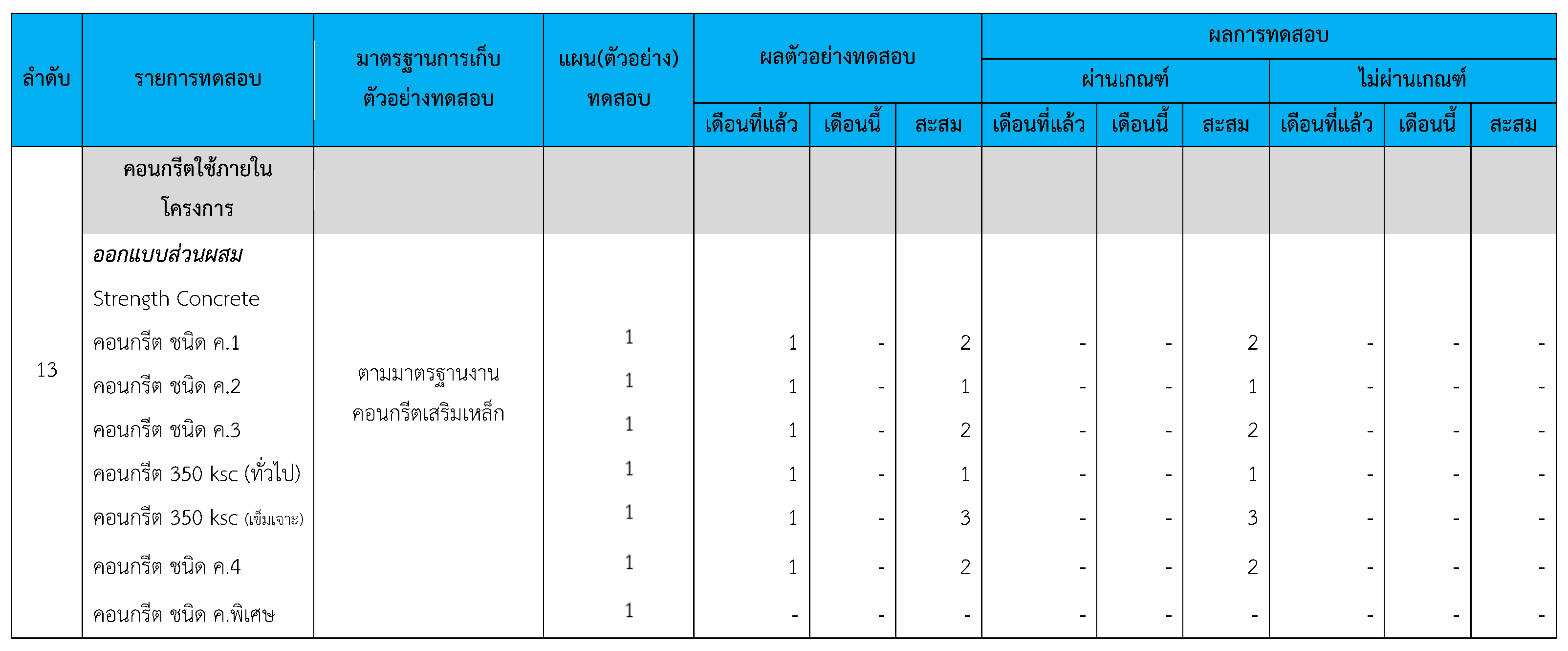

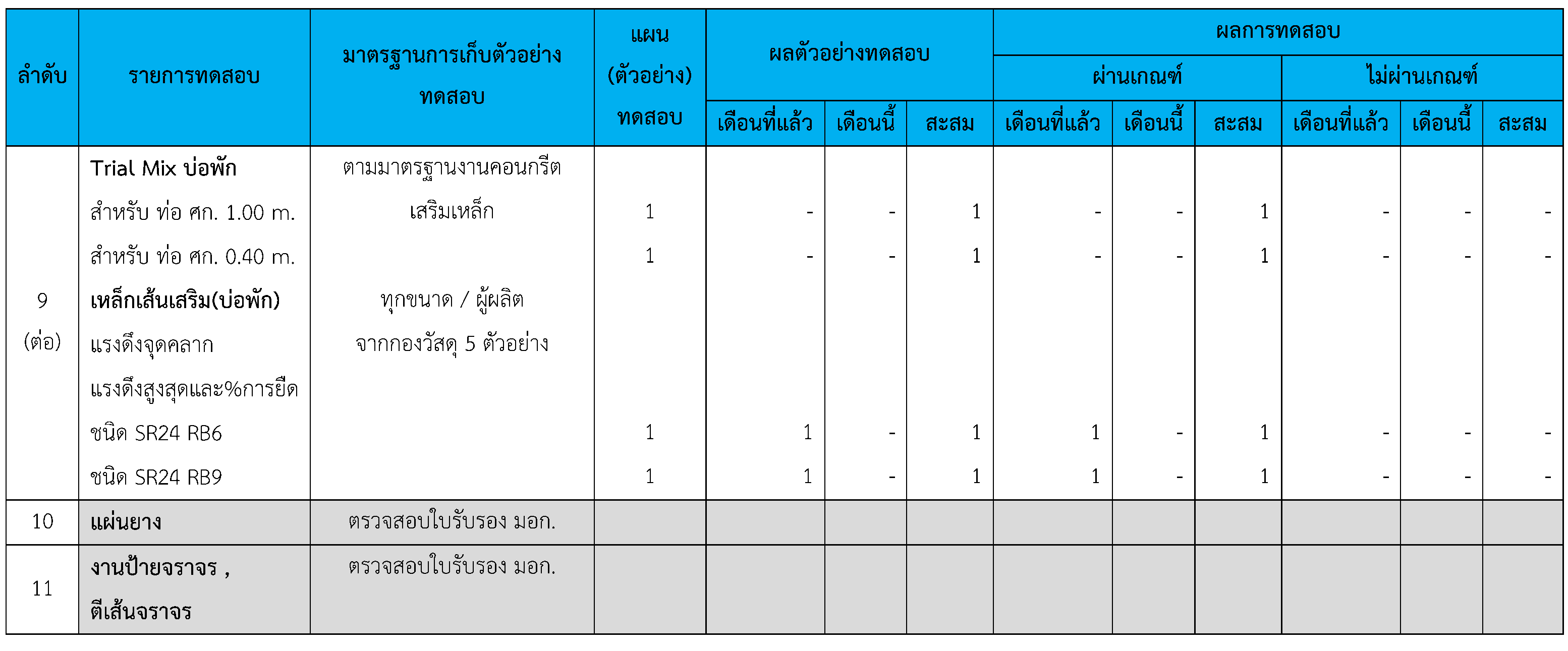

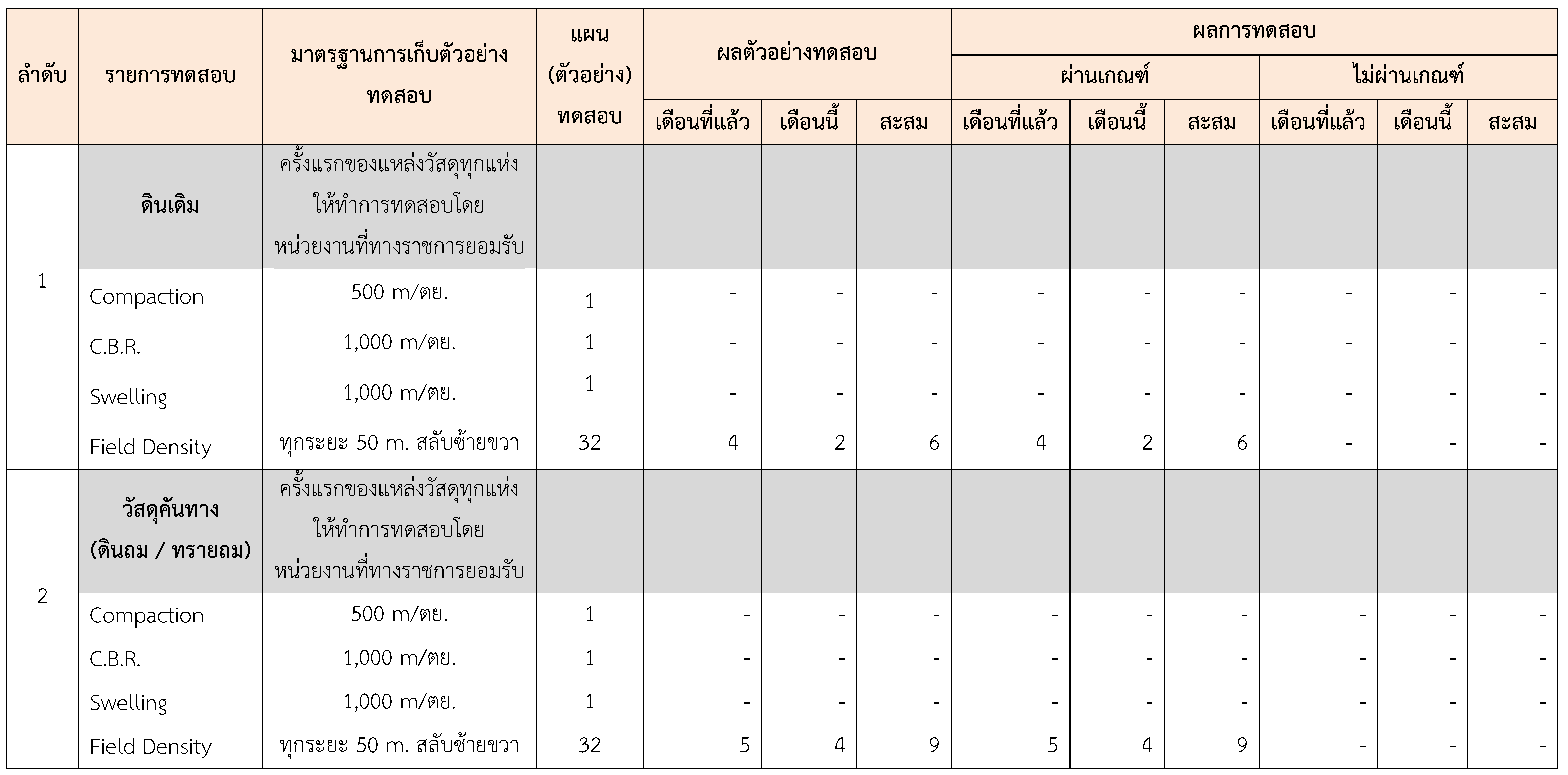

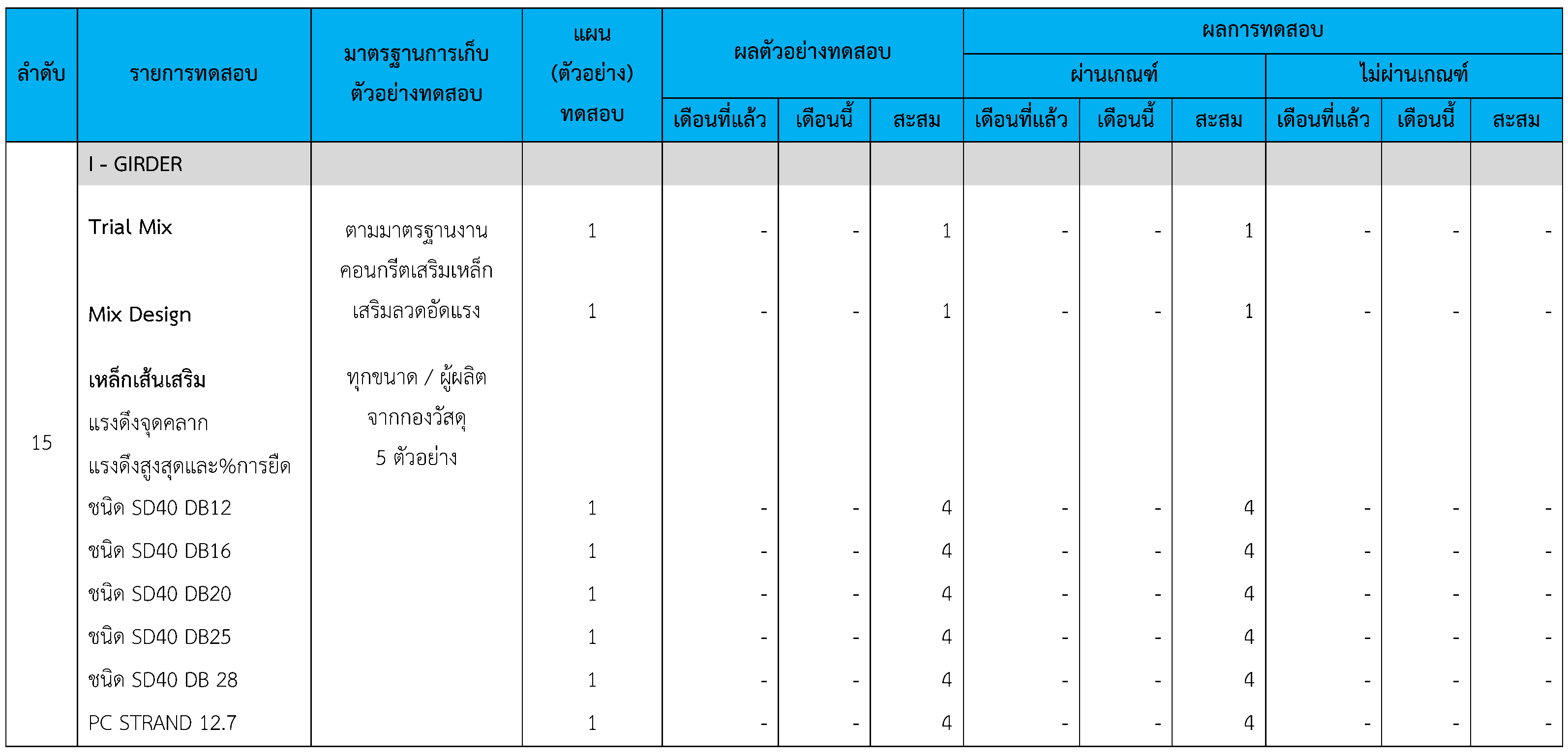

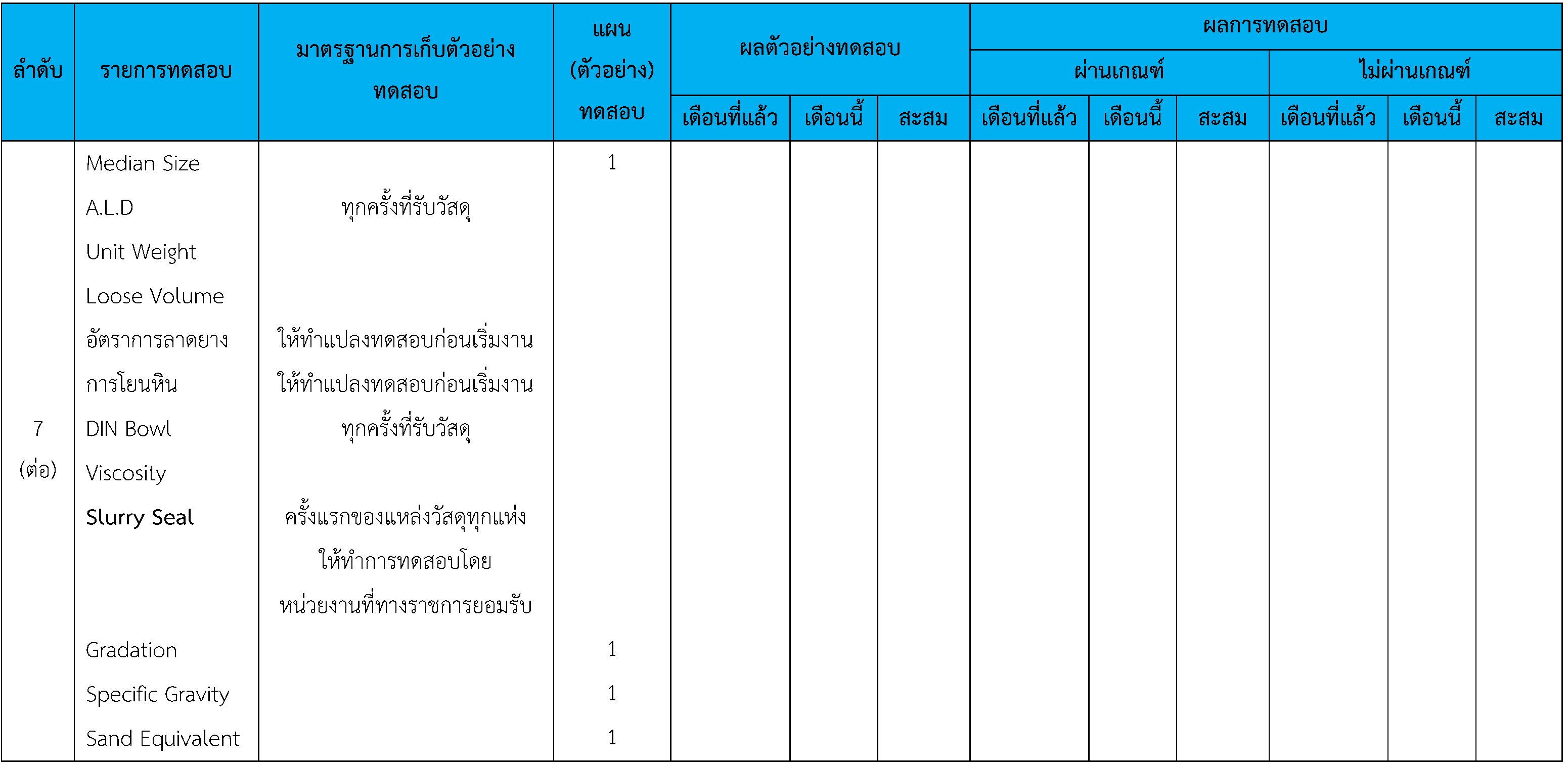

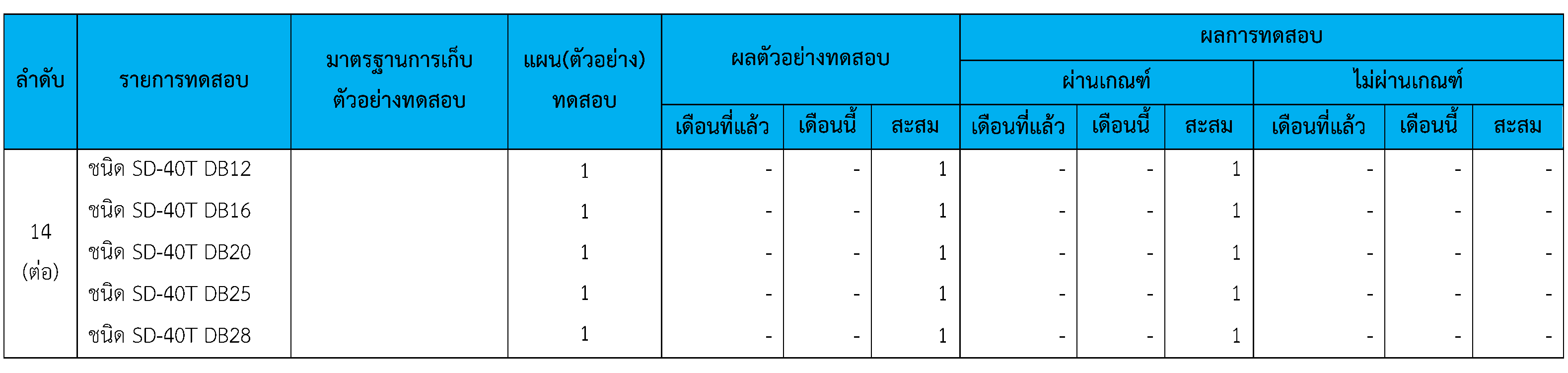

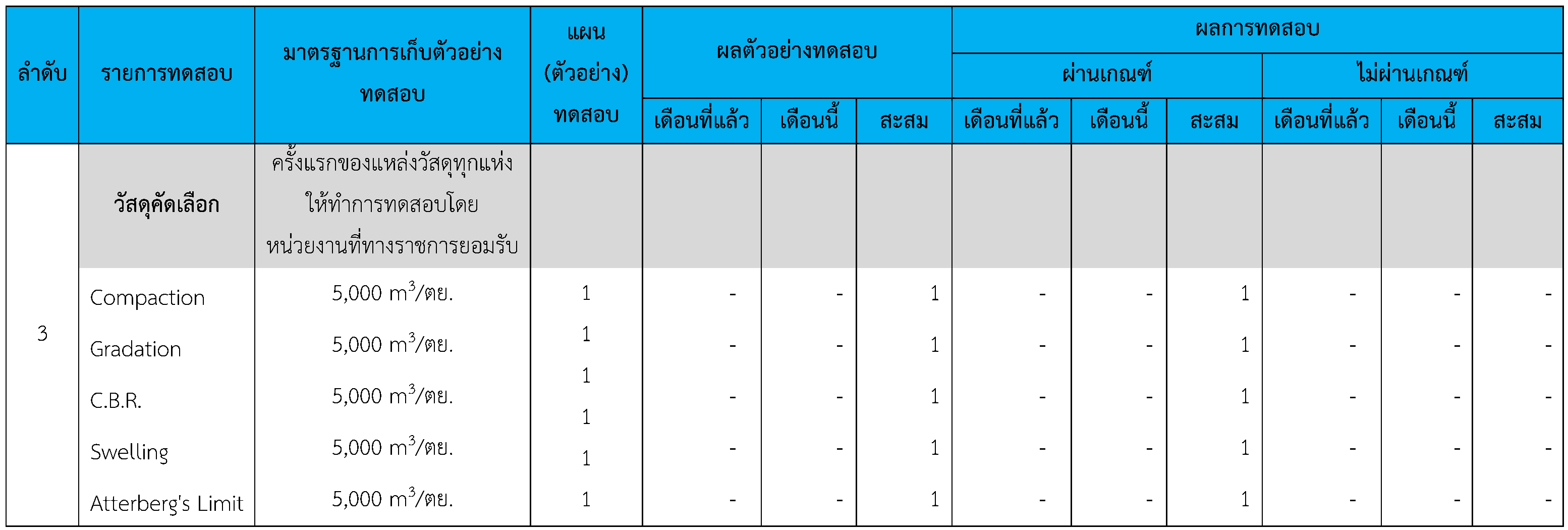

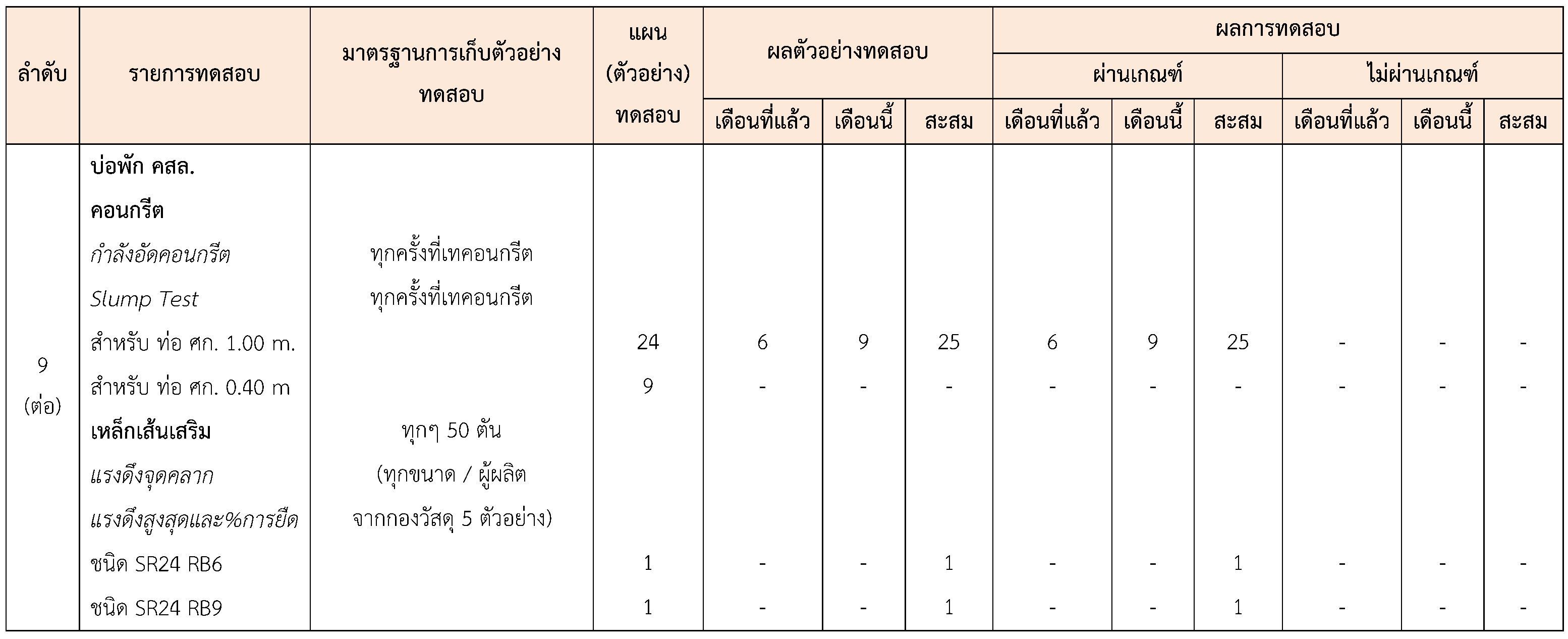

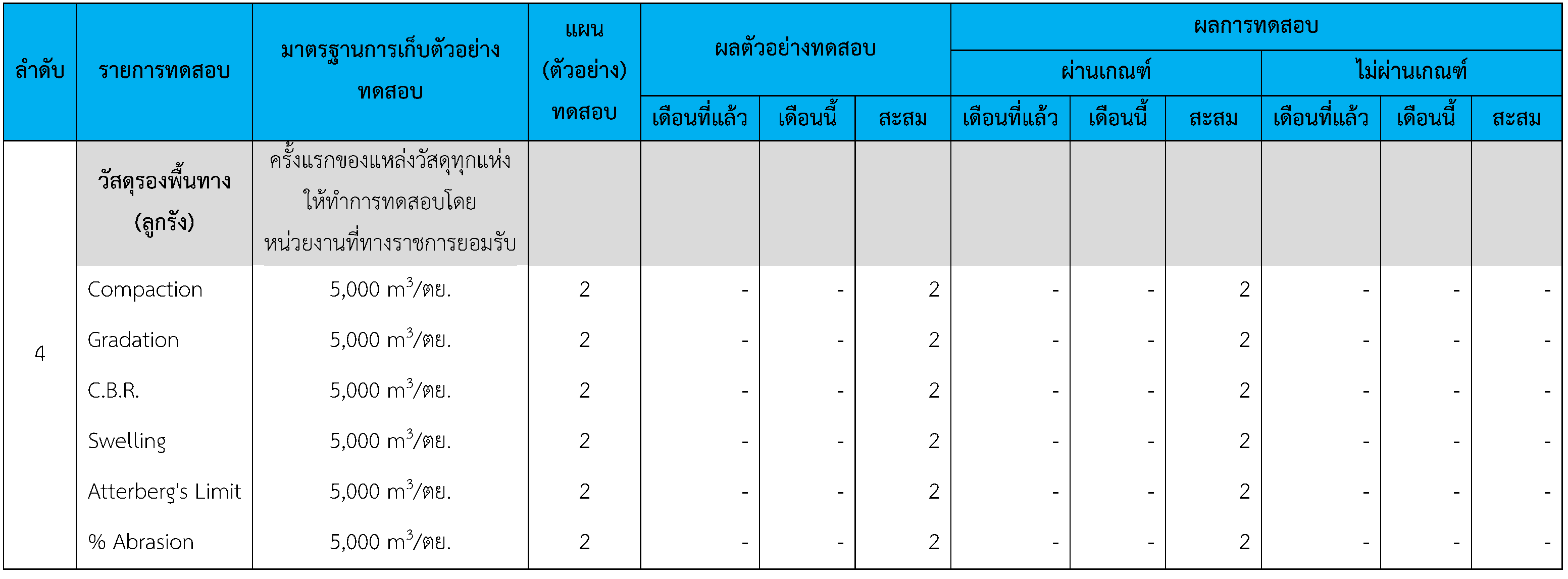

ตารางที่ 3.2.1 ตารางผลการทดสอบวัสดุ General Test
โครงการก่อสร้างสะพานข้ามทางรถไฟ จุดตัดทางรถไฟกับถนนสาย นฐ. 1023 แยก ทล.4 – บ้านวัดละมุด อ.เมือง,นครชัยศรี จ.นครปฐม
ผลการทดสอบวัสดุ
ในระหว่างวันที่ 1-31 ธันวาคม 2563 ผู้ว่าจ้างได้เสนอหนังสือขออนุมัติใช้วัสดุถึงที่ปรึกษา โดยที่ปรึกษาได้ตรวจสอบวัสดุดังกล่าวมีผลทดสอบดังตาราง

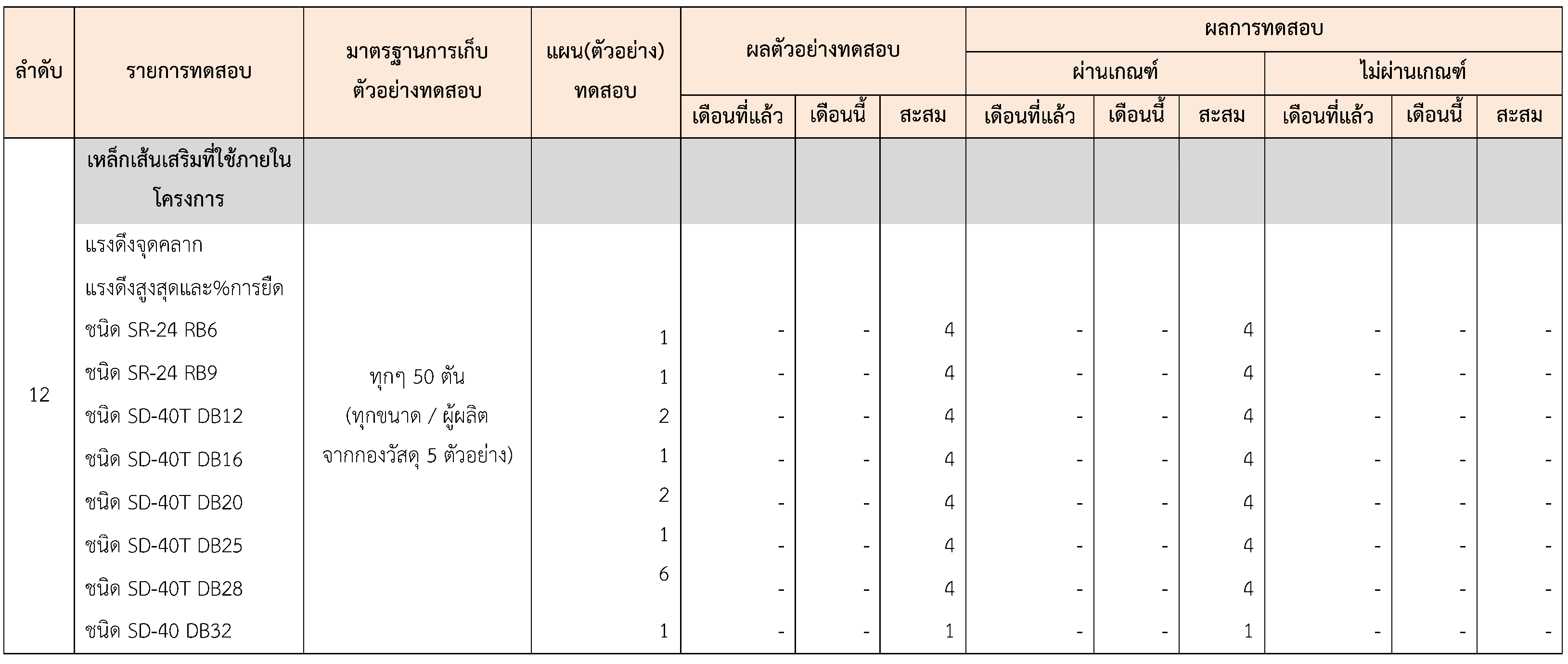

ตารางที่ 3.2.2ตารางผลการทดสอบวัสดุ Control Test
3.3 การจัดการประชุมและการจัดส่งเอกสาร
3.3.1 การจัดการประชุม
การประชุมตรวจรับงานก่อสร้างครั้งที่ 2/2563 วัน อังคาร ที่ 8 ธันวาคม 2563 ณ ห้องประชุมสำนักงานโครงการ
3.3.2 การจัดส่งเอกสาร

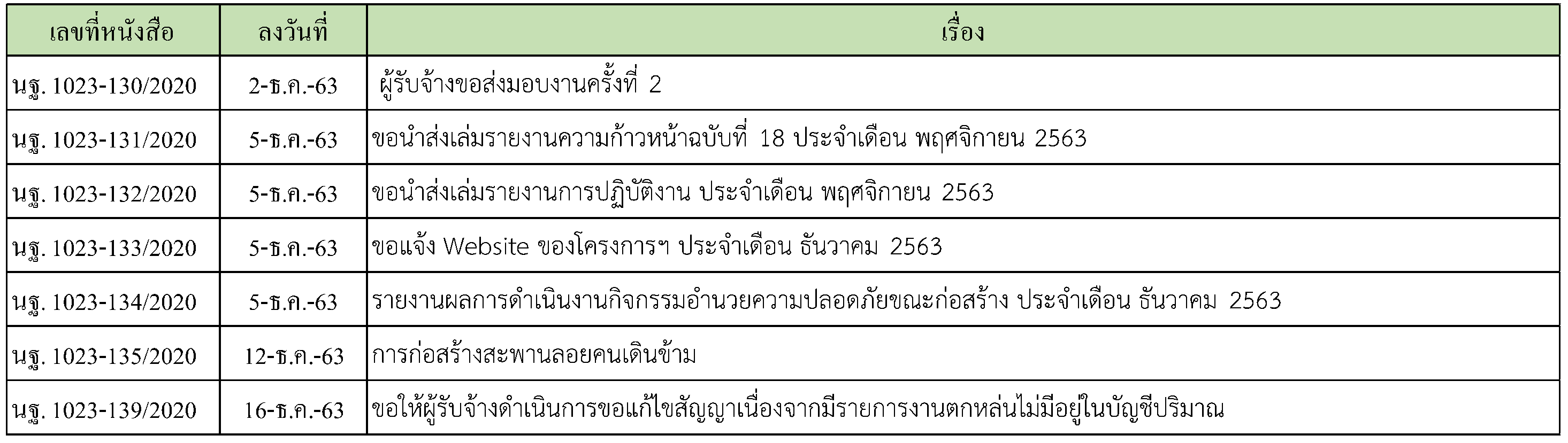

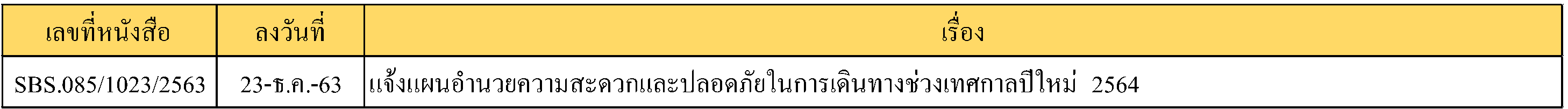

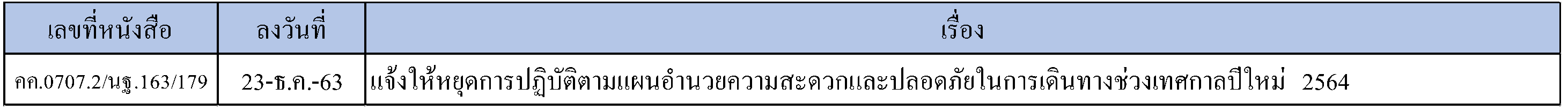

ในการดำเนินงานควบคุมงานก่อสร้าง ได้มีการจัดส่งเอกสารหนังสือต่างๆ ระหว่างกรมทางหลวงชนบท ที่ปรึกษา และผู้รับจ้างดังนี้
หนังสือระหว่าง ที่ปรึกษา ถึง โครงการฯ
หนังสือระหว่าง ที่ปรึกษา ถึง ผู้รับจ้าง
หนังสือระหว่าง โครงการฯ ถึง ที่ปรึกษา
หนังสือระหว่าง ผู้รับจ้าง ถึง ที่ปรึกษา
