บทที่ 3 รายงานการปฏิบัติงานของที่ปรึกษา
3.1 รายงานการปฏิบัติงานของที่ปรึกษา
ในเดือน มกราคม 2563 ที่ปรึกษาได้ปฏิบัติงานควบคุมงานก่อสร้างโครงการ สรุปการดำเนินงานได้ดังนี้
3.1.1 การควบคุมงานก่อสร้าง
ที่ปรึกษาได้ดำเนินการควบคุมงานก่อสร้าง ในเดือน มกราคม 2563มีรายละเอียดการดำเนินงานและความก้าวหน้าของงานตามที่กล่าวในบทที่ 2 ข้อ2.2 รายละเอียดความก้าวหน้าของงานในสายทาง

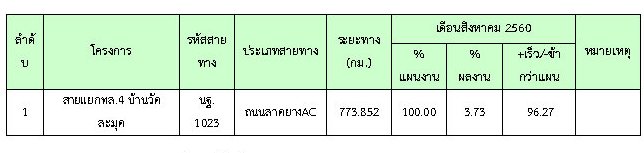

ความก้าวหน้าในช่วงเดือนมกราคม 2563(3.73%)ผลงานความก้าวหน้าแสดงไว้ในตารางที่ 3.1-1 ดังนี้
ตารางที่ 3.1-1 สรุปผลงานความก้าวหน้าของบริษัทที่ปรึกษา
3.2 การตรวจสอบการอนุมัติการใช้วัสดุ
ในเดือน มกราคม 2563ได้แสดงเกณฑ์การทดสอบGeneral Test และ Control Test แสดงไว้ในตารางที่ 3.2-1 – 3.2-3 ดังนี้

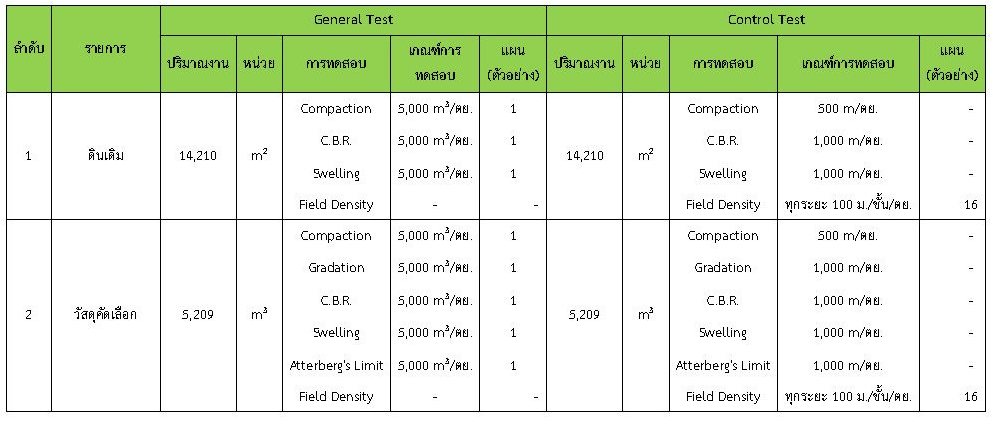

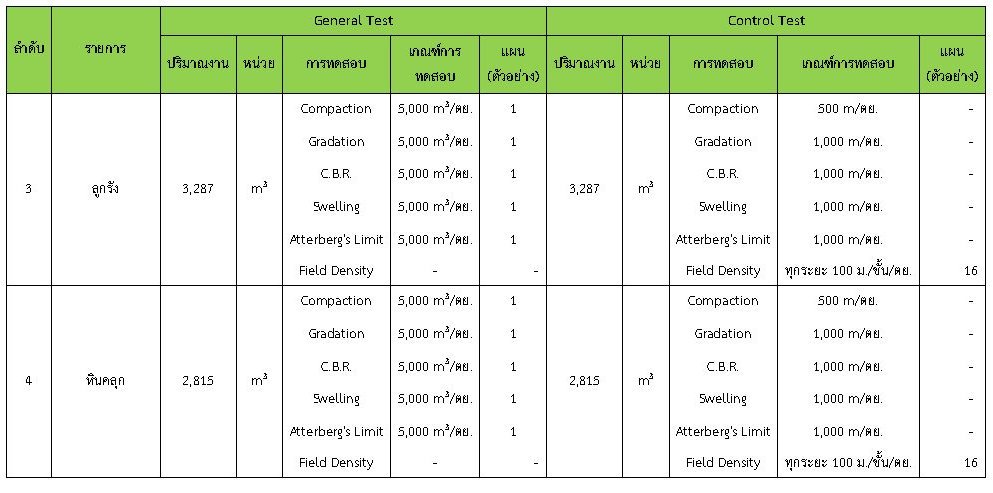

ตารางที่ 3.2-1 ตารางการทดสอบ General Test และ Control Test
โครงการก่อสร้างสะพานข้ามทางรถไฟ จุดตัดทางรถไฟกับถนนสาย นฐ. 1023แยก ทล.4 – บ้านวัดละมุด อ.เมือง,นครชัยศรี จ.นครปฐม
ผลการทดสอบวัสดุ
ในระหว่างวันที่ 1-31มกราคม 2563 ผู้ว่าจ้างได้เสนอหนังสือขออนุมัติใช้วัสดุถึงที่ปรึกษา โดยที่ปรึกษาได้ตรวจสอบวัสดุดังกล่าวมีผลทดสอบดังตาราง

ตารางที่ 3.2.2 ตารางผลการทดสอบวัสดุ General Test
โครงการก่อสร้างสะพานข้ามทางรถไฟ จุดตัดทางรถไฟกับถนนสาย นฐ. 1023 แยก ทล.4 – บ้านวัดละมุด อ.เมือง,นครชัยศรี จ.นครปฐม
ผลการทดสอบวัสดุ
ในระหว่างวันที่ 1-31มกราคม 2563 ผู้ว่าจ้างได้เสนอหนังสือขออนุมัติใช้วัสดุถึงที่ปรึกษา โดยที่ปรึกษาได้ตรวจสอบวัสดุดังกล่าวมีผลทดสอบดังตาราง

ตารางที่ 3.2.3 ตารางผลการทดสอบวัสดุ Control Test
3.3 การจัดการประชุมและการจัดส่งเอกสาร
ในการดำเนินงานควบคุมงานก่อสร้าง ได้มีการจัดส่งเอกสารหนังสือต่างๆ ระหว่างกรมทางหลวงชนบท ที่ปรึกษา และผู้รับจ้างดังนี้
3.3.1 การประชุมเพื่อเตรียมความพร้อมงานก่อสร้างสะพานข้ามทางรถไฟ
-
จัดทำรายงานความก้าวหน้า และการนำเสนอ ประจำเดือนมกราคม 2563
-
จัดทำรายงานการปฏิบัติการของที่ปรึกษา ประจำเดือน มกราคม 2563
-
จัดทำรายงานการควบคุมงานก่อสร้าง ประจำเดือน มกราคม 2563
