บทที่ 2 ความก้าวหน้าในการปฏิบัติงาน

บทที่ 2

ความก้าวหน้าในการปฏิบัติงาน

2.1ความก้าวหน้าของงานก่อสร้าง

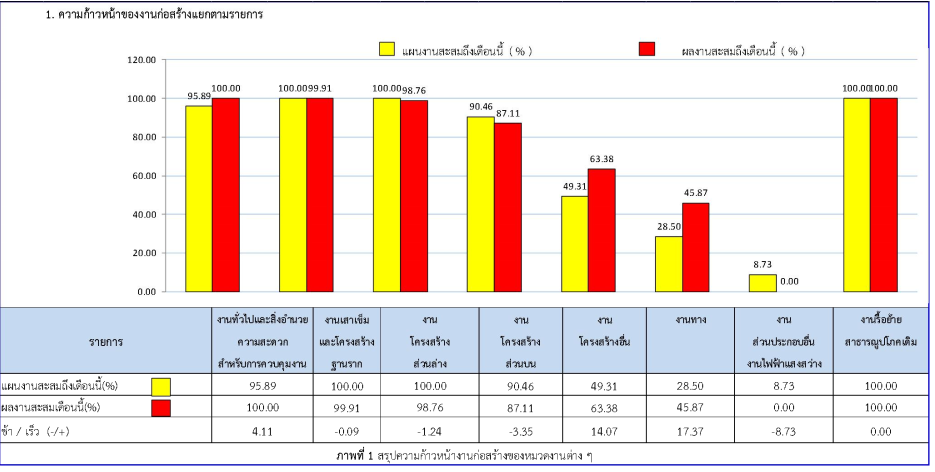

ความก้าวหน้าของเดือน กรกฏาคม 2562 ของการปฏิบัติงาน ( 38.87 %) แยกเป็น ดังต่อไปนี้



1. งานติดตั้งชิ้นส่วนพื้นสะพาน Precast Box Segment5 - P6 RT, P6 - P7 RT, P7 - P8 RT, P8 - P9 RT

2. งานหล่อ Pier Segment (P)P4 RT, P5 RT

3. งานเทคอนกรีต Wet JointP6 -P7 RT, P7 -P8 RT, P8 -P9 RT

4. งานระบบลวดอัดแรง (ดึง 100%)P8 -P9 LT, P7 -P8 RT, P8 - P9 RT

5. งานดึงลวด Pier Segment (P)P4 RT, R5 RT

6. งานอัดน้ำปูนในท่อร้อยลวดอัดแรงP6 - P7 LT, P7 - P8 LT, P8 - P9 RT

7. งานเทคอนกรีตโครงสร้าง AbutmentP9

8. งานเทคอนกรีต ราวกันชนด้านข้างสะพาน                   STA.0+415.400 - 0+787.400 LT1, STA.0+415.400 - 0+781.980 LT2

9. งานเทคอนกรีต Precast Parapet                            No.512 - 678 (166 แผ่น)

10. งานเทคอนกรีต ราวกันชน (Approach)                          STA.0+868 - 0+884, 0+786 - 0+795 LT, STA.0+787 - 0+795 RT,

                                                                        STA.0+787 - 0+795, 0+868 - 0+884 RT1

11. งานติดตั้งอุปกรณ์รองรับพื้นสะพาน (Pot Bearing)       P6 RT

12. งานติดตั้งช่องระบายน้ำ Gully    STA.0+415.400 - 0+539.400 LT

13. งานติดตั้งกำแพงกันเสียง (บนสะพาน)     STA.0+415.400 - 0+787.400 LT

14. งานเทคอนกรีตถนนทางเชื่อมSTA.0+960 - 0+970, 0+977 - 0+983, 1+075 - 1+085 LT

15. งานเทคอนกรีตรางระบายน้ำรูปตัววีSTA.0+960 - 0+970 LT, STA.1+085 - 1+100 RT

16. งานเทคอนกรีตหยาบรองแผ่นพื้นทางเท้าSTA.0+270 - 0+310 LT, STA.0+900 - 1+000 เกาะกลางถนน

17. งานวางแผ่นพื้นทางเท้าSTA.0+025 - 0+250 LT, STA.0+020 - 0+025 RT,

STA.0+000 - 0+120, 0+140 - 0+150, 0+875 - 0+905, 0+925 - 0+940,

18. งานเทคอนกรีตบ่อพักน้ำสำหรับท่อขนาดเส้นผ่านศูนย์กลาง 40 ซม. ชนิดใต้ทางเท้า  19 บ่อ

19. งานวางบ่อพักน้ำสำหรับท่อขนาดเส้นผ่านศูนย์กลาง 40 ซม. ชนิดใต้ทางเท้า  P7 RT

20. งานติดตั้งเสาไฟฟ้า 9 ม.12 ชุด



ผลงานความก้าวหน้าแสดงไว้ในตารางที่ 2.1-1 ดังนี้

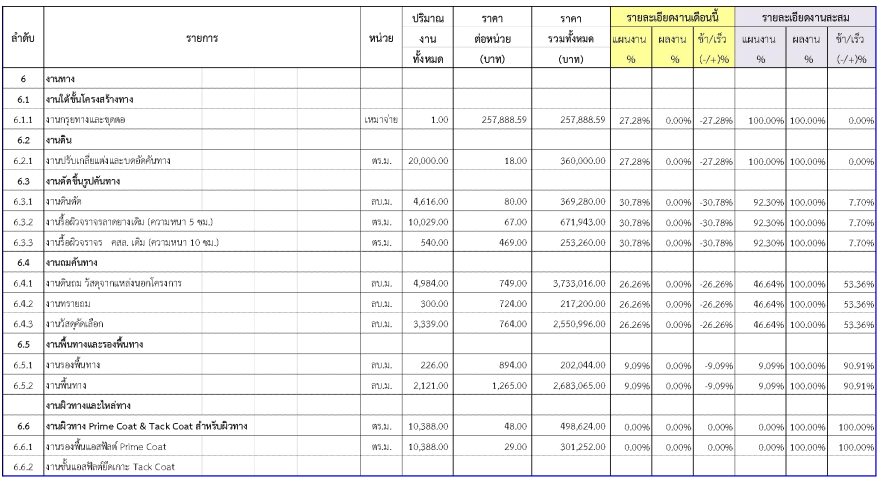

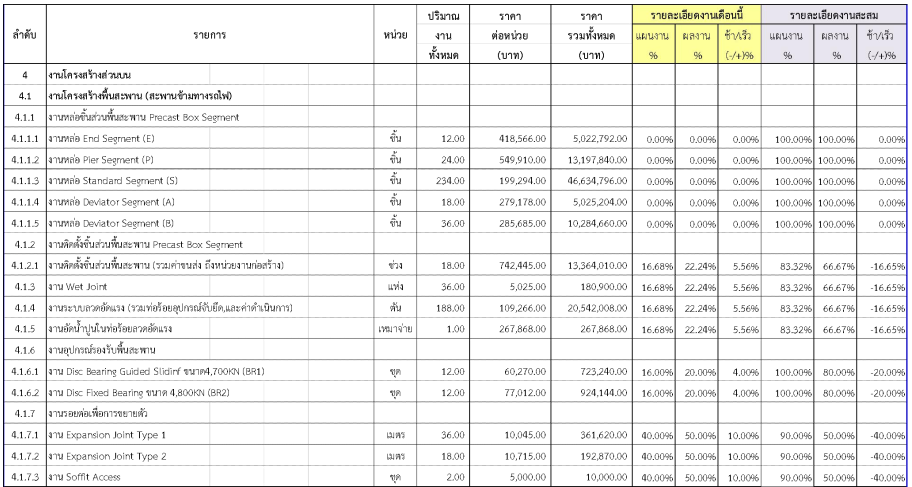

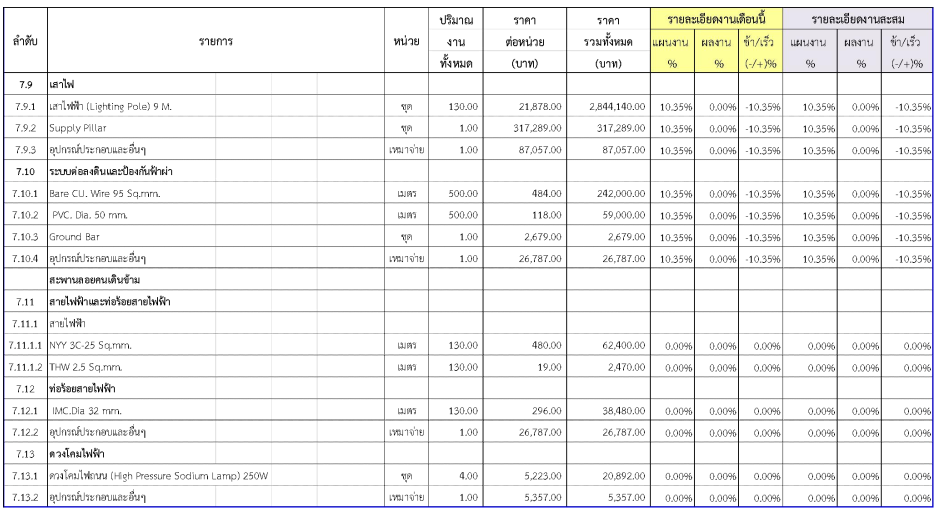

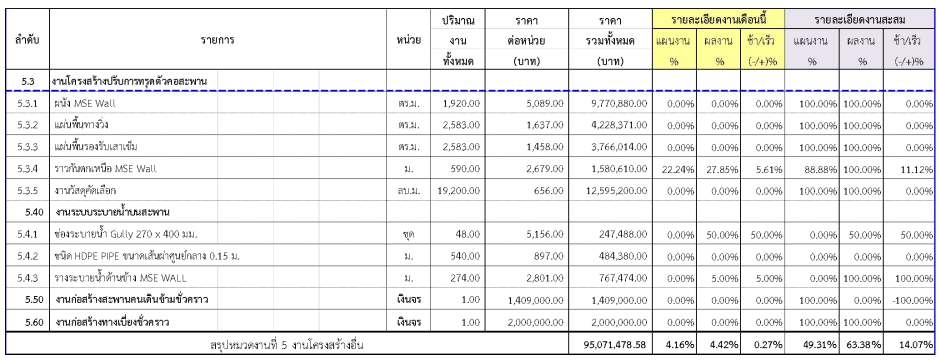

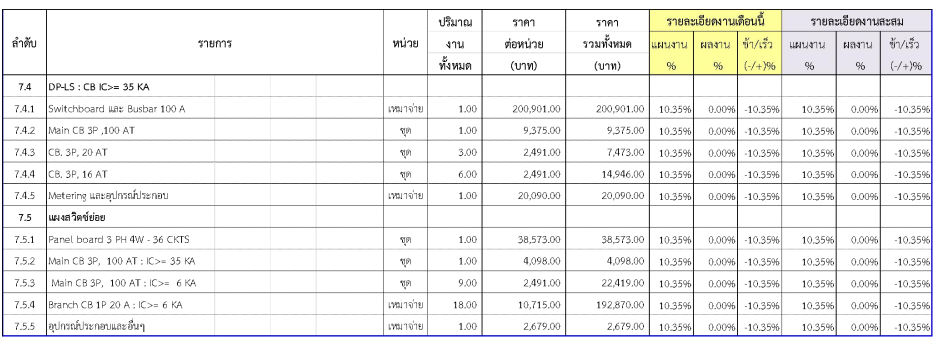

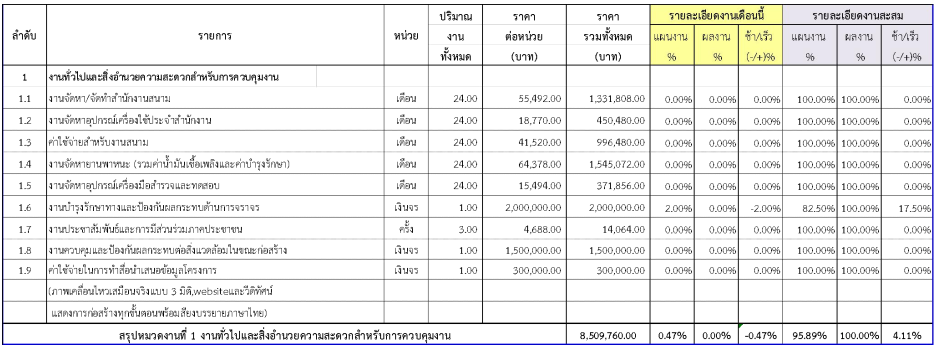

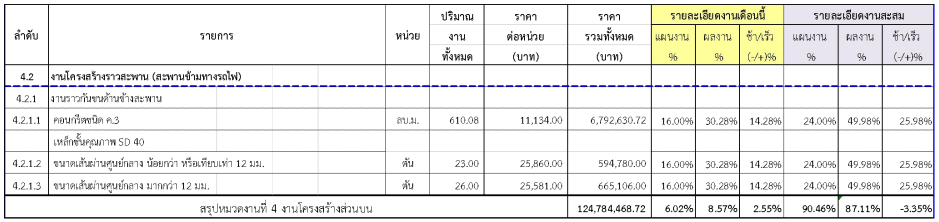

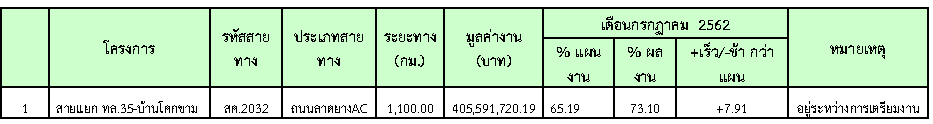

ตารางที่ 2.1-1 สรุปผลงานความก้าวหน้าของงานก่อสร้าง

ตารางที่ 2.1-1 สรุปผลงานความก้าวหน้าของงานก่อสร้าง

2.3รายละเอียดความก้าวหน้าของโครงการ

ในช่วงเดือน กรกฏาคม  2562 ที่ผ่านมาผู้รับจ้างดำเนินงานต่างๆ ที่มีรายละเอียดของงานหลักๆดังนี้



2.1 งานทั่วไปและสิ่งอำนวยความสะดวกสำหรับการควบคุมงาน

2.2งานเสาเข็มและโครงสร้างฐานรา

2.3งานโครงสร้างส่วนล่าง

2.4 งานโครงสร้างส่วนบน

2.5งานโครงสร้างอื่น

2.6 งานทาง

2.7งานส่วนประกอบอื่น

 2.8งานรื้อย้ายสาธารณูปโภค

เนื่องจากในช่วงเดือนที่ 38  ของโครงการ ผู้รับจ้างกำลังเคลียร์สิ่งปลูกสร้างหน้างานในสนาม และได้จัดทำแผนงานของกิจกรรมก่อสร้างต่างๆ ในกรอบเวลาของสัญญา ให้ทางที่ปรึกษาพิจารณา ดังรูปที่ 2.2-1

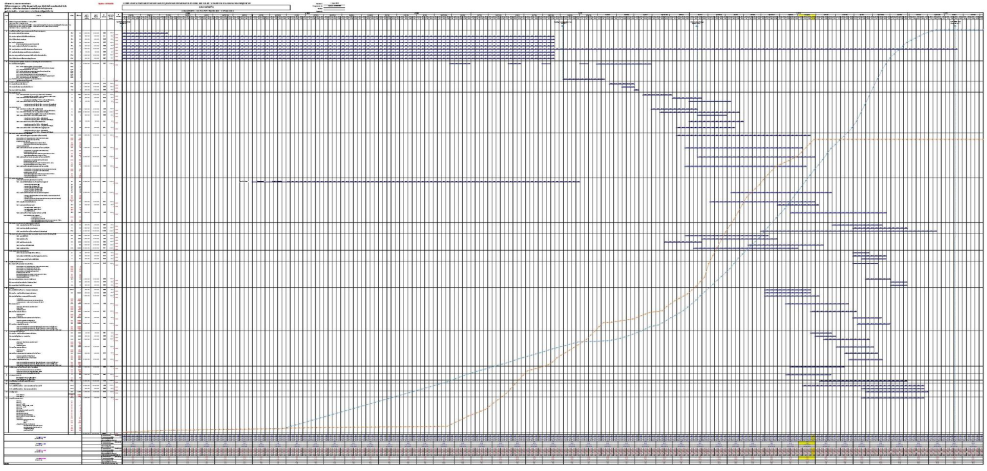

รูปที่ 2.2-1 แผนงานของโครงการจุดตัดทางรถไฟกับถนนสาย สค.2032 แยก ทล.35-บ้านโคกขาม

2.5สรุปการเบิกจ่ายเงินของผู้รับจ้าง

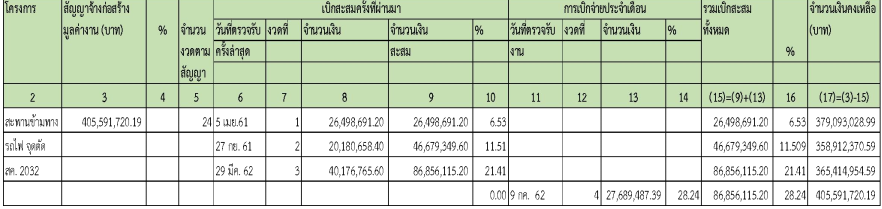

ในเดือน กรกฏาคม  2562  มีความก้าวหน้าของงานก่อสร้างที่สามารถตรวจรับงานได้ ดังสรุปในตารางที่ 2.3-1

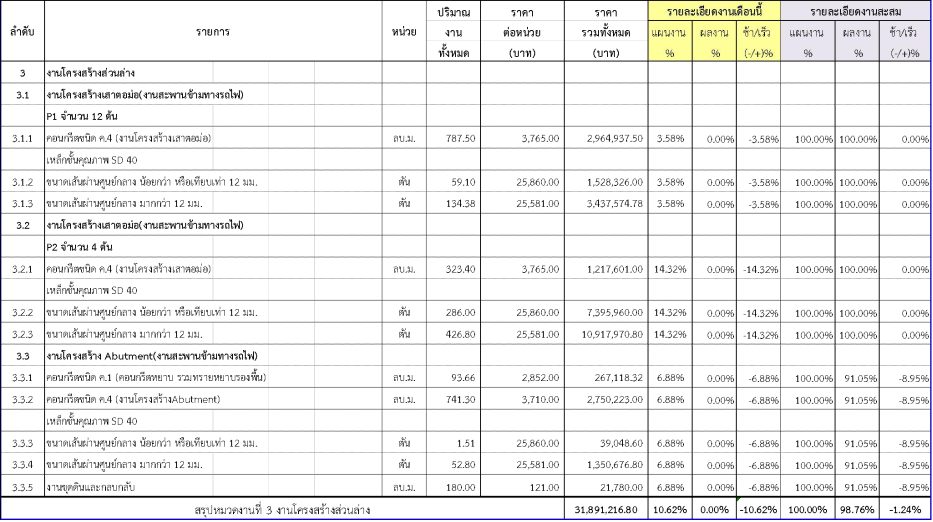

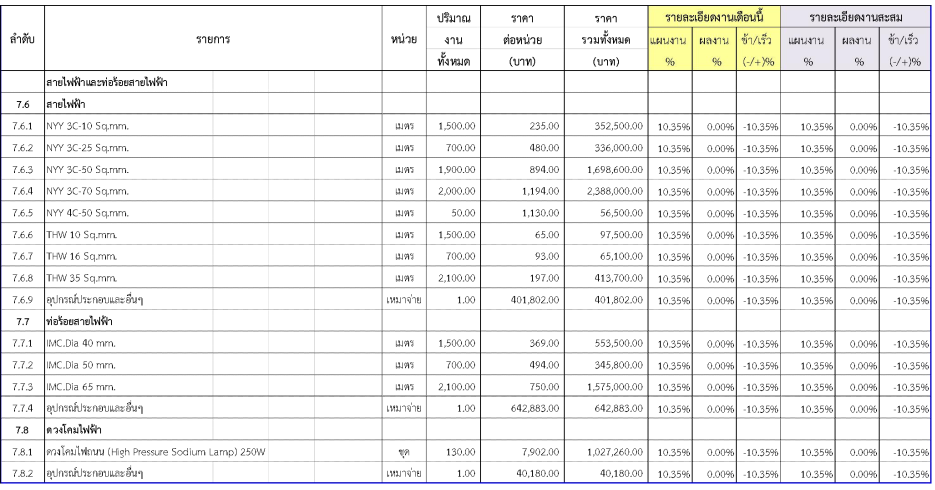

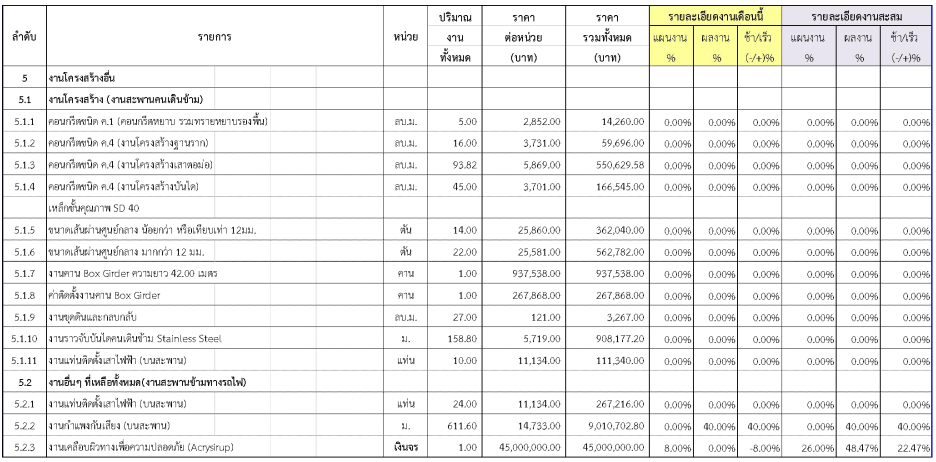

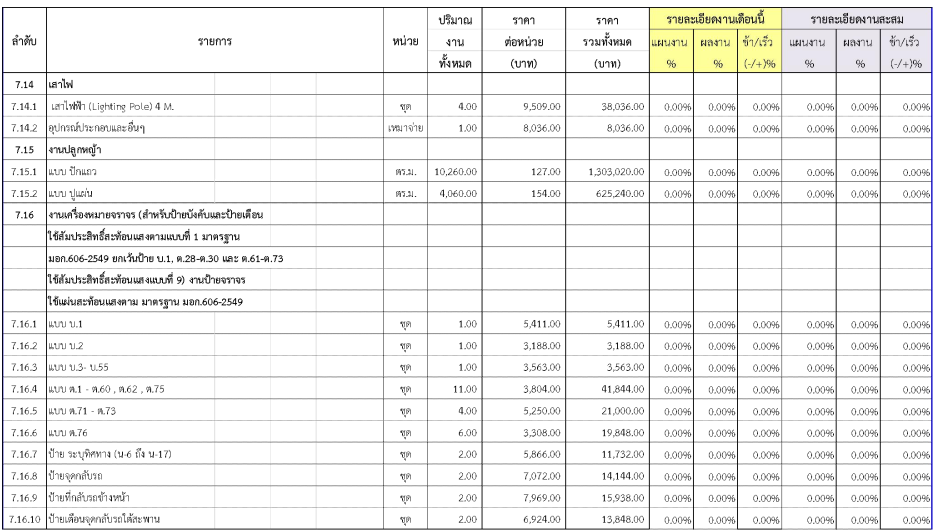

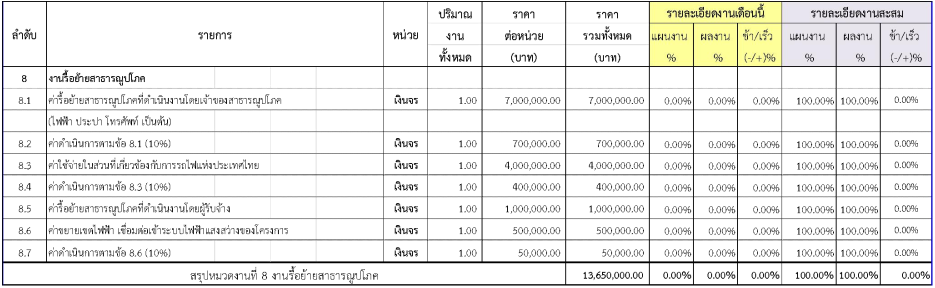

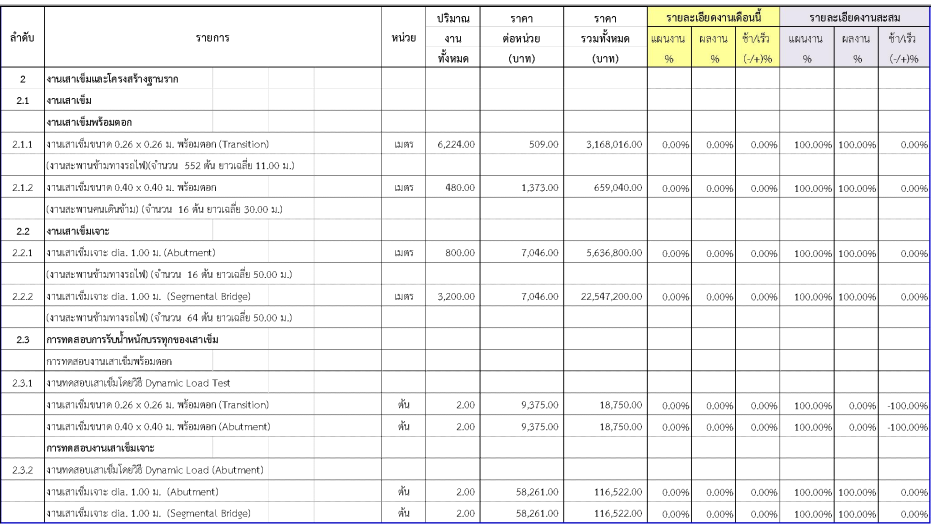

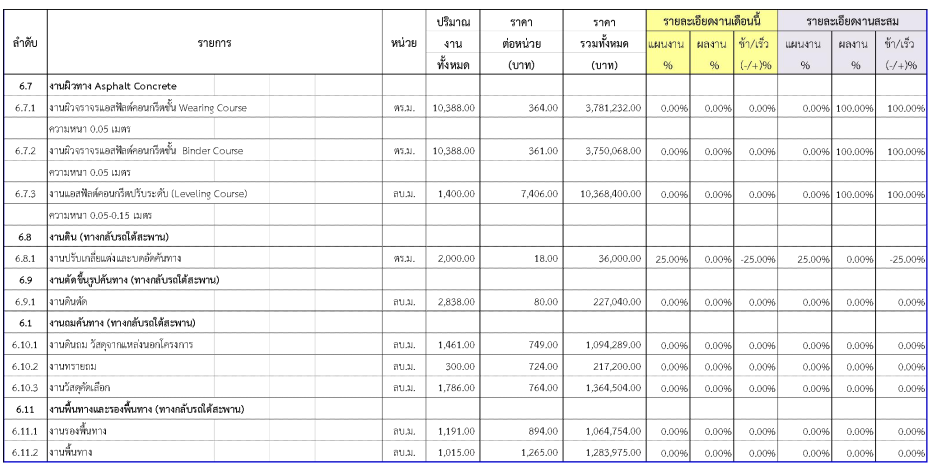

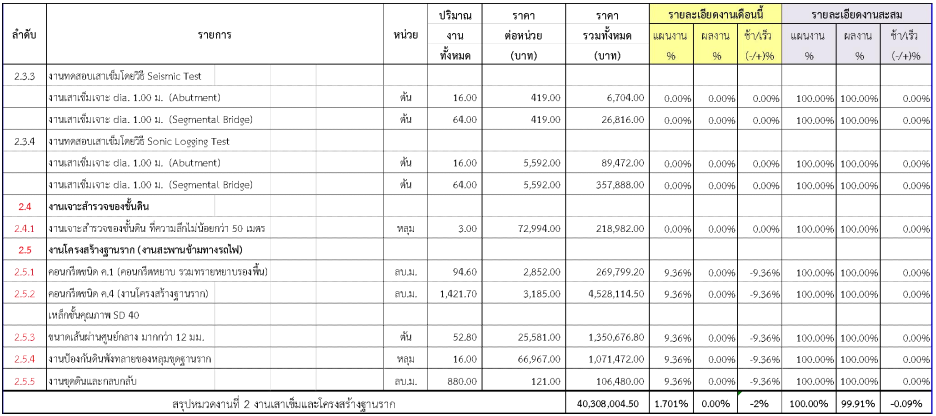

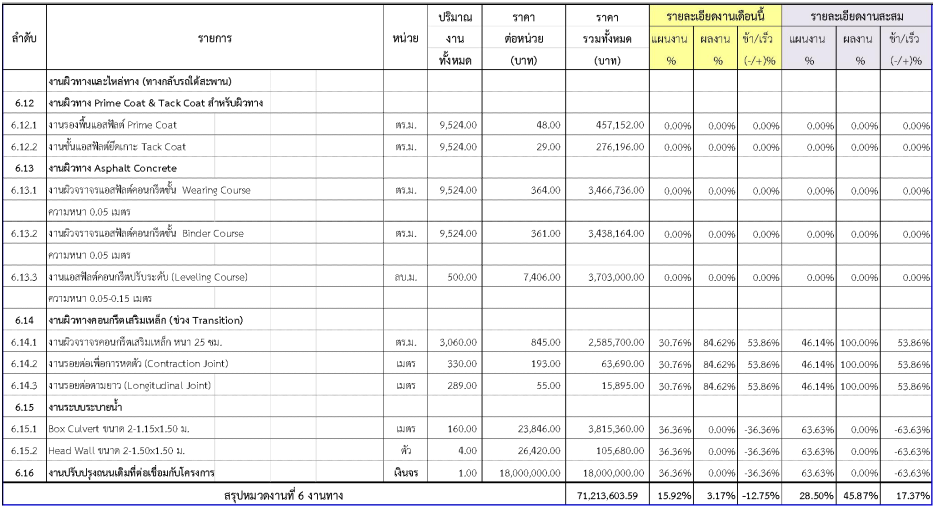

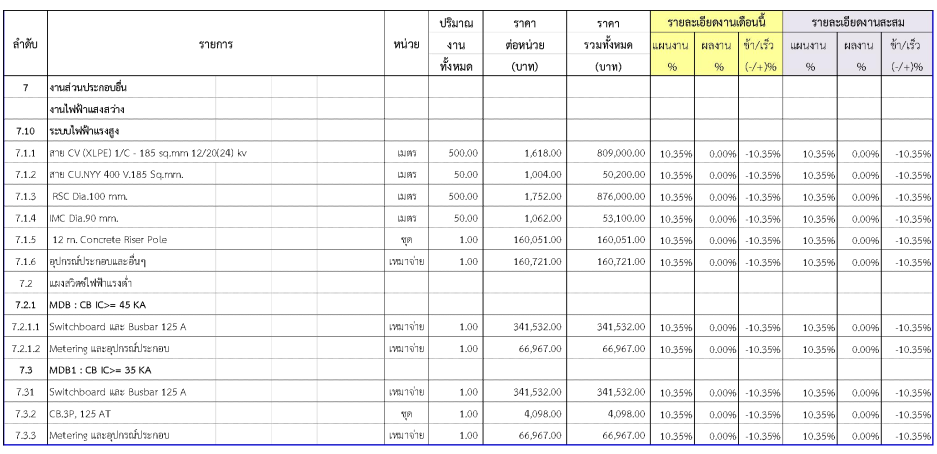

ตารางที่ 2.3-1 สรุปการเบิกจ่ายเงินของผู้รับจ้าง

2.6การประสานงานกับหน่วยงานที่เกี่ยวข้อง

ในเดือน กรกฏาคม 2562  ทางที่ปรึกษาได้ดำเนินการติดต่อประสานงานกับหน่วยงานที่เกี่ยวข้องต่างๆ



2.7ปัญหาและอุปสรรค

-
