บทที่ 2 ความก้าวหน้าในการปฏิบัติงาน

บทที่ 2

ความก้าวหน้าในการปฏิบัติงาน

2.1ความก้าวหน้าของงานก่อสร้าง

ความก้าวหน้าของเดือน กุมภาพันธ์  2562 ของการปฏิบัติงาน (  %) แยกเป็น ดังต่อไปนี้

1. งานเทคอนกรีตรางวี  STA.0+900 - 1+080 LT, STA.0+910 - 1+100 RT

2. งานทดสอบความหนาแน่นของชั้นทราย Bearing UnitSTA.0+315 - 0+411

3. งานเทคอนกรีต Abutment P9STA.0+787.400

4. งานเทคอนกรีตเสาตอม่อP3/RT, R4/LT, P5/LT, P6/LT,RT, P8/RT

5. งานเทคอนกรีตถนนทางเชื่อมท.46-48, ท.49-50

6. งานเทคอนกรีตคันหินรางตื้นSTA.0+030 - 0+280 LT, STA.0+000 - 0+310 RT

7. งานเทคอนกรีตพื้น Bearing UnitSTA.0+791.500 - 0+783.800

8. งานตืดตั้งผนัง MSE WALLSTA.0+791.500 - 0+853.200

9. งานเทคอนกรีตหล่อราวกันกันชนด้านข้างสะพาน    118 แผ่น

10. งานเทคอนกรีตถนนSTA.0+280 - 0+315 LT, STA.0+310 - 0+315 RT

11. งานเทคอนกรีตแผ่นพื้นทางวิ่ง (approach slab)STA.0+331 - 0+411, 0+790 - 0+855 LT, RT

12. งานตอกเสาเข็ม 0.40 x 0.40 ม. งานสะพานลอยคนเดินข้ามNo.1-F6/1, 1-F6/5, 1-F6/4, 1-F6/6

13. งานเทคอนกรีตเสาตอม่อP1 LT,RT, P2 LT,RT, P3 LT, P6 LT, P7 LT, P8 LT

14. งานเทคอนแผ่นผนัง MSE WALL217 แผ่น

15. งานติดตั้งผนัง MSE WALLSTA.0+315 - 0+400

16. งานถมทราย Bearing UnitSTA.0+325 - 0+411

17. งานทดสอบชั้นทรายถม Bearing UnitSTA.0+325 - 0+411

18. งานเทคอนกรีตรางวีSTA.0+930 - 0+980 RT

19. งานเทคอนกรีตฐานเสาไฟฟ้า38 ฐาน

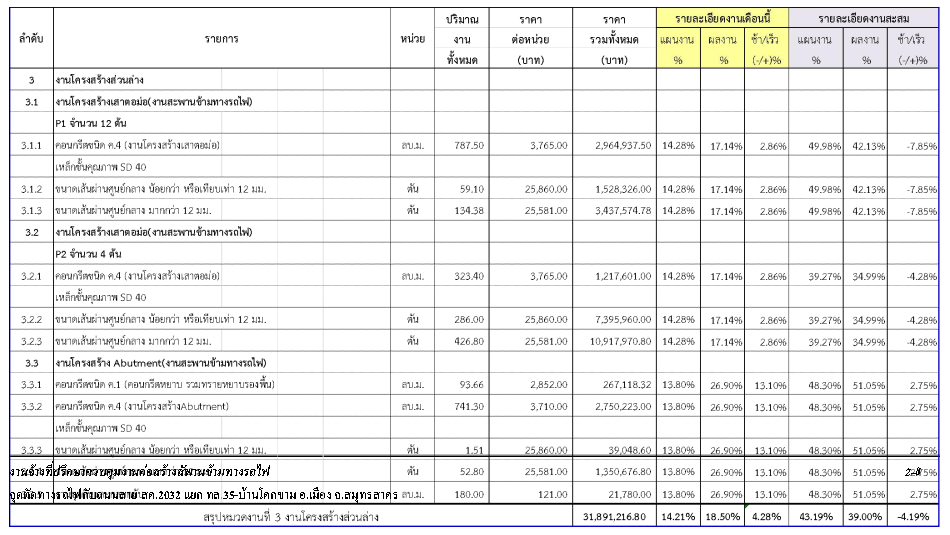

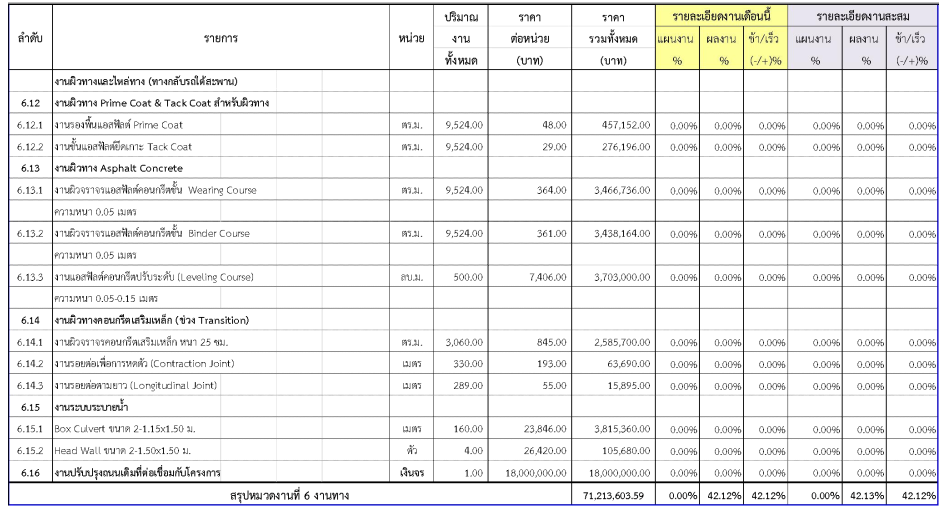

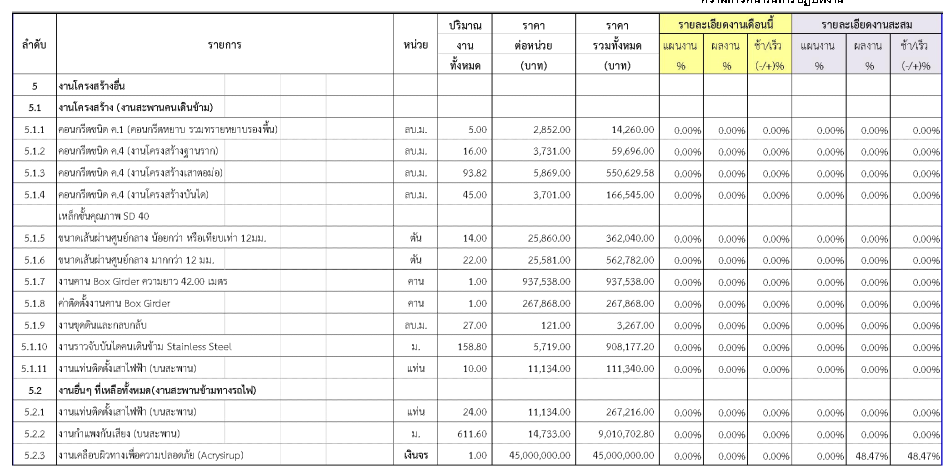

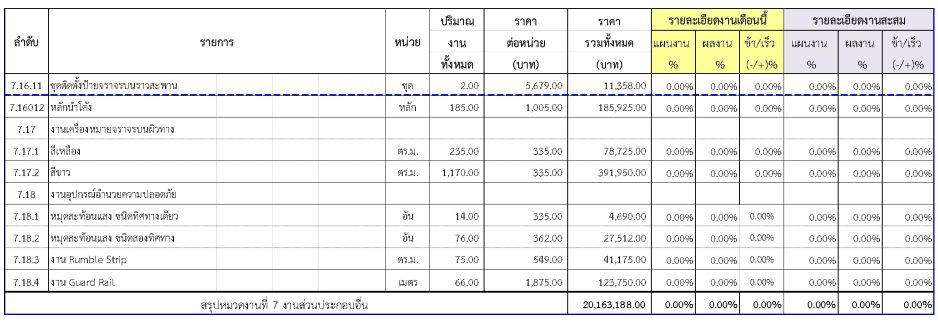

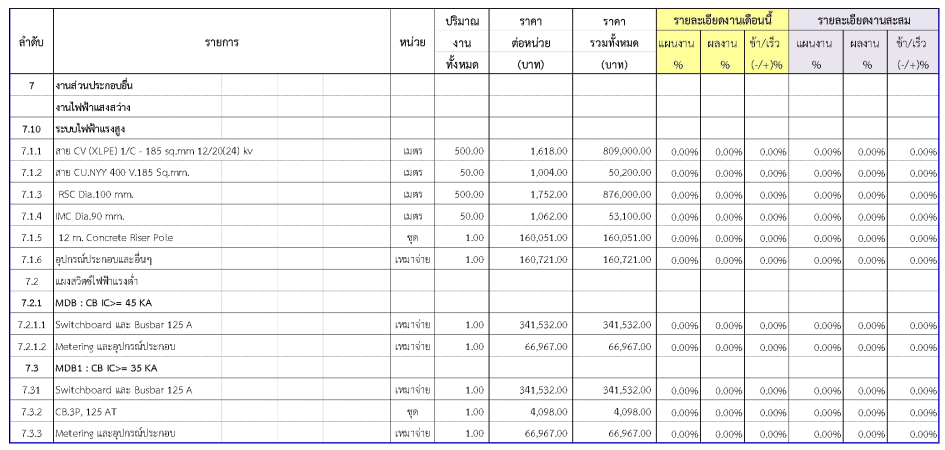

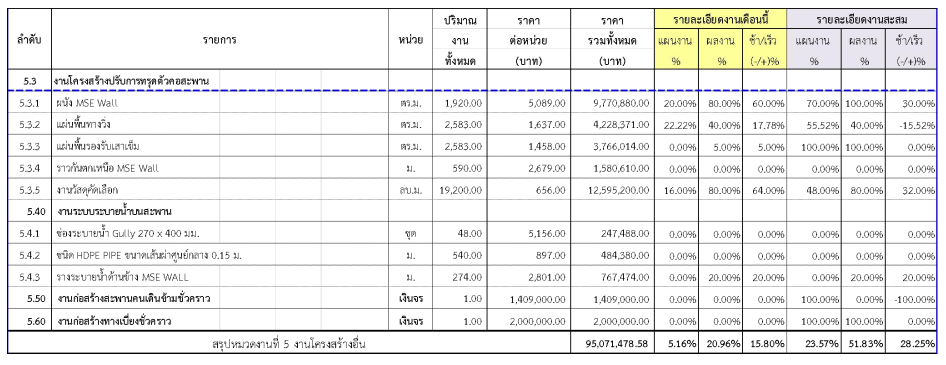

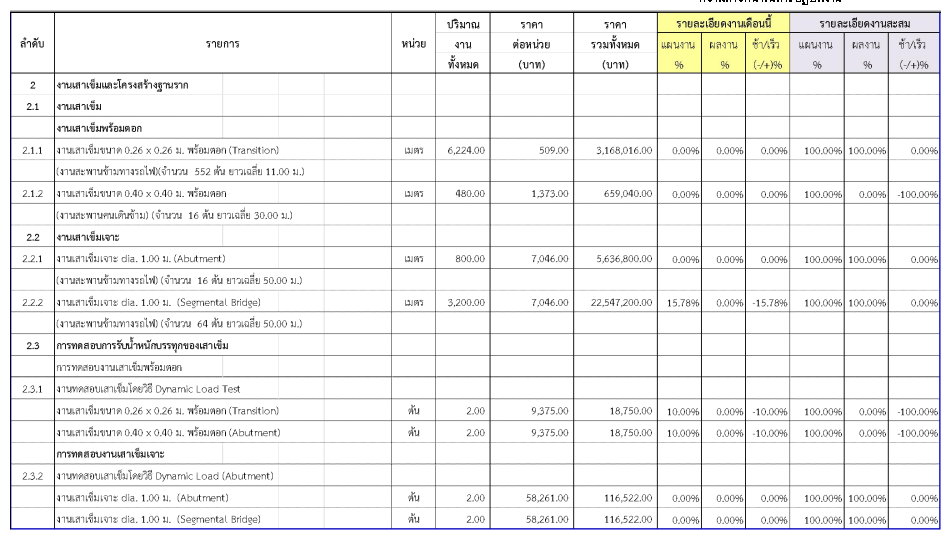

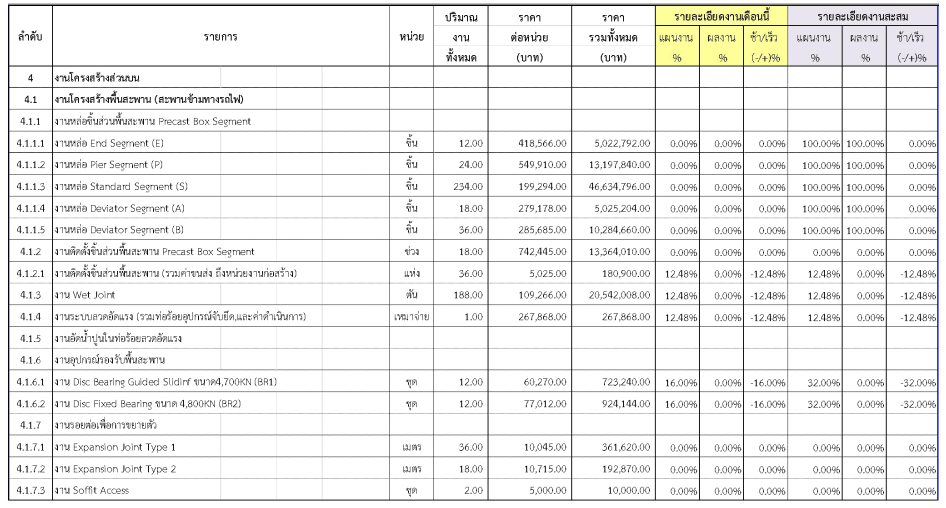

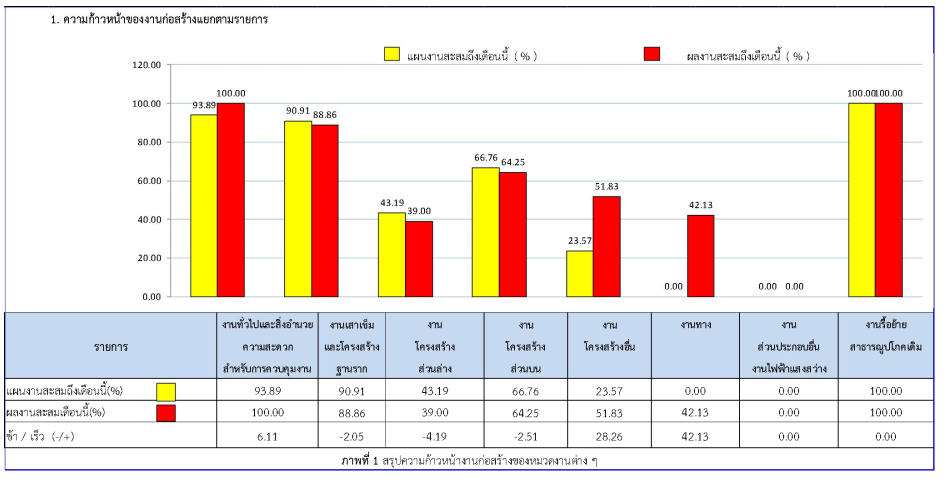

ผลงานความก้าวหน้าแสดงไว้ในตารางที่ 2.1-1 ดังนี้

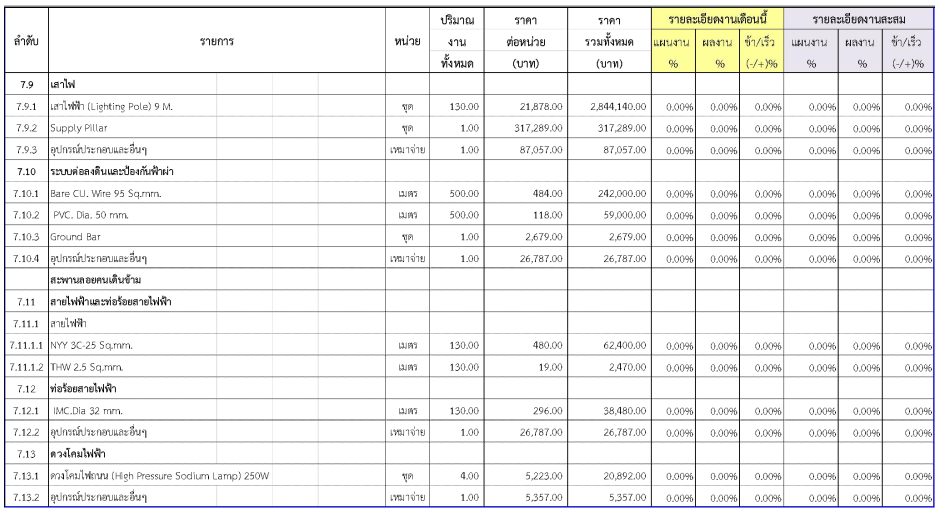

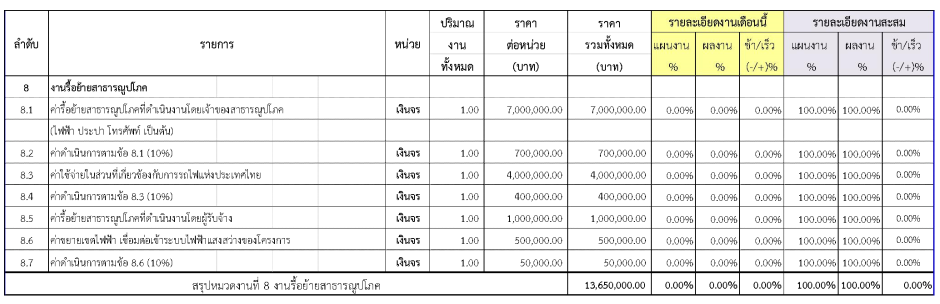

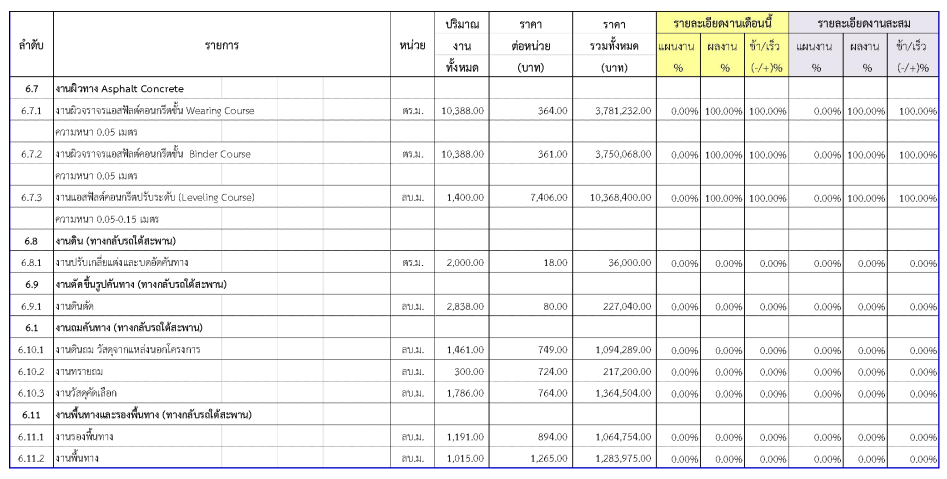

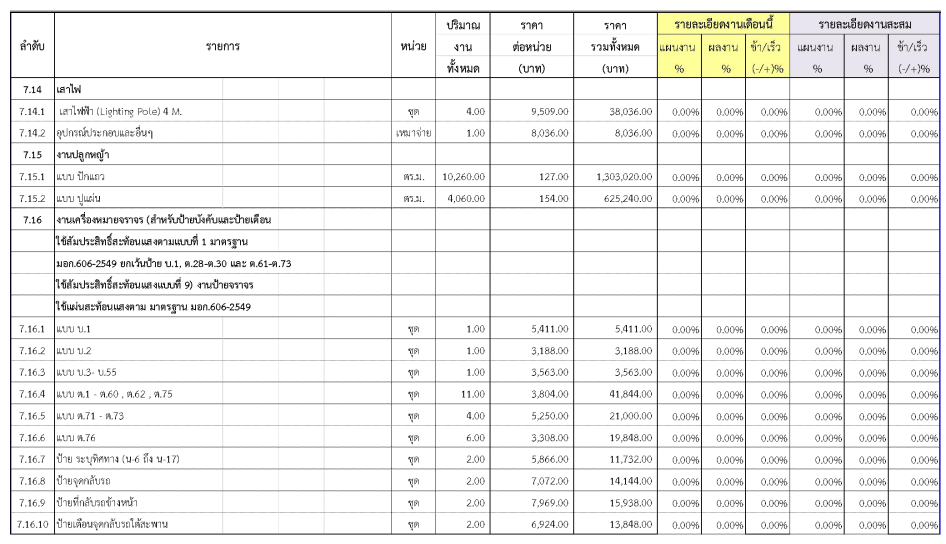

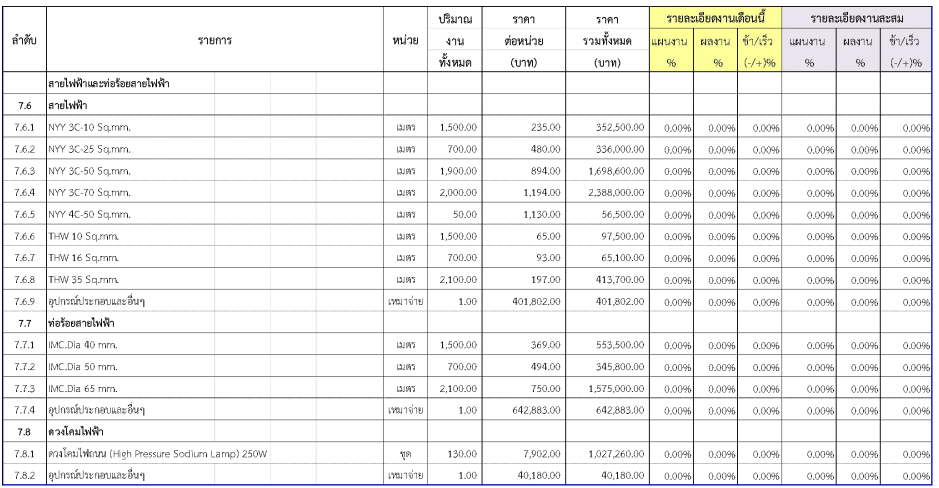

2.2 ความก้าวหน้าของงานก่อสร้างแยกตามรายการ

2.3รายละเอียดความก้าวหน้าของโครงการ

ในช่วงเดือน มีนาคม  2562 ที่ผ่านมาผู้รับจ้างดำเนินงานต่างๆ ที่มีรายละเอียดของงานหลักๆดังนี้

2.1 งานทั่วไปและสิ่งอำนวยความสะดวกสำหรับการควบคุมงาน

เนื่องจากในช่วงเดือนที่ 34  ของโครงการ ผู้รับจ้างกำลังเคลียร์สิ่งปลูกสร้างหน้างานในสนาม และได้จัดทำแผนงานของกิจกรรมก่อสร้างต่างๆ ในกรอบเวลาของสัญญา ให้ทางที่ปรึกษาพิจารณา ดังรูปที่ 2.2-1

รูปที่ 2.2-1 แผนงานของโครงการจุดตัดทางรถไฟกับถนนสาย สค.2032 แยก ทล.35-บ้านโคกขาม

2.5สรุปการเบิกจ่ายเงินของผู้รับจ้าง

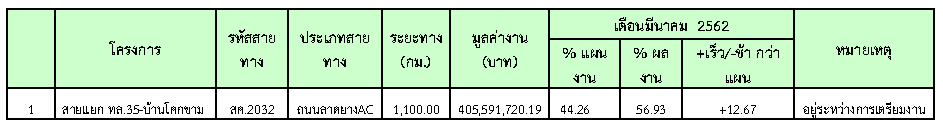

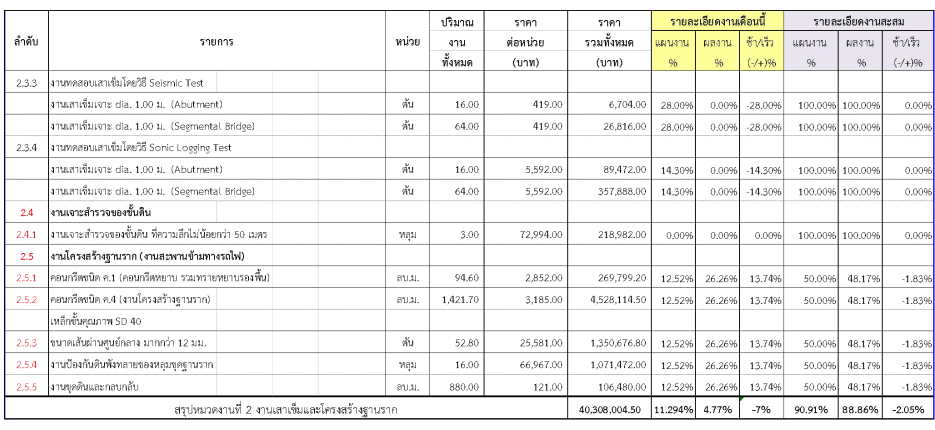

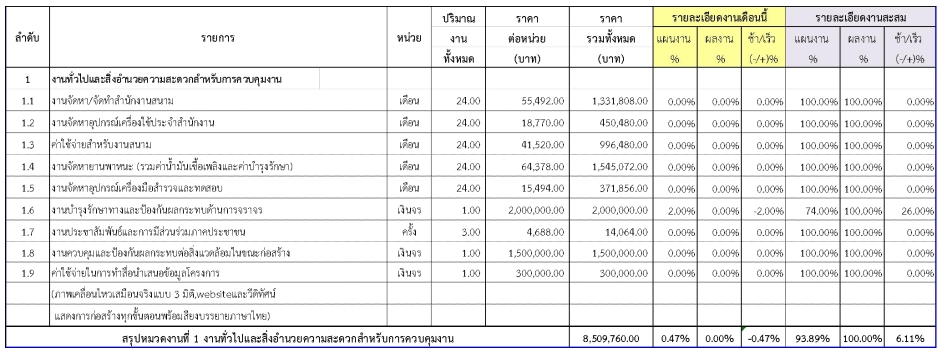

ในเดือน มีนาคม  2562  มีความก้าวหน้าของงานก่อสร้างที่สามารถตรวจรับงานได้ ดังสรุปในตารางที่ 2.3-1

ตารางที่ 2.3-1 สรุปการเบิกจ่ายเงินของผู้รับจ้าง

2.6การประสานงานกับหน่วยงานที่เกี่ยวข้อง

ในเดือน มีนาคม 2562  ทางที่ปรึกษาได้ดำเนินการติดต่อประสานงานกับหน่วยงานที่เกี่ยวข้องต่างๆ

2.7ปัญหาและอุปสรรค
