บทที่ 2 ความก้าวหน้าในการปฏิบัติงาน

บทที่ 2

ความก้าวหน้าในการปฏิบัติงาน

2.1ความก้าวหน้าของงานก่อสร้าง

ความก้าวหน้าของเดือน มิถุนายน  2562 ของการปฏิบัติงาน (  %) แยกเป็น ดังต่อไปนี้

1. งานเทคอนกรีต BarrierSTA. 0+315 - 0+323, 0+338 - 0+346, 0+376 - 0+386, 0+396 - 0+416  LT

STA. 0+323 - 0+331, 0+406 - 0+414, 0+805 - 0+815   LT1

STA. 0+331 - 0+356, 0+366 - 0+386   RT

STA. 0+315 - 0+331, 0+346 - 0+356, 0+396 - 0+406, 0+795 - 0+805 RT1

2. งานเทคอนกรีต Barrier (บนสะพาน)    STA. 0+415.4 - 0+676.4   LT1, STA. 0+415.4 - 0+709.98   LT2

STA. 0+425 - 0+434, 0+443 - 0+452   RT

3. งานเทคอนกรีตแผ่นราวกันชน จำนวน   51   แผ่น

4. งานเทคอนกรีต Lean (เกาะกลาง)STA. 0+100 - 0+150, 0+200 - 0+250

5. งานติดตั้งแผ่น SegmentSPAN No. P4-P5 / LT  (S-11, B-12, S-13, S-14, S-15)

SPAN No. P5-P6 / LT  (S-01, S-02, S-03, B-04, S-05, S-06, S-08, S-09,  B-10, S-11, S-12,

S-13, P-14)

SPAN No. P6-P7 / LT  (P-01, S-02, S-03, S-04, B-05, S-06, S-07, A-08,  S-09, S-10, B-11, S-12

S-13, S-14)

SPAN No. P8-P9 / LT  (S-01, S-02, -03, B-04, S-08, S-09, B-10, S-11, S-12,  S-13, P-14)

6. งานเทคอนกรีต Pier HeadNo. P7 / LT, P8 / LT, No. P8 / RT

7. งานเทคอนกรีต Wet JointSPAN No. P4 - P5 / LT, P5-P6 / LT, P8-P9 / LT

8. งานเทคอนกรีต Barrier (Transition)STA. 0+331 - 0+338, 0+356 - 0+366, 0+795 - 0+815, 0+825 - 0+865   LT

STA. 0+805 - 0+815, 0+865 - 0+868, 0+868 - 0+884   LT1

STA. 0+315 - 0+331, 0+356 - 0+366, 0+386 - 0+396, 0+795 - 0+805,   0+815 - 0+825,

 0+855 - 0+865   RT

STA. 0+855 - 0+865   RT1

9. งานติดตั้งแผ่นราวกันชนจำนวน   120   แผ่น

10. งานเทคอนกรีตบ่อ Manholeจำนวน   4   บ่อ

11. งานปูทางเท้าSTA. 0+000 - 0+100, 0+150 - 0+270, 0+290 - 0+310   RT ,STA. 0+000 - 0+020   LT

12. งานเทคอนกรีตฐานไฟจำนวน   1   ฐาน

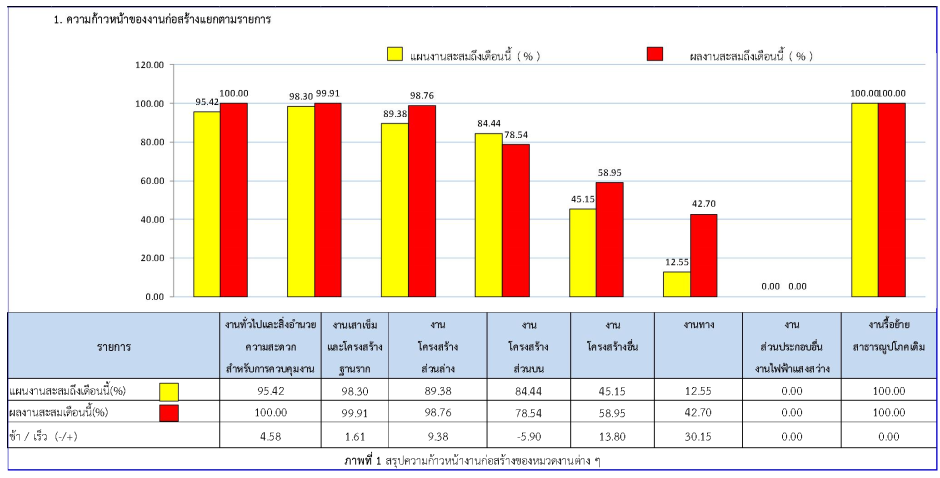

ผลงานความก้าวหน้าแสดงไว้ในตารางที่ 2.1-1 ดังนี้

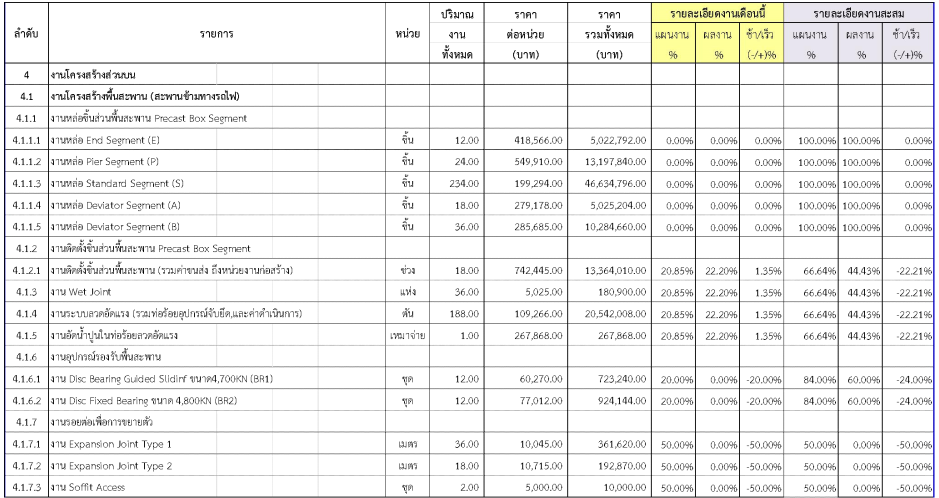

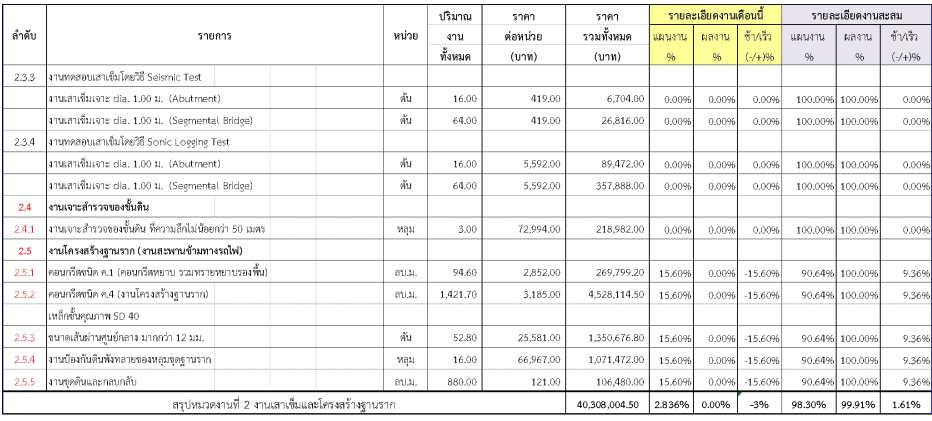

2.2ความก้าวหน้าของงานก่อสร้างแยกตามรายการ

2.3รายละเอียดความก้าวหน้าของโครงการ

ในช่วงเดือน มิถุนายน  2562 ที่ผ่านมาผู้รับจ้างดำเนินงานต่างๆ ที่มีรายละเอียดของงานหลักๆดังนี้

2.1 งานทั่วไปและสิ่งอำนวยความสะดวกสำหรับการควบคุมงาน

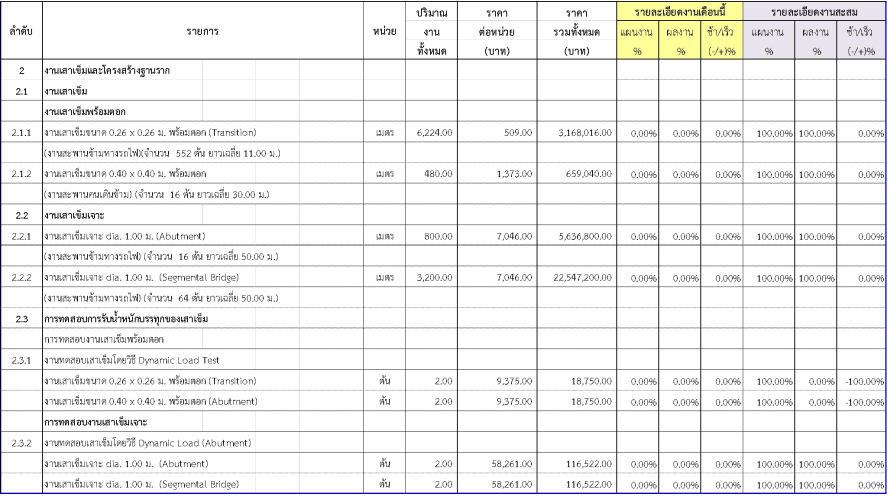

2.2งานเสาเข็มและโครงสร้างฐานรา

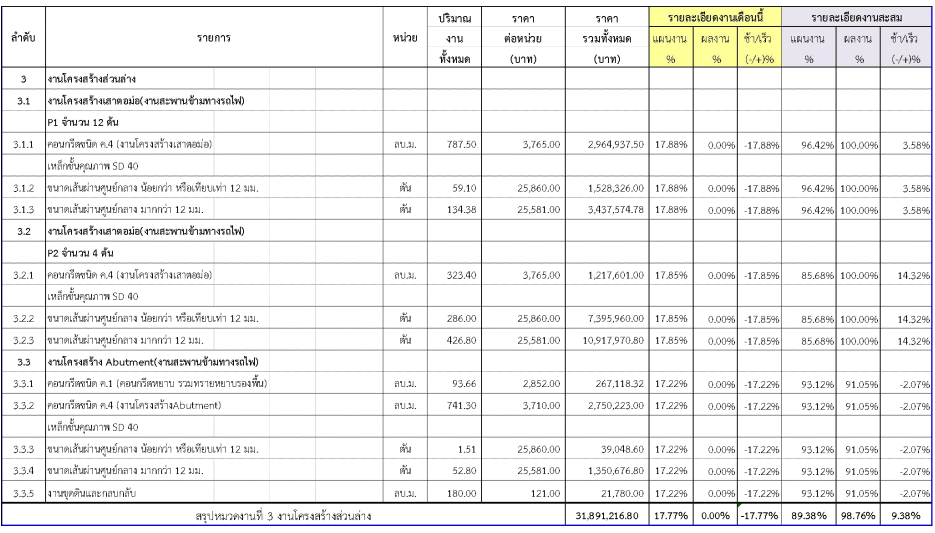

2.3งานโครงสร้างส่วนล่าง

2.4งานโครงสร้างส่วนบน

2.5งานโครงสร้างอื่น

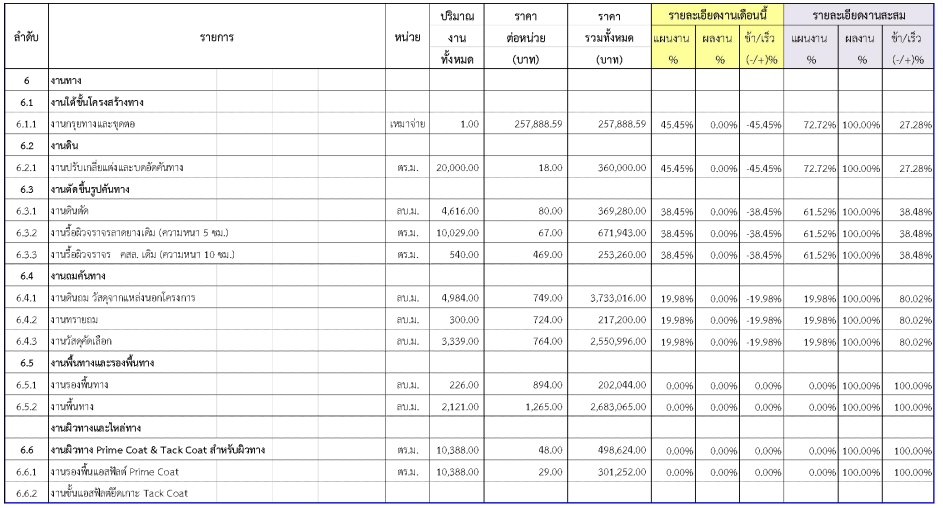

2.6 งานทาง

2.7 งานส่วนประกอบอื่น

เนื่องจากในช่วงเดือนที่ 37  ของโครงการ ผู้รับจ้างกำลังเคลียร์สิ่งปลูกสร้างหน้างานในสนาม และได้จัดทำแผนงานของกิจกรรมก่อสร้างต่างๆ ในกรอบเวลาของสัญญา ให้ทางที่ปรึกษาพิจารณา ดังรูปที่ 2.2-1

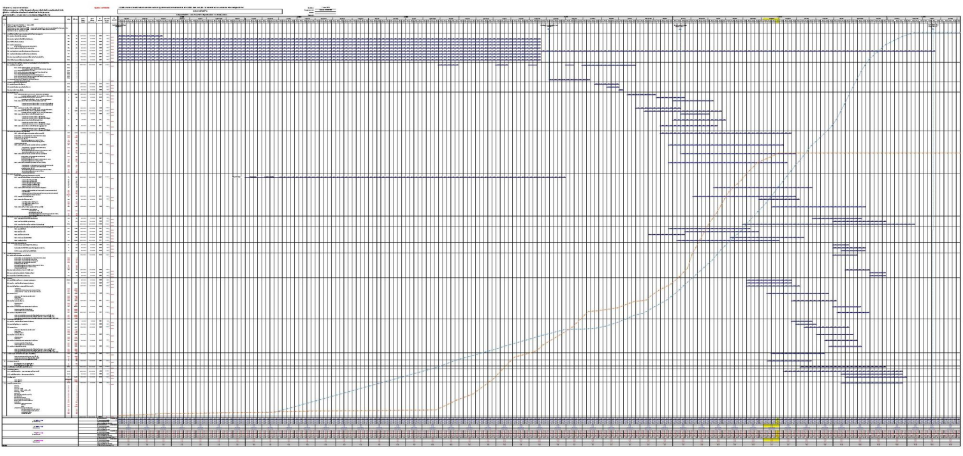

รูปที่ 2.2-1 แผนงานของโครงการจุดตัดทางรถไฟกับถนนสาย สค.2032 แยก ทล.35-บ้านโคกขาม

2.5สรุปการเบิกจ่ายเงินของผู้รับจ้าง

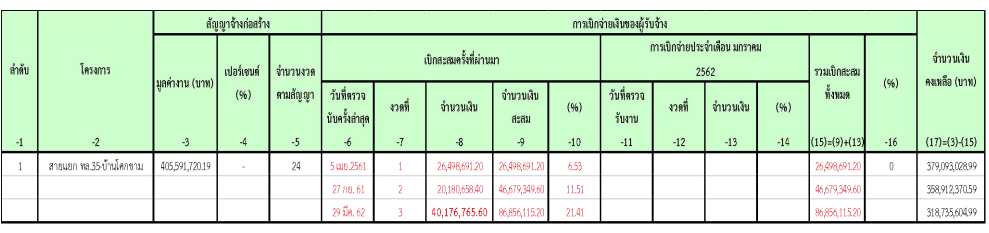

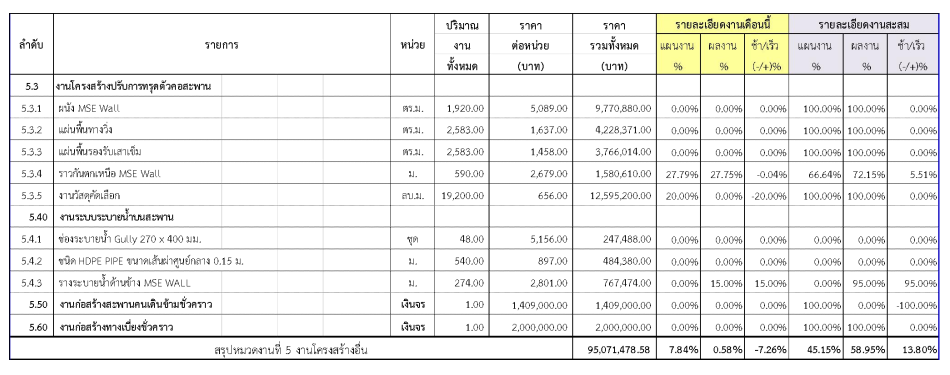

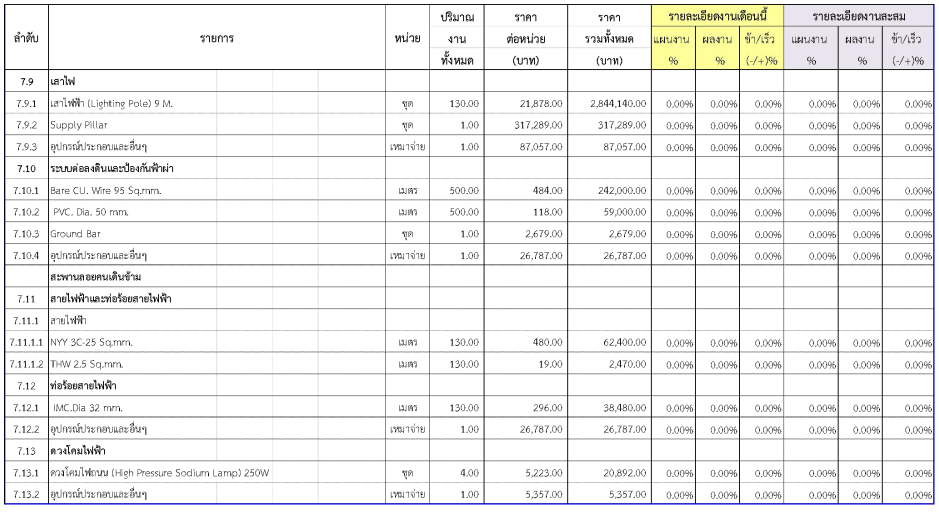

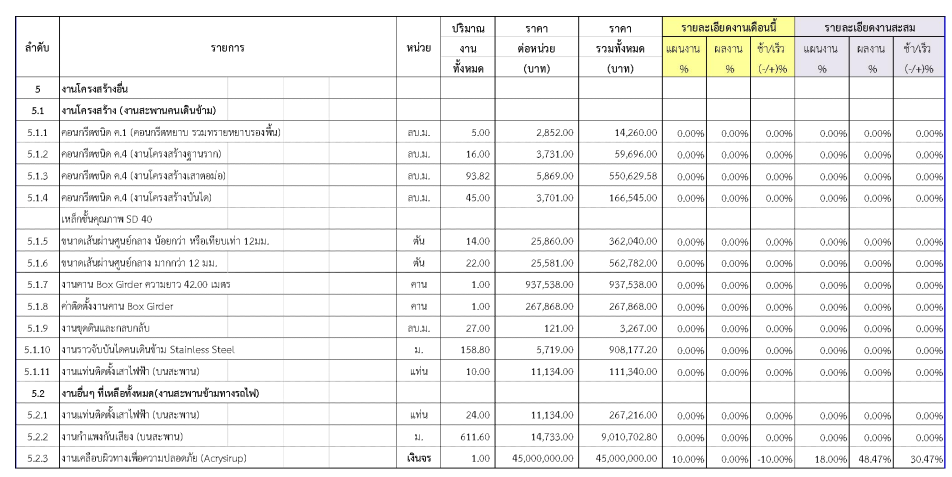

ในเดือน มิถุนายน  2562  มีความก้าวหน้าของงานก่อสร้างที่สามารถตรวจรับงานได้ ดังสรุปในตารางที่ 2.3-1

ตารางที่ 2.3-1 สรุปการเบิกจ่ายเงินของผู้รับจ้าง

2.6การประสานงานกับหน่วยงานที่เกี่ยวข้อง

ในเดือน มกราคม 2562  ทางที่ปรึกษาได้ดำเนินการติดต่อประสานงานกับหน่วยงานที่เกี่ยวข้องต่างๆ

2.7ปัญหาและอุปสรรค
