บทที่ 2 ความก้าวหน้าในการปฏิบัติงาน
บทที่ 2
ความก้าวหน้าในการปฏิบัติงาน

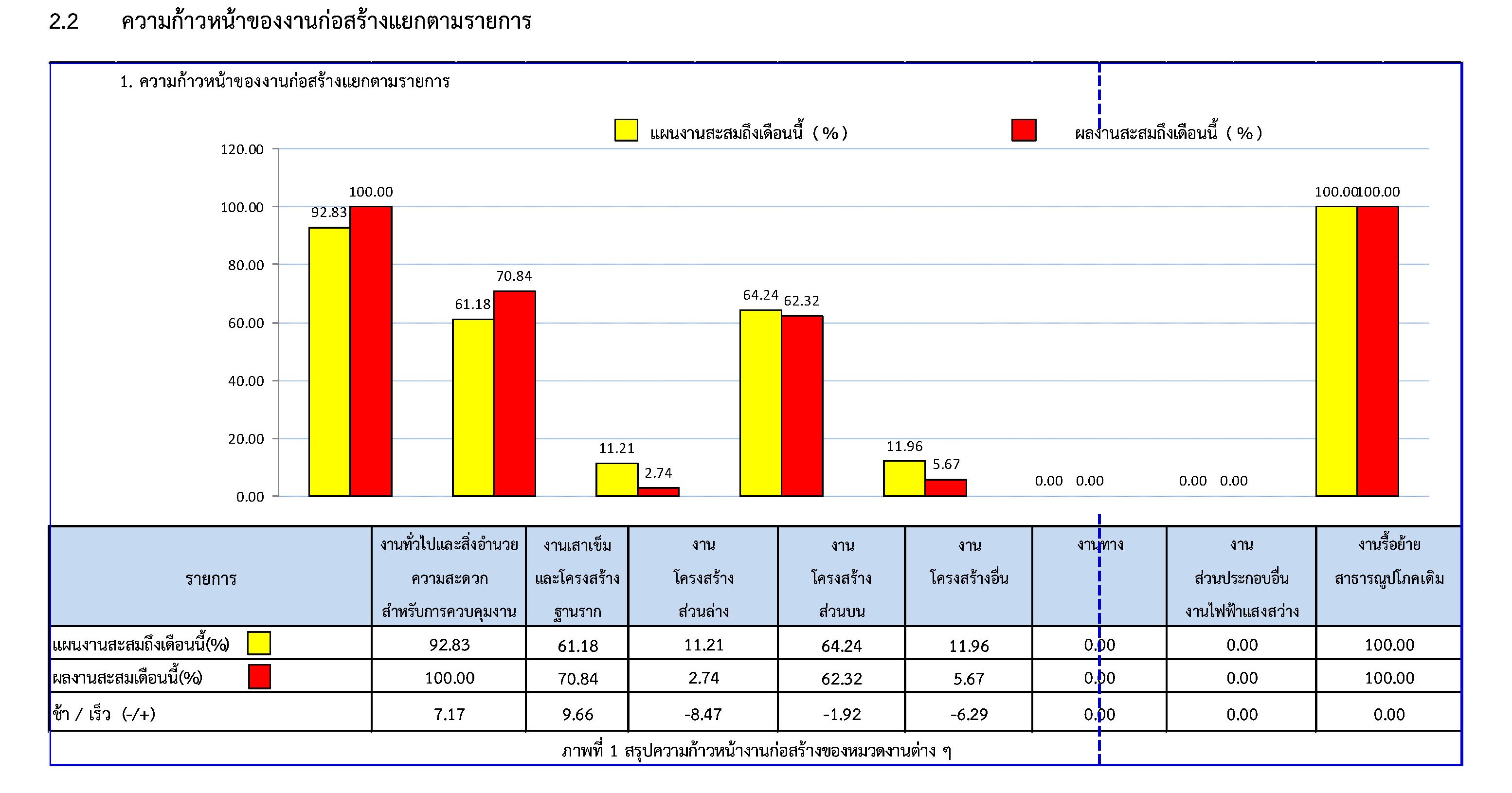

2.1 ความก้าวหน้าของงานก่อสร้าง

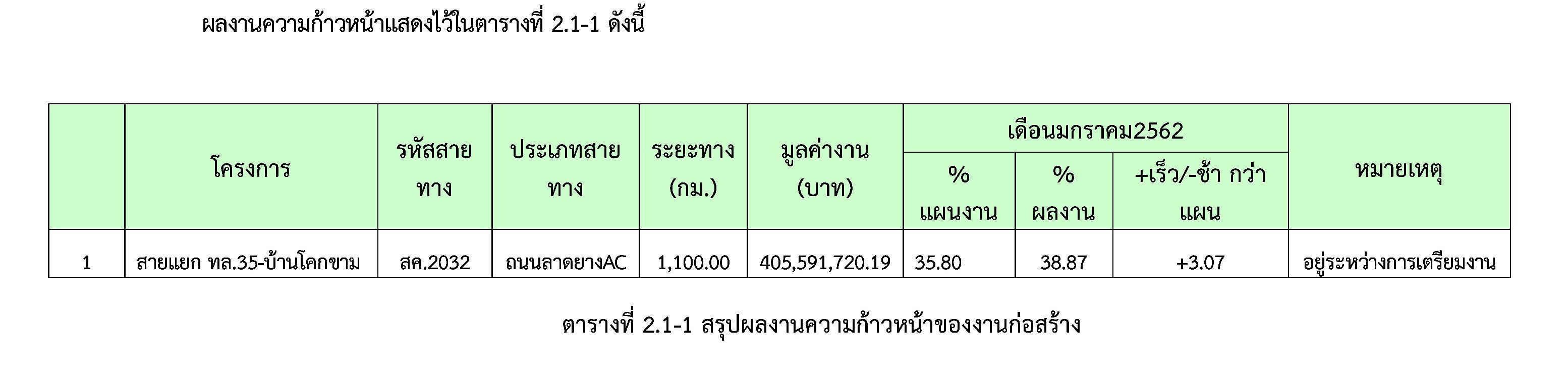

ความก้าวหน้าของเดือนมกราคม2562ของการปฏิบัติงาน (38.87%)แยกเป็น ดังต่อไปนี้

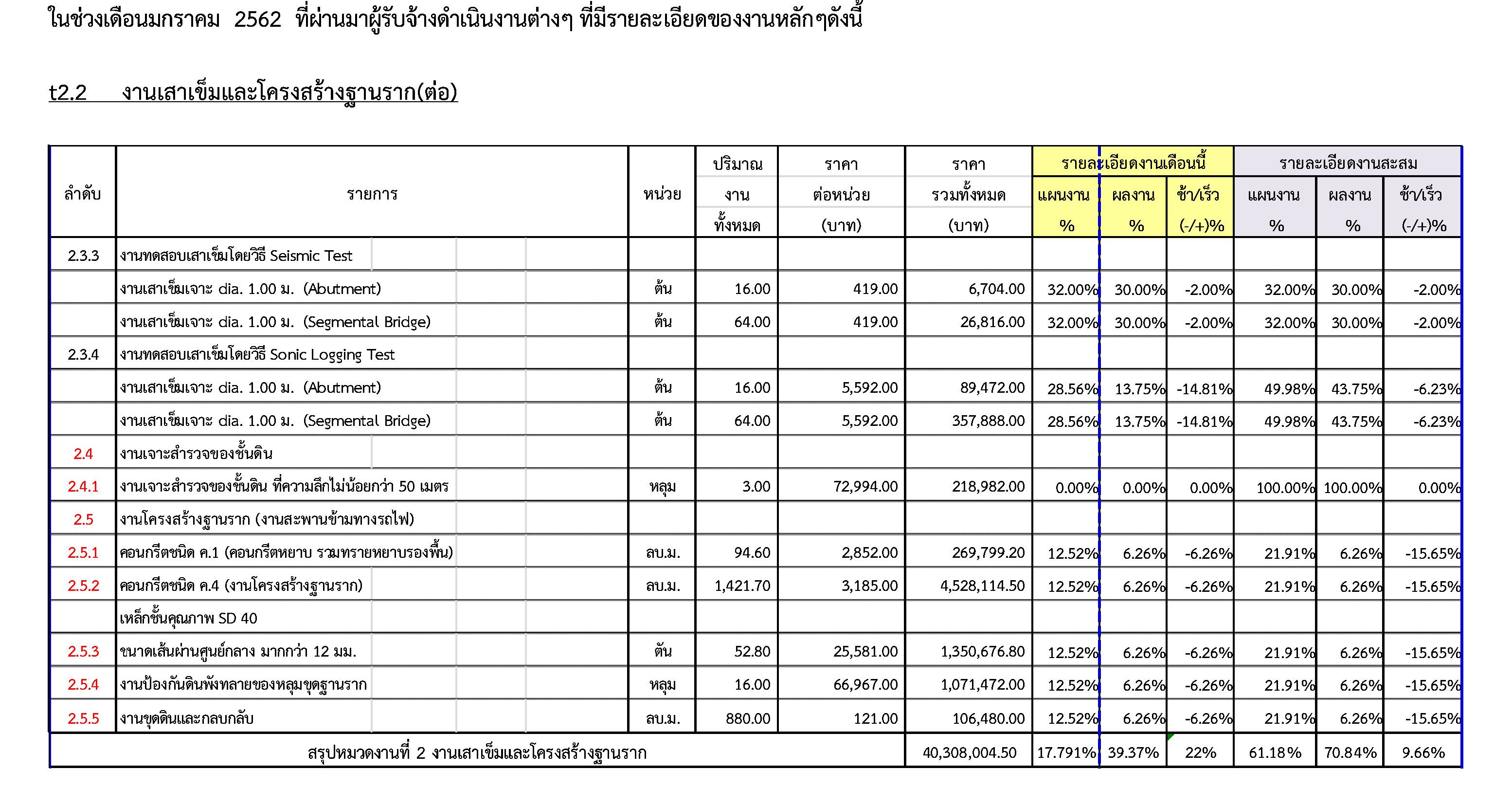

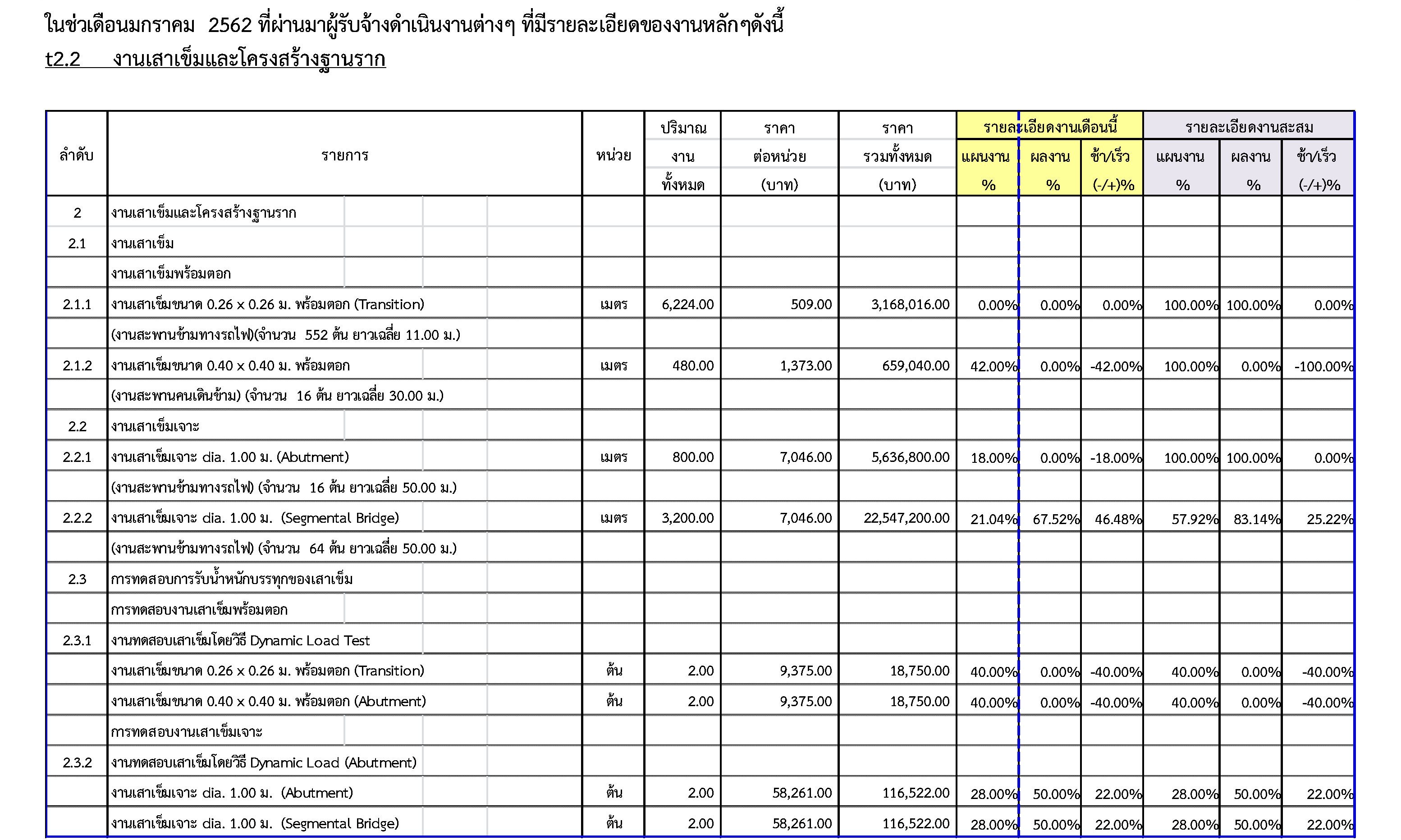

1. งานเสาเข็มเจาะ dia. 1.00 ม. No.P3/1-5,7, P4/1-5,7, P5/1-2,5, P6/1-5,7-8, P7/1-4,7, P8/2-4, P9/2,4-5,7
2. งานทดสอบเสาเข็มเจาะโดยวิธี Dynamic Load No.P1/4, P0/3
3. งานทดสอบเสาเข็มเจาะโดยวิธี Seismic Test No.P0/1-8, P1/1-8, P2/1-8, P9/2,6,7
4. งานทดสอบเสาเข็มเจาะโดยวิธี Sonic Logging Test No.P0/6-7, P1/3,6, P2/1-8, P7/1-8, P8/1-8, P9/1-8
5. งานเทคอนกรีตหยาบ โครงสร้างฐานราก No.P0, P1,2 LT, P1 RT
6. งานเทคอนกรีตโครงสร้างฐานราก No.P0, P1,2 LT, P2 RT
7. งานเทคอนกรีตถนน STA.0+010 - 0+040, 0+300 - 0+310 LT, STA.0+010 - 0+040, 0+300 - 0+310 RT
8. งานเทคอนกรีตคันหินรางตื้น STA.0+010 - 0+310 LT, STA.0+010 - 0+310 RT
9. Tial Mix Concrete 350 KSC งานผนัง MSE WALL โรงงานCPAC โคกขาม
2.6 การประสานงานกับหน่วยงานที่เกี่ยวข้อง
ในเดือนมกราคม2562ทางที่ปรึกษาได้ดำเนินการติดต่อประสานงานกับหน่วยงานที่เกี่ยวข้องต่างๆ
2.7 ปัญหาและอุปสรรค
-
