บทที่ 2 ความก้าวหน้าในการปฏิบัติงาน
บทที่ 2
ความก้าวหน้าในการปฏิบัติงาน
2.1 ความก้าวหน้าของงานก่อสร้าง
ความก้าวหน้าของเดือน พฤศจิกายน 2561ของการปฏิบัติงาน ( 50.10 %) แยกเป็น ดังต่อไปนี้
- งานตอกเสาเข็ม Bearing UnitSTA.0+315.900 - 0+415.400, 0+787.400 - 0+884.900
- งานเท Lean Bearing Unit STA.0+315.900 - 0+415.400
- งานรื้อย้ายถนนเดิม STA.0+787.400 - 0+884.900
- งานตัดเกรดถนนเบี่ยงการจราจร STA.0+000 - 0+300, 0+600 - 0+850, 0+900 - 1+100 LT, 0+150 - 0+300, 0+600 - 0+850 RT
- งานทดสอบความหนาแน่นชั้นรองพื้นทาง STA.0+000 - 0+300 LT, 0+100 - 0+300 RT
- งานเทถนนคอนกรีตเสริมเหล็กSTA.0+040 - 0+200, 0+220 - 0+300, 0+900 - 1+060 LT, 0+040 - 0+100, 0+150 - 0+200, 0+250 - 0+300, 0+900 - 1+060 RT, 0+010 - 0+040, 0+900 - 0+960, 1+000 - 1+060 LT2, 0+010 - 0+100, 0+200 - 0+300, 0+900 - 0+960, 0+975 - 1+085 LT3

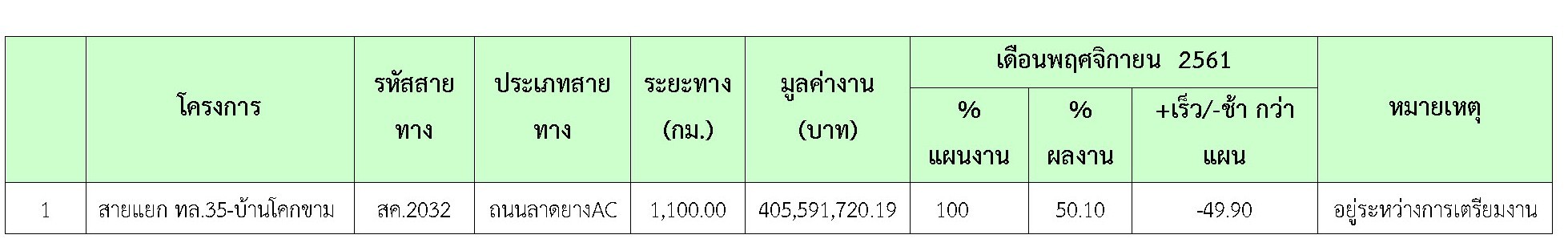

ผลงานความก้าวหน้าแสดงไว้ในตารางที่ 2.1-1 ดังนี้
ตารางที่ 2.1-1 สรุปผลงานความก้าวหน้าของงานก่อสร้าง

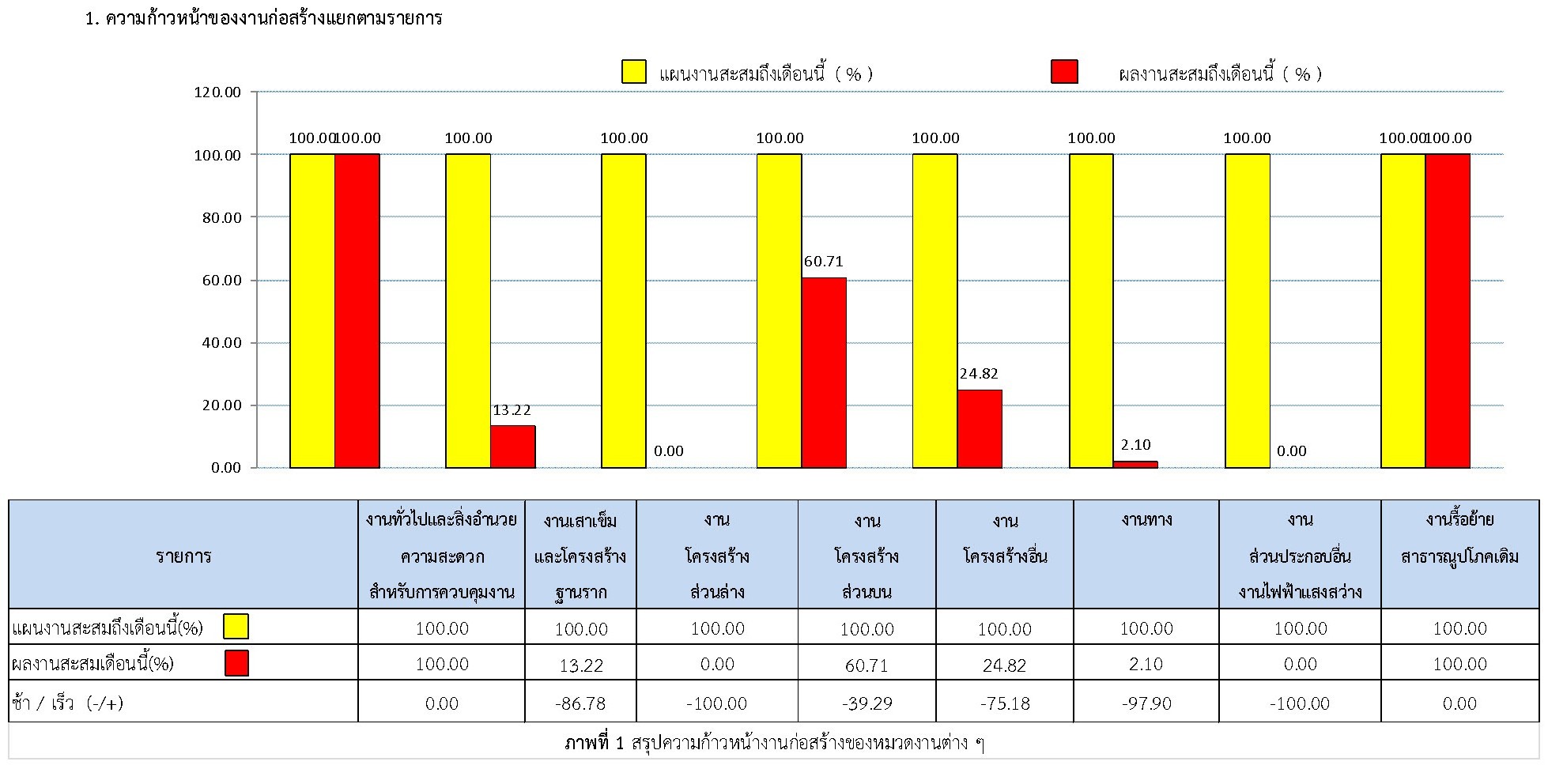

2.2 ความก้าวหน้าของงานก่อสร้างแยกตามรายการ
2.3 รายละเอียดความก้าวหน้าของโครงการ
ในช่วงเดือน พฤศจิกายน 2561ที่ผ่านมาผู้รับจ้างดำเนินงานต่างๆ ที่มีรายละเอียดของงานหลักๆดังนี้
2.1 งานทั่วไปและสิ่งอำนวยความสะดวกสำหรับการควบคุมงาน
2.2 งานเสาเข็มและโครงสร้างฐานราก
2.3 งานโครงสร้างส่วนล่าง
2.4 งานโครงสร้างส่วนบน
2.5 งานโครงสร้างอื่น
2.6 งานทาง
2.7 งานส่วนประกอบอื่น
2.8 งานรื้อย้ายสาธารณูปโภค

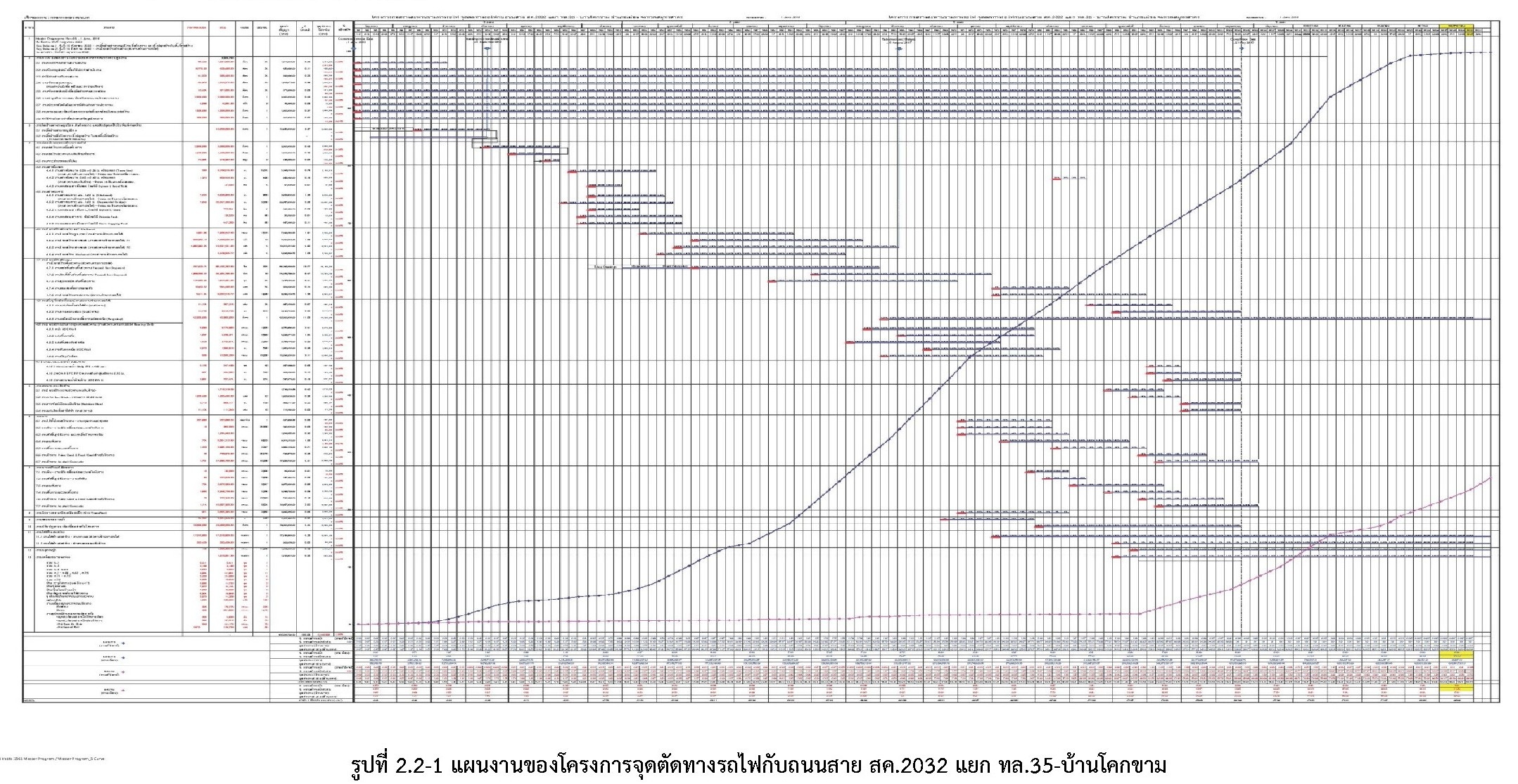

เนื่องจากในช่วงเดือนที่ 30 ของโครงการ ผู้รับจ้างกำลังเคลียร์สิ่งปลูกสร้างหน้างานในสนาม และได้จัดทำแผนงานของกิจกรรมก่อสร้างต่างๆ ในกรอบเวลาของสัญญา ให้ทางที่ปรึกษาพิจารณา ดังรูปที่ 2.2-1
2.5 สรุปการเบิกจ่ายเงินของผู้รับจ้าง

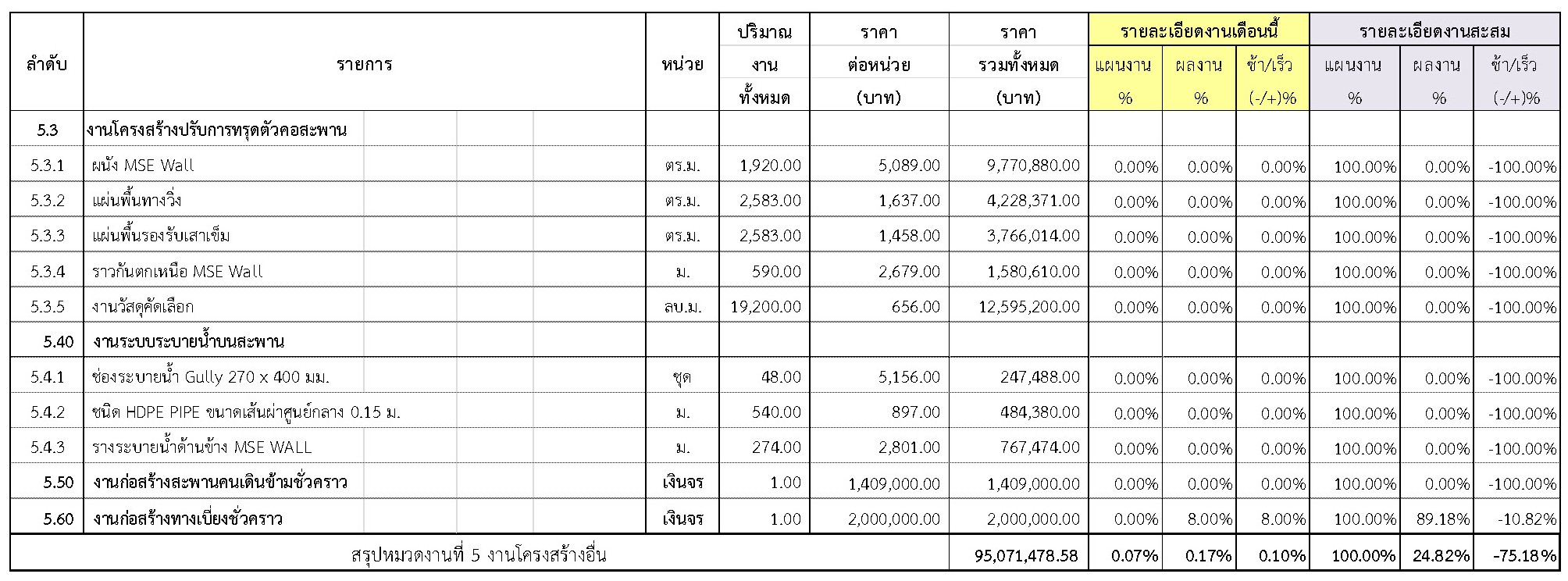

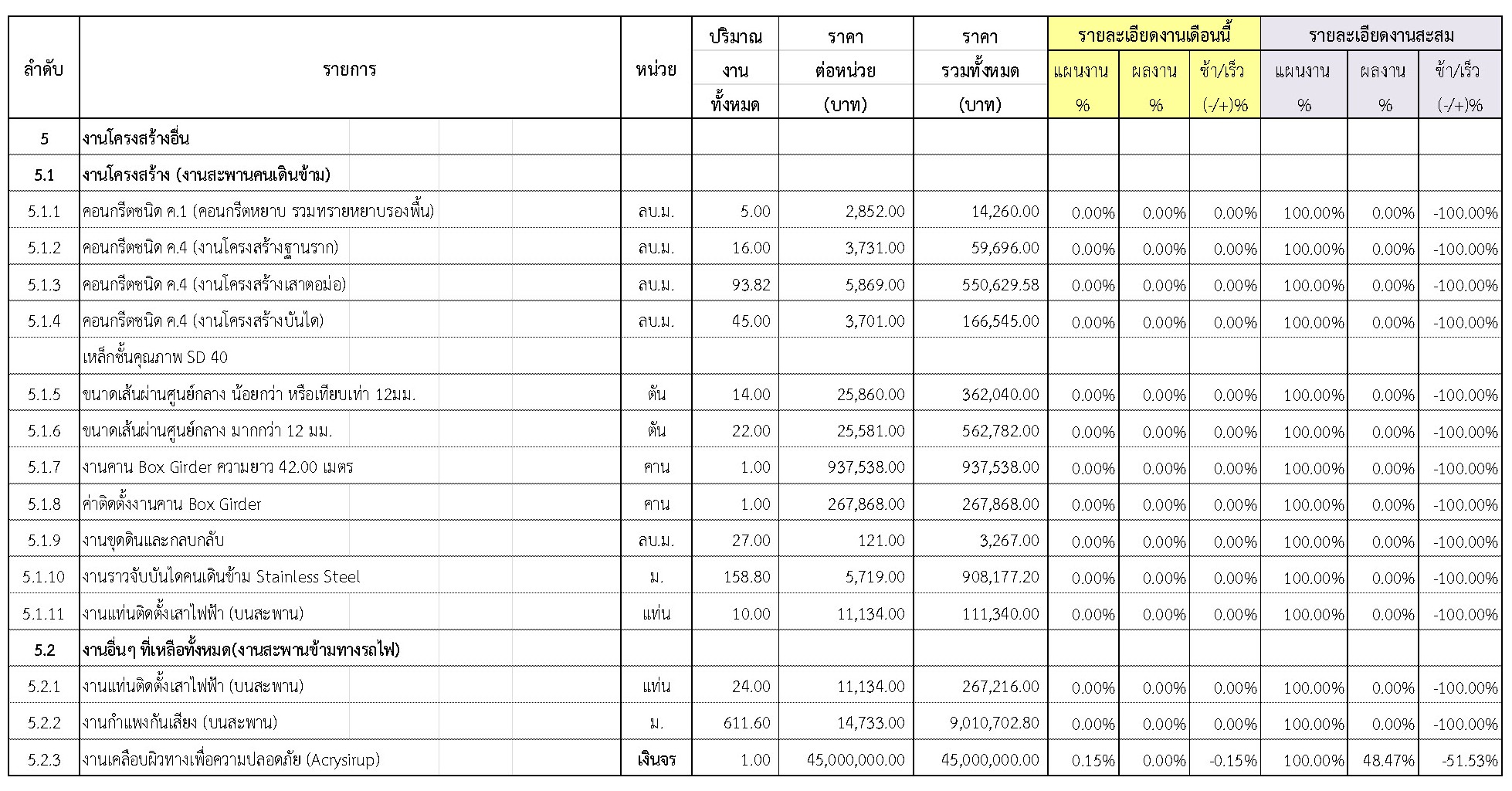

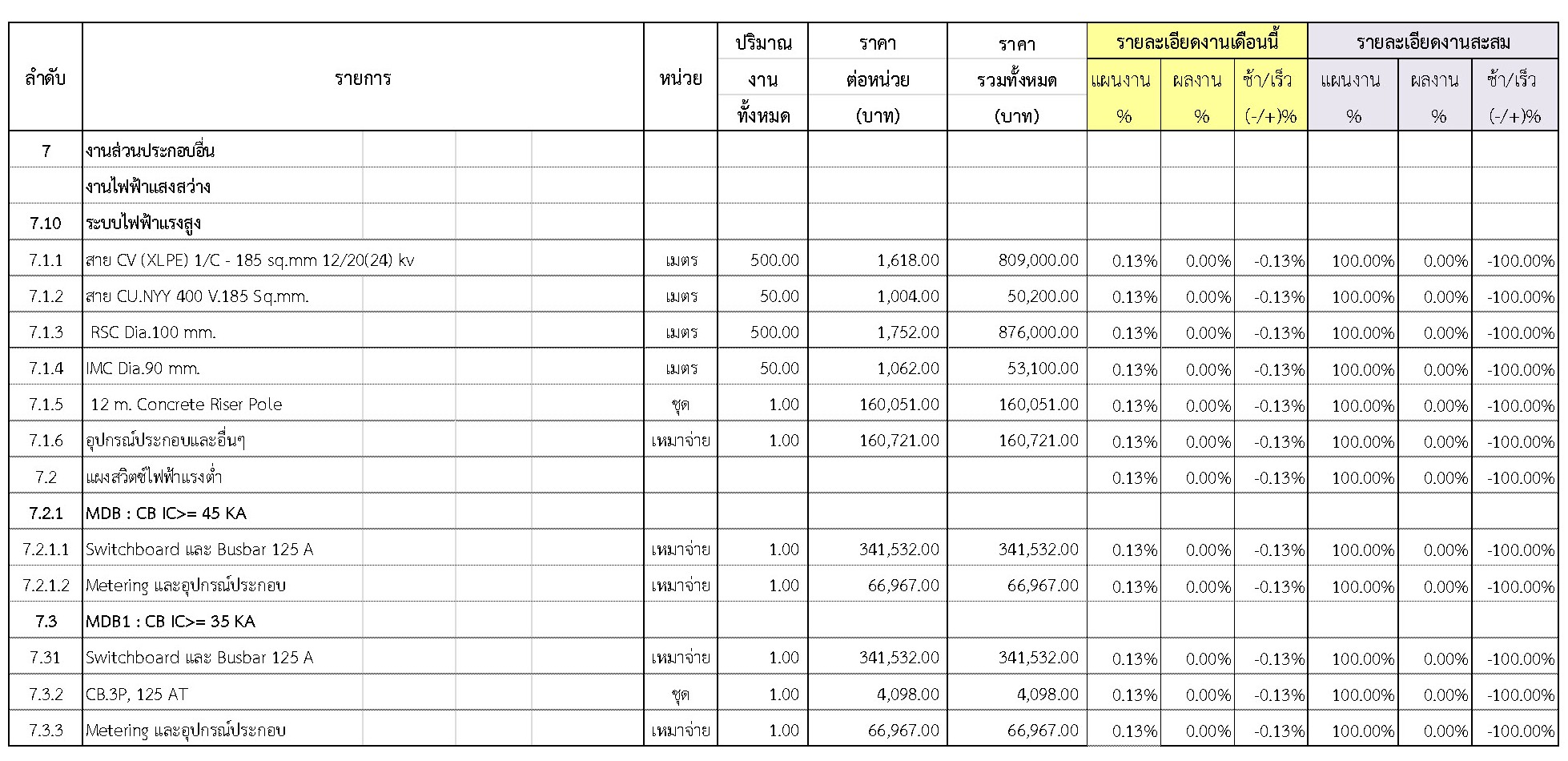

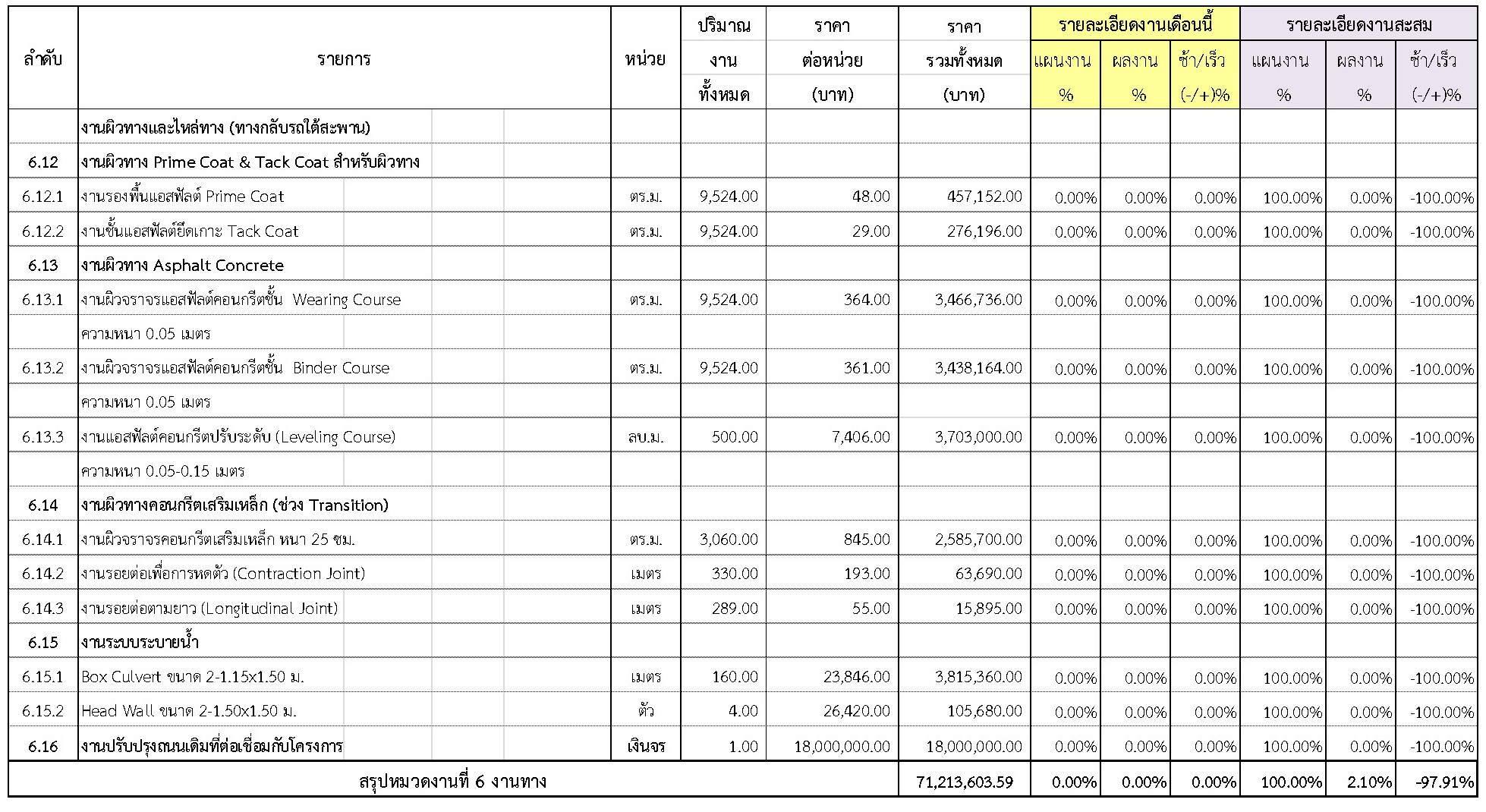

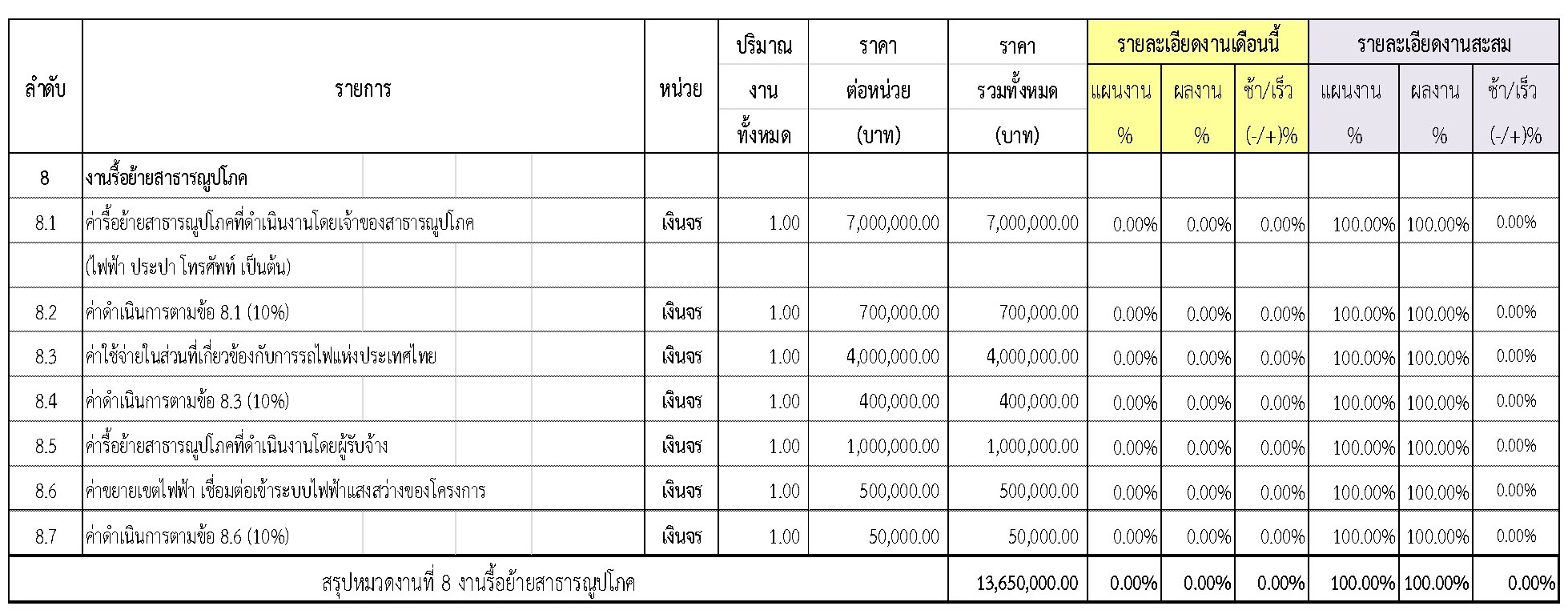

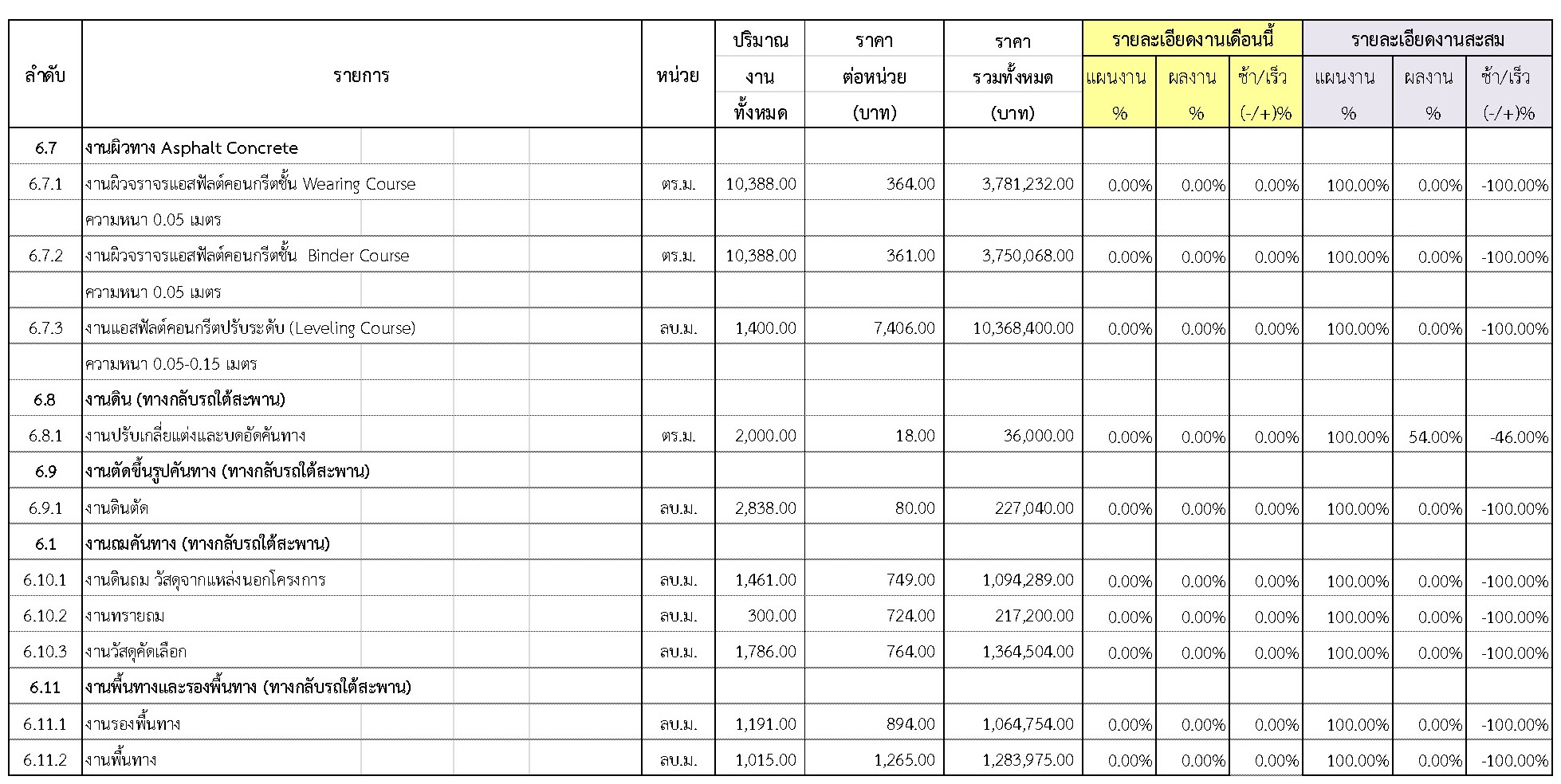

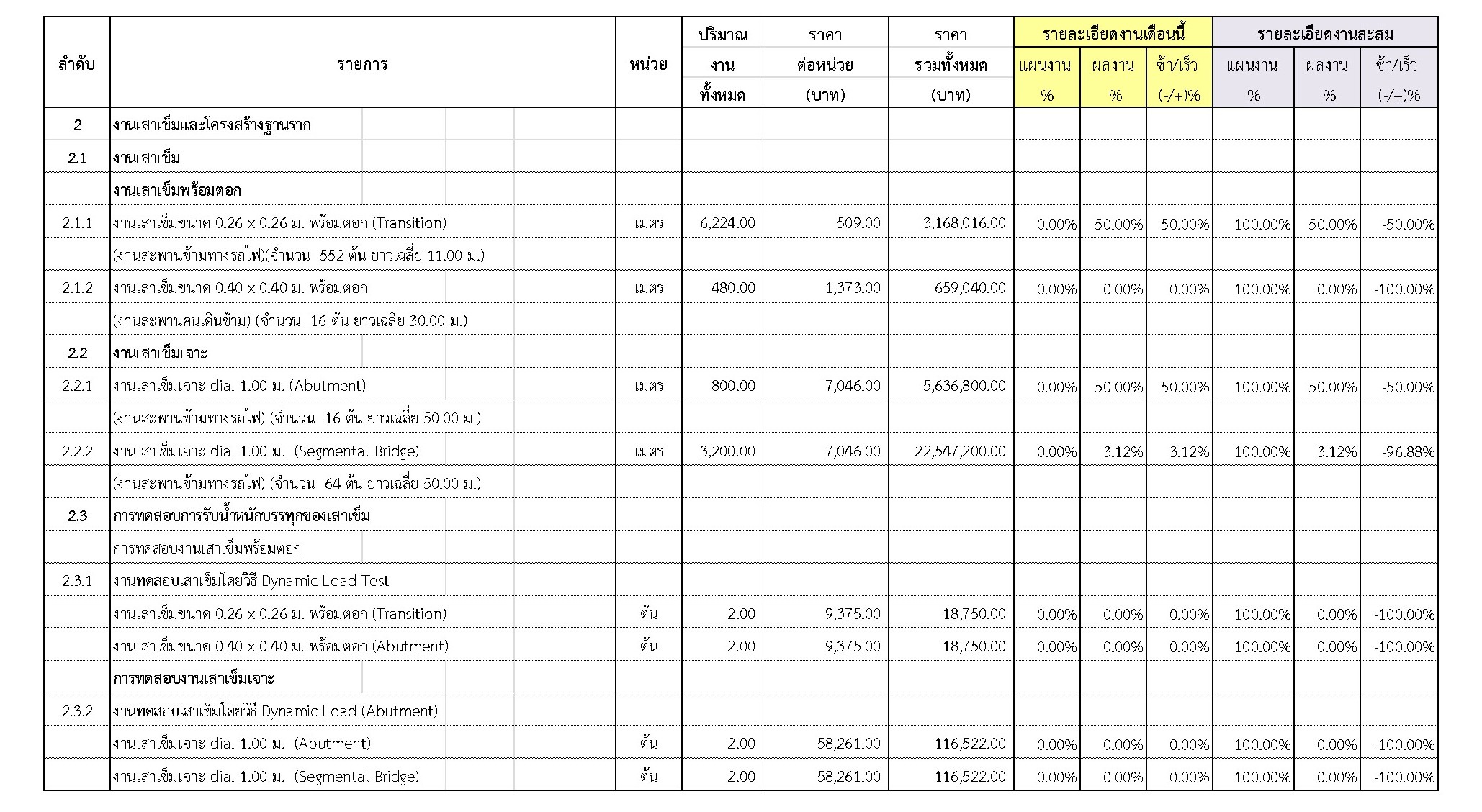

ในเดือน พฤศจิกายน 2561มีความก้าวหน้าของงานก่อสร้างที่สามารถตรวจรับงานได้ ดังสรุปในตารางที่ 2.3-1

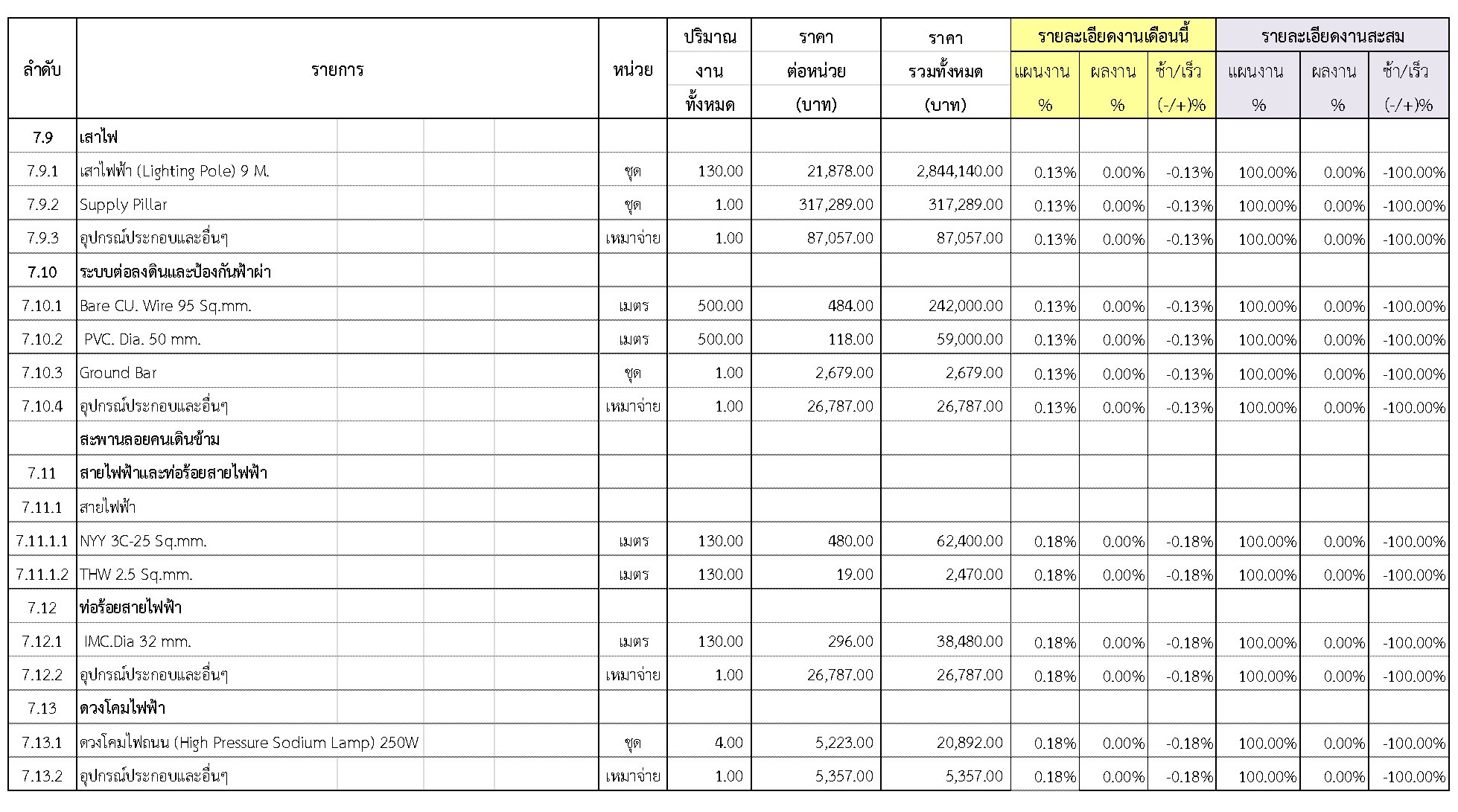

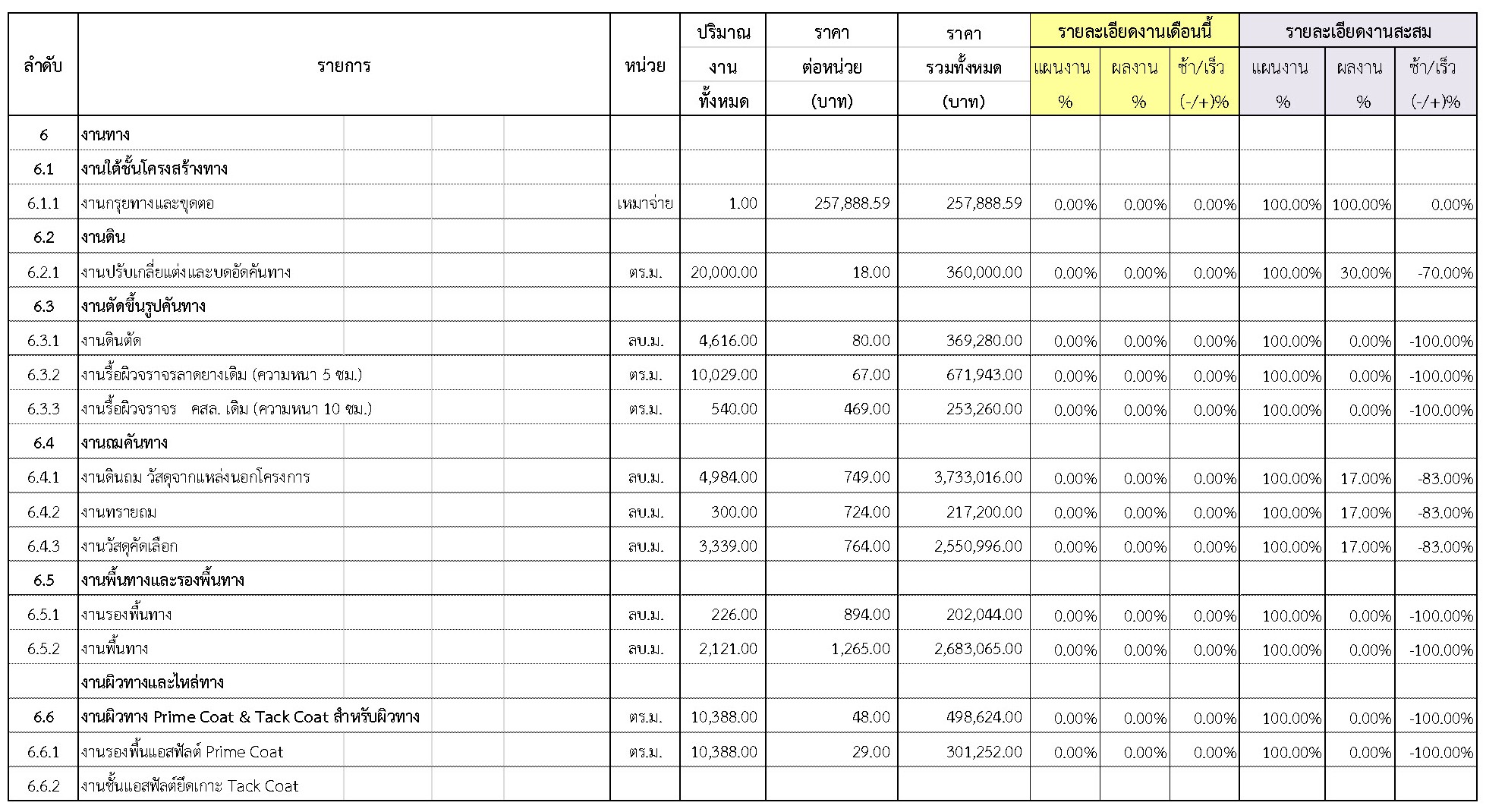

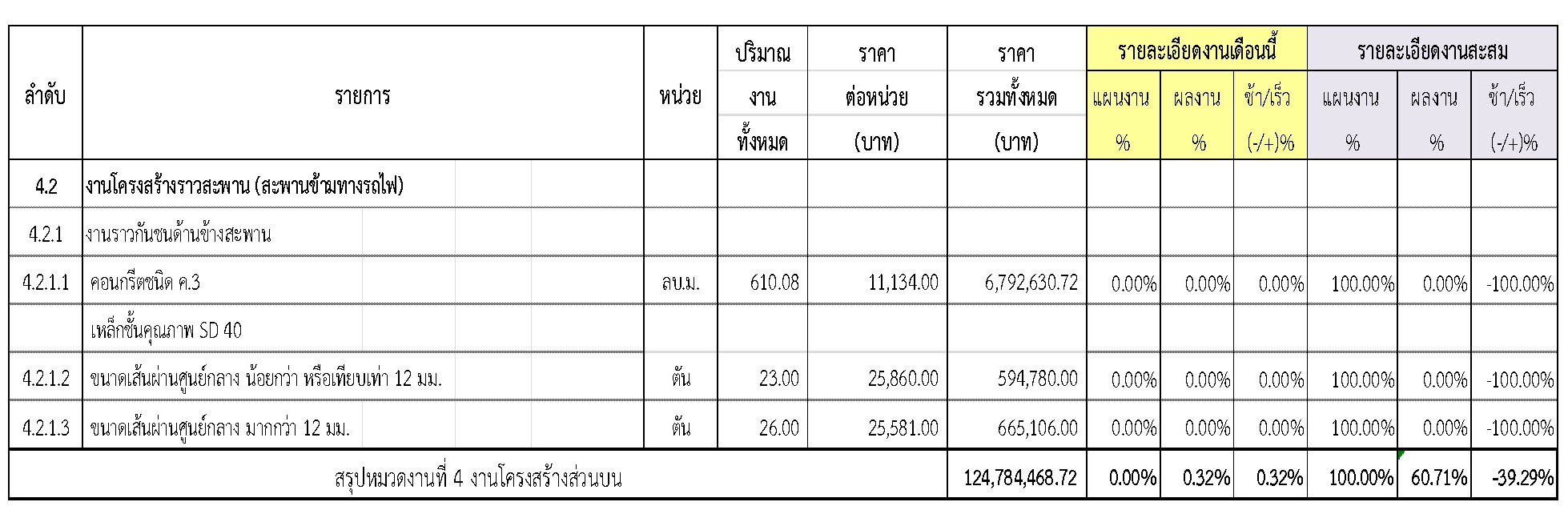

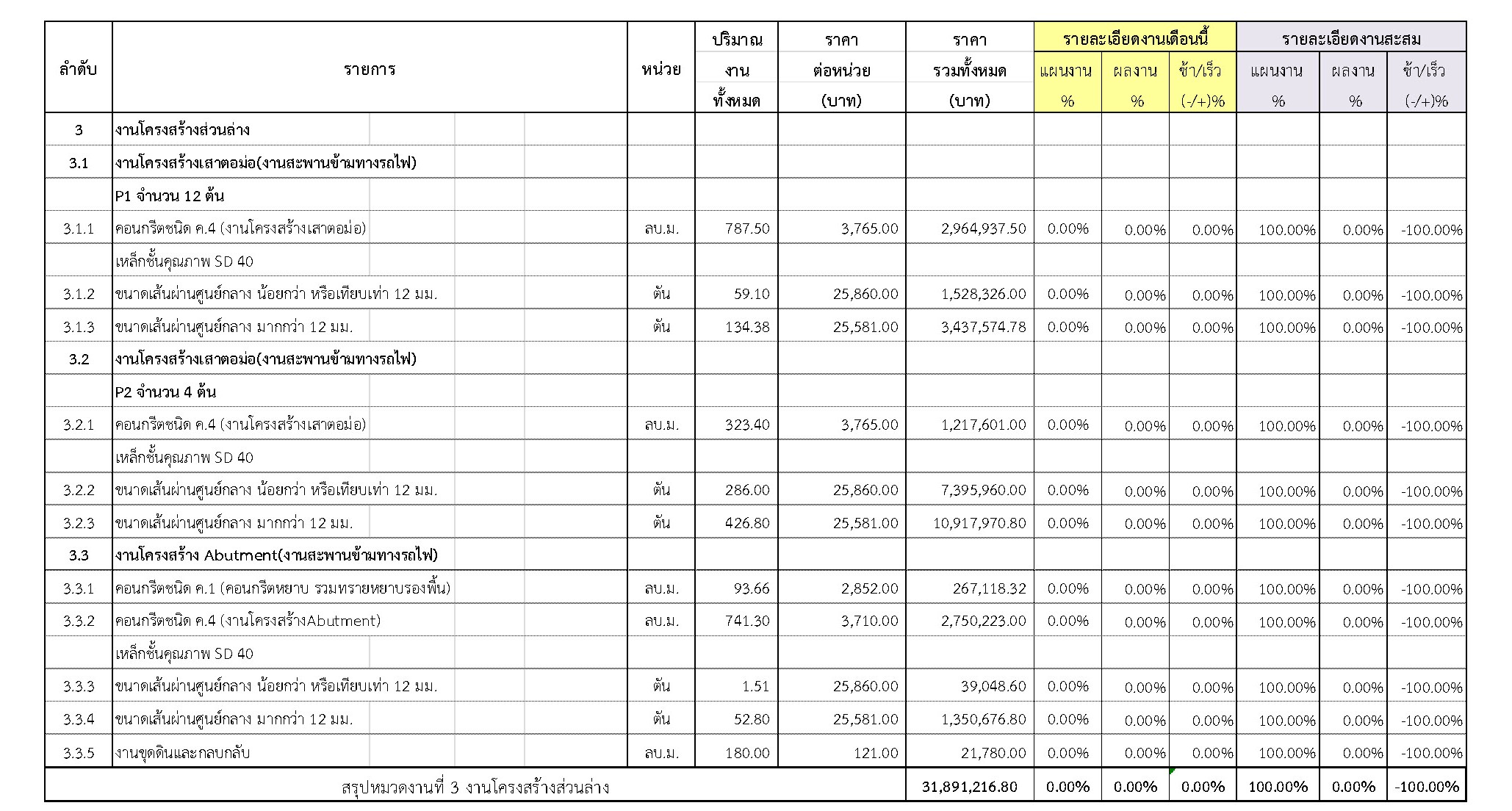

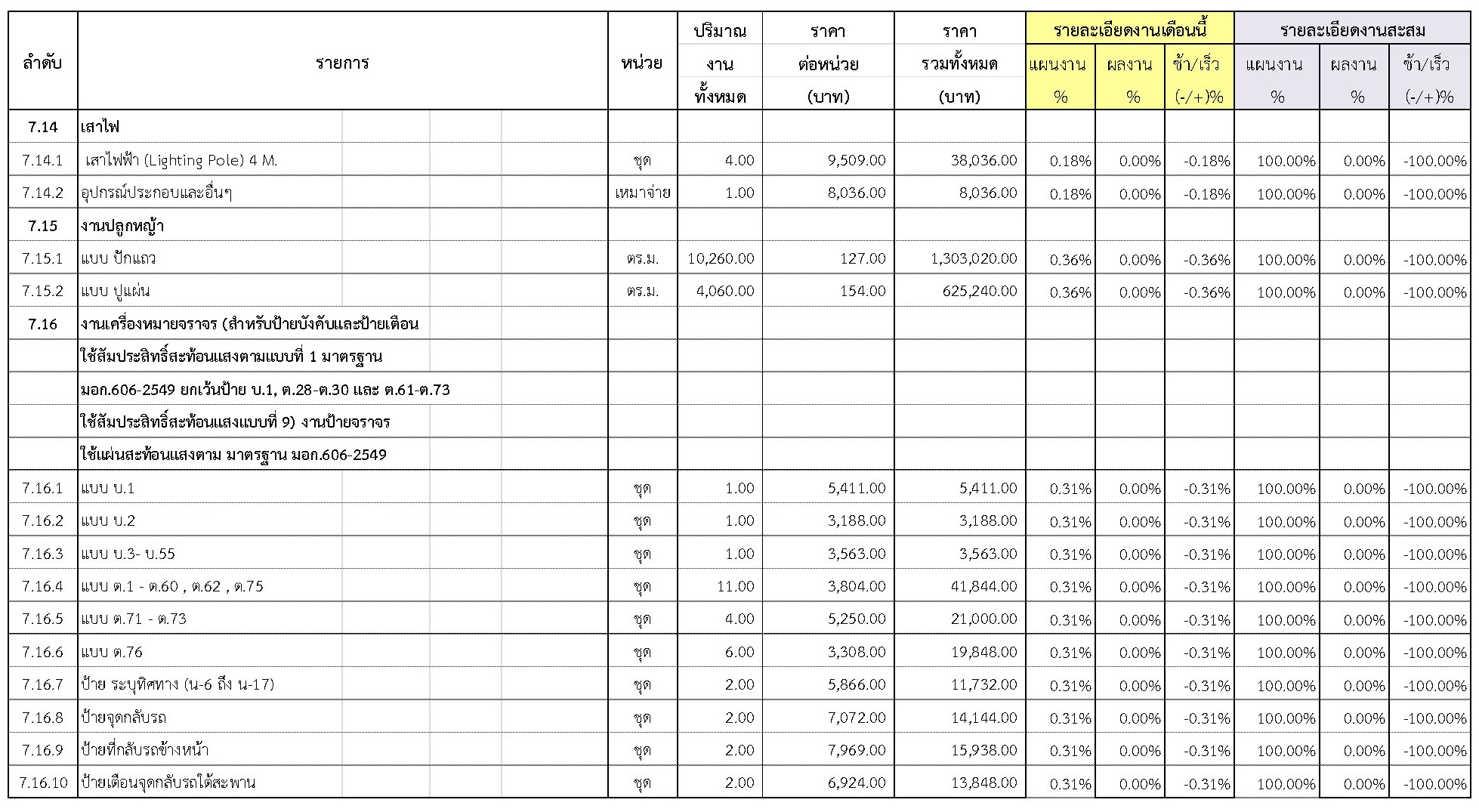

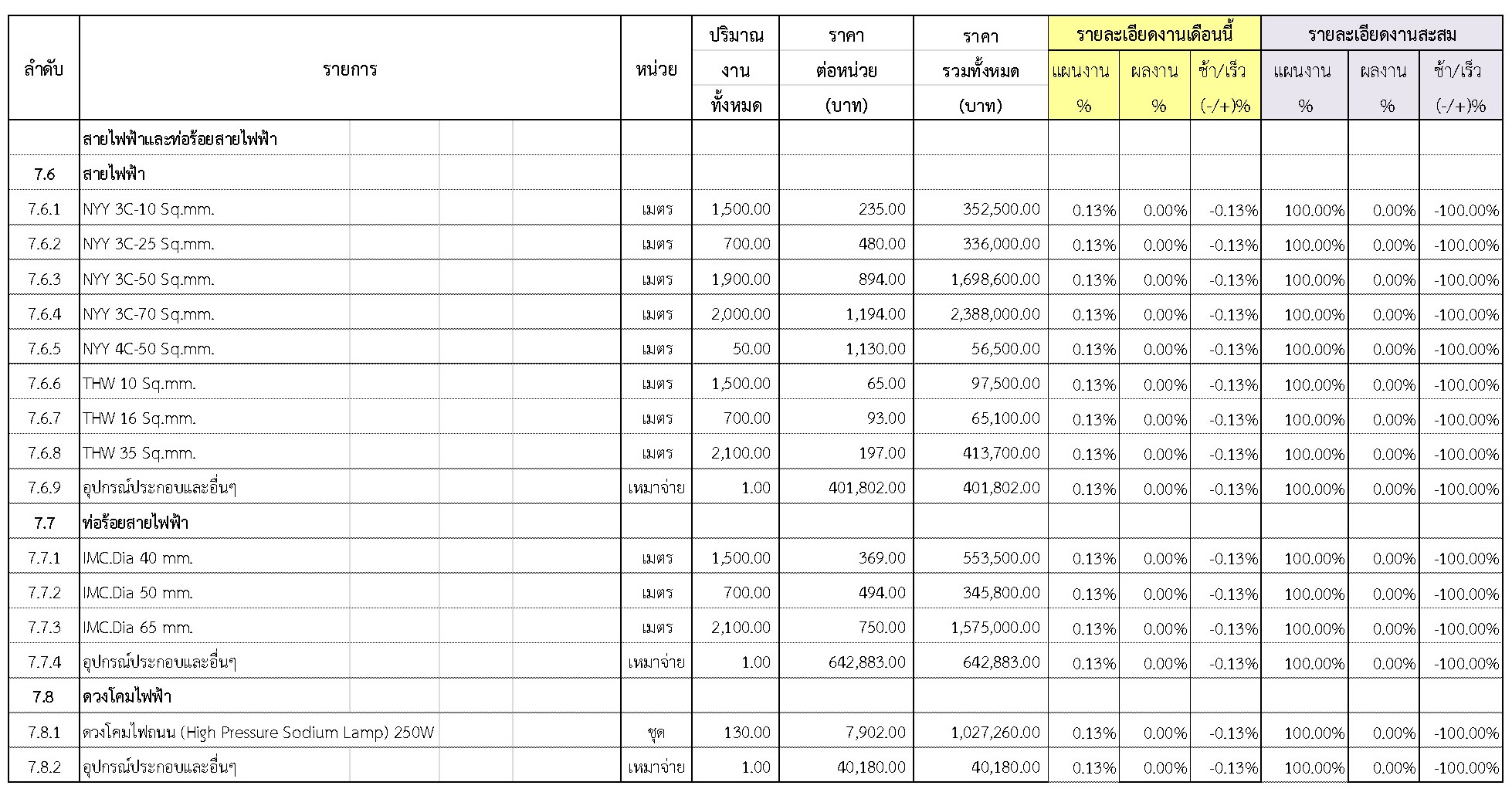

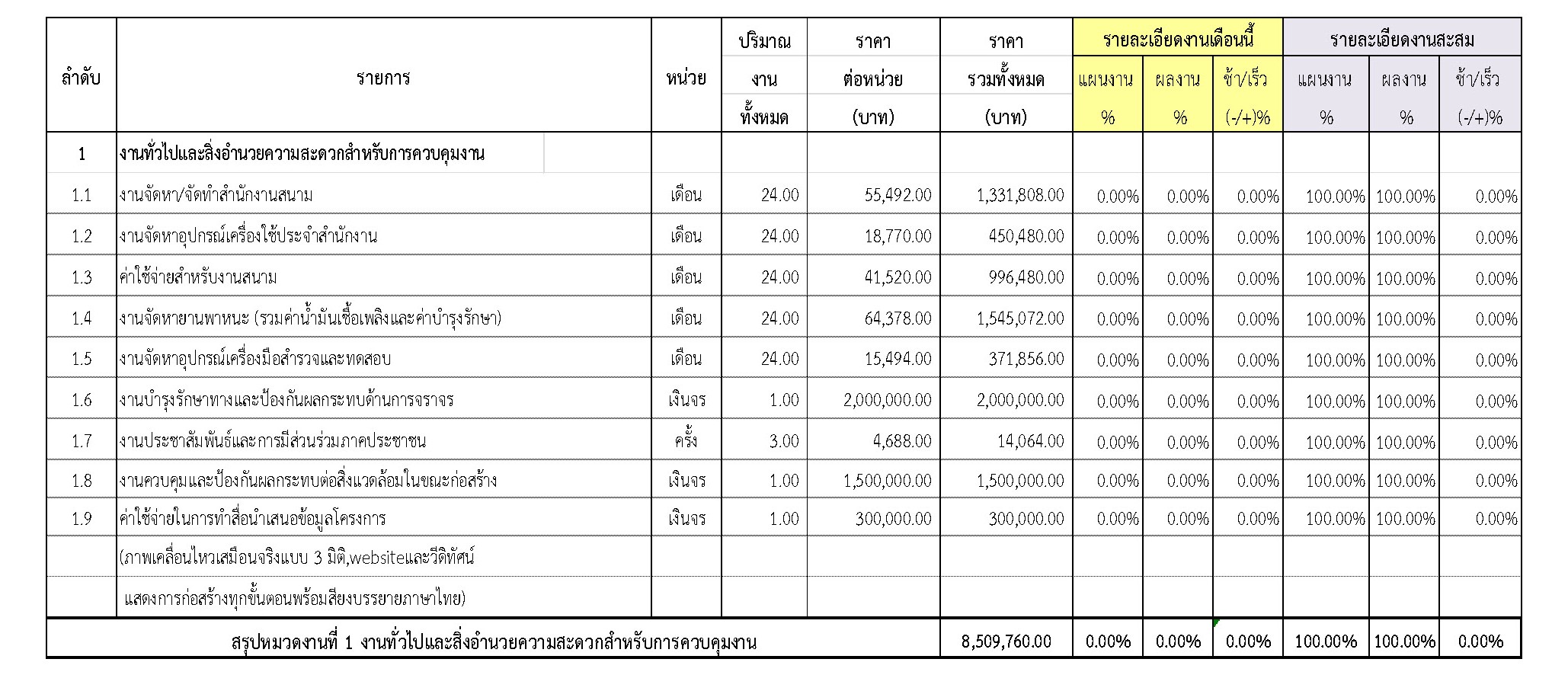

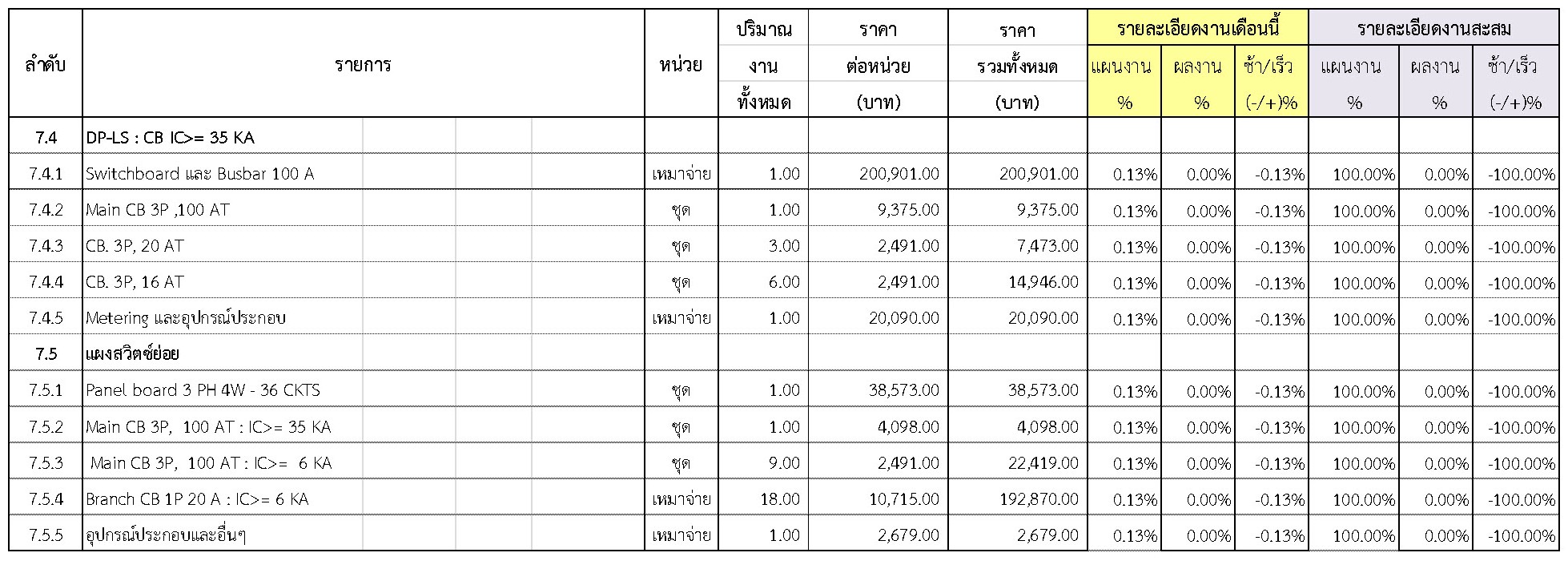

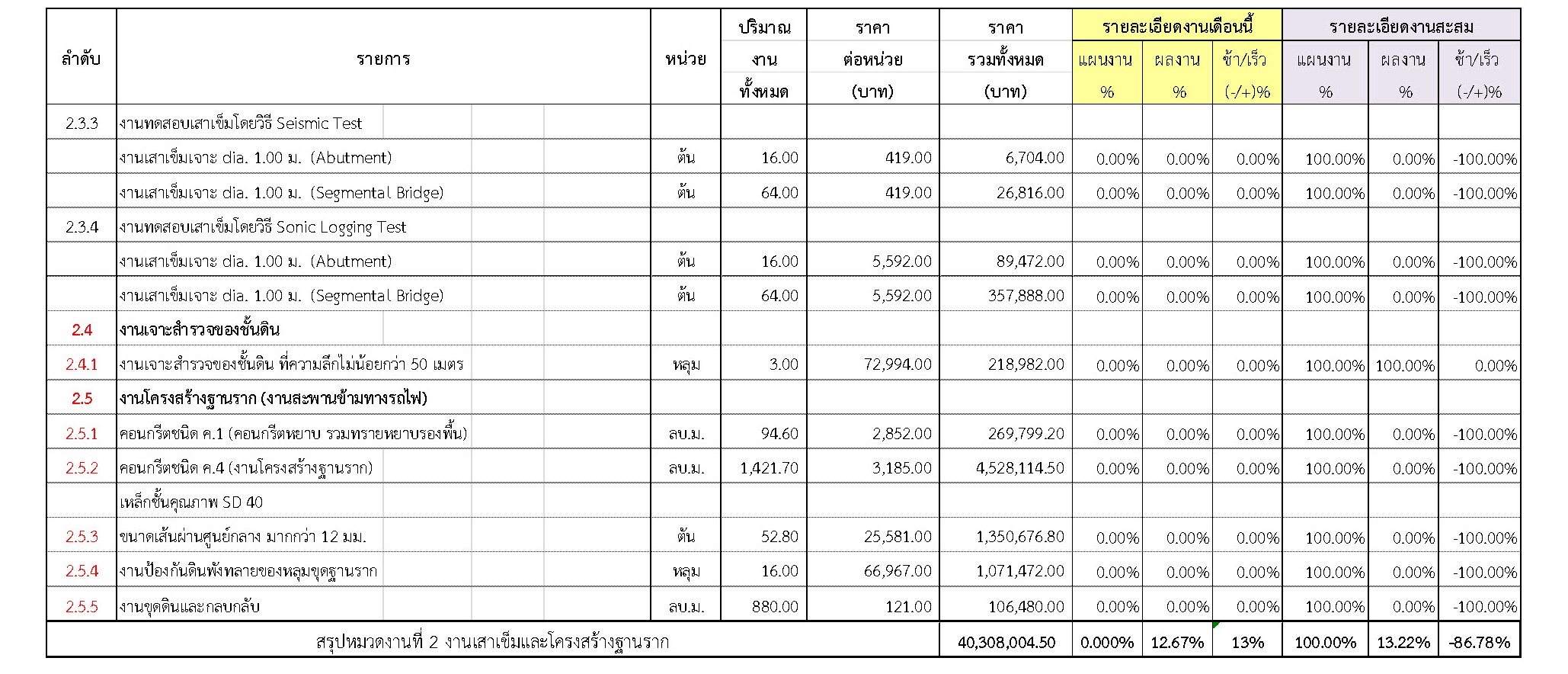

ตารางที่ 2.3-1 สรุปการเบิกจ่ายเงินของผู้รับจ้าง
2.6 การประสานงานกับหน่วยงานที่เกี่ยวข้อง
ในเดือน พฤศจิกายน 2561 ทางที่ปรึกษาได้ดำเนินการติดต่อประสานงานกับหน่วยงานที่เกี่ยวข้องต่างๆ
2.7 ปัญหาและอุปสรรค
