บทที่ 3 รายงานการปฏิบัติงานของที่ปรึกษา
บทที่ 3
รายงานการปฏิบัติงานของที่ปรึกษา
3.1 รายงานการปฏิบัติงานของที่ปรึกษา
ในเดือน ตุลาคม 2561ที่ปรึกษาได้ปฏิบัติงานควบคุมงานก่อสร้างโครงการ สรุปการดำเนินงานได้ดังนี้
3.1.1 การควบคุมงานก่อสร้าง
ที่ปรึกษาได้ดำเนินการควบคุมงานก่อสร้าง ในเดือน ตุลาคม 2561มีรายละเอียดการดำเนินงานและความก้าวหน้าของงานตามที่กล่าวในบทที่ 2 ข้อ2.2 รายละเอียดความก้าวหน้าของงานในสายทาง
ความก้าวหน้าในช่วงเดือน ตุลาคม 2561( 96.71%) ผลงานความก้าวหน้าแสดงไว้ในตารางที่ 3.1-1 ดังนี้

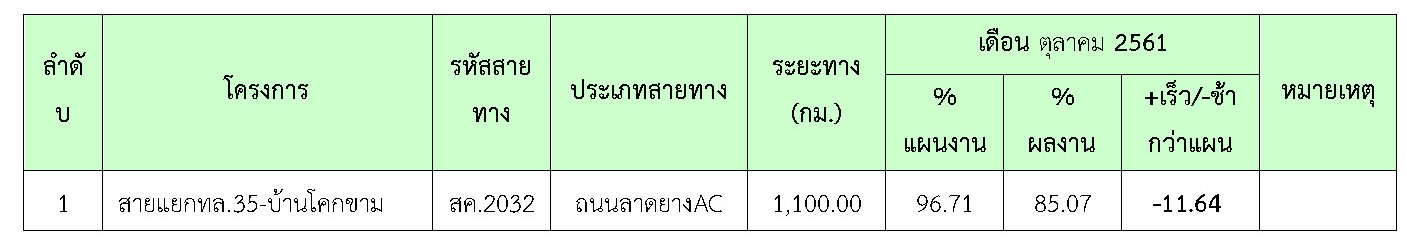

ตารางที่ 3.1-1 สรุปผลงานความก้าวหน้าของบริษัทที่ปรึกษา
3.2 การตรวจสอบการอนุมัติการใช้วัสดุ
ในเดือน ตุลาคม 2561ได้แสดงเกณฑ์การทดสอบ General Test และ Control Test แสดงไว้ในตารางที่ 3.2-1 – 3.2-3 ดังนี้

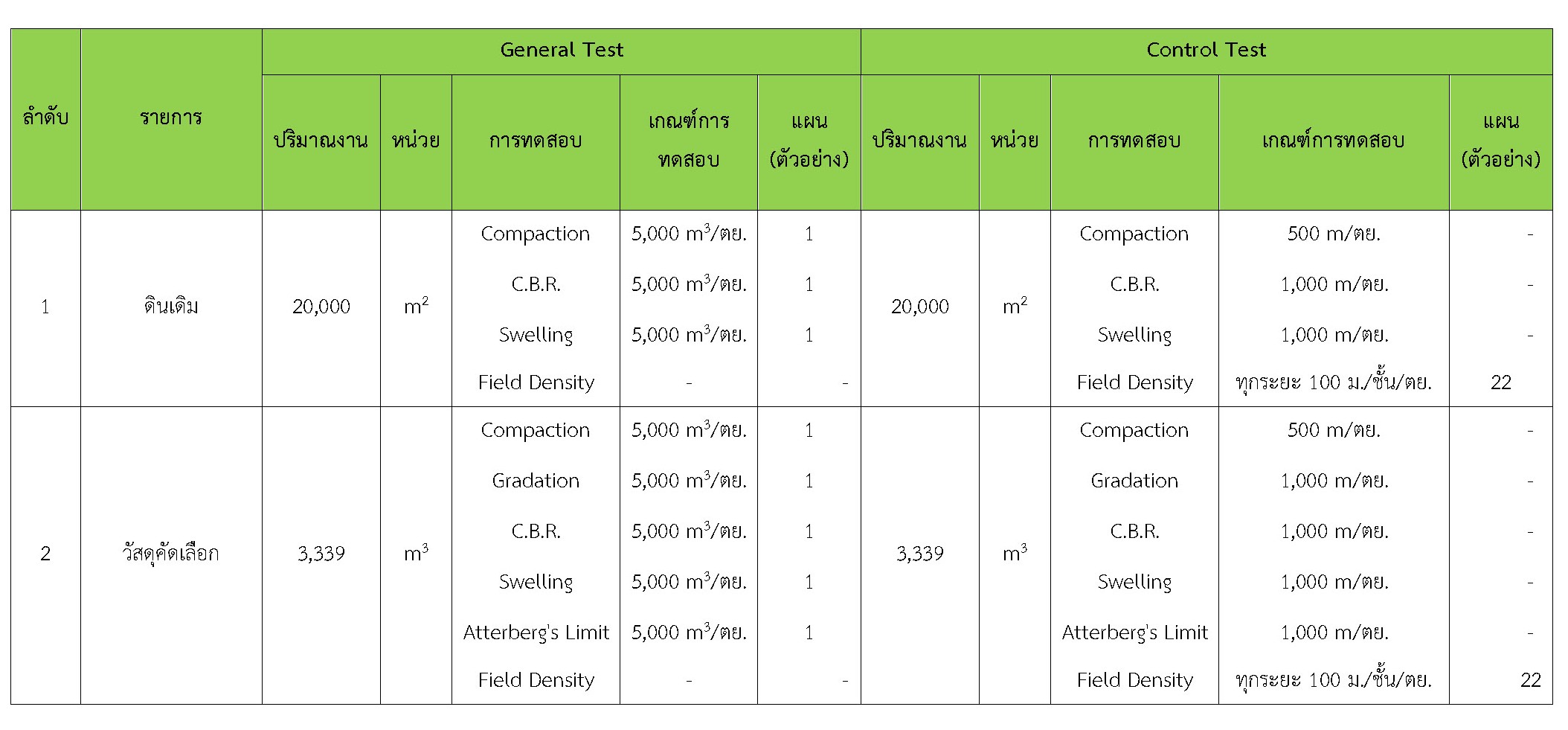

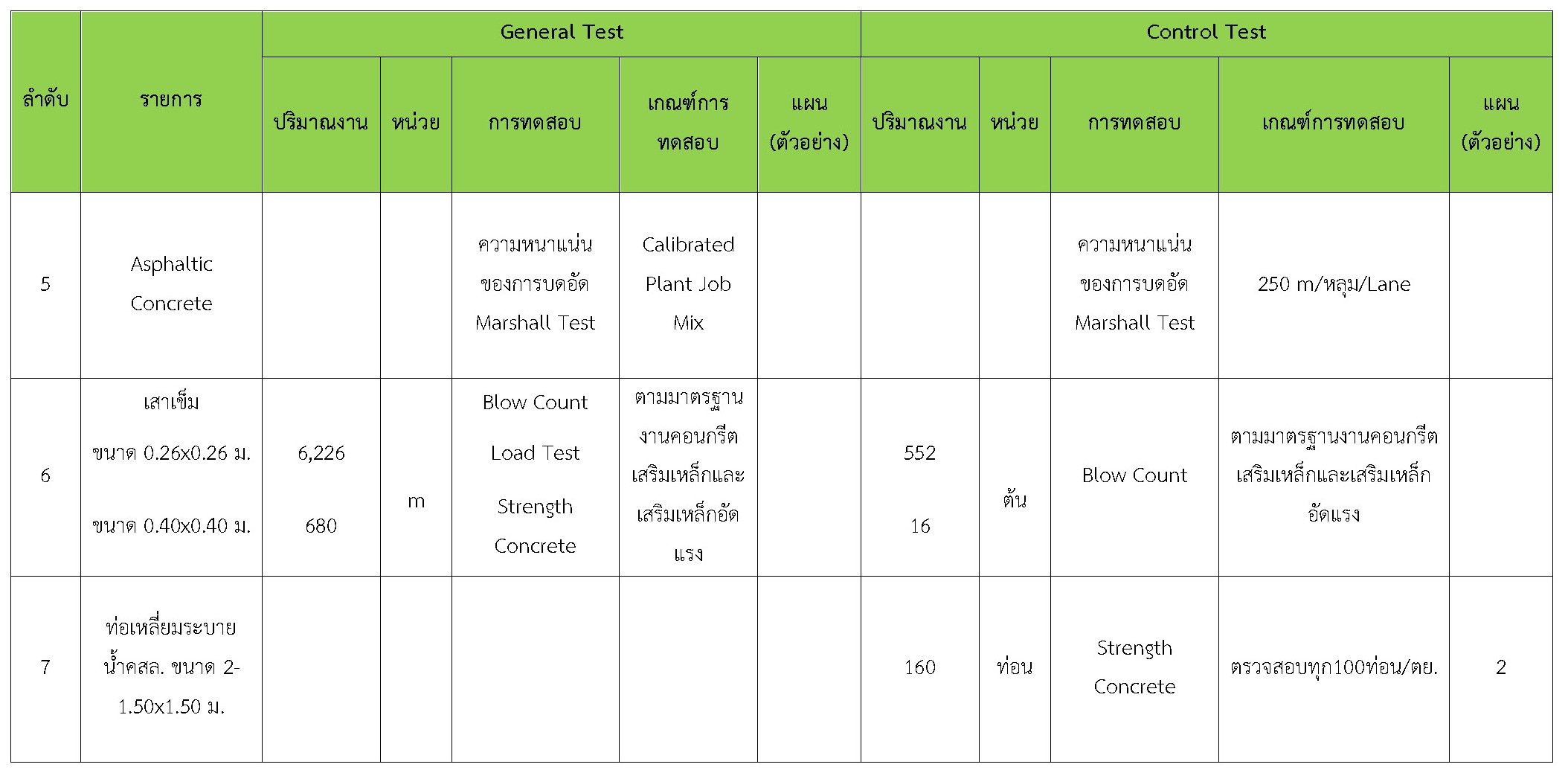

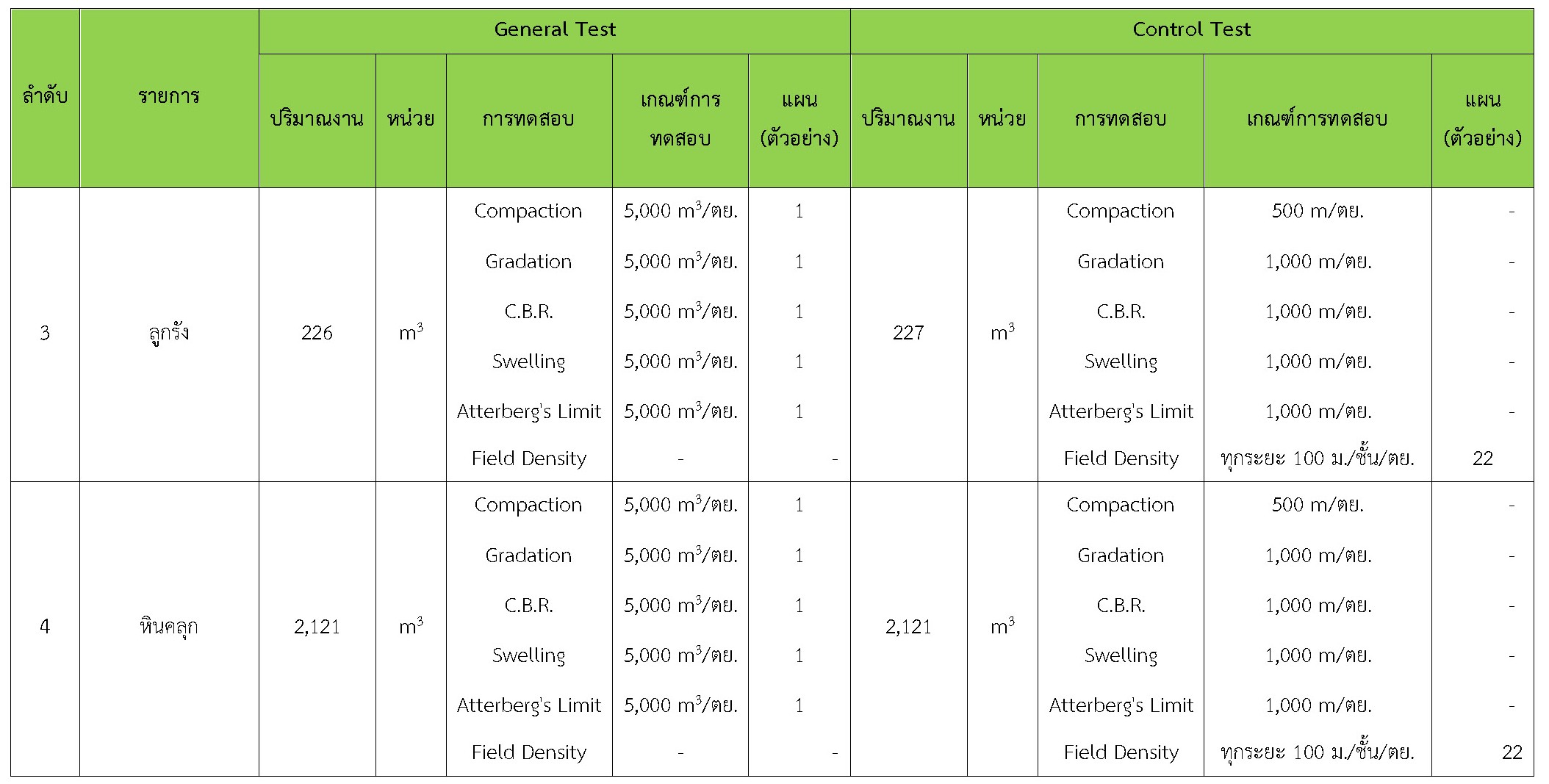

ตารางที่ 3.2-1 ตารางการทดสอบ General Test และ Control Test
โครงการก่อสร้างสะพานข้ามทางรถไฟ จุดตัดทางรถไฟกับถนนสาย สค. 2032 แยก ทล.35– บ้านโคกขาม อ.เมือง จ.สมุทรสาคร
ผลการทดสอบวัสดุ
ในระหว่างวันที่ 1-30ตุลาคม 2561ผู้ว่าจ้างได้เสนอหนังสือขออนุมัติใช้วัสดุถึงที่ปรึกษา โดยที่ปรึกษาได้ตรวจสอบวัสดุดังกล่าวมีผลทดสอบดังตาราง

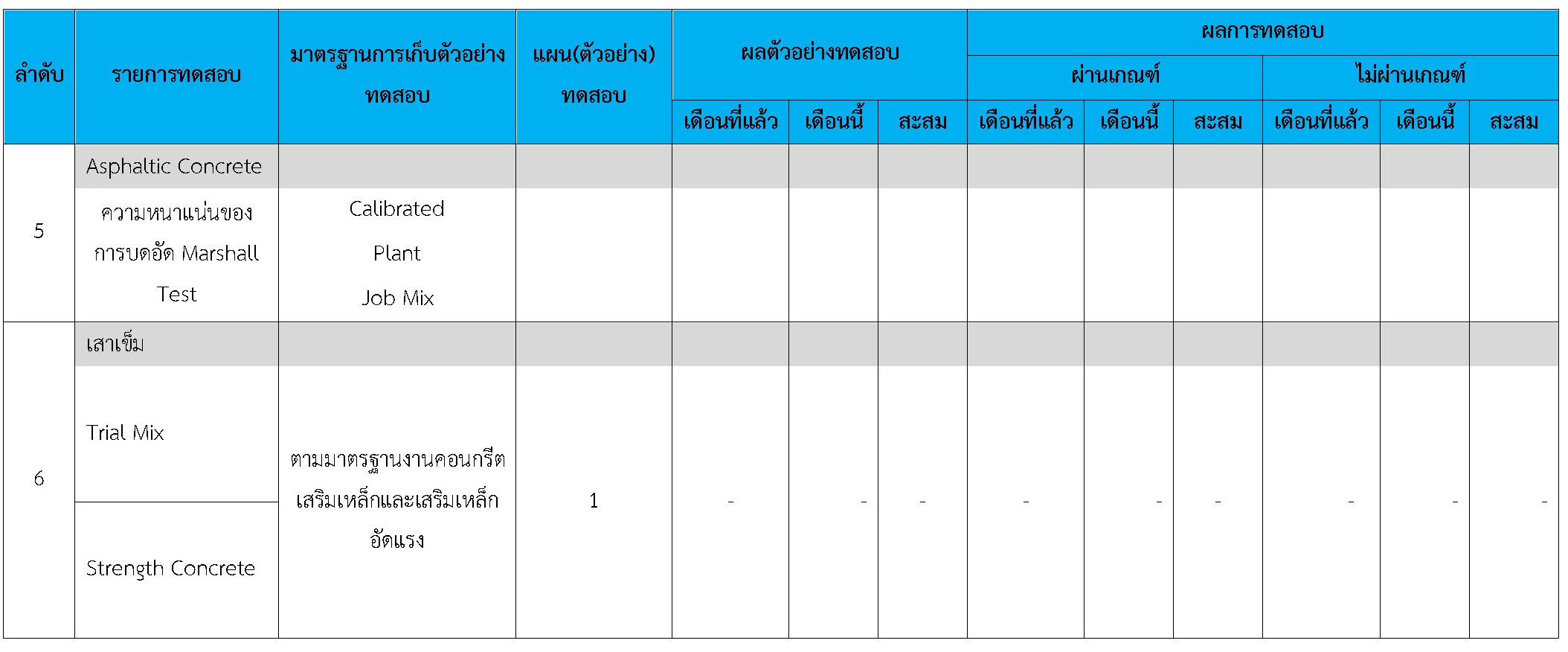

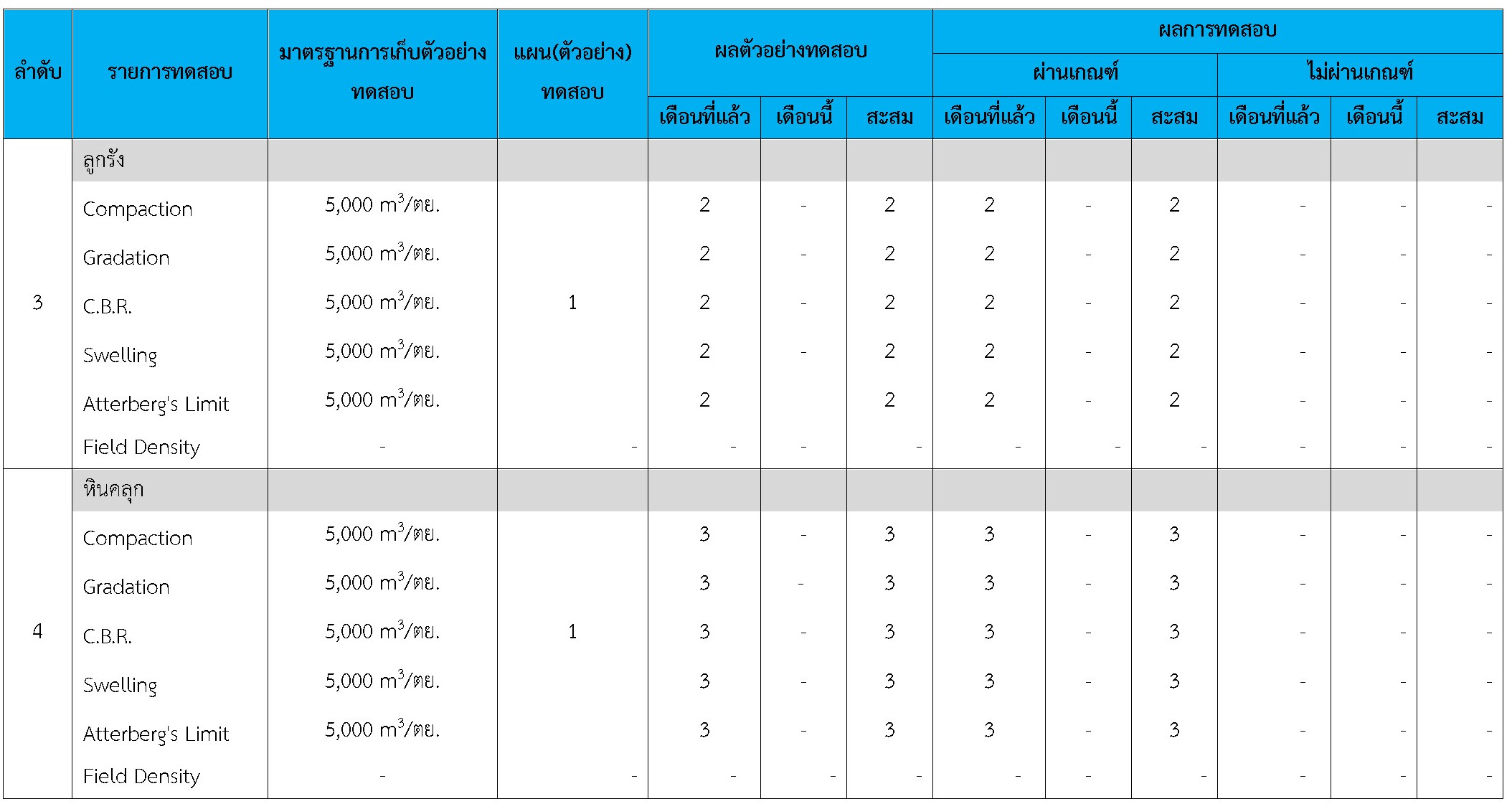

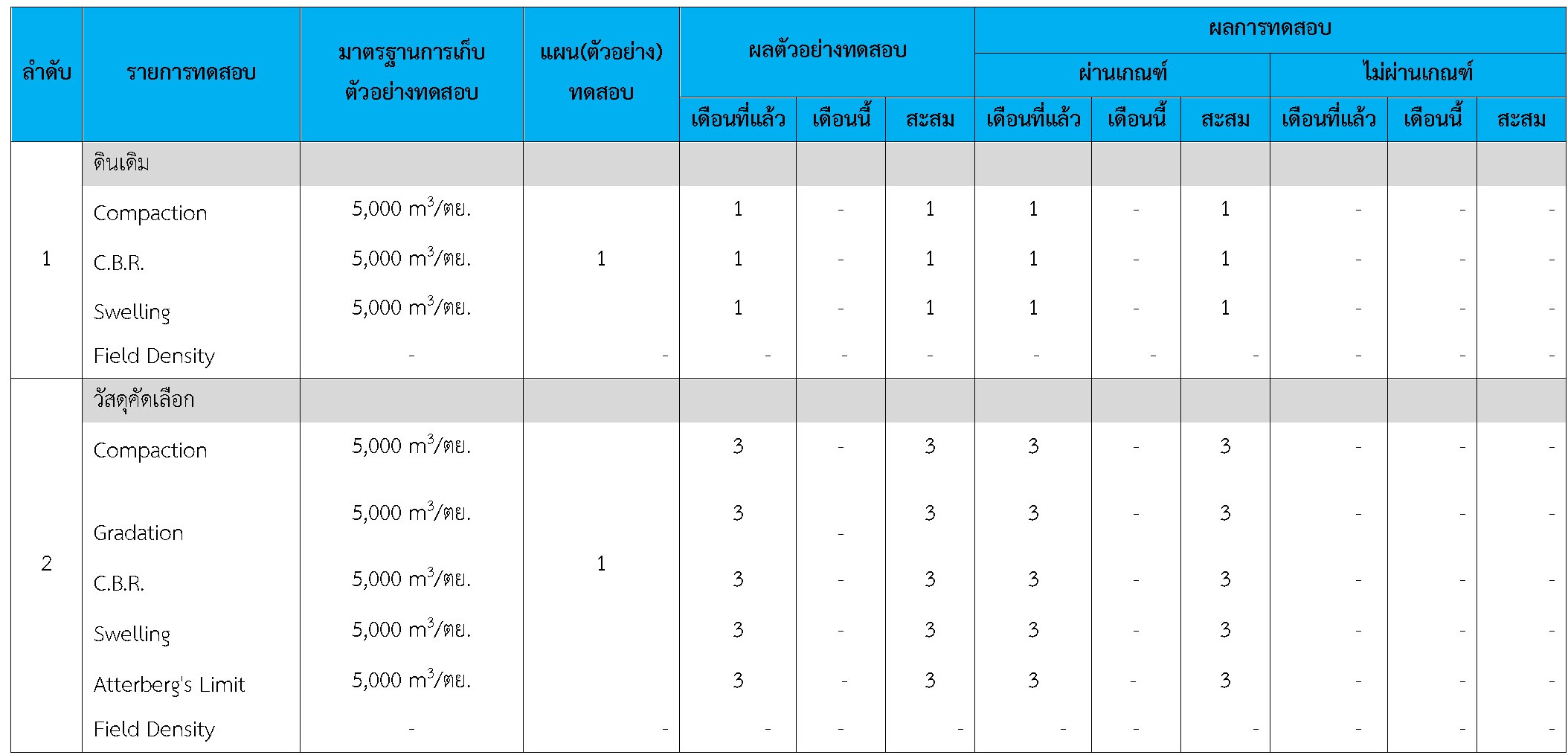

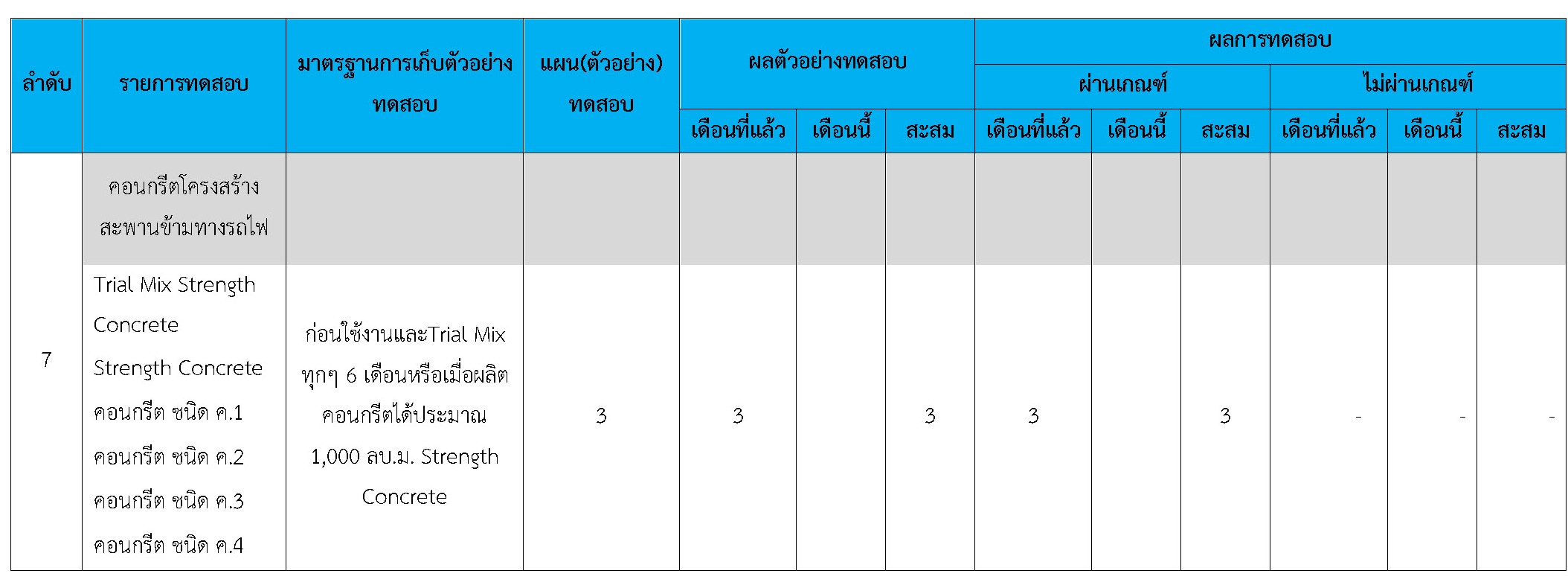

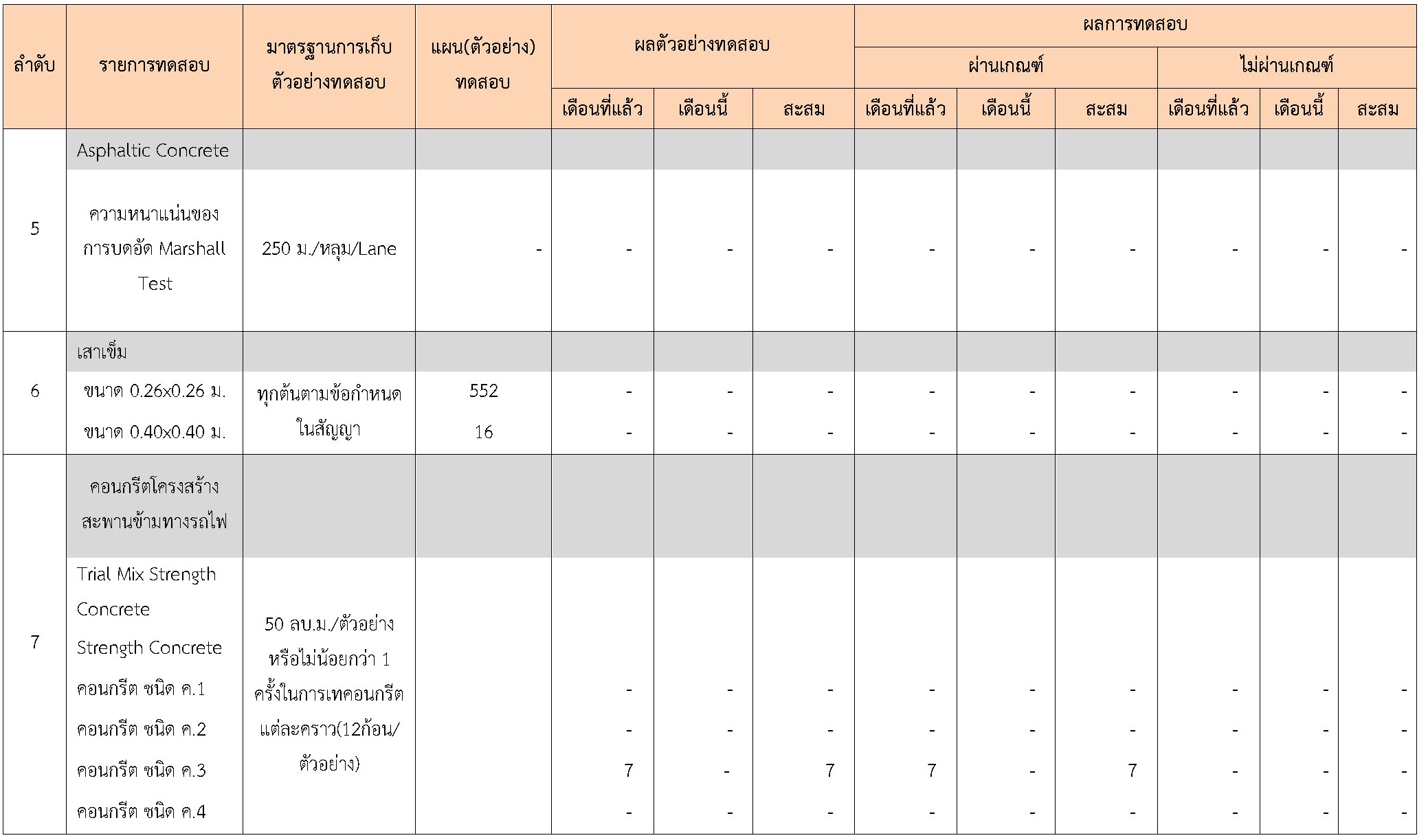

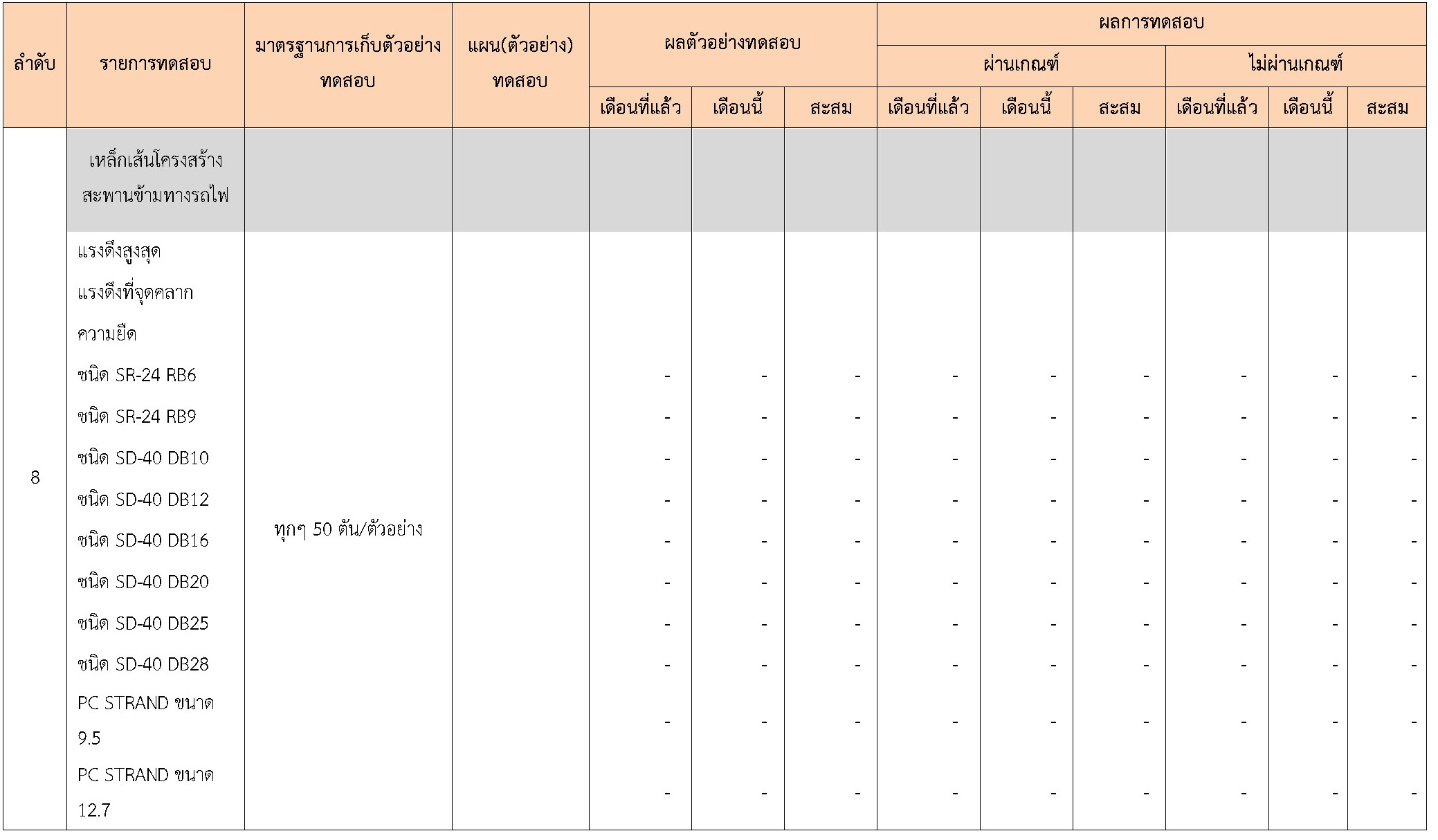

ตารางที่ 3.2.2 ตารางผลการทดสอบวัสดุ General Test
โครงการก่อสร้างสะพานข้ามทางรถไฟ จุดตัดทางรถไฟกับถนนสาย สค. 2032 แยก ทล.35– บ้านโคกขาม อ.เมือง จ.สมุทรสาคร
ผลการทดสอบวัสดุ
ในระหว่างวันที่ 1- 30 ตุลาคม 2561ผู้ว่าจ้างได้เสนอหนังสือขออนุมัติใช้วัสดุถึงที่ปรึกษา โดยที่ปรึกษาได้ตรวจสอบวัสดุดังกล่าวมีผลทดสอบดังตาราง

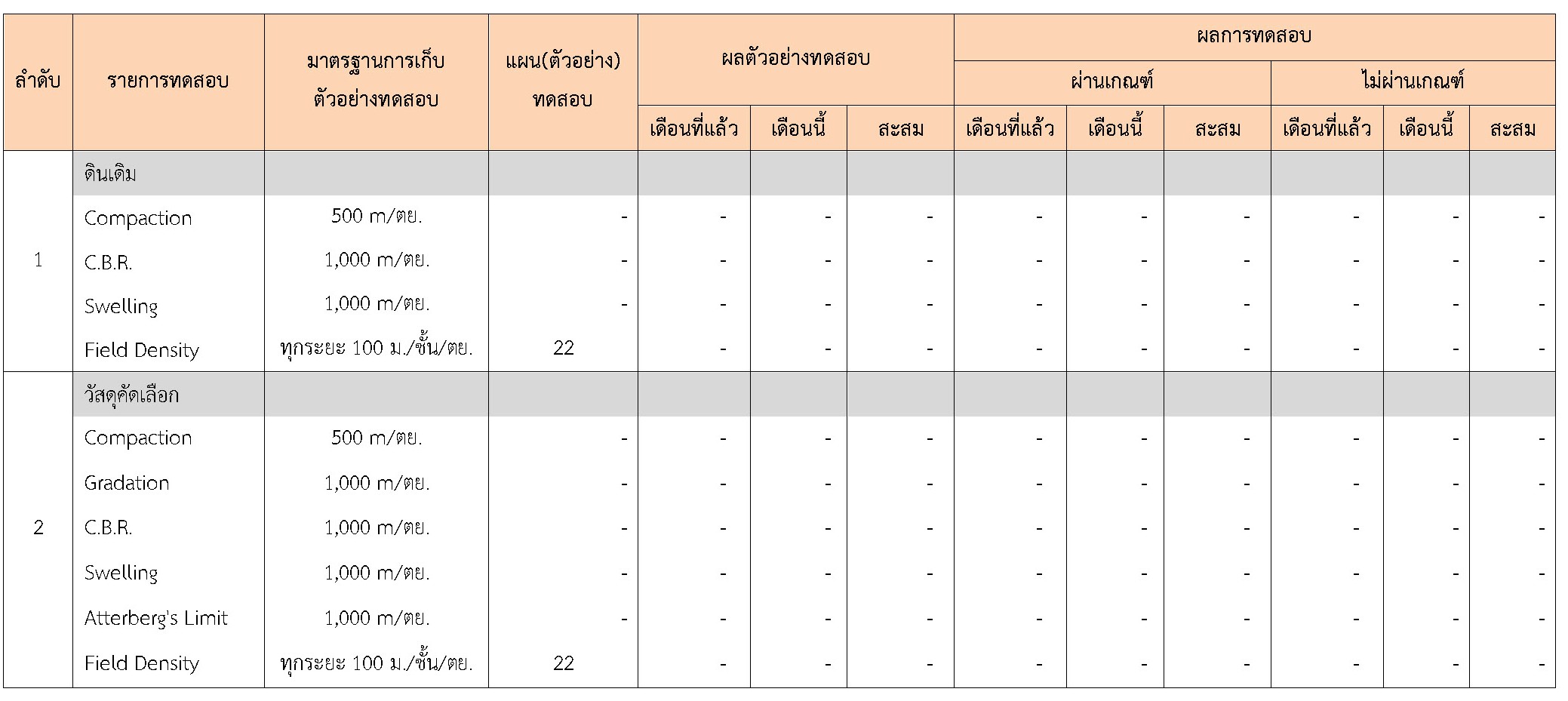

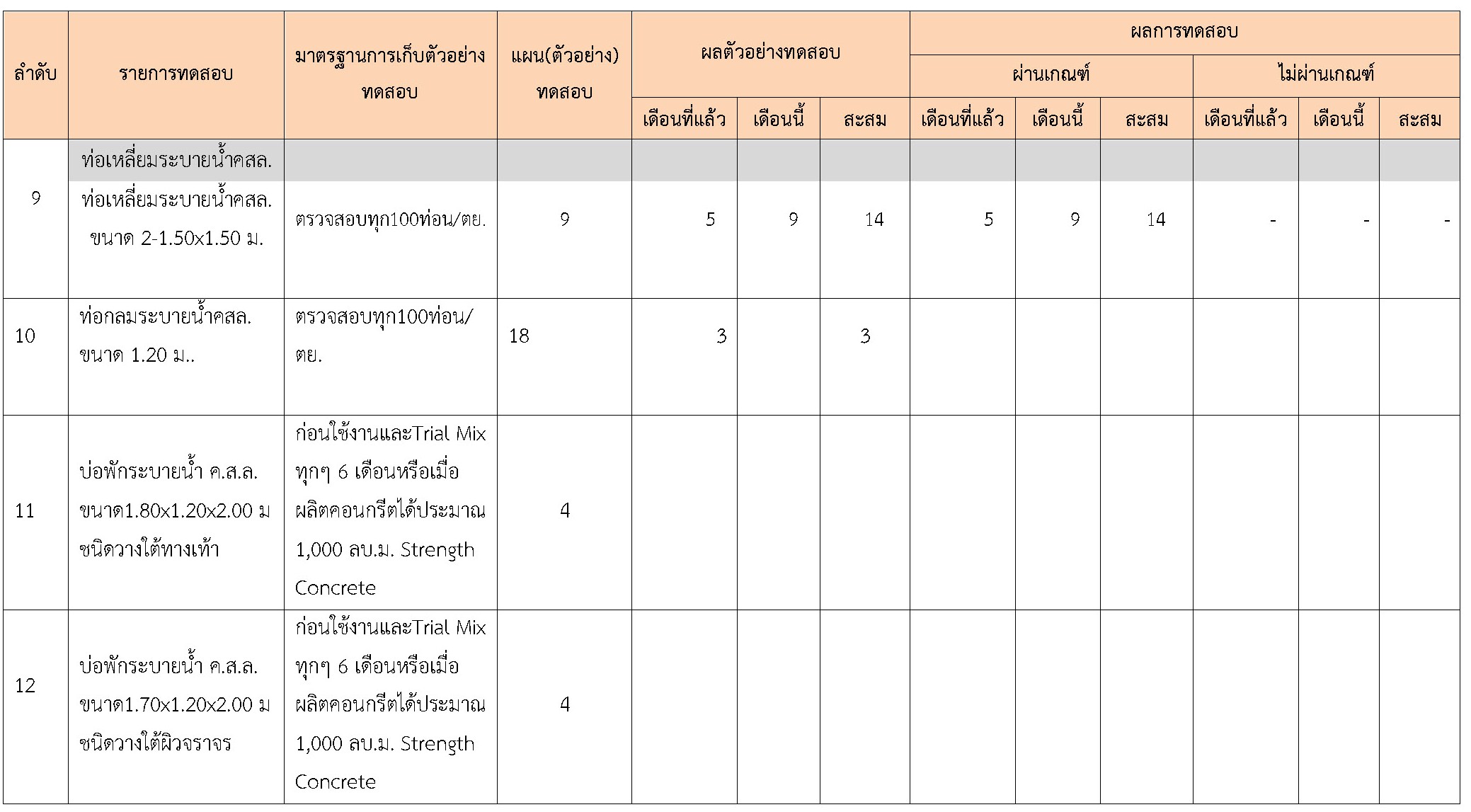

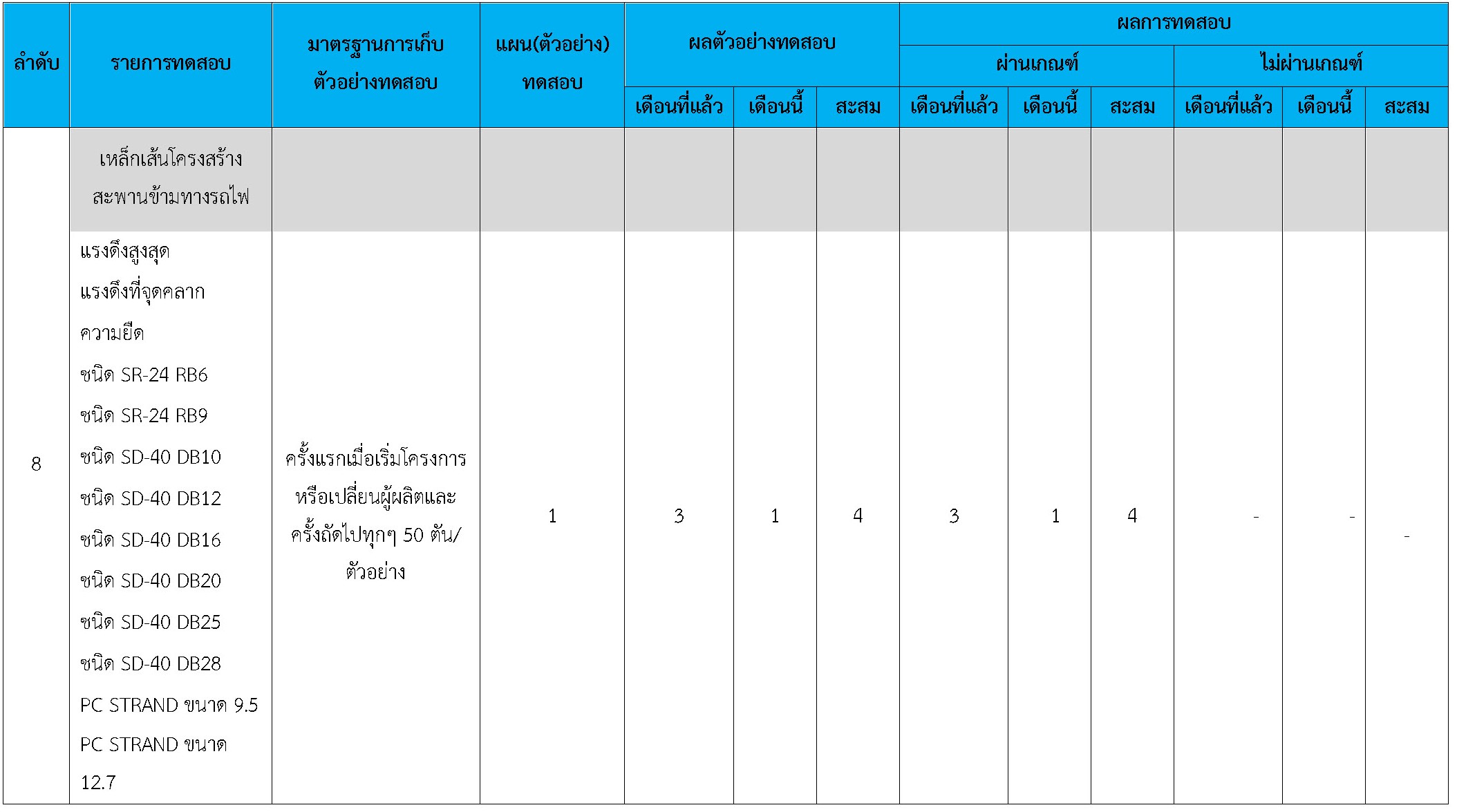

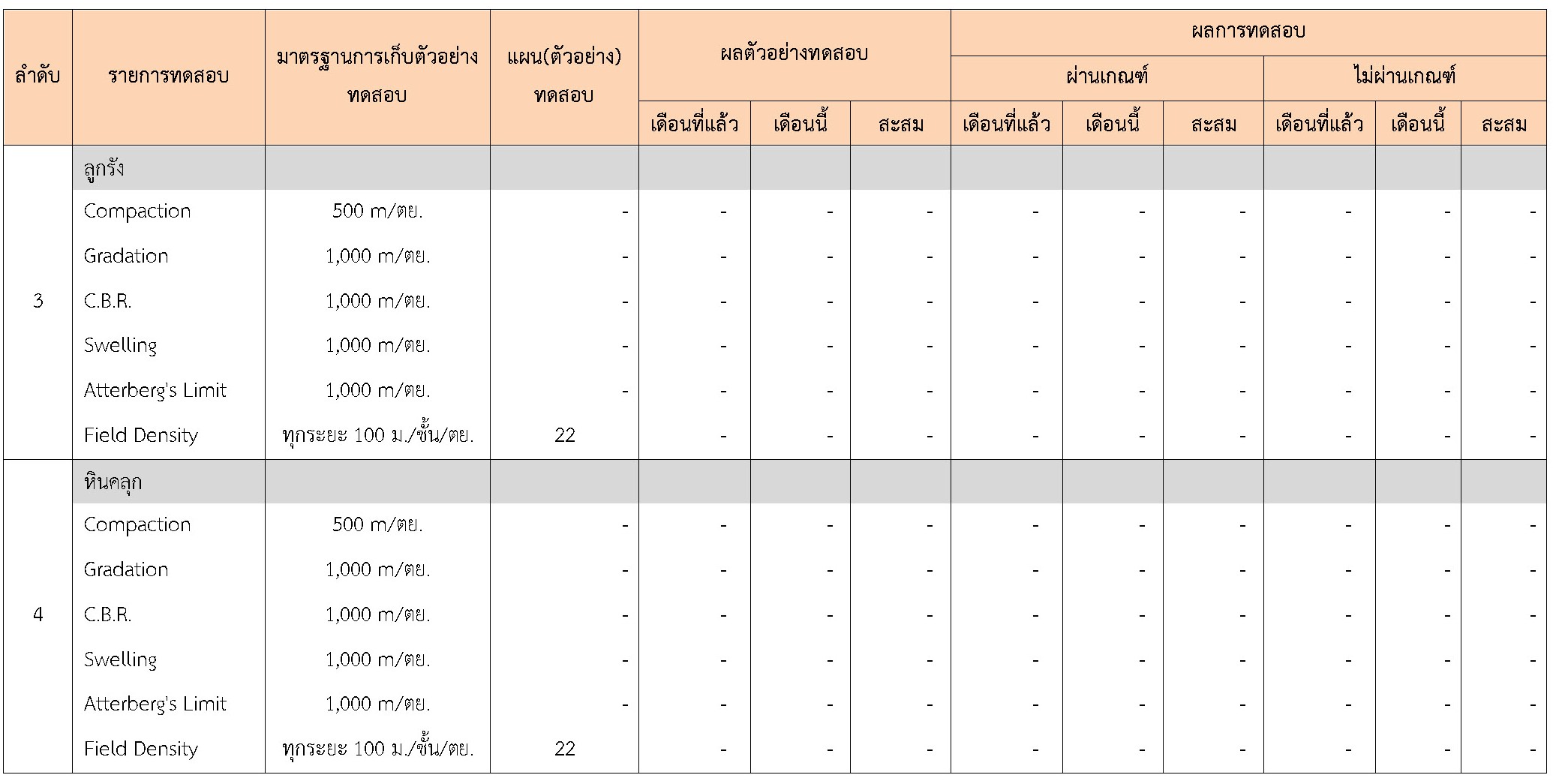

ตารางที่ 3.2.3 ตารางผลการทดสอบวัสดุ Control Test
3.3การจัดการประชุมและการจัดส่งเอกสาร
ในการดำเนินงานควบคุมงานก่อสร้าง ได้มีการจัดประชุม เพื่อประสานงานโครงการและการจัดส่งเอกสารหนังสือต่างๆ ระหว่างกรมทางหลวงชนบท ที่ปรึกษา และผู้รับจ้าง
3.3.1 การประชุมเพื่อเตรียมความพร้อมงานก่อสร้างสะพานข้ามทางรถไฟ
ลำดับที่ |
โครงการ |
วัน/เดือน/ปี |
รายละเอียด |
สถานที่ |
|
|
|
|
|
