บทที่ 2 ความก้าวหน้าในการปฏิบัติงาน
บทที่ 2
ความก้าวหน้าในการปฏิบัติงาน
2.1 ความก้าวหน้าของงานก่อสร้าง
ความก้าวหน้าของเดือนมิถุนายน2561ของการปฏิบัติงาน (17.51%)แยกเป็น ดังต่อไปนี้
- งานวางบ่อพักน้ำNo.1 - 8, 61, 63 - 64, 85 - 105, 134 – 143
- งานวาง Lean / วางท่อระบายน้ำSTA.0+000 - 0+081 LT, 0+819 - 0+874 LT, 0+000 - 0+266 RT, 0+663 - 0+795 RT
- งานเท Lean กำแพงกันดินSTA.0+990 - 1+025 LT, 0+025 - 0+045 RT, 0+050 - 0+090 RT
- ตรวจเหล็ก, ไม้แบบ, ระดับ งานกำแพงกันดินSTA.0+990 - 1+010 LT, 0+000 - 0+115 RT
- งานเทคอนกรีตพื้นกำแพงกันดินSTA.0+990 - 1+010 LT, 0+000 - 0+095 RT
- งานเทคอนกรีตผนังกำแพงกันดินSTA.0+990 - 1+000 LT, 0+000 - 0+115 RT
- ตรวจเหล็ก, ไม้แบบ, ระดับ งานปากบ่อพักน้ำNo.1 - 4, 61 - 64, 85 - 94, 97 - 107, 109 - 113, 136 – 148
- งานเทคอนกรีตปากบ่อพักน้ำNo.1 - 4, 61 - 64, 85 - 94, 97 - 107, 109 - 113, 136 – 148

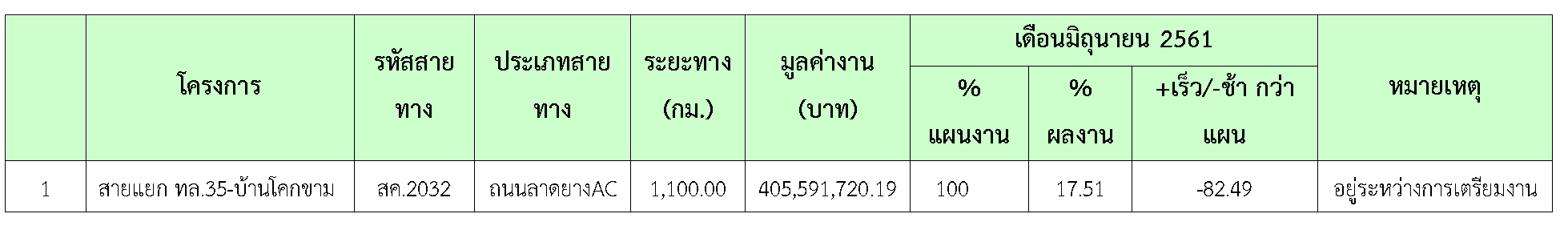

ผลงานความก้าวหน้าแสดงไว้ในตารางที่ 2.1-1 ดังนี้

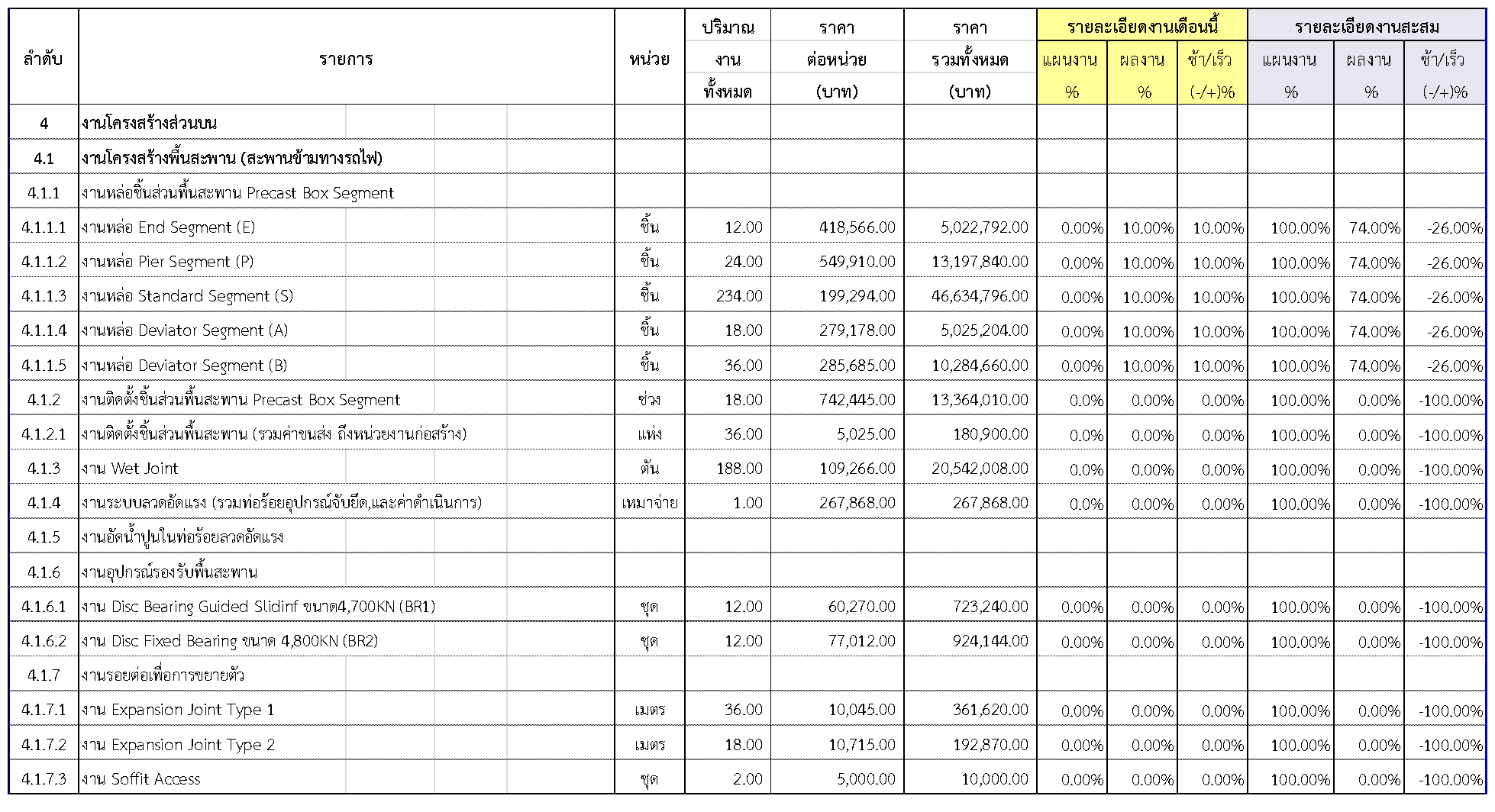

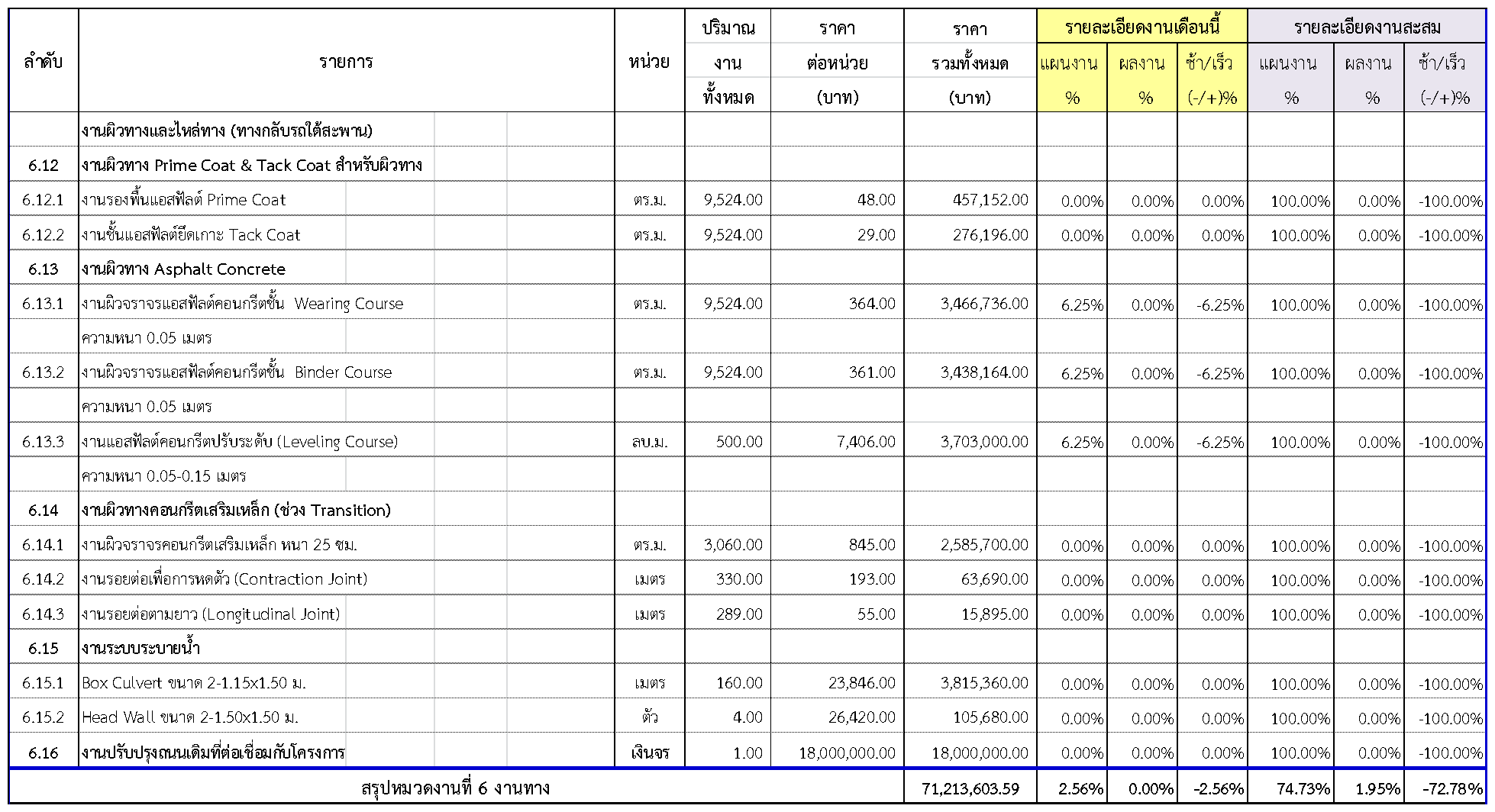

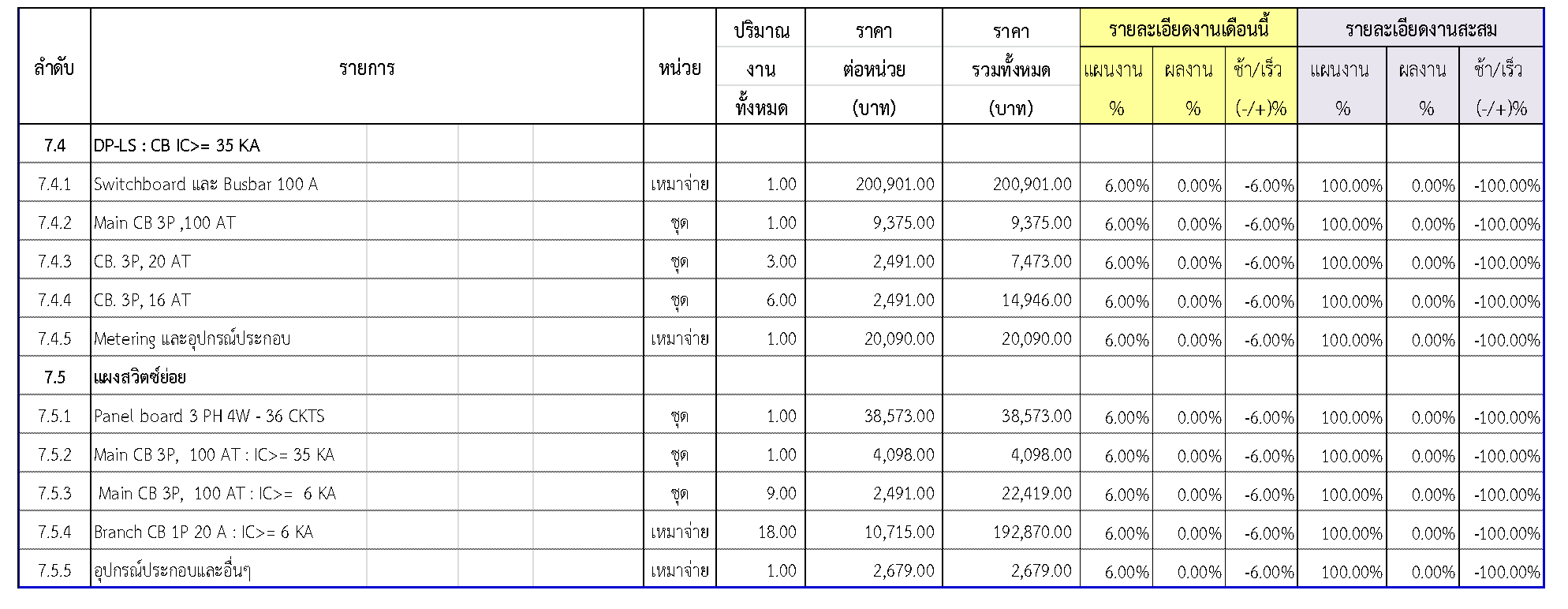

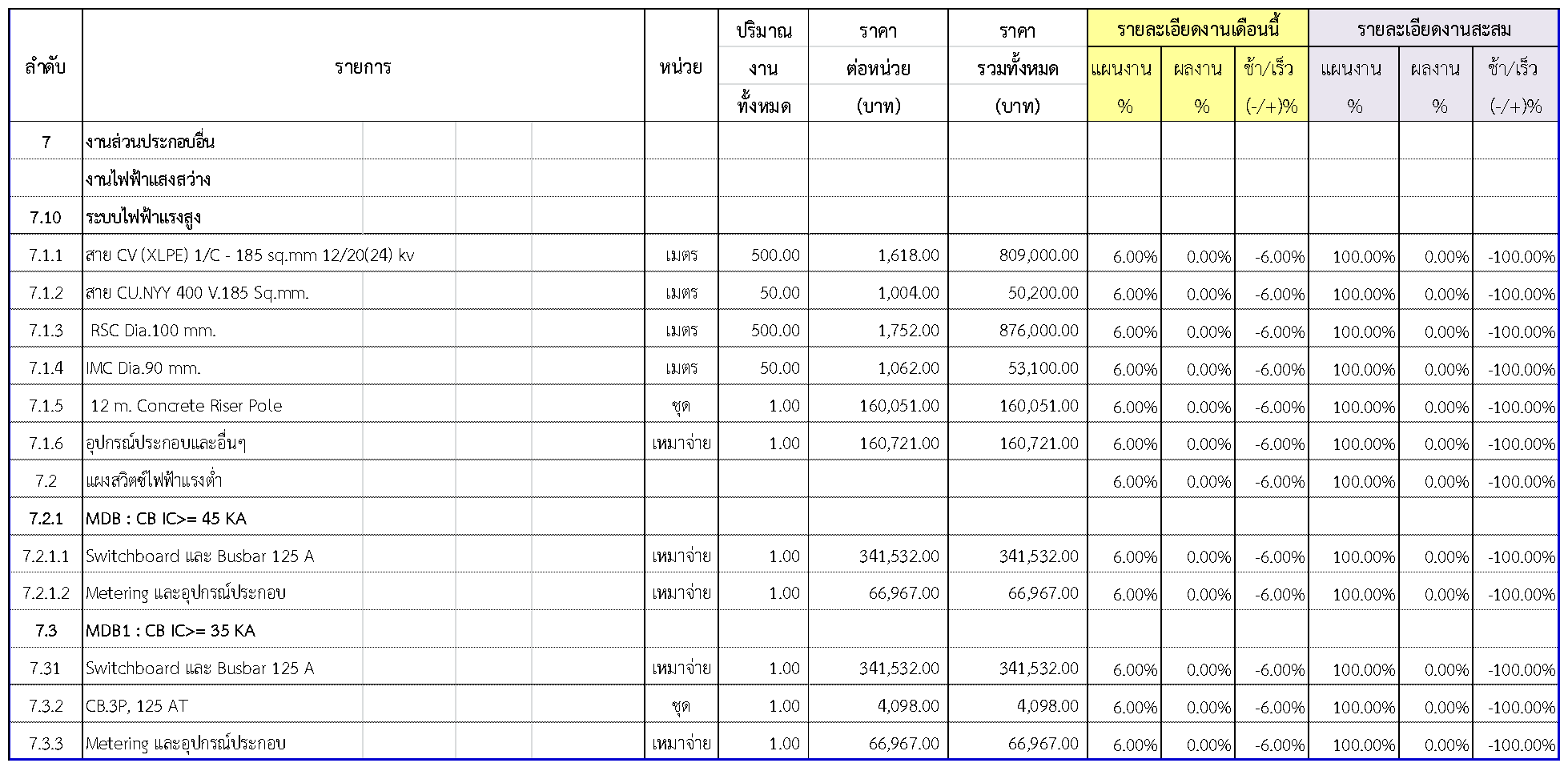

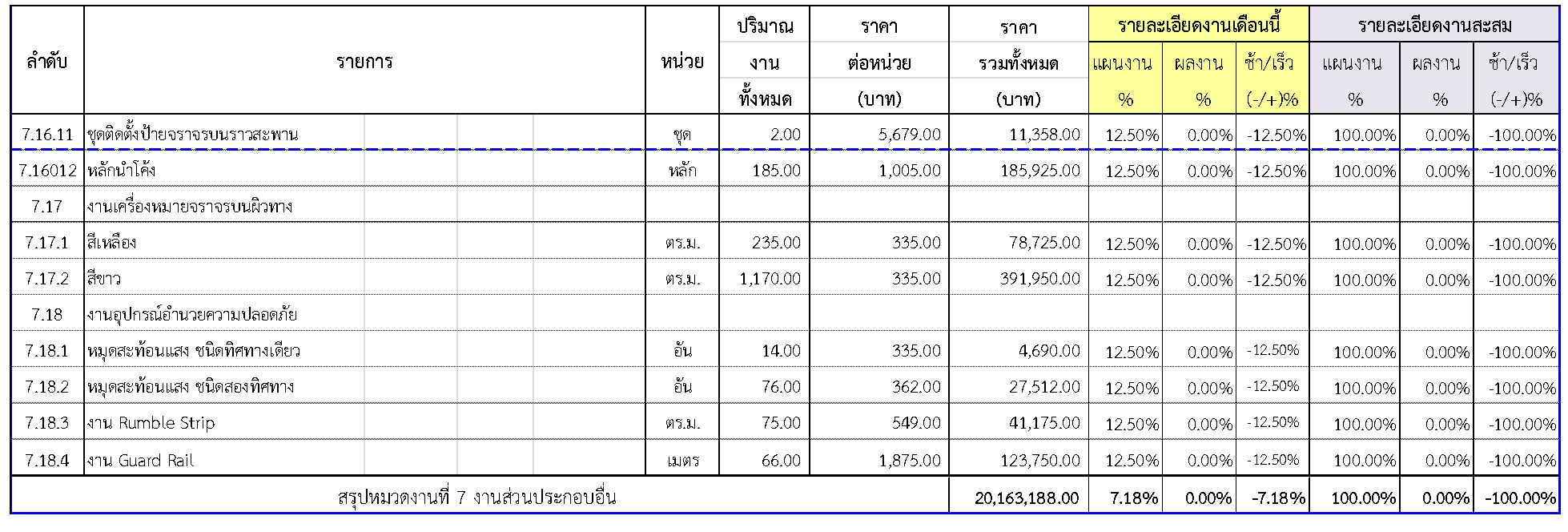

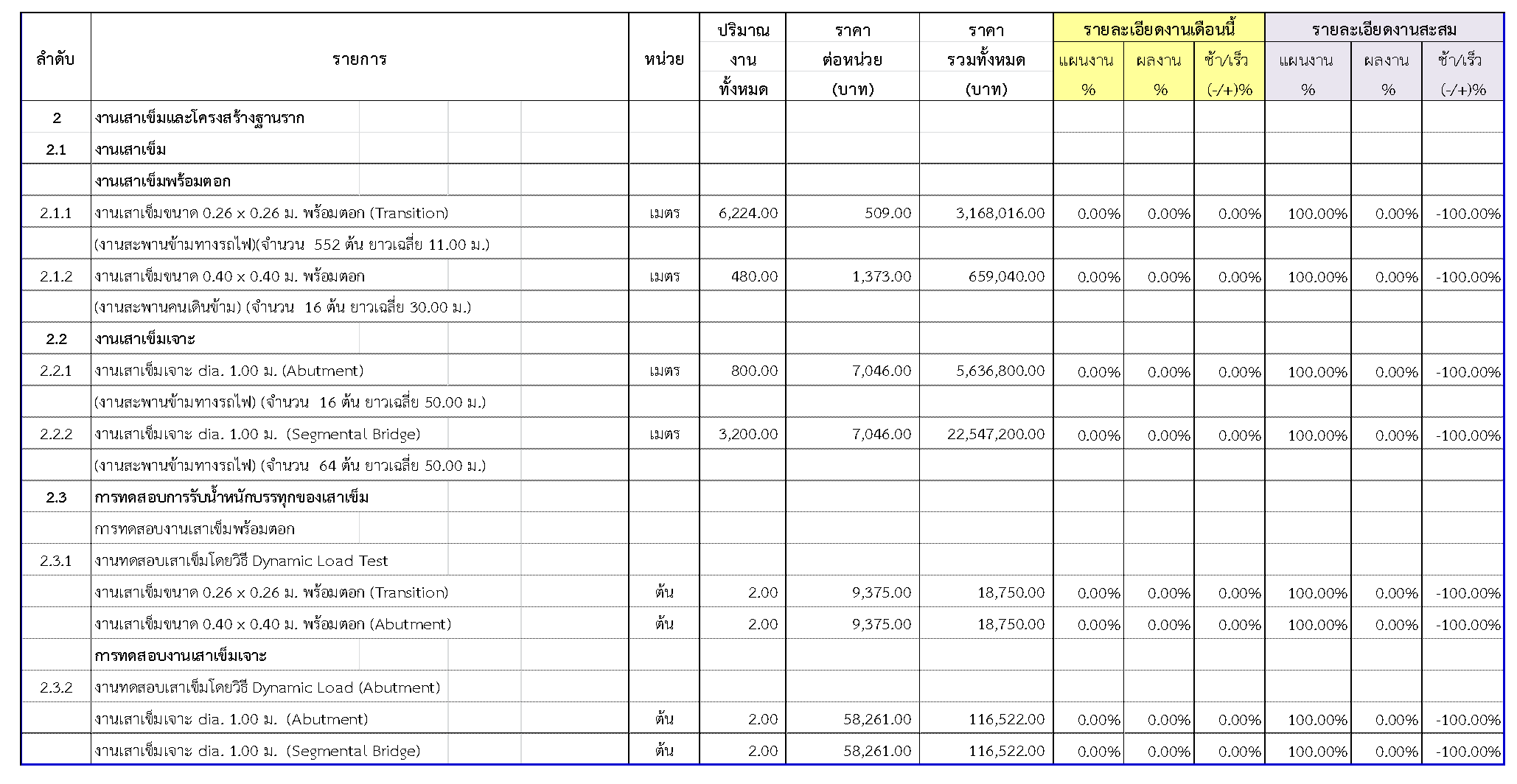

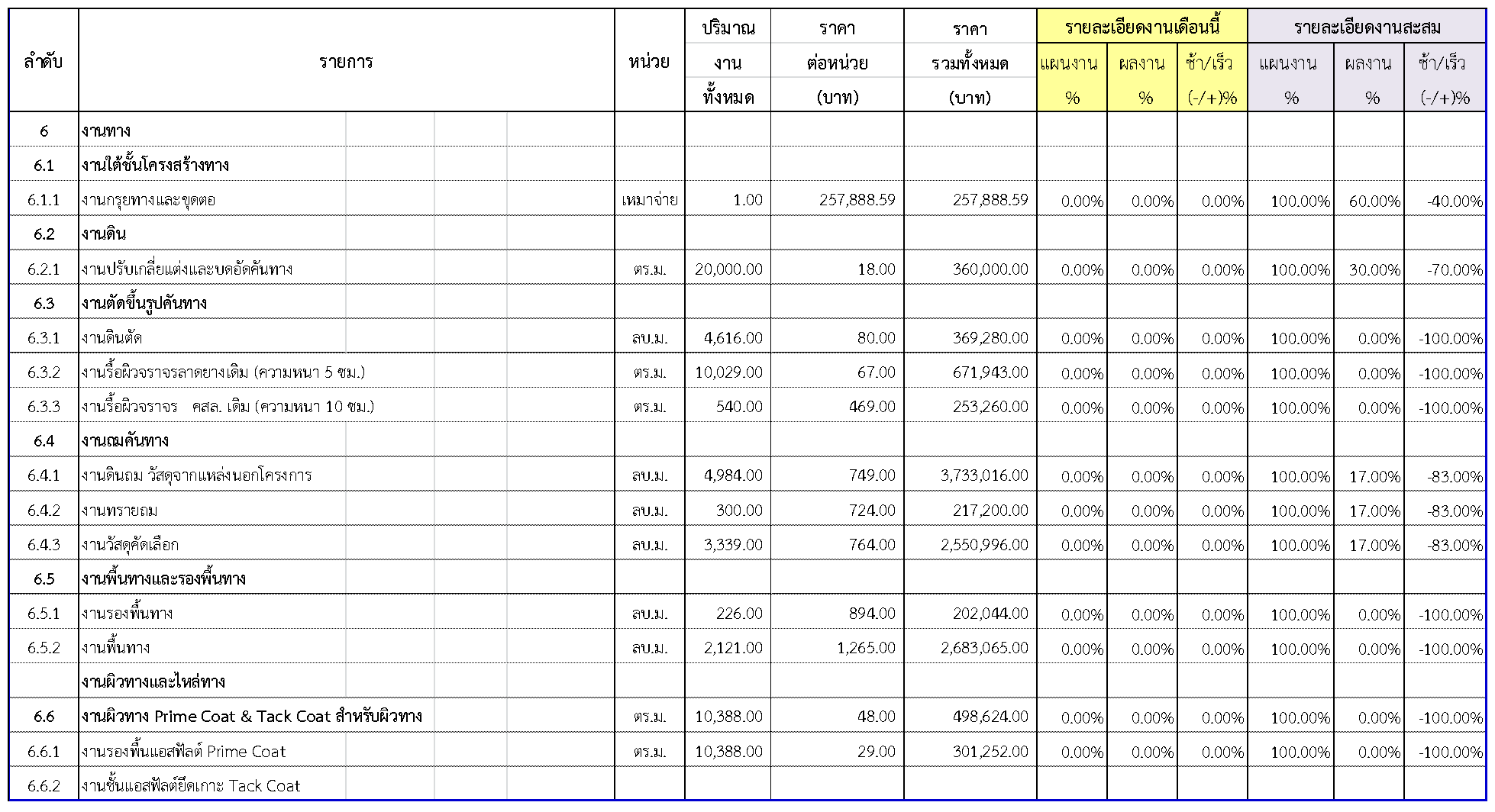

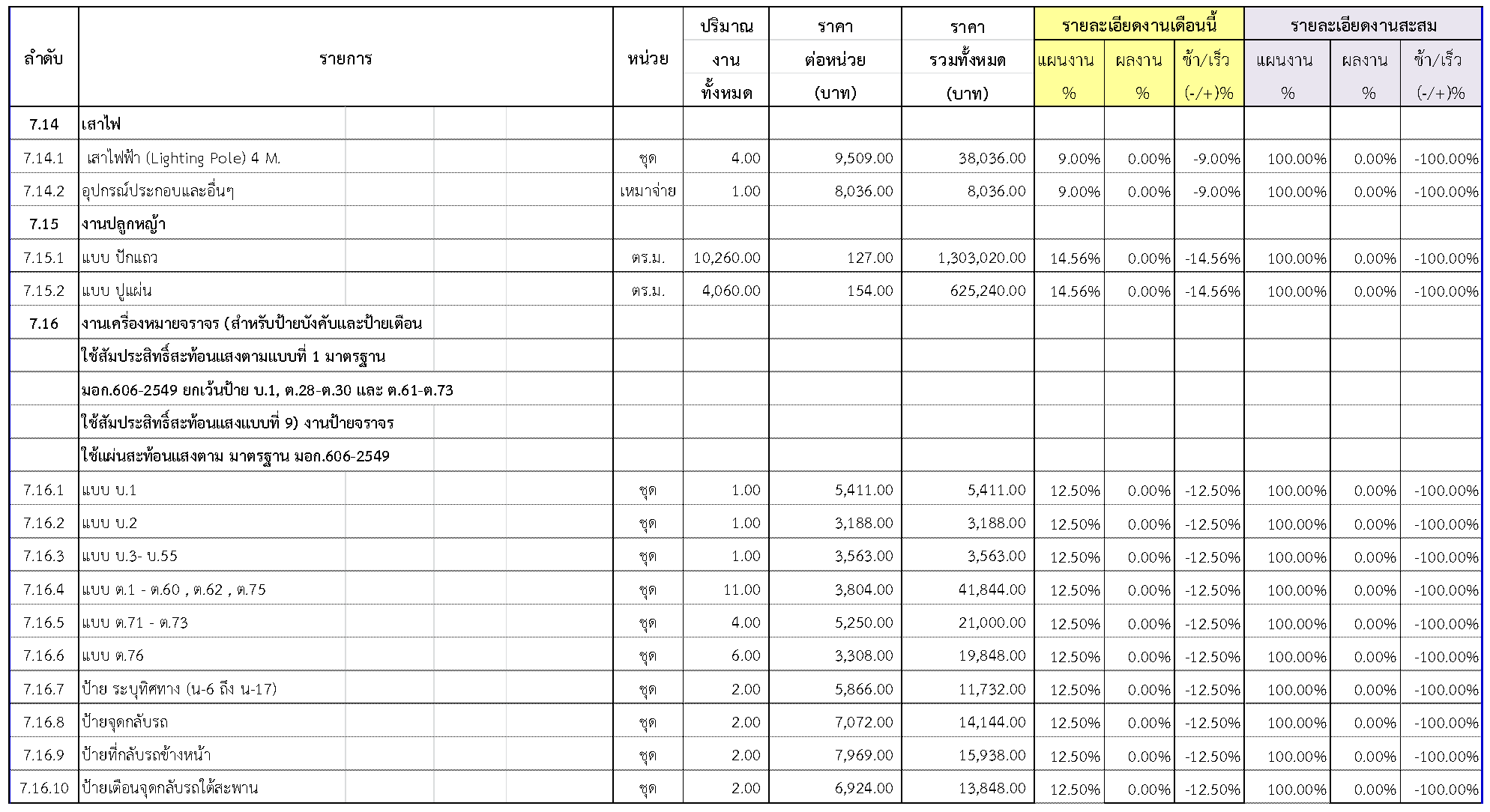

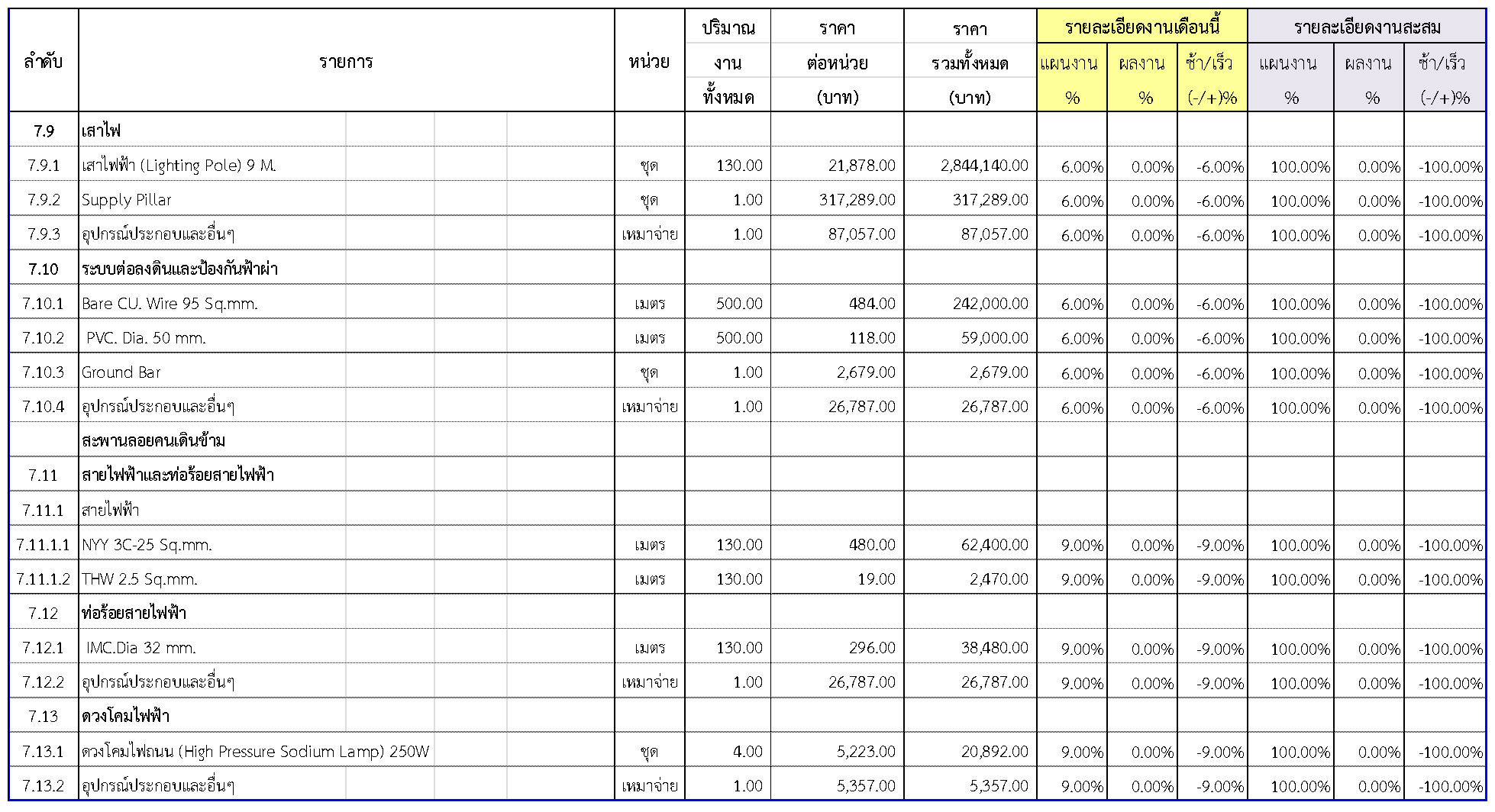

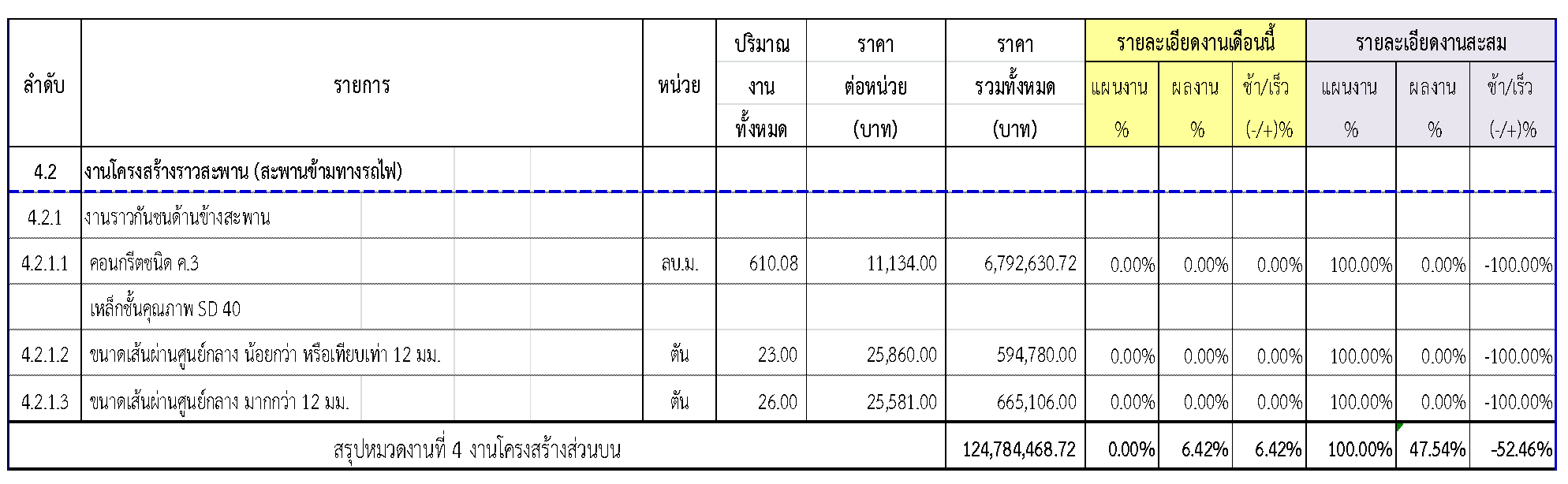

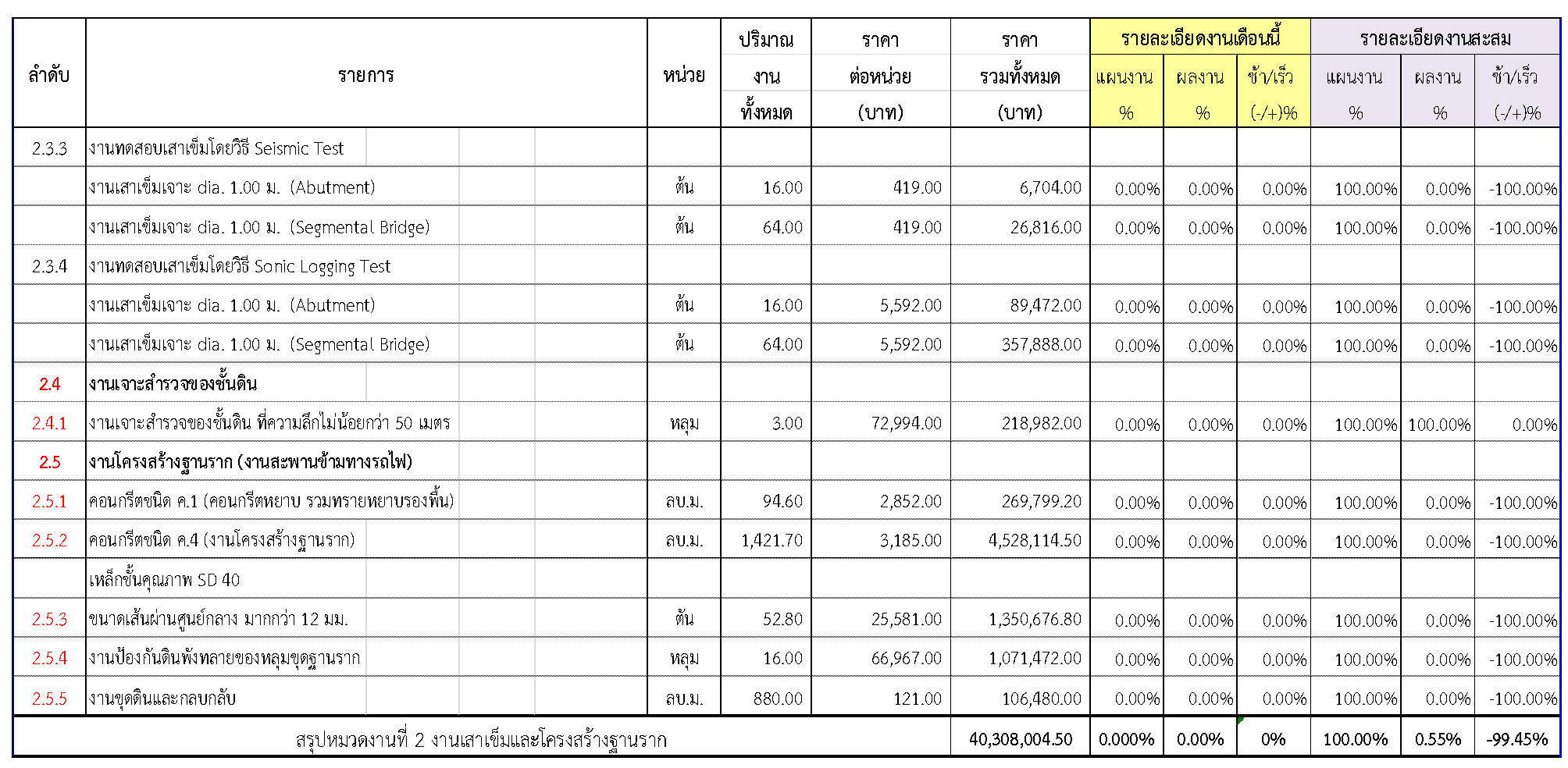

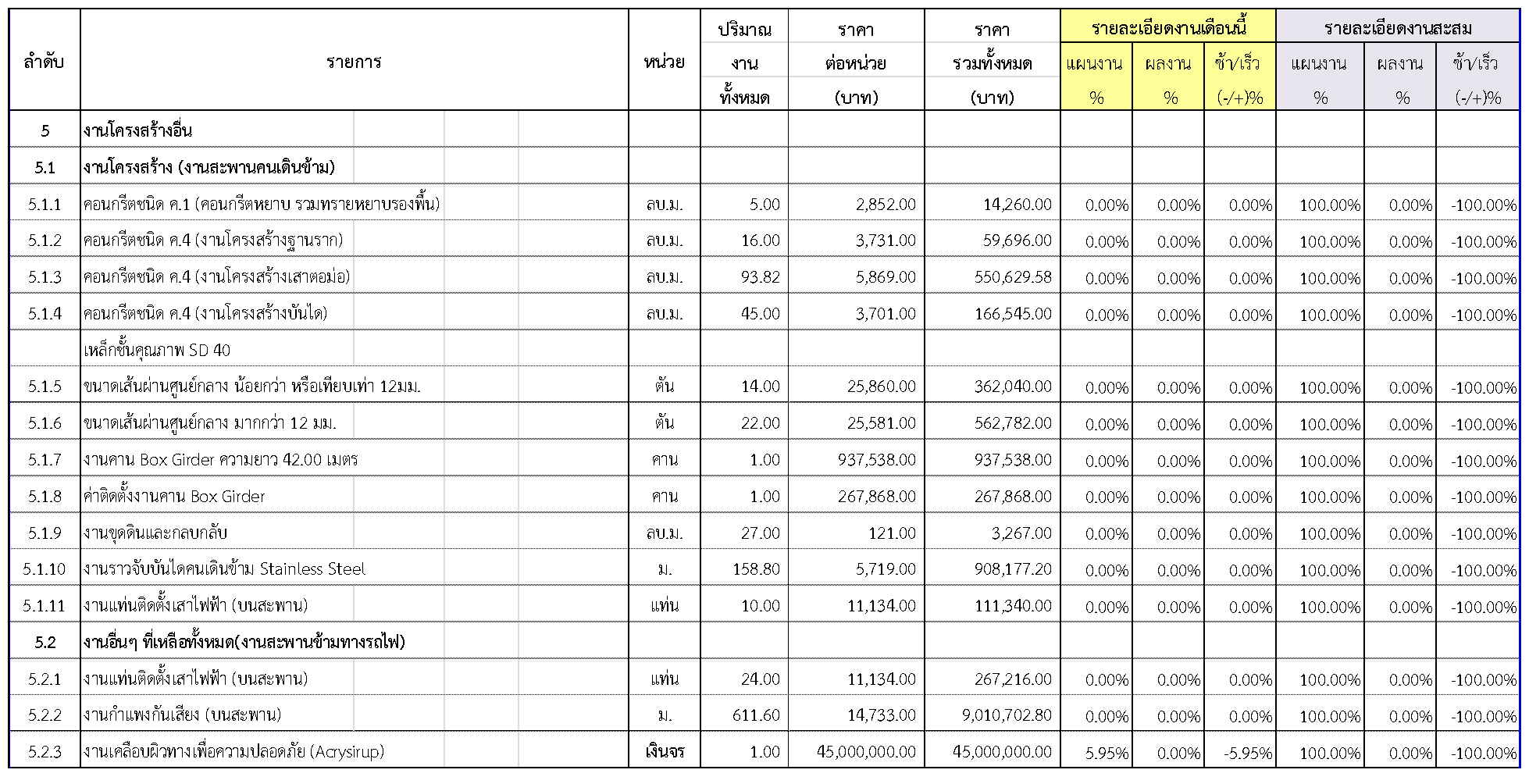

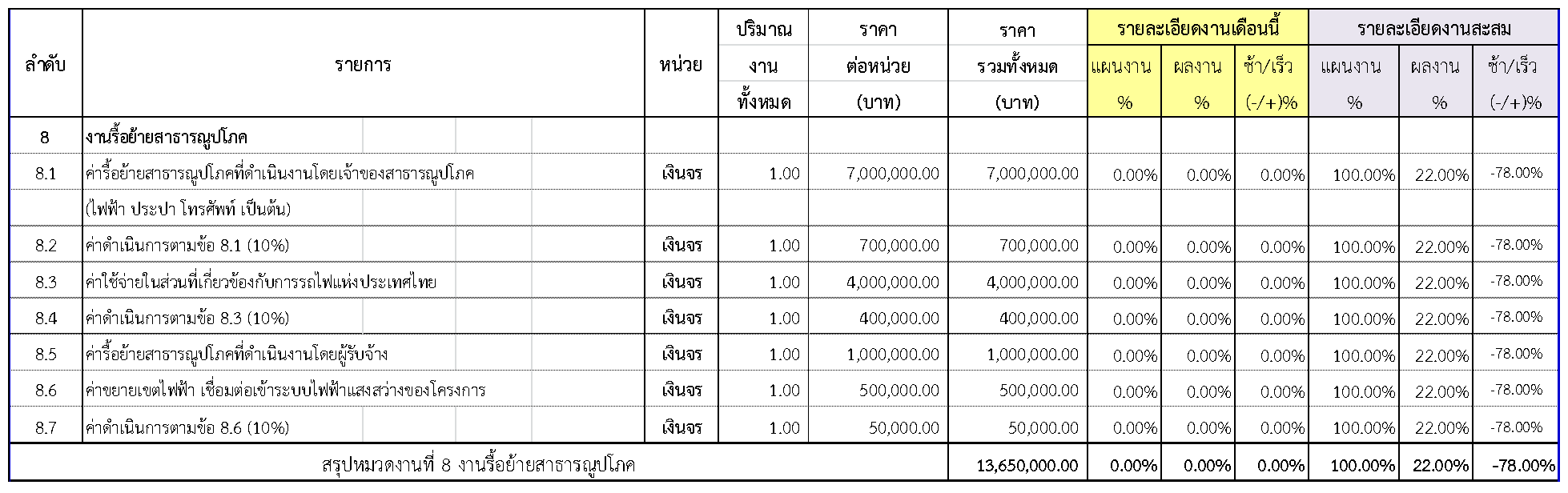

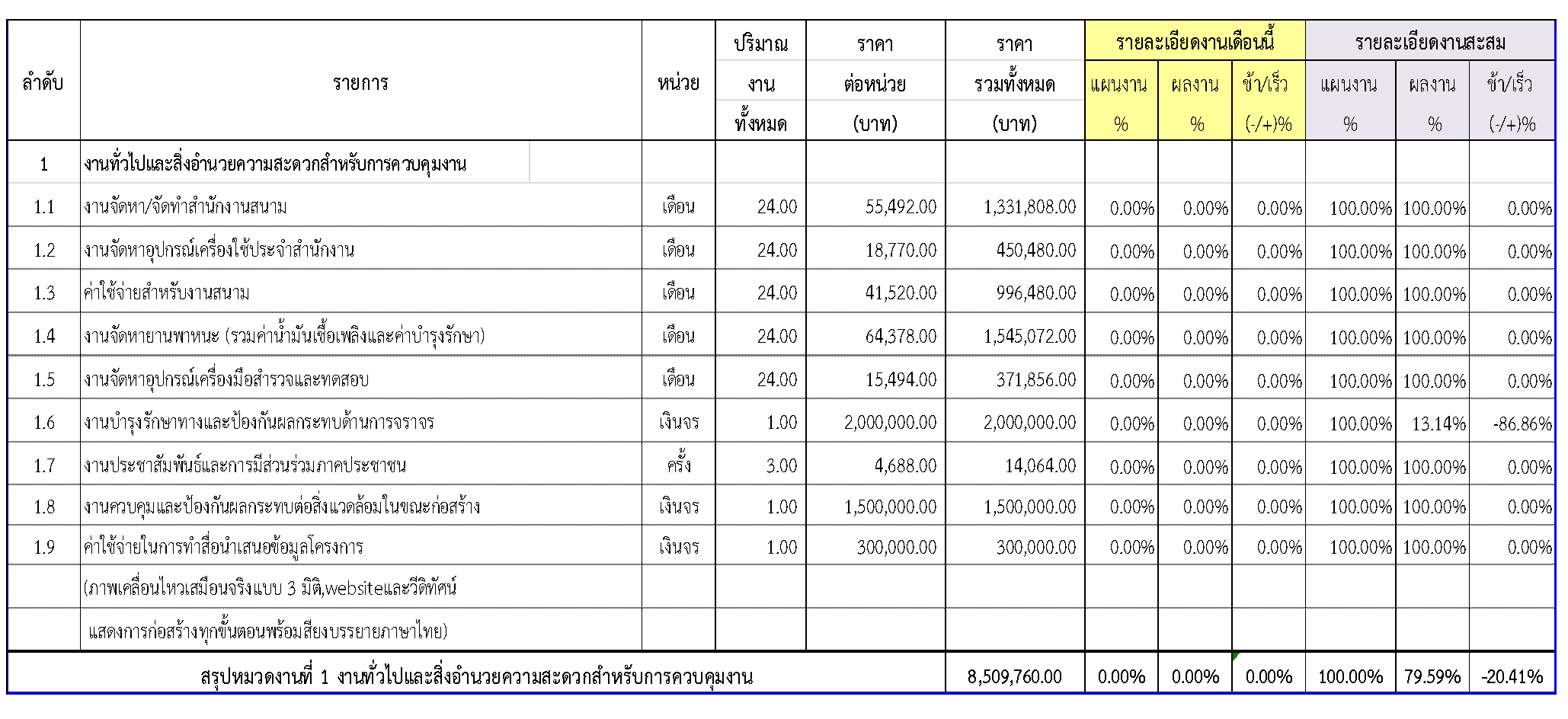

ตารางที่ 2.1-1 สรุปผลงานความก้าวหน้าของงานก่อสร้าง

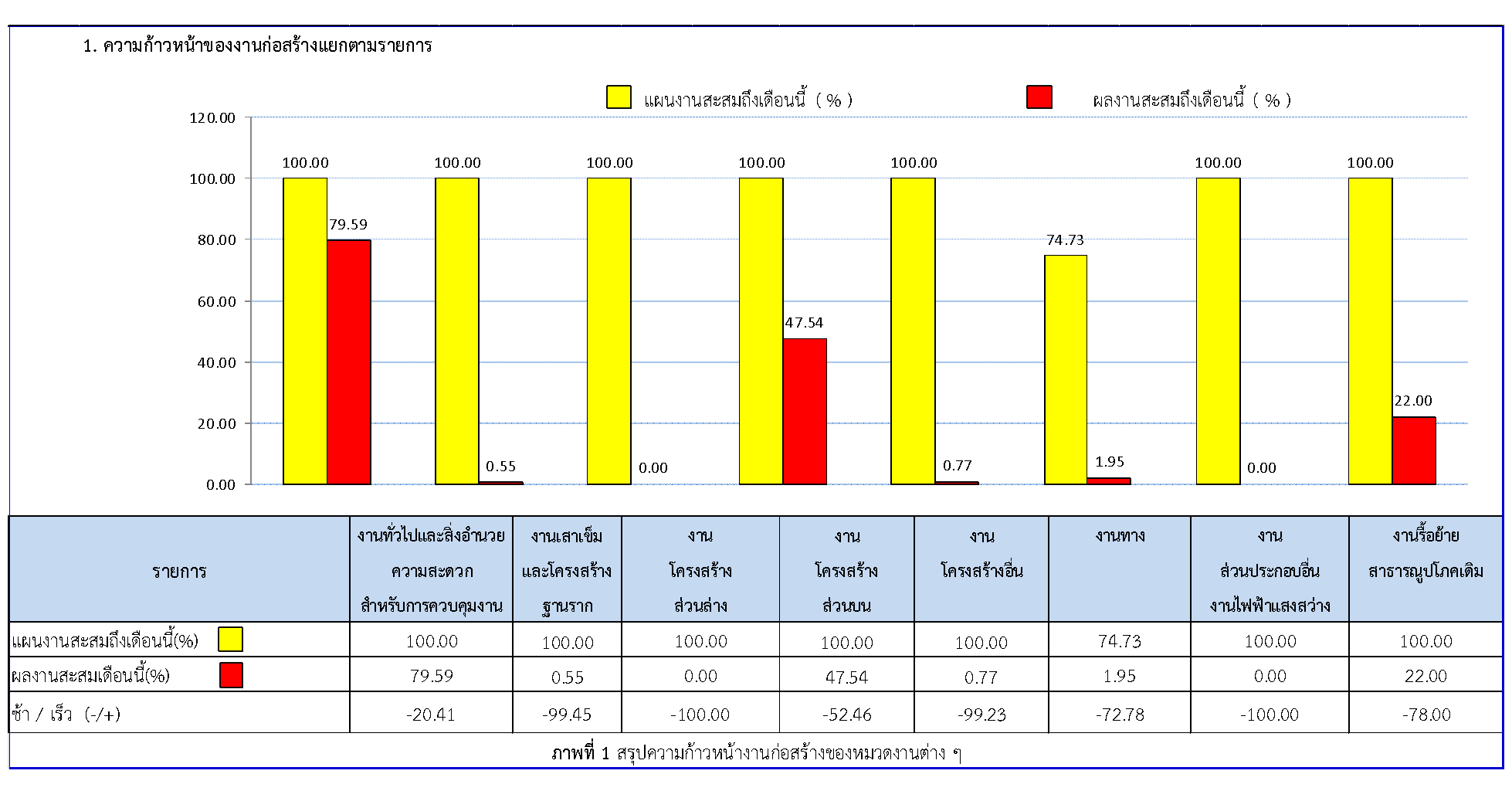

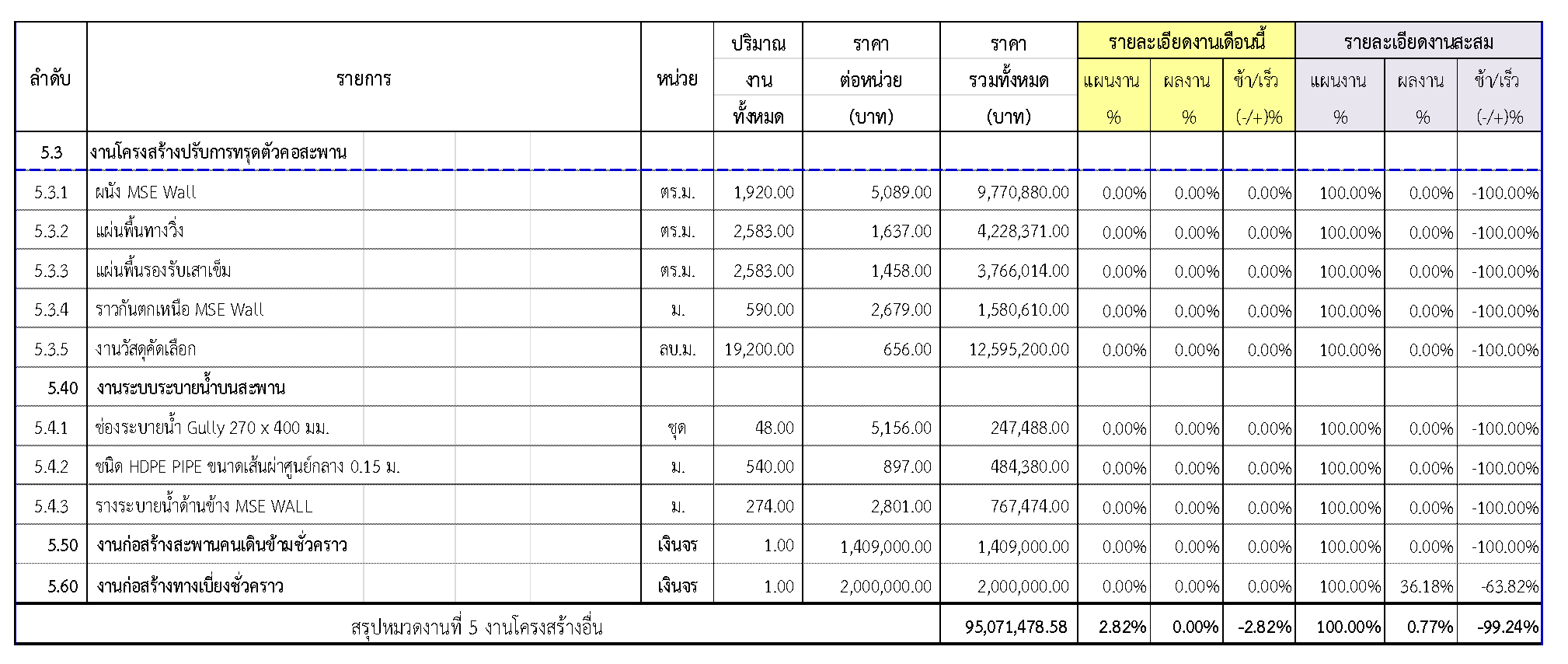

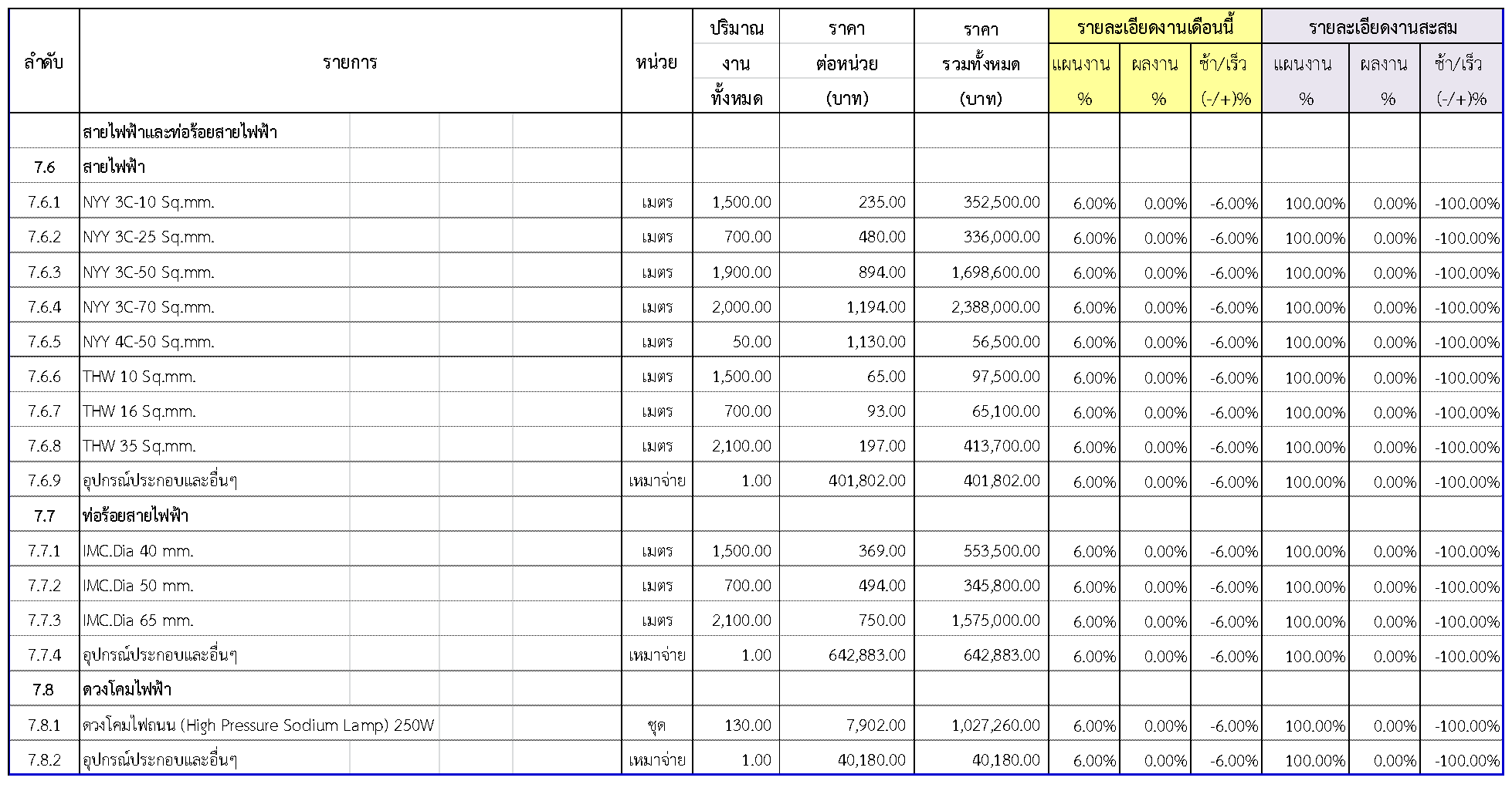

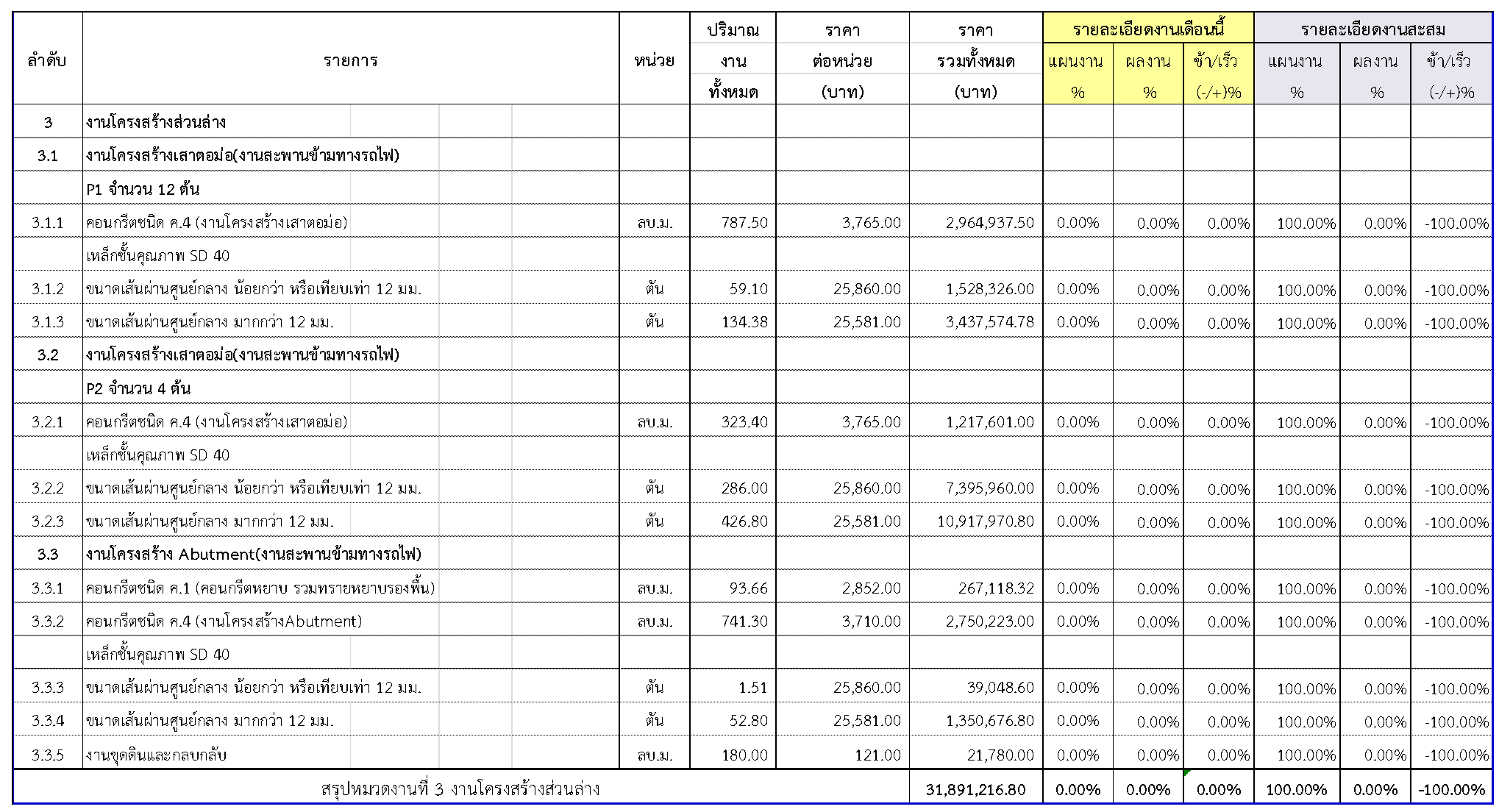

2.2 ความก้าวหน้าของงานก่อสร้างแยกตามรายการ
2.3 รายละเอียดความก้าวหน้าของโครงการ
ในช่วงเดือน มิถุนายน2561ที่ผ่านมาผู้รับจ้างดำเนินงานต่างๆ ที่มีรายละเอียดของงานหลักๆดังนี้
2.4 รายละเอียดของความก้าวหน้าในสายทาง

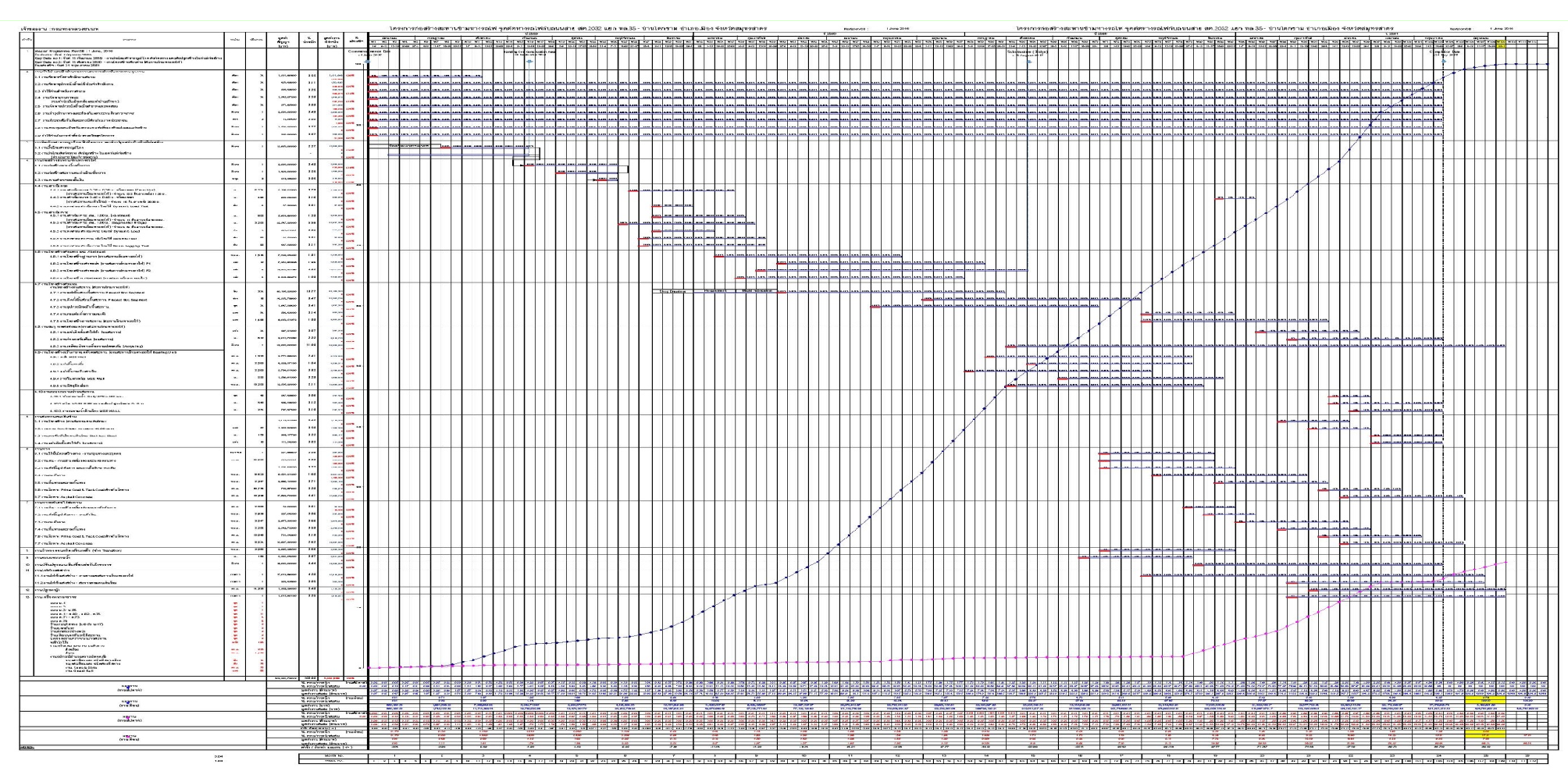

เนื่องจากในช่วงเดือนที่ 25ของโครงการ ผู้รับจ้างกำลังเคลียร์สิ่งปลูกสร้างหน้างานในสนาม และได้จัดทำแผนงานของกิจกรรมก่อสร้างต่างๆ ในกรอบเวลาของสัญญา ให้ทางที่ปรึกษาพิจารณา ดังรูปที่ 2.2-1
รูปที่ 2.2-1 แผนงานของโครงการจุดตัดทางรถไฟกับถนนสาย สค.2032 แยก ทล.35-บ้านโคกขาม
2.5 สรุปการเบิกจ่ายเงินของผู้รับจ้าง
ในเดือนมิถุนายน2561มีความก้าวหน้าของงานก่อสร้างที่สามารถตรวจรับงานได้ ดังสรุปในตารางที่ 2.3-1

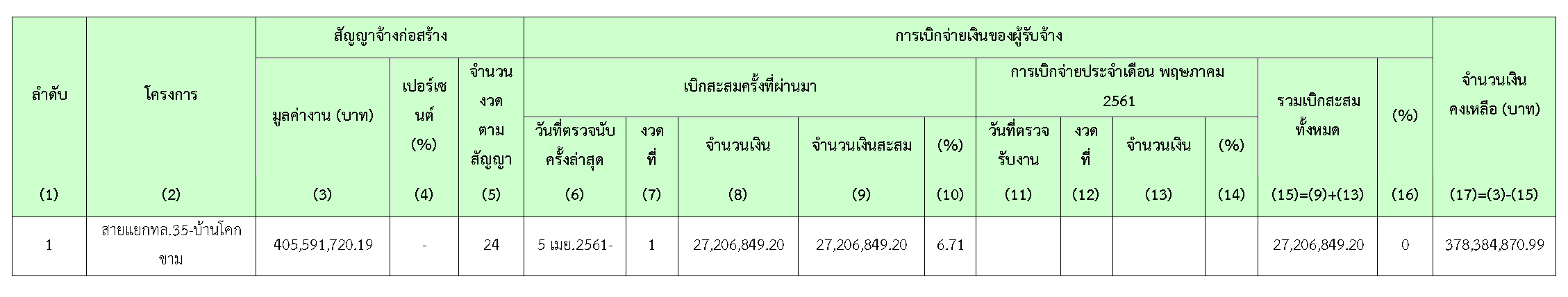

ตารางที่ 2.3-1 สรุปการเบิกจ่ายเงินของผู้รับจ้าง
2.6 การประสานงานกับหน่วยงานที่เกี่ยวข้อง
ในเดือนมิถุนายน2561 ทางที่ปรึกษาได้ดำเนินการติดต่อประสานงานกับหน่วยงานที่เกี่ยวข้องต่างๆ
2.7 ปัญหาและอุปสรรค
ในเดือนมิถุนายน 2561 มีปัญหาอุปสรรค ดังต่อไปนี้
1. ยังไม่ได้รับมอบพื้นที่จากโครงการ โดยพื้นที่ ที่ยังไม่สามารถเข้าดำเนินการได้
- STA. 0+450 - 0+550 RT
2. ระบบสาธารณูปโภคไฟฟ้า, สายสื่อสาร และประปายังไม่ได้รื้อย้าย
