บทที่ 2 ความก้าวหน้าในการปฏิบัติงาน

บทที่ 2

ความก้าวหน้าในการปฏิบัติงาน

2.1      ความก้าวหน้าของงานก่อสร้าง

ความก้าวหน้าของเดือนพฤษภาคม2561ของการปฏิบัติงาน (15.51%)แยกเป็น ดังต่อไปนี้

  1. งานวางบ่อพักน้ำNo.106 - 116, 146 - 154, 163 – 167
  2. ตรวจเหล็ก, ไม้แบบ, ระดับ งานปากบ่อพักน้ำNo.114 - 116, 149 – 16
  3. งานเทคอนกรีต ปากบ่อพักน้ำNo.71 – 84
  4. งานเทคอนกรีตคอบ่อพักน้ำNo.28 - 38, 39 – 42
  5. งานวาง Lean / วางท่อระบายน้ำSTA.0+266 - 0+381, 0+795 - 0+834, 0+850 - 0+918, 1+013 - 1+078 RT
  6. งานเท Lean กำแพงกันดินSTA.0+085 - 0+095, 0+105 - 0+115, 0+120 - 0+140, 0+250 - 0+300 RT
  7. ตรวจเหล็ก, ไม้แบบ, ระดับ งานกำแพงกันดินSTA.0+105 - 0+115, 0+120 - 0+140, 0+865 - 0+895, 0+250 - 0+300 RT
  8. งานเทคอนกรีตพื้นกำแพงกันดินSTA.0+105 - 0+115, 0+120 - 0+140, 0+250 - 0+300, 0+865 - 0+885 RT
  9. งานเทคอนกรีตผนังกำแพงกันดินSTA.0+120 - 0+140, 0+250 - 0+300, 0+875 - 0+895 RT
  10. งานทดสอบดิน ระบบระบายน้ำSTA.0+800 - 1+100 RT

ผลงานความก้าวหน้าแสดงไว้ในตารางที่ 2.1-1 ดังนี้

ตารางที่ 2.1-1 สรุปผลงานความก้าวหน้าของงานก่อสร้าง

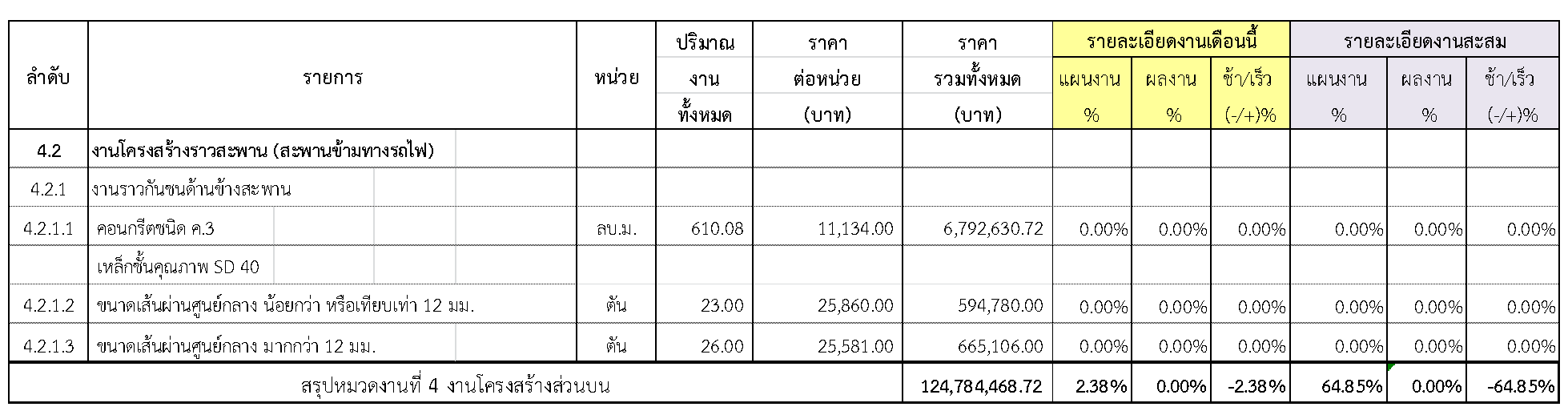

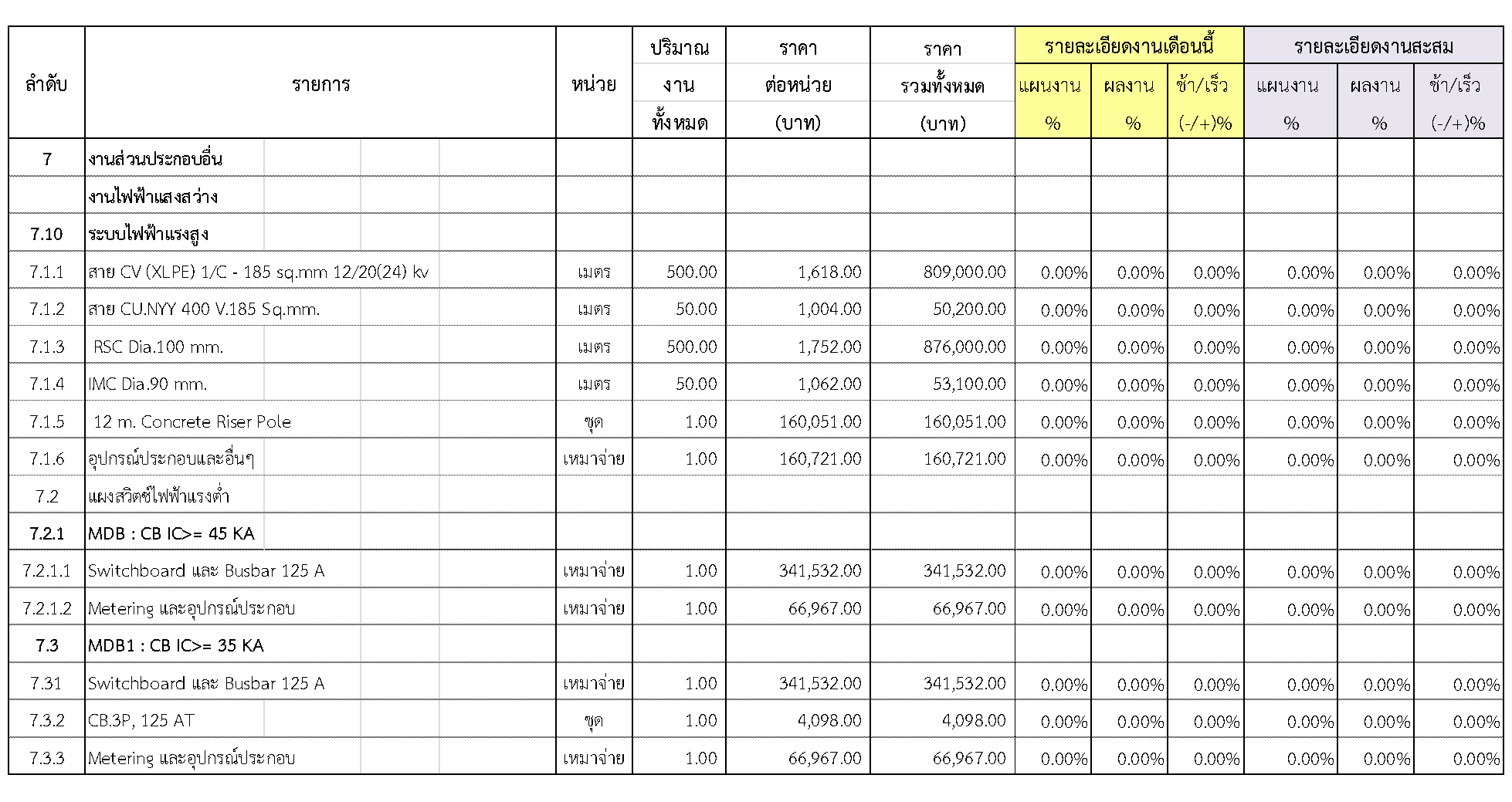

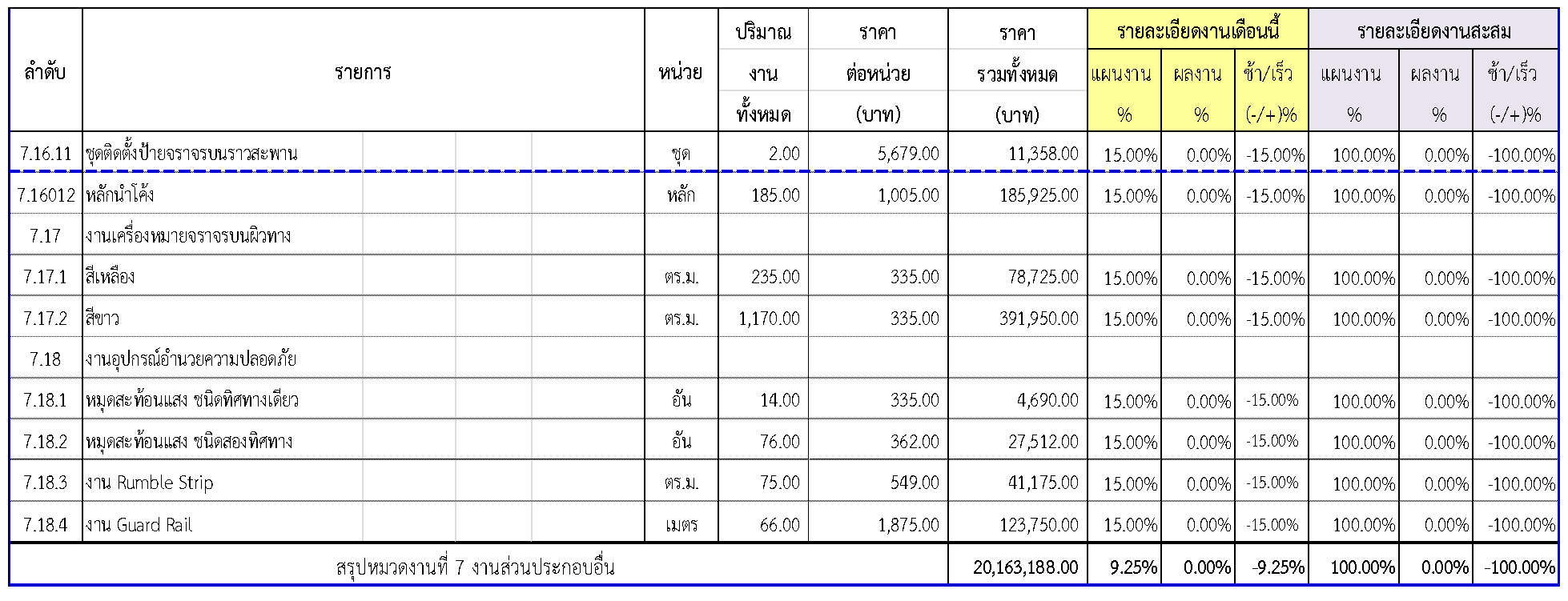

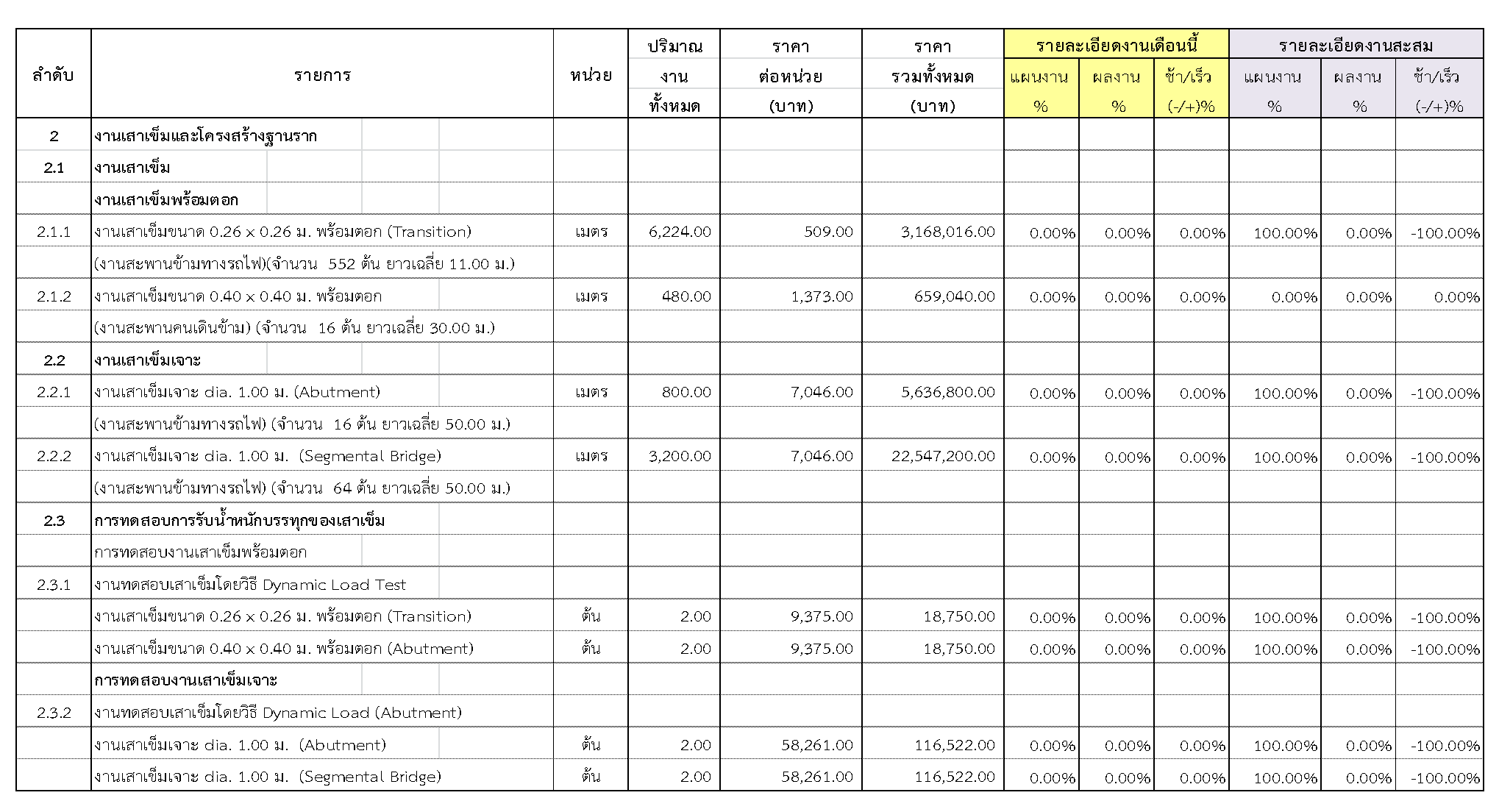

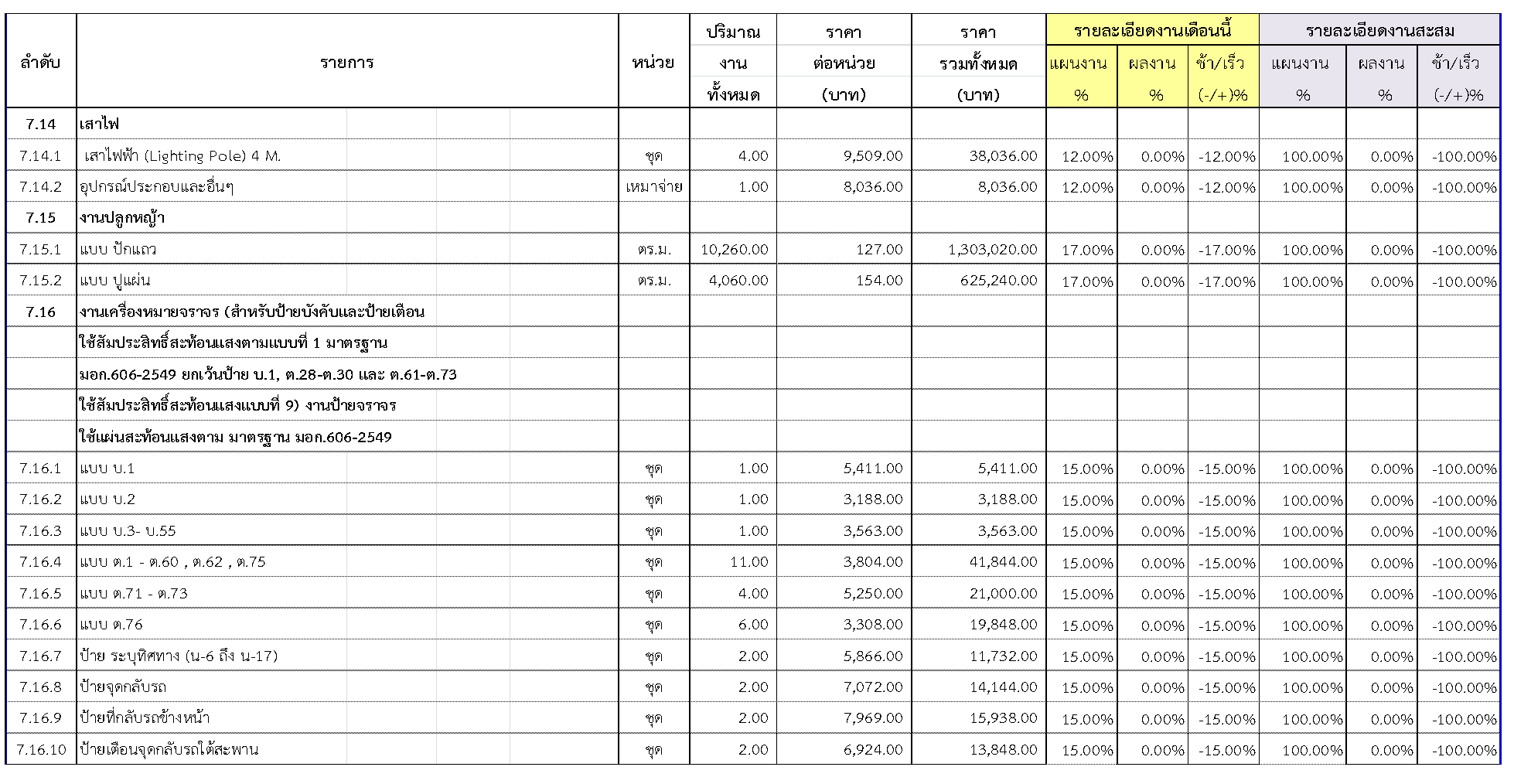

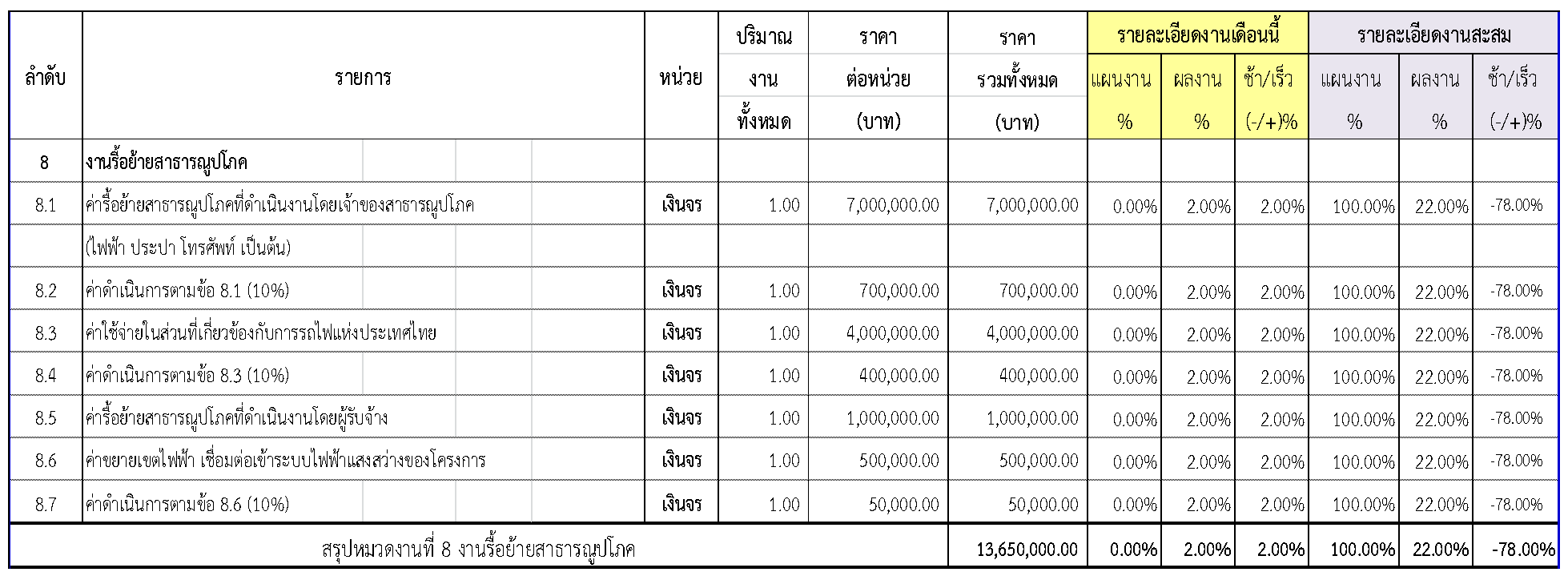

2.2      ความก้าวหน้าของงานก่อสร้างแยกตามรายการ

2.3      รายละเอียดความก้าวหน้าของโครงการ

          ในช่วงเดือน พฤษภาคม2561ที่ผ่านมาผู้รับจ้างดำเนินงานต่างๆ ที่มีรายละเอียดของงานหลักๆดังนี้



2.1 งานทั่วไปและสิ่งอำนวยความสะดวกสำหรับการควบคุมงาน

2.2 งานเสาเข็มและโครงสร้างฐานราก



2.3 งานโครงสร้างส่วนล่าง

2.4 งานโครงสร้างส่วนบน



2.5 งานโครงสร้างอื่น



2.6 งานทาง

2.7 งานส่วนประกอบอื่น

2.8 งานรื้อย้ายสาธารณูปโภค



2.4      รายละเอียดของความก้าวหน้าในสายทาง

เนื่องจากในช่วงเดือนที่ 24ของโครงการ ผู้รับจ้างกำลังเคลียร์สิ่งปลูกสร้างหน้างานในสนาม และได้จัดทำแผนงานของกิจกรรมก่อสร้างต่างๆ ในกรอบเวลาของสัญญา ให้ทางที่ปรึกษาพิจารณา ดังรูปที่ 2.2-1

รูปที่ 2.2-1 แผนงานของโครงการจุดตัดทางรถไฟกับถนนสาย สค.2032 แยก ทล.35-บ้านโคกขาม



2.5      สรุปการเบิกจ่ายเงินของผู้รับจ้าง

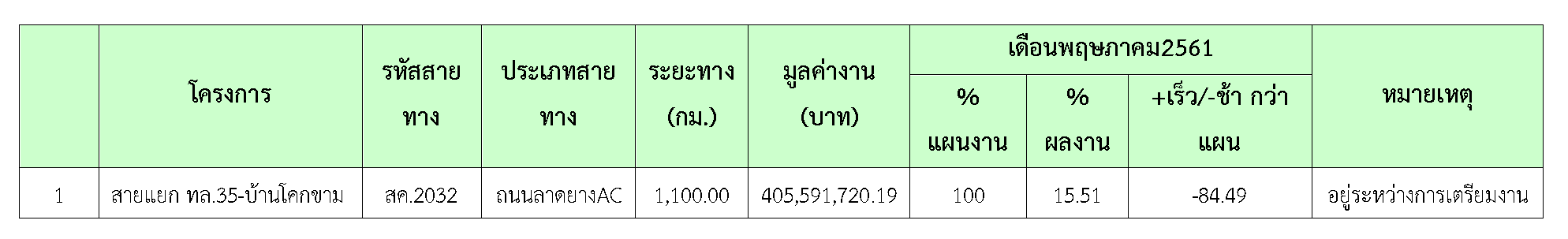

ในเดือนพฤษภาคม2561มีความก้าวหน้าของงานก่อสร้างที่สามารถตรวจรับงานได้ ดังสรุปในตารางที่ 2.3-1

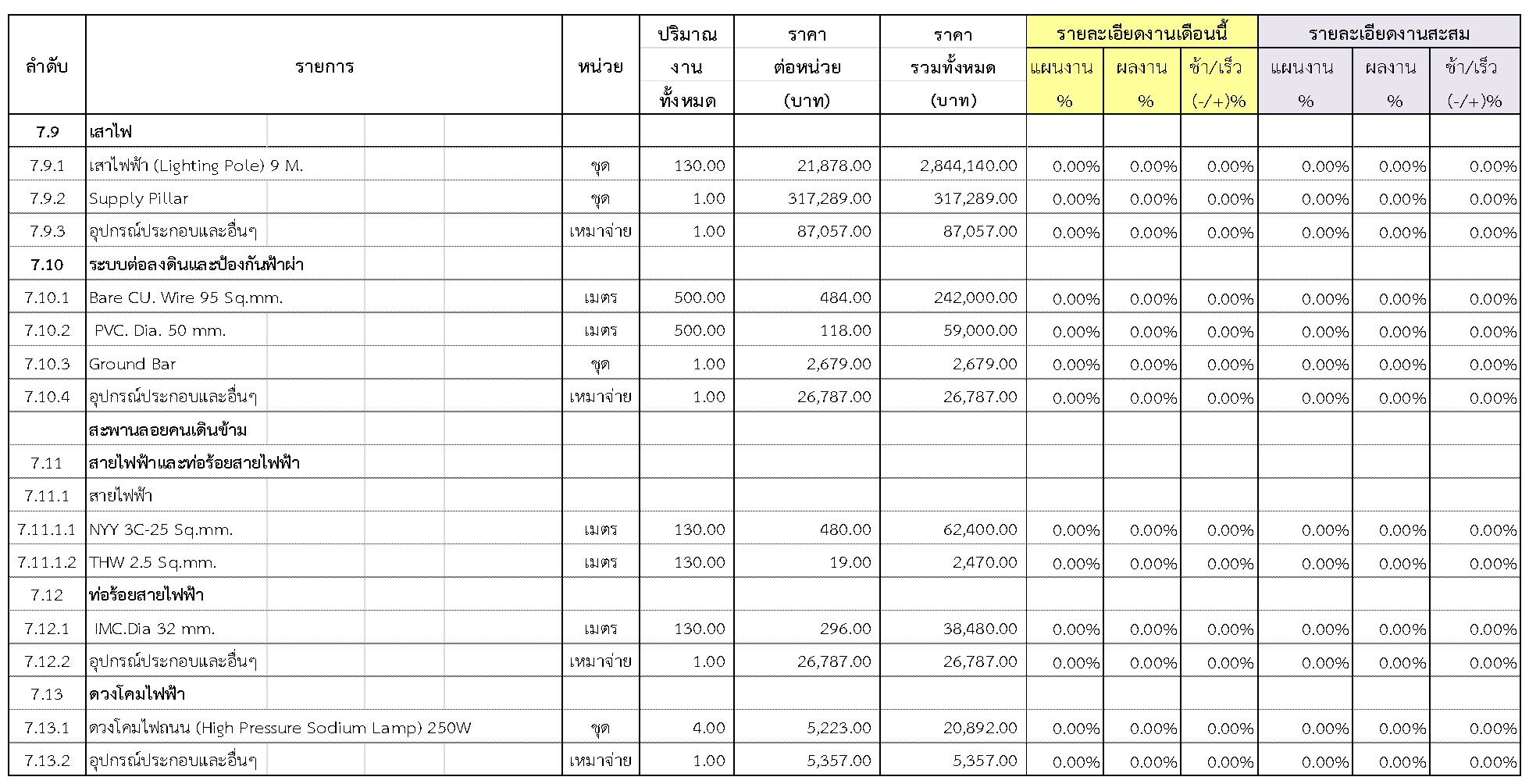

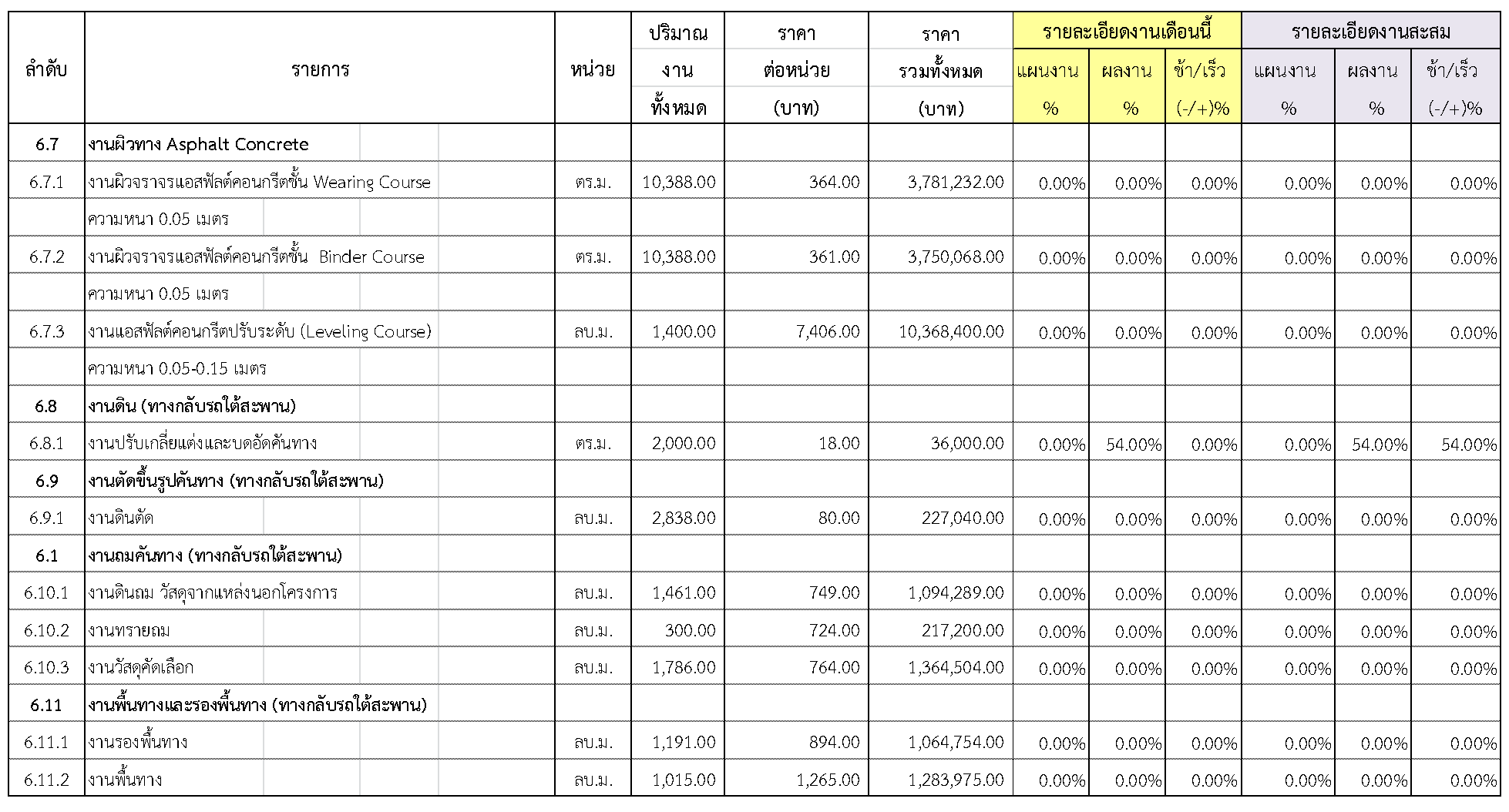

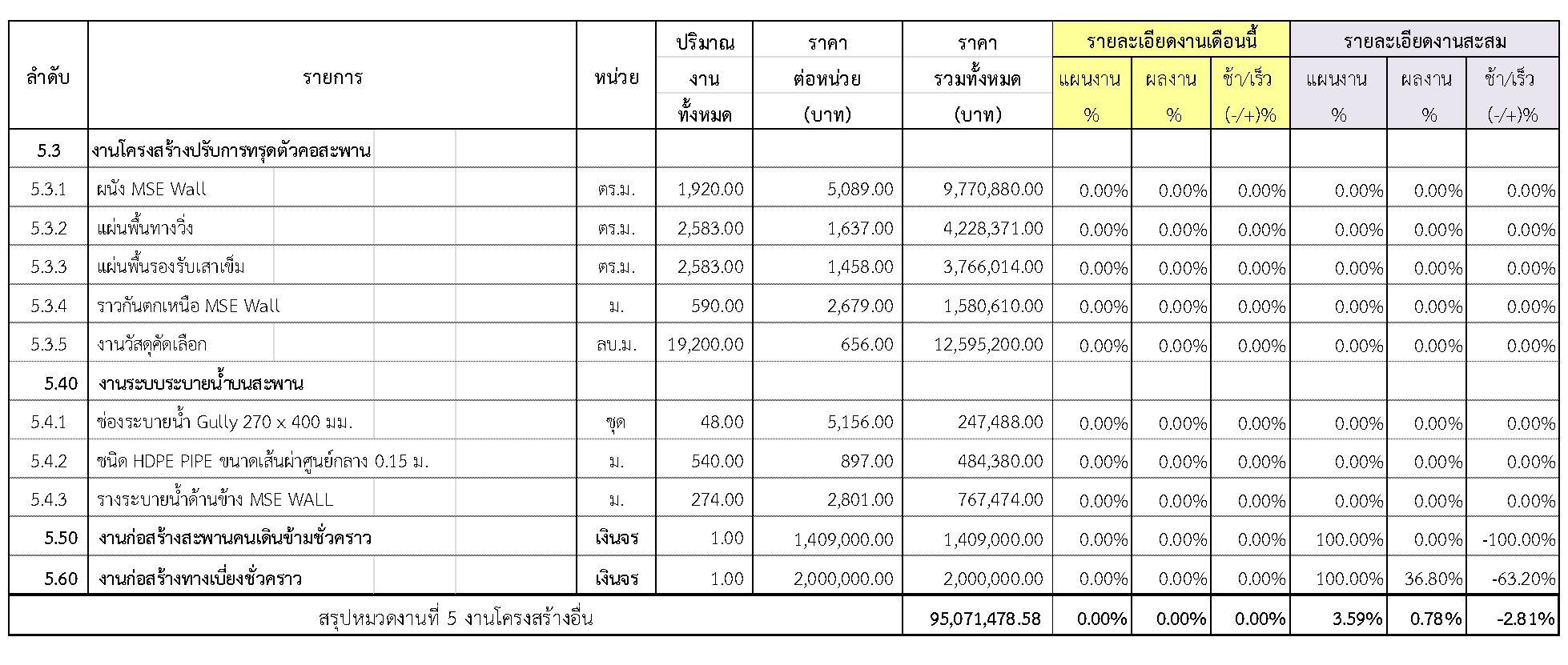

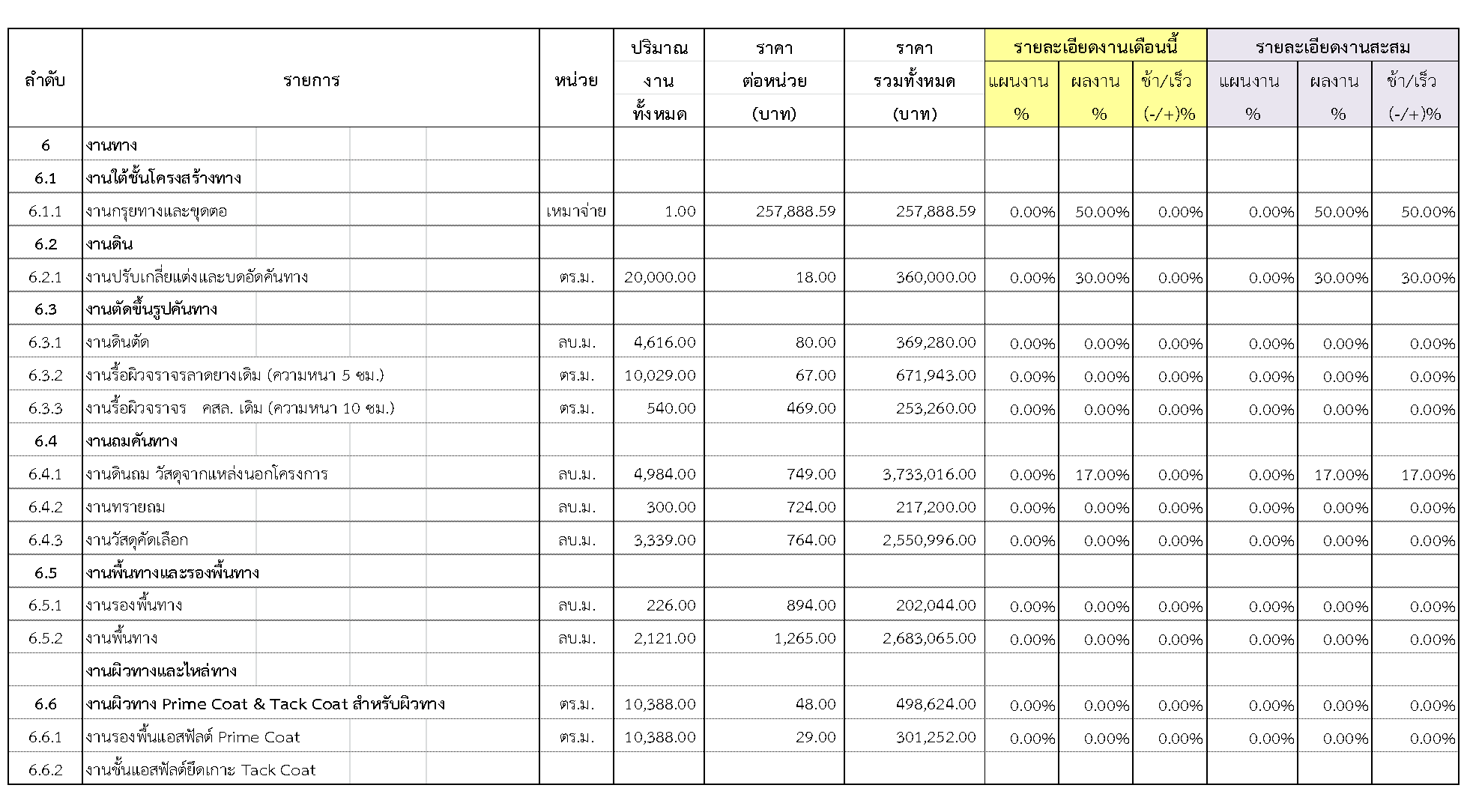

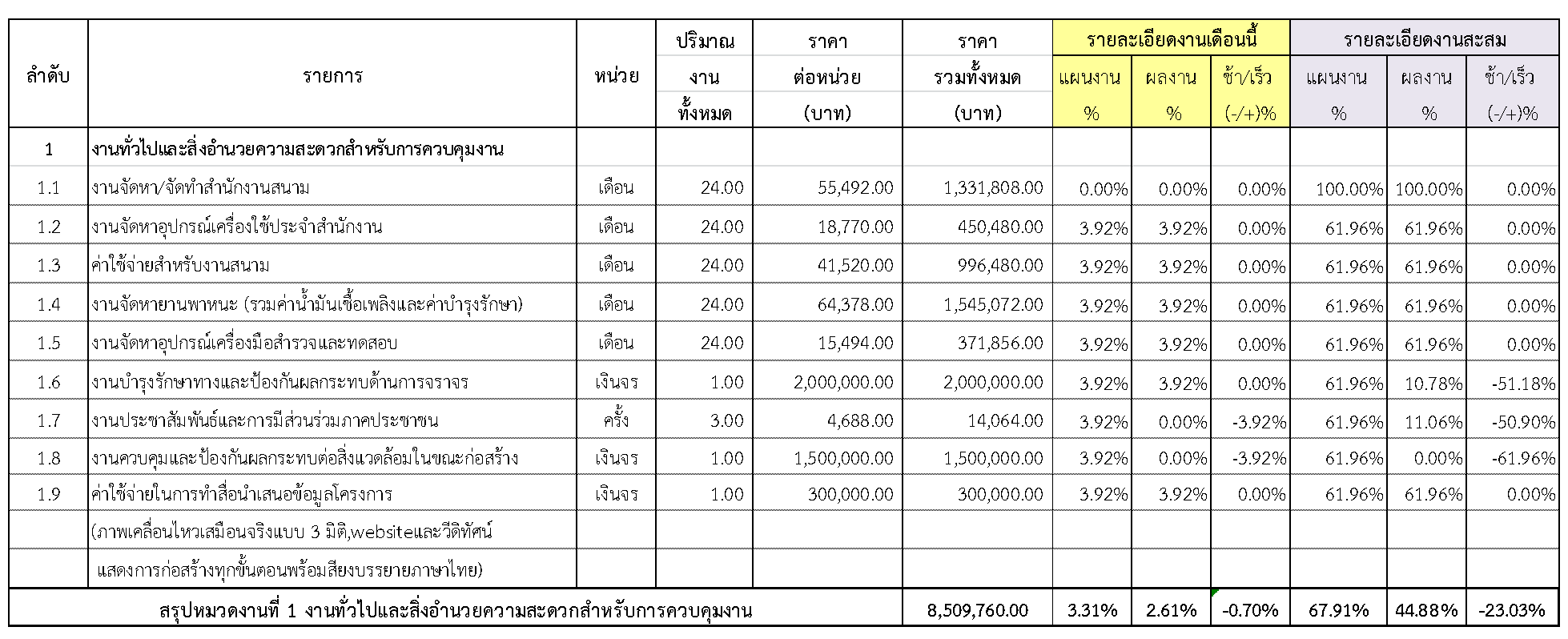

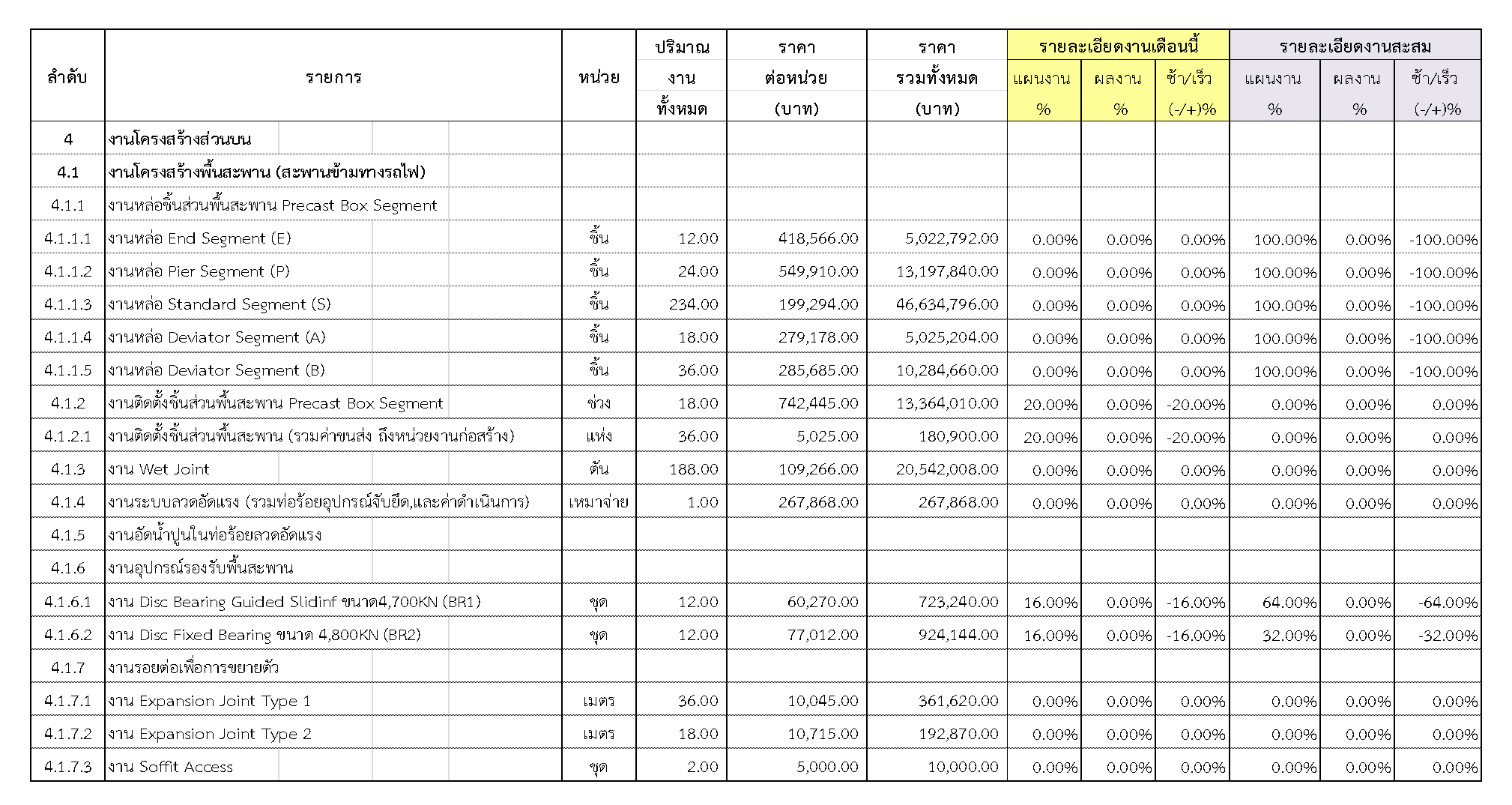

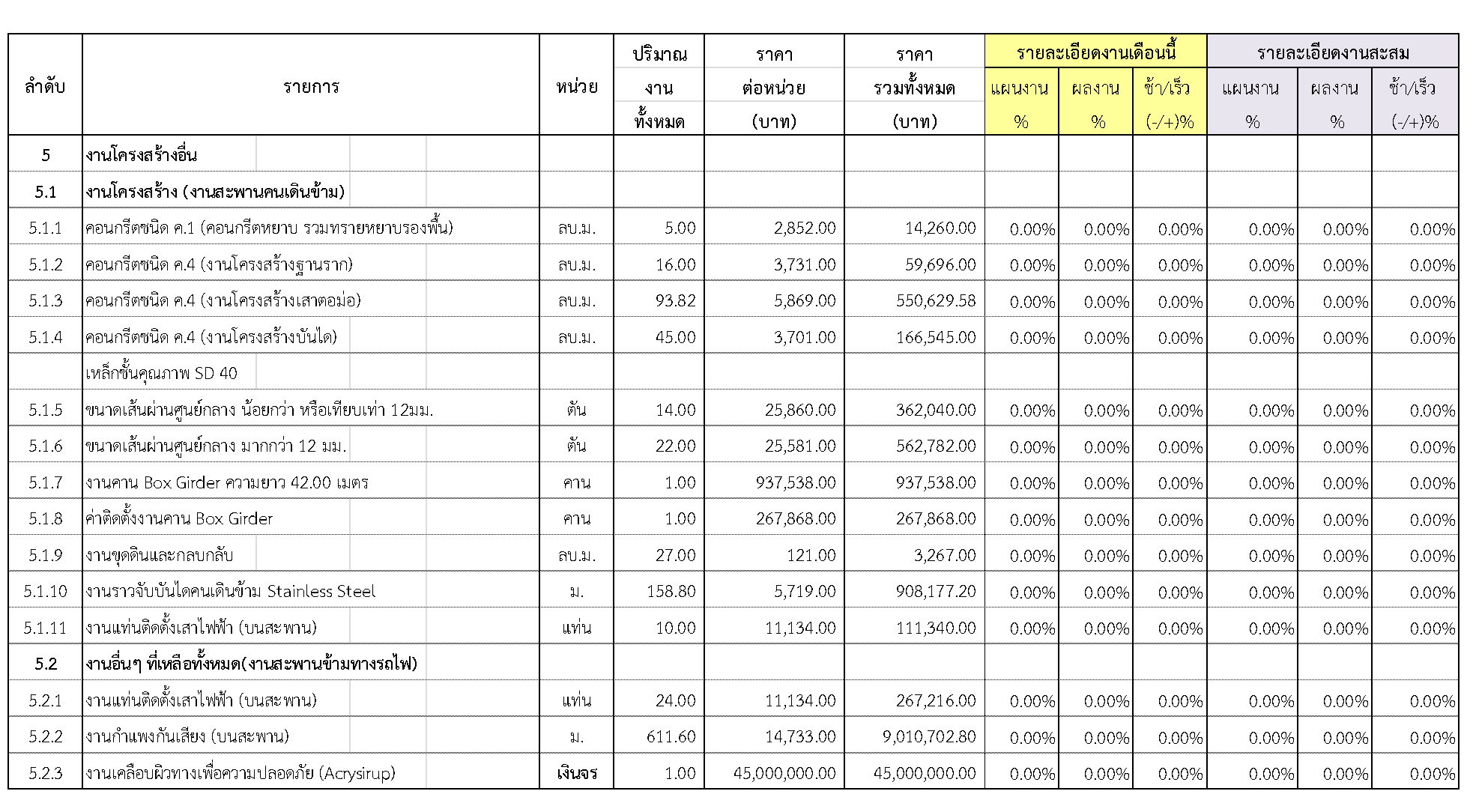

ตารางที่ 2.3-1 สรุปการเบิกจ่ายเงินของผู้รับจ้าง

2.6      การประสานงานกับหน่วยงานที่เกี่ยวข้อง

ในเดือนพฤษภาคม 2561  ทางที่ปรึกษาได้ดำเนินการติดต่อประสานงานกับหน่วยงานที่เกี่ยวข้องต่างๆ



2.7      ปัญหาและอุปสรรค

ในเดือนพฤษภาคม  2561  มีปัญหาอุปสรรค ดังต่อไปนี้

  1. ยังไม่ได้รับมอบพื้นที่จากโครงการ  โดยพื้นที่ ที่ยังไม่สามารถเข้าดำเนินการได้

- STA. 0+130 - 0+300 , 0+550 - 0+600 , 0+800 - 0+880 LT

- STA. 0+300 - 1+100 RT

- รอรับมอบพื้นที่จากโครงการ

          2.  ระบบสาธารณูปโภคไฟฟ้า, สายสื่อสาร และประปายังไม่ได้รื้อย้าย
