บทที่ 2 ความก้าวหน้าในการปฏิบัติงาน
บทที่ 2
ความก้าวหน้าในการปฏิบัติงาน
2.1 ความก้าวหน้าของงานก่อสร้าง

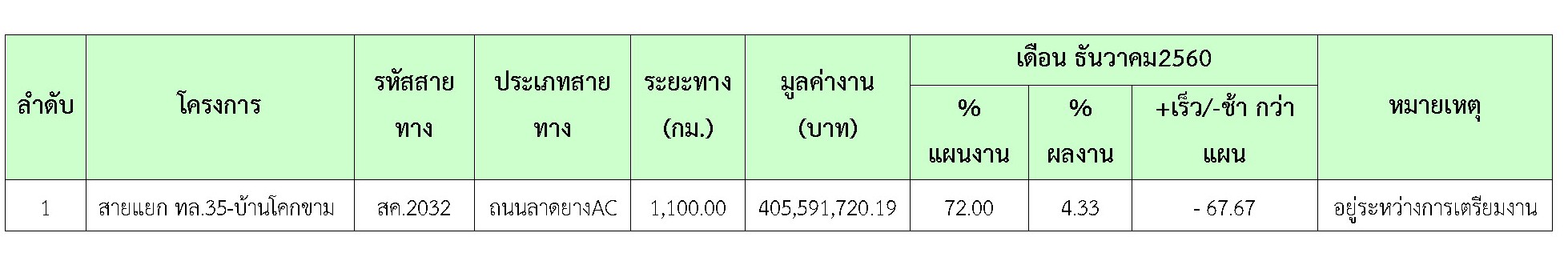

ความก้าวหน้าของเดือน ธันวาคม 2560 ของการปฏิบัติงาน (4.33%)แยกเป็น ดังต่อไปนี้
1. การไฟฟ้าทำการพาดสายไฟฟ้าแนวใหม่ 22 KVA, 115 KVASTA. 0+000 - 1+100 LT
2. สรุปงาน หล่อ Segment _ ได้จำนวนทั้งสิ้น 39 ตัว โดยมีรายการดังนี้
2.1 P1-P2(RT และ LT) = 30 ตัว (15+15)
2.2 P2-P3(LT) = 4 ตัว
2.3 P3-P4(RT) = 5 ตัว

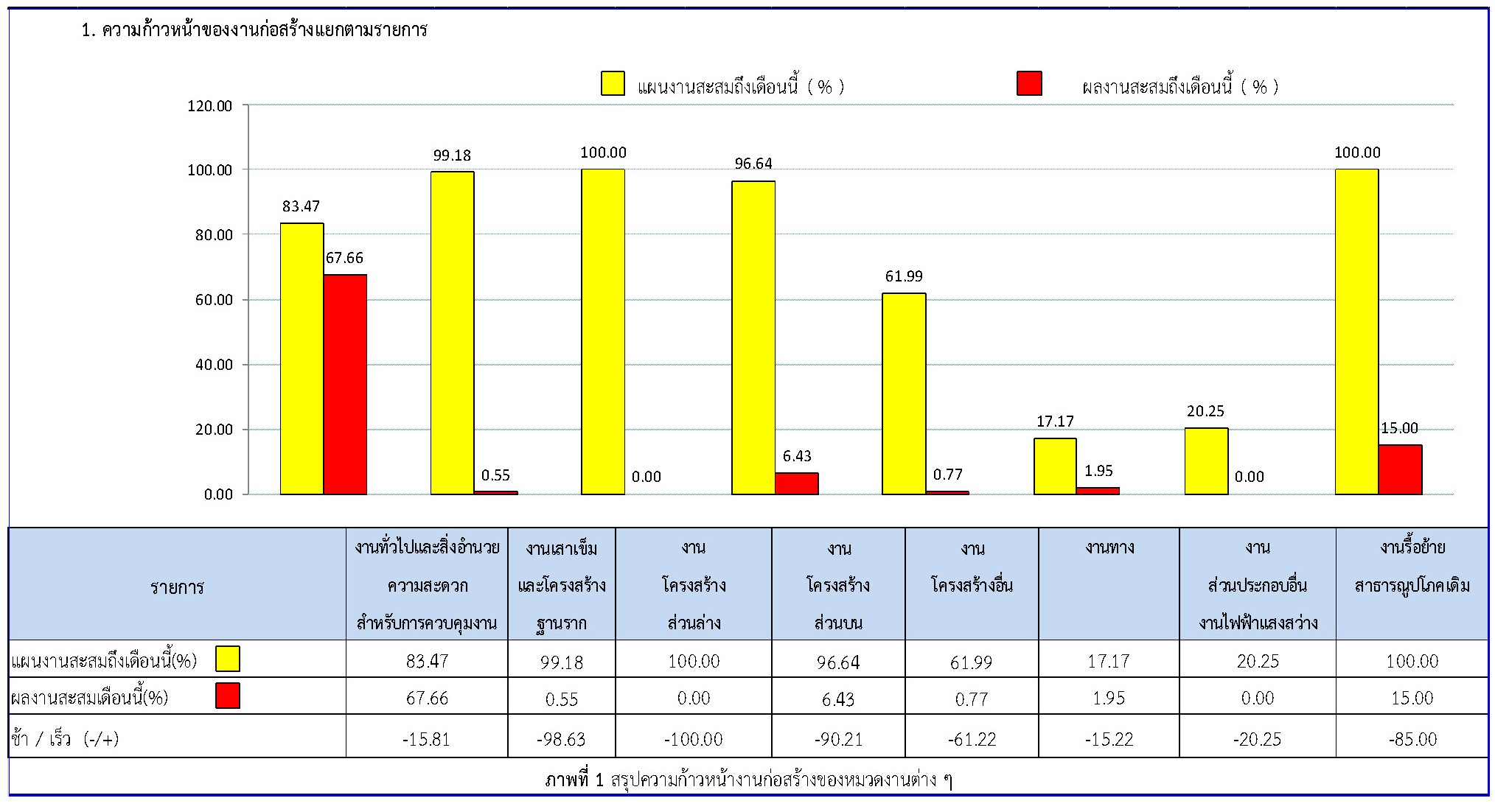

ผลงานความก้าวหน้าแสดงไว้ในตารางที่ 2.1-1 ดังนี้

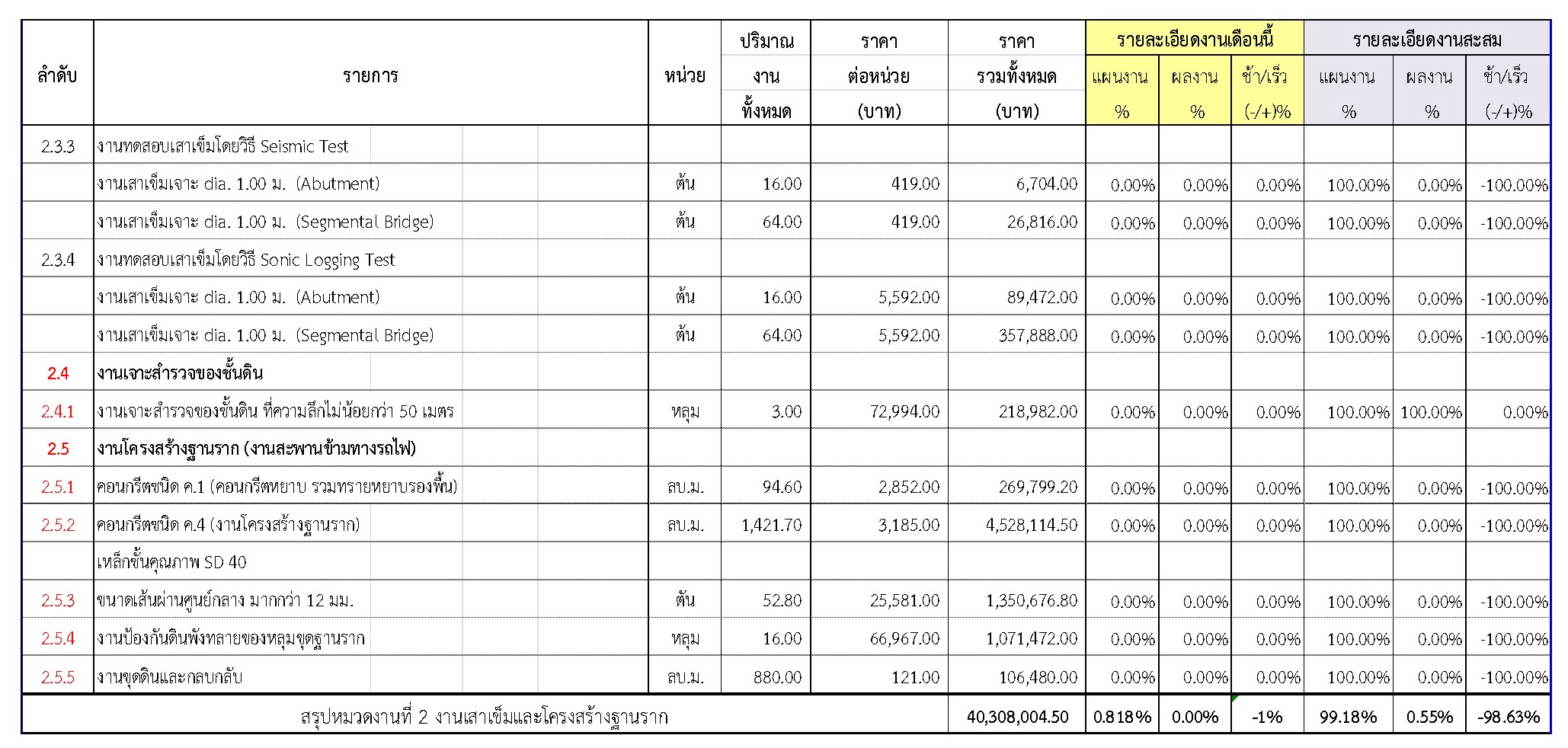

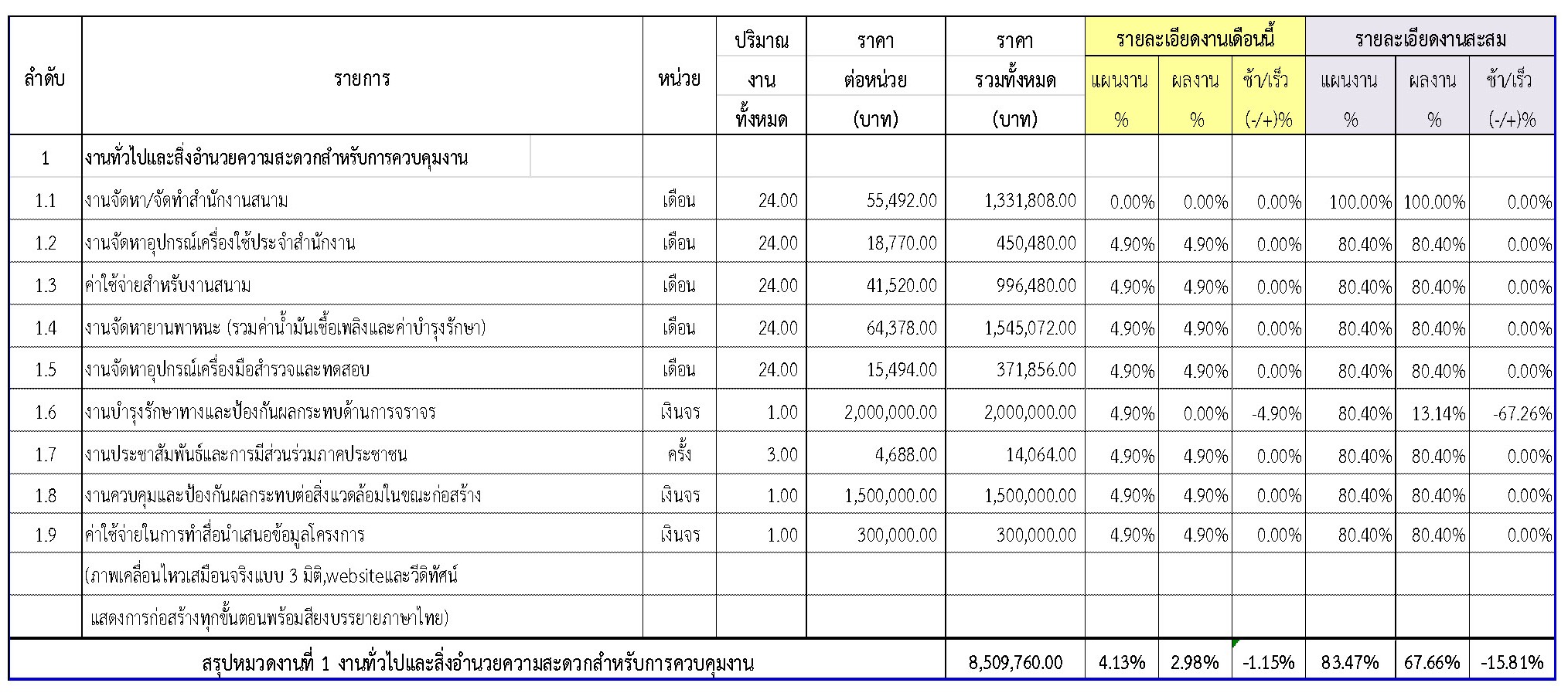

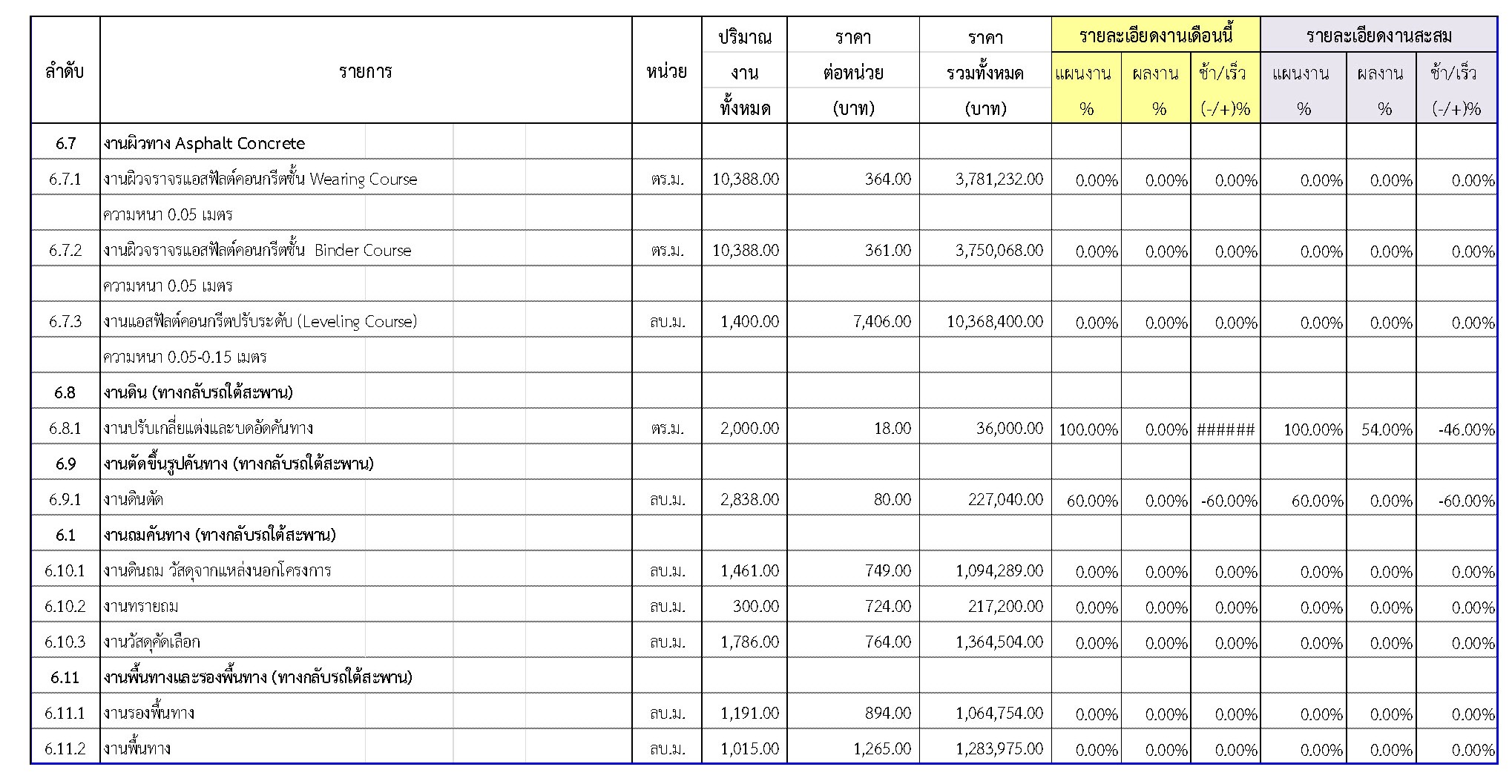

2.2 ความก้าวหน้าของงานก่อสร้างแยกตามรายการ
2.3 รายละเอียดความก้าวหน้าของโครงการ
ในช่วงเดือน ธันวาคม2560 ที่ผ่านมาผู้รับจ้างดำเนินงานต่างๆ ที่มีรายละเอียดของงานหลักๆดังนี้
2.1 งานทั่วไปและสิ่งอำนวยความสะดวกสำหรับการควบคุมงาน
ในช่วงเดือน ธันวาคม 2560 ที่ผ่านมาผู้รับจ้างดำเนินงานต่างๆ ที่มีรายละเอียดของงานหลักๆดังนี้

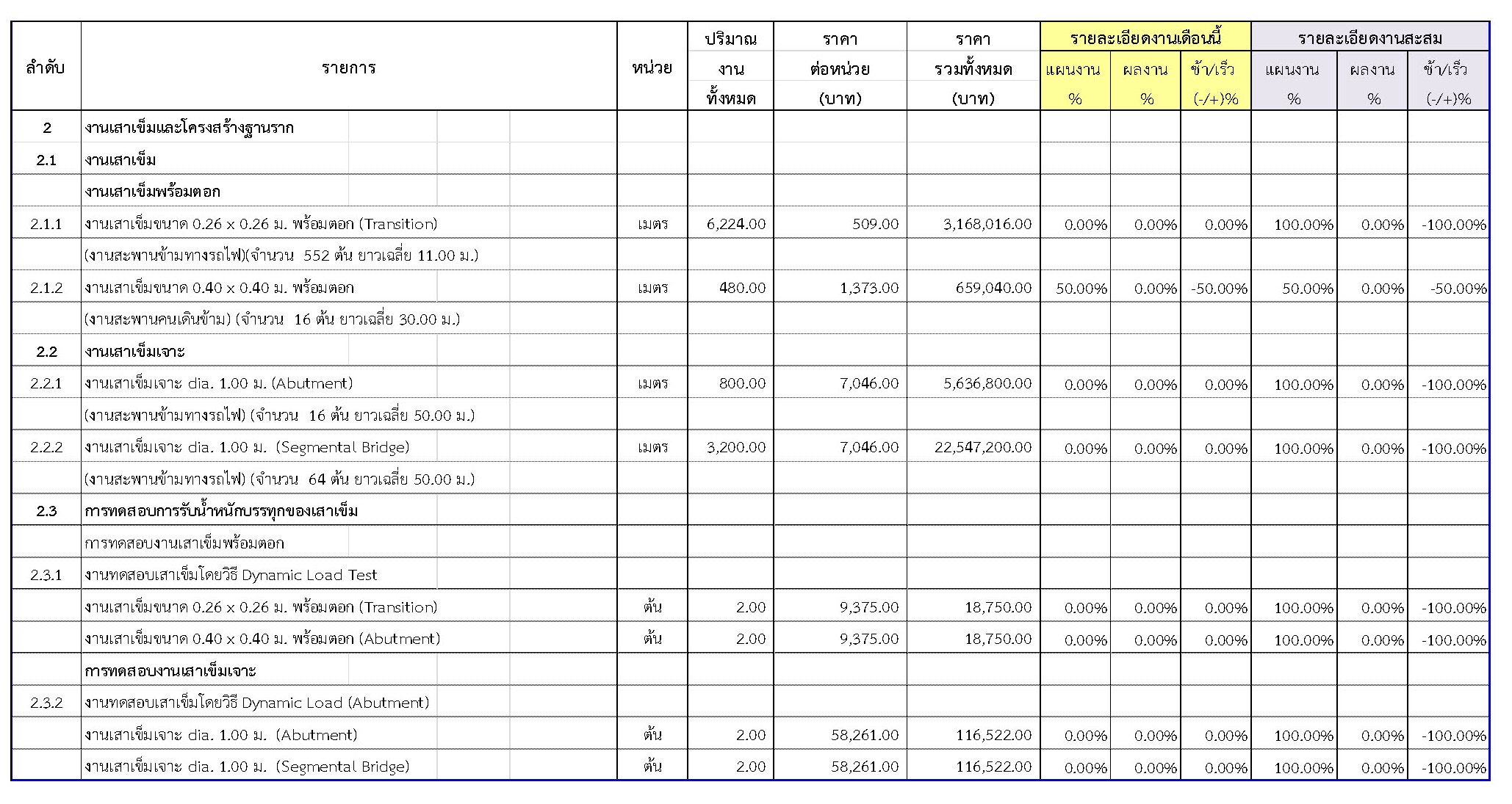

2.2 งานเสาเข็มและโครงสร้างฐานราก
ในช่วงเดือน ธันวาคม2560 ที่ผ่านมาผู้รับจ้างดำเนินงานต่างๆ ที่มีรายละเอียดของงานหลักๆดังนี้
2.2 งานเสาเข็มและโครงสร้างฐานราก
ในช่วงเดือน ธันวาคม2560ที่ผ่านมาผู้รับจ้างดำเนินงานต่างๆ ที่มีรายละเอียดของงานหลักๆดังนี้

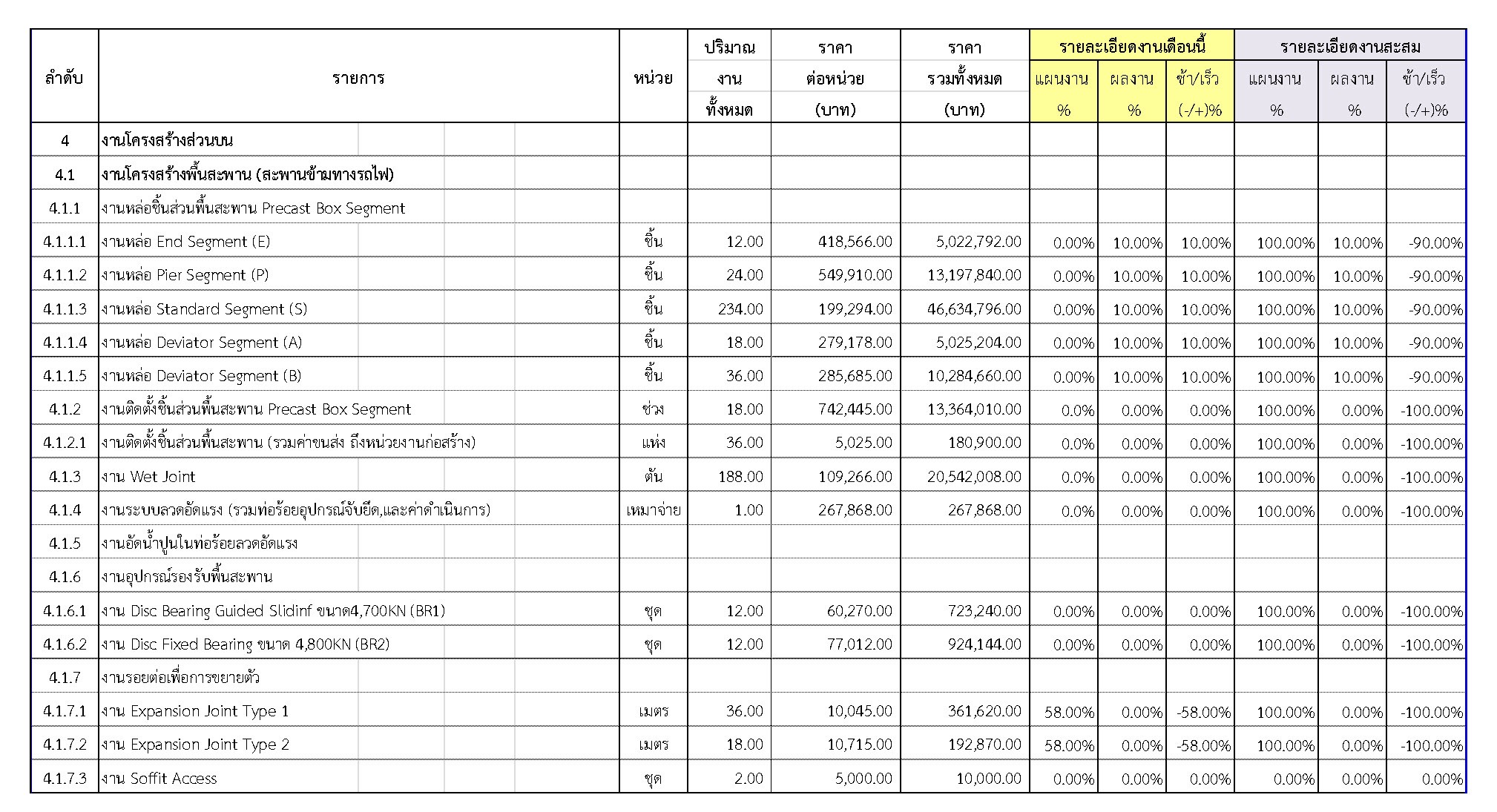

2.3 งานโครงสร้างส่วนล่าง
ในช่วงเดือน ธันวาคม2560ที่ผ่านมาผู้รับจ้างดำเนินงานต่างๆ ที่มีรายละเอียดของงานหลักๆดังนี้
2.4 งานโครงสร้างส่วนบน
ในช่วงเดือน ธันวาคม 2560ที่ผ่านมาผู้รับจ้างดำเนินงานต่างๆ ที่มีรายละเอียดของงานหลักๆดังนี้
2.4 งานโครงสร้างส่วนบน
ในช่วงเดือน ธันวาคม2560ที่ผ่านมาผู้รับจ้างดำเนินงานต่างๆ ที่มีรายละเอียดของงานหลักๆดังนี้

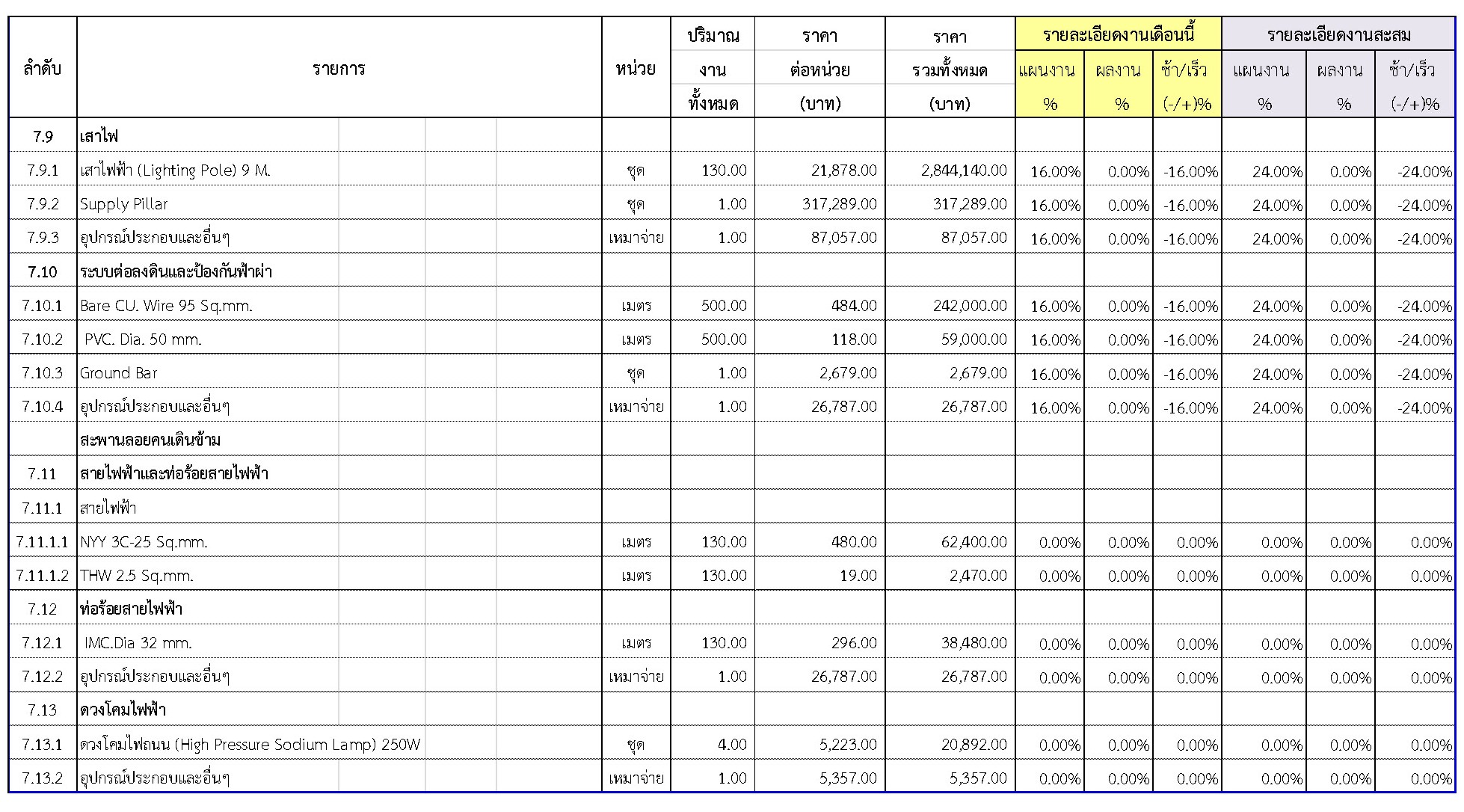

2.5 งานโครงสร้างอื่น
ในช่วงเดือน ธันวาคม2560ที่ผ่านมาผู้รับจ้างดำเนินงานต่างๆ ที่มีรายละเอียดของงานหลักๆดังนี้
2.5 งานโครงสร้างอื่น
ในช่วงเดือน ธันวาคม2560ที่ผ่านมาผู้รับจ้างดำเนินงานต่างๆ ที่มีรายละเอียดของงานหลักๆดังนี้

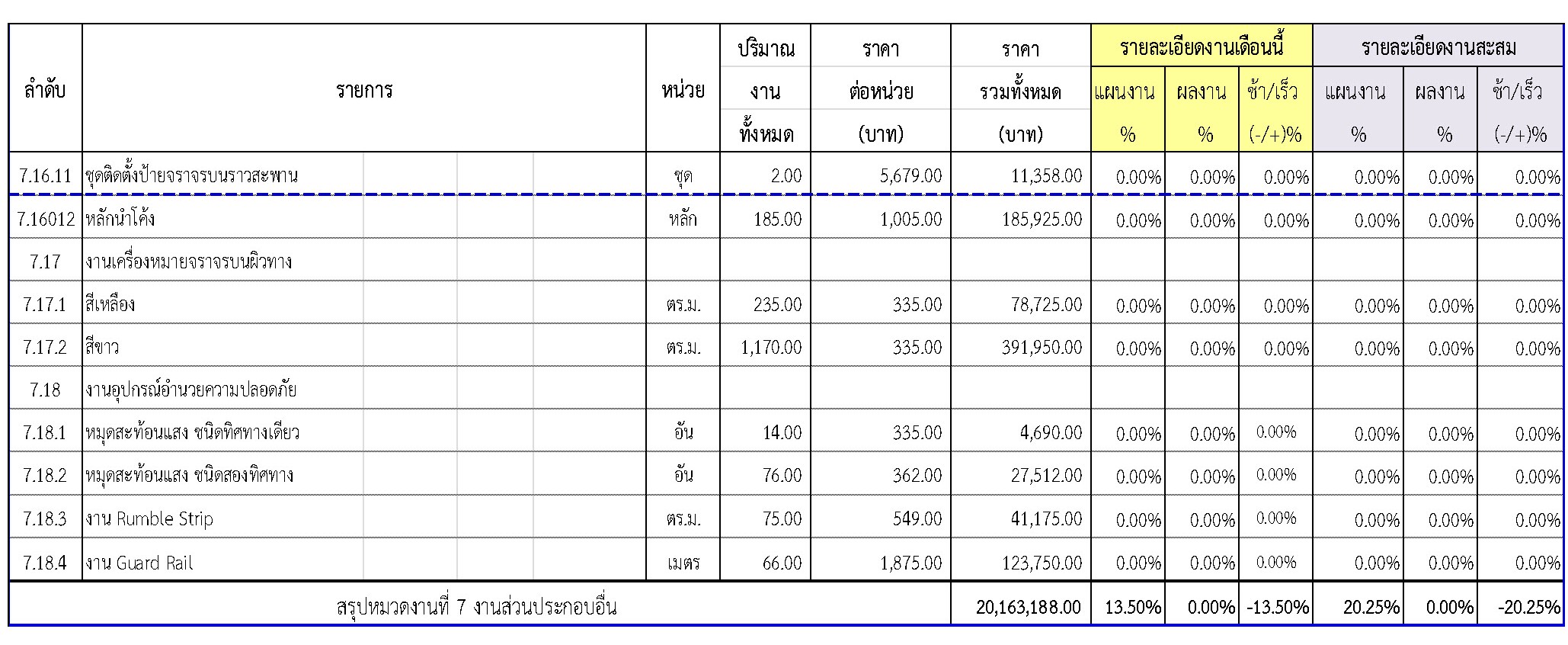

2.6 งานทาง
ในช่วงเดือน ธันวาคม 2560 ที่ผ่านมาผู้รับจ้างดำเนินงานต่างๆ ที่มีรายละเอียดของงานหลักๆดังนี้
2.6 งานทาง
ในช่วงเดือนธันวาคม2560ที่ผ่านมาผู้รับจ้างดำเนินงานต่างๆ ที่มีรายละเอียดของงานหลักๆดังนี้
2.6 งานทาง
ในช่วงเดือน ธันวาคม 2560 ที่ผ่านมาผู้รับจ้างดำเนินงานต่างๆ ที่มีรายละเอียดของงานหลักๆดังนี้

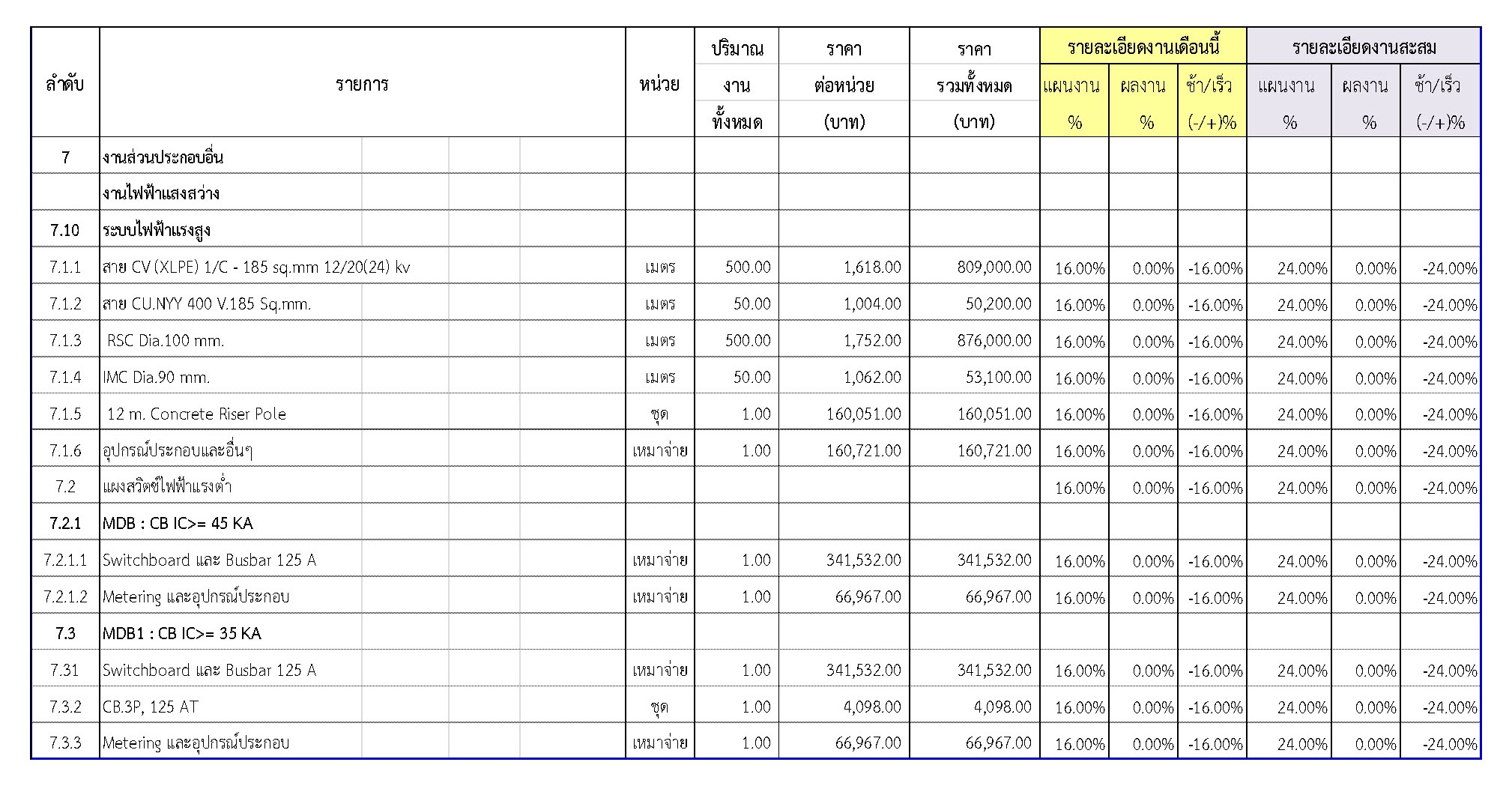

2.7 งานส่วนประกอบอื่น
ในช่วงเดือน ธันวาคม 2560 ที่ผ่านมาผู้รับจ้างดำเนินงานต่างๆ ที่มีรายละเอียดของงานหลักๆดังนี้
2.7 งานส่วนประกอบอื่น
ในช่วงเดือน ธันวาคม2560ที่ผ่านมาผู้รับจ้างดำเนินงานต่างๆ ที่มีรายละเอียดของงานหลักๆดังนี้
2.7 งานส่วนประกอบอื่น
ในช่วงเดือน ธันวาคม 2560 ที่ผ่านมาผู้รับจ้างดำเนินงานต่างๆ ที่มีรายละเอียดของงานหลักๆดังนี้
2.7 งานส่วนประกอบอื่น
ในช่วงเดือน ธันวาคม 2560 ที่ผ่านมาผู้รับจ้างดำเนินงานต่างๆ ที่มีรายละเอียดของงานหลักๆดังนี้
2.7 งานส่วนประกอบอื่น
ในช่วงเดือน ธันวาคม 2560 ที่ผ่านมาผู้รับจ้างดำเนินงานต่างๆ ที่มีรายละเอียดของงานหลักๆดังนี้
2.7 งานส่วนประกอบอื่น
ในช่วงเดือน ธันวาคม 2560 ที่ผ่านมาผู้รับจ้างดำเนินงานต่างๆ ที่มีรายละเอียดของงานหลักๆดังนี้

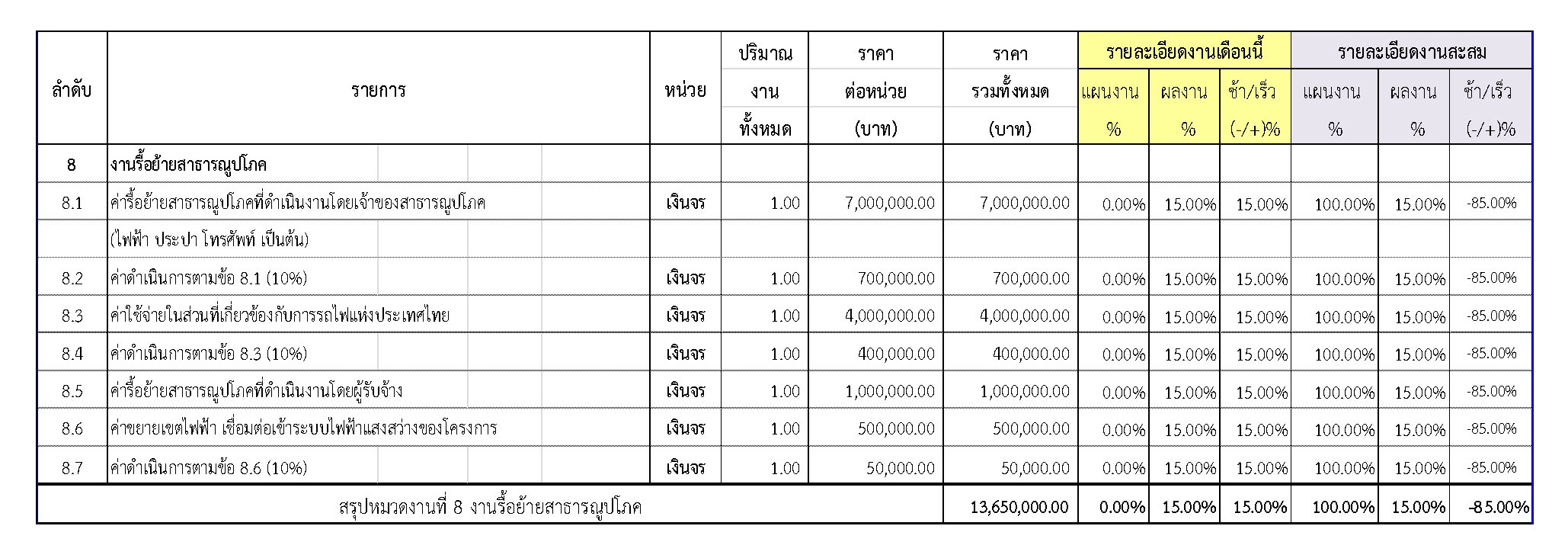

2.8 งานรื้อย้ายสาธารณูปโภค
2.4 รายละเอียดของความก้าวหน้าในสายทาง
เนื่องจากในช่วงเดือนที่ 19ของโครงการ ผู้รับจ้างกำลังเคลียร์สิ่งปลูกสร้างหน้างานในสนาม และได้จัดทำแผนงานของกิจกรรมก่อสร้างต่างๆ ในกรอบเวลาของสัญญา ให้ทางที่ปรึกษาพิจารณา ดังรูปที่ 2.2-1

รูปที่ 2.2-1 แผนงานของโครงการจุดตัดทางรถไฟกับถนนสาย สค.2032 แยก ทล.35-บ้านโคกขาม

2.5 สรุปการเบิกจ่ายเงินของผู้รับจ้าง
ในเดือน ธันวาคม2560 ยังไม่มีความก้าวหน้าของงานก่อสร้างที่สามารถตรวจรับงานได้ จึงไม่มีการตรวจรับงานใดๆ ดังสรุปในตารางที่ 2.3-1
ในเดือน ธันวาคม 2560 ทางที่ปรึกษาได้ดำเนินการติดต่อประสานงานกับหน่วยงานที่เกี่ยวข้องต่างๆ
2.7 ปัญหาและอุปสรรค
ในเดือน ธันวาคม 2560มีปัญหาอุปสรรค ดังต่อไปนี้
1. ยังไม่ได้รับมอบพื้นที่จากโครงการ โดยพื้นที่ ที่ยังไม่สามารถเข้าดำเนินการได้ - STA. 0+130 - 0+300 , 0+550 - 0+600 , 0+800 - 0+880 LT
- STA. 0+300 - 1+100 RT
- รอรับมอบพื้นที่จากโครงการ
2. ระบบสาธารณูปโภคไฟฟ้า, สายสื่อสาร และประปายังไม่ได้รื้อย้าย
