บทที่ 2 ความก้าวหน้าในการปฏิบัติงาน
บทที่ 2
ความก้าวหน้าในการปฏิบัติงาน
2.1 ความก้าวหน้าของงานก่อสร้าง

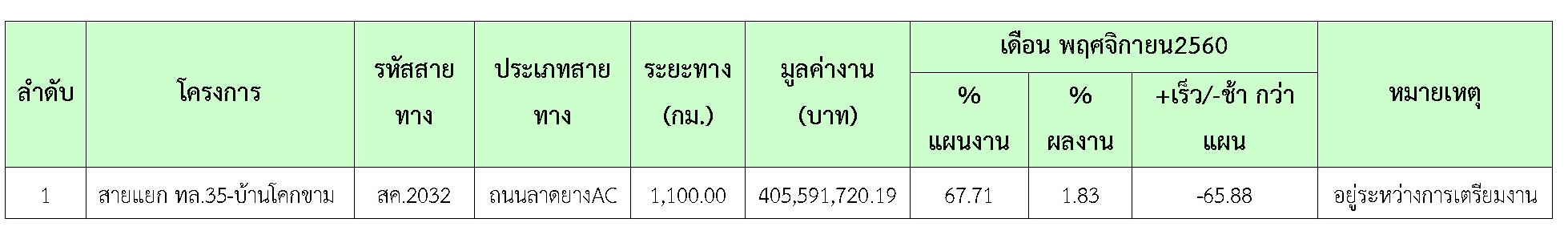

ความก้าวหน้าของเดือน พฤศจิกายน 2560 ของการปฏิบัติงาน (1.83%)แยกเป็น ดังต่อไปนี้
1. ประชุมร่วมระหว่างกับการประปาส่วนภูมิภาคเขต ๓ ครั้งที่ พ.๐๓-๑๑-๒๕๖๐ เรื่องการส่งมอบพื้นที่ การรื้อย้ายแนวท่อประปา เมื่อวันที่ ๖ พฤศจิกายน ๒๕๖๐
2. ตรวจสอบงาน Segment ศูนย์อุตสาหกรรมอิตาเลียนไทย
3. ปรับปรุงซ่อมแซมผิวถนน Sta.0+300
4. ให้ตำแหน่งแนวเขตพื้นที่เวนคืน ท.8
5. Calibrate Plant ศูนย์อุตสาหกรรมอิตาเลียนไทย

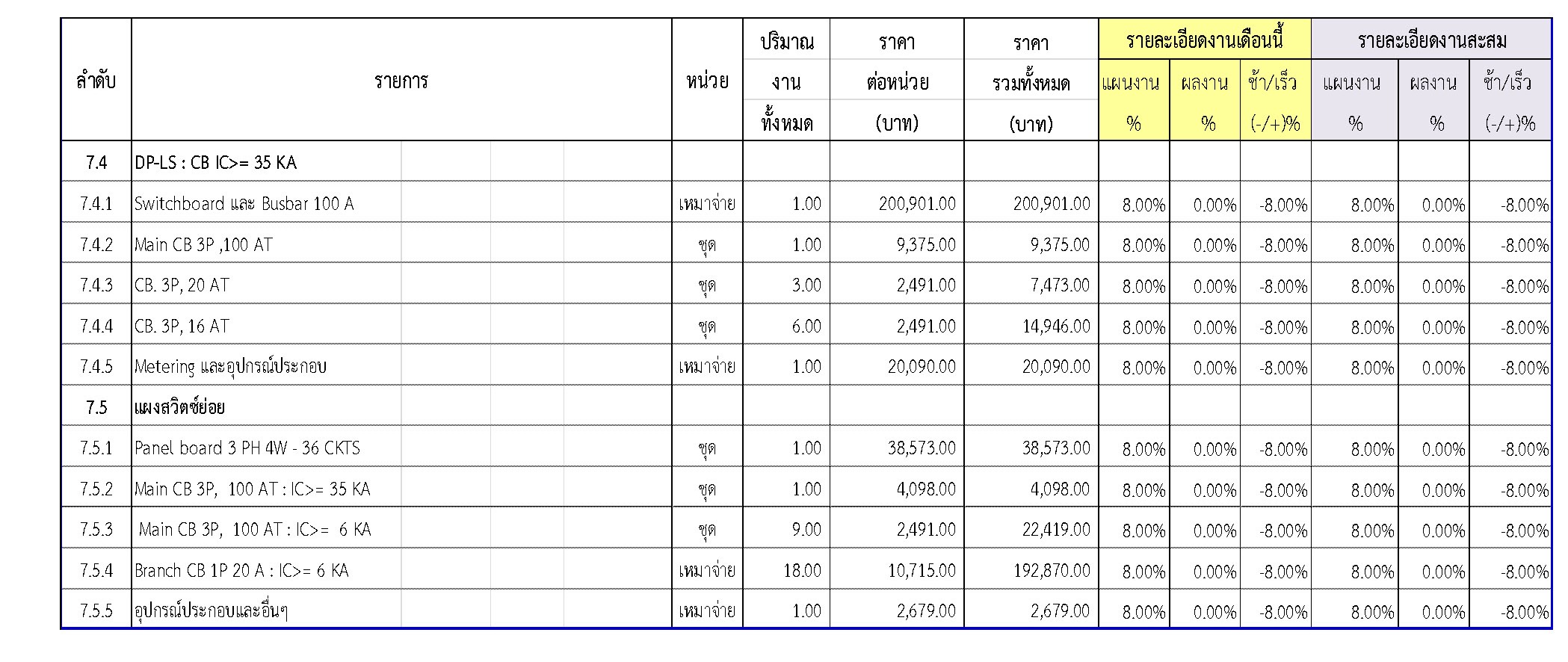

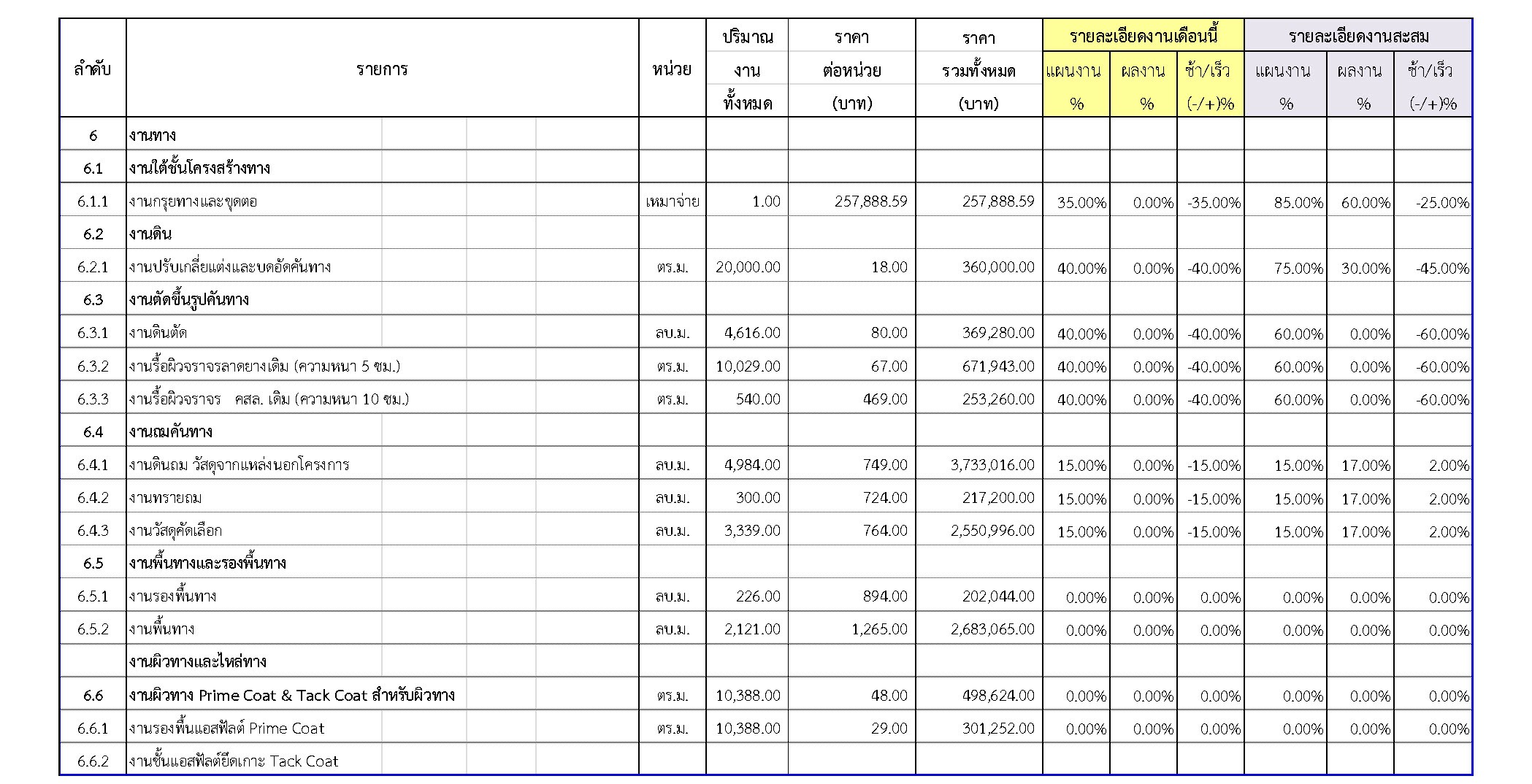

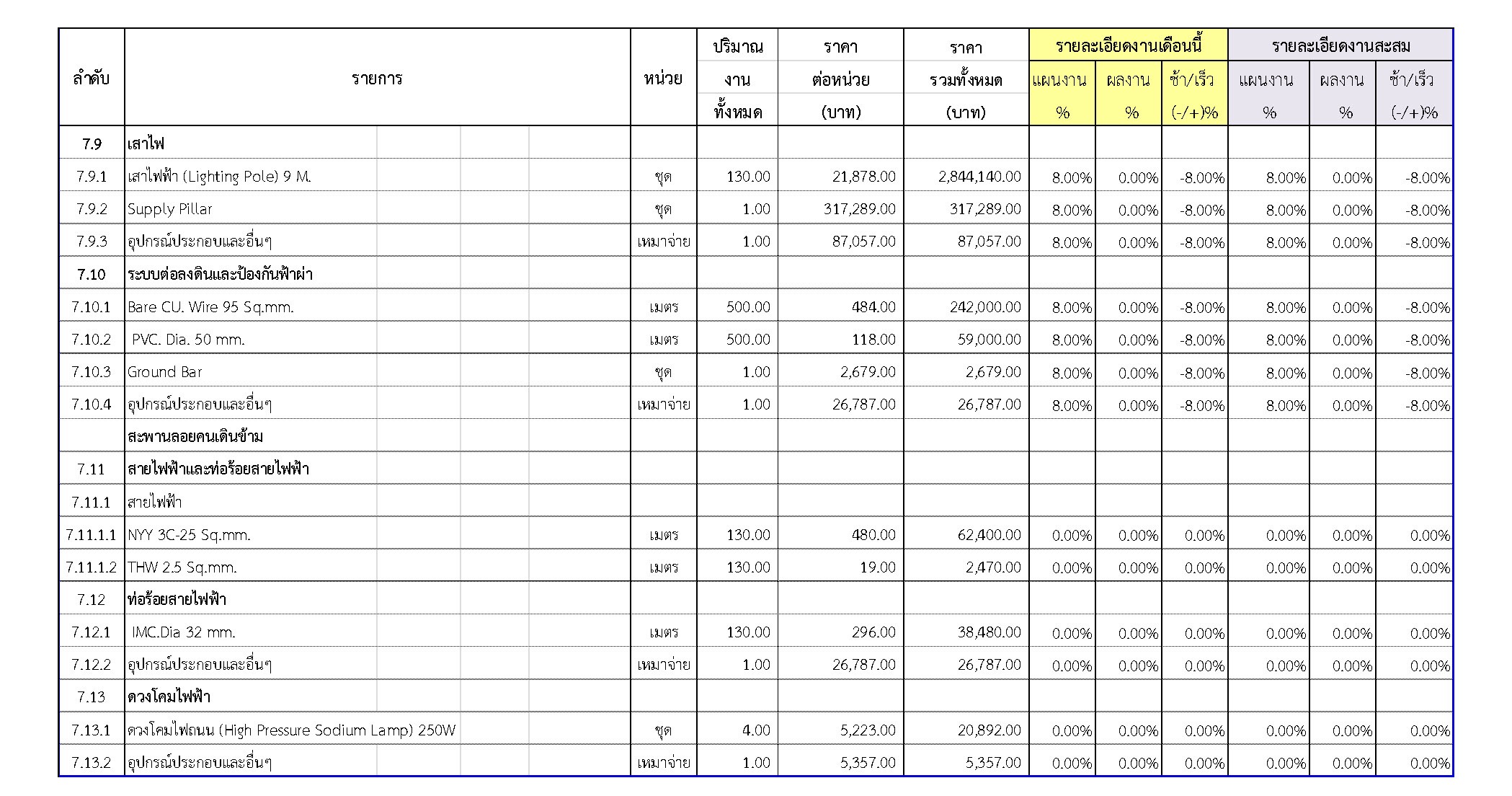

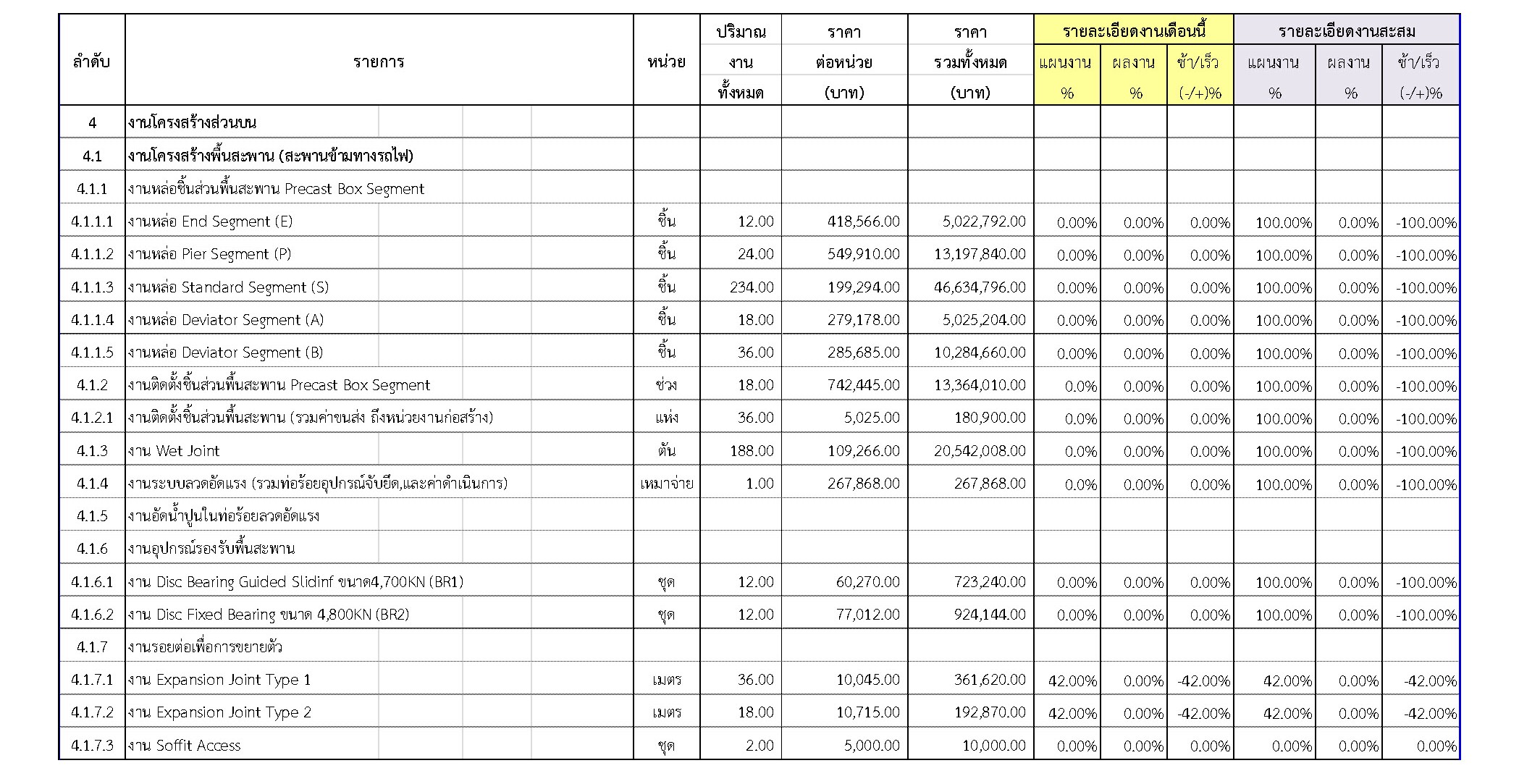

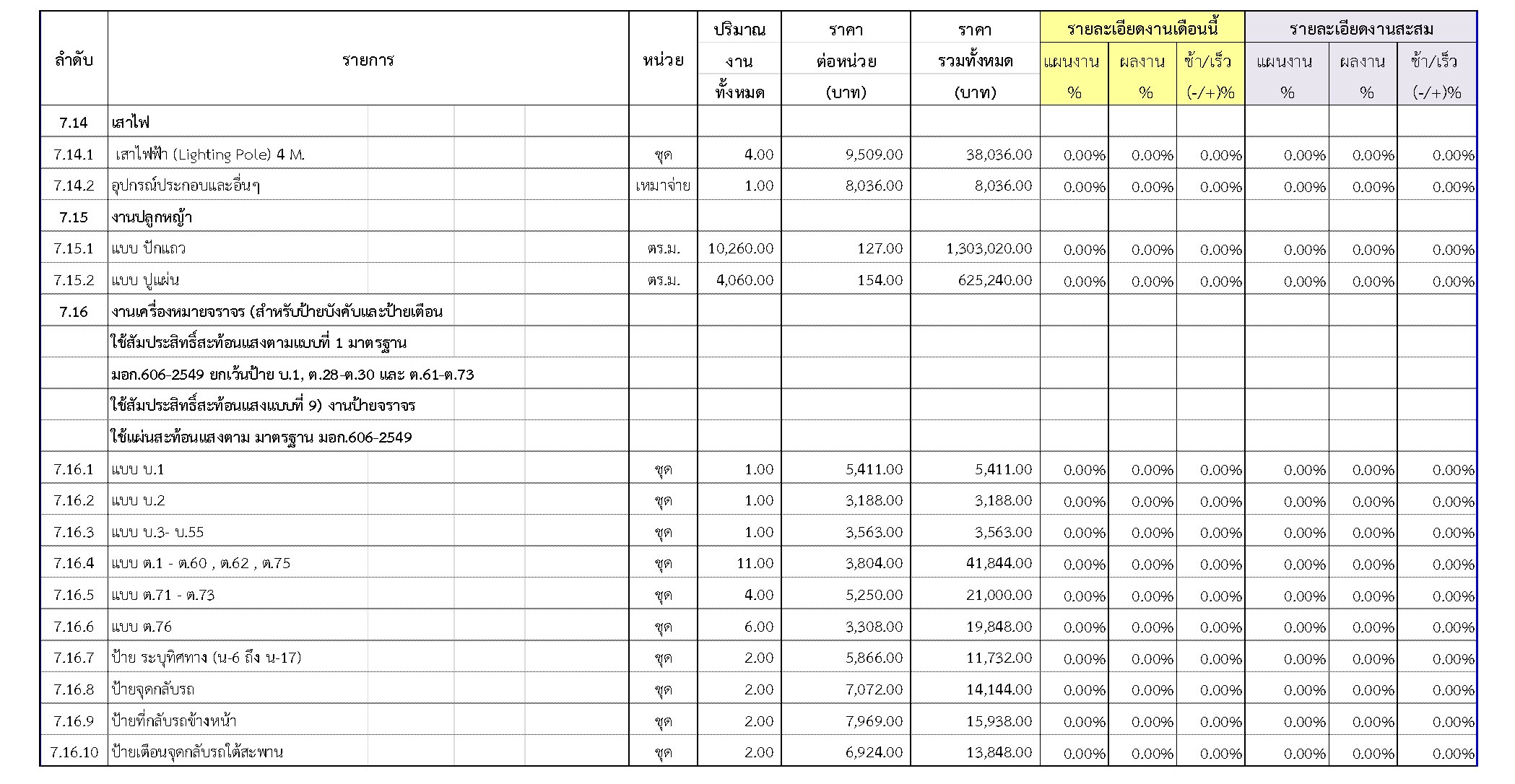

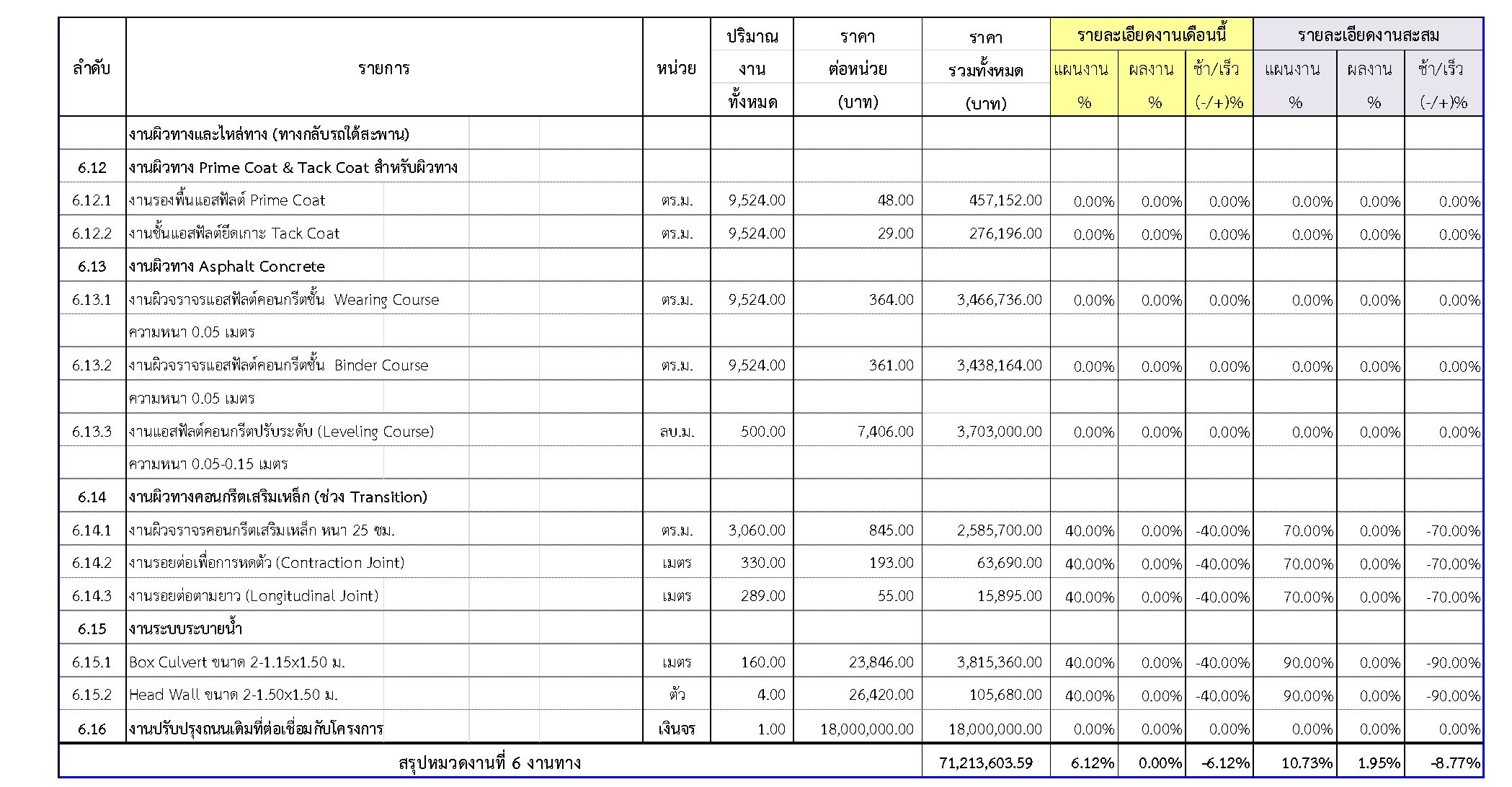

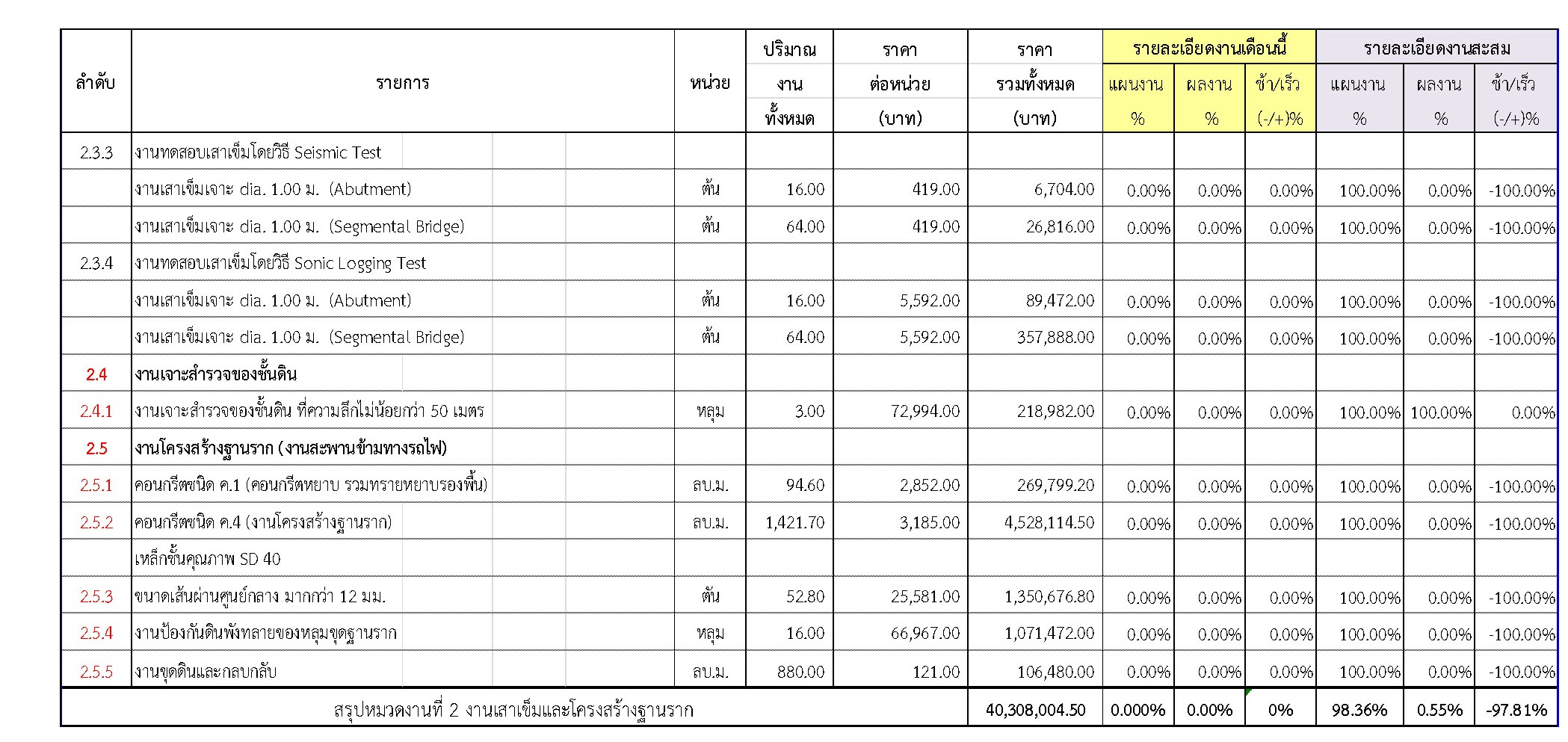

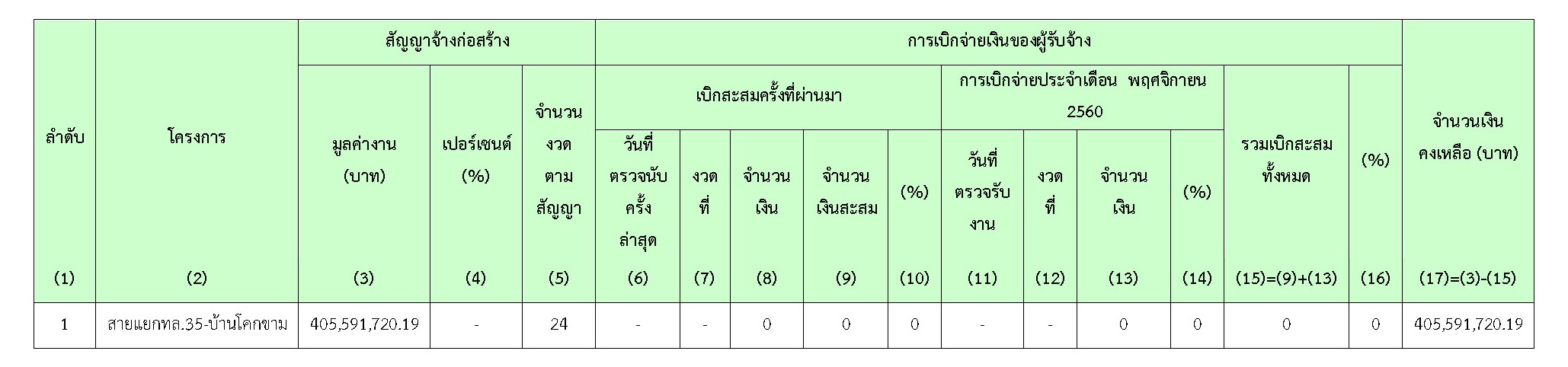

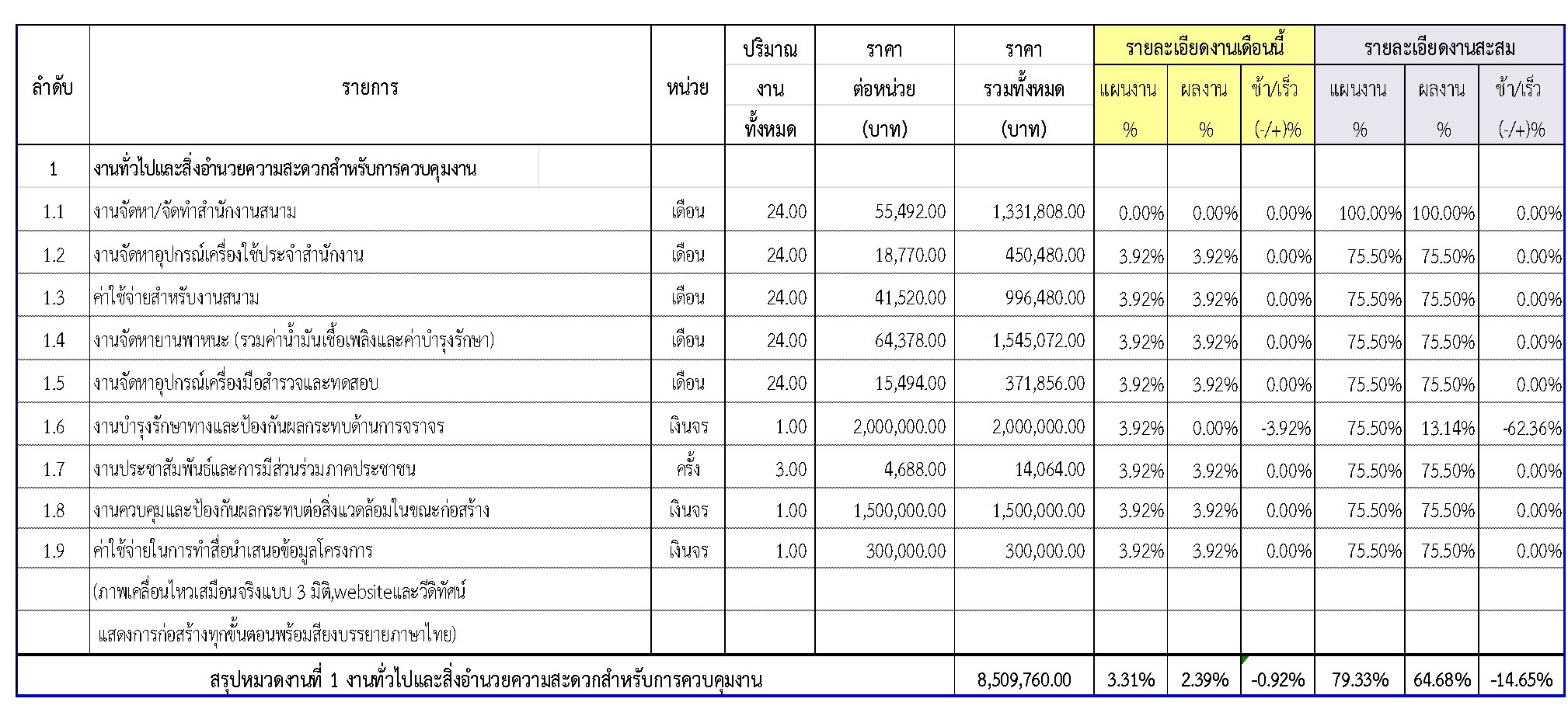

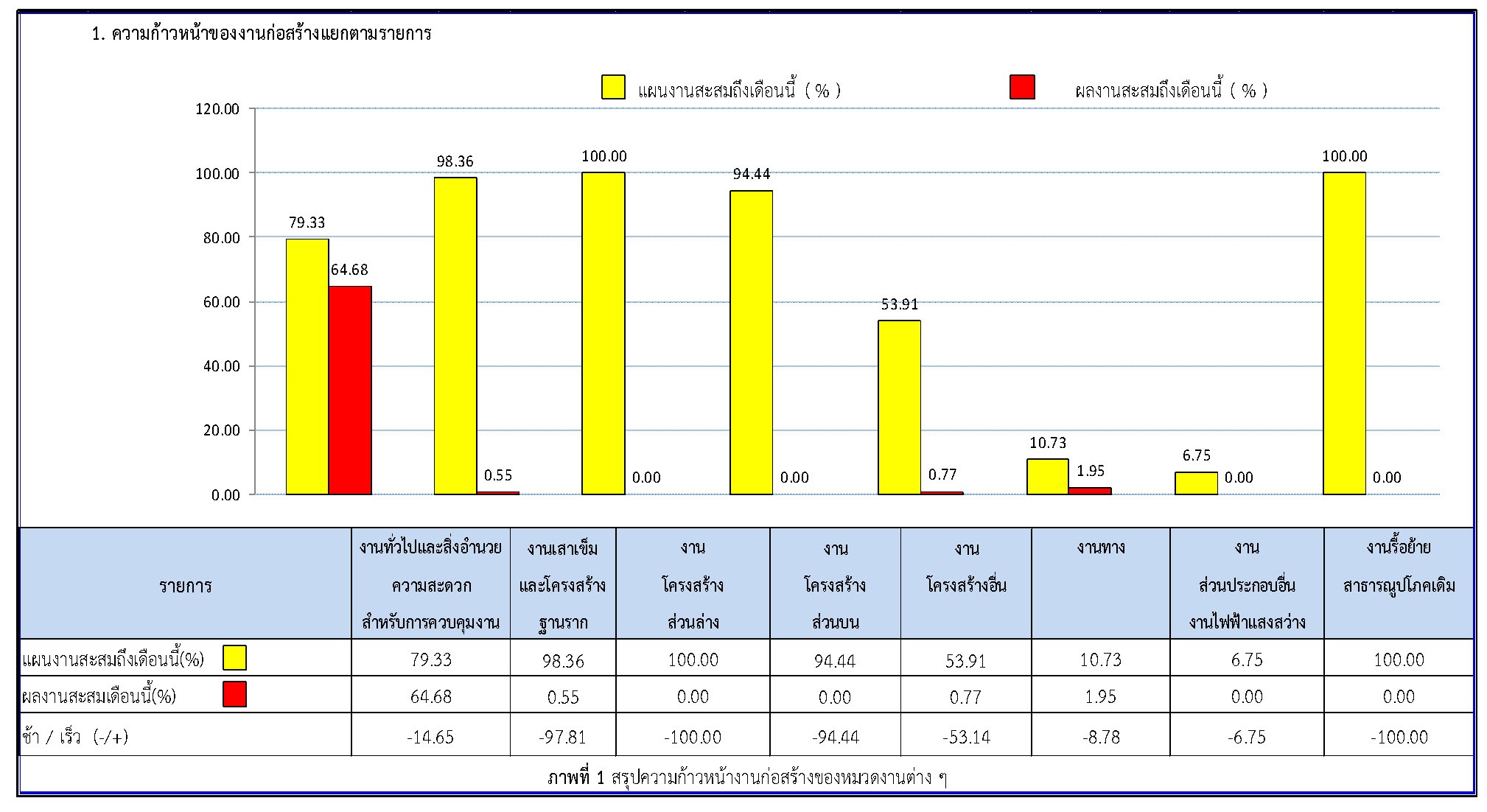

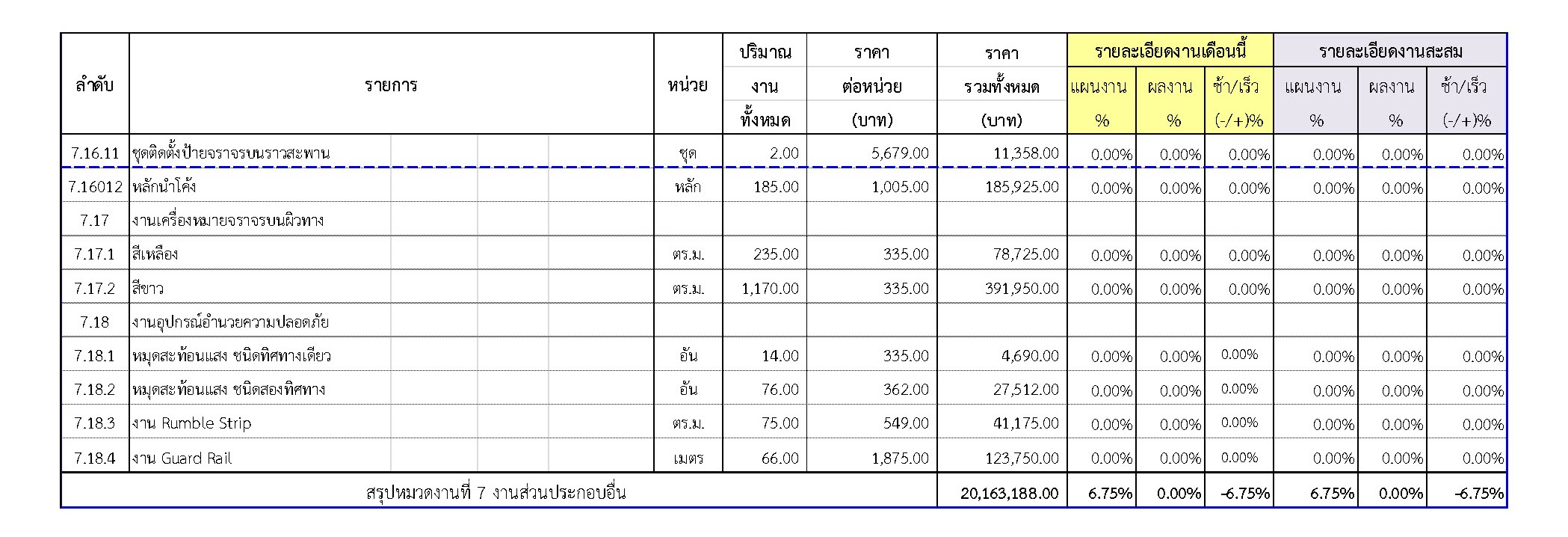

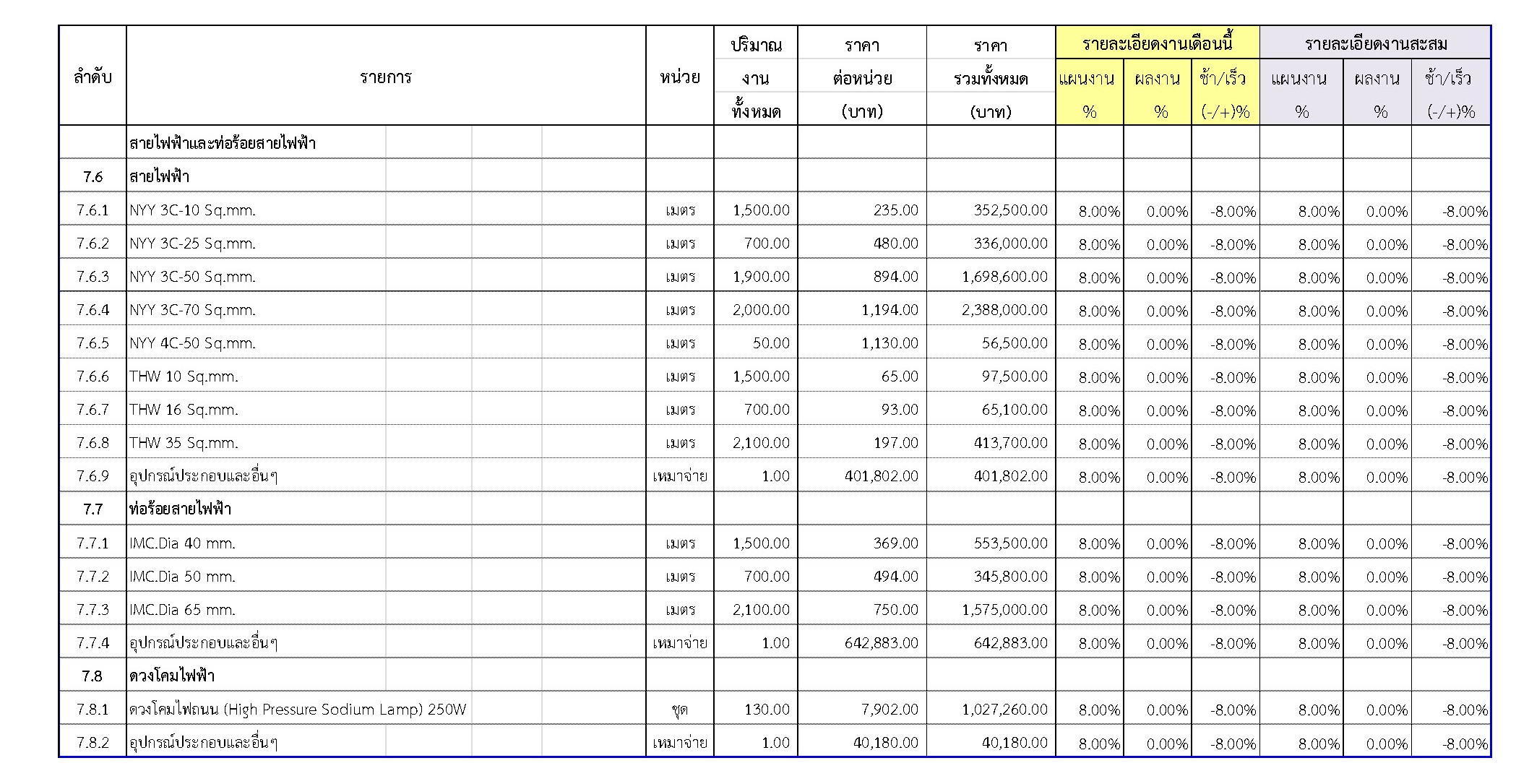

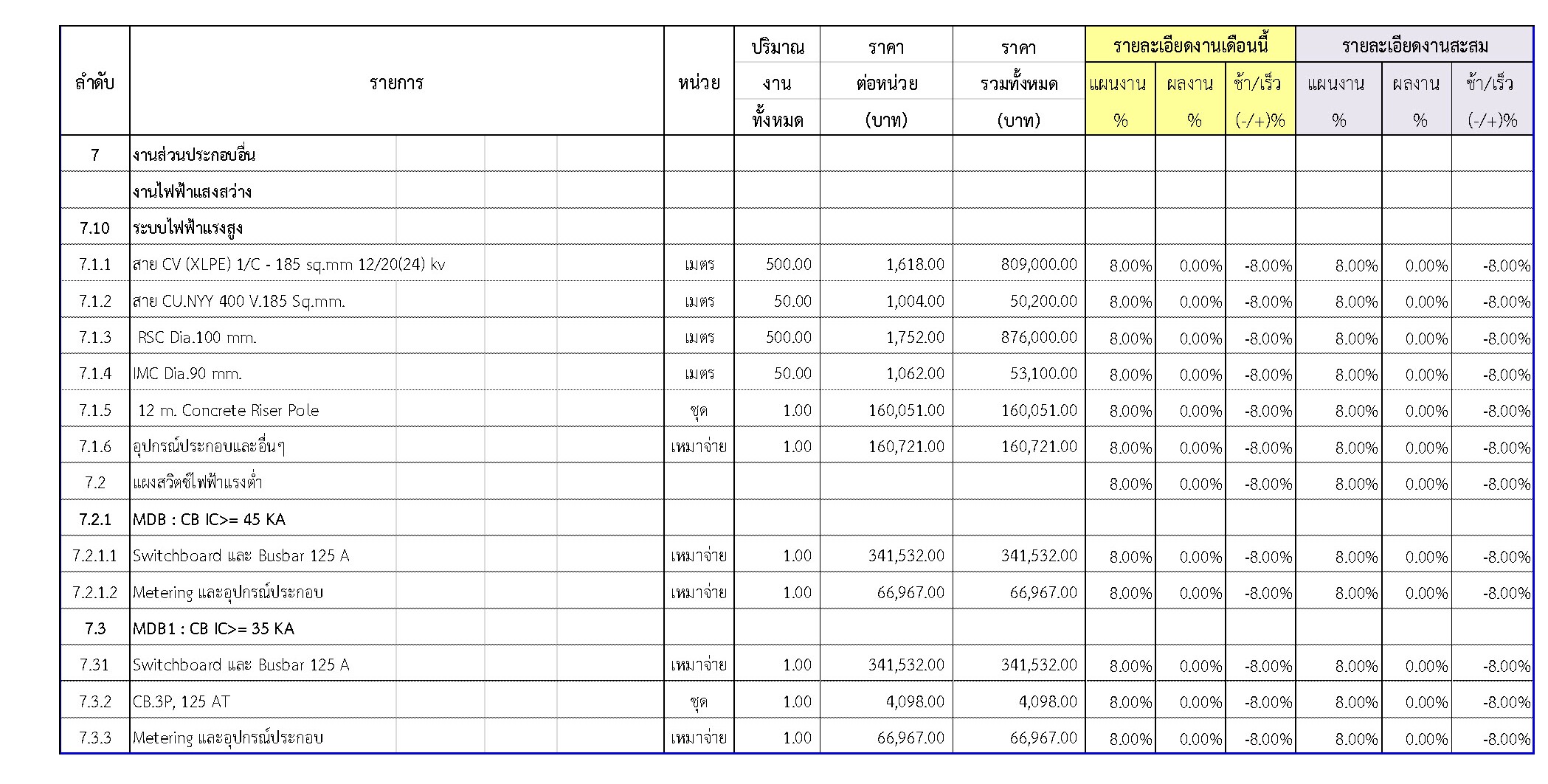

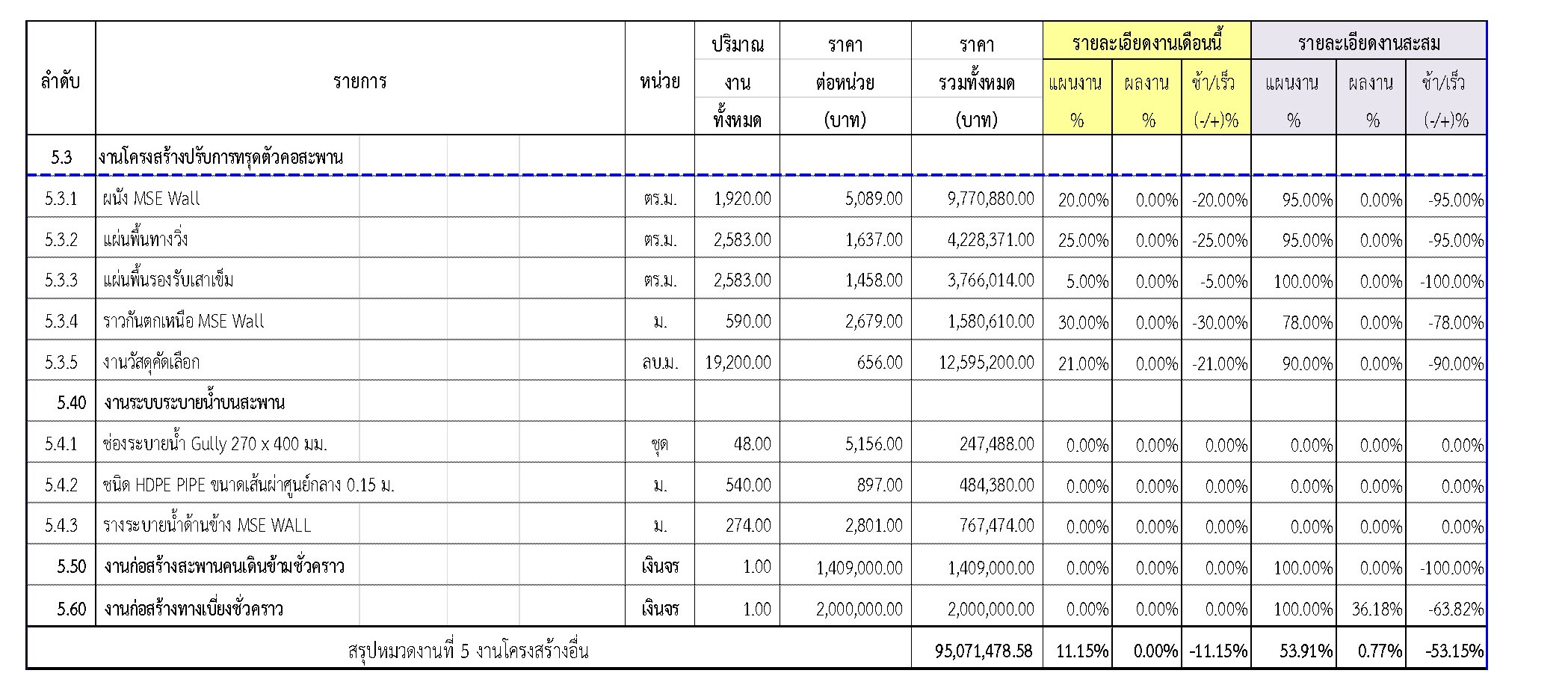

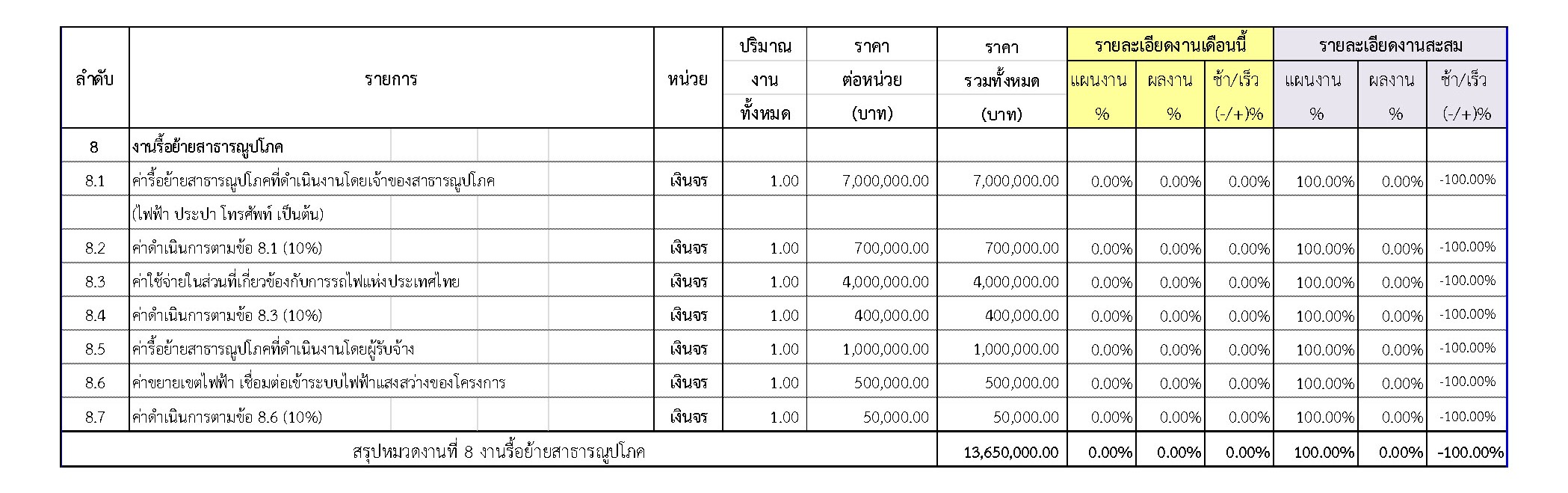

ผลงานความก้าวหน้าแสดงไว้ในตารางที่ 2.1-1 ดังนี้

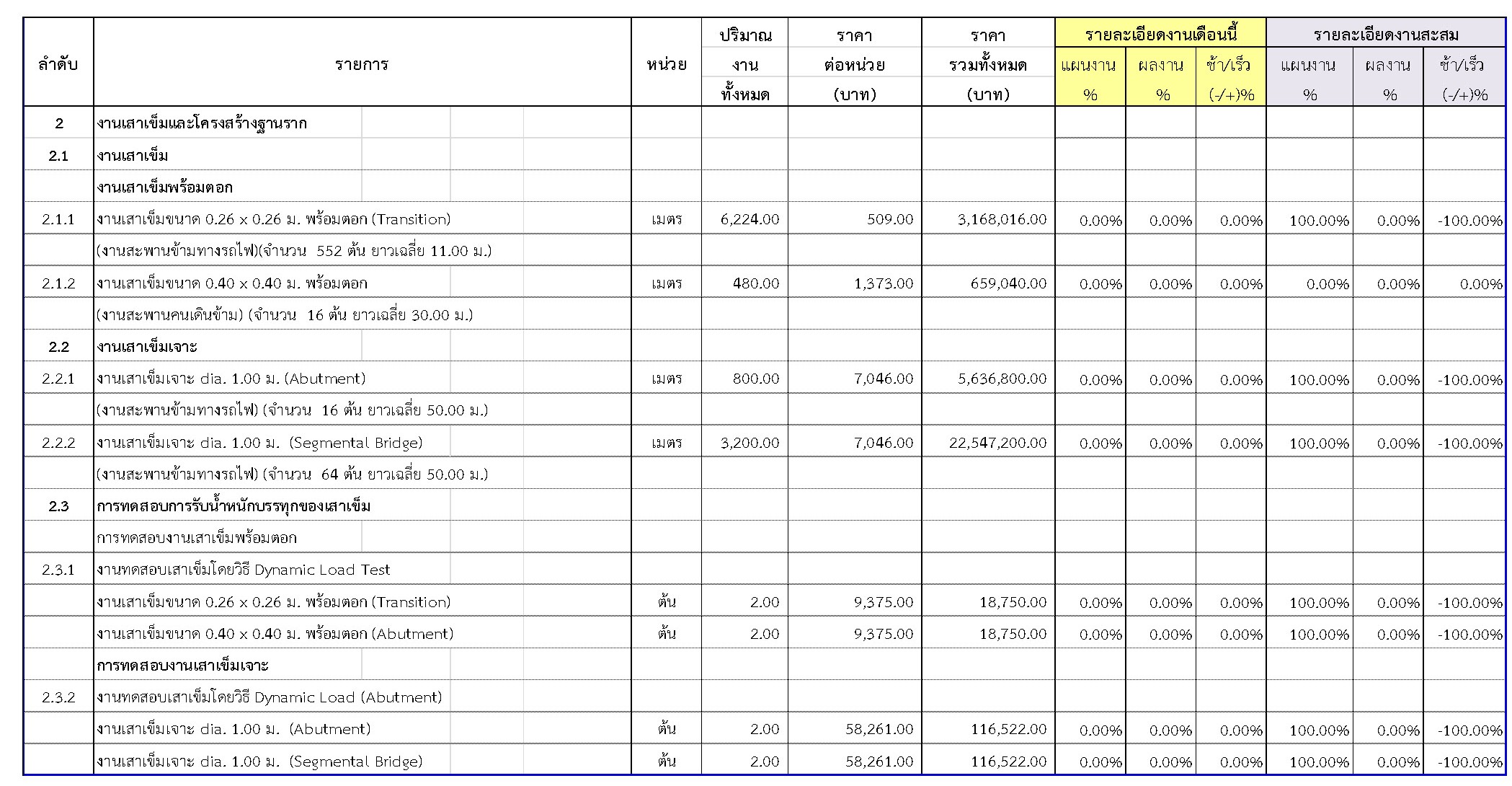

2.2 งานเสาเข็มและโครงสร้างฐานราก

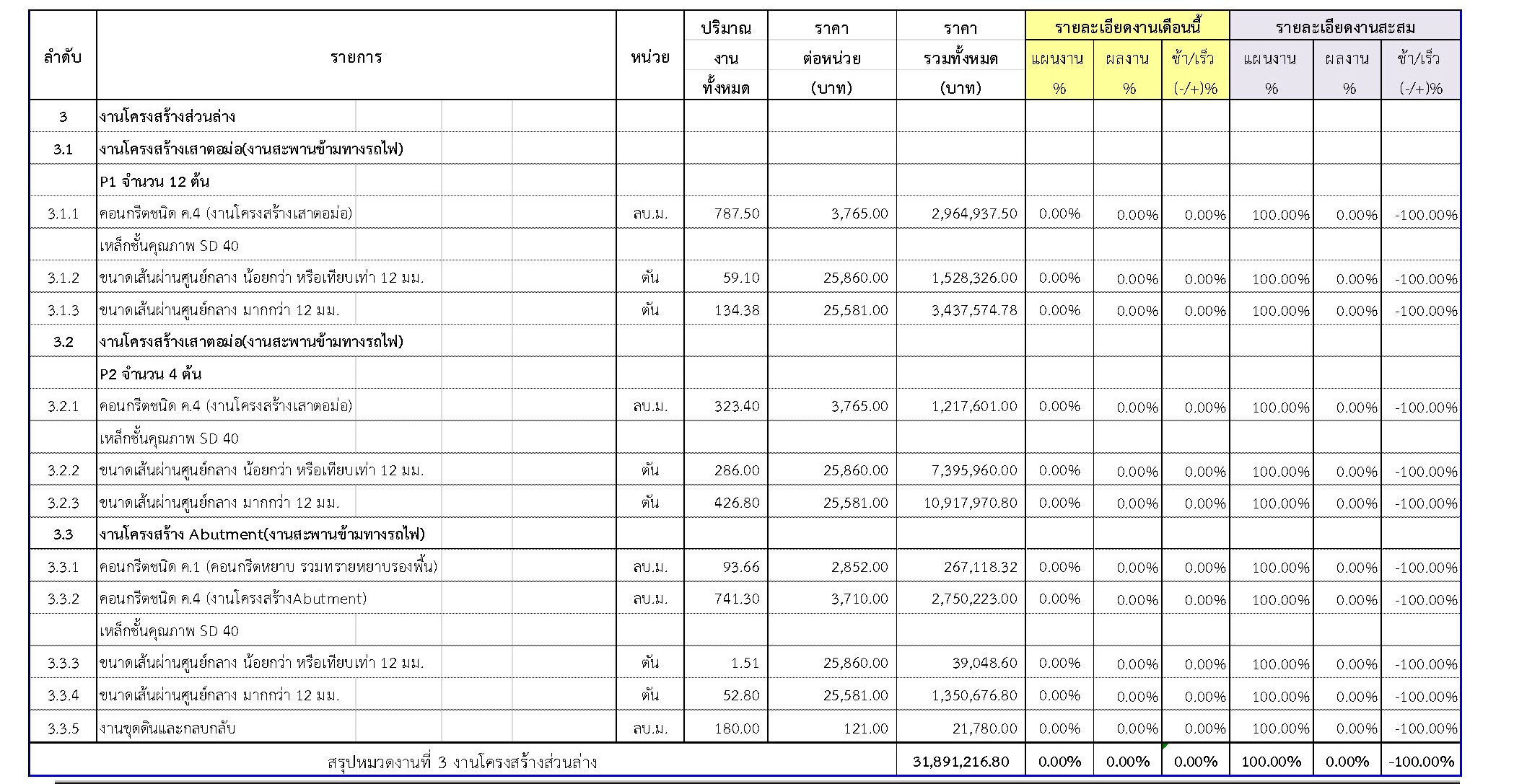

2.3 งานโครงสร้างส่วนล่าง

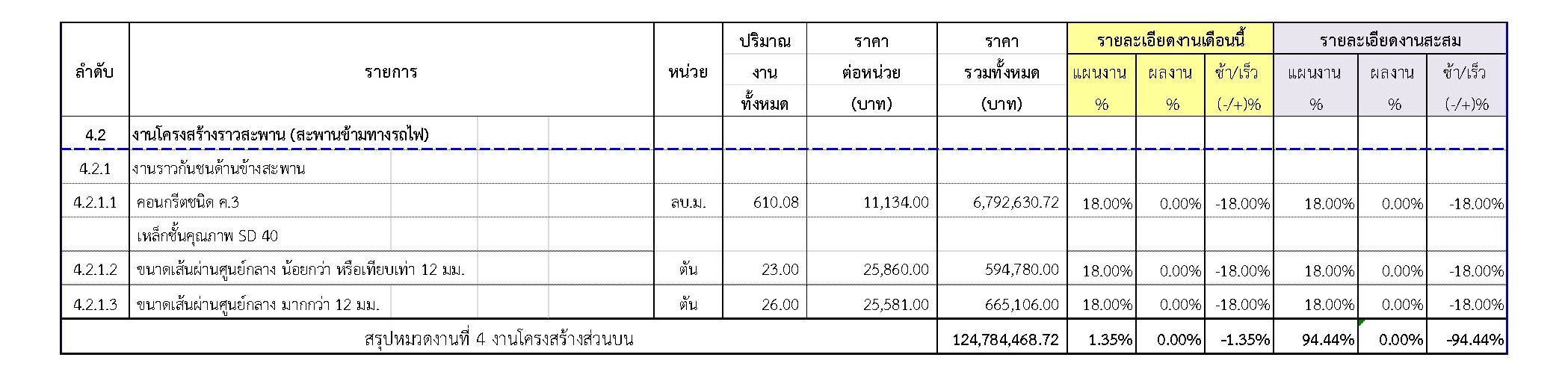

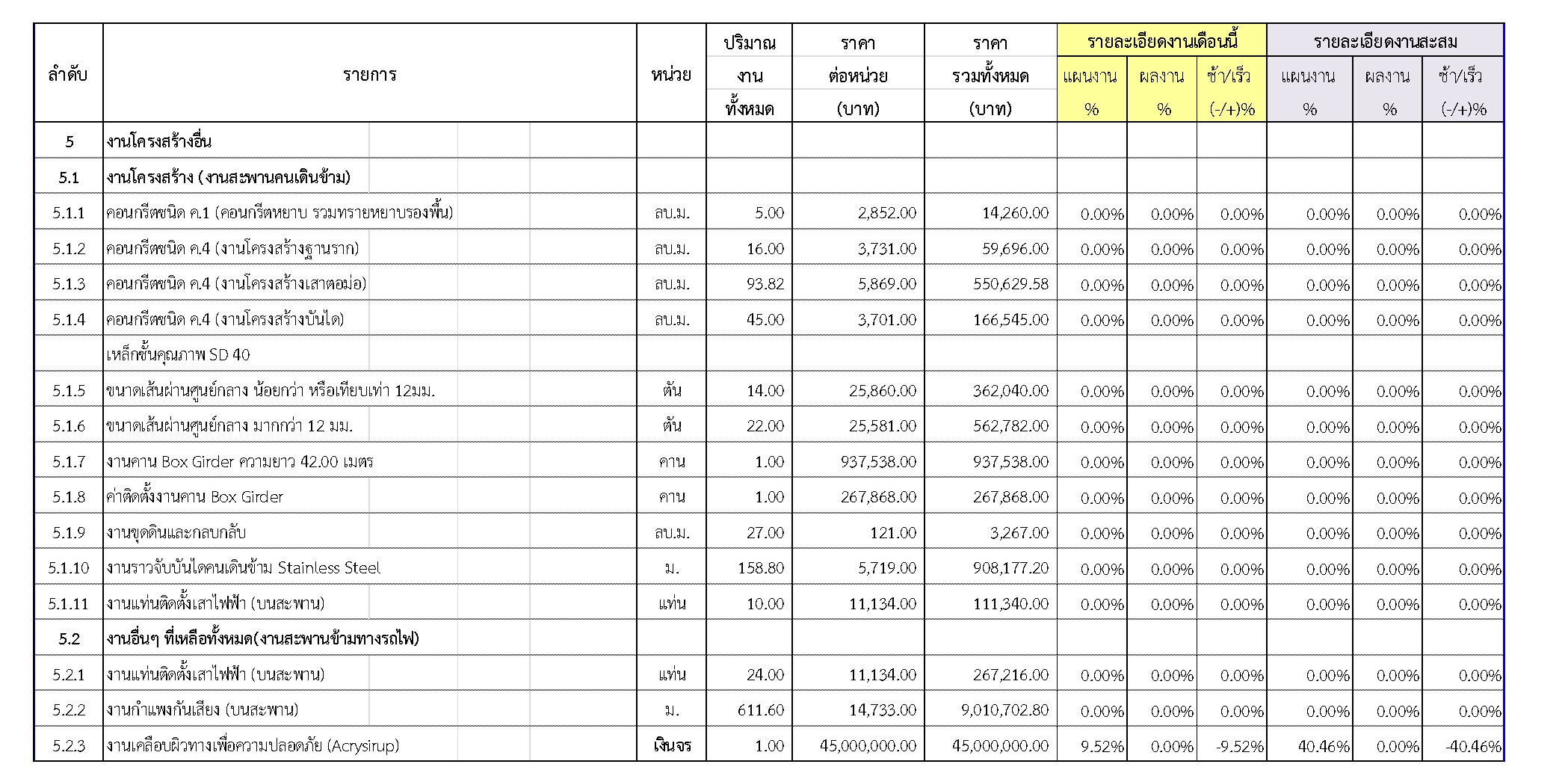

2.4 งานโครงสร้างส่วนบน
2.5 งานโครงสร้างอื่น
2.6 งานทาง
2.7 งานส่วนประกอบอื่น
2.8 งานรื้อย้ายสาธารณูปโภค

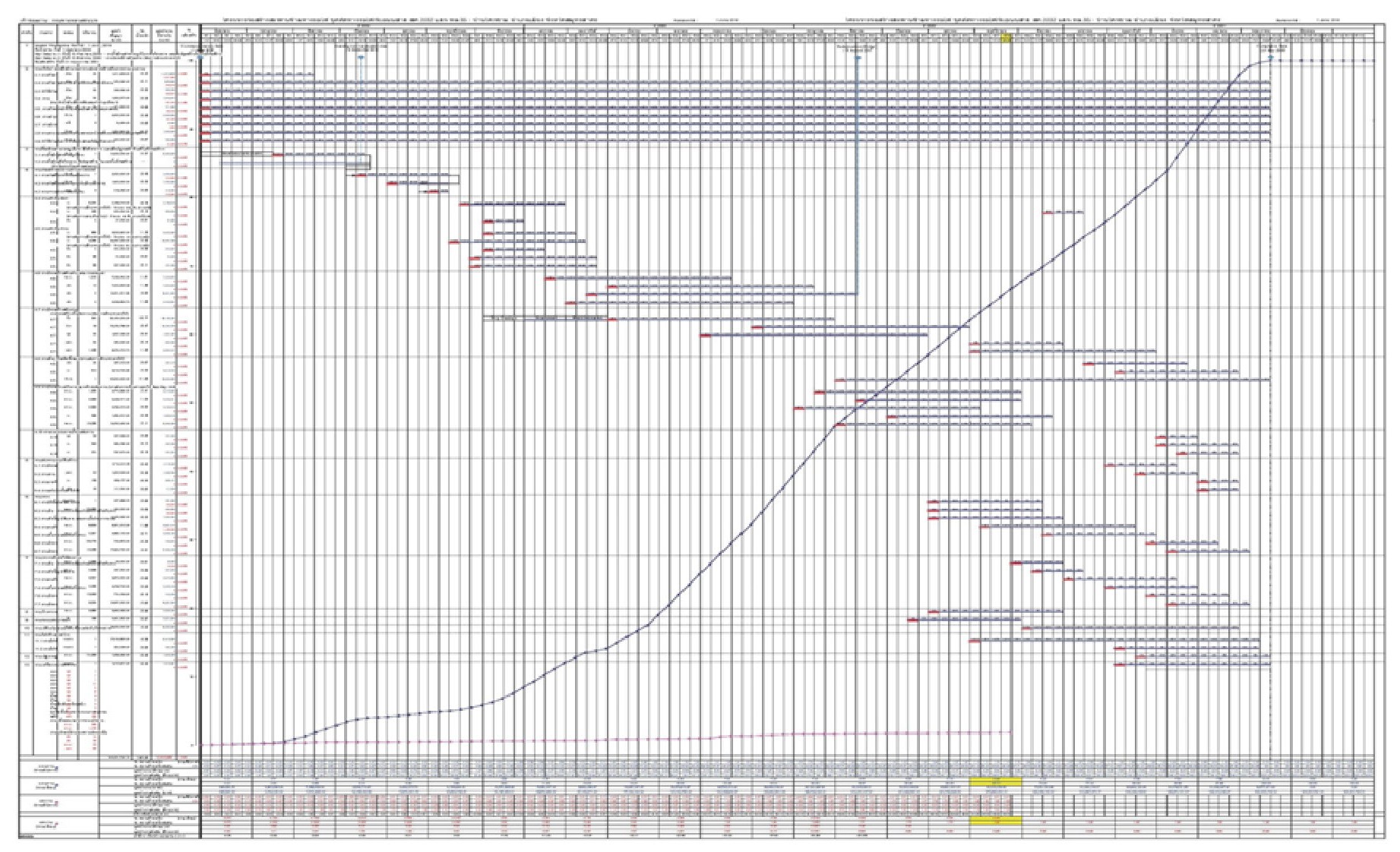

เนื่องจากในช่วงเดือนที่ 18ของโครงการ ผู้รับจ้างกำลังเคลียร์สิ่งปลูกสร้างหน้างานในสนาม และได้จัดทำแผนงานของกิจกรรมก่อสร้างต่างๆ ในกรอบเวลาของสัญญา ให้ทางที่ปรึกษาพิจารณา ดังรูปที่ 2.2-1
รูปที่ 2.2-1 แผนงานของโครงการจุดตัดทางรถไฟกับถนนสาย สค.2032 แยก ทล.35-บ้านโคกขาม
