บทที่ 3 รายงานการปฏิบัติงานของที่ปรึกษา
บทที่ 3
รายงานการปฏิบัติงานของที่ปรึกษา
3.1 รายงานการปฏิบัติงานของที่ปรึกษา
ในเดือน กรกฎาคม 2560ที่ปรึกษาได้ปฏิบัติงานควบคุมงานก่อสร้างโครงการ สรุปการดำเนินงานได้ดังนี้
3.1.1 การควบคุมงานก่อสร้าง
ที่ปรึกษาได้ดำเนินการควบคุมงานก่อสร้าง ในเดือน กรกฎาคม 2560มีรายละเอียดการดำเนินงานและความก้าวหน้าของงานตามที่กล่าวในบทที่ 2 ข้อ2.2 รายละเอียดความก้าวหน้าของงานในสายทาง
ความก้าวหน้าในช่วงเดือนกรกฎาคม 2560(58.95%) ผลงานความก้าวหน้าแสดงไว้ในตารางที่ 3.1-1 ดังนี้
ตารางที่ 3.1-1 สรุปผลงานความก้าวหน้าของบริษัทที่ปรึกษา
ลำดับ |
โครงการ |
รหัสสายทาง |
ประเภทสายทาง |
ระยะทาง (กม.) |
เดือนกรกฏาคม2560 |
หมายเหตุ |
||
% แผนงาน |
% ผลงาน |
+เร็ว/-ช้า กว่าแผน |
||||||
1 |
สายแยกทล.35-บ้านโคกขาม |
สค.2032 |
ถนนลาดยางAC |
1,100.00 |
58.72 |
58.95 |
+0.23 |
|
3.2 การตรวจสอบการอนุมัติการใช้วัสดุ

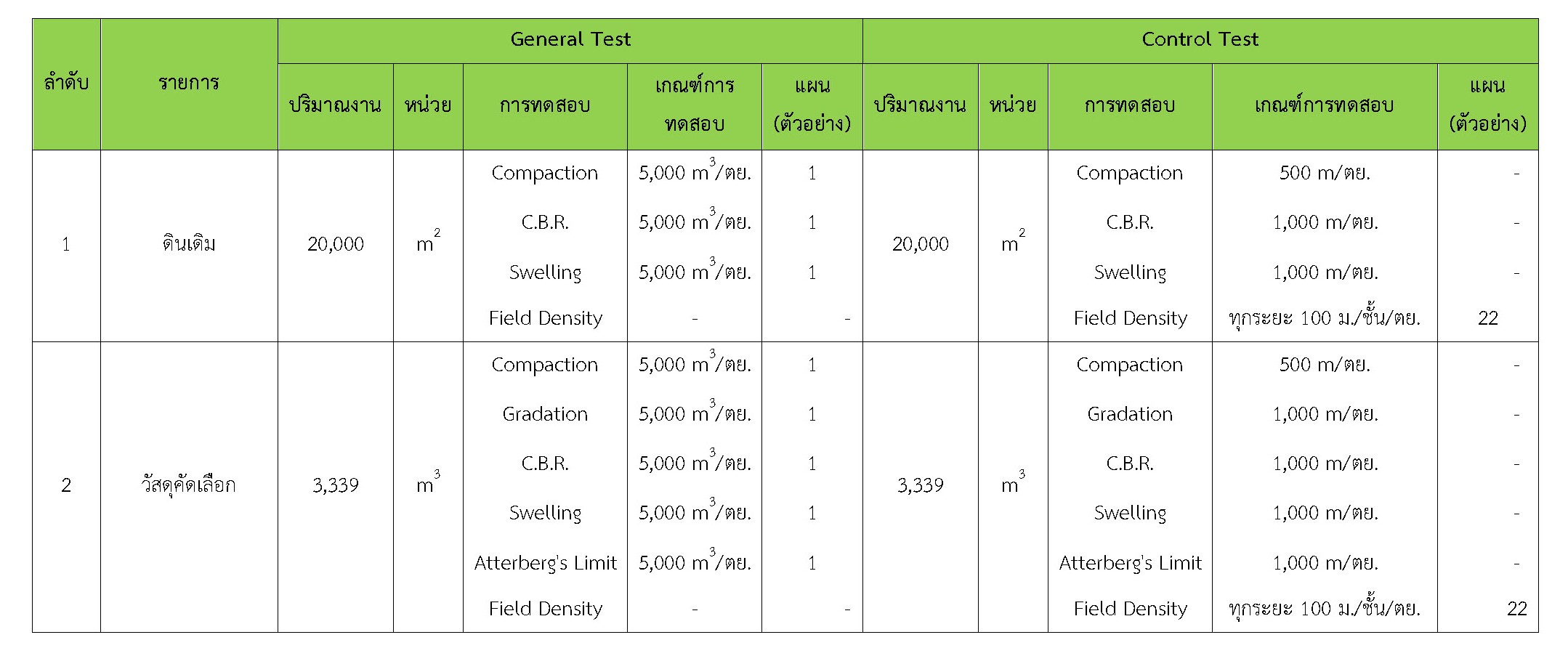

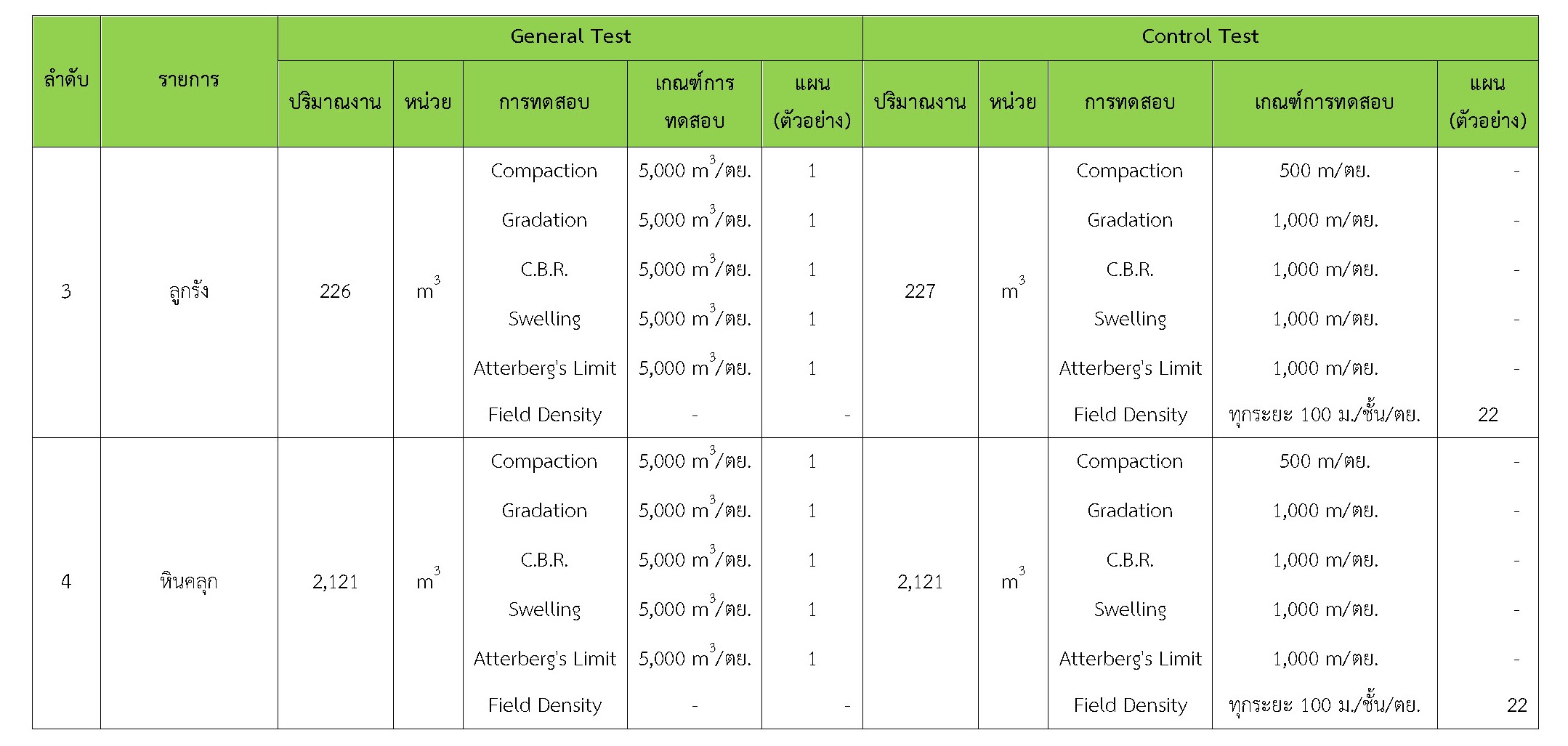

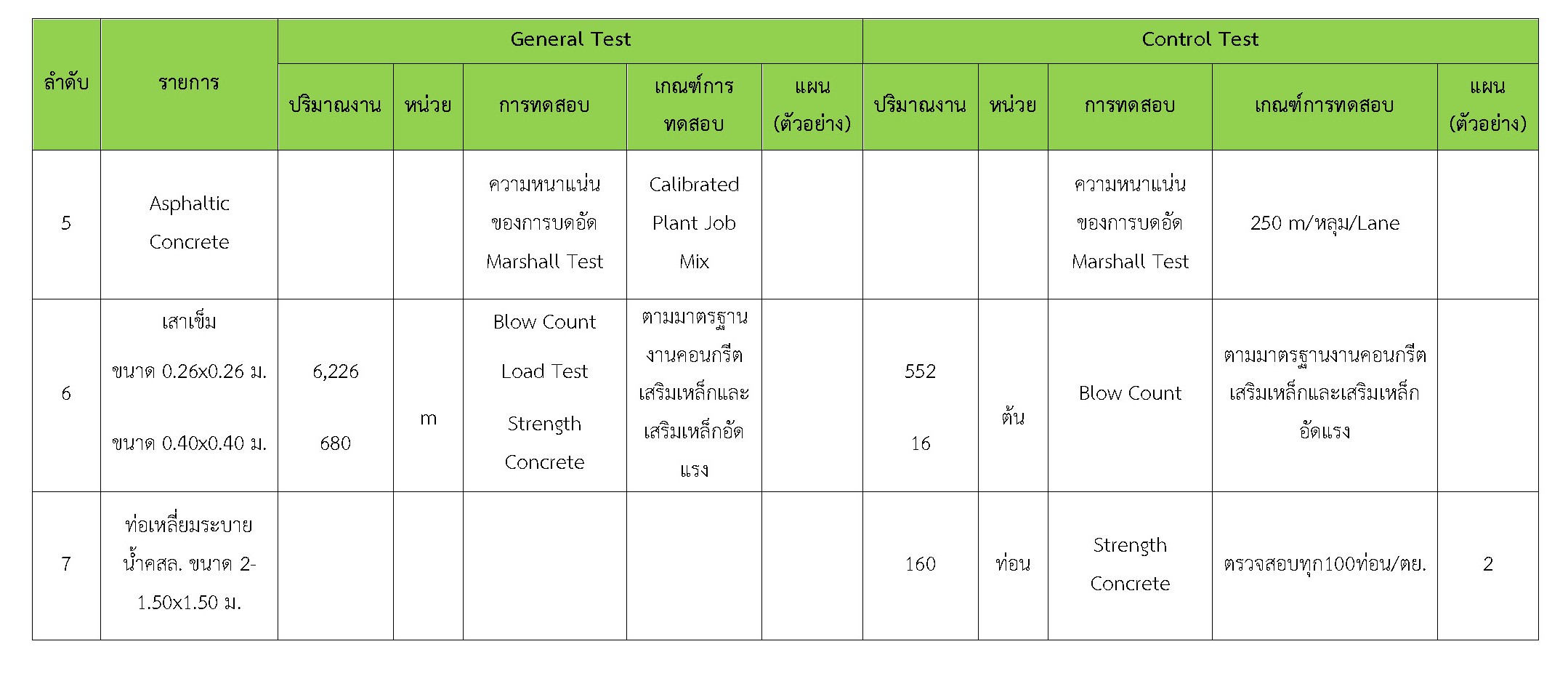

ในเดือนกรกฎาคม 2560ได้แสดงเกณฑ์การทดสอบ General Test และ Control Test แสดงไว้ในตารางที่ 3.2-1 – 3.2-3 ดังนี้
โครงการก่อสร้างสะพานข้ามทางรถไฟ จุดตัดทางรถไฟกับถนนสาย สค. 2032 แยก ทล.35– บ้านโคกขาม อ.เมือง จ.สมุทรสาคร
ผลการทดสอบวัสดุ
ในระหว่างวันที่ 1-31กรกฏาคม2560ผู้ว่าจ้างได้เสนอหนังสือขออนุมัติใช้วัสดุถึงที่ปรึกษา โดยที่ปรึกษาได้ตรวจสอบวัสดุดังกล่าวมีผลทดสอบดังตาราง

ตารางที่ 3.2.2 ตารางผลการทดสอบวัสดุ General Test
โครงการก่อสร้างสะพานข้ามทางรถไฟ จุดตัดทางรถไฟกับถนนสาย สค. 2032 แยก ทล.35– บ้านโคกขาม อ.เมือง จ.สมุทรสาคร
ผลการทดสอบวัสดุ

ในระหว่างวันที่ 1-31กรกฏาคม2560ผู้ว่าจ้างได้เสนอหนังสือขออนุมัติใช้วัสดุถึงที่ปรึกษา โดยที่ปรึกษาได้ตรวจสอบวัสดุดังกล่าวมีผลทดสอบดังตาราง

ตารางที่ 3.2.3 ตารางผลการทดสอบวัสดุ Control Test
