บทที่ 3 รายงานการปฏิบัติงานของที่ปรึกษา

บทที่ 3

รายงานการปฏิบัติงานของที่ปรึกษา

3.1      รายงานการปฏิบัติงานของที่ปรึกษา

ในเดือน กรกฏาคม 2560ที่ปรึกษาได้ปฏิบัติงานควบคุมงานก่อสร้างโครงการ สรุปการดำเนินงานได้ดังนี้

3.1.1    การควบคุมงานก่อสร้าง

ที่ปรึกษาได้ดำเนินการควบคุมงานก่อสร้าง ในเดือน กรกฏาคม 2560มีรายละเอียดการดำเนินงานและความก้าวหน้าของงานตามที่กล่าวในบทที่ 2 ข้อ2.2 รายละเอียดความก้าวหน้าของงานในสายทาง

ความก้าวหน้าในช่วงเดือนกรกฏาคม 2560(58.95%) ผลงานความก้าวหน้าแสดงไว้ในตารางที่ 3.1-1 ดังนี้

ตารางที่ 3.1-1 สรุปผลงานความก้าวหน้าของบริษัทที่ปรึกษา

ลำดับ

โครงการ

รหัสสายทาง

ประเภทสายทาง

ระยะทาง (กม.)

เดือน กรกฏาคม2560

หมายเหตุ

% แผนงาน

% ผลงาน

+เร็ว/-ช้า กว่าแผน

1

สายแยกทล.35-บ้านโคกขาม

สค.2032

ถนนลาดยางAC

1,100.00

58.72

58.95

+ 0.23

3.2      การตรวจสอบการอนุมัติการใช้วัสดุ

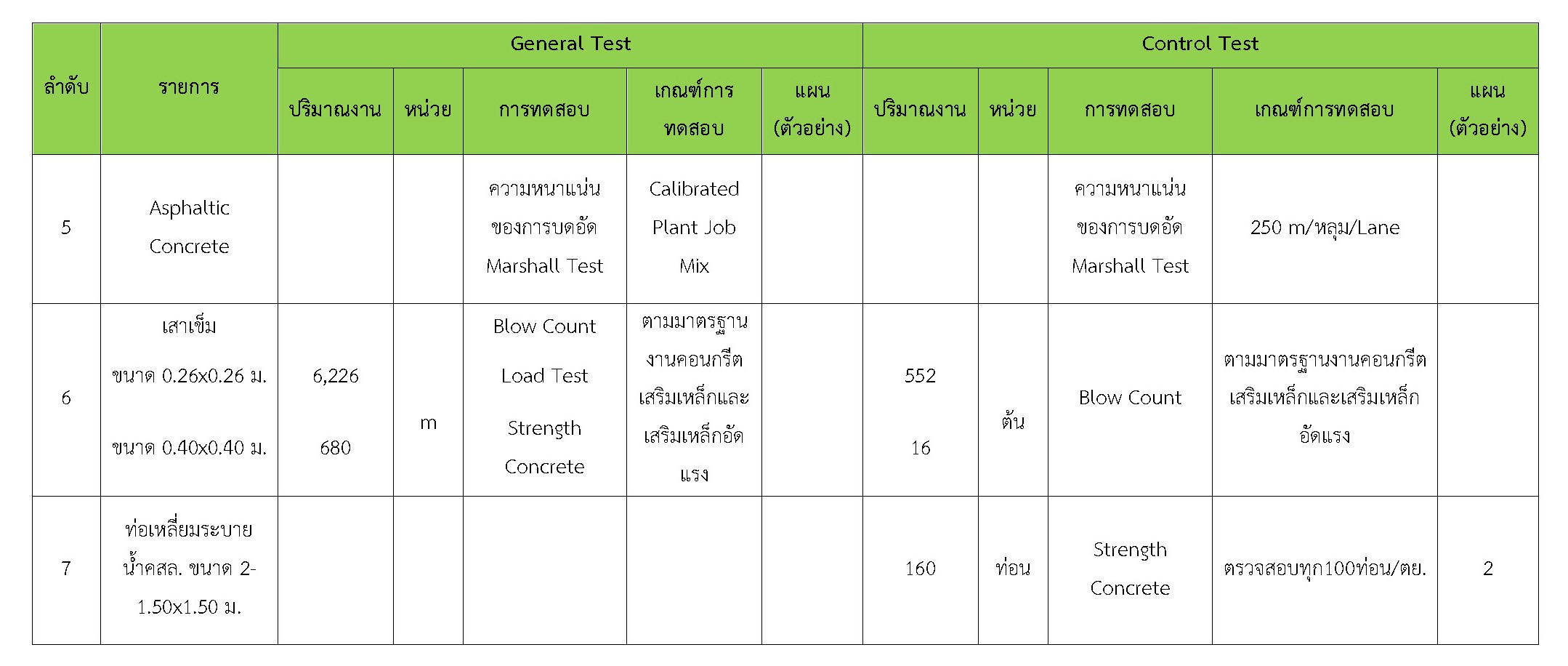

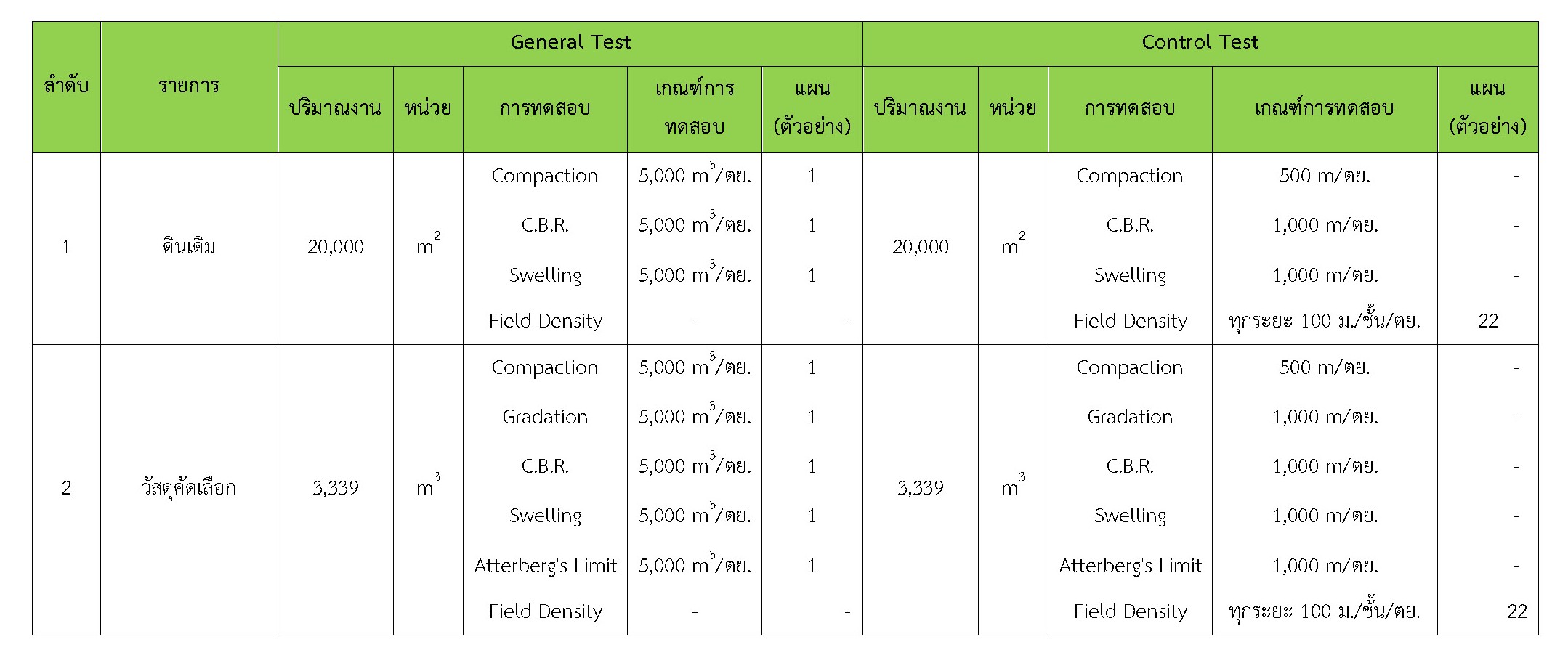

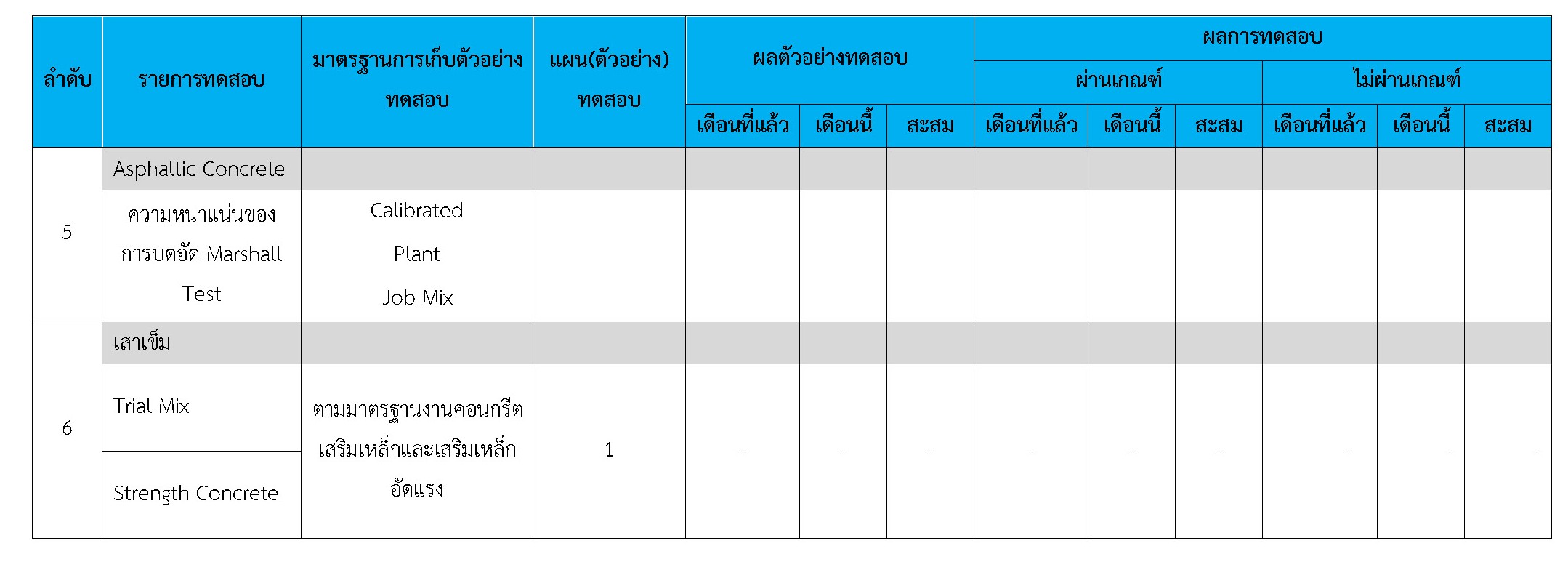

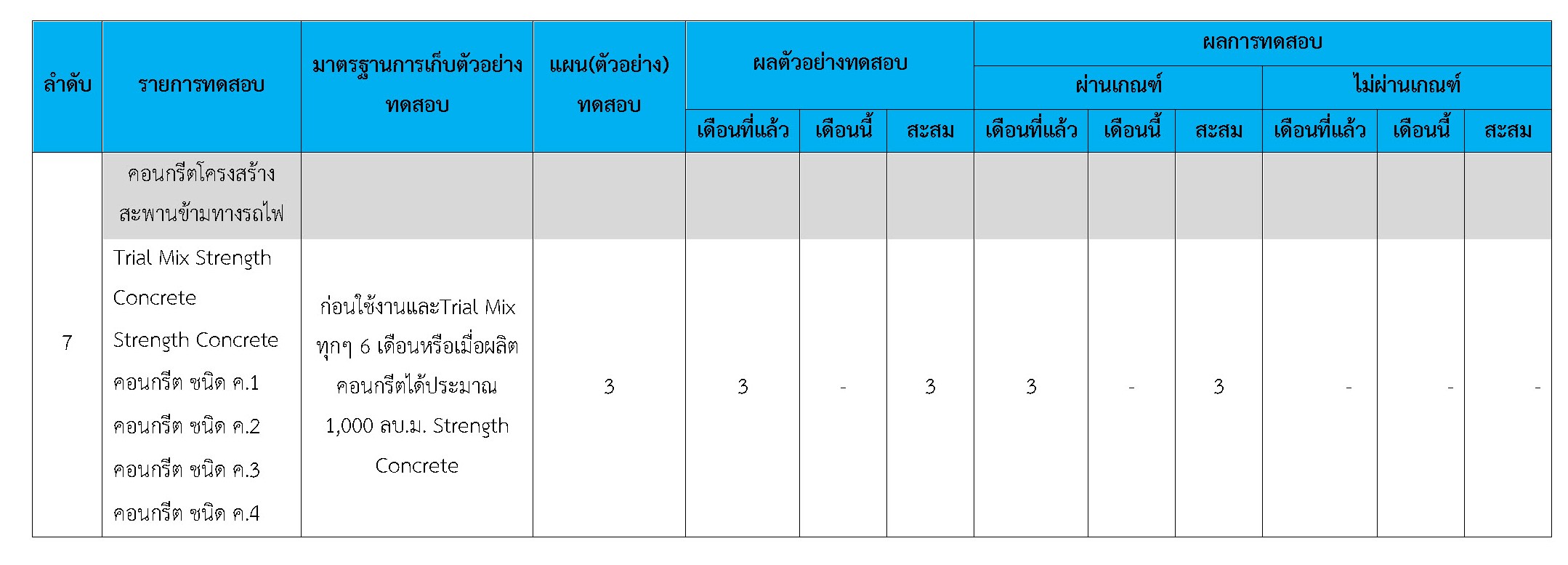

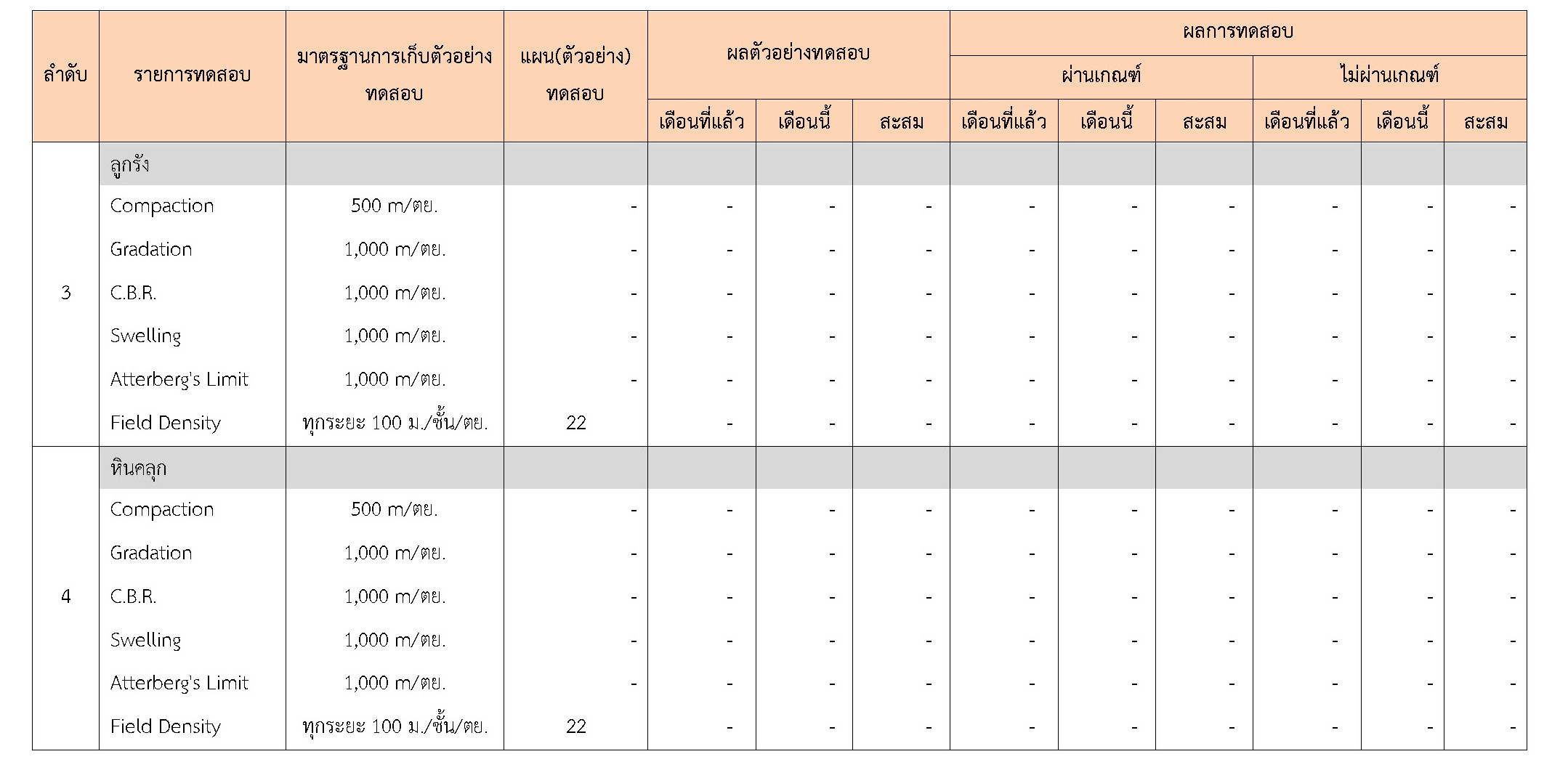

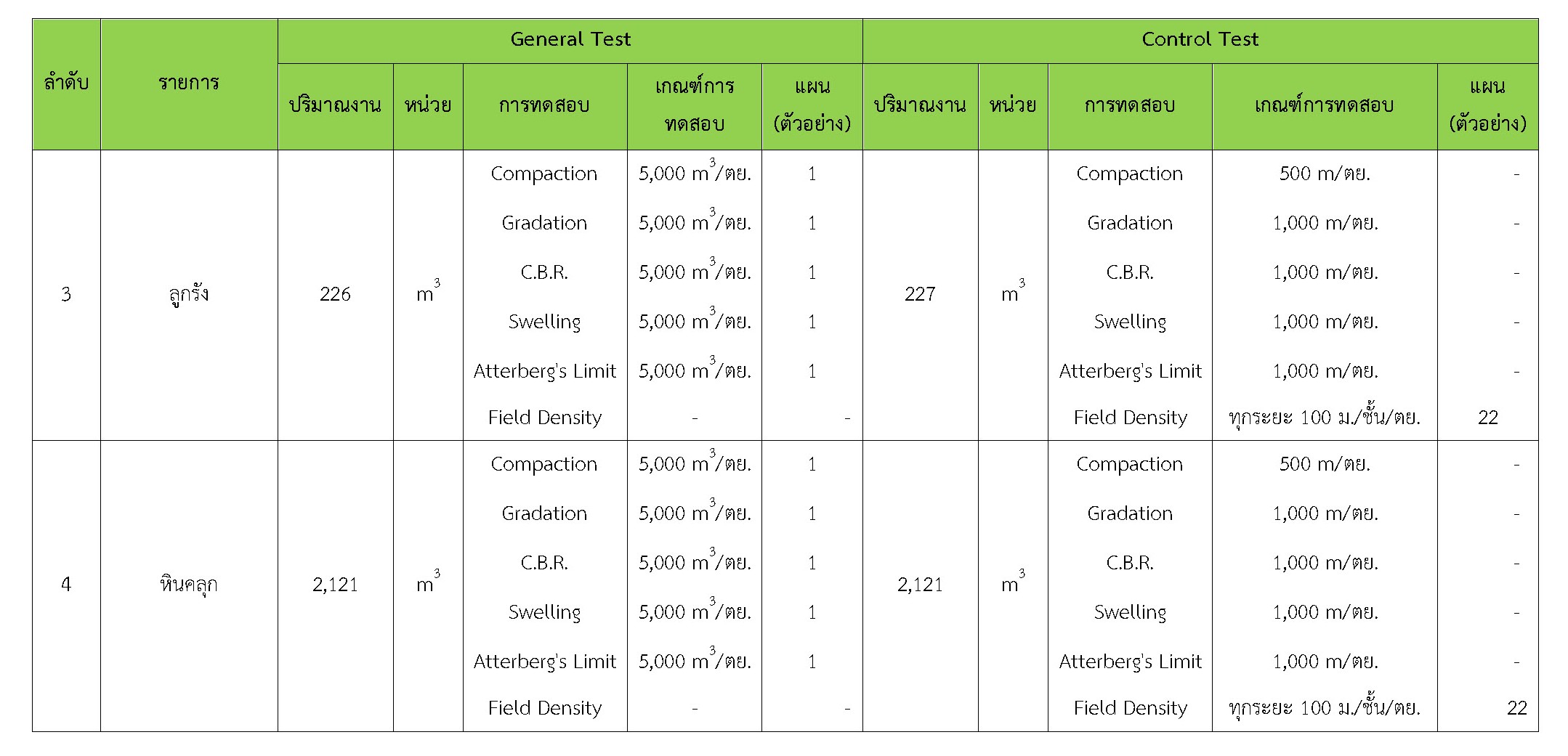

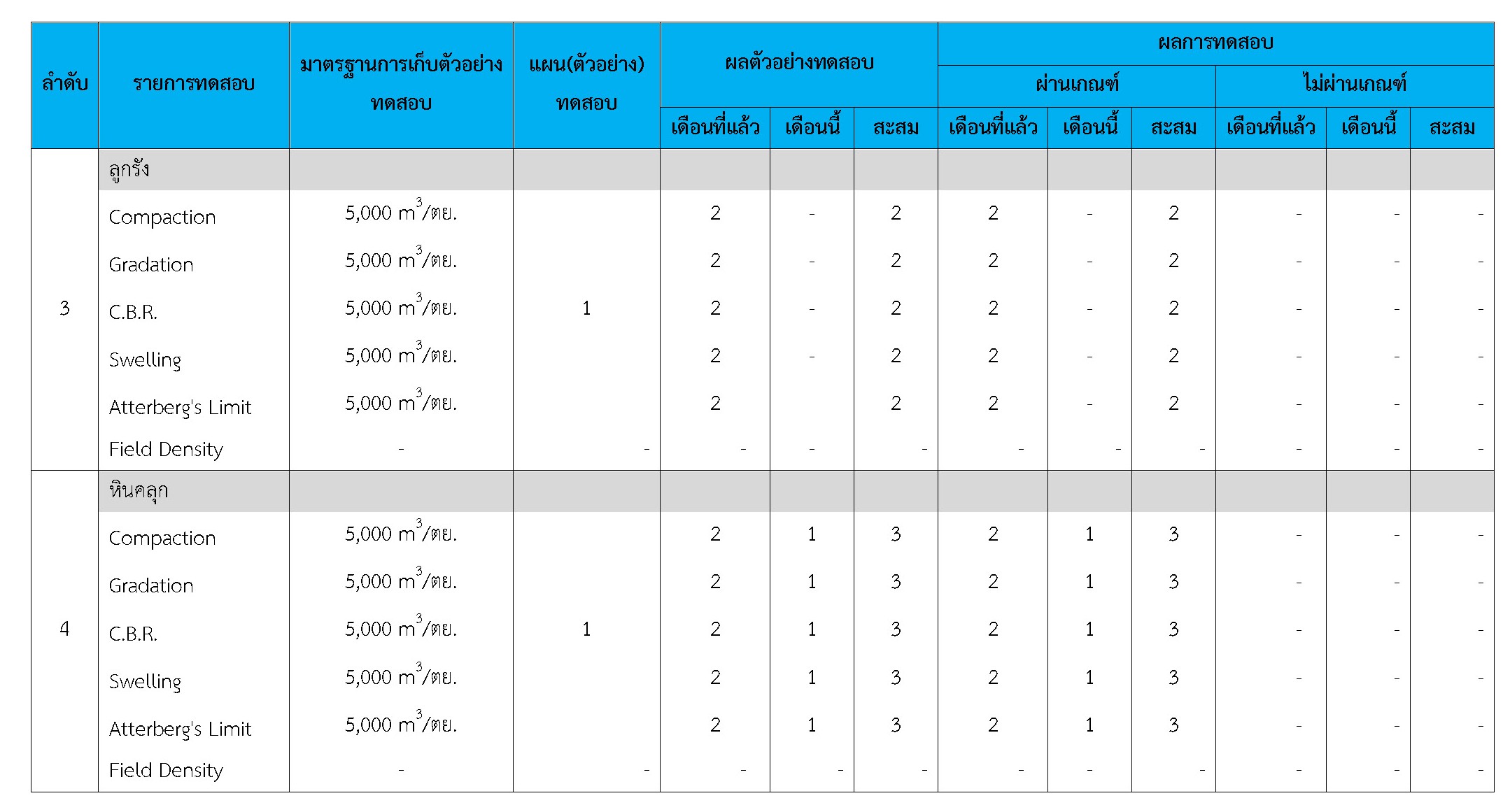

ในเดือนกรกฏาคม 2560ได้แสดงเกณฑ์การทดสอบ General Test และ Control Test แสดงไว้ในตารางที่ 3.2-1 – 3.2-3 ดังนี้

ตารางที่ 3.2-1 ตารางการทดสอบ General Test และ Control Test

ผลการทดสอบวัสดุ

ในระหว่างวันที่ 1-31กรกฏาคม2560ผู้ว่าจ้างได้เสนอหนังสือขออนุมัติใช้วัสดุถึงที่ปรึกษา โดยที่ปรึกษาได้ตรวจสอบวัสดุดังกล่าวมีผลทดสอบดังตาราง

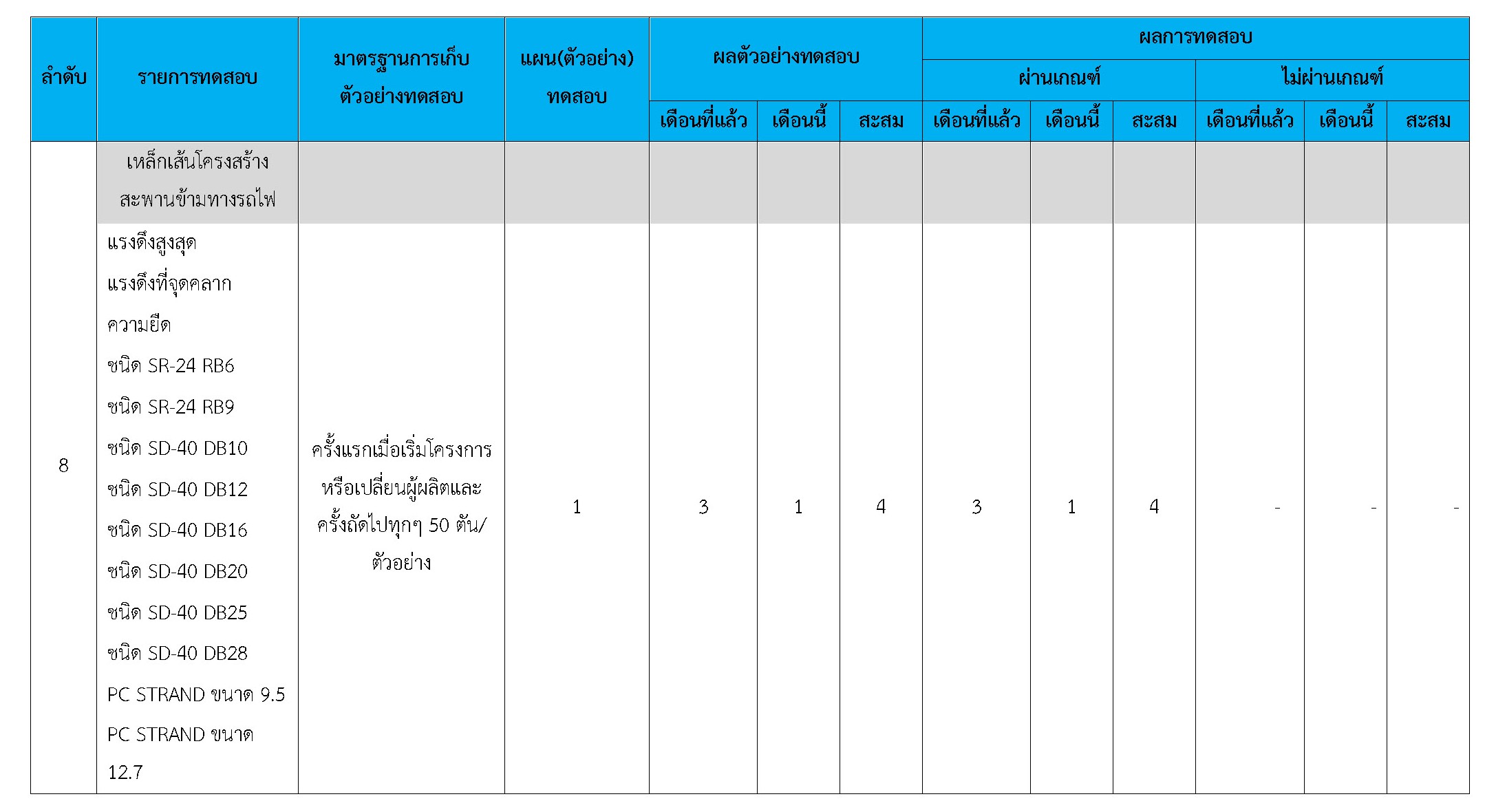

โครงการก่อสร้างสะพานข้ามทางรถไฟ จุดตัดทางรถไฟกับถนนสาย สค. 2032 แยก ทล.35– บ้านโคกขาม อ.เมือง จ.สมุทรสาคร

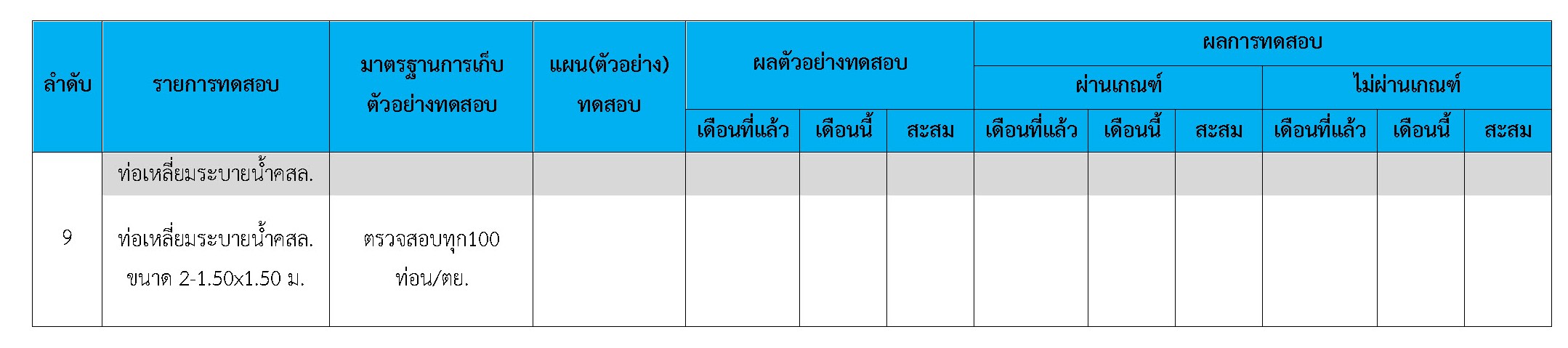

ผลการทดสอบวัสดุ

ในระหว่างวันที่ 1-31กรกฏาคม2560ผู้ว่าจ้างได้เสนอหนังสือขออนุมัติใช้วัสดุถึงที่ปรึกษา โดยที่ปรึกษาได้ตรวจสอบวัสดุดังกล่าว

3.3การจัดการประชุมและการจัดส่งเอกสาร

ในการดำเนินงานควบคุมงานก่อสร้าง ได้มีการจัดประชุม เพื่อประสานงานโครงการและการจัดส่งเอกสารหนังสือต่างๆ ระหว่างกรมทางหลวงชนบท ที่ปรึกษา และผู้รับจ้าง

3.3.1    การประชุมเพื่อเตรียมความพร้อมงานก่อสร้างสะพานข้ามทางรถไฟ

ลำดับที่

โครงการ

วัน/เดือน/ปี

รายละเอียด

สถานที่

1

จุดตัดทางรถไฟกับถนนสาย สค.2032 แยก ทล.35-บ้านโคกขาม

๔ กรกฏาคม๒๕๖๐

การประชุมติดตามงานก่อสร้างย้ายแนวสายส่ง ๑๑๕ กิโลโวลต์โครงการ สค.๒๐๓๒ เมื่อวันที่ ๔ กค. ๒๕๖๐

ห้องประชุมการไฟฟ้าส่วนภูมิภาคสาขาโคกขาม จ.สมุทรสาคร
