บทที่ 2 ความก้าวหน้าในการปฏิบัติงาน

บทที่ 2

ความก้าวหน้าในการปฏิบัติงาน

2.1      ความก้าวหน้าของงานก่อสร้าง

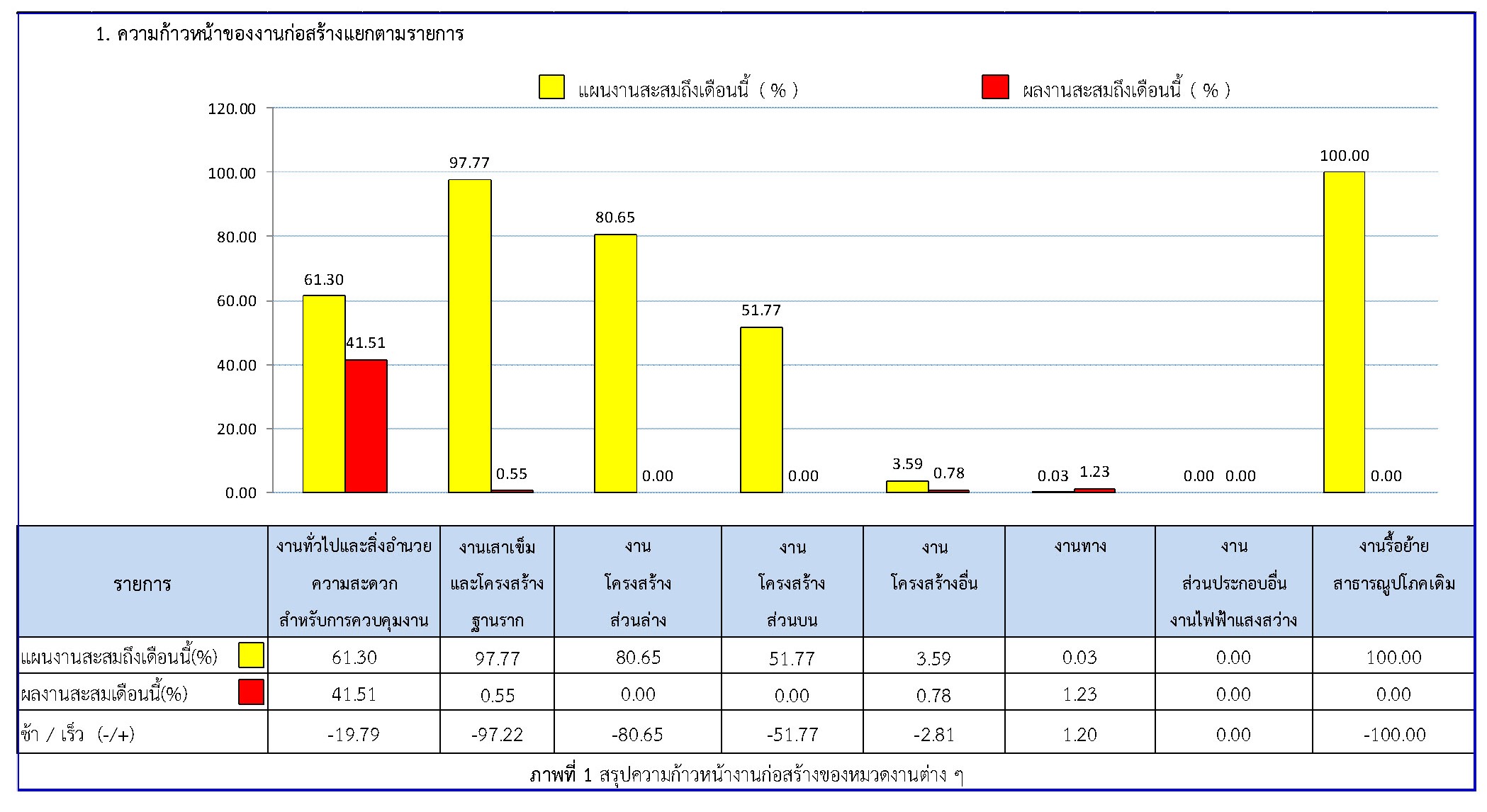

ความก้าวหน้าของเดือนมิถุนายน 2560 ของการปฏิบัติงาน (1.64%)แยกเป็น ดังต่อไปนี้

1.       งานกำแพงกันดิน ในฝั่งซ้าย ในช่วงsta.0+311 – sta.0+850

2.       งานขุดลอกคูระบายน้ำ

ผลงานความก้าวหน้าแสดงไว้ในตารางที่ 2.1-1 ดังนี้

ลำดับ

โครงการ

รหัสสายทาง

ประเภทสายทาง

ระยะทาง (กม.)

มูลค่างาน (บาท)

เดือน มิถุนายน2560

หมายเหตุ

% แผนงาน

% ผลงาน

+เร็ว/-ช้า กว่าแผน

1

สายแยก ทล.35-บ้านโคกขาม

สค.2032

ถนนลาดยางAC

1,100.00

405,591,720.19

39.33

1.64

-37.69

อยู่ระหว่างการเตรียมงาน

ตารางที่ 2.1-1 สรุปผลงานความก้าวหน้าของงานก่อสร้าง

2.3      รายละเอียดความก้าวหน้าของโครงการ

          ในช่วงเดือนมิถุนายน2560 ที่ผ่านมาผู้รับจ้างดำเนินงานต่างๆ ที่มีรายละเอียดของงานหลักๆดังนี้

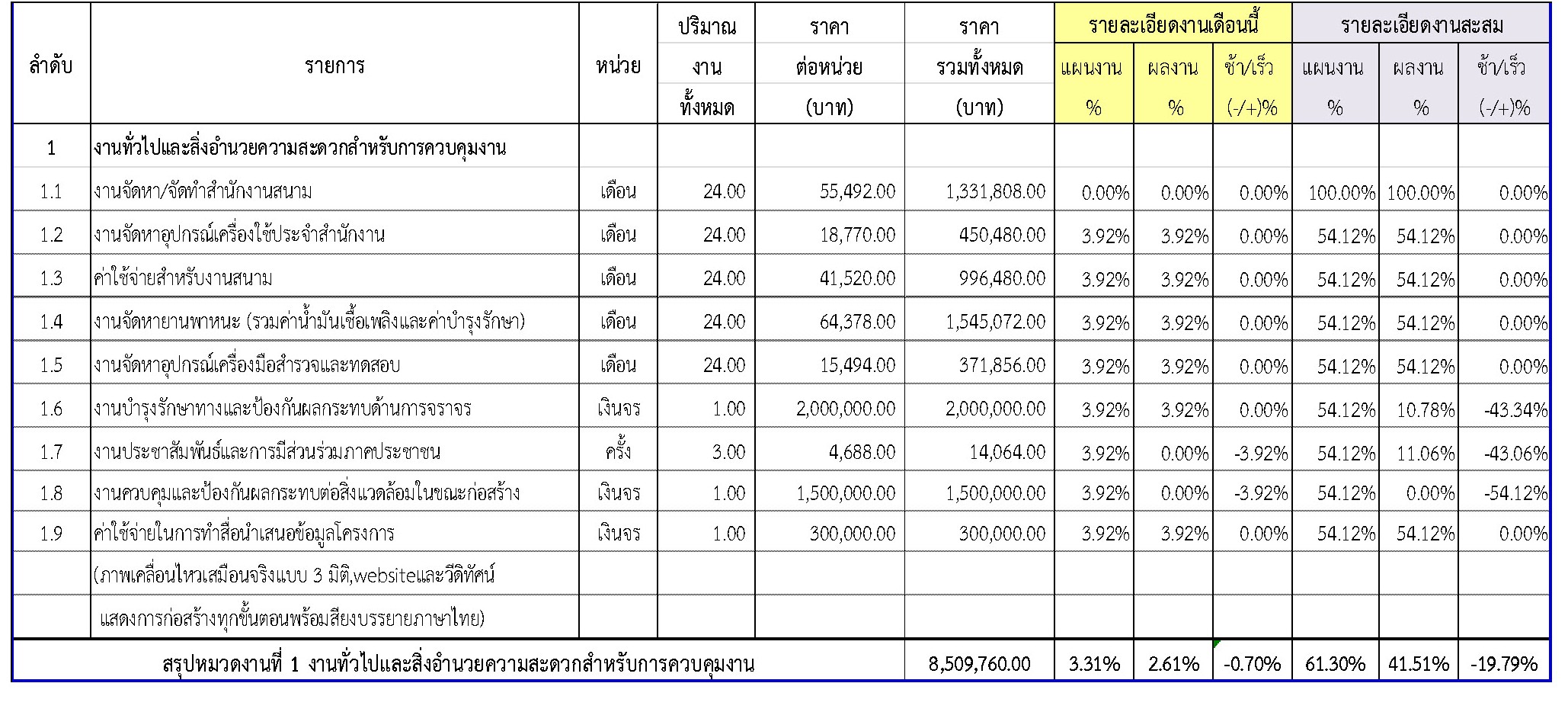

2.1 งานทั่วไปและสิ่งอำนวยความสะดวกสำหรับการควบคุมงาน

2.2 งานเสาเข็มและโครงสร้างฐานราก

2.3 งานโครงสร้างส่วนล่าง

2.4 งานโครงสร้างส่วนบน

2.5 งานโครงสร้างอื่น

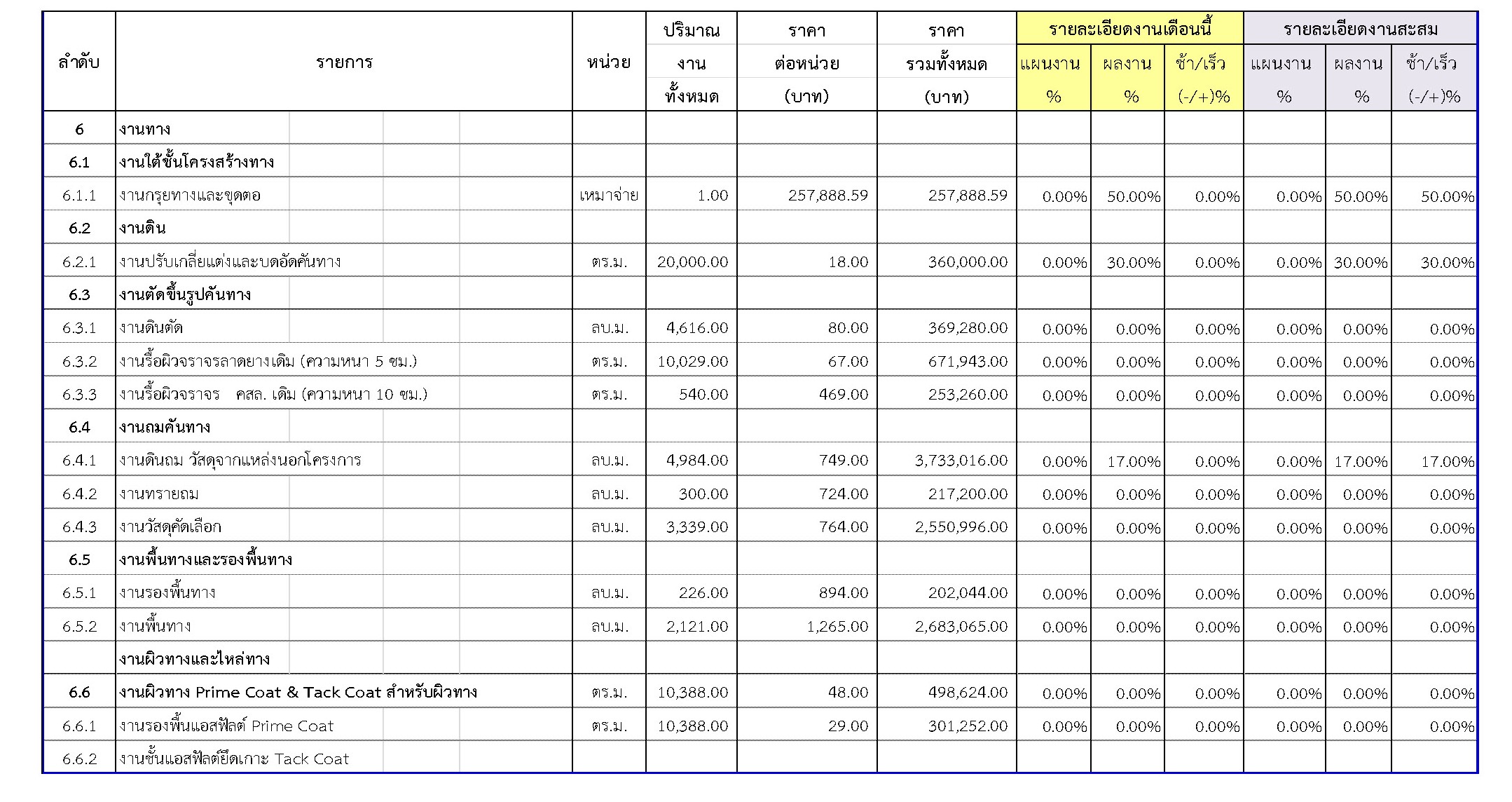

2.6 งานทาง

2.7 งานส่วนประกอบอื่น

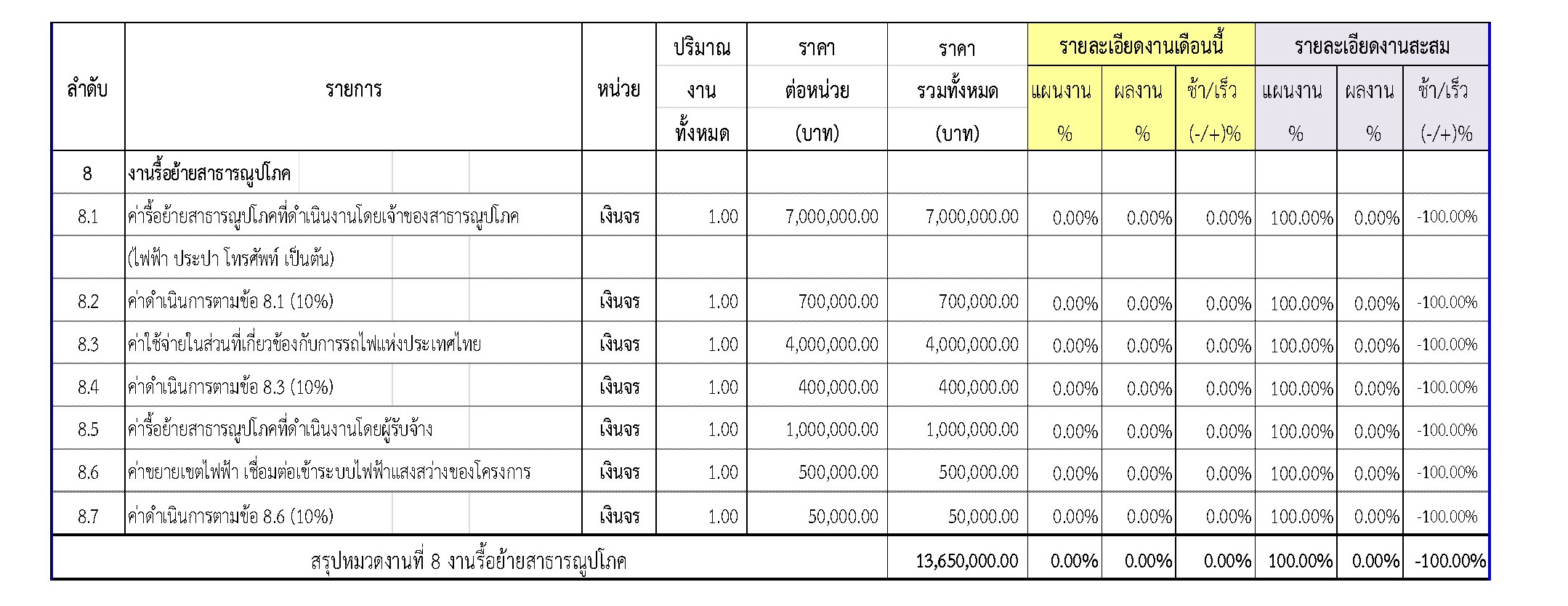

2.8 งานรื้อย้ายสาธารณูปโภค

เนื่องจากในช่วงเดือนที่ 13ของโครงการ ผู้รับจ้างกำลังเคลียร์สิ่งปลูกสร้างหน้างานในสนาม และได้จัดทำแผนงานของกิจกรรมก่อสร้างต่างๆ ในกรอบเวลาของสัญญา ให้ทางที่ปรึกษาพิจารณา ดังรูปที่ 2.2-1

รูปที่ 2.2-1 แผนงานของโครงการจุดตัดทางรถไฟกับถนนสาย สค.2032 แยก ทล.35-บ้านโคกขาม

2.5      สรุปการเบิกจ่ายเงินของผู้รับจ้าง

ในเดือนมิถุนายน2560 ยังไม่มีความก้าวหน้าของงานก่อสร้างที่สามารถตรวจรับงานได้ จึงไม่มีการตรวจรับงานใดๆ ดังสรุปในตารางที่ 2.3-1

2.6      การประสานงานกับหน่วยงานที่เกี่ยวข้อง

ในเดือนมิถุนายน 2560 ทางที่ปรึกษาได้ดำเนินการติดต่อประสานงานกับหน่วยงานที่เกี่ยวข้องต่างๆ

2.7      ปัญหาและอุปสรรค

ในเดือน มิถุนายน 2560มีปัญหาอุปสรรค ดังต่อไปนี้

1.       ยังไม่ได้รับมอบพื้นที่จากโครงการ จึงทำให้สามารถเข้าดำเนินการได้ ตามรายละเอียดดังนี้

·ฝั่งซ้ายทาง sta. 0+130-0+300 , 0+550-0+600 , 0+800-0+880

·ฝั่งขวาทาง sta. 0+300-1+100

2.       ยังไม่มีการรื้อย้ายระบบสาธารณูปโภค
