บทที่ 3 รายงานการปฏิบัติงานของที่ปรึกษา

บทที่ 3

รายงานการปฏิบัติงานของที่ปรึกษา

3.1      รายงานการปฏิบัติงานของที่ปรึกษา

ในเดือน สิงหาคม 2559 ที่ปรึกษาได้ปฏิบัติงานควบคุมงานก่อสร้างโครงการ สรุปการดำเนินงานได้ดังนี้

3.1.1    การควบคุมงานก่อสร้าง

ที่ปรึกษาได้ดำเนินการควบคุมงานก่อสร้าง ในเดือน สิงหาคม 2559 มีรายละเอียดการดำเนินงานและความก้าวหน้าของงานตามที่กล่าวในบทที่ 2 ข้อ2.2 รายละเอียดความก้าวหน้าของงานในสายทาง

3.1.2    การดำเนินการจัดการมีส่วนร่วมภาคประชาชน

ที่ปรึกษาได้ดำเนินการจัดทำการมีส่วนร่วมภาคประชาชน ตามรายละเอียดในบทที่ 2 ข้อ 2.5 การประสานงานกับหน่วยงานที่เกี่ยวข้อง

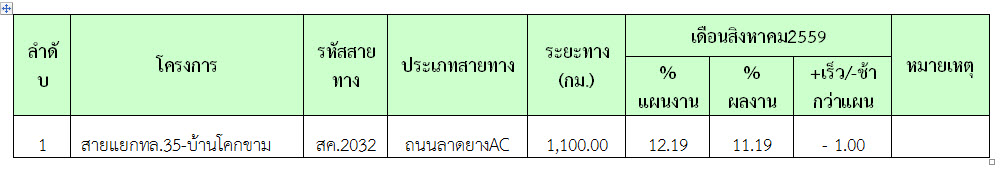

ความก้าวหน้าในช่วงเดือนสิงหาคม 2559 (12.19%) ผลงานความก้าวหน้าแสดงไว้ในตารางที่ 3.1-1 ดังนี้

ตารางที่ 3.1-1 สรุปผลงานความก้าวหน้าของบริษัทที่ปรึกษา

3.2      การตรวจสอบการอนุมัติการใช้วัสดุ

เนื่องจากในเดือน สิงหาคม 2559 ยังไม่ได้เริ่มทำการก่อสร้าง จึงไม่มีความก้าวหน้าในงานส่วนนี้

3.3การจัดการประชุมและการจัดส่งเอกสาร

ในการดำเนินงานควบคุมงานก่อสร้าง ได้มีการจัดประชุม เพื่อประสานงานโครงการและการจัดส่งเอกสารหนังสือต่างๆ ระหว่างกรมทางหลวงชนบท ที่ปรึกษา และผู้รับจ้างดังนี้



          3.3.1    การประชุมเพื่อเตรียมความพร้อมงานก่อสร้างสะพานข้ามทางรถไฟ



ลำดับที่

โครงการ

วัน/เดือน/ปี

รายละเอียด

สถานที่

1

จุดตัดทางรถไฟกับถนนสาย สค.2032 แยก ทล.35-    บ้านโคกขาม

5 ส.ค. 2559

ชี้แจงเรื่องการทำงาน/ชี้แจงเรื่องเอกสาร/ปัญหาและอุปสรรคการทำงาน

ห้องประชุมสำนักงานสนามก่อสร้างสะพานข้ามทางรถไฟสาย     สค.2032

2

จุดตัดทางรถไฟกับถนนสาย สค.2032 แยก ทล.35-    บ้านโคกขาม

11 ส.ค. 2559

ผู้อำนวยการแขวงทางหลวงชนบทสมุทรสาคร ต้องการทราบปัญหากรรมสิทธิ์แนวเวนคืนที่ดิน 11 ราย ที่ไม่มาเซ็นต์สัญญา

ห้องประชุมแขวงทางหลวงชนบทสมุทรสาคร

3

จุดตัดทางรถไฟกับถนนสาย สค.2032 แยก ทล.35-    บ้านโคกขาม

11 ส.ค. 2559

ชี้แจงเรื่องการทำงาน/ชี้แจงเรื่องเอกสาร/ปัญหาและอุปสรรคการทำงาน

ห้องประชุมสำนักงานสนามก่อสร้างสะพานข้ามทางรถไฟสาย     สค.2032

4

จุดตัดทางรถไฟกับถนนสาย สค.2032 แยก ทล.35-    บ้านโคกขาม

25 ส.ค. 2559

ชี้แจงเรื่องการทำงาน/ชี้แจงเรื่องเอกสาร/ปัญหาและอุปสรรคการทำงาน

ห้องประชุมสำนักงานสนามก่อสร้างสะพานข้ามทางรถไฟสาย     สค.2032
