บทที่ 3 รายงานการปฏิบัติงานของที่ปรึกษา

บทที่ 3

รายงานการปฏิบัติงานของที่ปรึกษา

3.1      รายงานการปฏิบัติงานของที่ปรึกษา

ในเดือน มิถุนายน 2559 ที่ปรึกษาได้ปฏิบัติงานควบคุมงานก่อสร้างโครงการ สรุปการดำเนินงานได้ดังนี้

3.1.1    การควบคุมงานก่อสร้าง

ที่ปรึกษาได้ดำเนินการควบคุมงานก่อสร้าง ในเดือน มิถุนายน 2559 มีรายละเอียดการดำเนิงานและความก้าวหน้าของงานตามที่กล่าวในบทที่ 2 ข้อ2.2 รายละเอียดความก้าวหน้าของงานในสายทาง

3.1.2    การดำเนินการจัดการมีส่วนร่วมภาคประชาขชน

ที่ปรึกษาเริ่มงานศึกษาแนวทางการดำเนินงานจัดการมีส่วนร่วมของประชาชน และวางแผนประสานงานกับผู้ที่เกี่ยวข้อง โดยคาดว่าจะเริ่มลงพื้นที่ตามสายทาง เพื่อจัดทำการมีส่วนร่วมของประชาชนในเดือนกรกฎาคมนี้

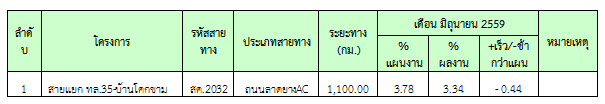

ความก้าวหน้าในช่วงเดือน มิถุนายน 2559 (3.78%) ผลงานความก้าวหน้าแสดงไว้ในตารางที่ 3.1-1 ดังนี้

ตารางที่ 3.1-1 สรุปผลงานความก้าวหน้าของบริษัทที่ปรึกษา

3.2      การตรวจสอบการอนุมัติการใช้วัสดุ

เนื่องจากในเดือน มิถุนายน 2559 ยังไม่ได้เริ่มทำการก่อสร้าง จึงไม่มีความก้าวหน้าในงานส่วนนี้

3.3     การจัดการประชุมและการจัดส่งเอกสาร

ในการดำเนินงานควบคุมงานก่อสร้าง ได้มีการจัดประชุม เพื่อประสานงานโครงการและการจัดส่งเอกสารหนังสือต่างๆ ระหว่างกรมทางหลวงชนบท ที่ปรึกษา และผู้รับจ้างดังนี้



          3.3.1    การประชุมเพื่อเตรียมความพร้อมงานก่อสร้างสะพานข้ามทางรถไฟ



ลำดับที่

โครงการ

วัน/เดือน/ปี

รายละเอียด

สถานที่

1

จุดตัดทางรถไฟกับถนนสาย สค.2032 แยก ทล.35-    บ้านโคกขาม

16 มิ.ย. 2559

เตรียมความพร้อมในการเริ่มงานก่อสร้างและเรื่องการเวนคืนที่ดิน

ห้องประชุมสำนักก่อสร้างสะพาน กรมทางหลวงชนบท

2

จุดตัดทางรถไฟกับถนนสาย สค.2032 แยก ทล.35-    บ้านโคกขาม

30 มิ.ย. 2559

การประสานงานกับทางรถไฟและการรื้อย้ายระบบสาธารณูปโภค

ห้องประชุมสำนักงานสนามก่อสร้างสะพานข้ามทางรถไฟสาย     สค.2032
