บทที่ 2 ความก้าวหน้าในการปฏิบัติงาน

2.1  ความก้าวหน้าของงานก่อสร้าง

ความก้าวหน้าของเดือน กันยายน 2563 เท่ากับ 0.87% ผลงานสะสม เท่ากับ 1.37%โดยผู้รับจ้างกำลังดำเนินการก่อสร้างสำนักงานสนาม แสดงไว้ในตารางที่ 2.1-1

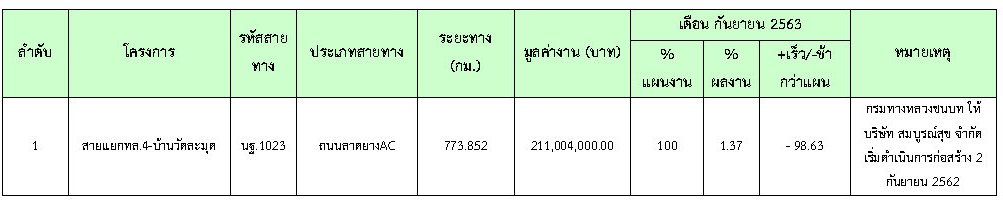

ตารางที่ 2.1-1 สรุปผลงานความก้าวหน้าของงานก่อสร้าง

2.2  รายละเอียดของความก้าวหน้าในสายทาง

ที่ปรึกษาได้ติดตามความก้าวหน้าของงาน และนำมาจัดทำเป็น S-CURVE เปรียบเทียบกันระหว่างแผนงานและผลงานก่อสร้าง ดังรูปที่ 2.2-1

รูปที่ 2.2-1 S-CURVE เปรียบเทียบระหว่างแผนงานและผลงานก่อสร้างของโครงการจุดตัดทางรถไฟกับถนนสาย นฐ.1023 แยก ทล.4-บ้านวัดละมุด

2.3  สรุปการเบิกจ่ายเงินของผู้รับจ้าง

ในเดือน กันยายน 2562 มีความก้าวหน้าของงานก่อสร้าง แต่ไม่มีการตรวจรับงานใดๆ ดังสรุปในตารางที่ 2.3-1

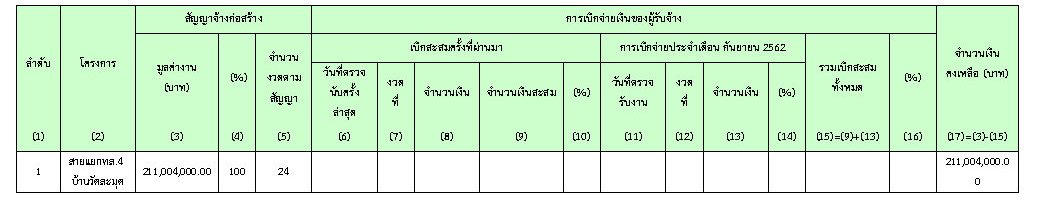

ตารางที่ 2.3-1 สรุปการเบิกจ่ายเงินของผู้รับจ้าง

2.4  การประสานงานกับหน่วยงานที่เกี่ยวข้อง

  • การรถไฟแห่งประเทศไทย
  • กรมสัตว์ทหารบก ค่ายทองทีฆายุ

2.5  ปัญหาและอุปสรรค

จากปัญหา-อุปสรรค ในปี 2560 ผู้รับจ้างไม่สามารถเข้าพื้นที่ของการรถไฟแห่งประเทศไทย และกรมสัตว์ทหารบก ค่ายทองทีฆายุได้ กรมทางหลวงชนบทจึงออกหนังสือระงับการก่อสร้างตั้งแต่เดือน สิงหาคม 2560 เป็นต้นมา

จนวันที่ 30 สิงหาคม 2562 กรมทางหลวงชนบทได้ออกหนังสือแจ้งให้ผู้รับจ้างเข้าดำเนินการก่อสร้างในพื้นที่ของการรถไฟแห่งประเทศไทย ระหว่างรอการอนุญาตอย่างเป็นทางการ  ได้ตั้งแต่ 2 กันยายน 2562 ทำให้ผู้รับจ้างสามารถดำเนินการก่อสร้างในส่วนของบริเวณ กม. 0+000 ถึง 0+362 ได้ แต่ยังไม่สามารถเข้าดำเนินการเข้าพื้นที่กรมสัตว์ทหารบก ค่ายทองทีฆายุได้

ทั้งนี้ทางที่ปรึกษาควบคุมงาน ได้แนะนำให้ผู้รับจ้าง ดำเนินการในส่วนของการก่อสร้างสำนักงานสนาม , จัดหาอุปกรณ์สำนักงาน , ลงสำรวจพื้นที่ใหม่อีกครั้ง รวมถึงให้เร่งขออนุมัติใช้โรงงานและวัสดุต่างๆที่คาดว่าจะนำมาใช้ในโครงการฯ เพื่อไม่ให้เกิดความล่าช้าในการก่อสร้าง
