บทที่ 2 ความก้าวหน้าในการปฏิบัติงาน

บทที่ 2

ความก้าวหน้าในการปฏิบัติงาน

2.1      ความก้าวหน้าของงานก่อสร้าง

ความก้าวหน้าประจำเดือน กันยายน 2564 เท่ากับ  0.11%ผลงานสะสม เท่ากับ
100.00%   แสดงดังต่อไปนี้

  1. งานทั่วไป และสิ่งอำนวยความสะดวกสำหรับการควบคุมงาน
    • ค่าใช้จ่ายสำหรับงานสนาม
    • งานจัดหายานพาหนะ (รวมค่าน้ำมันเชื้อเพลิงและค่าบำรุงรักษา)
    • งานบำรุงรักษาทางและป้องกันผลกระทบด้านการจราจร
    • งานประชาสัมพันธ์และการมีส่วนร่วมภาคประชาชน
    • งานควบคุมและป้องกันผลกระทบต่อสิ่งแวดล้อมในขณะก่อสร้าง





  1. งานส่วนประกอบอื่น

งานป้ายเครื่องหมายจราจรและเครื่องอำนวยความปลอดภัย

  • งานป้ายจราจร (ขนาดป้ายจราจร 2)

คิดเป็น                      0.11 %

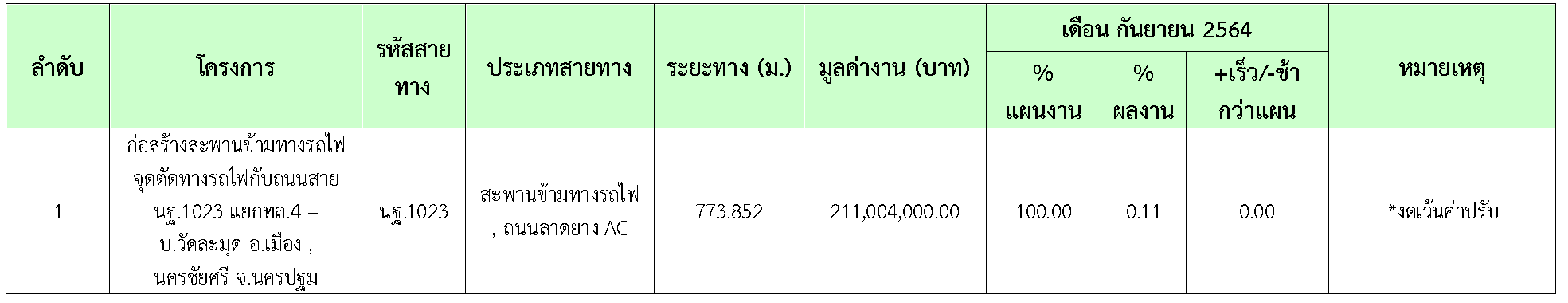

ตารางที่ 2.1-1 สรุปผลงานความก้าวหน้าของงานก่อสร้าง

2.2      รายละเอียดของความก้าวหน้าในสายทาง



ที่ปรึกษาได้ติดตามความก้าวหน้าของงาน และนำมาจัดทำเป็น S-CURVE เปรียบเทียบกันระหว่างแผนงานและผลงานก่อสร้าง ดังรูปที่ 2.2-1

รูปที่ 2.2-1 S-CURVE เปรียบเทียบระหว่างแผนงานและผลงานก่อสร้างของโครงการจุดตัดทางรถไฟกับถนนสาย นฐ.1023 แยก ทล.4-บ้านวัดละมุด



2.3      สรุปการเบิกจ่ายเงินของผู้รับจ้าง

ในเดือน กันยายน 2564  มีความก้าวหน้าของงานก่อสร้าง และการตรวจรับงาน ดังสรุปในตารางที่ 2.3-1

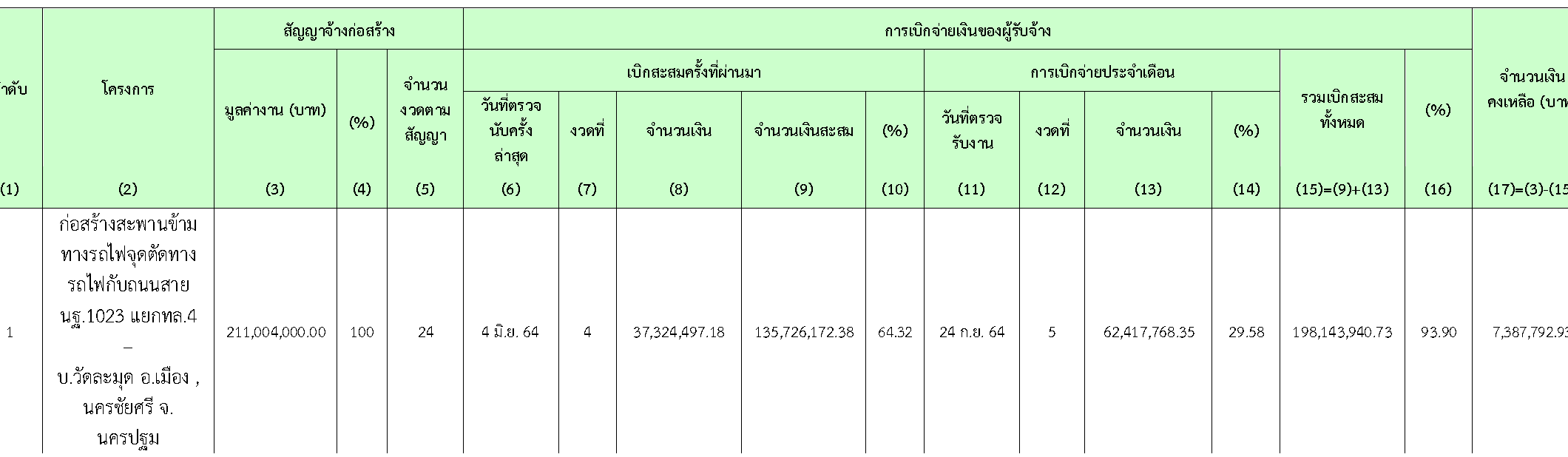

ตารางที่ 2.3-1 สรุปการเบิกจ่ายเงินของผู้รับจ้าง

2.4      การประสานงานกับหน่วยงานที่เกี่ยวข้อง

  • กรมทางหลวงชนบท
  • การรถไฟแห่งประเทศไทย



2.5      ปัญหาและอุปสรรค

  • การก่อสร้างสะพานลอยคนเดินข้ามทางรถไฟ ค่าระดับรางรถไฟความเร็วสูงกับค่าระดับท้องพื้นสะพานลอยคนเดินข้ามอาจมีระยะห่างไม่เพียงพอกับการก่อสร้างตัวสะพานลอย
