บทที่ 3 รายงานการปฏิบัติงานของที่ปรึกษา

บทที่ 3
รายงานการปฏิบัติงานของที่ปรึกษา

3.1 รายงานการปฏิบัติงานของที่ปรึกษา
ในเดือน กรกฎาคม 2564 ที่ปรึกษาได้ปฏิบัติงานควบคุมงานก่อสร้างโครงการ สรุปการดำเนินงานได้ดังนี้
3.1.1 การควบคุมงานก่อสร้าง
ที่ปรึกษาได้ดำเนินการควบคุมงานก่อสร้าง มีรายละเอียดการดำเนินงานและความก้าวหน้าของงานตามที่กล่าวในบทที่ 2 ข้อ2.2 รายละเอียดความก้าวหน้าของงานในสายทาง

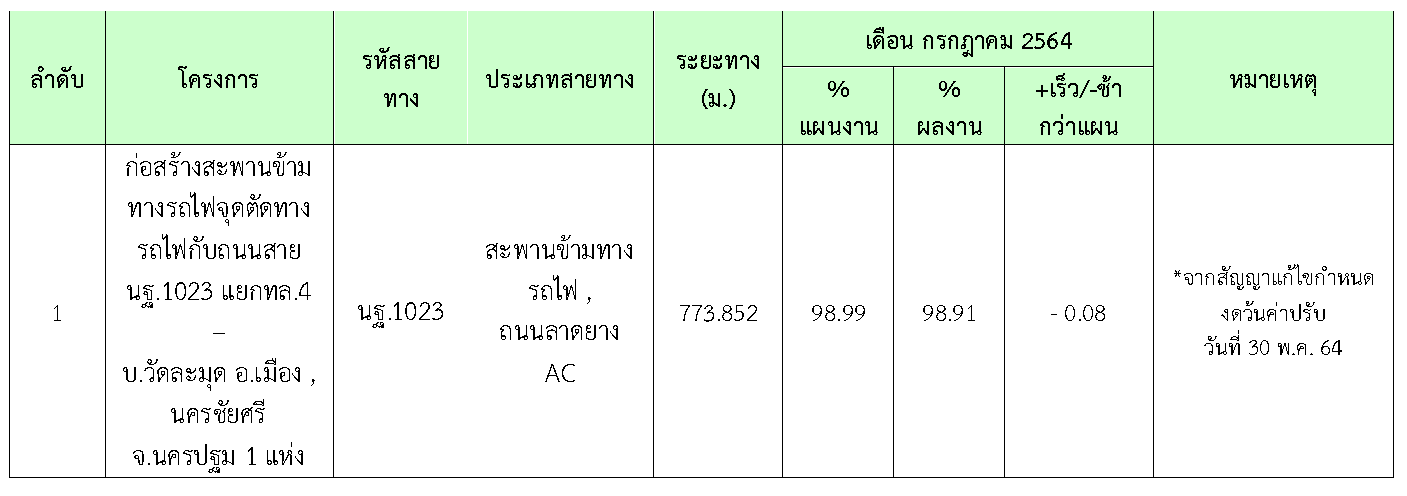

ผลความก้าวหน้าของบริษัทที่ปรึกษา แสดงไว้ในตารางที่ 3.1.1 ดังนี้

ตารางที่ 3.1.1 สรุปผลงานความก้าวหน้าของบริษัทที่ปรึกษา

3.2 การตรวจสอบการอนุมัติการใช้วัสดุ
ได้แสดงเกณฑ์การทดสอบ General Test และ Control Test แสดงไว้ในตารางที่ 3.2.1 – 3.2.2 ดังนี้

โครงการก่อสร้างสะพานข้ามทางรถไฟ จุดตัดทางรถไฟกับถนนสาย นฐ. 1023 แยก ทล.4 – บ้านวัดละมุด อ.เมือง, นครชัยศรี จ.นครปฐม 1 แห่ง
ผลการทดสอบวัสดุ
ในระหว่างวันที่ 1-31 กรกฎาคม 2564  ผู้ว่าจ้างได้เสนอหนังสือขออนุมัติใช้วัสดุถึงที่ปรึกษา โดยที่ปรึกษาได้ตรวจสอบวัสดุดังกล่าวมีผลทดสอบดังตาราง

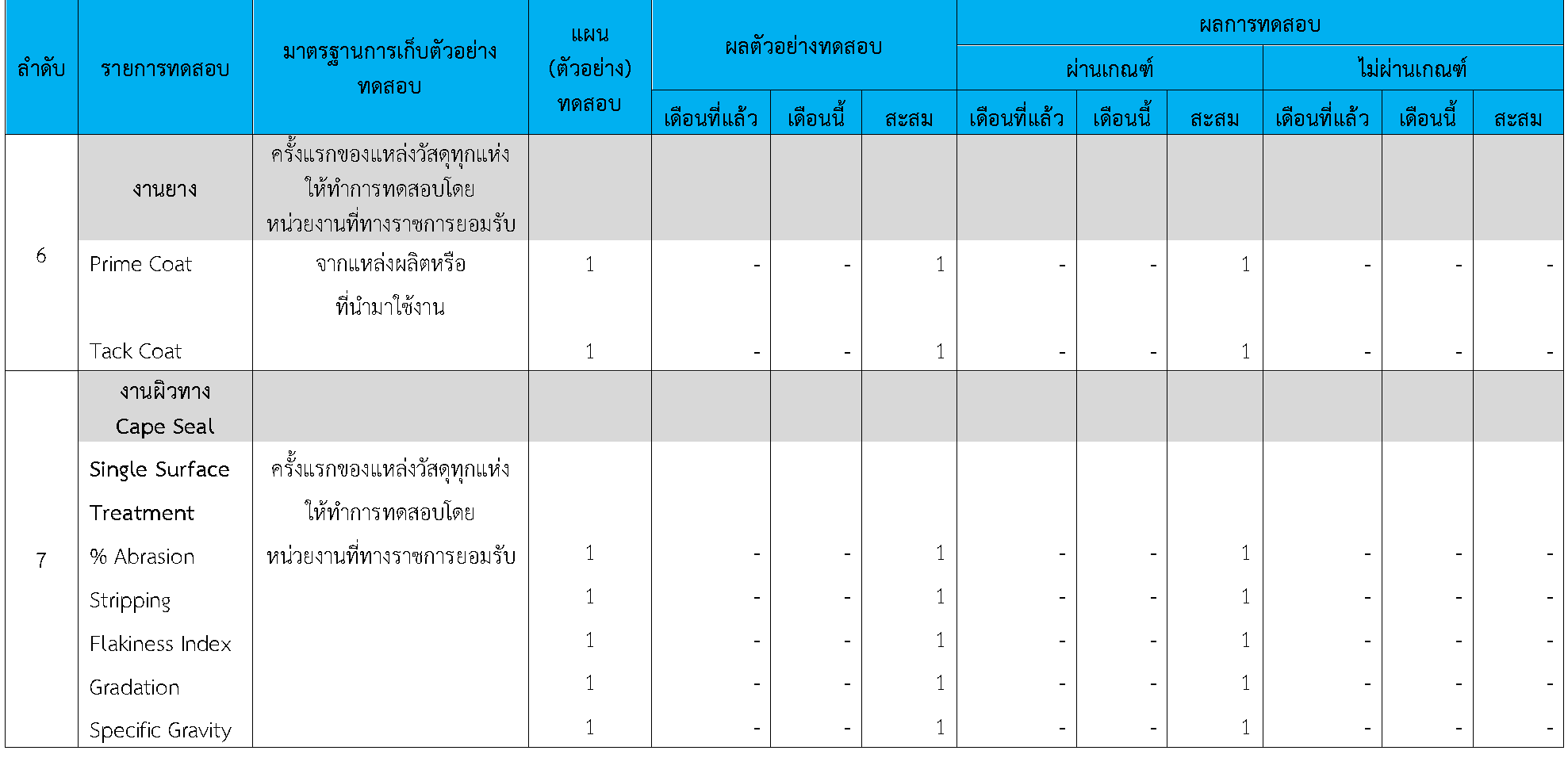

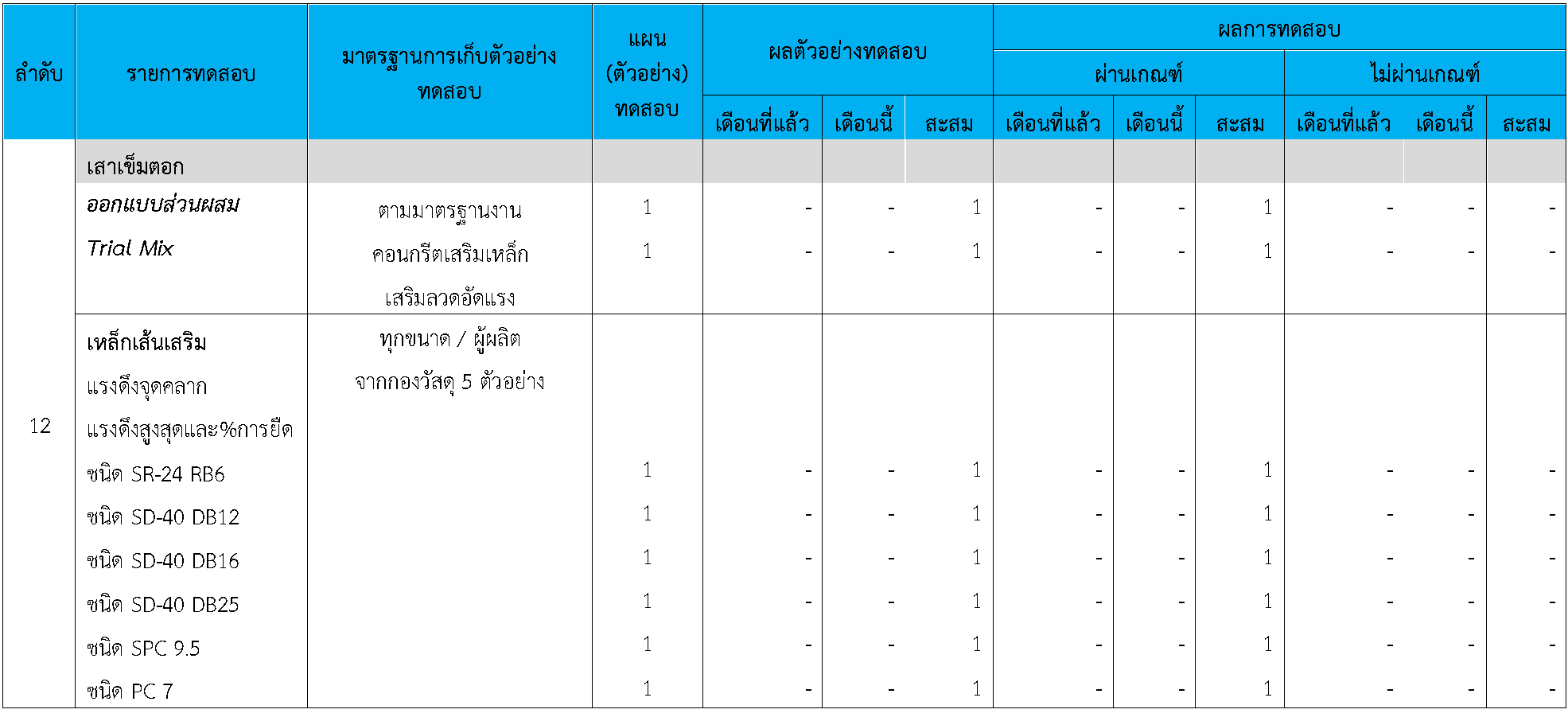

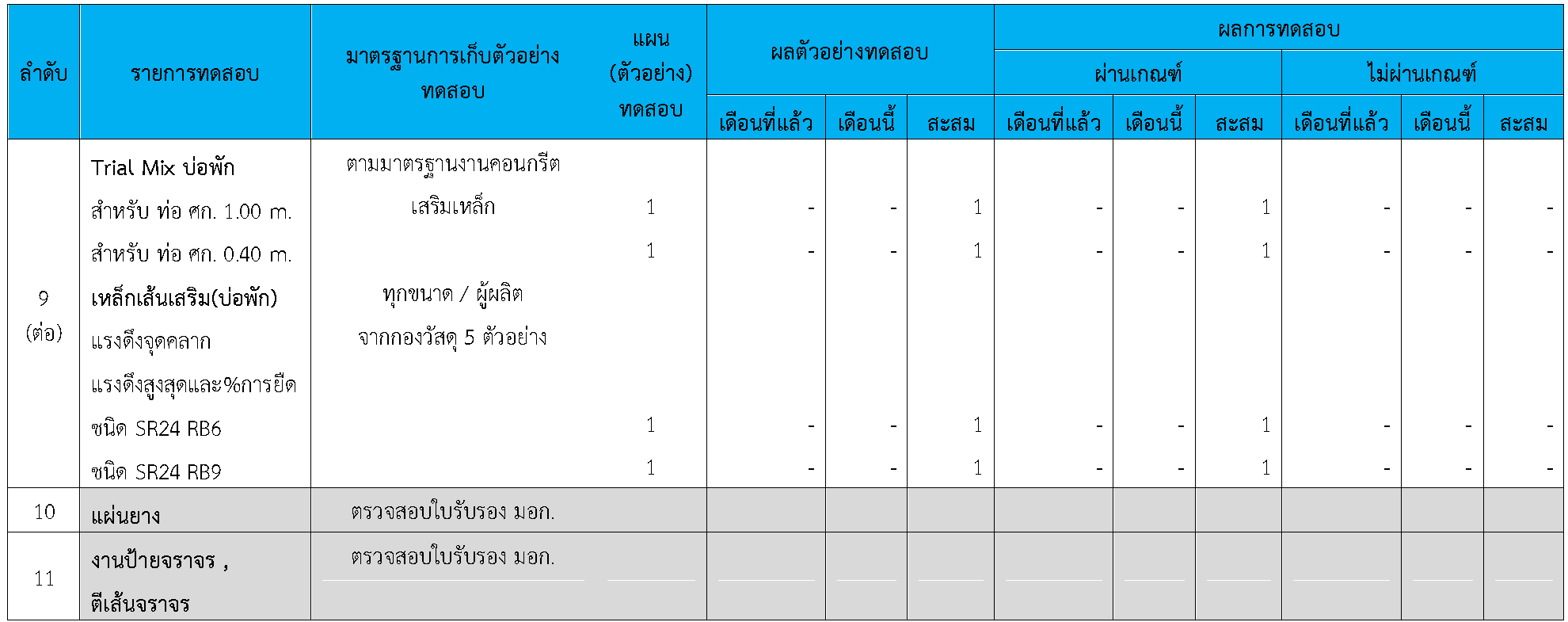

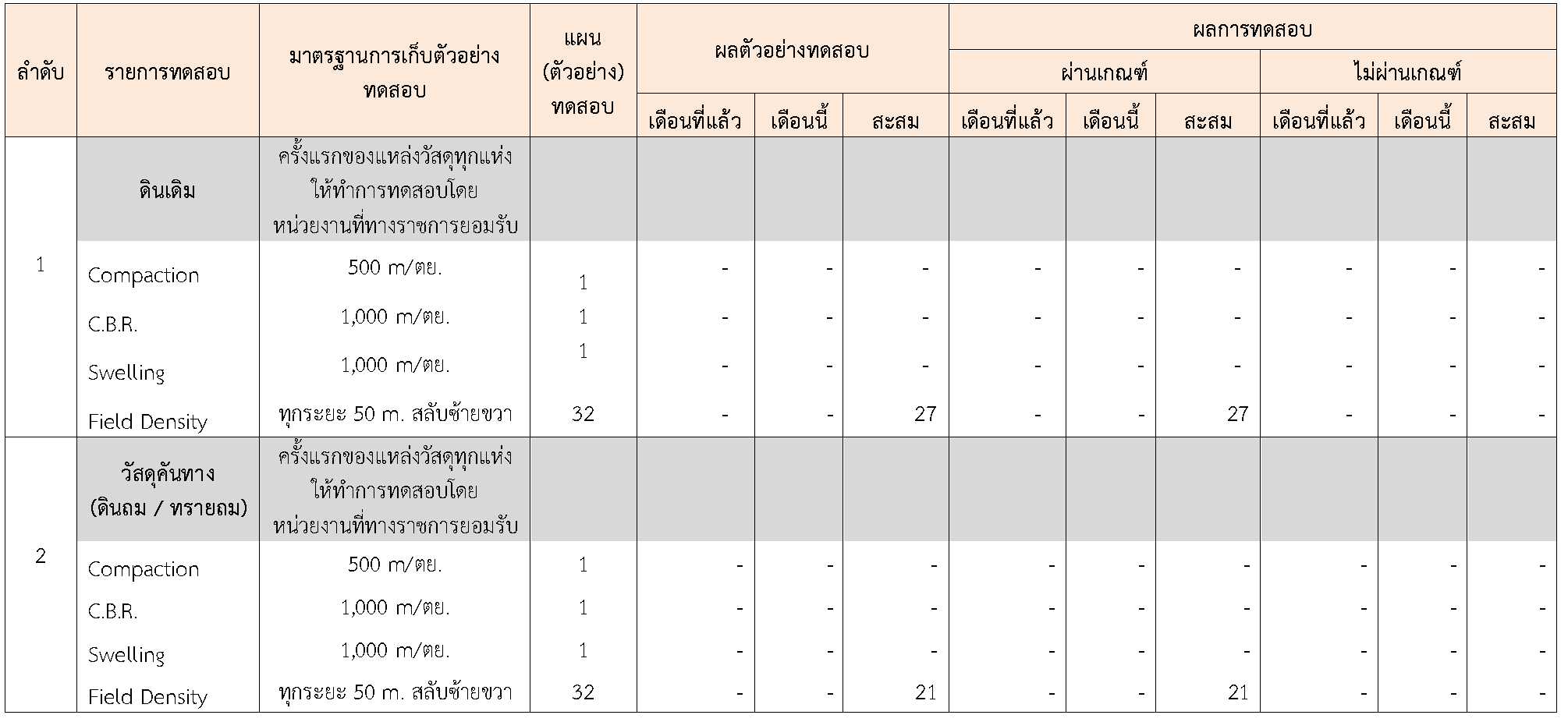

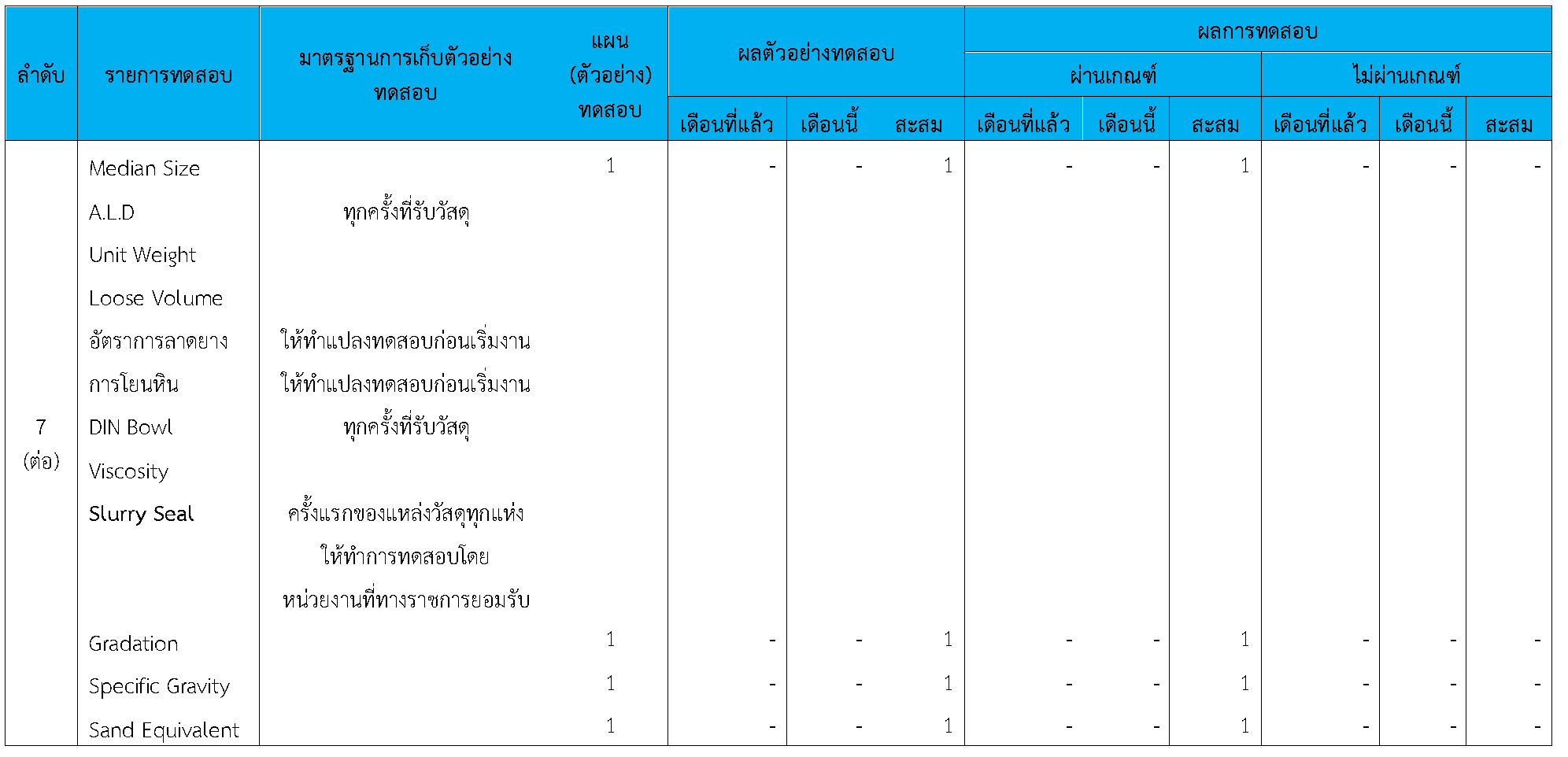

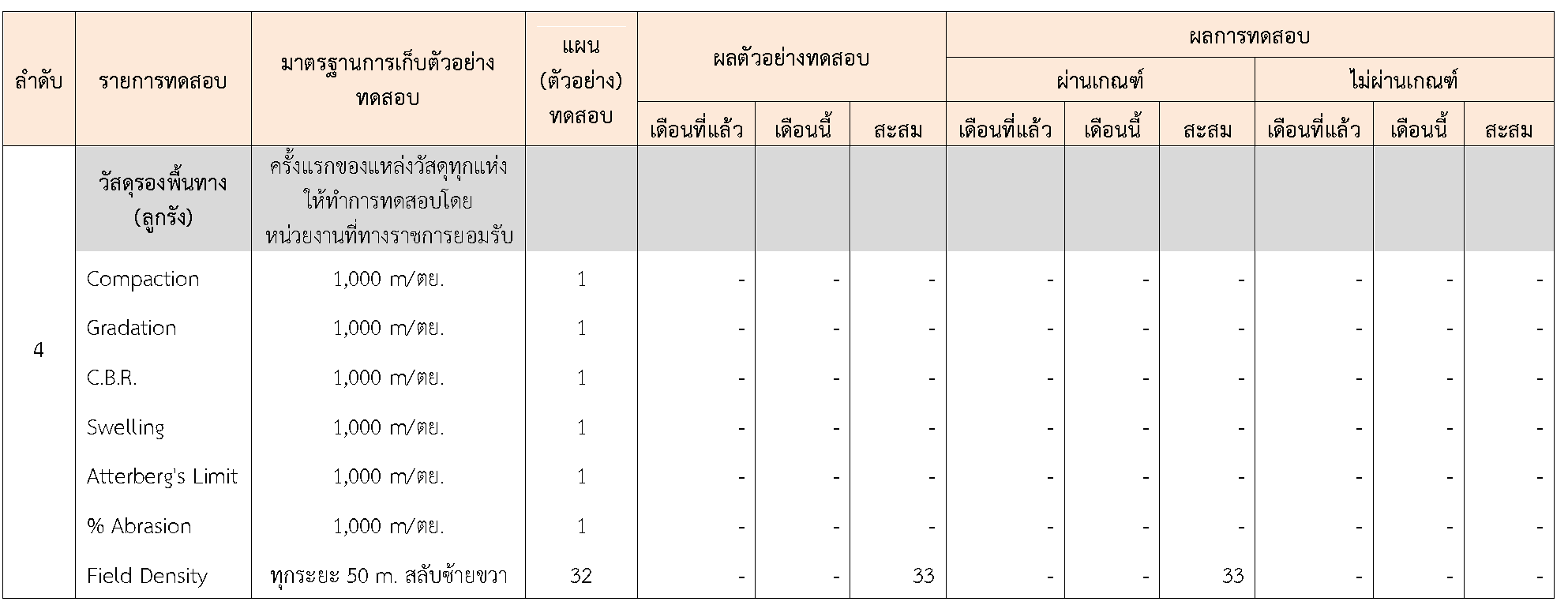

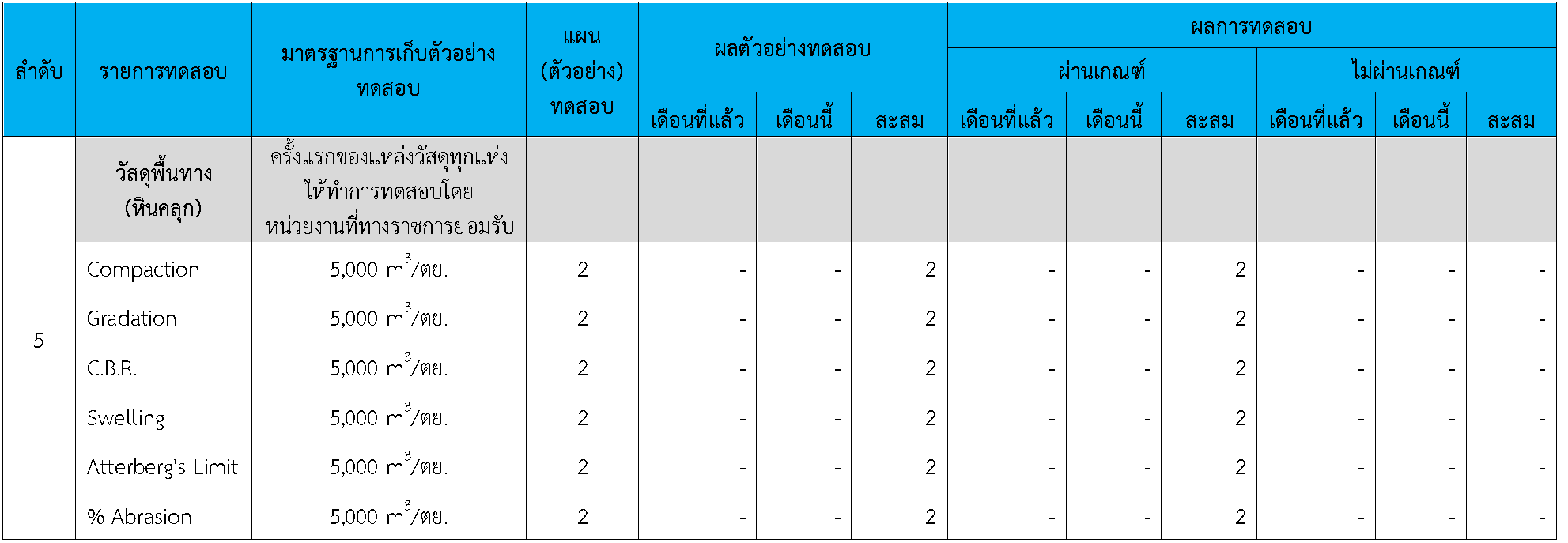

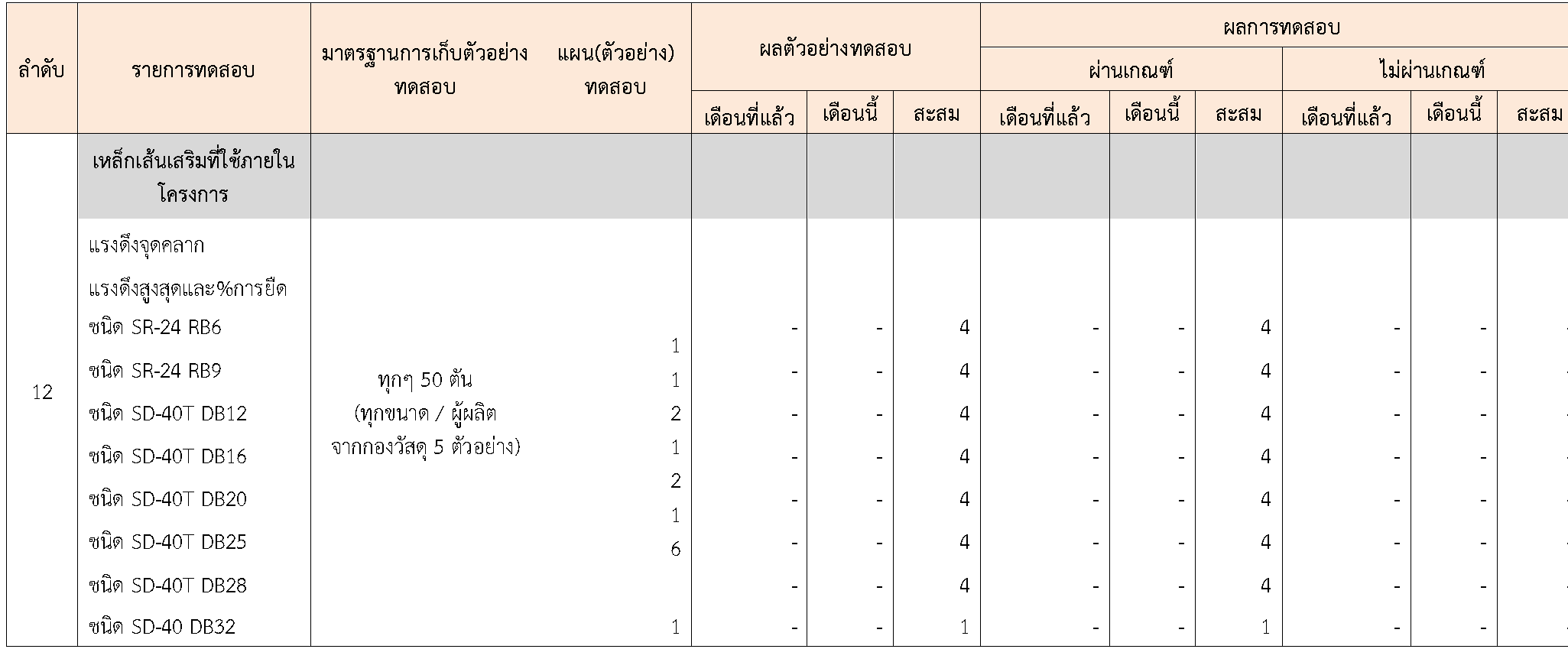

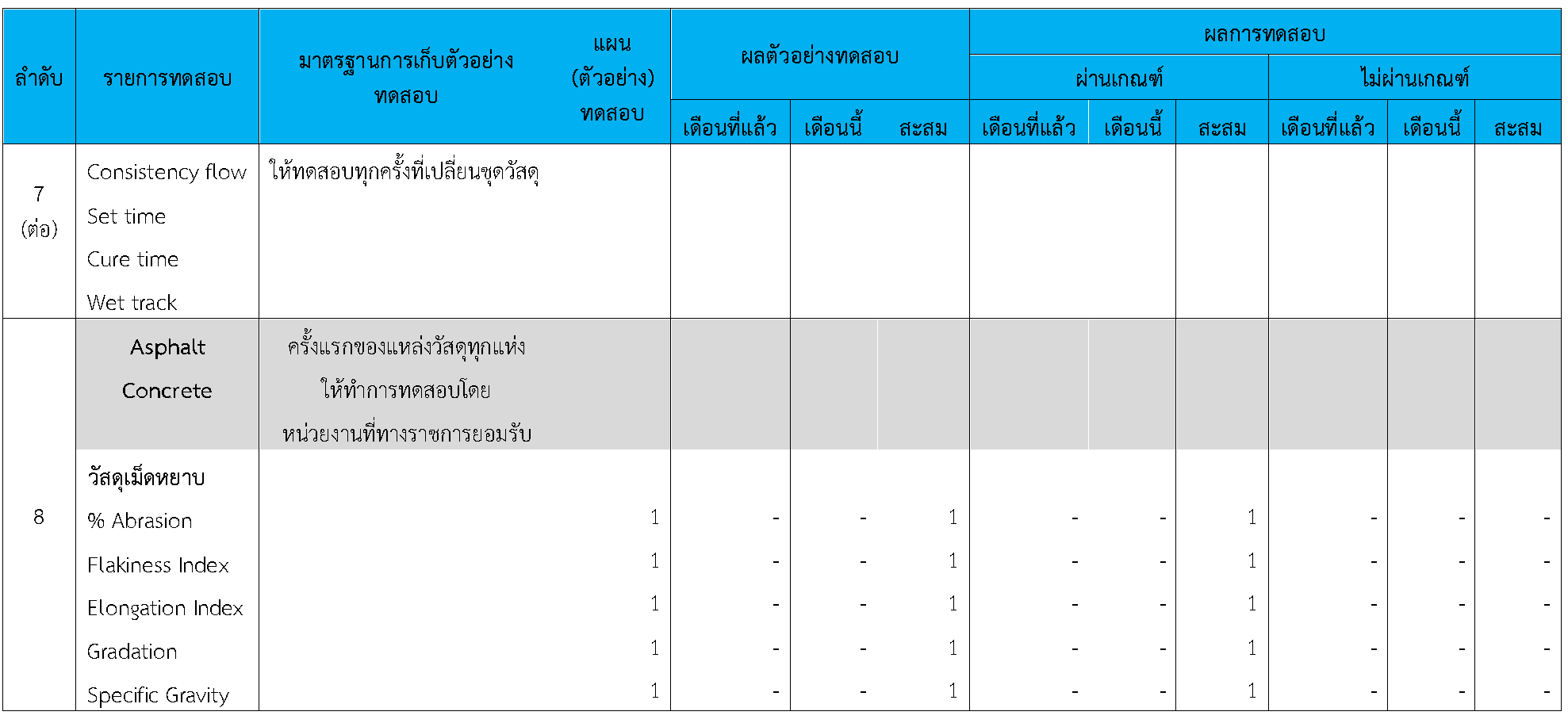

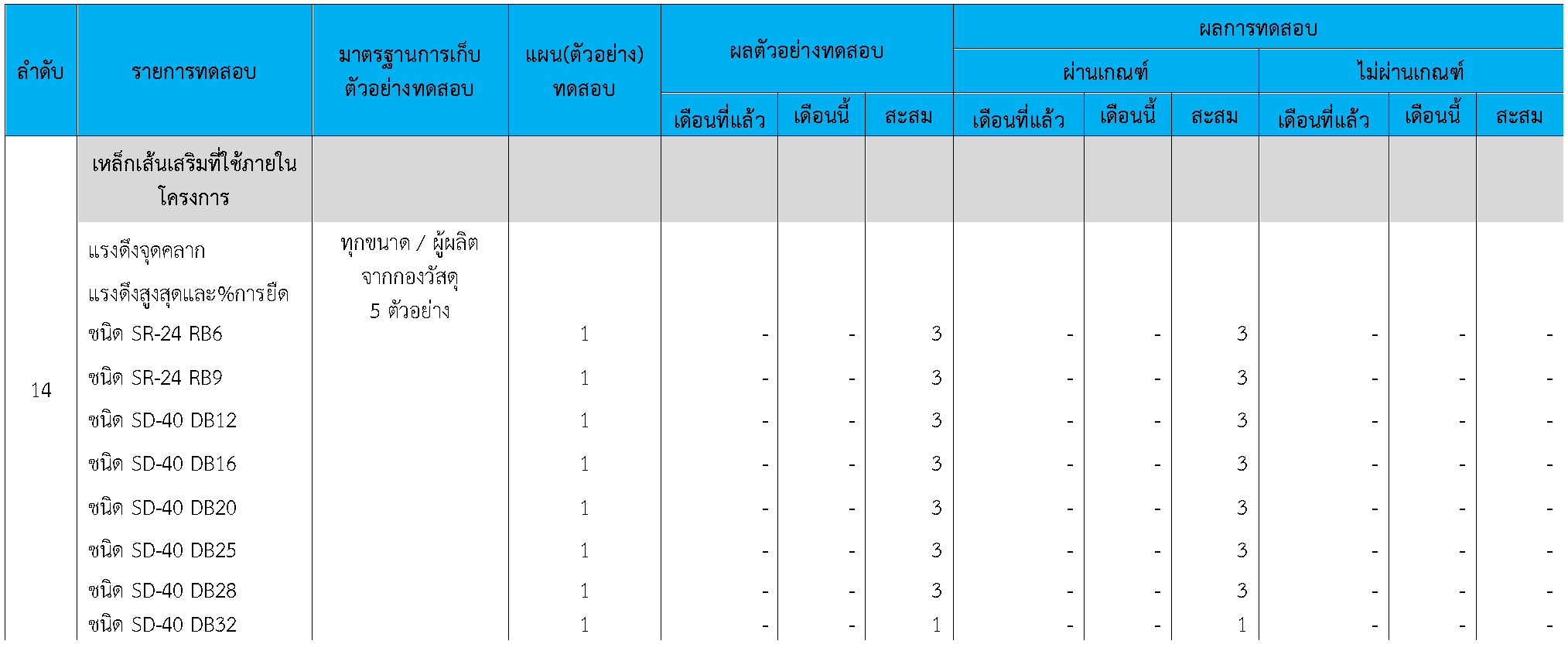

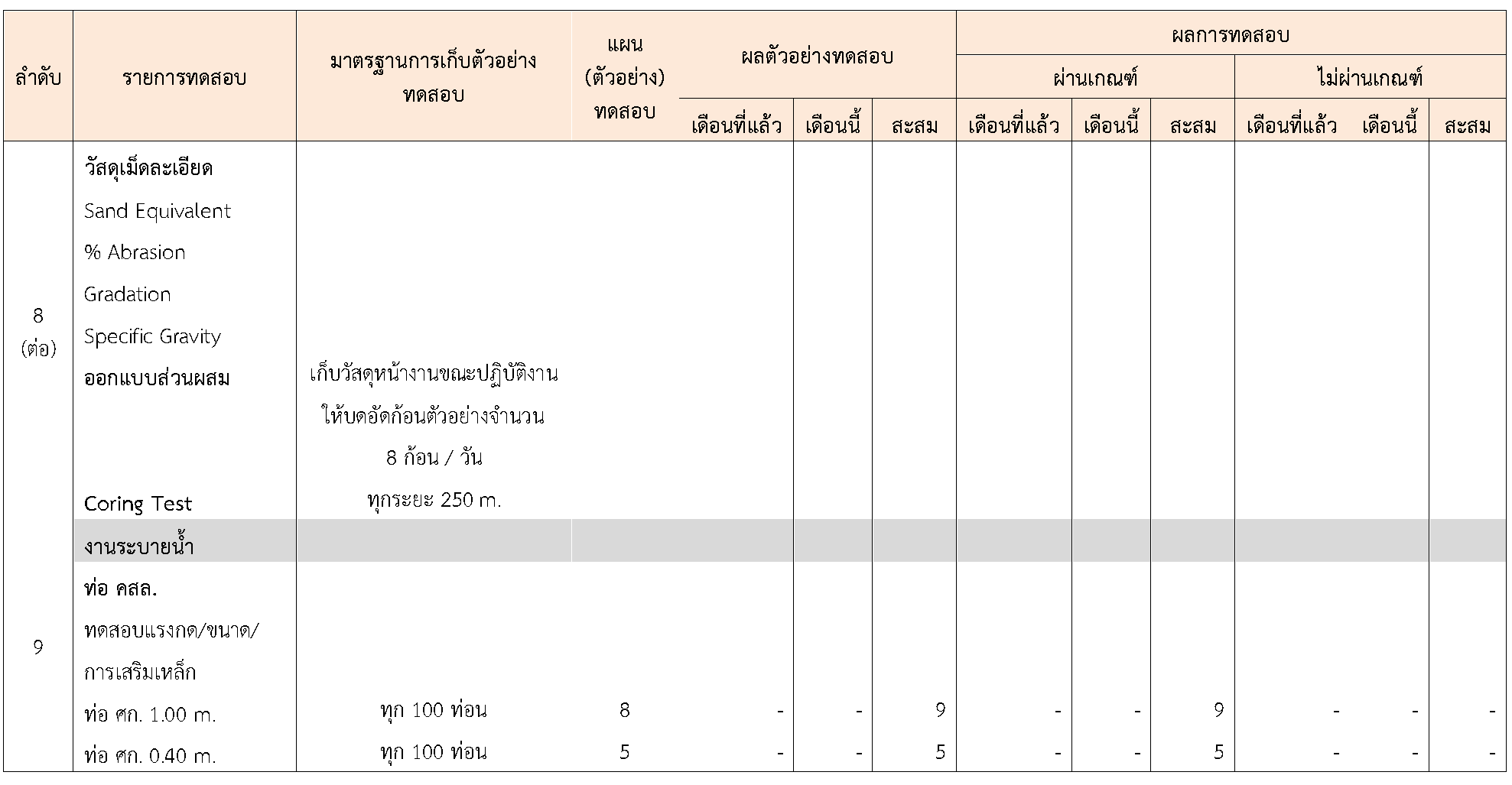

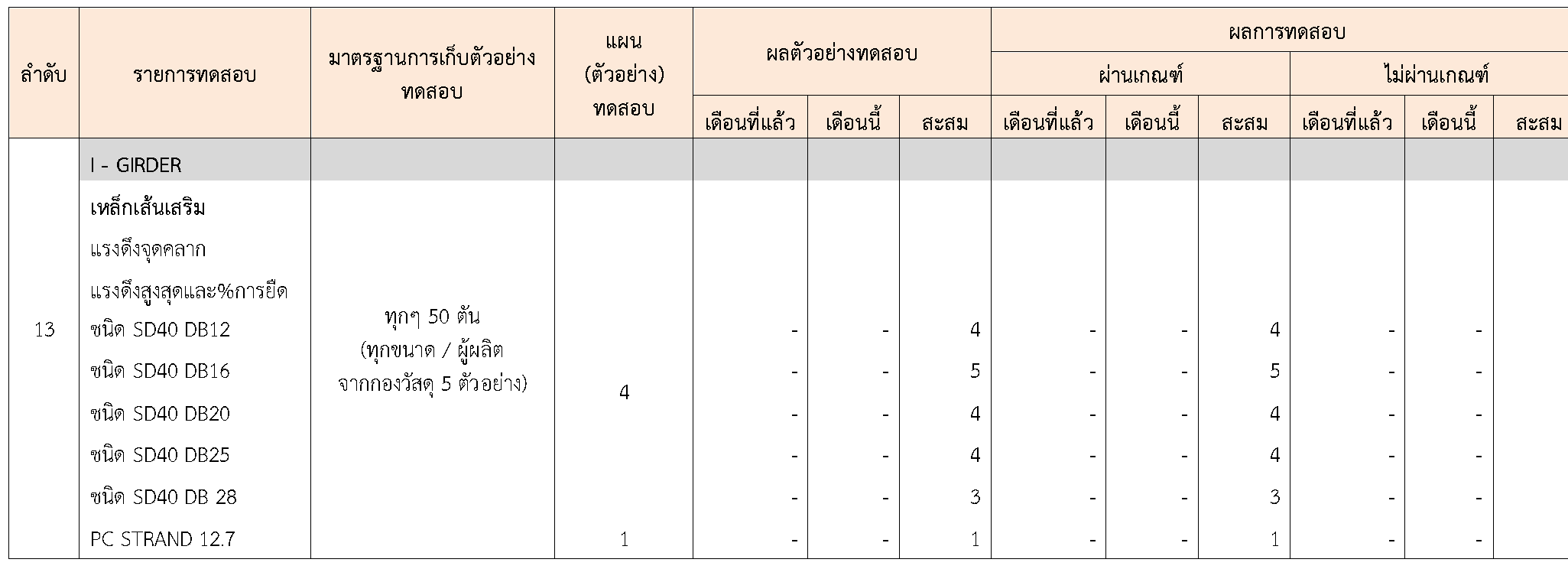

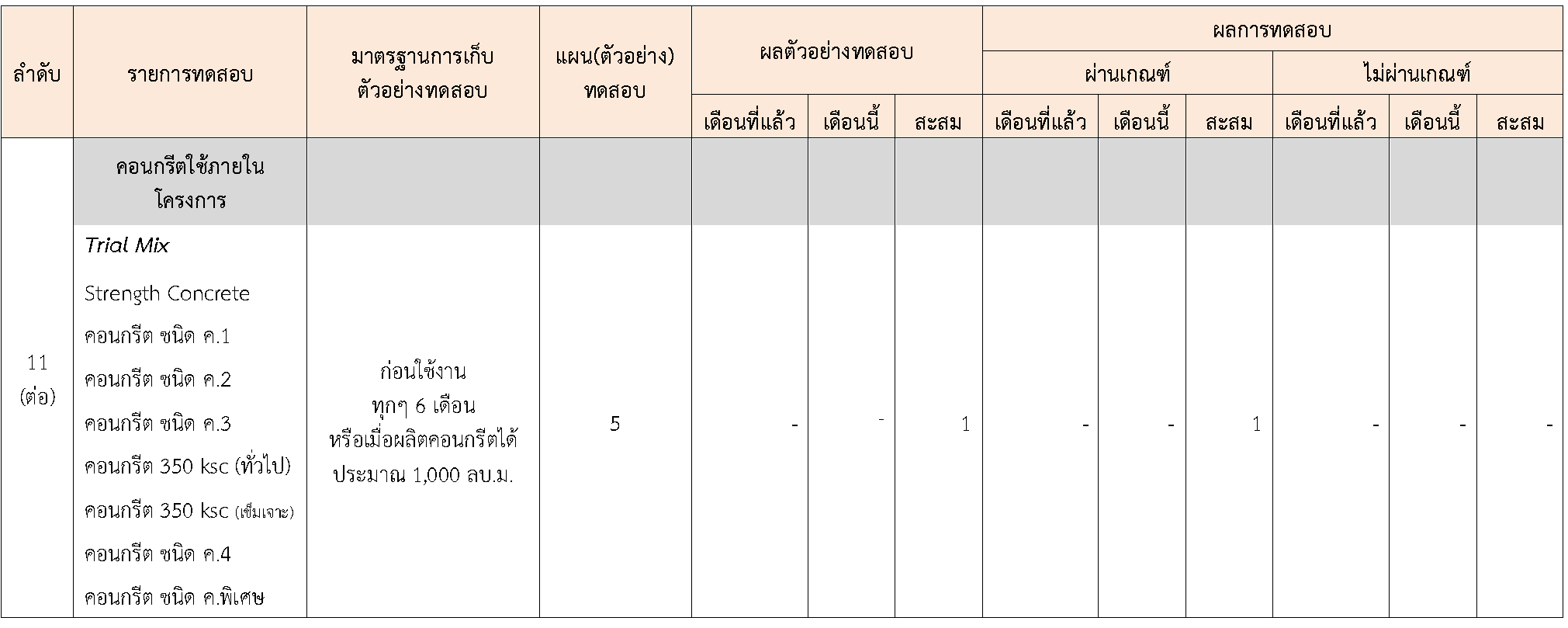

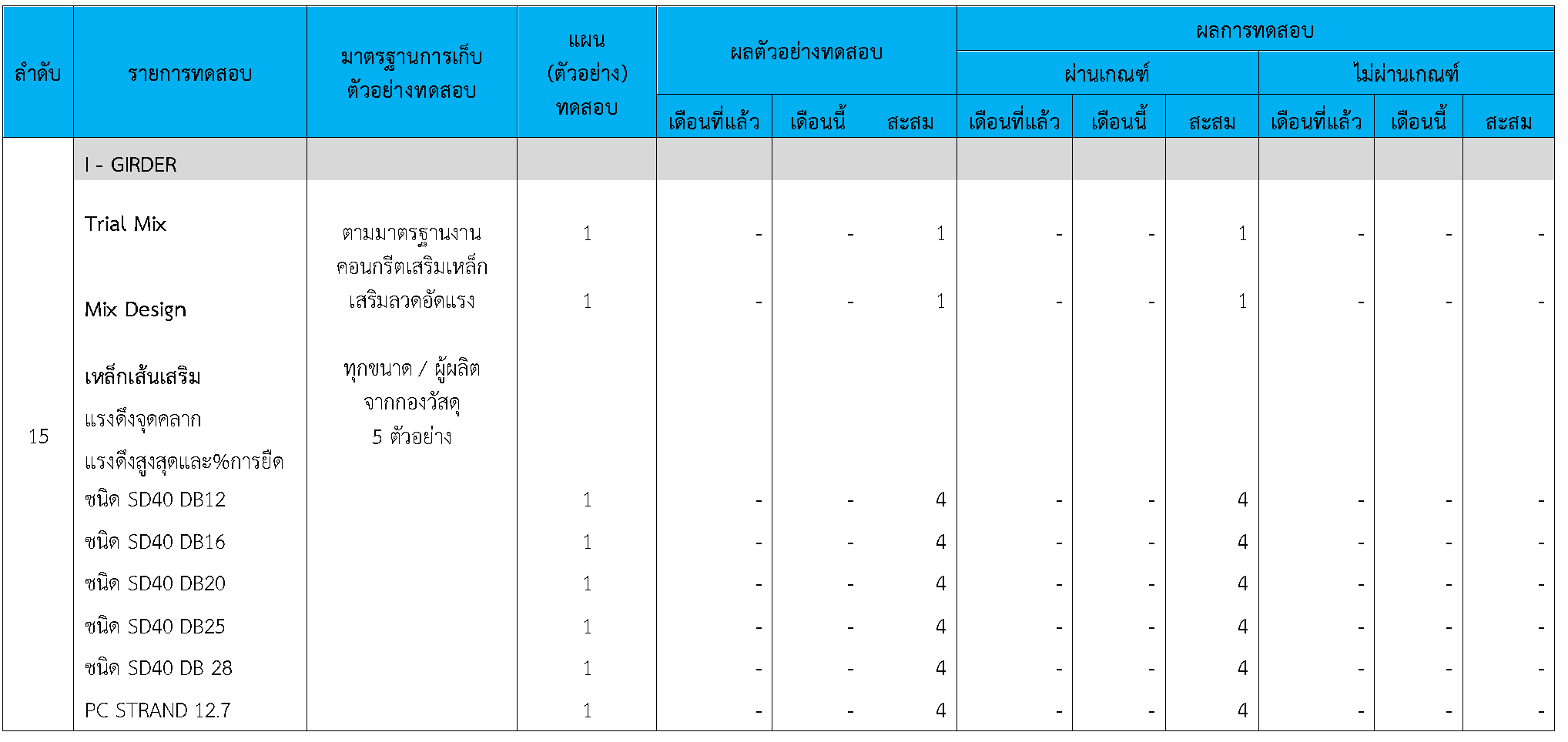

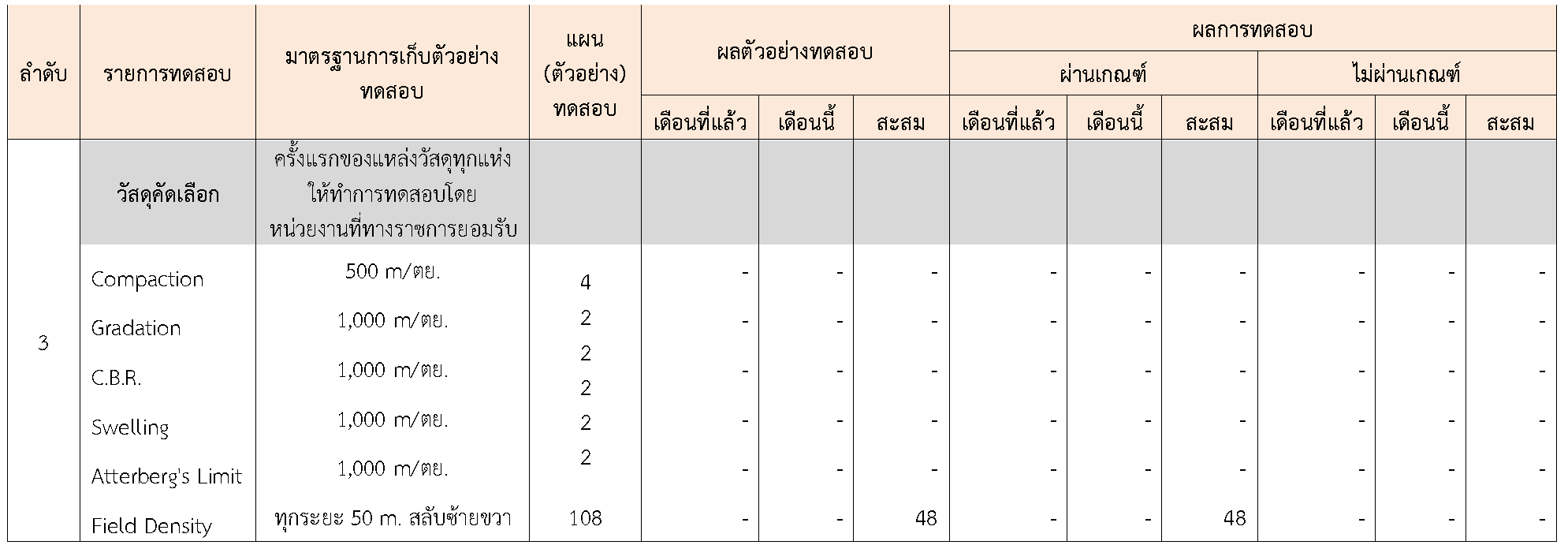

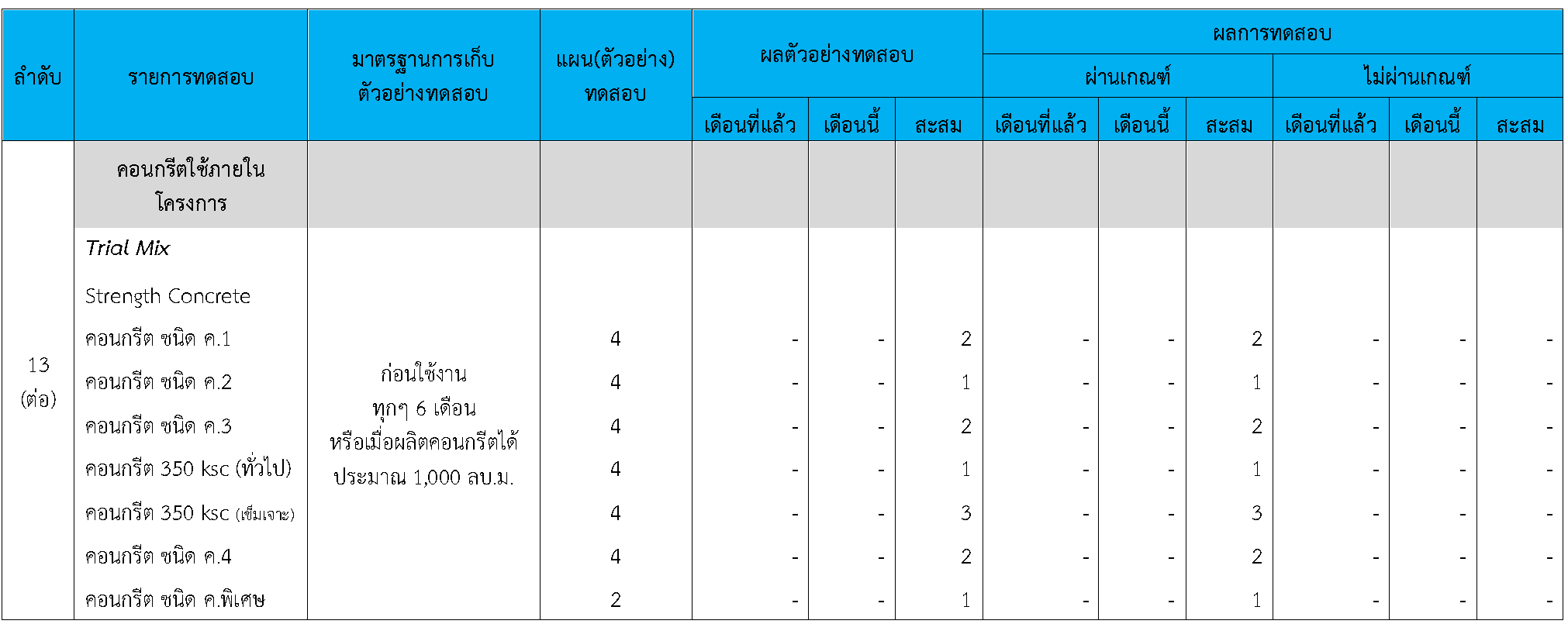

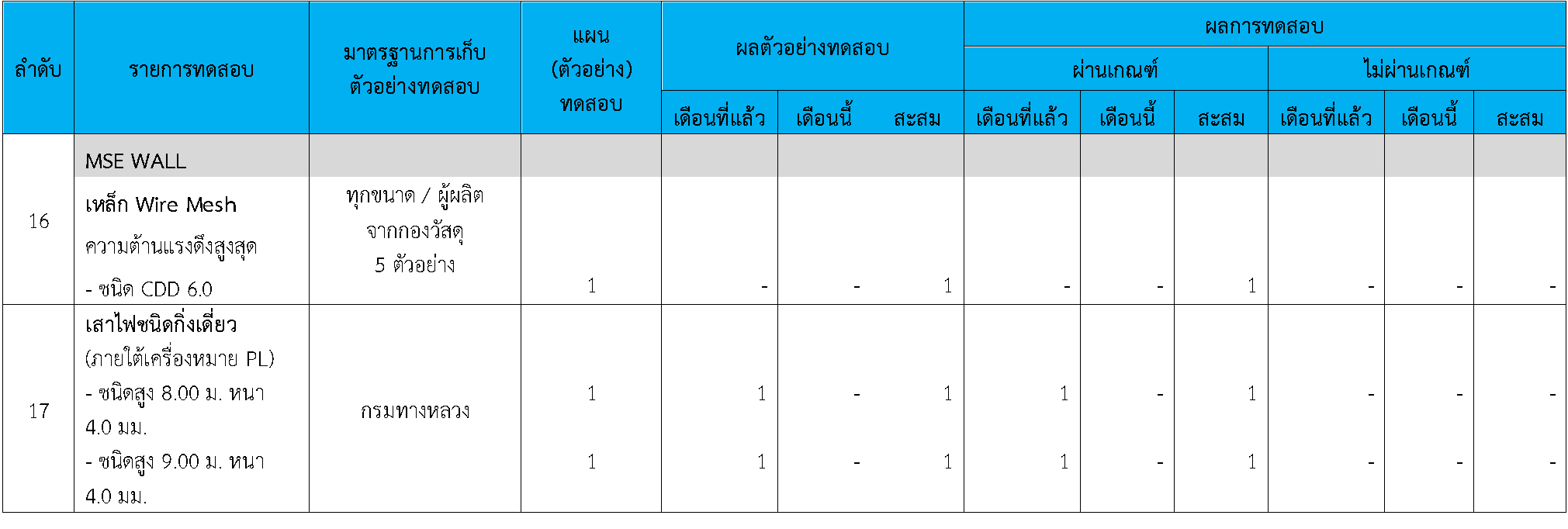

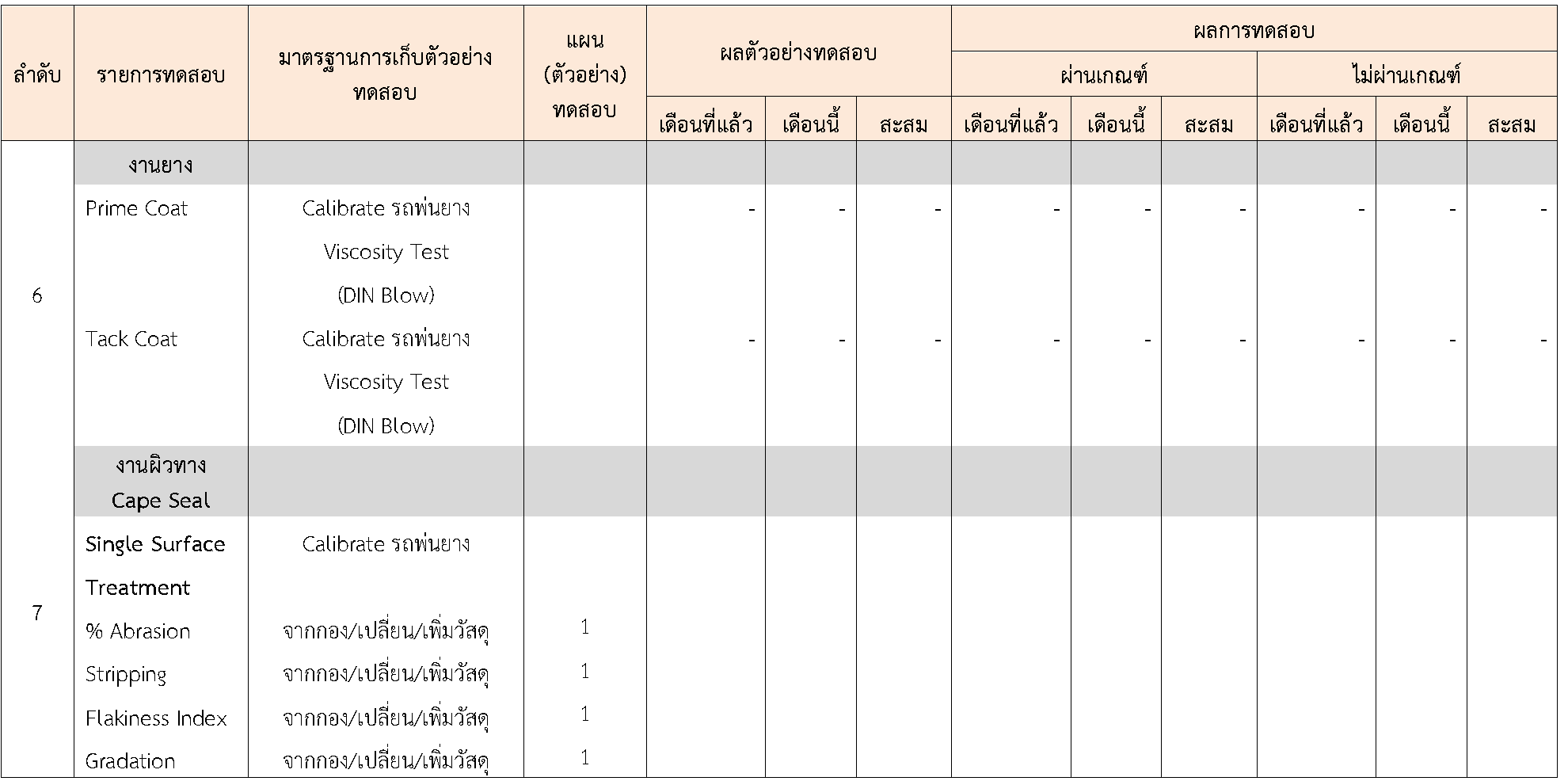

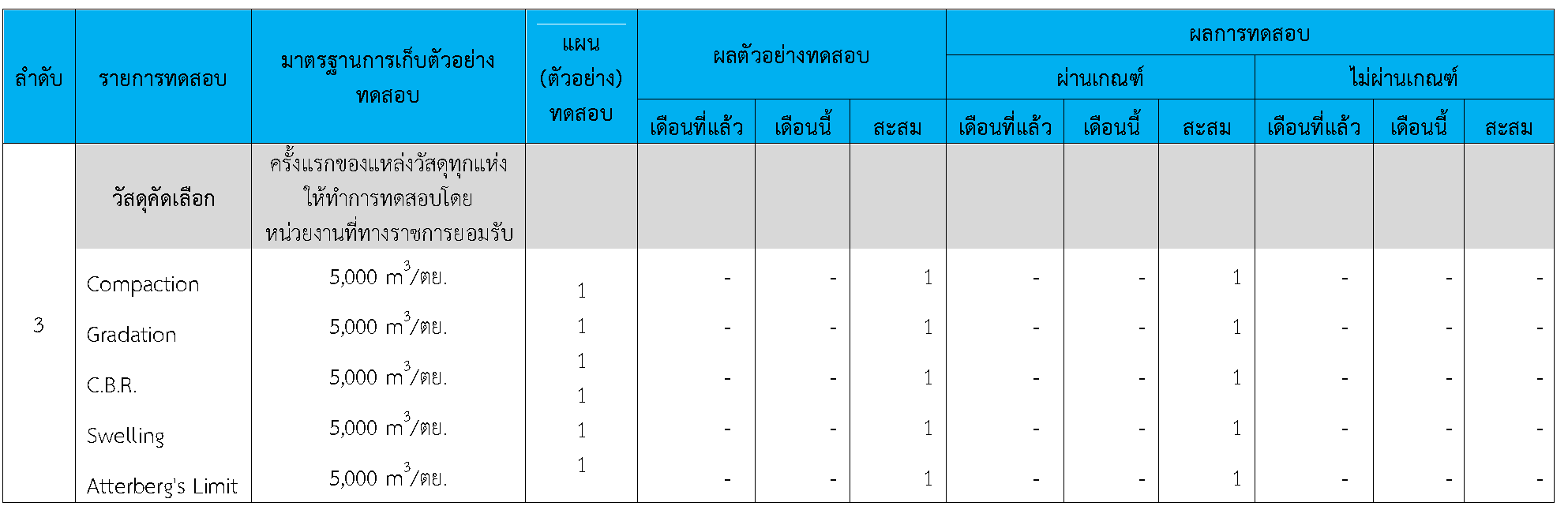

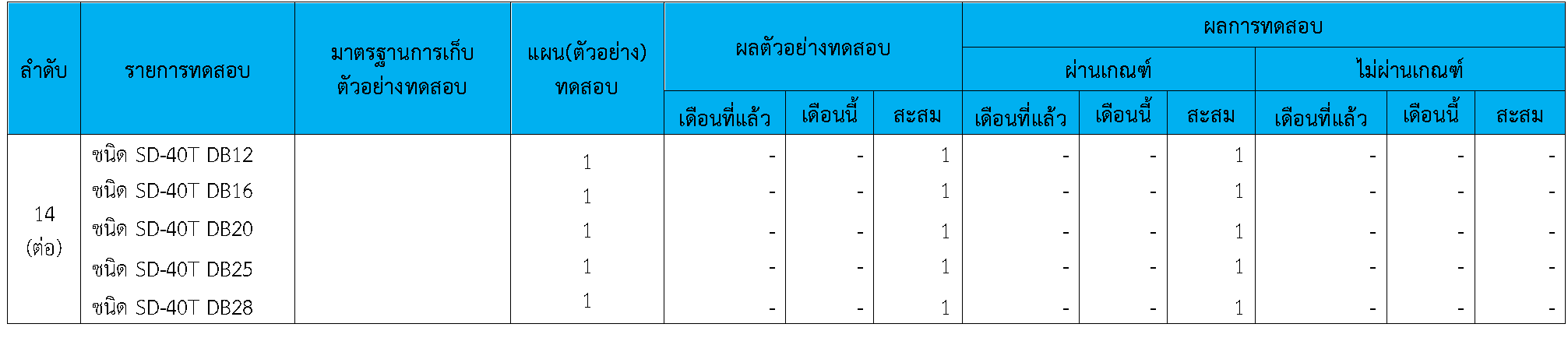

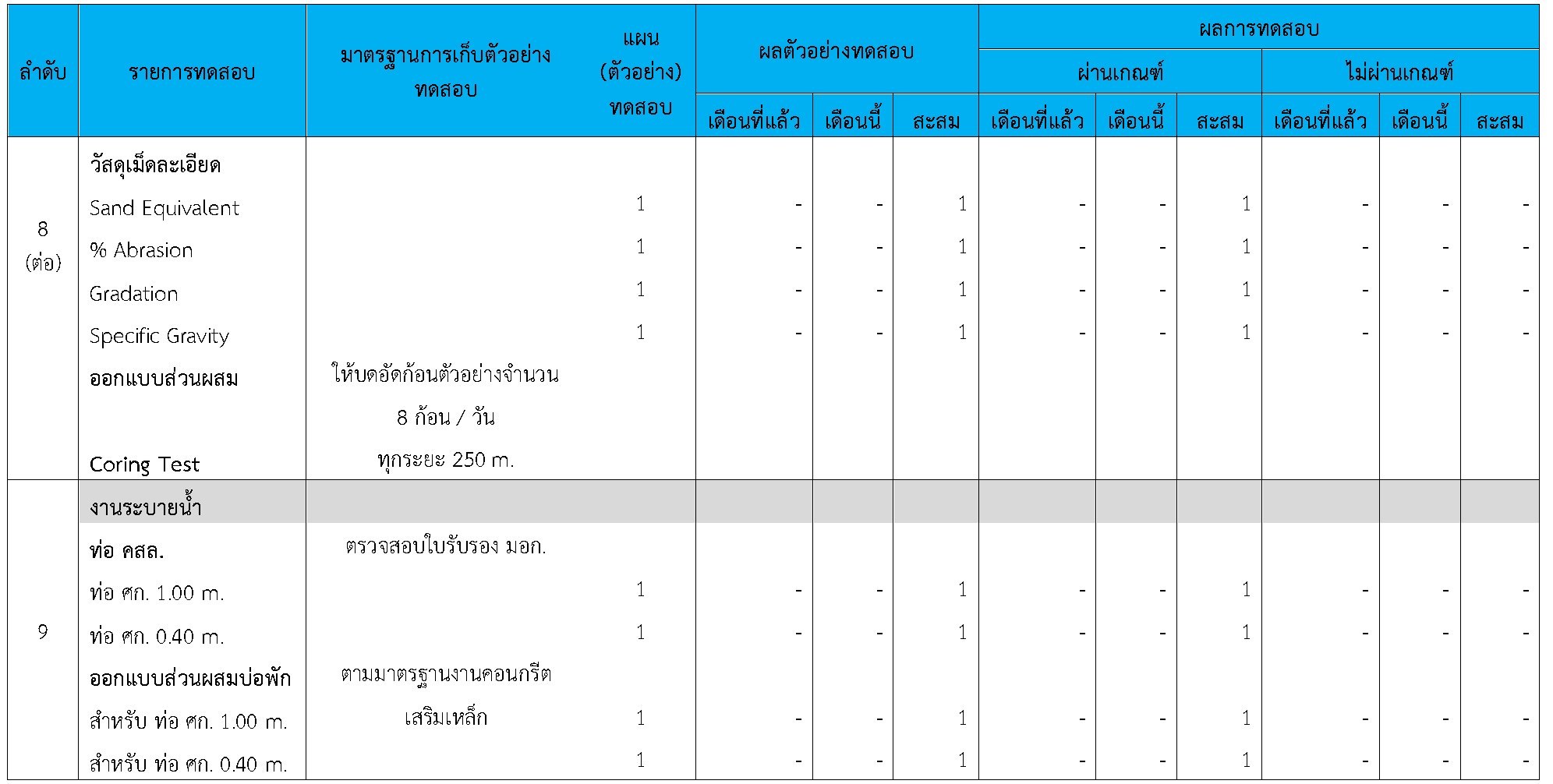

ตารางที่ 3.2.1 ตารางผลการทดสอบวัสดุ General Test

โครงการก่อสร้างสะพานข้ามทางรถไฟ จุดตัดทางรถไฟกับถนนสาย นฐ. 1023 แยก ทล.4 – บ้านวัดละมุด อ.เมือง, นครชัยศรี จ.นครปฐม 1 แห่ง

ผลการทดสอบวัสดุ

ในระหว่างวันที่ 1-31กรกฎาคม 2564 ผู้ว่าจ้างได้เสนอหนังสือขออนุมัติใช้วัสดุถึงที่ปรึกษา โดยที่ปรึกษาได้ตรวจสอบวัสดุดังกล่าวมีผลทดสอบดังตาราง

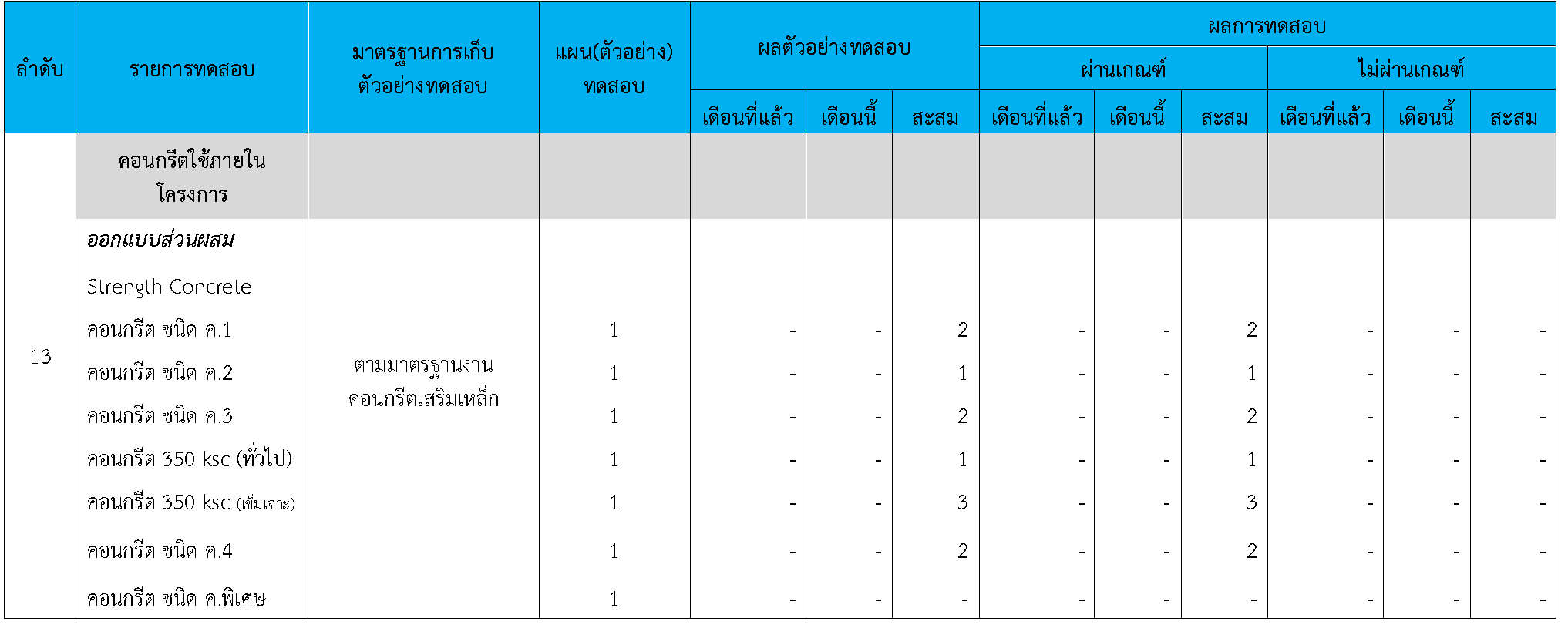

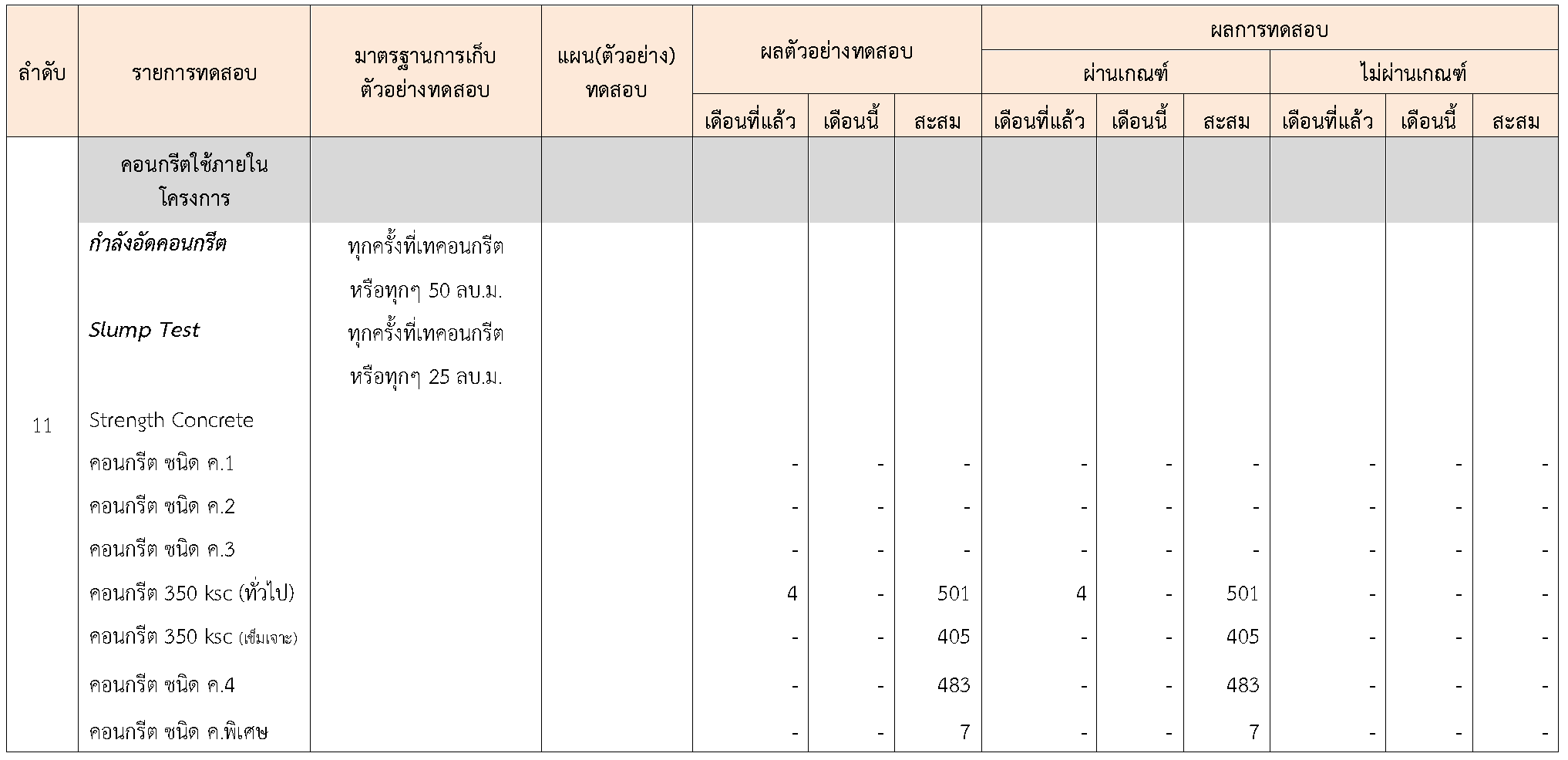

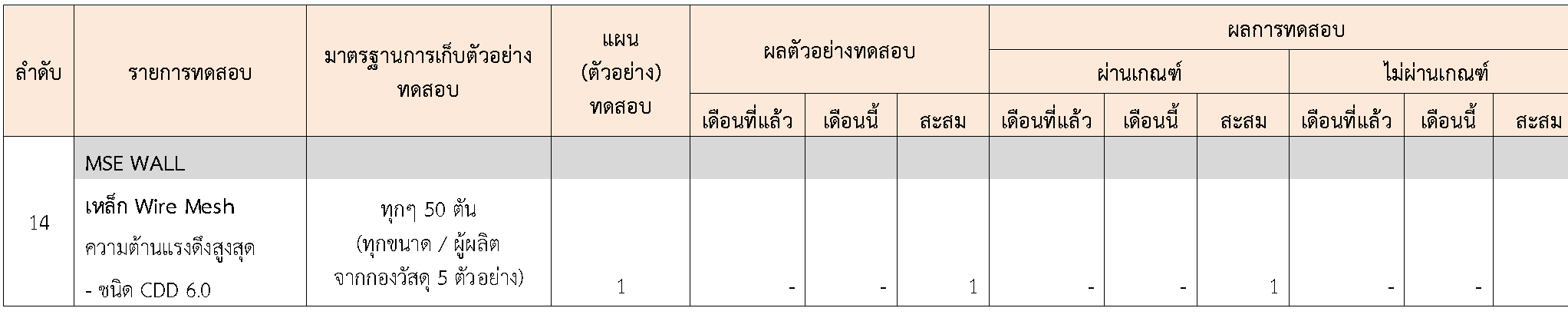

ตารางที่ 3.2.2 ตารางผลการทดสอบวัสดุ Control Test

3.3 การจัดการประชุมและการจัดส่งเอกสาร

3.3.1 การจัดการประชุม
- ไม่มี -

3.3.2 การจัดส่งเอกสาร

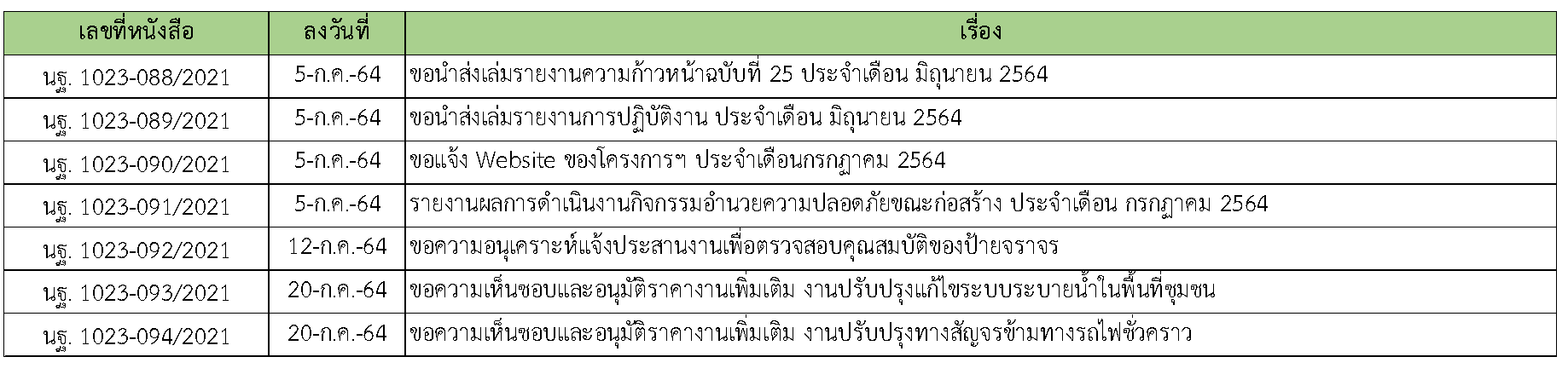

ในการดำเนินงานควบคุมงานก่อสร้าง ได้มีการจัดส่งเอกสารหนังสือต่างๆ ระหว่างกรมทางหลวงชนบท ที่ปรึกษา และผู้รับจ้างดังนี้
หนังสือระหว่าง ที่ปรึกษา ถึง โครงการฯ

หนังสือระหว่าง ที่ปรึกษา ถึง ผู้รับจ้าง
- ไม่มี -

หนังสือระหว่าง โครงการฯ ถึง ที่ปรึกษา
- ไม่มี -

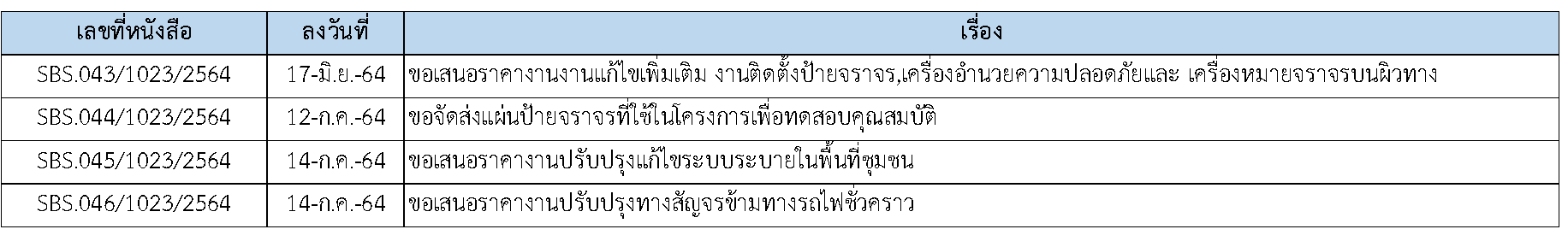

หนังสือระหว่าง ผู้รับจ้าง ถึง ที่ปรึกษา
