บทที่ 2 ความก้าวหน้าในการปฏิบัติงาน
บทที่ 2
ความก้าวหน้าในการปฏิบัติงาน
2.1 ความก้าวหน้าของงานก่อสร้าง
ความก้าวหน้าประจำเดือน พฤษภาคม 2564เท่ากับ 8.06%ผลงานสะสม เท่ากับ
92.60%แสดงดังต่อไปนี้
-
งานทั่วไป และสิ่งอำนวยความสะดวกสำหรับการควบคุมงาน
- ค่าใช้จ่ายสำหรับงานสนาม
คิดเป็น 0.009%
- งานจัดหายานพาหนะ (รวมค่าน้ำมันเชื้อเพลิงและค่าบำรุงรักษา)
คิดเป็น 0.029%
- งานบำรุงรักษาทางและป้องกันผลกระทบด้านการจราจร
คิดเป็น 0.028%
- งานประชาสัมพันธ์และการมีส่วนร่วมภาคประชาชน
คิดเป็น 0.003%
- งานควบคุมและป้องกันผลกระทบต่อสิ่งแวดล้อมในขณะก่อสร้าง
คิดเป็น 0.023 %
รวมผลงาน งานทั่วไปฯ คิดเป็น 0.092% ของโครงการฯ
- งานโครงสร้างส่วนบน
งานโครงสร้างพื่นสะพาน
งานราวสะพาน
งานราวกันตกด้านข้าง
- คอนกรีตชนิด ค.3
คิดเป็น 0.108%
- งานเหล็กเสริม ชั้นคุณภาพ SR24ขนาดเส้นผ่านศูนย์กลาง 9 มม.
คิดเป็น 0.022%
- งานเหล็กเสริม ชั้นคุณภาพ SD40ขนาดเส้นผ่านศูนย์กลาง 12มม.
คิดเป็น 0.036%
- งานทางเท้า
คิดเป็น 0.548%
งานอื่นๆ
งานแท่นติดตั้งเสาไฟฟ้า (บนสะพาน)
คิดเป็น 0.039%
งานกำแพงกันเสียง (บนสะพาน)
- แบบทึบแสง (ชนิดดูดซับเสียง) ความสูง2 เมตร พร้อมเสา - โครงยึด และอุปกรณ์
คิดเป็น 0.112%
- แบบชนิดใส พร้อมเส้นใยในลอน หนา 15 มม. ความสูง 2.00 ม. พร้อมโครงยึดและอุปกรณ์
คิดเป็น 0.244%
งานระบบระบายน้ำบนสะพาน
- ท่อ HDPE PIPE ขนาดเส้นผ่านศูนย์กลาง 0.20 ม.
คิดเป็น 0.173%
รวมผลงาน งานโครงสร้างส่วนบนคิดเป็น 1.283% ของโครงการฯ
- งานส่วนประกอบอื่น
งานไฟฟ้าแสงสว่าง
คิดเป็น 5.765%
รวมผลงาน งานโครงสร้างอื่นคิดเป็น 5.765% ของโครงการฯ

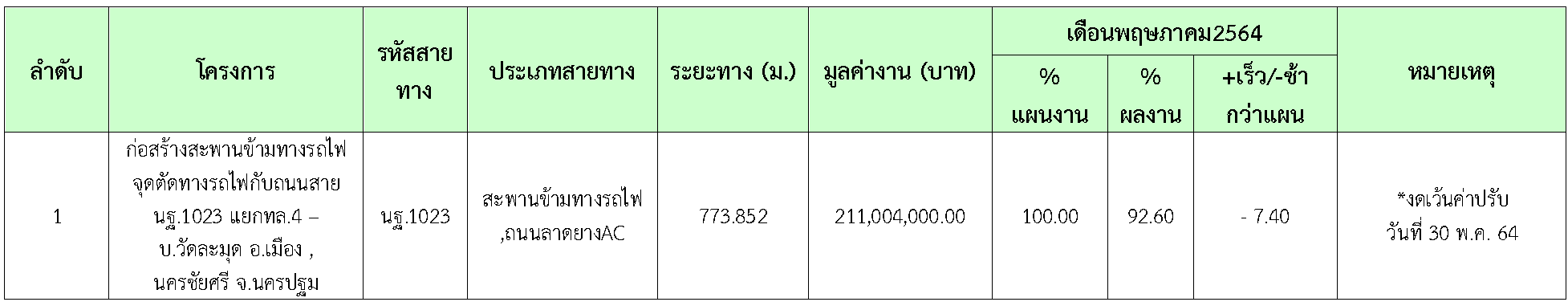

ตารางที่ 2.1-1 สรุปผลงานความก้าวหน้าของงานก่อสร้าง
2.2 รายละเอียดของความก้าวหน้าในสายทาง
ที่ปรึกษาได้ติดตามความก้าวหน้าของงาน และนำมาจัดทำเป็น S-CURVE เปรียบเทียบกันระหว่างแผนงานและผลงานก่อสร้าง ดังรูปที่ 2.2-1
รูปที่ 2.2-1 S-CURVE เปรียบเทียบระหว่างแผนงานและผลงานก่อสร้างของโครงการจุดตัดทางรถไฟกับถนนสาย นฐ.1023 แยก ทล.4-บ้านวัดละมุด
2.3 สรุปการเบิกจ่ายเงินของผู้รับจ้าง
ในเดือน พฤษภาคม2564 มีความก้าวหน้าของงานก่อสร้างและการตรวจรับงาน ดังสรุปในตารางที่ 2.3-1

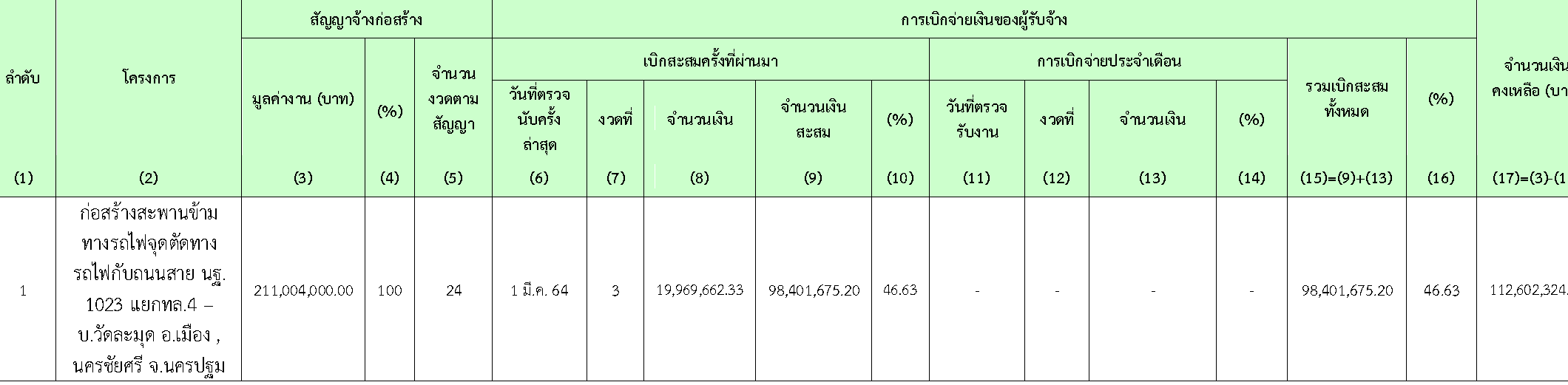

ตารางที่ 2.3-1 สรุปการเบิกจ่ายเงินของผู้รับจ้าง
2.4 การประสานงานกับหน่วยงานที่เกี่ยวข้อง
- กรมทางหลวงชนบท
- แขวงทางหลวงชนบทนครปฐม
2.5 ปัญหาและอุปสรรค
- ไม่มี -
