บทที่ 2 ความก้าวหน้าในการปฏิบัติงาน
บทที่ 2
ความก้าวหน้าในการปฏิบัติงาน
2.1 ความก้าวหน้าของงานก่อสร้าง
ความก้าวหน้าประจำเดือน ตุลาคม 2563เท่ากับ 8.44%ผลงานสะสม เท่ากับ
40.24%แสดงดังต่อไปนี้
-
งานทั่วไป และสิ่งอำนวยความสะดวกสำหรับการควบคุมงาน
- ค่าใช้จ่ายสำหรับงานสนาม
คิดเป็น 0.009%
- งานจัดหายานพาหนะ (รวมค่าน้ำมันเชื้อเพลิงและค่าบำรุงรักษา)
คิดเป็น 0.029%
- งานบำรุงรักษาทางและป้องกันผลกระทบด้านการจราจร
คิดเป็น 0.028%
- งานควบคุมและป้องกันผลกระทบต่อสิ่งแวดล้อมในขณะก่อสร้าง
คิดเป็น 0.023 %
รวมผลงาน งานทั่วไปฯ คิดเป็น 0.089% ของโครงการฯ
2.งานเสาเข็มและโครงสร้างฐานราก
- งานโครงสร้างฐานรากคอนกรีตชนิด ค.3
คิดเป็น 0.131%
- งานโครงสร้างฐานรากงานเหล็กเสริม ชั้นคุณภาพ SD40ขนาดเส้นผ่านศูนย์กลาง 20 มม.
คิดเป็น 0.026%
- งานโครงสร้างฐานรากงานเหล็กเสริม ชั้นคุณภาพ SD40ขนาดเส้นผ่านศูนย์กลาง 28มม.
คิดเป็น 0.084%
- งานขุดดินและกลบกลับ
คิดเป็น 0.005%
รวมผลงาน งานเสาเข็มและโครงสร้างฐานราก คิดเป็น 0.246% ของโครงการฯ
- งานโครงสร้างส่วนล่าง
งานโครงสร้างตอม่อ
- คอนกรีตชนิด ค.3
คิดเป็น 0.353%
- งานเหล็กเสริม ชั้นคุณภาพ SD40ขนาดเส้นผ่านศูนย์กลาง 12 มม.
คิดเป็น 0.018%
- งานเหล็กเสริม ชั้นคุณภาพ SD40ขนาดเส้นผ่านศูนย์กลาง 16มม.
คิดเป็น 0.024%
- งานเหล็กเสริม ชั้นคุณภาพ SD40ขนาดเส้นผ่านศูนย์กลาง 20มม.
คิดเป็น 0.020%
- งานเหล็กเสริม ชั้นคุณภาพ SD40ขนาดเส้นผ่านศูนย์กลาง 25มม.
คิดเป็น 0.014%
- งานเหล็กเสริม ชั้นคุณภาพ SD40ขนาดเส้นผ่านศูนย์กลาง 28มม.
คิดเป็น 0.274%
- งานเหล็กเสริม ชั้นคุณภาพ SD40ขนาดเส้นผ่านศูนย์กลาง 28มม.
คิดเป็น 0.274%
งานโครงสร้าง Abutment
- คอนกรีตชนิด ค.1 (คอนกรีตหยาบรวมทรายหยาบรองพื่น)
คิดเป็น 0.009%
- คอนกรีตชนิด ค.3
คิดเป็น 0.126%
- งานเหล็กเสริม ชั้นคุณภาพ SD40ขนาดเส้นผ่านศูนย์กลาง 16มม.
คิดเป็น 0.037%
- งานเหล็กเสริม ชั้นคุณภาพ SD40ขนาดเส้นผ่านศูนย์กลาง 28มม.
คิดเป็น 0.036%
รวมผลงาน งานโครงสร้างส่วนล่างคิดเป็น 0.911% ของโครงการฯ
4.งานโครงสร้างส่วนบน
- งานหล่อคานคอนกรีตอัดแรง ชนิด I-Girder ขนาด 0.50x1.20 ม.ยาว 18 ม.(G1)
คิดเป็น 1.911%
- งานติดตั้งคานอัดแรง (รวมค่าขนส่ง)
คิดเป็น 0.076%
- งานคานขวางตัวกลาง (Intermediate Diaphragm)
คิดเป็น 0.0005 %
- งานคานขวางตัวริม (End Diaphragm)
คิดเป็น 0.0004%
- งานแผ่นยางรองคาน ชนิด Laminated Elastomeric Bearing Pad ขนาด 350x400x45 มม.
คิดเป็น 0.0006%
รวมผลงาน งานโครงสร้างส่วนบนคิดเป็น 1.988% ของโครงการฯ
5.งานโครงสร้างอื่น
- พื้นบนเสาเข็ม
คิดเป็น 0.466%
รวมผลงาน งานโครงสร้างอื่นคิดเป็น 0.466% ของโครงการฯ
6. ค่าใช้จ่ายสำหรับการรถไฟแห่งประเทศไทย
คิดเป็น 4.739%
ตารางที่ 2.1-1 สรุปผลงานความก้าวหน้าของงานก่อสร้าง

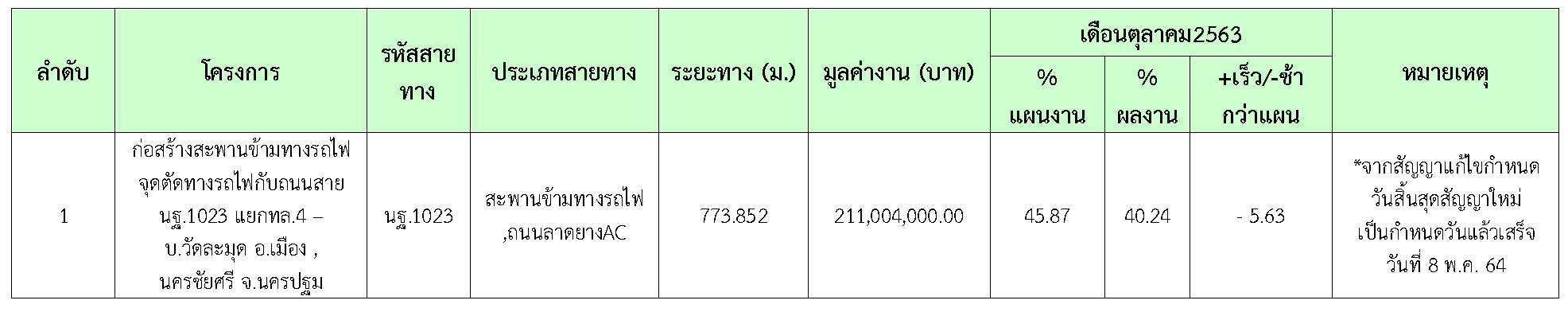

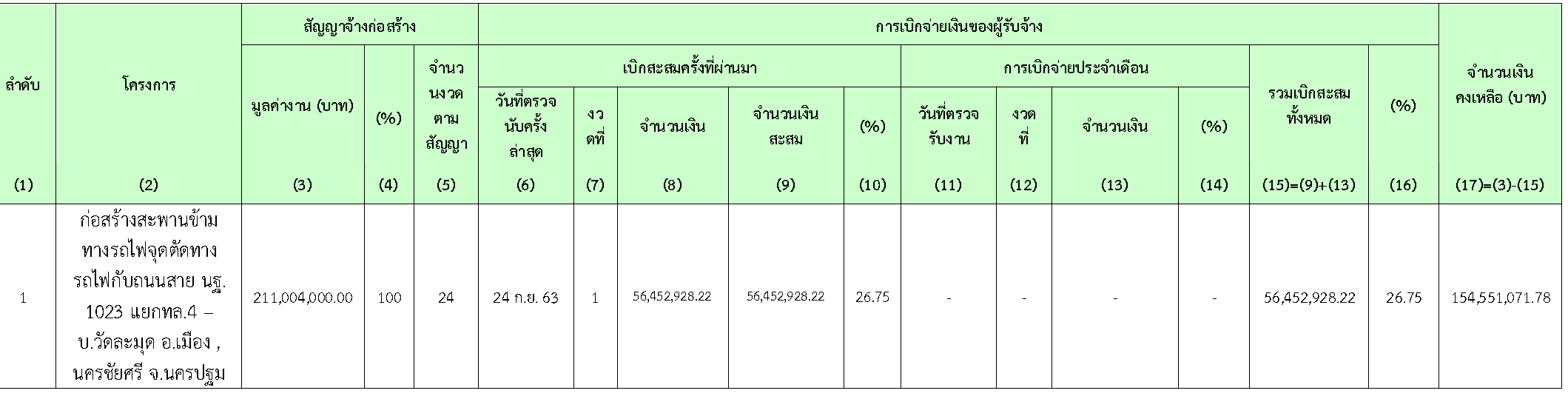

2.2 รายละเอียดของความก้าวหน้าในสายทาง
