บทที่ 2 ความก้าวหน้าในการปฏิบัติงาน

บทที่ 2

ความก้าวหน้าในการปฏิบัติงาน

2.1      ความก้าวหน้าของงานก่อสร้าง

ความก้าวหน้าประจำเดือน มิถุนายน 2563เท่ากับ 4.30%ผลงานสะสม เท่ากับ 16.80%แสดงดังต่อไปนี้

  1. งานทั่วไป และสิ่งอำนวยความสะดวกสำหรับการควบคุมงาน
    • ค่าใช้จ่ายสำหรับงานสนาม

คิดเป็น                      0.007%

  • งานจัดหายานพาหนะ (รวมค่าน้ำมันเชื้อเพลิงและค่าบำรุงรักษา)

คิดเป็น                      0.011%

  • งานบำรุงรักษาทางและป้องกันผลกระทบด้านการจราจร

คิดเป็น                      0.036%

  • งานควบคุมและป้องกันผลกระทบต่อสิ่งแวดล้อมในขณะก่อสร้าง

คิดเป็น                      0.028%

รวมผลงาน งานทั่วไปฯ คิดเป็น 0.082 % ของโครงการฯ

2.งานเสาเข็มและโครงสร้างฐานราก

  • งานเสาเข็มพร้อมตอก ขนาด 0.4 x 0.4 ม. (Abutment)(จำนวน20ต้น ยาวเฉลี่ย 15.00 ม.

คิดเป็น                     0.144%

  • งานเสาเข็มเจาะขนาดเส้นผ่านศูนย์กลาง 0.80 ม.(จำนวน 103 ต้น ยาวเฉลี่ย 42.00 ม.)

คิดเป็น                      2.124%

  • งานเสาเข็มเจาะ ขนาดเส้นผ่านศูนย์กลาง 1.00 ม. (จำนวน 32 ต้น ยาวเฉลี่ย 44.00 ม.)

คิดเป็น                     0.000%

  • งานทดสอบการรับน้ำหนักบรรทุกของเสาเข็มใช้งานแบบ Dynamic ขนาดเส้นผ่านศูนย์กลาง 0.80 ม.(จำนวน 2 ต้น)

คิดเป็น                     0.000%

  • งานทดสอบความสมบูรณ์ของเสาเข็ม โดยวิธี Seismic

คิดเป็น                     0.000%

  • งานโครงสร้างฐานราก(คอนกรีตชนิด ค.1)

คิดเป็น                     0.016%

  • งานโครงสร้างฐานราก(คอนกรีตชนิด ค.3)

คิดเป็น                     0.430%

  • งานโครงสร้างฐานราก(งานเหล็กเสริม ชั้นคุณภาพ SD40 ขนาดเส้นผ่านศูนย์กลาง 20มม.)

คิดเป็น                     0.022%

  • งานโครงสร้างฐานราก(งานเหล็กเสริม ชั้นคุณภาพ SD40 ขนาดเส้นผ่านศูนย์กลาง 28มม.)

คิดเป็น                     0.222%

  • งานป้องกันดินพังทลายของหลุมขุดฐานราก (Steel Sheet Pile และระบบค้ำยัน)

คิดเป็น                     0.000%

  • งานขุดดินและกลบกลับ

คิดเป็น                     0.021%

รวมผลงาน งานเสาเข็มและโครงสร้างฐานราก คิดเป็น 2.977% ของโครงการฯ

3.งานโครงสร้างส่วนล่าง

  • คอนกรีตชนิด ค.3

คิดเป็น                     0.136%

  • งานเหล็กเสริม ชั้นคุณภาพ SD40 (ขนาดเส้นผ่านศูนย์กลาง 12 มม.)

คิดเป็น                     0.015%

  • งานเหล็กเสริม ชั้นคุณภาพ SD40 (ขนาดเส้นผ่านศูนย์กลาง 28มม.)

คิดเป็น                     0.123%

รวมผลงาน งานโครงสร้างส่วนล่างคิดเป็น 0.275% ของโครงการฯ

4.งานโครงสร้างอื่นๆ

  • งานเสาเข็มพร้อมตอก ขนาด 0.26 x 0.26 ม.พร้อมตอก(จำนวน 366 ต้น ยาวเฉลี่ย 11.00 ม.)

คิดเป็น                     0.963%

รวมผลงาน งานโครงสร้างอื่นๆคิดเป็น 0.963% ของโครงการ

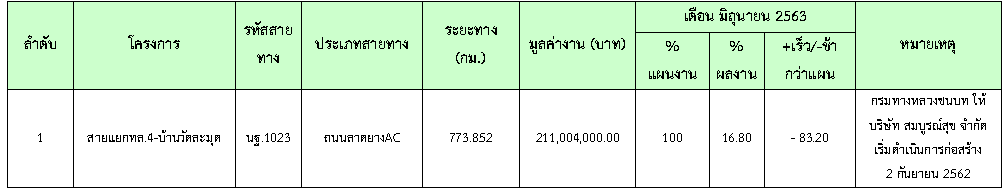

ตารางที่ 2.1-1 สรุปผลงานความก้าวหน้าของงานก่อสร้าง

2.2      รายละเอียดของความก้าวหน้าในสายทาง

ที่ปรึกษาได้ติดตามความก้าวหน้าของงาน และนำมาจัดทำเป็น S-CURVE เปรียบเทียบกันระหว่างแผนงานและผลงานก่อสร้าง ดังรูปที่ 2.2-1

รูปที่ 2.2-1 S-CURVE เปรียบเทียบระหว่างแผนงานและผลงานก่อสร้างของโครงการจุดตัดทางรถไฟกับถนนสาย นฐ.1023 แยก ทล.4-บ้านวัดละมุด

2.3      สรุปการเบิกจ่ายเงินของผู้รับจ้าง

ในเดือน มิถุนายน 2563 มีความก้าวหน้าของงานก่อสร้าง แต่ไม่มีการตรวจรับงานใดๆ ดังสรุปในตารางที่ 2.3-1

ตารางที่ 2.3-1 สรุปการเบิกจ่ายเงินของผู้รับจ้าง

2.4      การประสานงานกับหน่วยงานที่เกี่ยวข้อง

  • กรมการสัตว์ทหารบก ค่ายทองทีฆายุ
  • แขวงทางหลวงชนบท นครปฐม

2.5      ปัญหาและอุปสรรค

- ไม่มี -
