บทที่ 2 ความก้าวหน้าในการปฏิบัติงาน
2.1 ความก้าวหน้าของงานก่อสร้าง
ความก้าวหน้าประจำเดือน พฤศจิกายน 2562เท่ากับ 0.46% ผลงานสะสม เท่ากับ 2.24%โดยผู้รับจ้างกำลังดำเนินการก่อสร้างสำนักงานสนาม , เจาะสำรวจดิน และ ขออนุมัติวัสดุ/โรงงานแสดงไว้ในตารางที่ 2.1-1

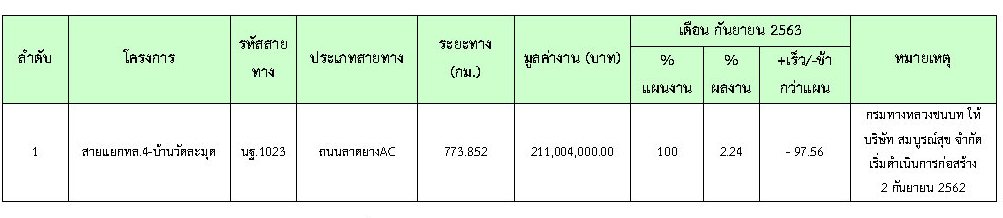

ตารางที่ 2.1-1 สรุปผลงานความก้าวหน้าของงานก่อสร้าง
2.2 รายละเอียดของความก้าวหน้าในสายทาง
ที่ปรึกษาได้ติดตามความก้าวหน้าของงาน และนำมาจัดทำเป็น S-CURVE เปรียบเทียบกันระหว่างแผนงานและผลงานก่อสร้าง ดังรูปที่ 2.2-1

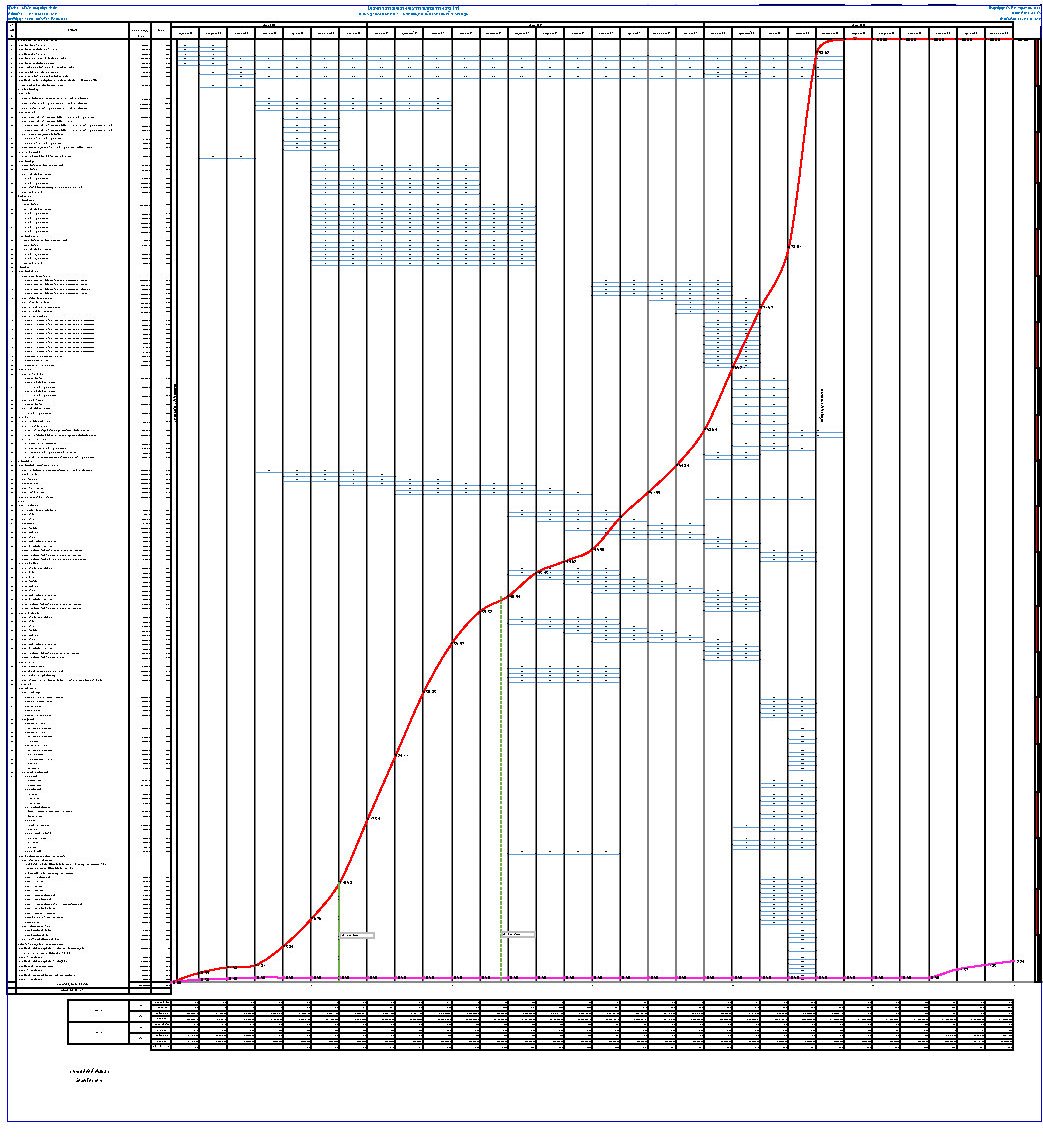

รูปที่ 2.2-1 S-CURVE เปรียบเทียบระหว่างแผนงานและผลงานก่อสร้างของโครงการจุดตัดทางรถไฟกับถนนสาย นฐ.1023 แยก ทล.4-บ้านวัดละมุด
2.3 สรุปการเบิกจ่ายเงินของผู้รับจ้าง
ในเดือน พฤศจิกายน 2562 มีความก้าวหน้าของงานก่อสร้าง แต่ไม่มีการตรวจรับงานใดๆ ดังสรุปในตารางที่ 2.3-1

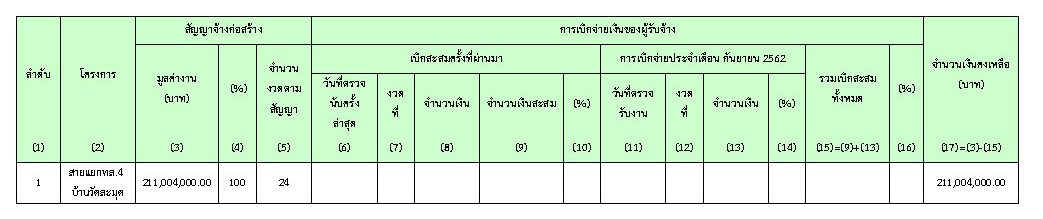

ตารางที่ 2.3-1 สรุปการเบิกจ่ายเงินของผู้รับจ้าง
2.4 การประสานงานกับหน่วยงานที่เกี่ยวข้อง
- การรถไฟแห่งประเทศไทย
- กรมสัตว์ทหารบก ค่ายทองทีฆายุ
2.5 ปัญหาและอุปสรรค
จากปัญหา-อุปสรรค ในปี 2560 ผู้รับจ้างไม่สามารถเข้าพื้นที่ของการรถไฟแห่งประเทศไทย และกรมสัตว์ทหารบก ค่ายทองทีฆายุได้ กรมทางหลวงชนบทจึงออกหนังสือระงับการก่อสร้างตั้งแต่เดือน สิงหาคม 2560 เป็นต้นมา
จนวันที่ 30 สิงหาคม 2562 กรมทางหลวงชนบทได้ออกหนังสือแจ้งให้ผู้รับจ้างเข้าดำเนินการก่อสร้างในพื้นที่ของการรถไฟแห่งประเทศไทย ระหว่างรอการอนุญาตอย่างเป็นทางการ ได้ตั้งแต่ 2 กันยายน 2562 ทำให้ผู้รับจ้างสามารถดำเนินการก่อสร้างในส่วนของบริเวณ กม. 0+000 ถึง 0+362 ได้ แต่ยังไม่สามารถเข้าดำเนินการเข้าพื้นที่กรมสัตว์ทหารบก ค่ายทองทีฆายุได้
ทั้งนี้ทางที่ปรึกษาควบคุมงาน ได้เร่งรัดให้ผู้รับจ้าง ดำเนินการในส่วนการขออนุมัติใช้โรงงานและวัสดุต่างๆที่คาดว่าจะนำมาใช้ในโครงการฯ และรีบดำเนินการในส่วนของงานเสาเข็มเจาะให้เร็วที่สุด เพื่อไม่ให้เกิดความล่าช้าในการก่อสร้าง
