บทที่ 3 รายงานการปฏิบัติงานของที่ปรึกษา
บทที่ 3
รายงานการปฏิบัติงานของที่ปรึกษา
3.1 รายงานการปฏิบัติงานของที่ปรึกษา
ในเดือน สิงหาคม 2561 ที่ปรึกษาได้ปฏิบัติงานควบคุมงานก่อสร้างโครงการ สรุปการดำเนินงานได้ดังนี้
3.1.1 การควบคุมงานก่อสร้าง
ที่ปรึกษาได้ดำเนินการควบคุมงานก่อสร้าง ในเดือน สิงหาคม 2561 มีรายละเอียดการดำเนินงานและความก้าวหน้าของงานตามที่กล่าวในบทที่ 2 ข้อ2.4 รายละเอียดความก้าวหน้าของงานในสายทาง
ความก้าวหน้าในช่วงเดือน สิงหาคม 2561 (96.94%) ผลงานความก้าวหน้าแสดงไว้ในตารางที่ 3.1-1 ดังนี้
ตารางที่ 3.1-1 สรุปผลงานความก้าวหน้าของบริษัทที่ปรึกษา
ลำดับ |
โครงการ |
รหัสสายทาง |
ประเภทสายทาง |
ระยะทาง (กม.) |
เดือน สิงหาคม 2561 |
หมายเหตุ |
||
% แผนงาน |
% ผลงาน |
+เร็ว/-ช้า กว่าแผน |
||||||
1 |
สายแยกทล.4-บ้านกลาง |
นฐ.1012 |
ถนนลาดยางAC |
541.791 |
96.94 |
96.94 |
0.00 |
|
3.2 การตรวจสอบการอนุมัติการใช้วัสดุ
ในเดือน สิงหาคม 2561 ได้แสดงเกณฑ์การทดสอบ General Test และ Control Test แสดงไว้ในตารางที่ 3.2-1 – 3.2-3 ดังนี้

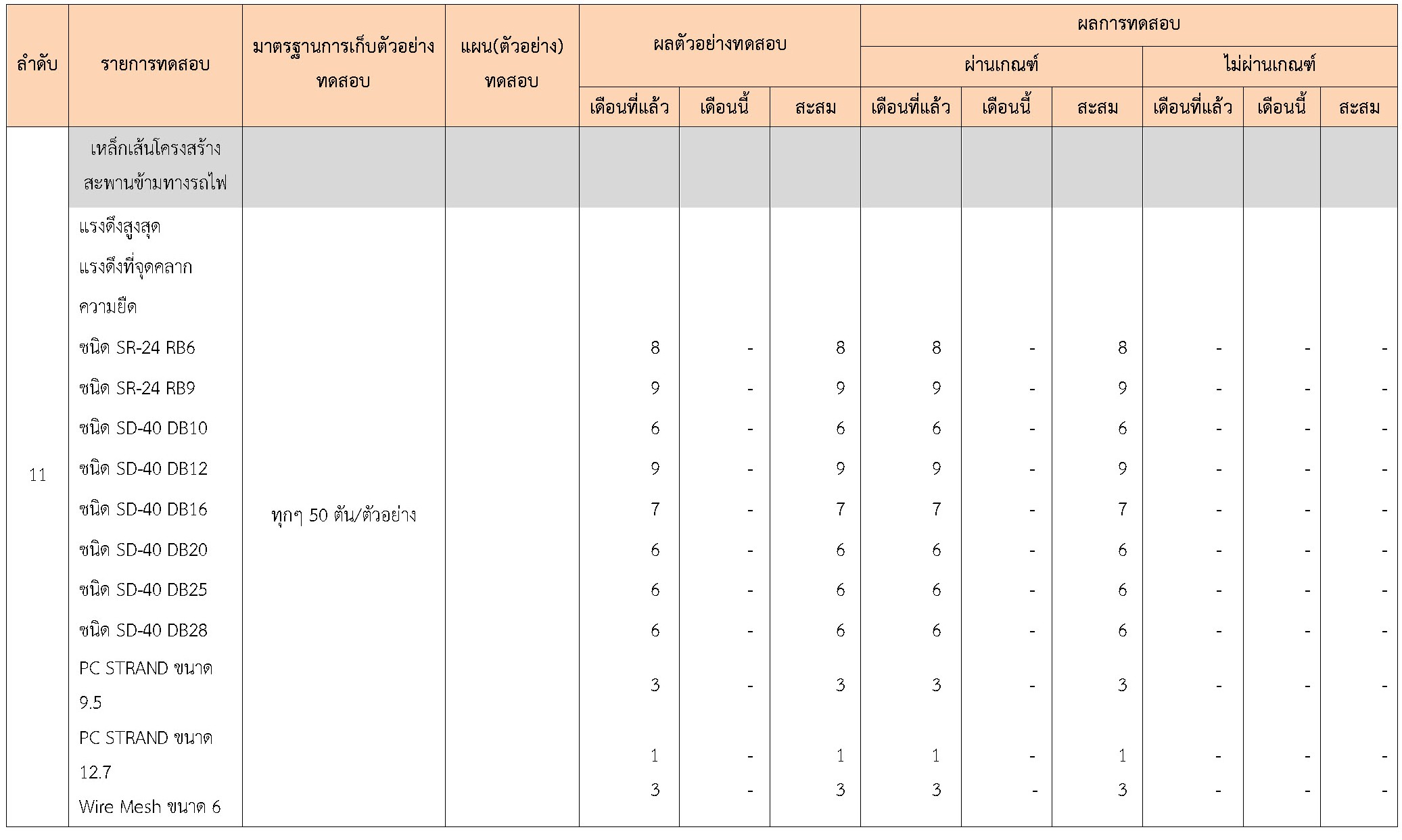

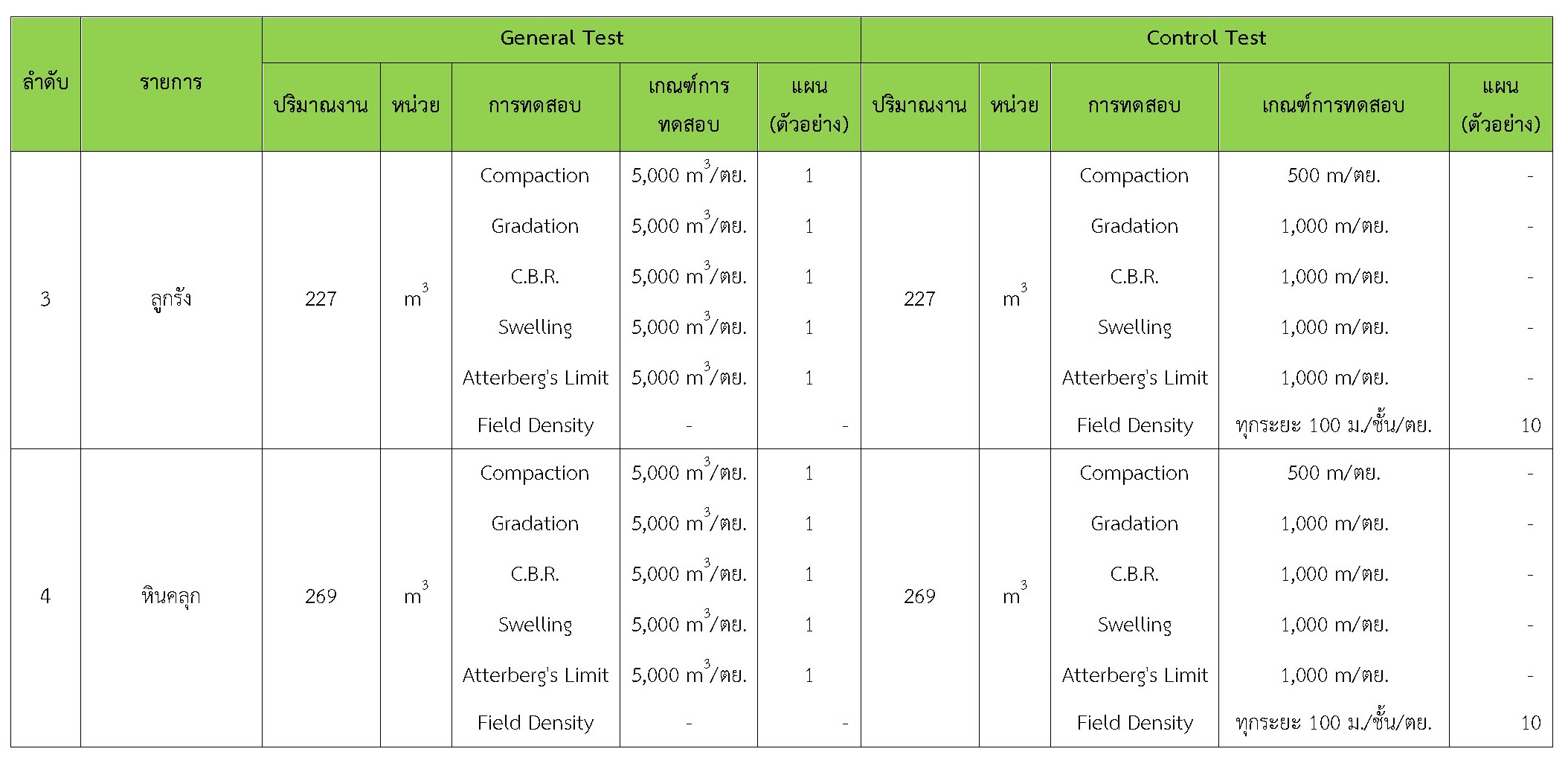

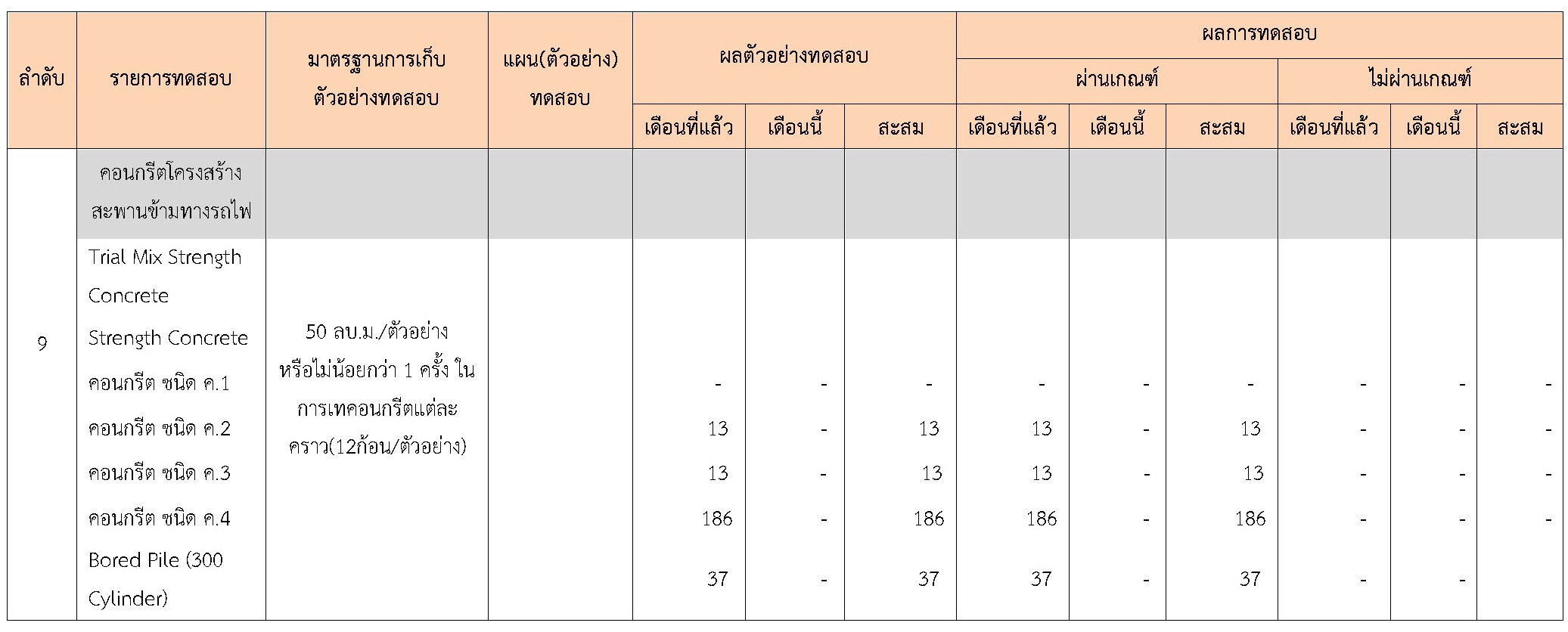

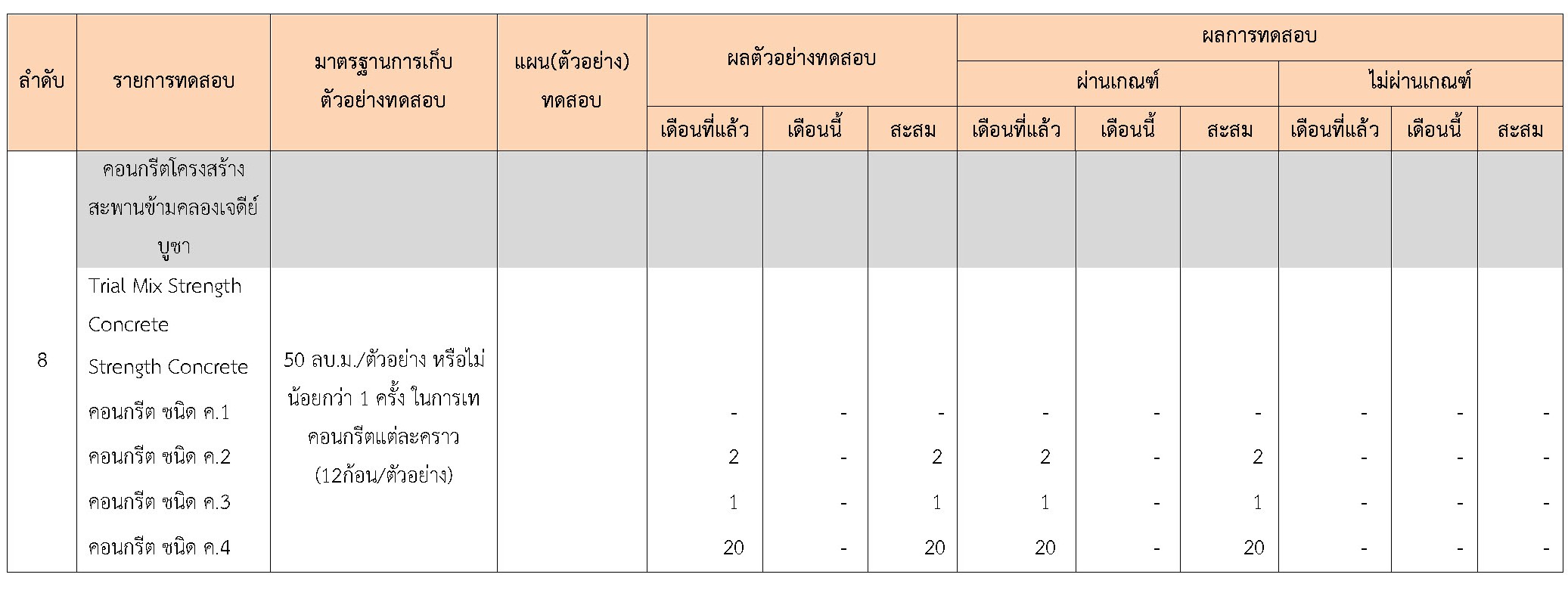

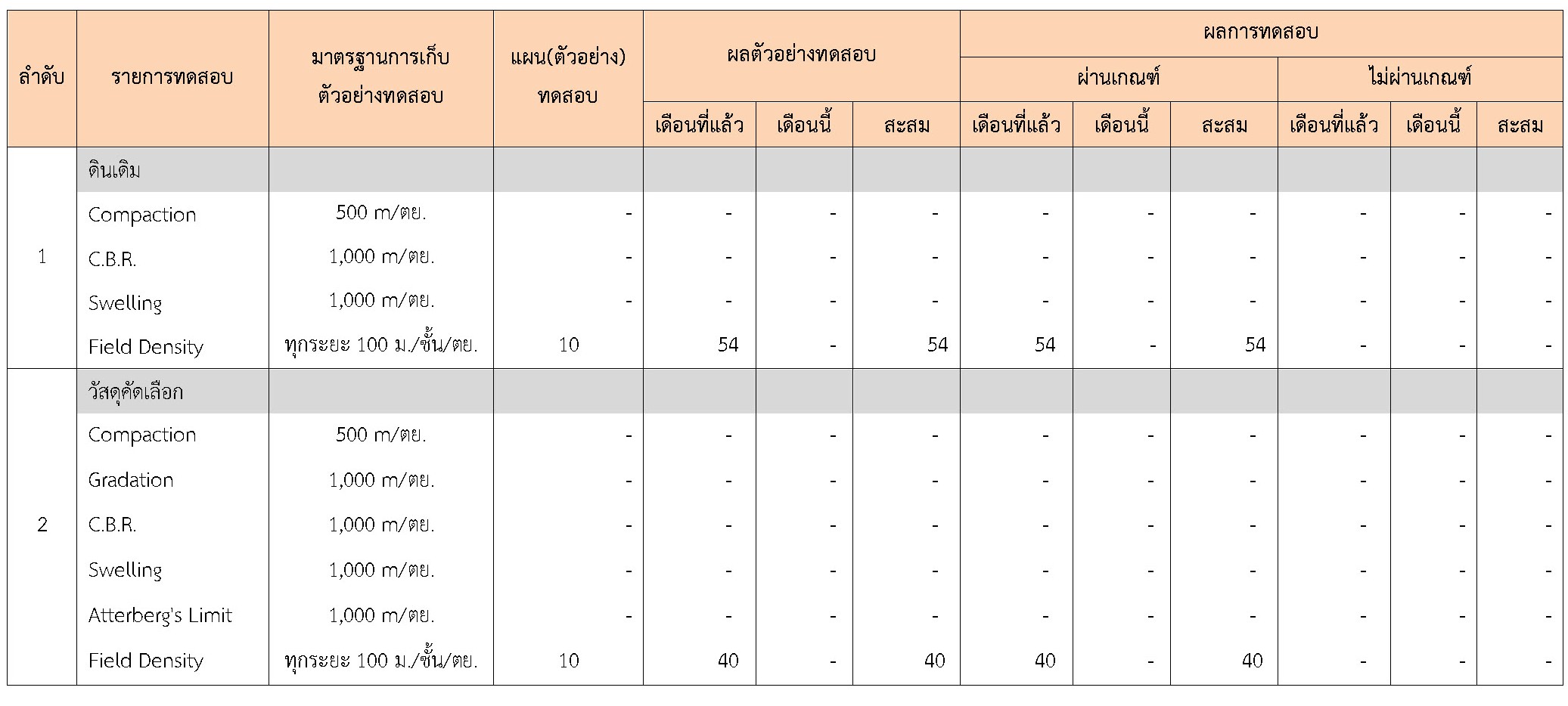

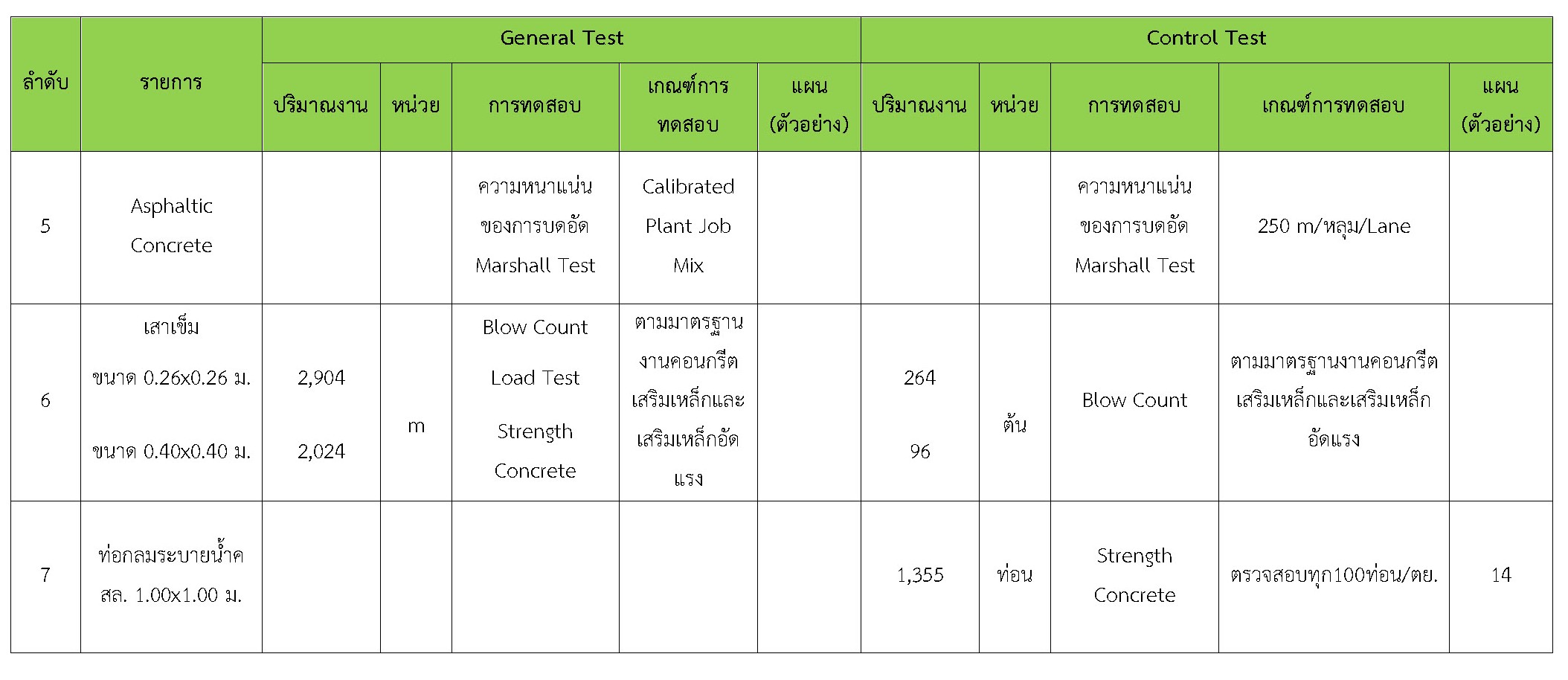

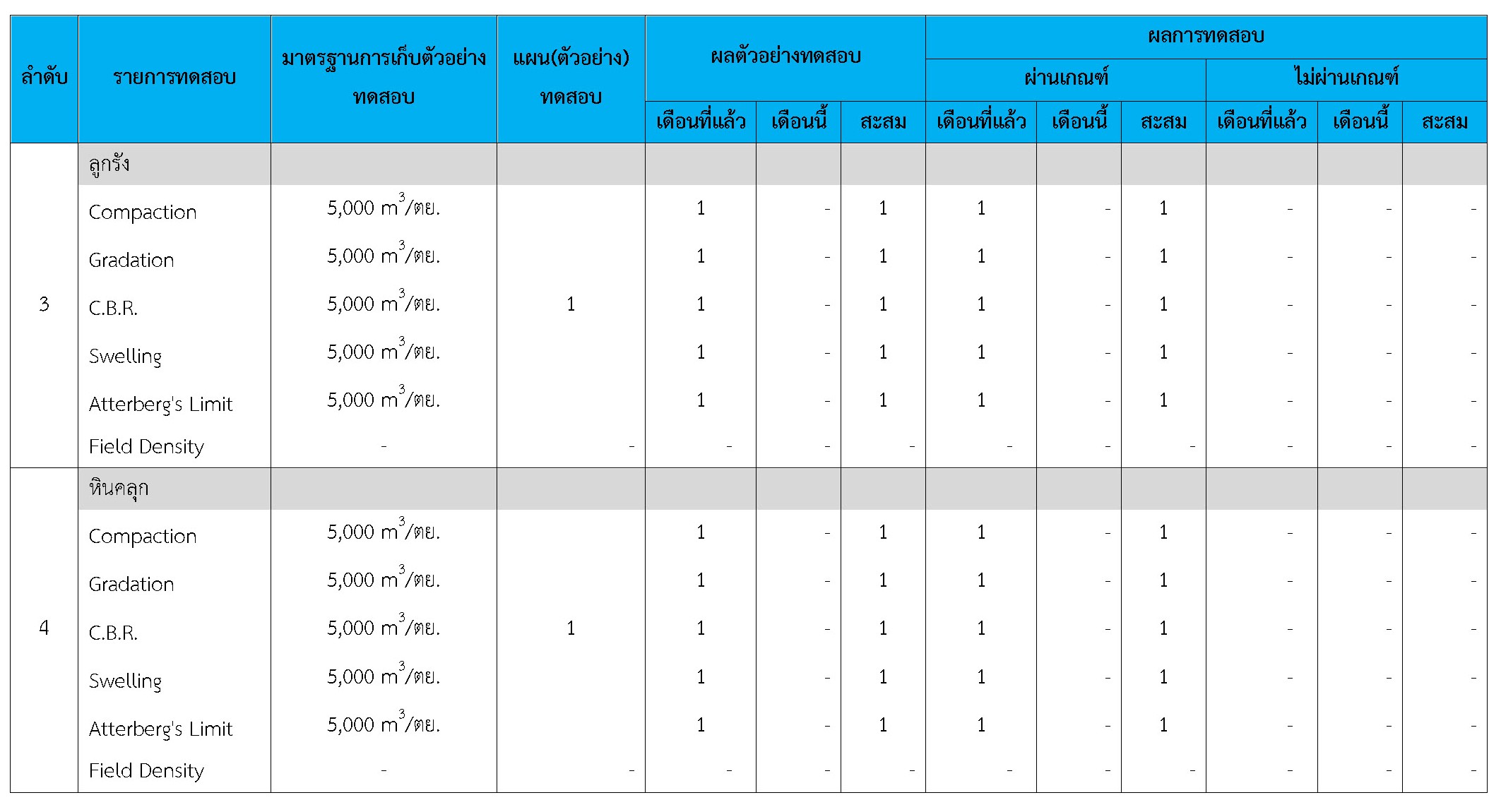

ตารางที่ 3.2-1 ตารางการทดสอบ General Test และ Control Test
โครงการก่อสร้างสะพานข้ามทางรถไฟ จุดตัดทางรถไฟกับถนนสาย นฐ. 1012 แยก ทล.4 – บ้านกลาง อ.นครชัยศรี จ.นครปฐม
ผลการทดสอบวัสดุ
ในระหว่างวันที่ 1-31 สิงหาคม 2561 ผู้ว่าจ้างได้เสนอหนังสือขออนุมัติใช้วัสดุถึงที่ปรึกษา โดยที่ปรึกษาได้ตรวจสอบวัสดุดังกล่าวมีผลทดสอบดังตาราง

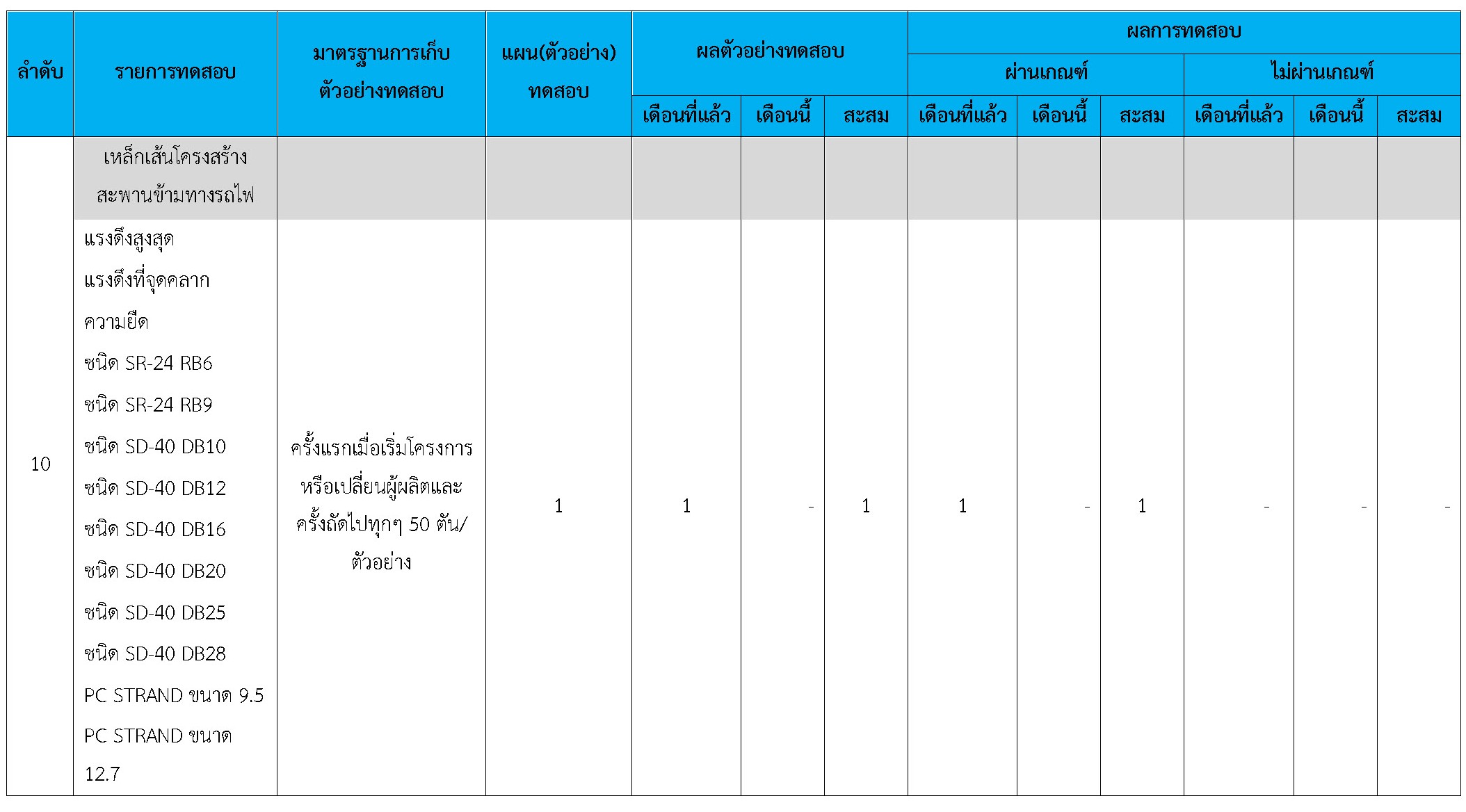

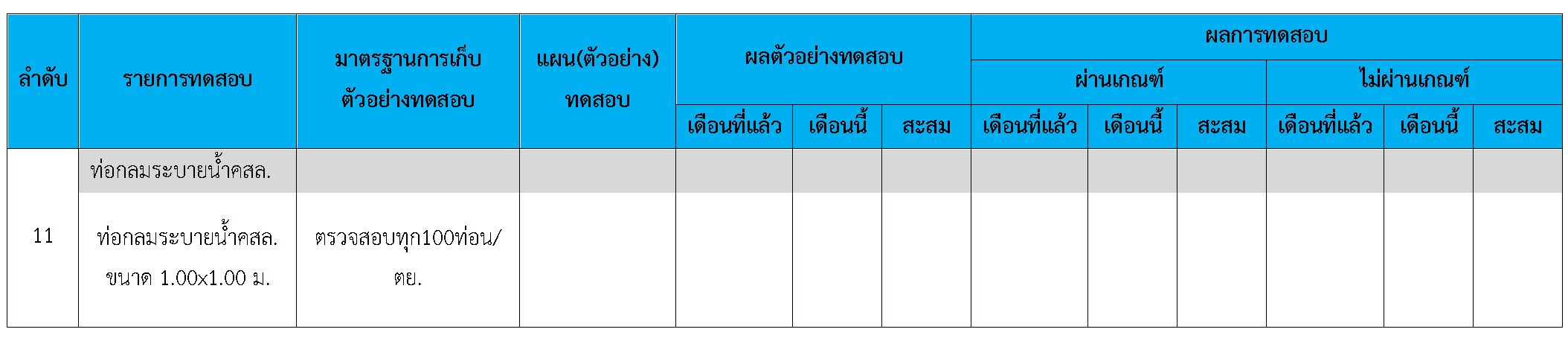

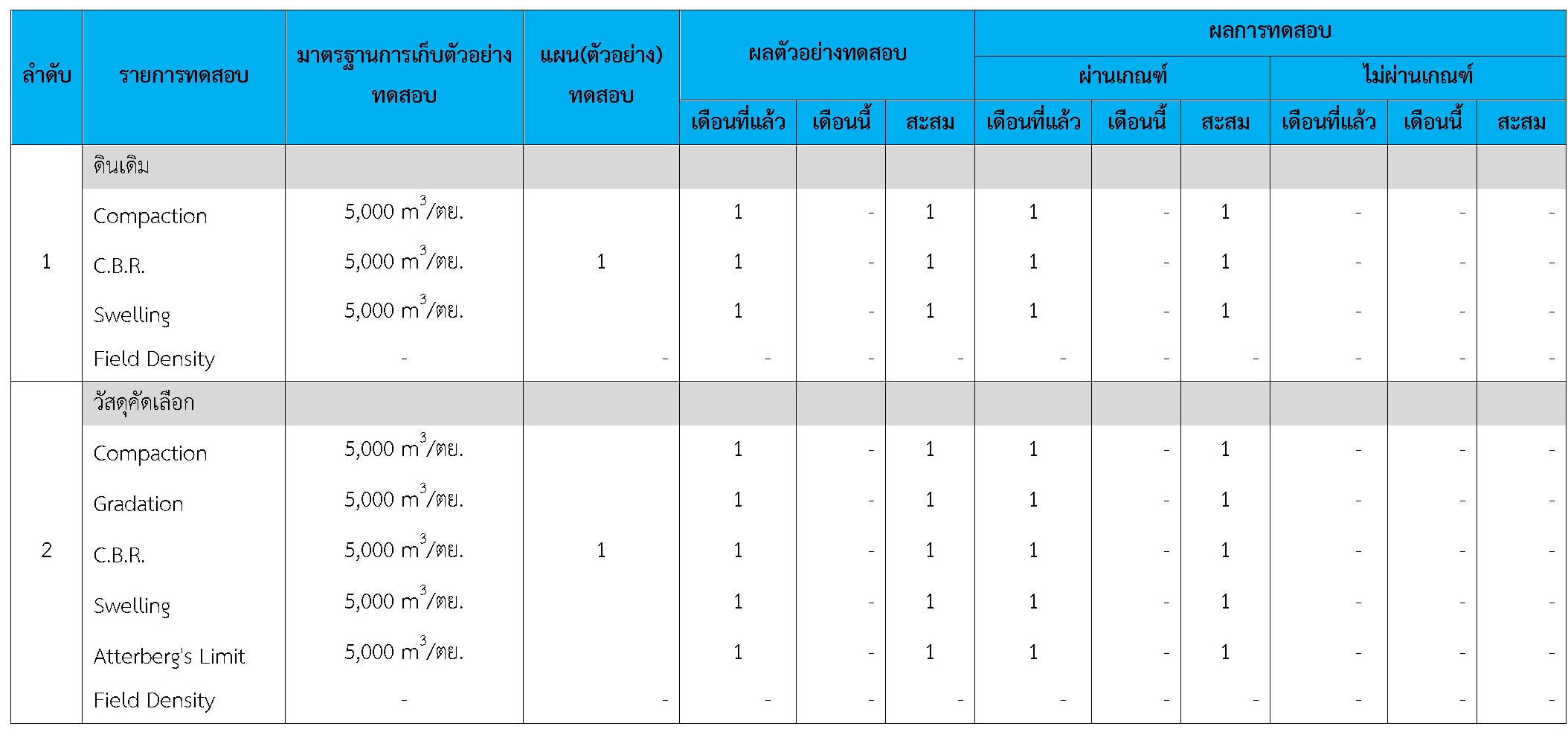

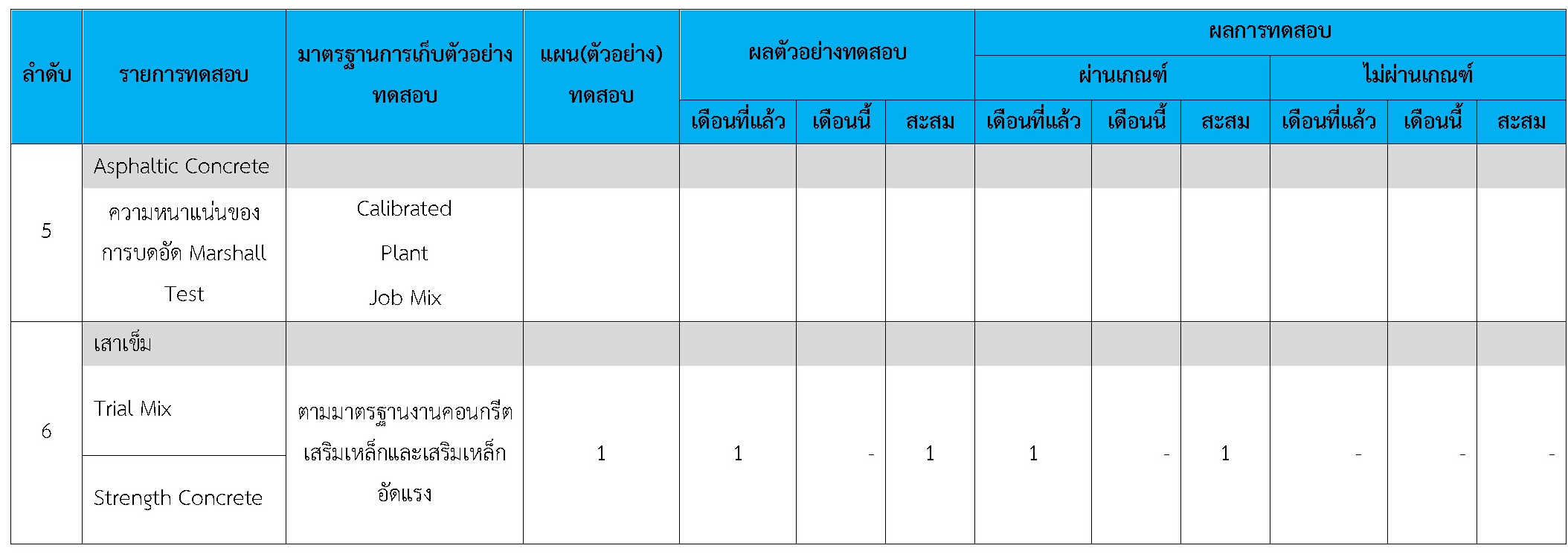

ตารางที่ 3.2.2 ตารางผลการทดสอบวัสดุ General Test
โครงการก่อสร้างสะพานข้ามทางรถไฟ จุดตัดทางรถไฟกับถนนสาย นฐ. 1012 แยก ทล.4 – บ้านกลาง อ.นครชัยศรี จ.นครปฐม
ผลการทดสอบวัสดุ
ในระหว่างวันที่ 1-31 สิงหาคม 2561 ผู้ว่าจ้างได้เสนอหนังสือขออนุมัติใช้วัสดุถึงที่ปรึกษา โดยที่ปรึกษาได้ตรวจสอบวัสดุดังกล่าวมีผลทดสอบดังตาราง

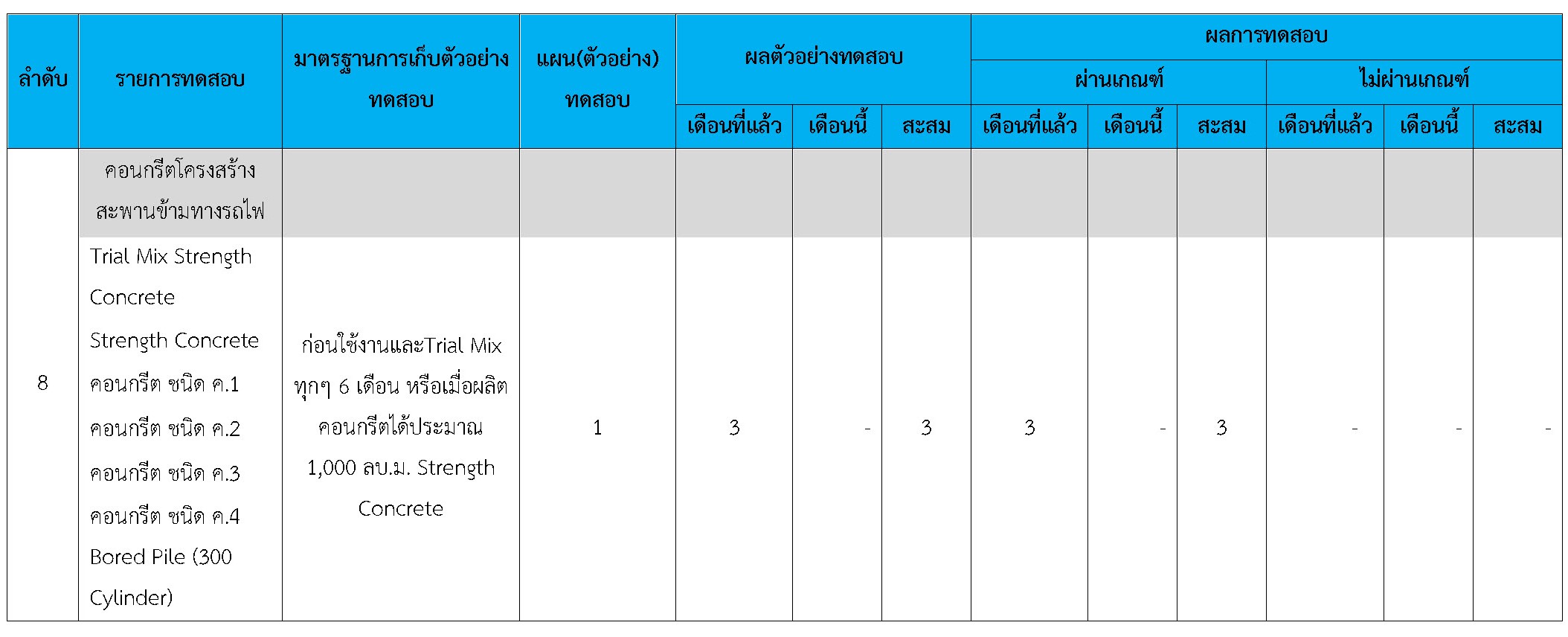

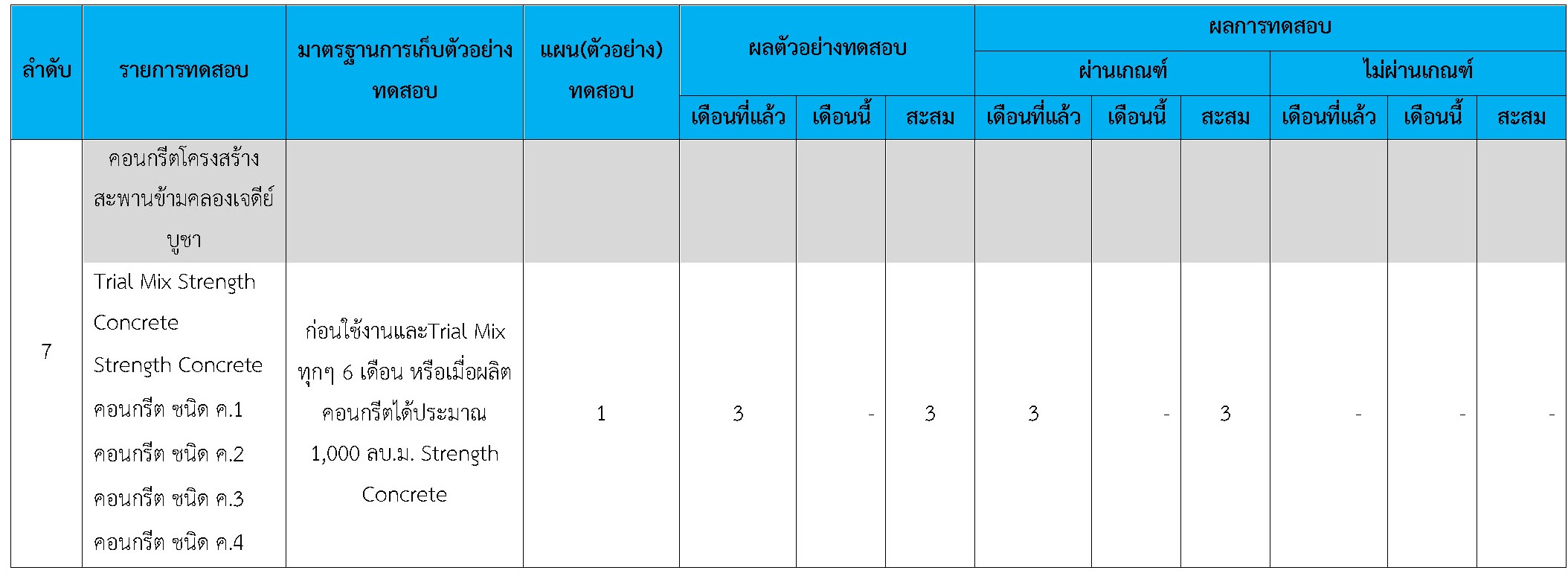

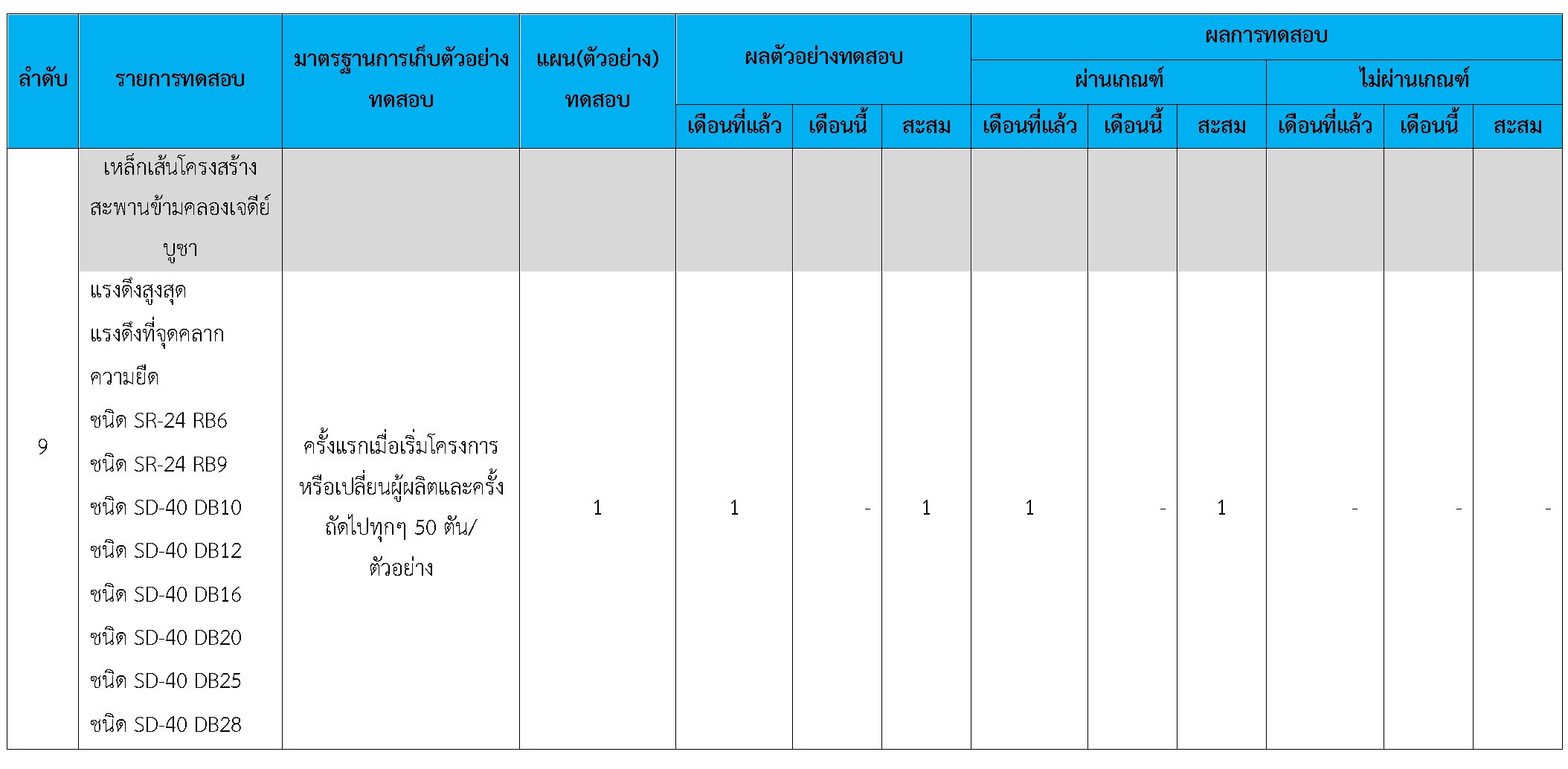

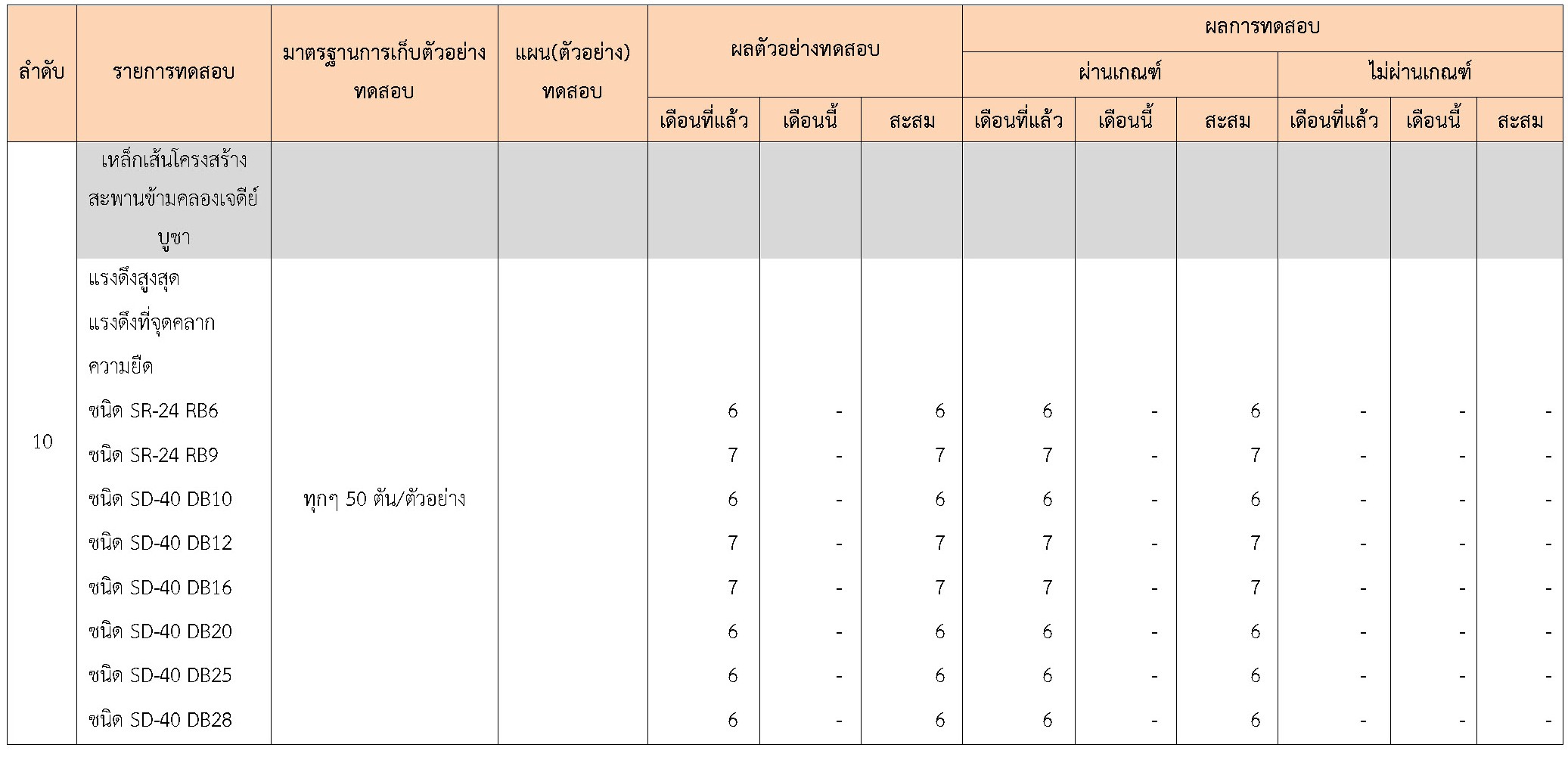

ตารางที่ 3.2.3 ตารางผลการทดสอบวัสดุ Control Test
3.3 การจัดการประชุมและการจัดส่งเอกสาร
ในการดำเนินงานควบคุมงานก่อสร้าง ได้มีการจัดประชุม เพื่อประสานงานโครงการและการจัดส่งเอกสารหนังสือต่างๆ ระหว่างกรมทางหลวงชนบท ที่ปรึกษา และผู้รับจ้าง
