บทที่ 3 รายงานการปฏิบัติงานของที่ปรึกษา

บทที่ 3

รายงานการปฏิบัติงานของที่ปรึกษา

3.1      รายงานการปฏิบัติงานของที่ปรึกษา

ในเดือน กรกฎาคม 2561 ที่ปรึกษาได้ปฏิบัติงานควบคุมงานก่อสร้างโครงการ สรุปการดำเนินงานได้ดังนี้

3.1.1    การควบคุมงานก่อสร้าง

ที่ปรึกษาได้ดำเนินการควบคุมงานก่อสร้าง ในเดือน กรกฎาคม 2561 มีรายละเอียดการดำเนินงานและความก้าวหน้าของงานตามที่กล่าวในบทที่ 2 ข้อ2.4 รายละเอียดความก้าวหน้าของงานในสายทาง

ความก้าวหน้าในช่วงเดือน กรกฎาคม 2561 (96.68%) ผลงานความก้าวหน้าแสดงไว้ในตารางที่ 3.1-1 ดังนี้

ตารางที่ 3.1-1 สรุปผลงานความก้าวหน้าของบริษัทที่ปรึกษา



ลำดับ

โครงการ

รหัสสายทาง

ประเภทสายทาง

ระยะทาง (กม.)

เดือน กรกฎาคม 2561

หมายเหตุ

% แผนงาน

% ผลงาน

+เร็ว/-ช้า กว่าแผน

1

สายแยกทล.4-บ้านกลาง

นฐ.1012

ถนนลาดยางAC

541.791

96.68

96.68

0.00



3.2      การตรวจสอบการอนุมัติการใช้วัสดุ

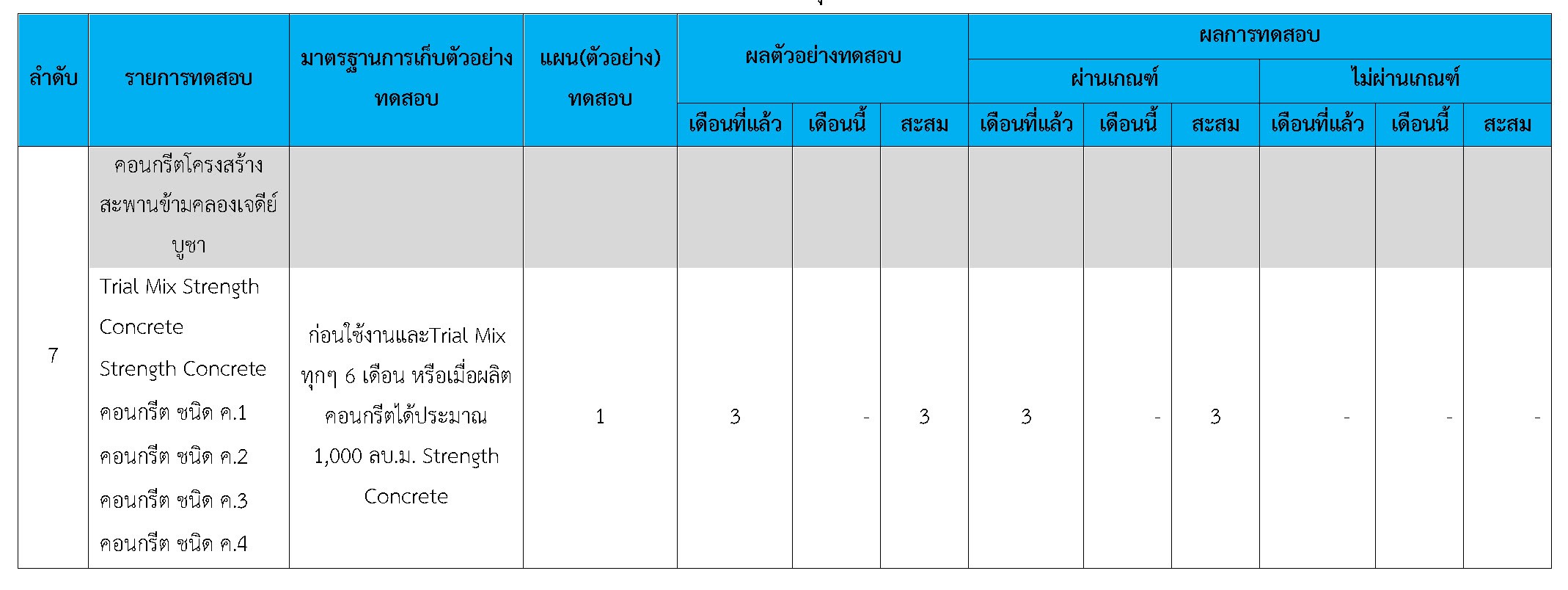

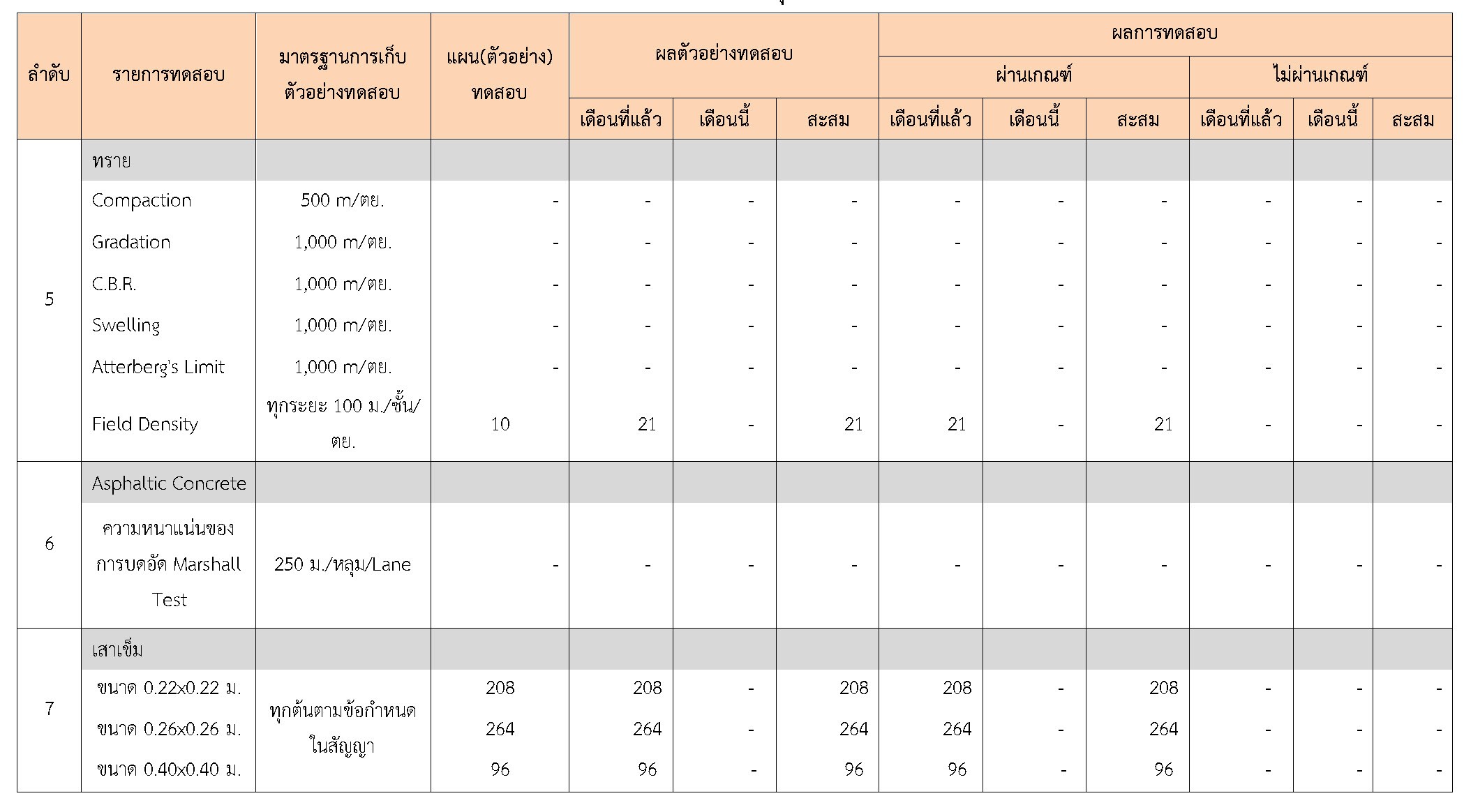

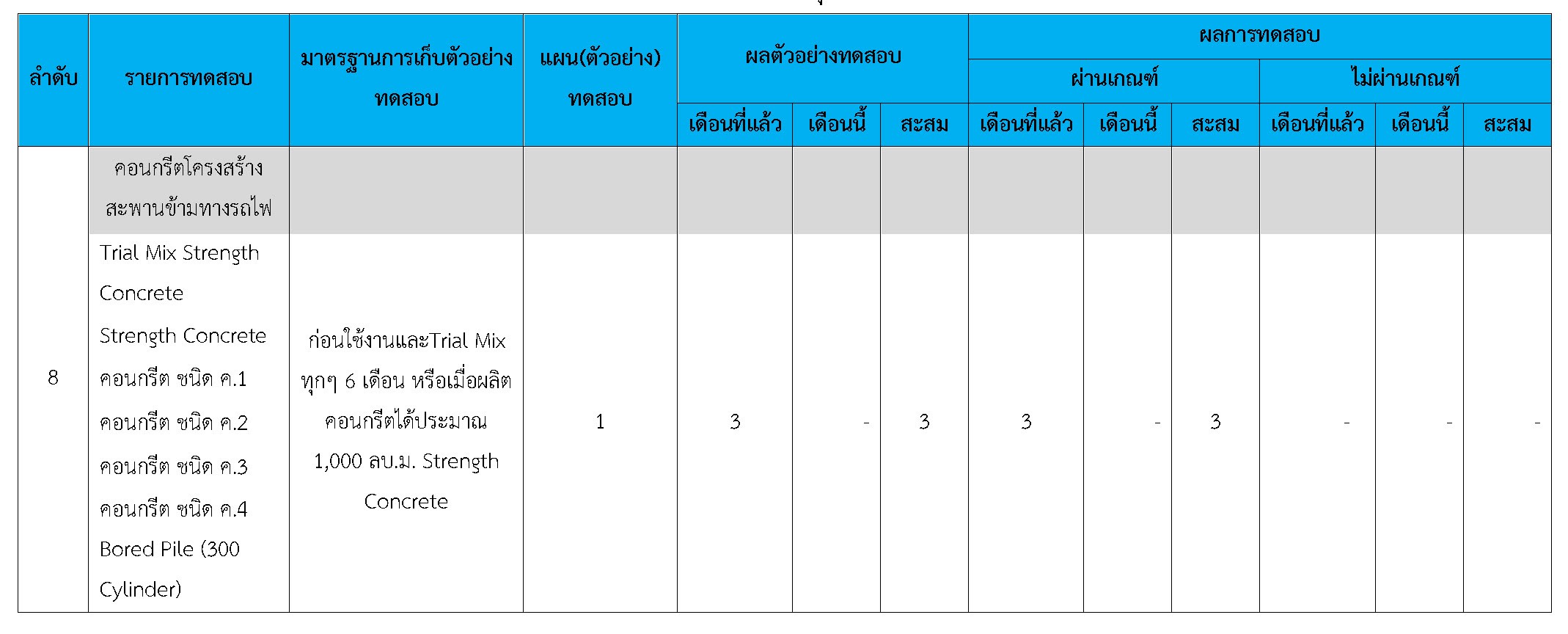

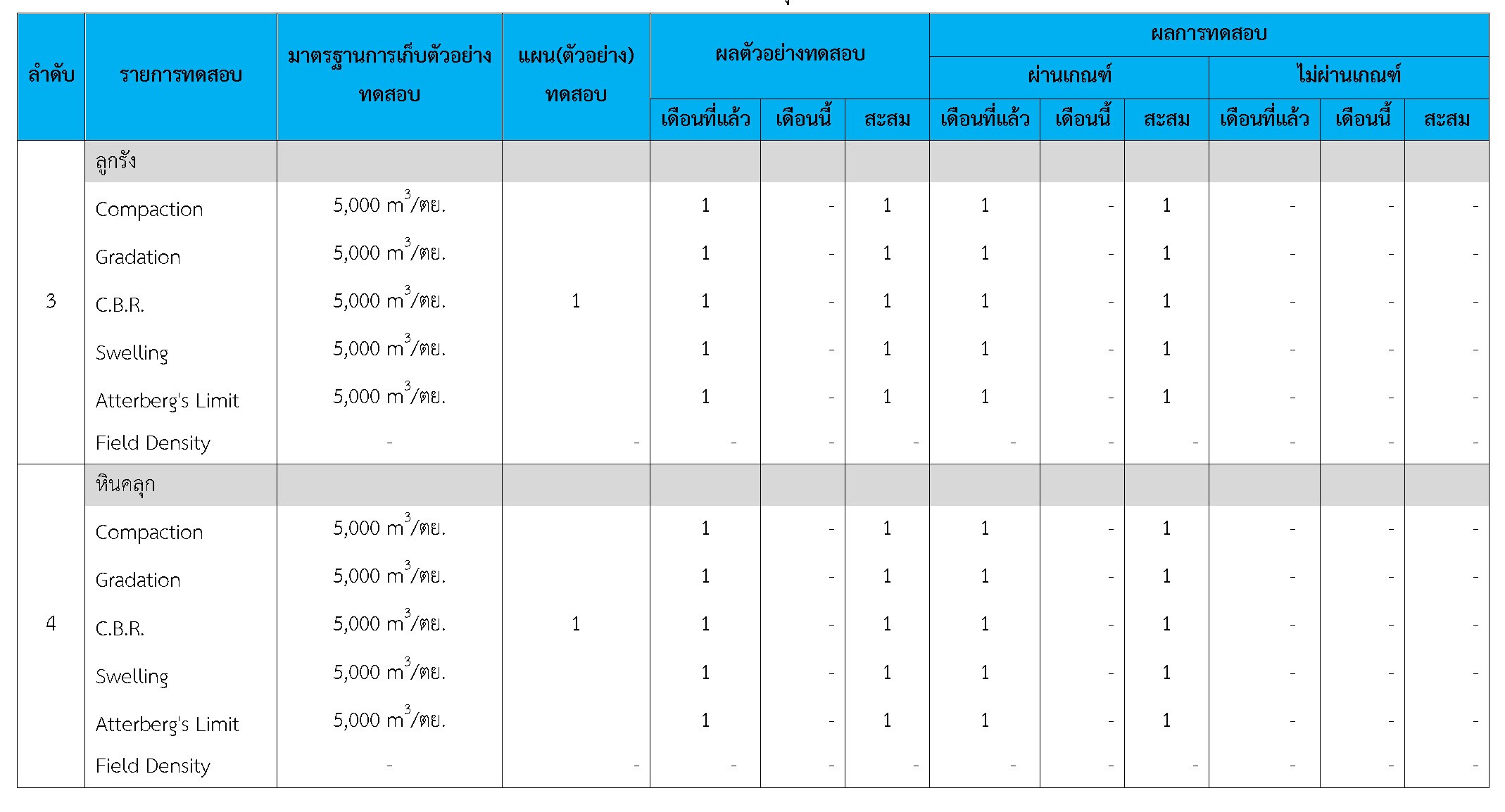

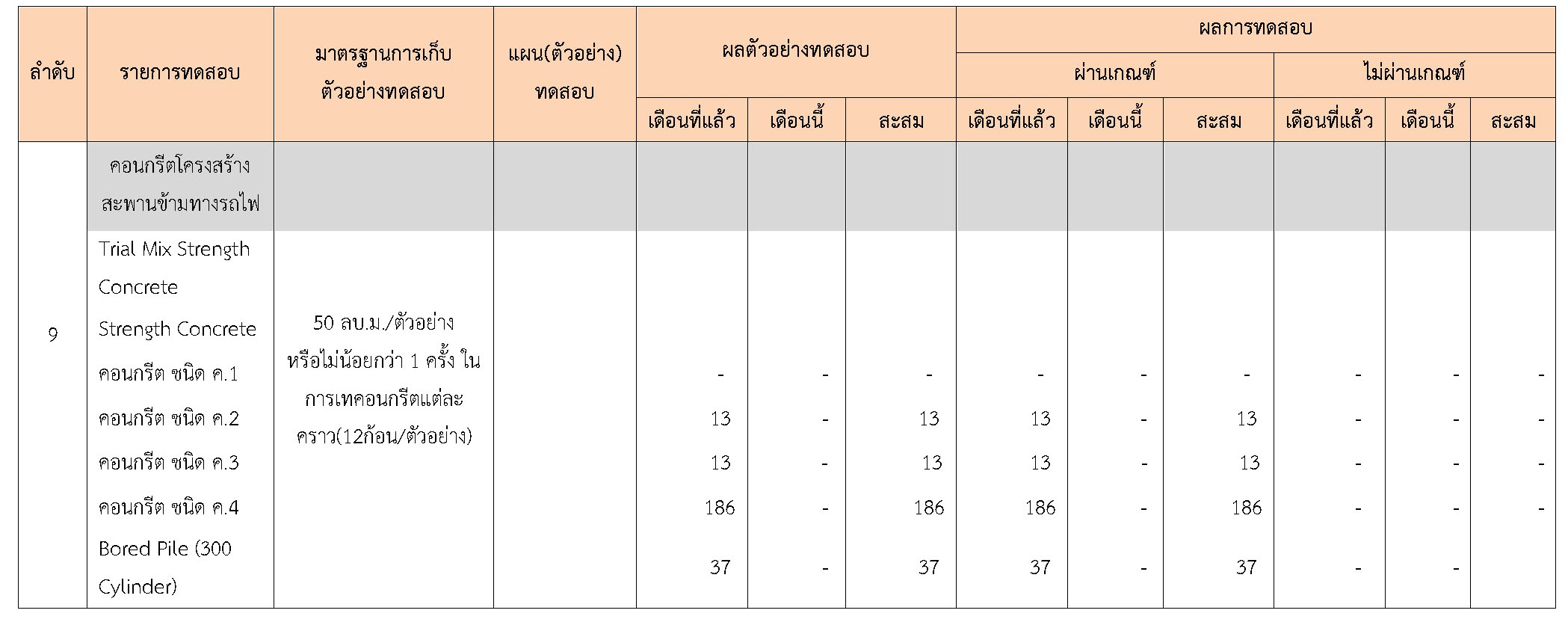

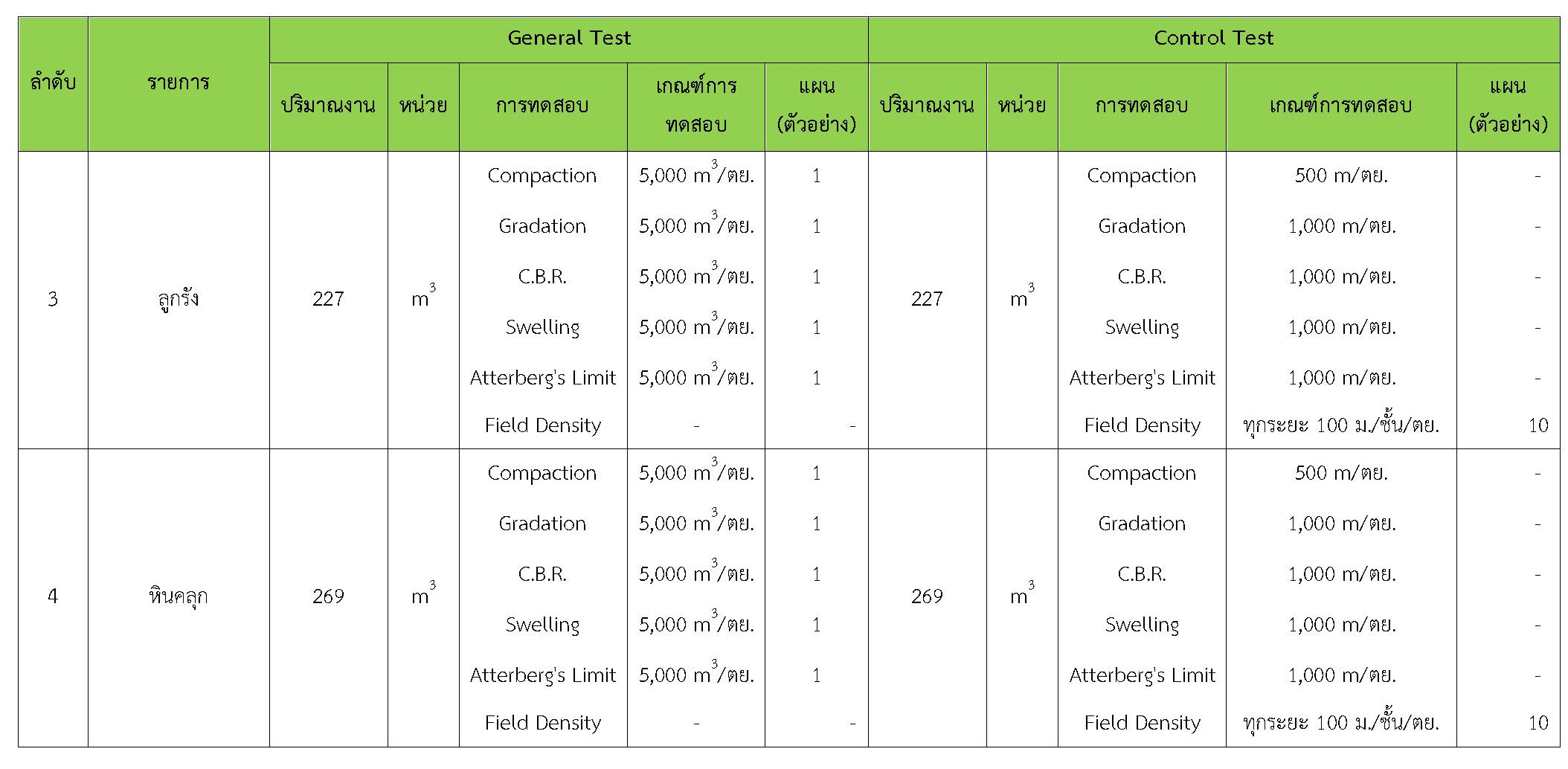

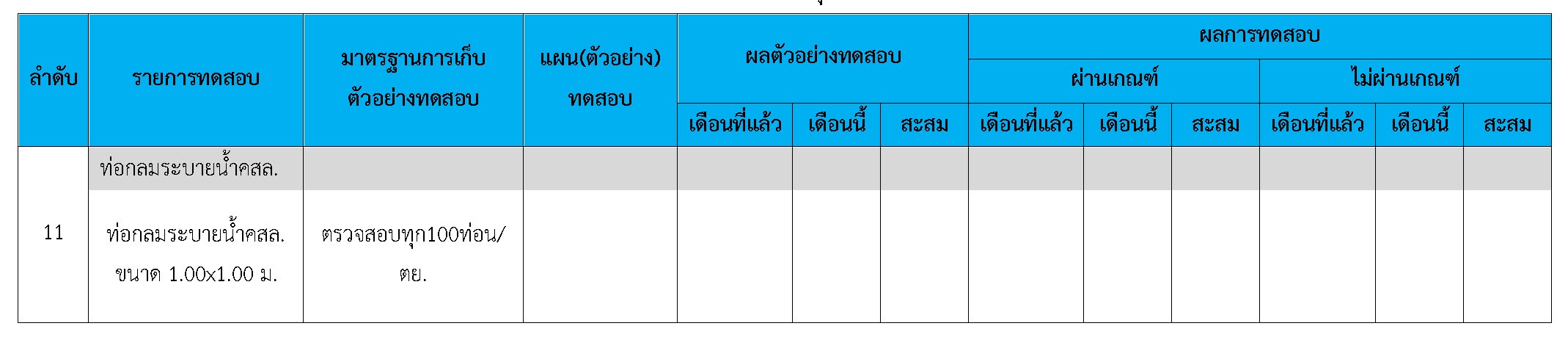

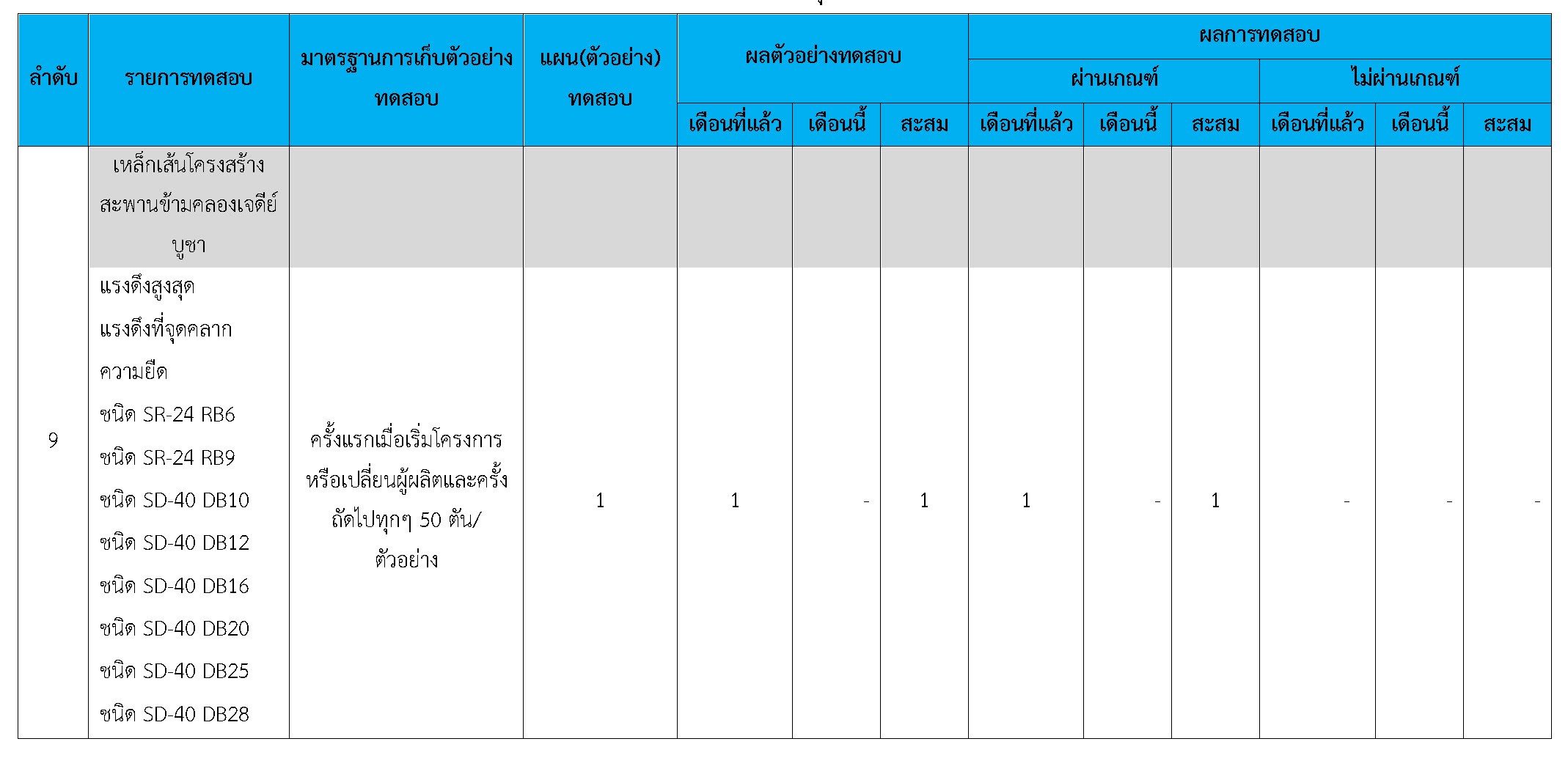

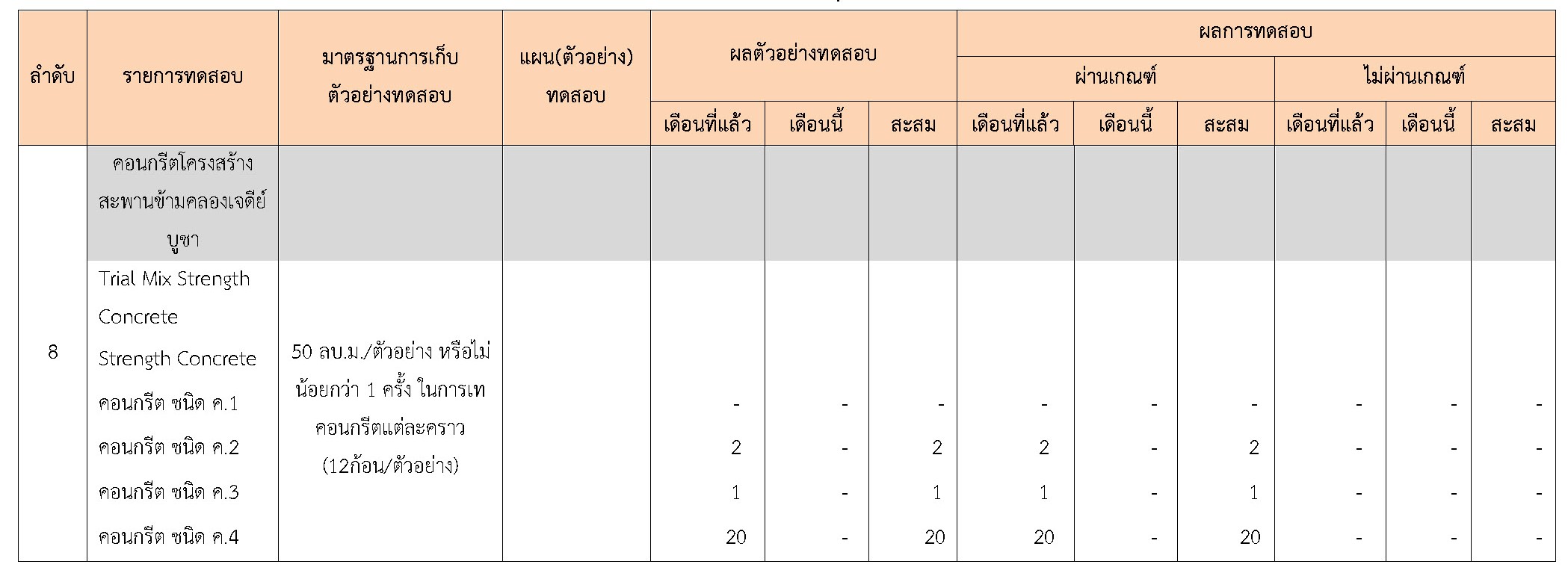

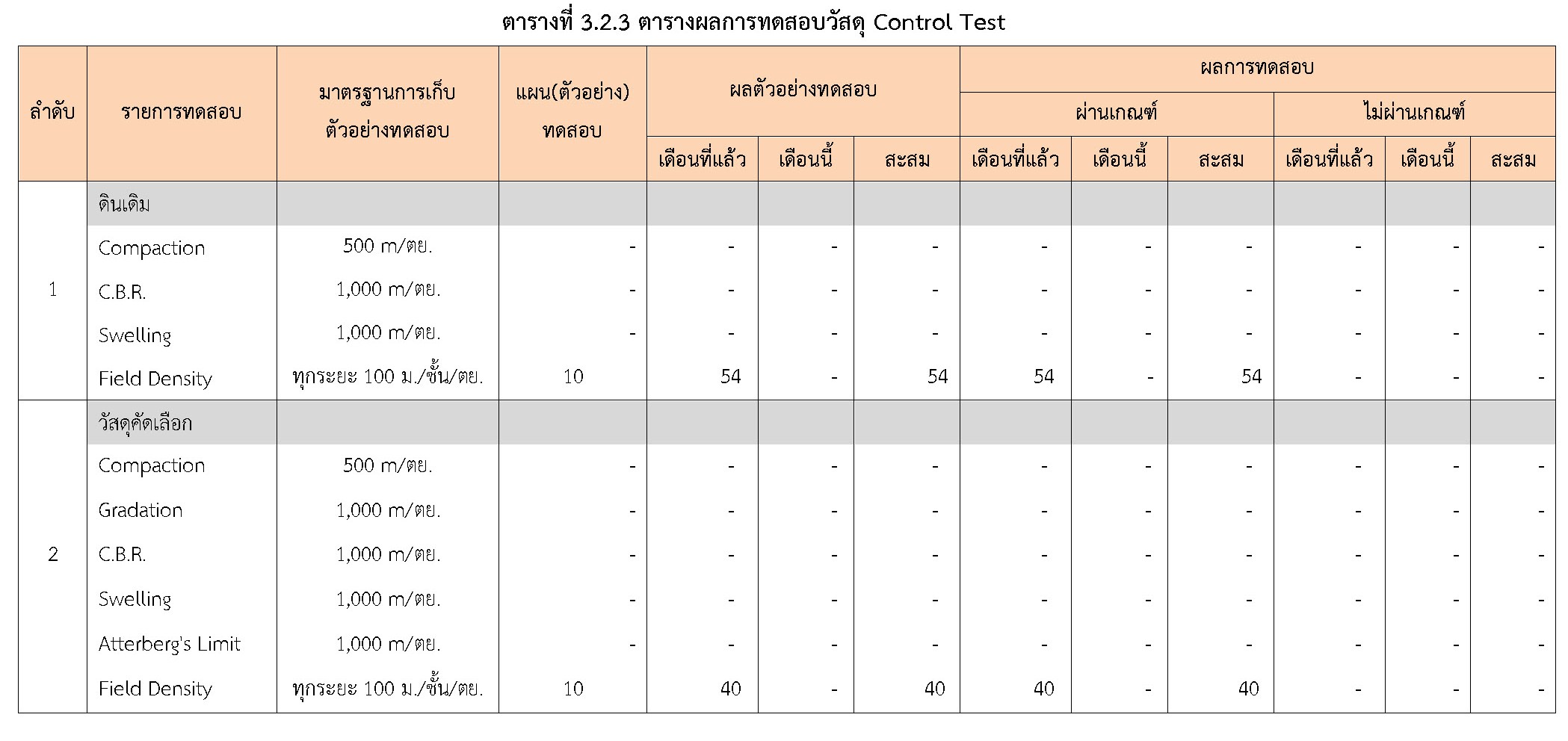

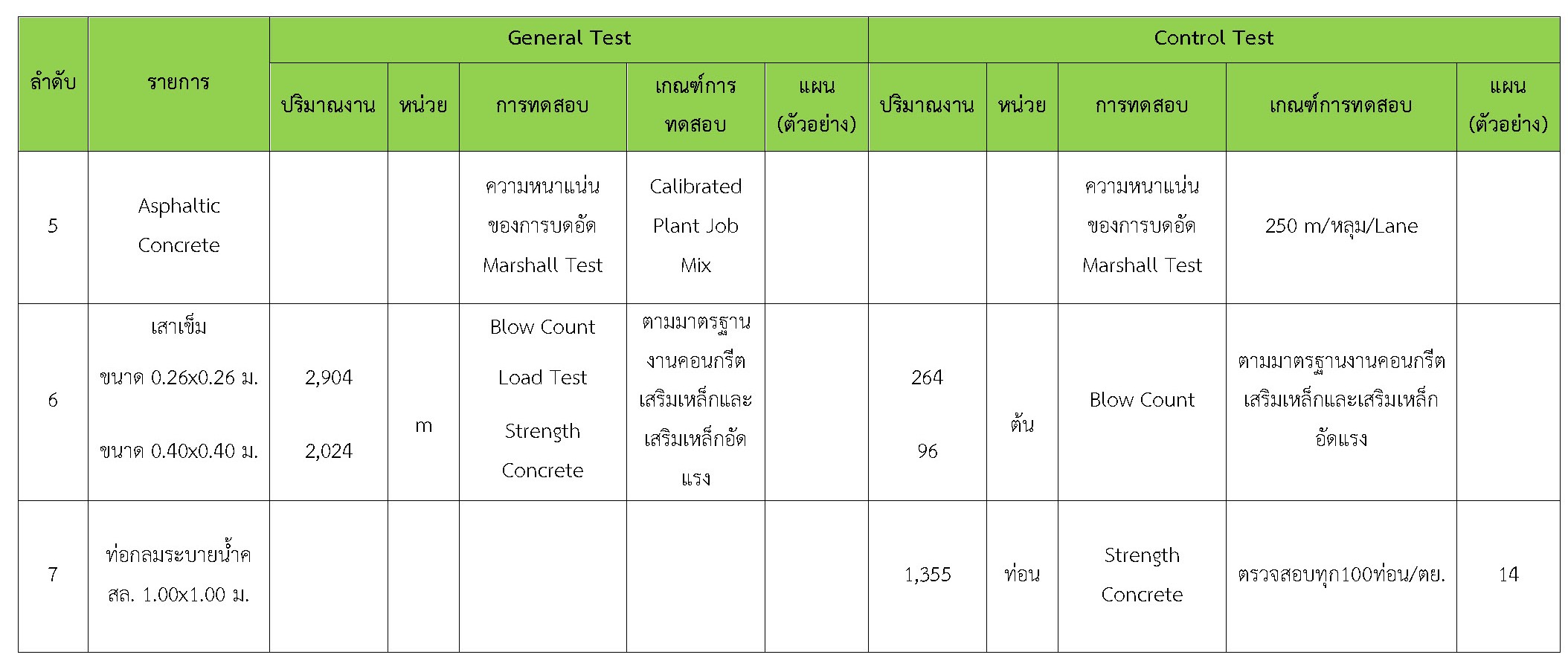

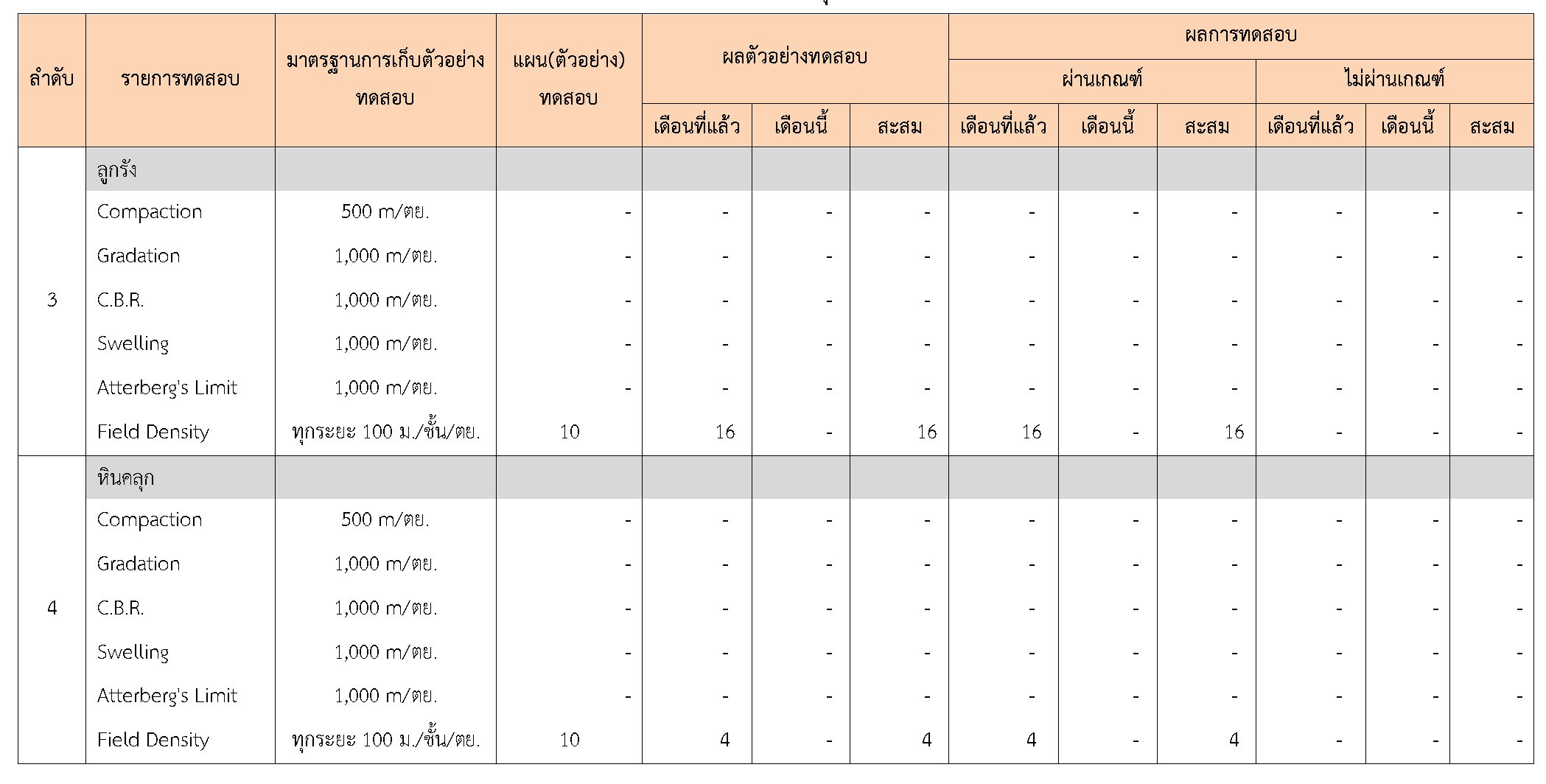

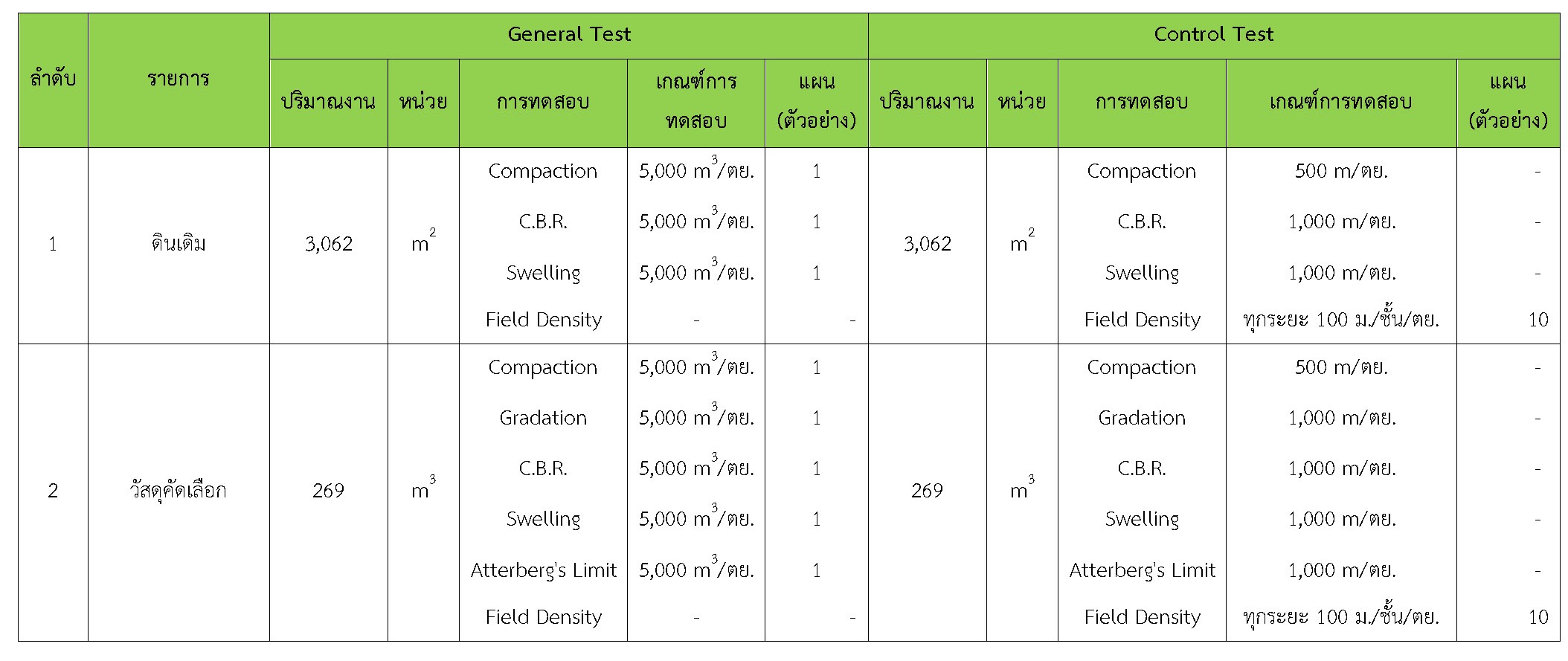

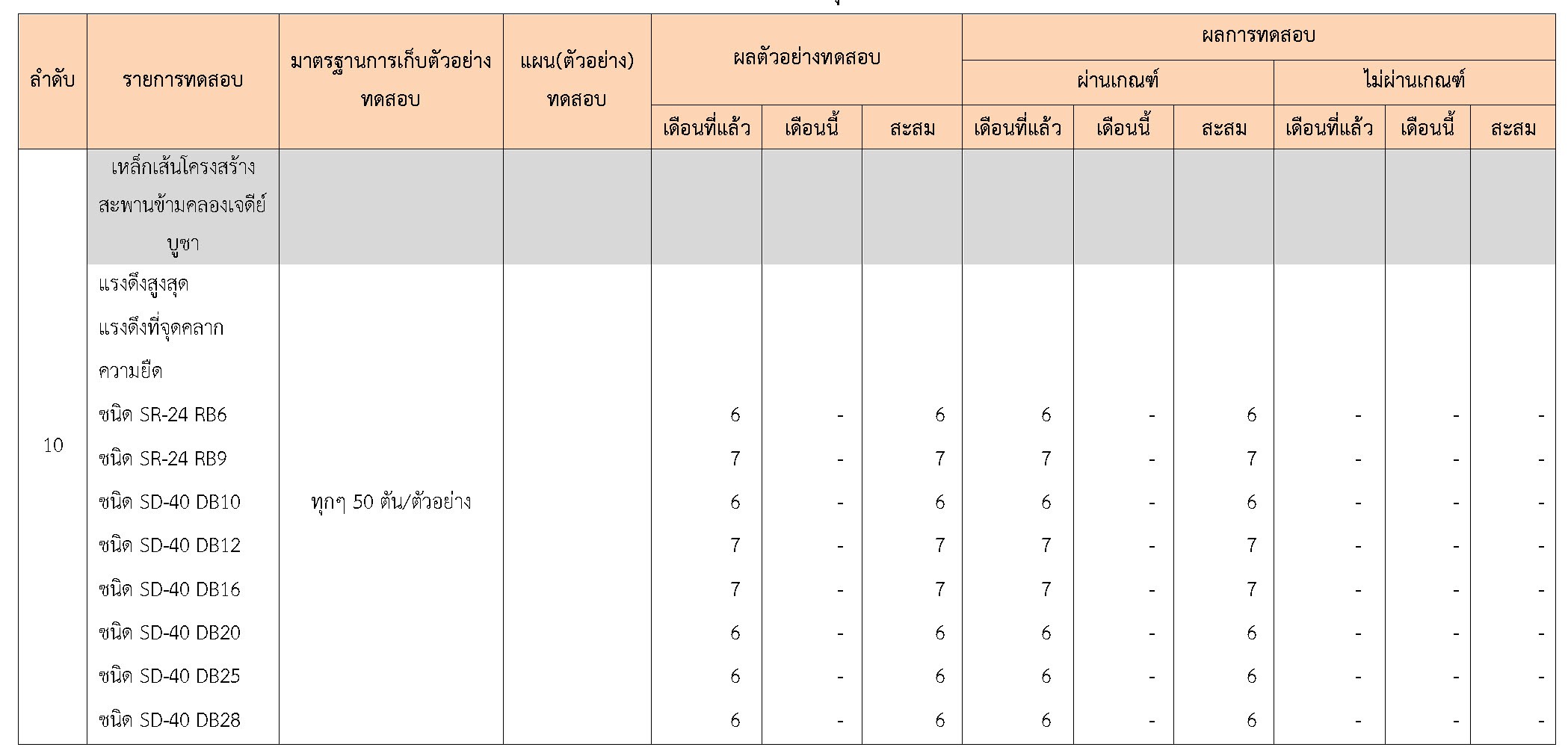

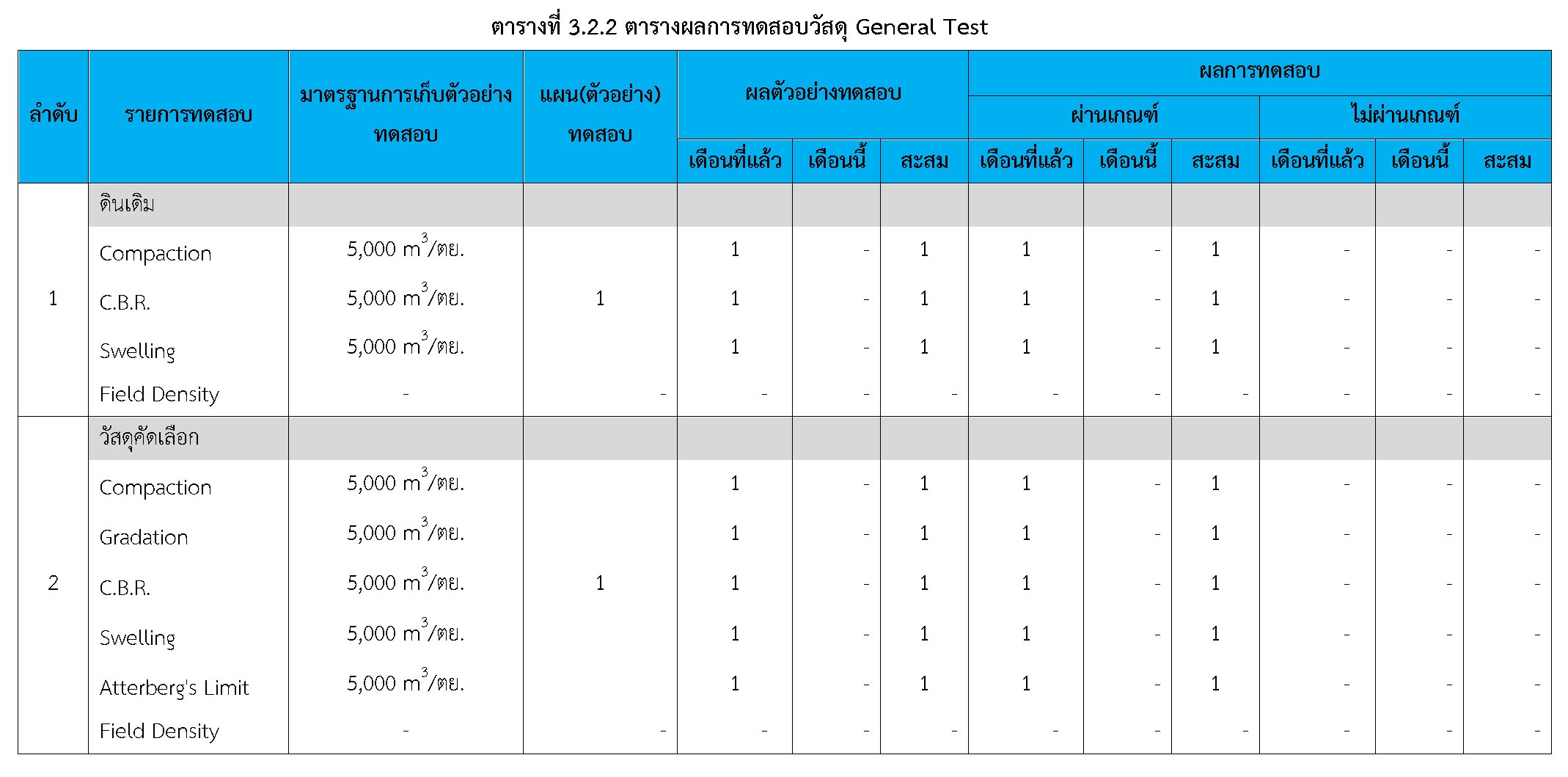

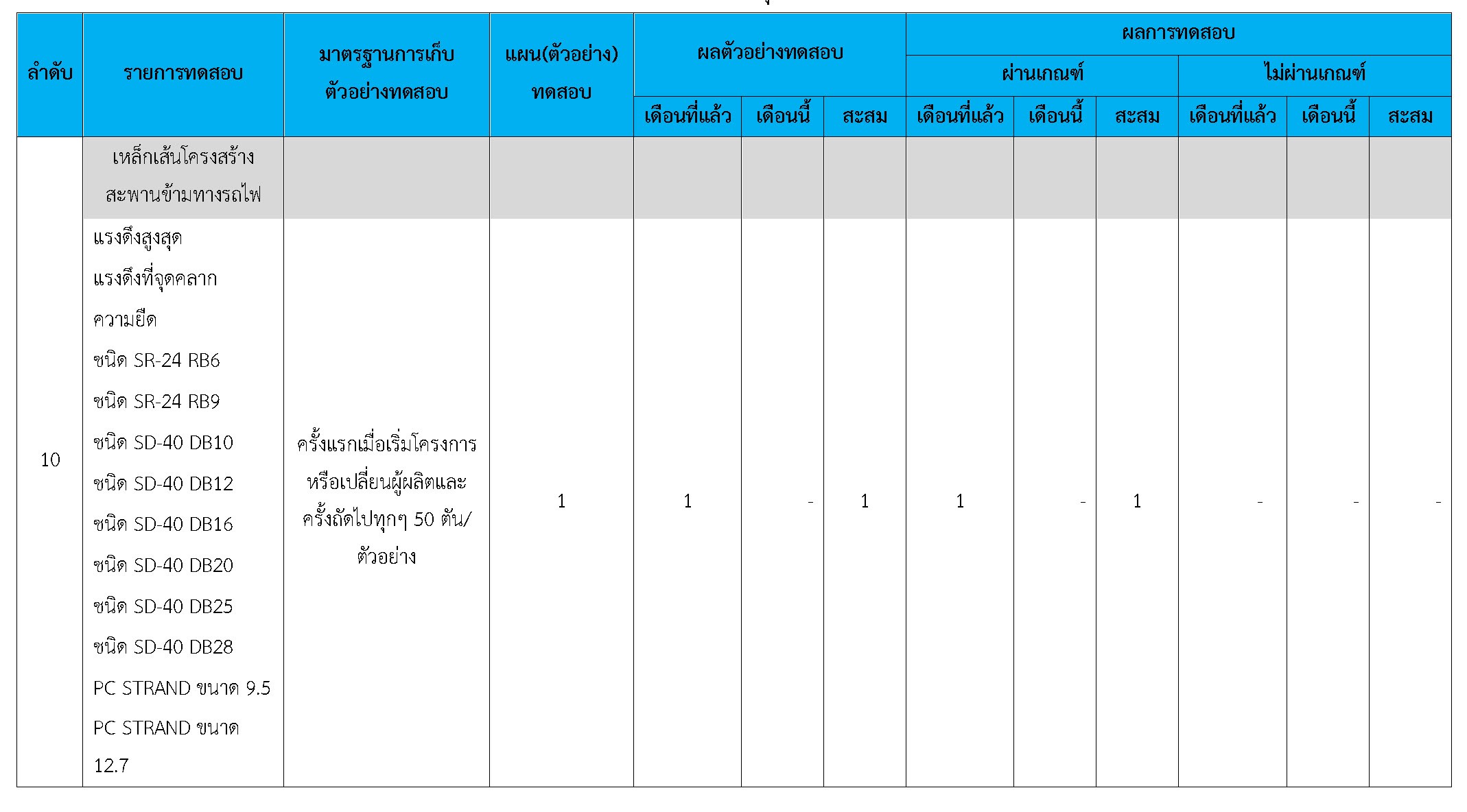

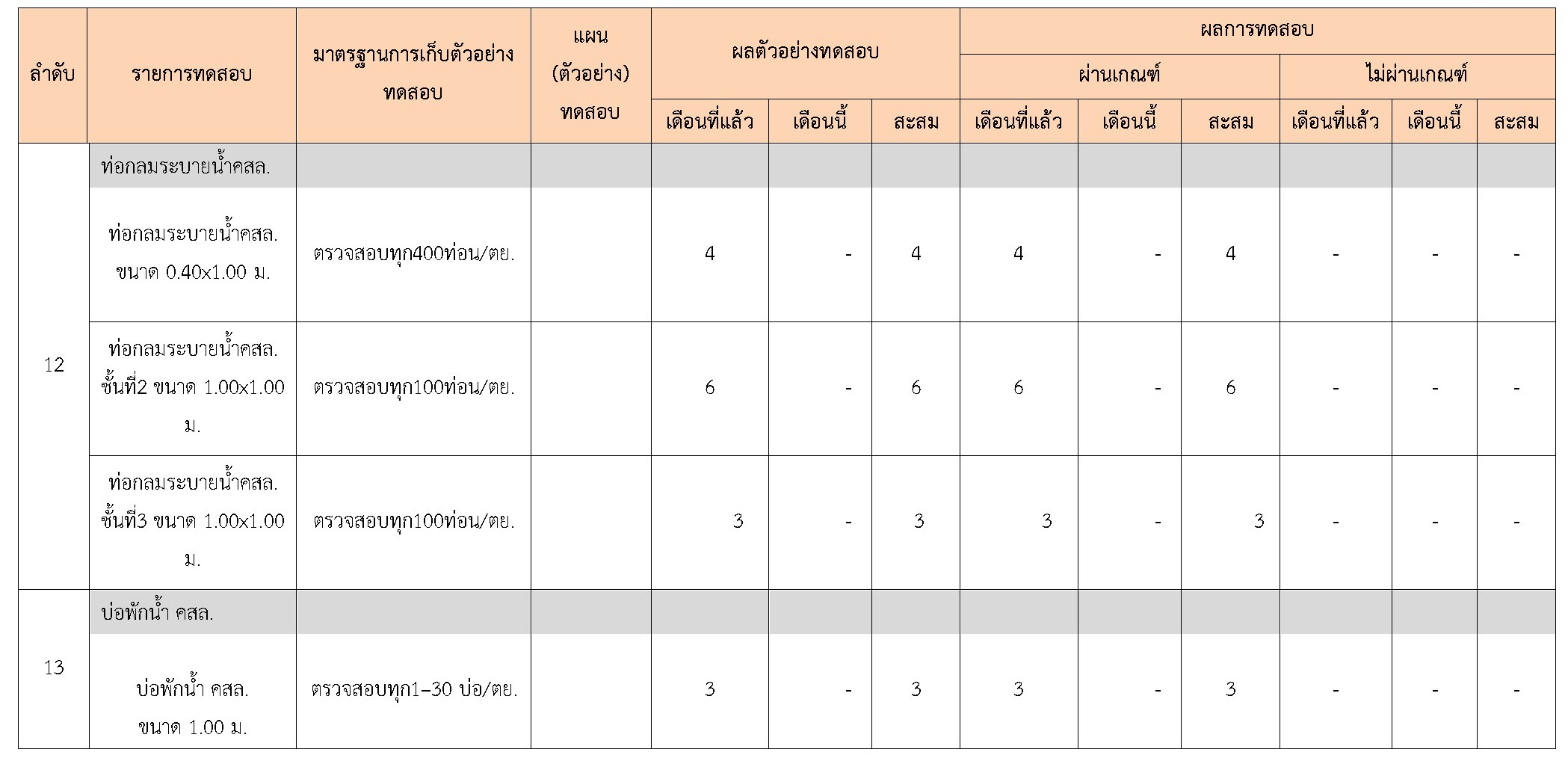

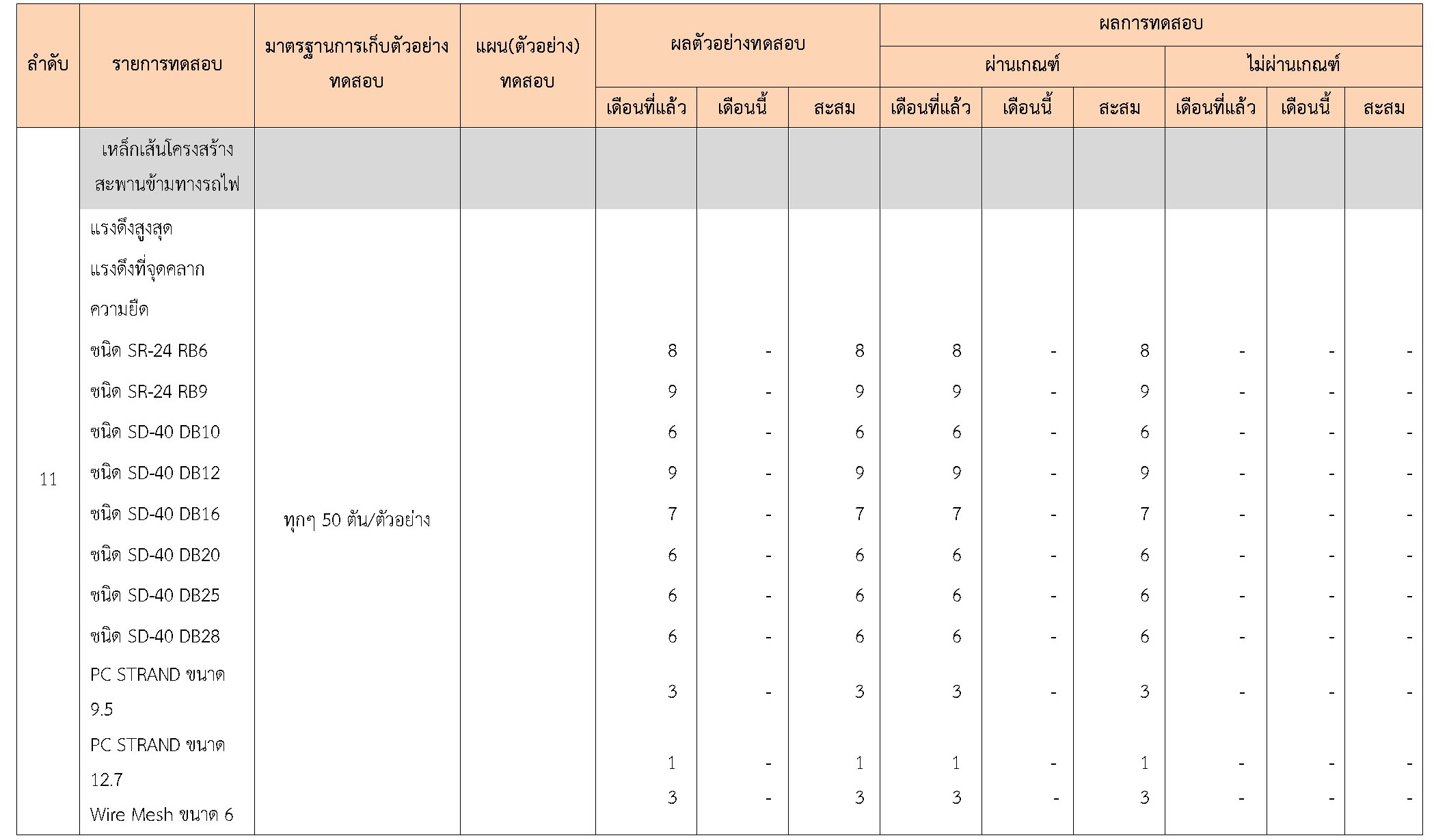

ในเดือน กรกฎาคม 2561 ได้แสดงเกณฑ์การทดสอบ General Test และ Control Test แสดงไว้ในตารางที่ 3.2-1 – 3.2-3 ดังนี้

โครงการก่อสร้างสะพานข้ามทางรถไฟ จุดตัดทางรถไฟกับถนนสาย นฐ. 1012 แยก ทล.4 – บ้านกลาง อ.นครชัยศรี จ.นครปฐม

ผลการทดสอบวัสดุ

ในระหว่างวันที่ 1-31 กรกฎาคม 2561 ผู้ว่าจ้างได้เสนอหนังสือขออนุมัติใช้วัสดุถึงที่ปรึกษา โดยที่ปรึกษาได้ตรวจสอบวัสดุดังกล่าวมีผลทดสอบดังตาราง

โครงการก่อสร้างสะพานข้ามทางรถไฟ จุดตัดทางรถไฟกับถนนสาย นฐ. 1012 แยก ทล.4 – บ้านกลาง อ.นครชัยศรี จ.นครปฐม

ผลการทดสอบวัสดุ

ในระหว่างวันที่ 1-31 กรกฎาคม 2561 ผู้ว่าจ้างได้เสนอหนังสือขออนุมัติใช้วัสดุถึงที่ปรึกษา โดยที่ปรึกษาได้ตรวจสอบวัสดุดังกล่าวมีผลทดสอบดังตาราง

3.3      การจัดการประชุมและการจัดส่งเอกสาร

ในการดำเนินงานควบคุมงานก่อสร้าง ได้มีการจัดประชุม เพื่อประสานงานโครงการและการจัดส่งเอกสารหนังสือต่างๆ ระหว่างกรมทางหลวงชนบท ที่ปรึกษา และผู้รับจ้าง
