บทที่ 2 ความก้าวหน้าในการปฏิบัติงาน
บทที่ 2
ความก้าวหน้าในการปฏิบัติงาน

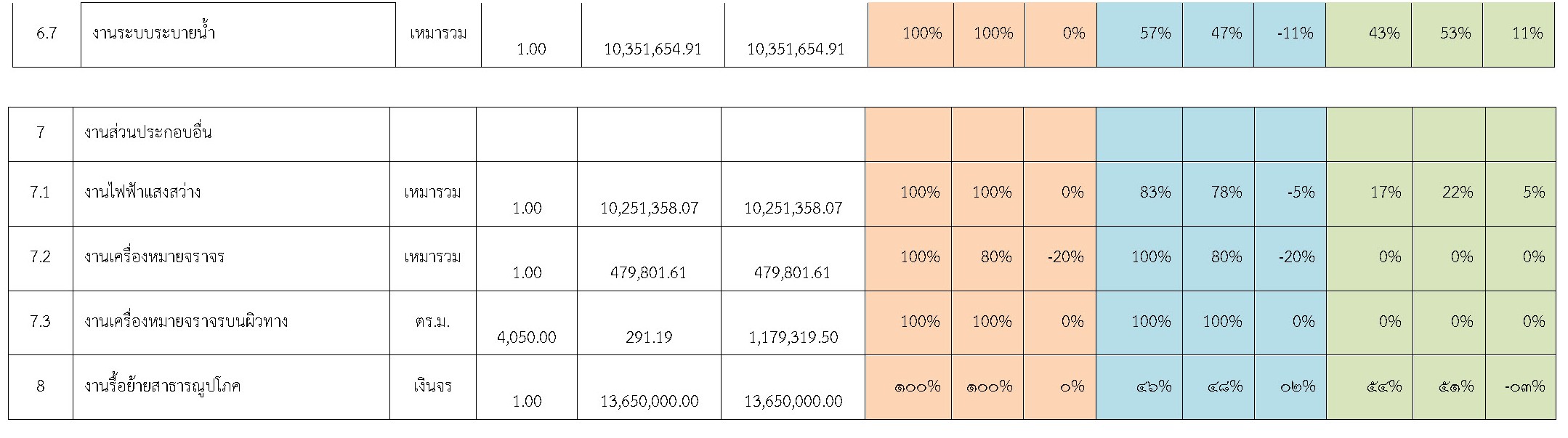

2.1 ความก้าวหน้าของงานก่อสร้าง

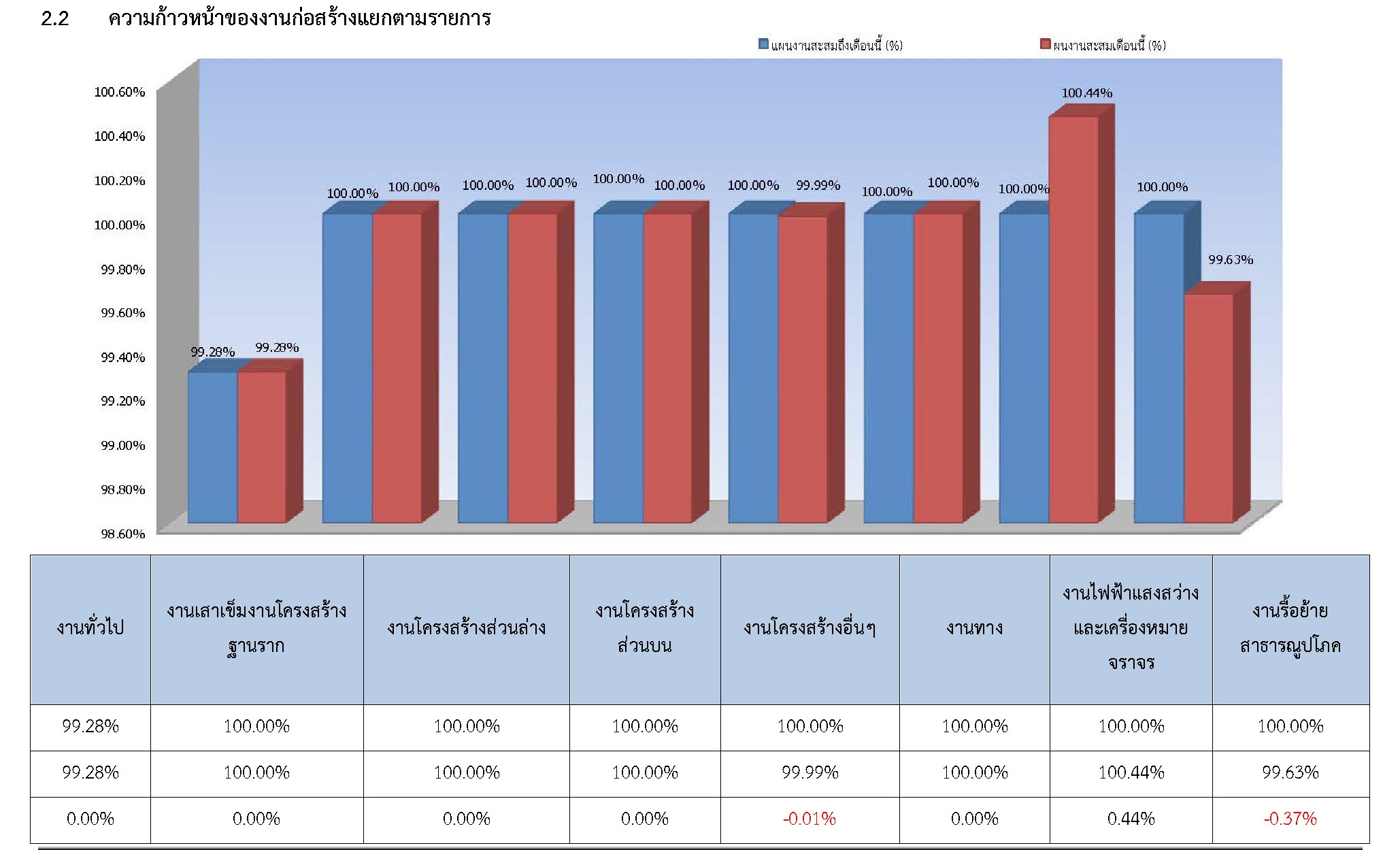

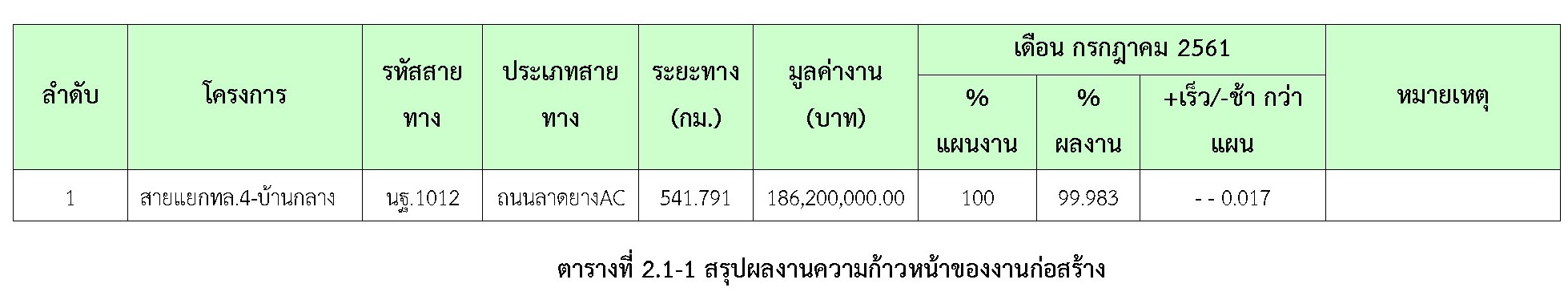

ความก้าวหน้าของเดือนกรกฎาคม 2561 ของการปฏิบัติงาน (99.983%) กำลังดำเนินการตรวจสอบจำนวนเสาไฟฟ้า, ตรวจสอบป้ายจราจรในโครงการ, การตรวจสอบการทาสีขอบคันหินรางตื้น และ การรถไฟตรวจสอบความถูกต้องของอาณัติสัญญาณชั่วคราว ผลงานความก้าวหน้าแสดงไว้ใน ตารางที่ 2.1-1
2.3 รายละเอียดความก้าวหน้าของโครงการ

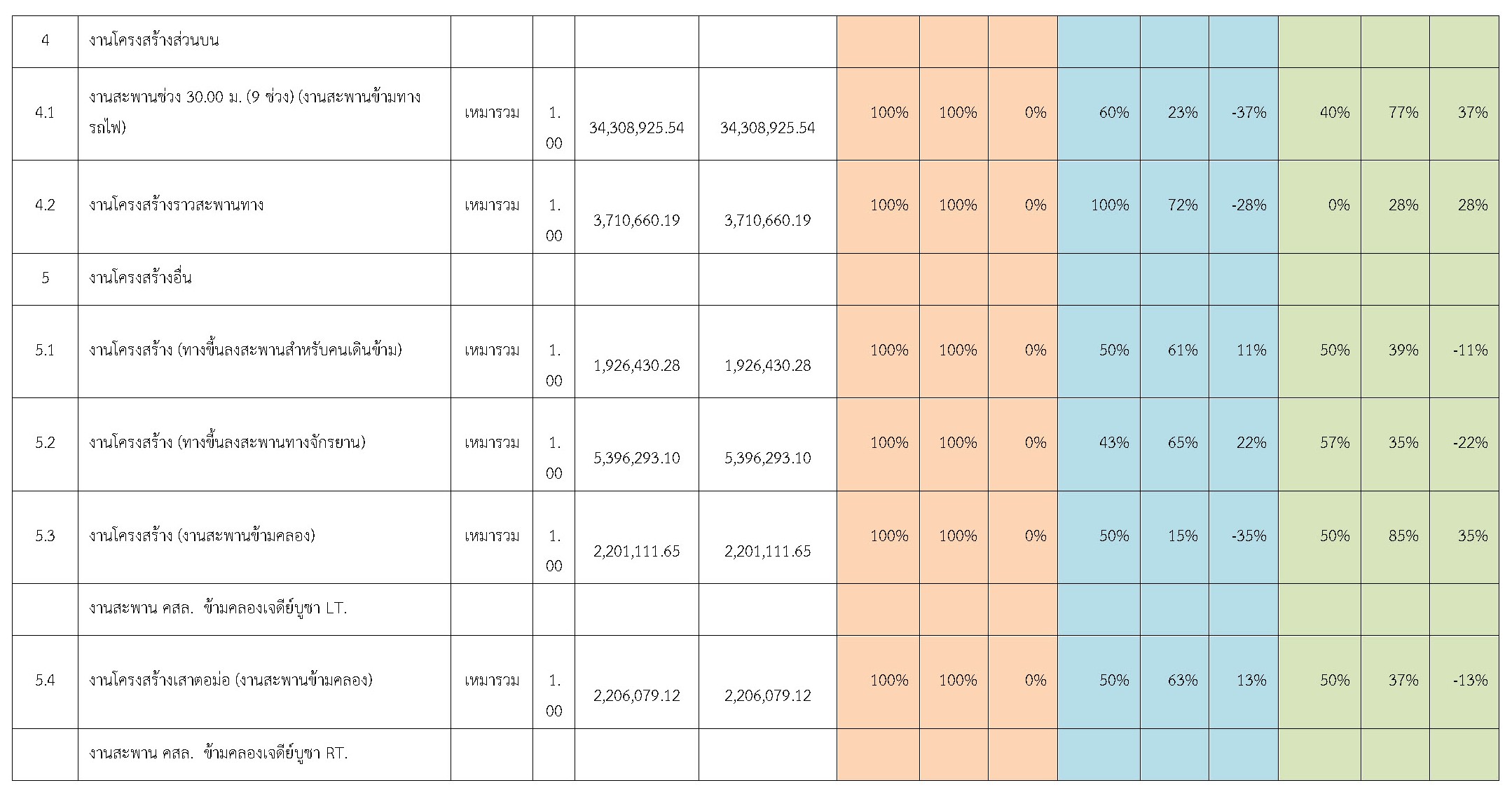

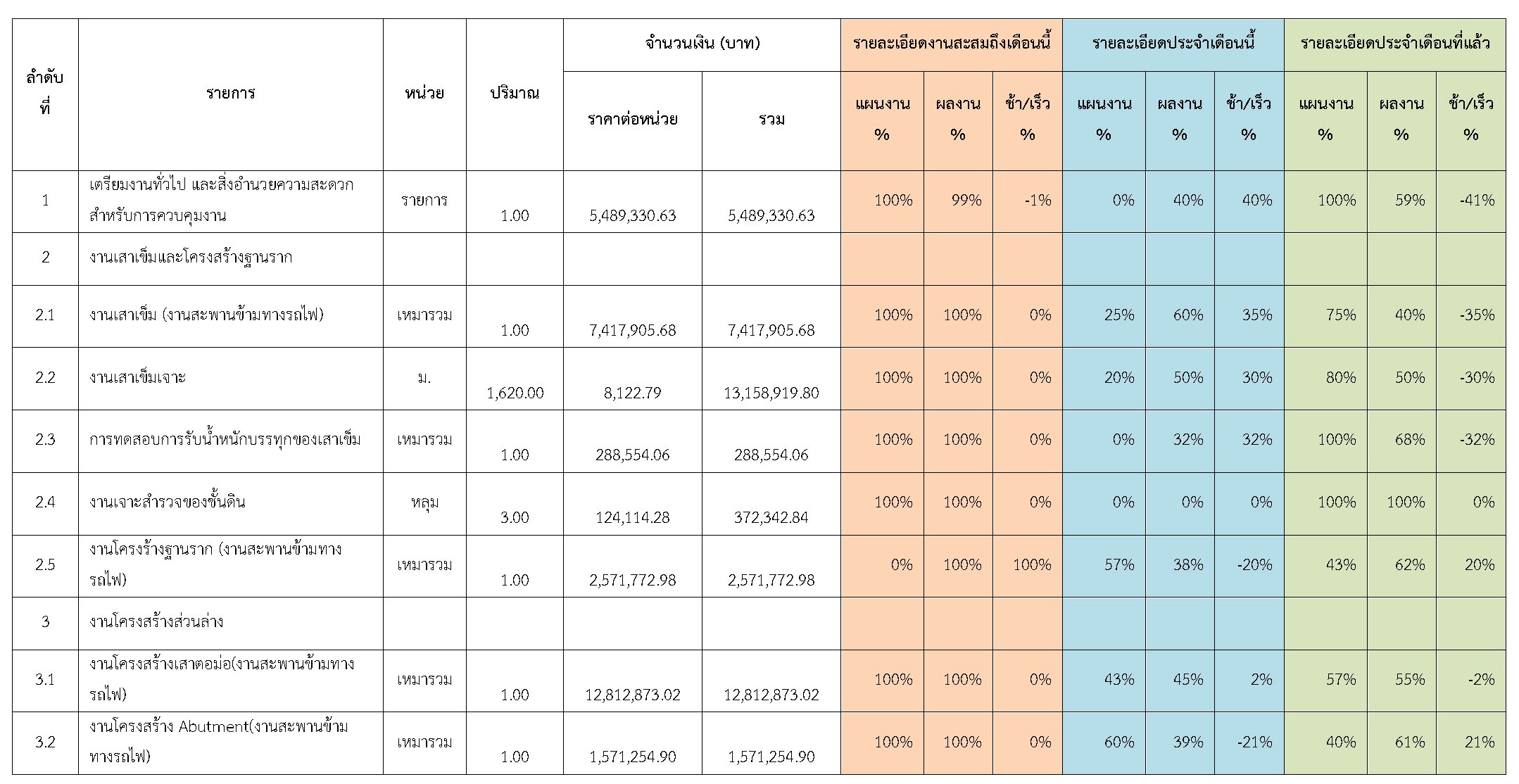

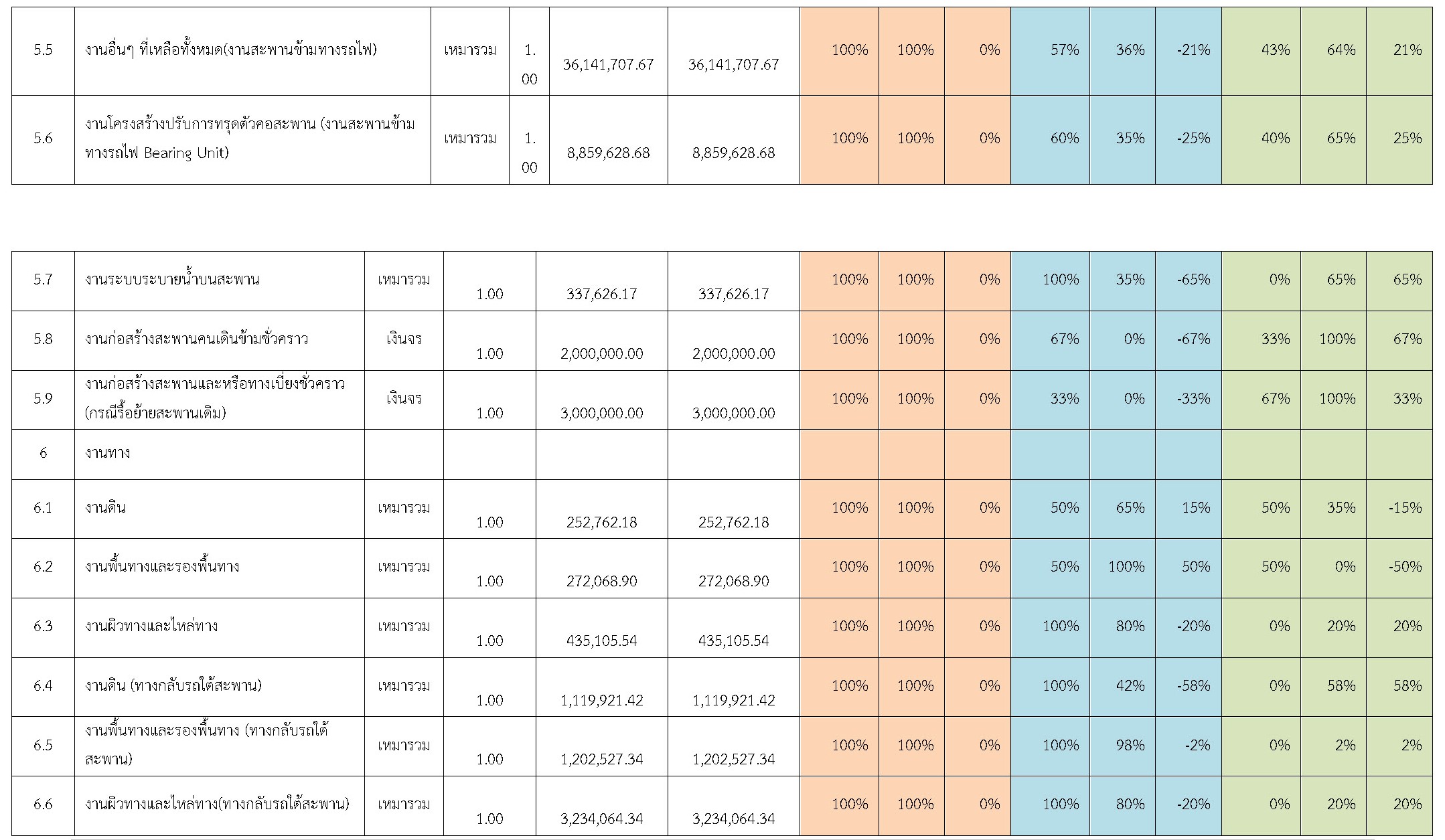

ในช่วงเดือนกรกฎาคม 2561 ที่ผ่านมาผู้รับจ้างดำเนินงานต่างๆ ที่มีรายละเอียดของงานหลักๆดังนี้
2.4 รายละเอียดของความก้าวหน้าในสายทาง

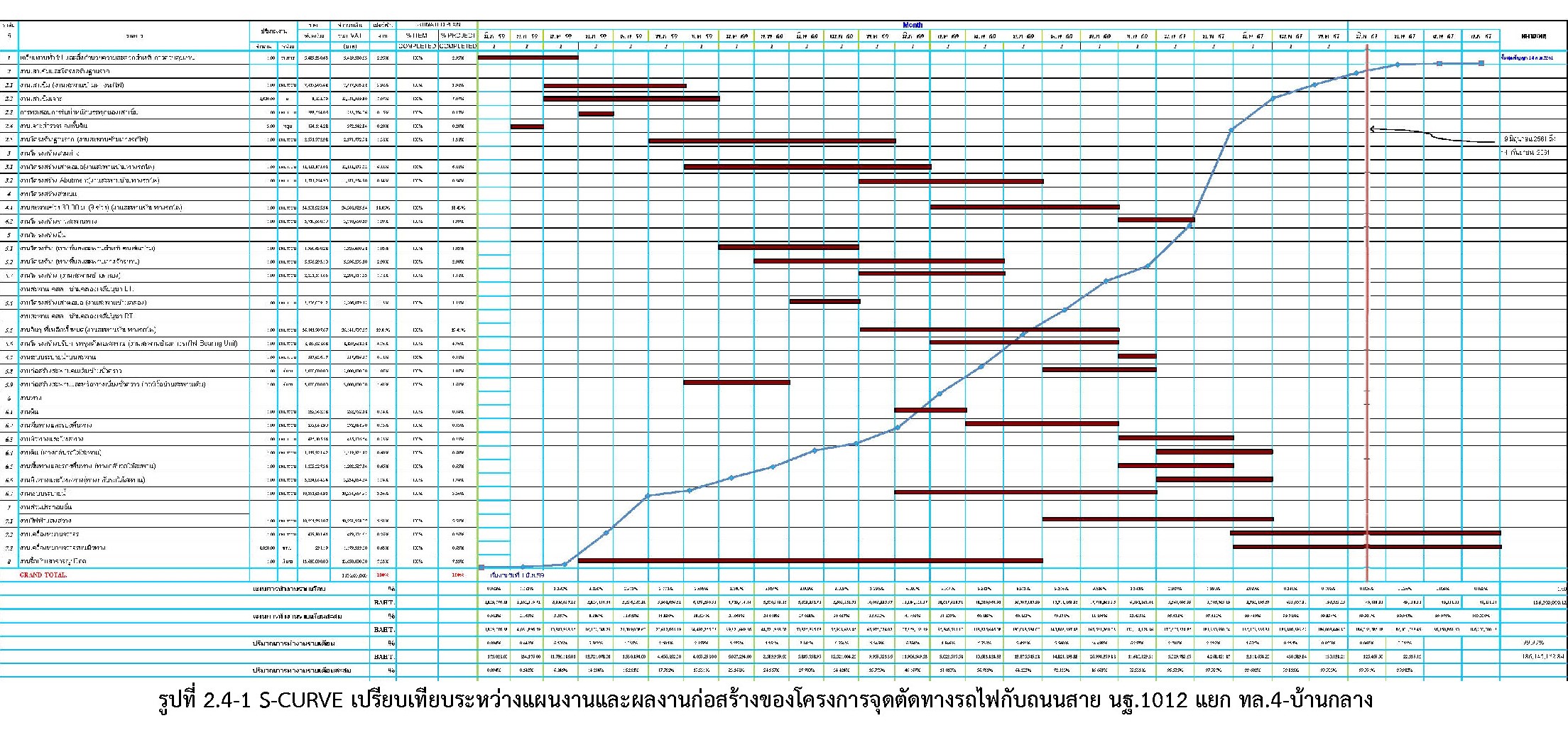

ที่ปรึกษาได้ติดตามความก้าวหน้าของงาน และนำมาจัดทำเป็น S-CURVE เปรียบเทียบกันระหว่างแผนงานและผลงานก่อสร้าง ดังรูปที่ 2.2-1

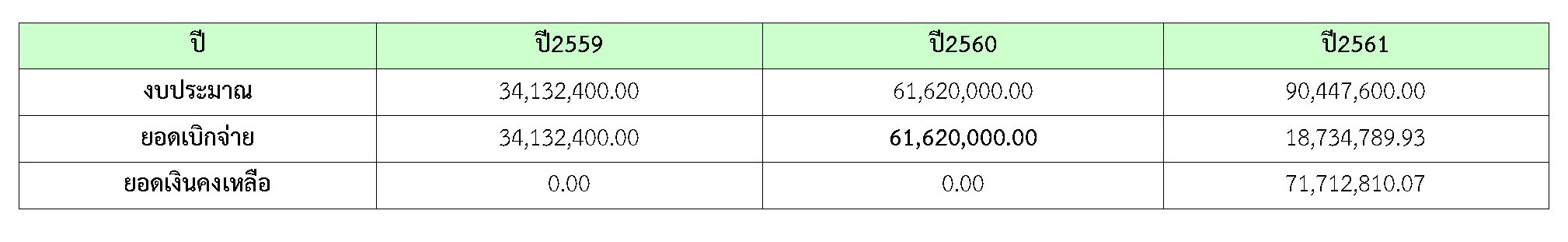

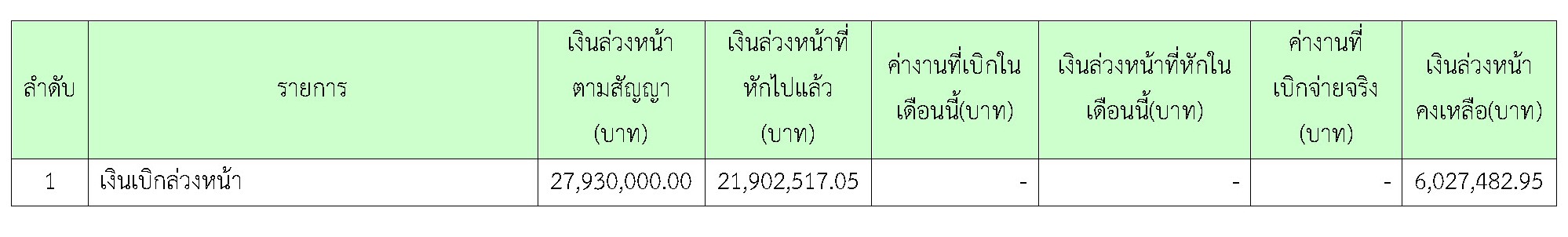

2.5 สรุปการเบิกจ่ายเงินของผู้รับจ้าง
คณะกรรมการตรวจการจ้าง ดำเนินการตรวจรับงานในเดือน กรกฎาคม 2561 ดังสรุปในตารางที่ 2.5-1 – 2.5-4

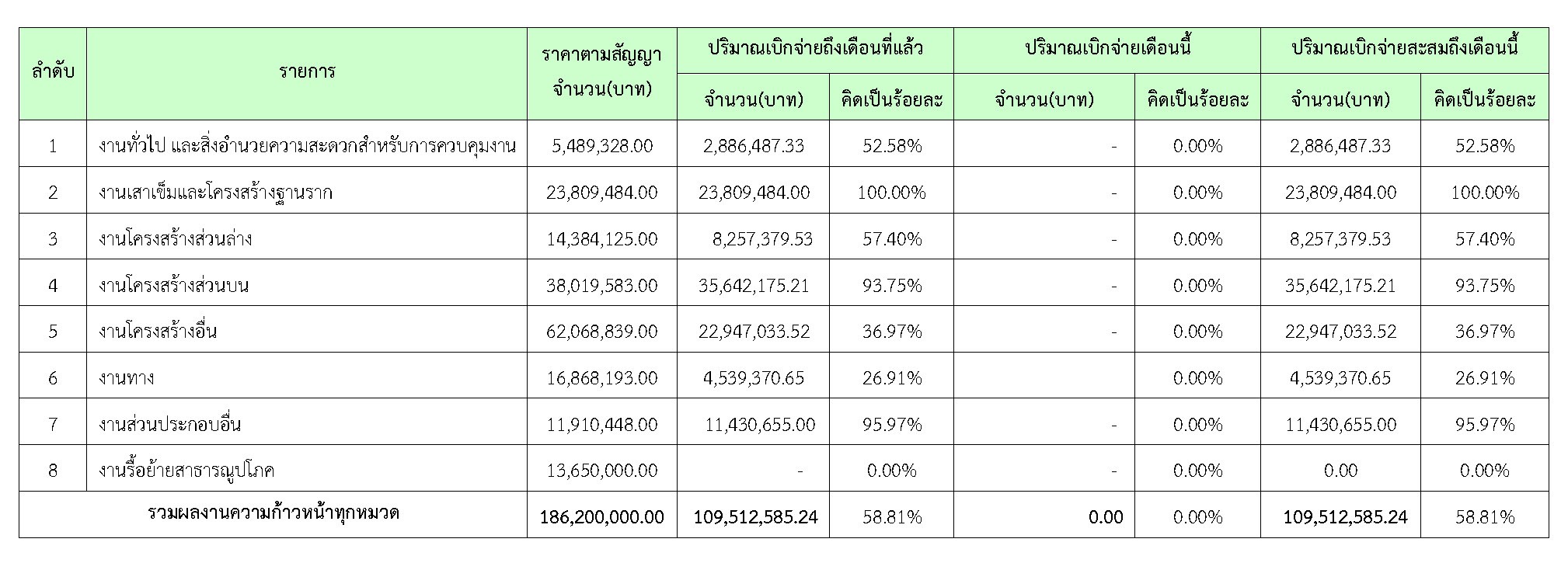

ตารางที่ 2.5-1 สรุปราคาค่าก่อสร้างของบริษัทผู้รับจ้าง

ตารางที่ 2.5-2 สรุปการเบิก - จ่ายเงิน ถึงครั้งที่ 7
ตารางที่ 2.5-3 สรุปการเบิกจ่ายเงินของผู้รับจ้าง
ตารางที่ 2.5-3 สรุปการเบิกจ่ายเงินของผู้รับจ้าง

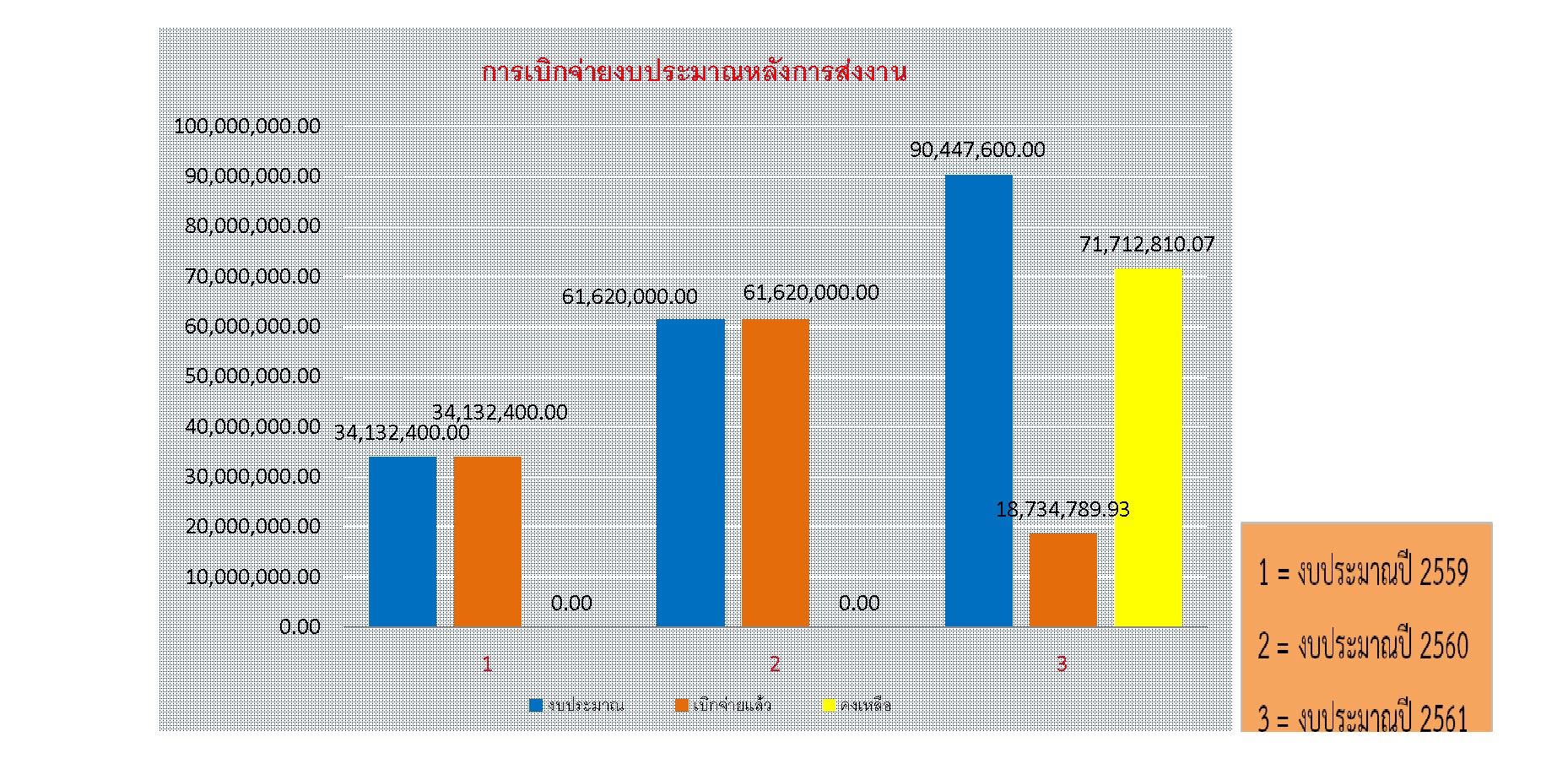

แผนภูมิการเบิกจ่ายงบประมาณ
2.6 การประสานงานกับหน่วยงานที่เกี่ยวข้อง
ในเดือน กรกฎาคม 2561 ทางที่ปรึกษาได้ดำเนินการติดต่อประสานงานกับหน่วยงานที่เกี่ยวข้องต่างๆ
