บทที่ 2 ความก้าวหน้าในการปฏิบัติงาน

บทที่ 2

ความก้าวหน้าในการปฏิบัติงาน

2.1      ความก้าวหน้าของงานก่อสร้าง

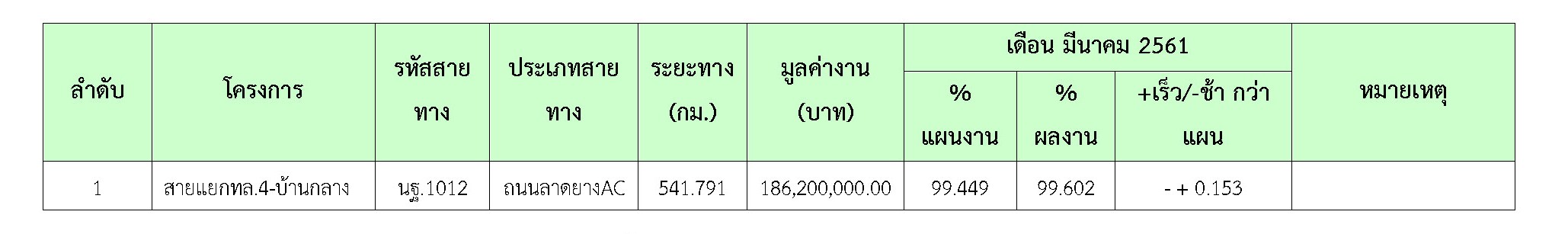

ความก้าวหน้าของเดือนมีนาคม 2561 ของการปฏิบัติงาน (99.602%) กำลังดำเนินการเทคอนกรีต Slopeposttenstion, งานเทคอนกรีตราวกันชนสะพานข้ามคลองเจดีย์บูชา, งานเทคอนกรีตคานสะพานจักรยาน, งานเทคอนกรีตพื้นสะพานจักรยาน, งานติดตั้งราวกันตกสะพานจักรยาน, งานเทคอนกรีตราวกันชนสะพานข้ามทางรถไฟ, งานเทคอนกรีตคันหินรางตื้น และงานเทคอนกรีตพื้นถนนคอนกรีต ผลงานความก้าวหน้าแสดงไว้ใน ตารางที่ 2.1-1

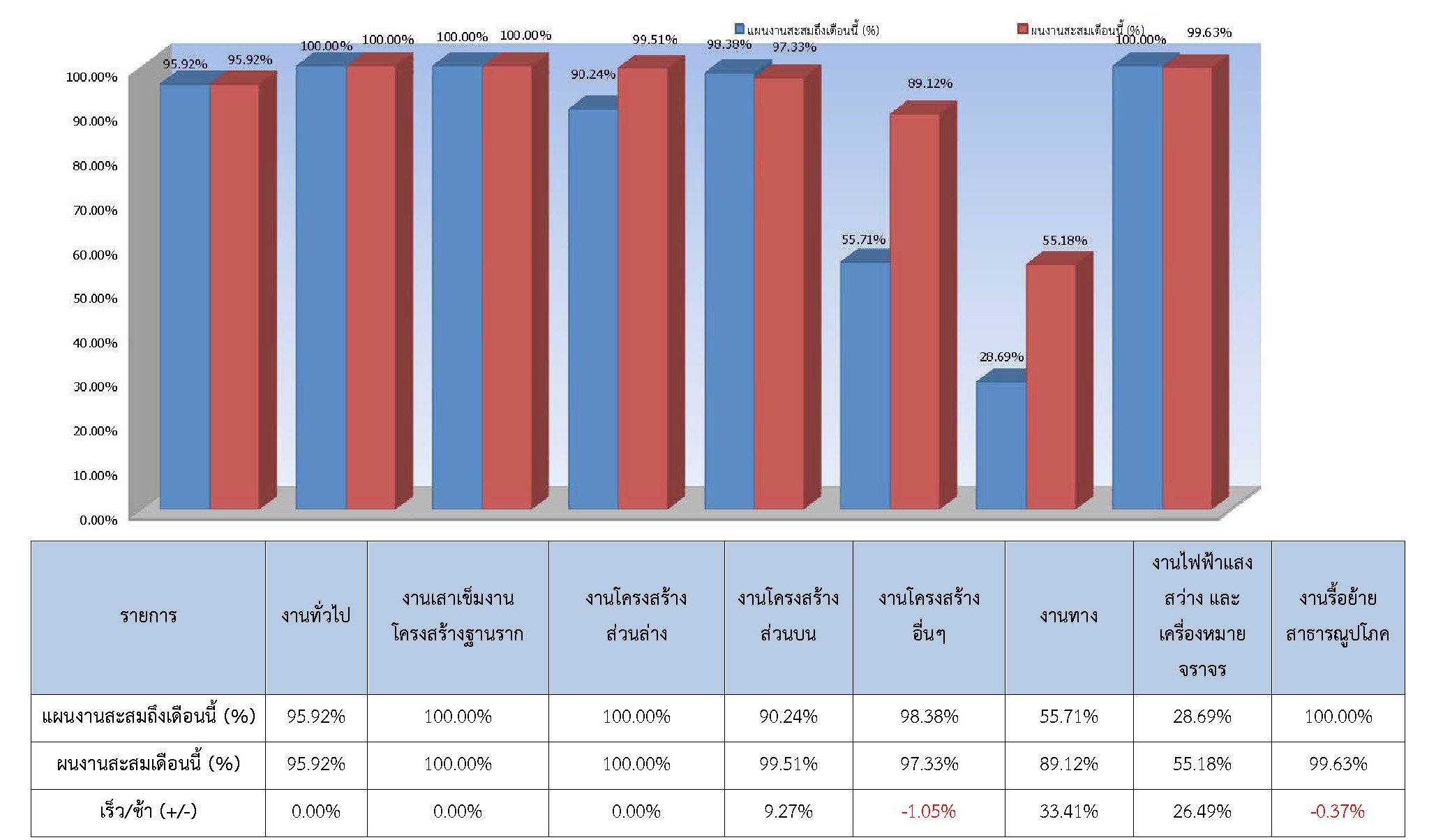

ตารางที่ 2.1-1 สรุปผลงานความก้าวหน้าของงานก่อสร้าง

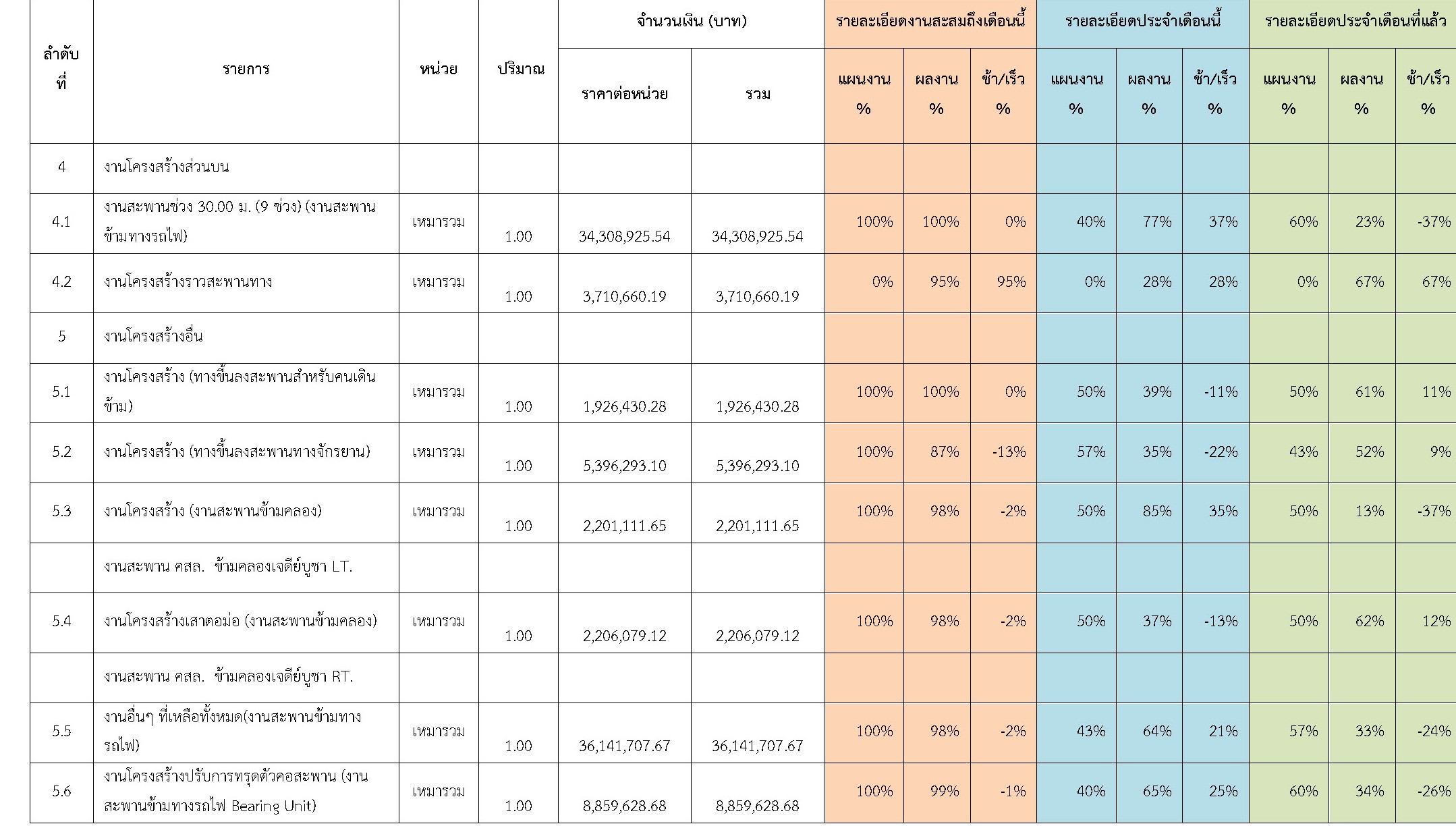

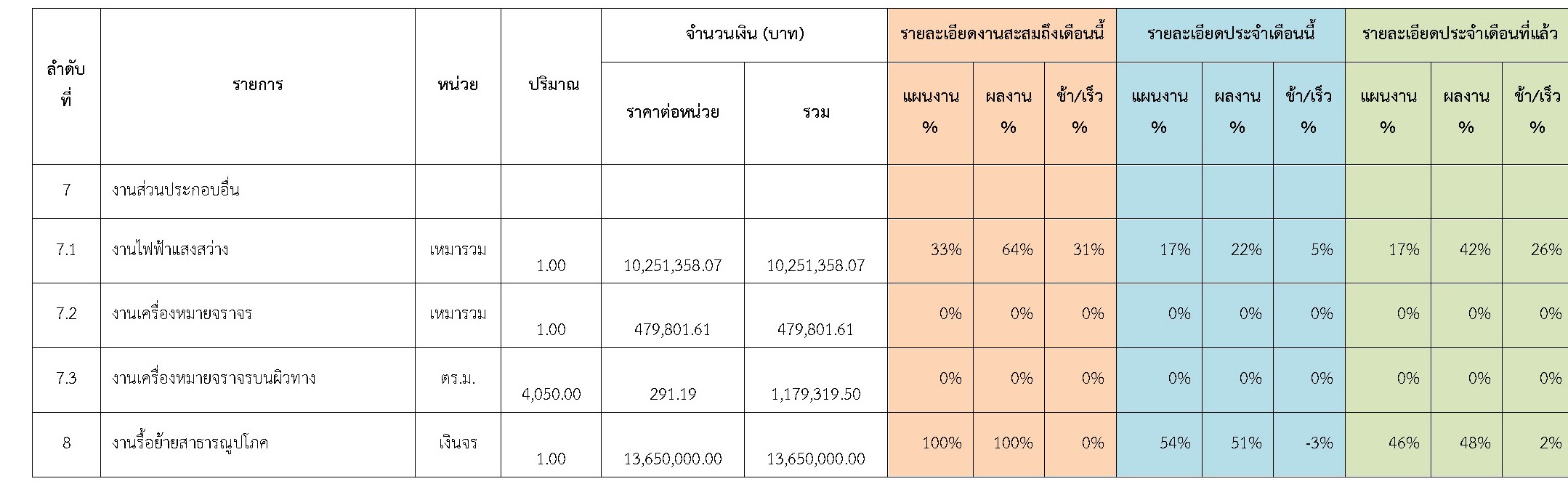

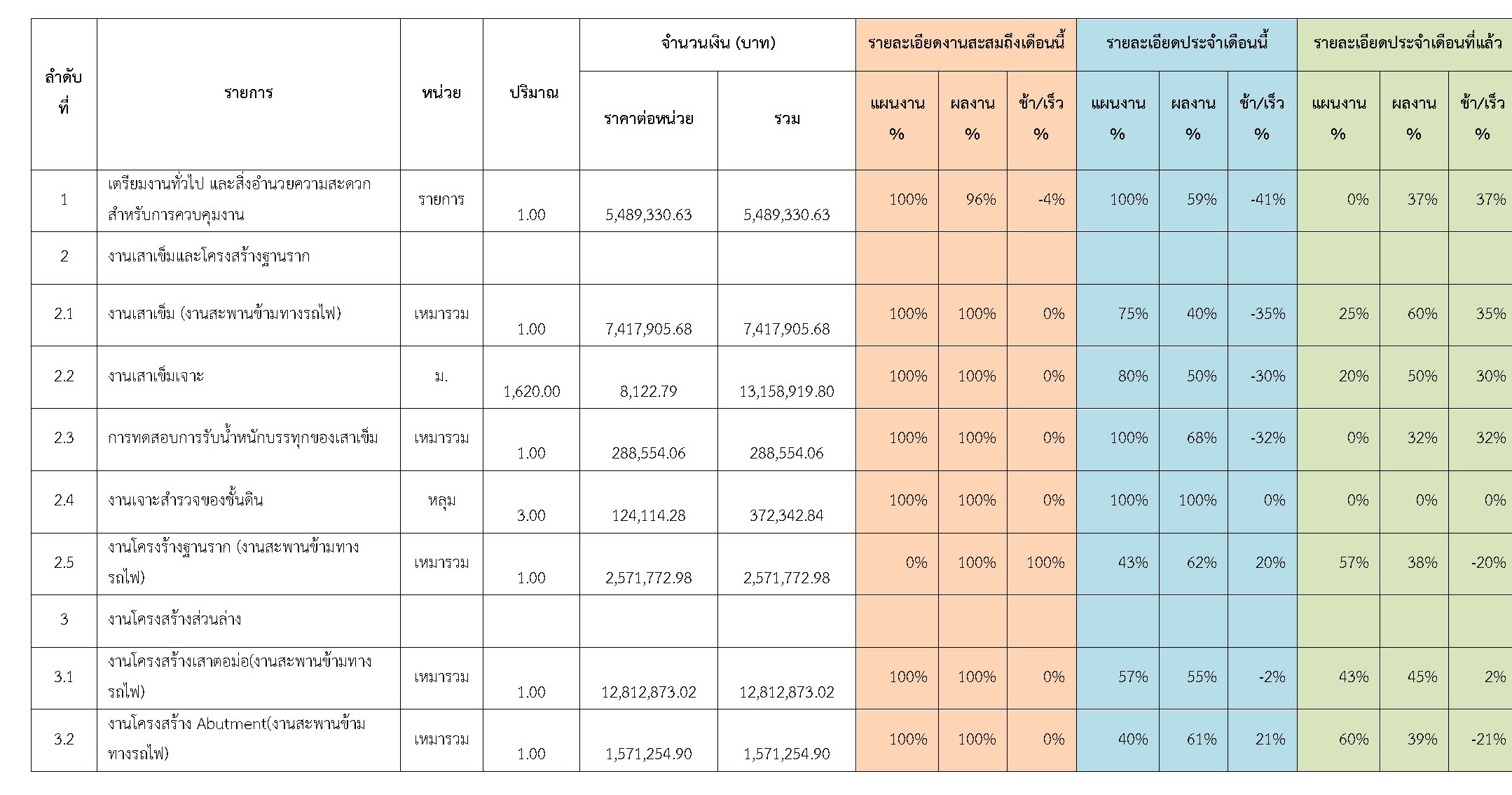

2.2      ความก้าวหน้าของงานก่อสร้างแยกตามรายการ

2.3      รายละเอียดความก้าวหน้าของโครงการ

          ในช่วงเดือนมีนาคม 2561 ที่ผ่านมาผู้รับจ้างดำเนินงานต่างๆ ที่มีรายละเอียดของงานหลักๆดังนี้

2.4      รายละเอียดของความก้าวหน้าในสายทาง

ที่ปรึกษาได้ติดตามความก้าวหน้าของงาน และนำมาจัดทำเป็น S-CURVE เปรียบเทียบกันระหว่างแผนงานและผลงานก่อสร้าง ดังรูปที่ 2.2-1

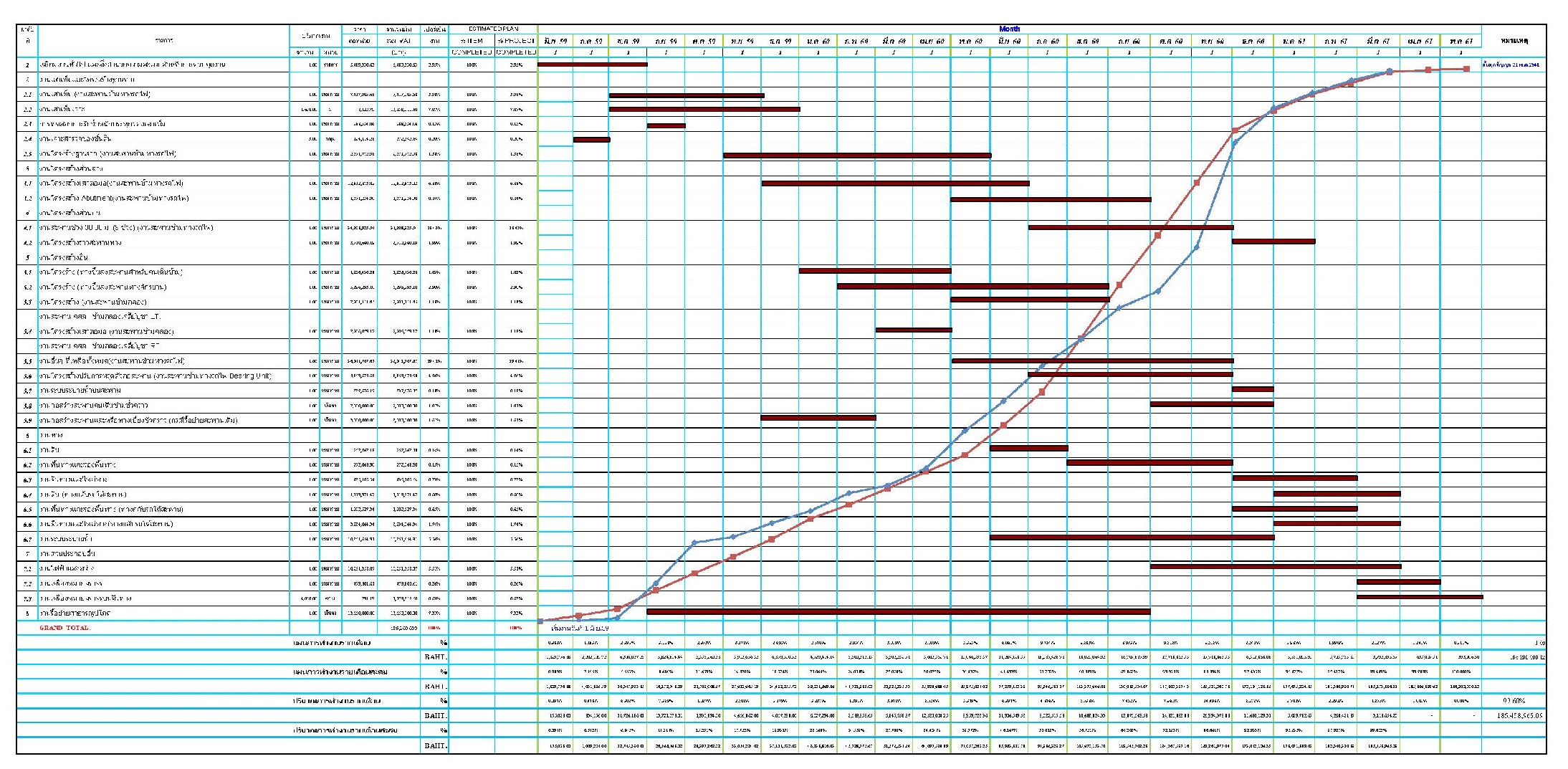

รูปที่ 2.4-1 S-CURVE เปรียบเทียบระหว่างแผนงานและผลงานก่อสร้างของโครงการจุดตัดทางรถไฟกับถนนสาย นฐ.1012 แยก ทล.4-บ้านกลาง

2.5      สรุปการเบิกจ่ายเงินของผู้รับจ้าง

คณะกรรมการตรวจการจ้าง ดำเนินการตรวจรับงานในเดือน มีนาคม 2561 ดังสรุปในตารางที่ 2.5-1 – 2.5-4

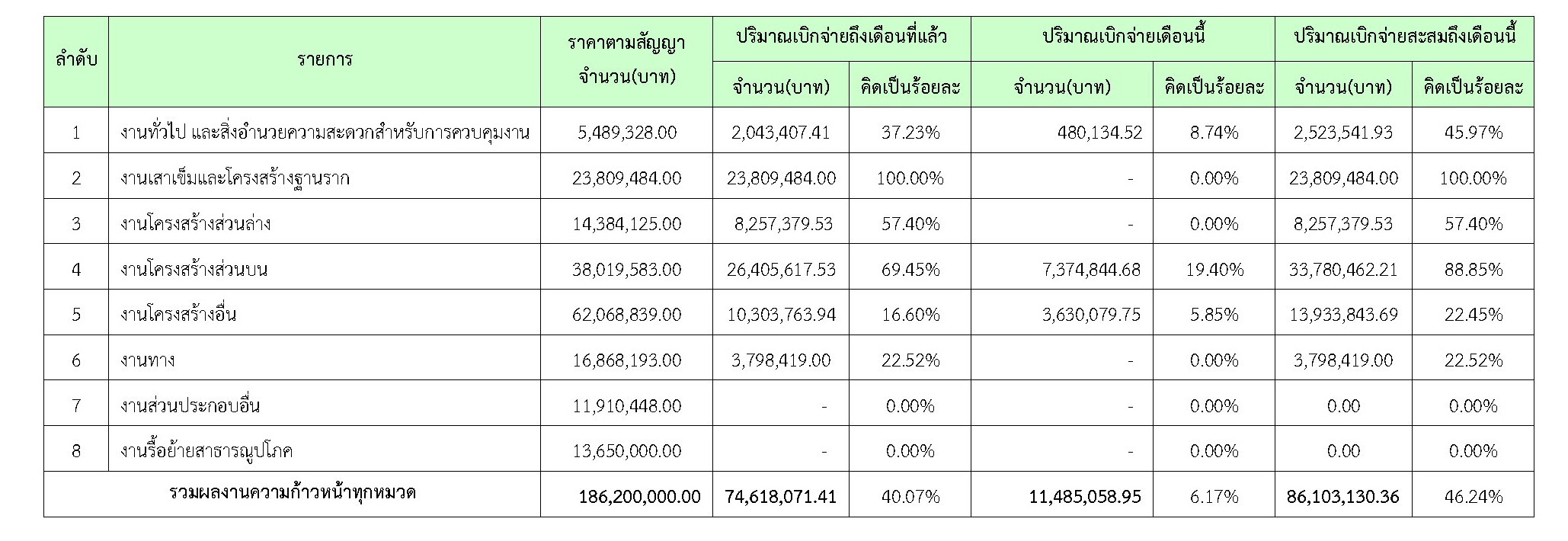

ตารางที่ 2.5-1 สรุปราคาค่าก่อสร้างของบริษัทผู้รับจ้าง

ตารางที่ 2.5-2 สรุปการเบิก - จ่ายเงิน ถึงครั้งที่ 6

ตารางที่ 2.5-3 สรุปการเบิกจ่ายเงินของผู้รับจ้าง

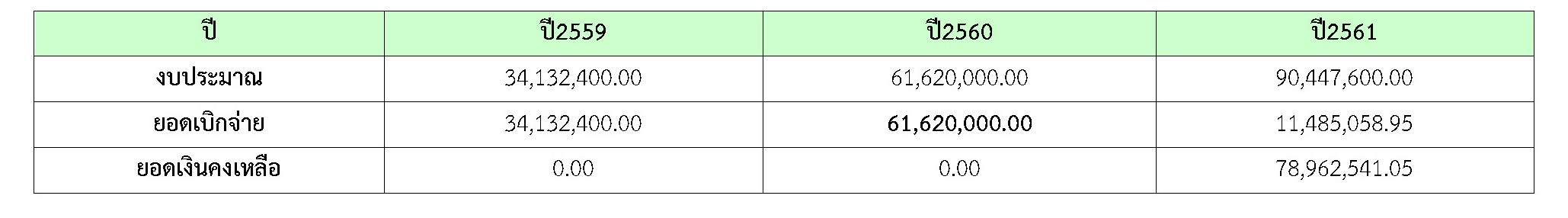

ตารางที่ 2.5-4 สรุปการเบิกจ่ายงบประมาณ

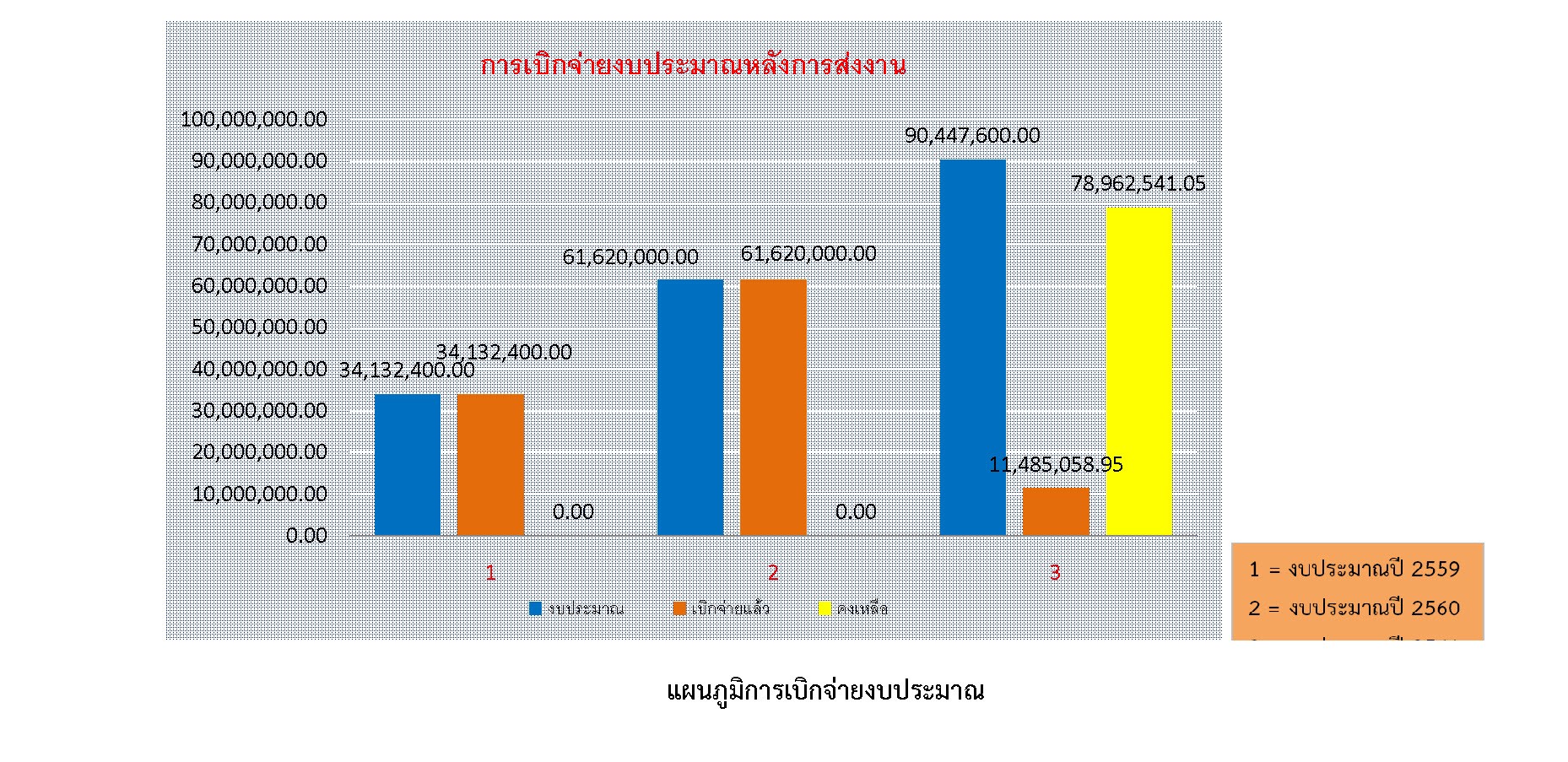

แผนภูมิการเบิกจ่ายงบประมาณ

2.6      การประสานงานกับหน่วยงานที่เกี่ยวข้อง

ในเดือน มีนาคม 2561 ทางที่ปรึกษาได้ดำเนินการติดต่อประสานงานกับหน่วยงานที่เกี่ยวข้องต่างๆ

2.7      ปัญหาและอุปสรรค

ในเดือน มีนาคม 2561 มีปัญหา-อุปสรรค คือ ยังไม่สามารถเข้าพื้นที่ของการรถไฟได้
