บทที่ 2 ความก้าวหน้าในการปฏิบัติงาน

บทที่ 2

ความก้าวหน้าในการปฏิบัติงาน

2.1      ความก้าวหน้าของงานก่อสร้าง

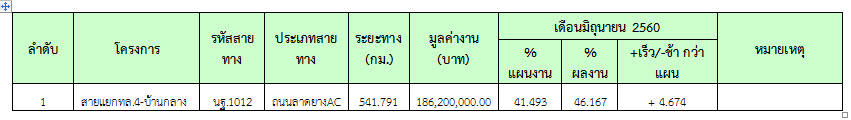

ความก้าวหน้าของเดือนมิถุนายน 2560 ของการปฏิบัติงาน (46.167%) กำลังดำเนินการตอกเสาเข็มสะพานคนเดินข้าม, ตัดหัวเสาเข็มเจาะ, ทดสอบเสาเข็มเจาะโดยวิธี Seismic Load, ติดตั้งผนัง MSE WALL, เทคอนกรีต Abutment, เทพื้น Bearing Unit, เทคอนกรีต Footing, ติดตั้งโครงเหล็กรองรับคาน I-Girder และลงวัสดุคอเสาสะพาน ผลงานความก้าวหน้าแสดงไว้ใน ตารางที่ 2.1-1

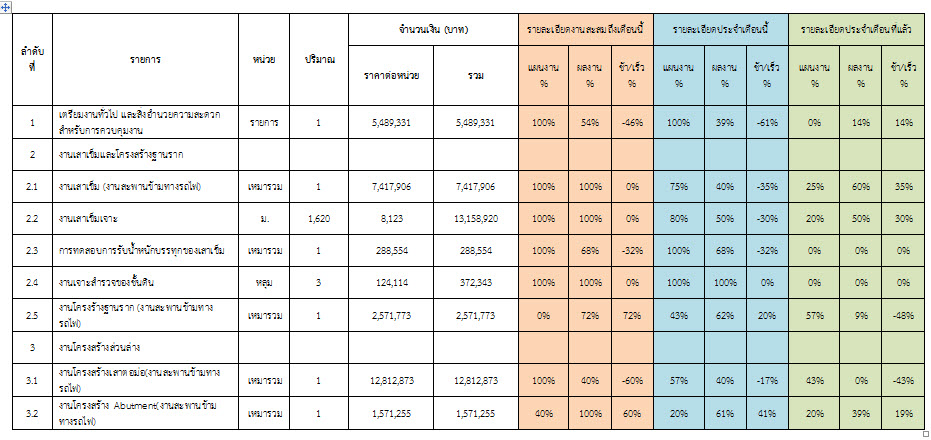

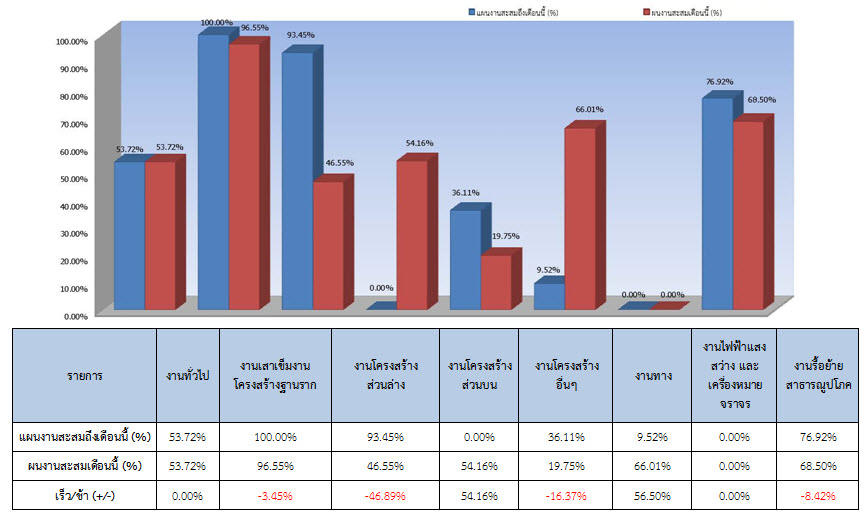

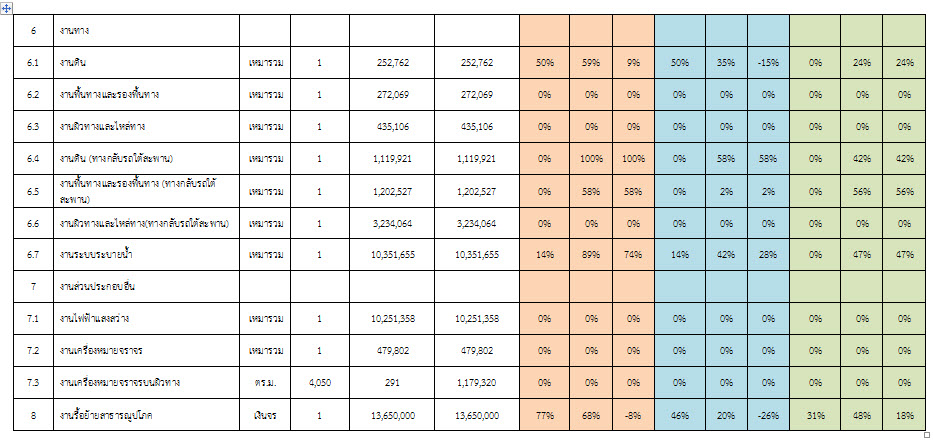

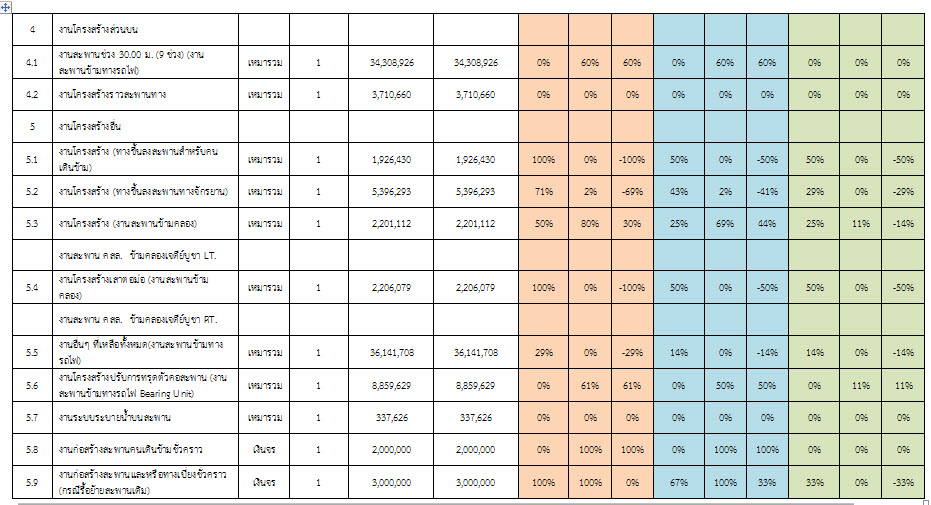

2.2      ความก้าวหน้าของงานก่อสร้างแยกตามรายการ



2.3 รายละเอียดความก้าวหน้าของโครงการ
ในช่วงเดือนมิถุนายน 2560 ที่ผ่านมาผู้รับจ้างดำเนินงานต่างๆ ที่มีรายละเอียดของงานหลักๆดังนี้

2.4 รายละเอียดของความก้าวหน้าในสายทาง

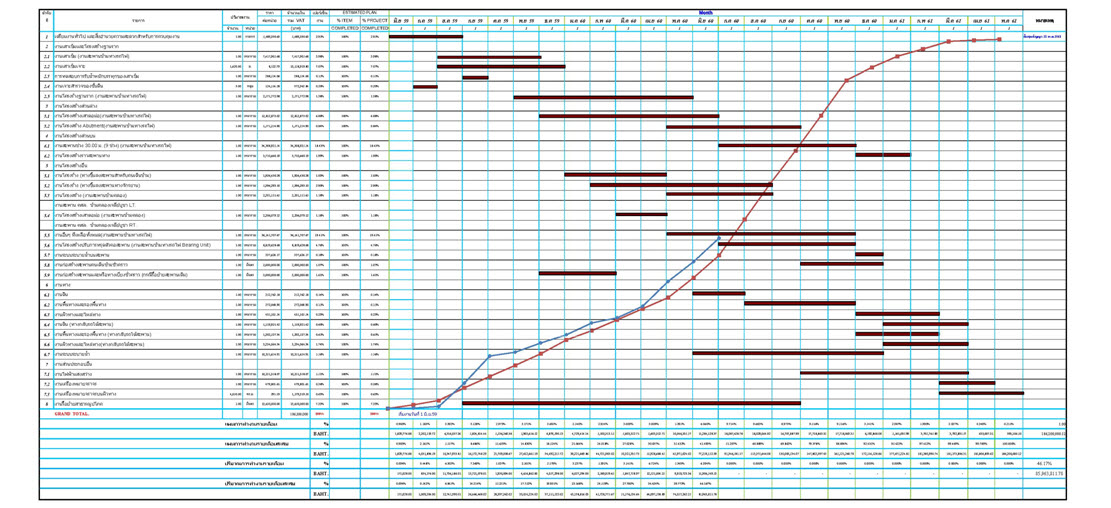

ที่ปรึกษาได้ติดตามความก้าวหน้าของงาน และนำมาจัดทำเป็น S-CURVE เปรียบเทียบกันระหว่างแผนงานและผลงานก่อสร้าง ดังรูปที่ 2.2-1

รูปที่ 2.2-1 S-CURVE เปรียบเทียบระหว่างแผนงานและผลงานก่อสร้างของโครงการจุดตัดทางรถไฟกับถนนสาย นฐ.1012 แยก ทล.4-บ้านกลาง

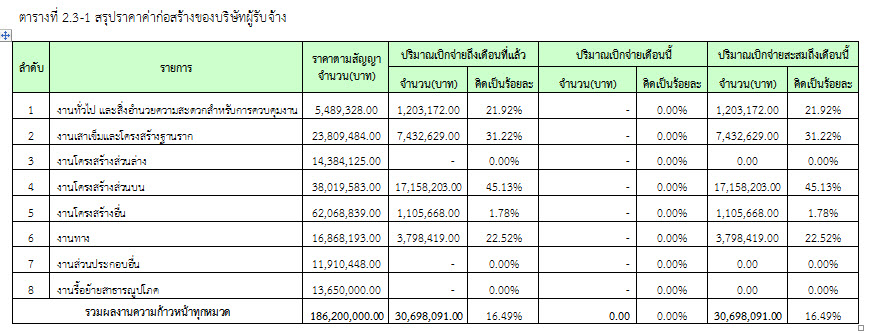

2.5 สรุปการเบิกจ่ายเงินของผู้รับจ้าง

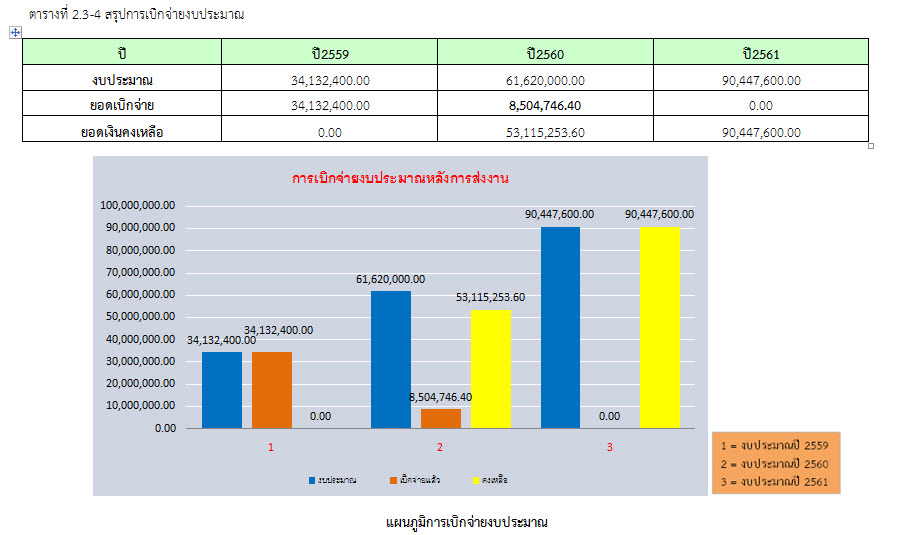

คณะกรรมการตรวจการจ้าง ดำเนินการตรวจรับงานในเดือน มิถุนายน 2560 ดังสรุปในตารางที่ 2.3-1 – 2.3-4


2.6 การประสานงานกับหน่วยงานที่เกี่ยวข้อง
ในเดือน มิถุนายน 2560 ทางที่ปรึกษาได้ดำเนินการติดต่อประสานงานกับหน่วยงานที่เกี่ยวข้องต่างๆ

2.7 ปัญหาและอุปสรรค
ในเดือน มิถุนายน 2560 มีปัญหา-อุปสรรค คือ เนื่องจากทางบริษัทผู้รับจ้างก่อสร้าง จะต้องเข้าพื้นที่ของการรถไฟ เพื่อทำการก่อสร้างทางเบี่ยงชั่วคราว แต่ทางการรถไฟยังไม่อนุญาตให้ทางบริษัทผู้รับจ้างก่อสร้างเข้าใช้พื้นที่ ทำให้ทางบริษัทผู้รับจ้างก่อสร้างไม่สามารถสร้างทางเบี่ยงชั่วคราวบนทางรถไฟได้ ทางบริษัทผู้รับจ้างก่อสร้าง จึงไม่สามารถขุดเปิดฐานรากเพื่อก่อสร้างสะพานได้
