บทที่ 2 ความก้าวหน้าในการปฏิบัติงาน

บทที่ 2

ความก้าวหน้าในการปฏิบัติงาน

2.1      ความก้าวหน้าของงานก่อสร้าง

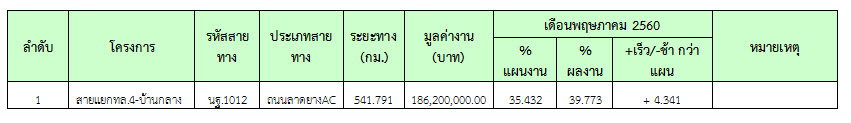

ความก้าวหน้าของเดือนพฤษภาคม 2560 ของการปฏิบัติงาน (39.773%) กำลังดำเนินการเจาะเสาเข็มพร้อมเทคอนกรีตงานสะพานข้ามทางรถไฟ, ติดตั้งผนัง MSE WALL, ลงเหล็กพร้อมเทคอนกรีตเสา, ตอกเสาเข็มสะพานทางข้ามจักรยาน, เทคอนกรีต Abutmentและเทคอนกรีต Footingสะพานทางข้ามจักรยาน ผลงานความก้าวหน้าแสดงไว้ใน ตารางที่ 2.1-1

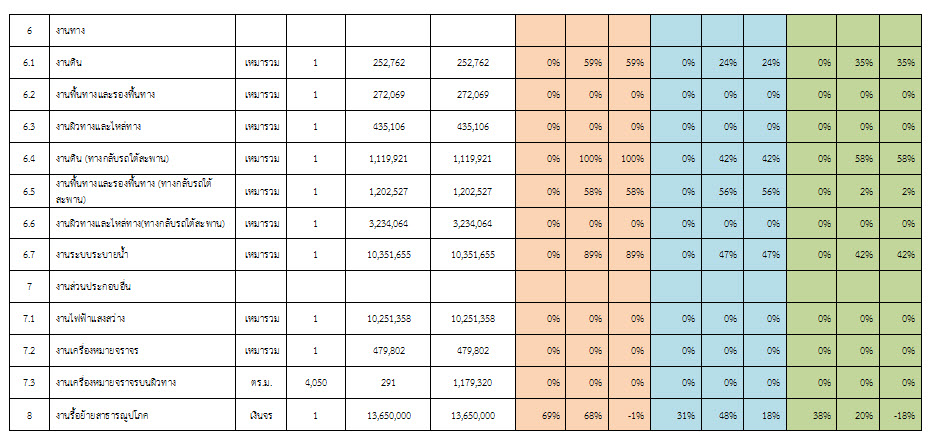

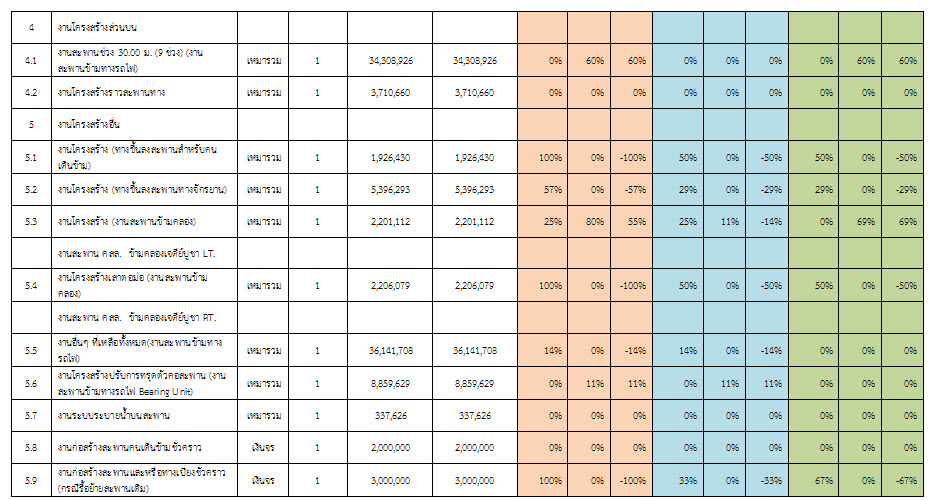

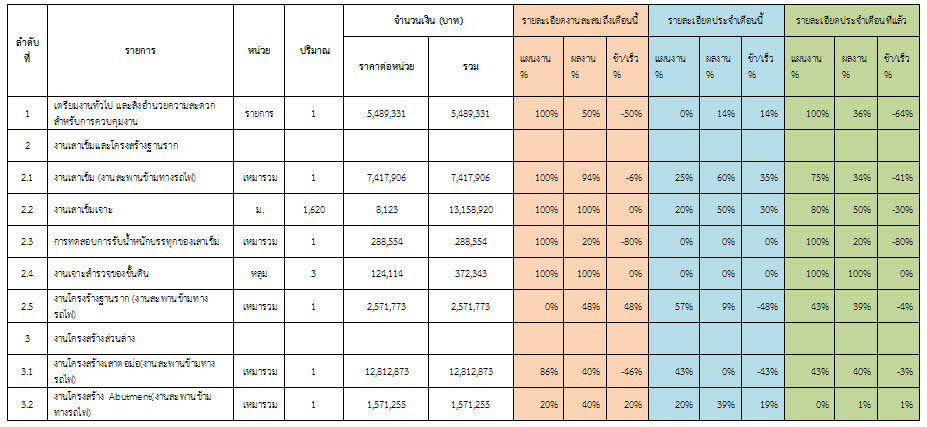

ตารางที่ 2.1-1 สรุปผลงานความก้าวหน้าของงานก่อสร้าง

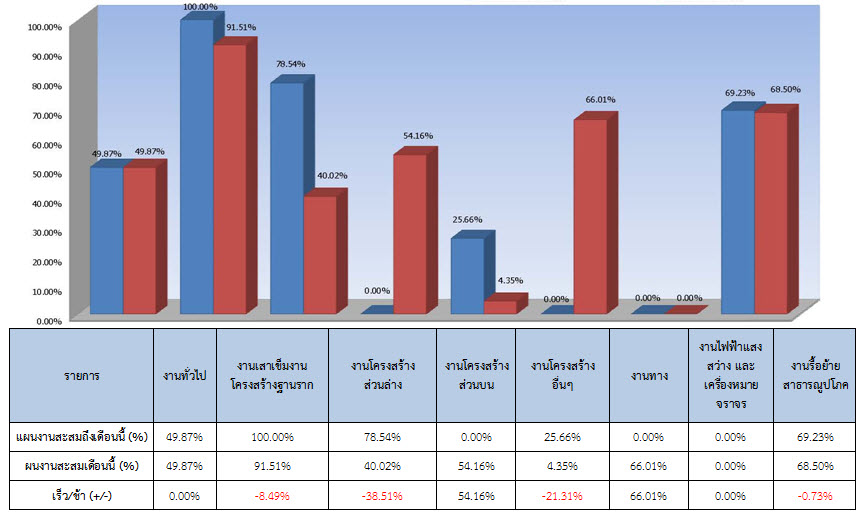

2.2      ความก้าวหน้าของงานก่อสร้างแยกตามรายการ

2.3      รายละเอียดความก้าวหน้าของโครงการ

          ในช่วงเดือนพฤษภาคม 2560 ที่ผ่านมาผู้รับจ้างดำเนินงานต่างๆ ที่มีรายละเอียดของงานหลักๆดังนี้

2.4      รายละเอียดของความก้าวหน้าในสายทาง

ที่ปรึกษาได้ติดตามความก้าวหน้าของงาน และนำมาจัดทำเป็น S-CURVE เปรียบเทียบกันระหว่างแผนงานและผลงานก่อสร้าง ดังรูปที่ 2.2-1

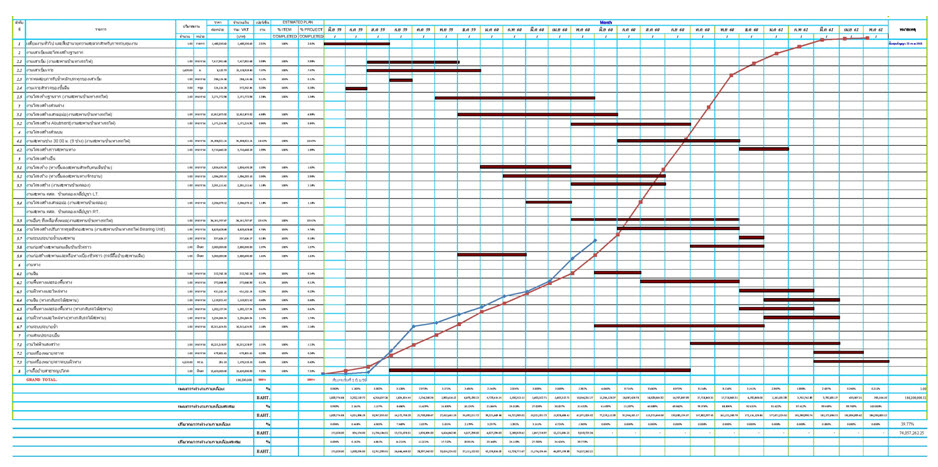

รูปที่ 2.2-1 S-CURVE เปรียบเทียบระหว่างแผนงานและผลงานก่อสร้างของโครงการจุดตัดทางรถไฟกับถนนสาย นฐ.1012 แยก ทล.4-บ้านกลาง

2.5      สรุปการเบิกจ่ายเงินของผู้รับจ้าง

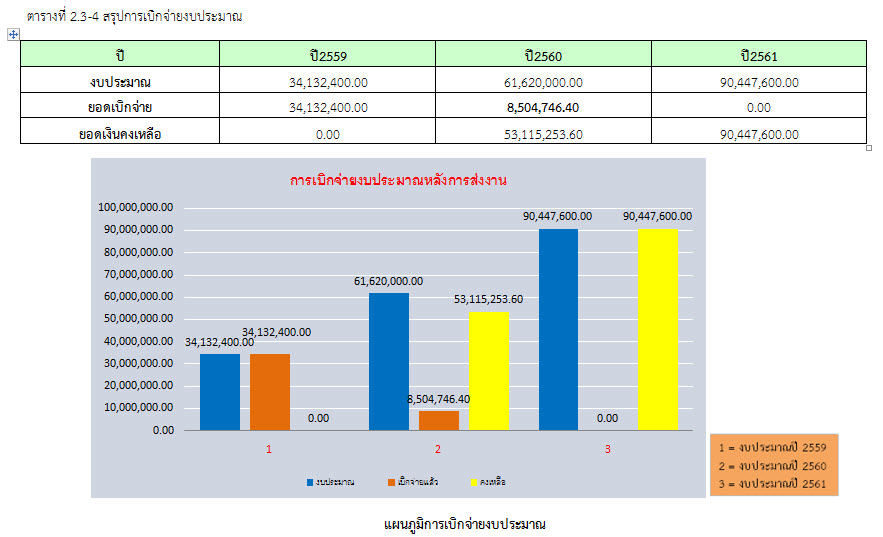

คณะกรรมการตรวจการจ้าง ดำเนินการตรวจรับงานในเดือน พฤษภาคม 2560 ดังสรุปในตารางที่ 2.3-1 – 2.3-4

ตารางที่ 2.3-1 สรุปราคาค่าก่อสร้างของบริษัทผู้รับจ้าง

2.6      การประสานงานกับหน่วยงานที่เกี่ยวข้อง

ในเดือน พฤษภาคม 2560 ทางที่ปรึกษาได้ดำเนินการติดต่อประสานงานกับหน่วยงานที่เกี่ยวข้องต่างๆ

2.7      ปัญหาและอุปสรรค

ในเดือน พฤษภาคม 2560 มีปัญหา-อุปสรรค คือ เนื่องจากบริษัทผู้รับจ้างก่อสร้าง จะต้องเข้าพื้นที่ของการรถไฟ เพื่อทำการก่อสร้างเสาเข็มเจาะ จำนวน 2 ฐาน แต่ทางการรถไฟยังไม่อนุญาตให้ทางบริษัทผู้รับจ้างก่อสร้างเข้าใช้พื้นที่ จึงทำให้บริษัทผู้รับจ้างก่อสร้างไม่สามารถทำการก่อสร้างเสาเข็มเจาะได้
