บทที่ 3 รายงานการปฏิบัติงานของที่ปรึกษา
บทที่ 3
รายงานการปฏิบัติงานของที่ปรึกษา
3.1 รายงานการปฏิบัติงานของที่ปรึกษา
ในเดือน เมษายน 2560 ที่ปรึกษาได้ปฏิบัติงานควบคุมงานก่อสร้างโครงการ สรุปการดำเนินงานได้ดังนี้
3.1.1 การควบคุมงานก่อสร้าง
ที่ปรึกษาได้ดำเนินการควบคุมงานก่อสร้าง ในเดือน เมษายน 2560 มีรายละเอียดการดำเนินงานและความก้าวหน้าของงานตามที่กล่าวในบทที่ 2 ข้อ2.4 รายละเอียดความก้าวหน้าของงานในสายทาง
ความก้าวหน้าในช่วงเดือนเมษายน 2560 (47.93%) ผลงานความก้าวหน้าแสดงไว้ในตารางที่ 3.1-1 ดังนี้
ตารางที่ 3.1-1 สรุปผลงานความก้าวหน้าของบริษัทที่ปรึกษา
ลำดับ |
โครงการ |
รหัสสายทาง |
ประเภทสายทาง |
ระยะทาง (กม.) |
เดือนเมษายน 2560 |
หมายเหตุ |
||
% แผนงาน |
% ผลงาน |
+เร็ว/-ช้า กว่าแผน |
||||||
1 |
สายแยกทล.4-บ้านกลาง |
นฐ.1012 |
ถนนลาดยางAC |
541.791 |
47.93 |
47.93 |
0.00 |
|
3.2 การตรวจสอบการอนุมัติการใช้วัสดุ
ในเดือน เมษายน 2560 ได้แสดงเกณฑ์
โครงการก่อสร้างสะพานข้ามทางรถไฟ จุดตัดทางรถไฟกับถนนสาย นฐ. 1020 แยก ทล.4 – บ้านกลาง อ.นครชัยศรี จ.นครปฐม
ผลการทดสอบวัสดุ

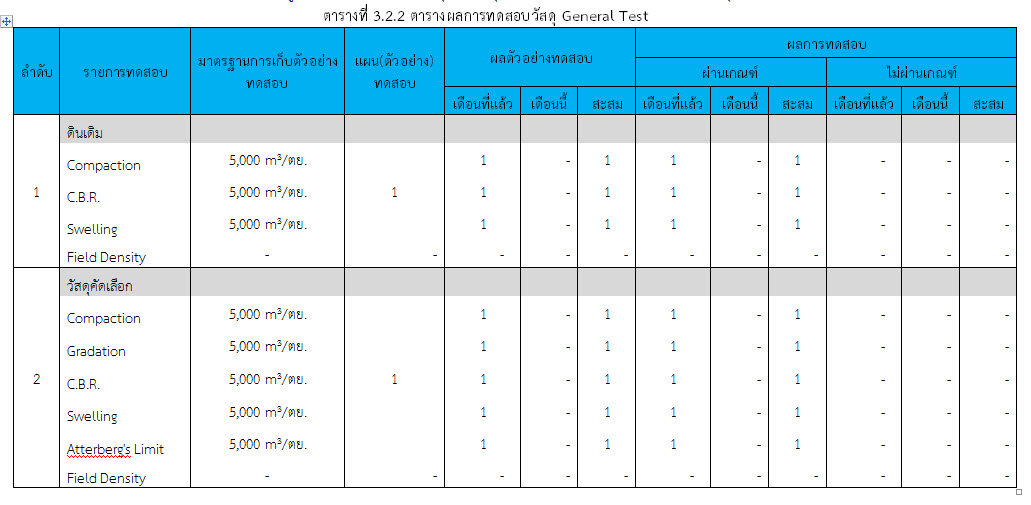

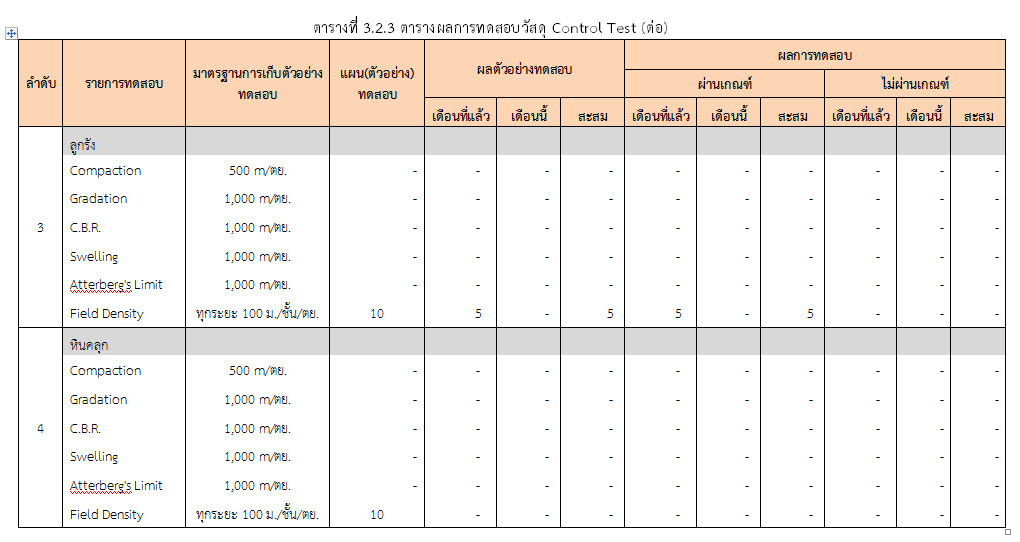

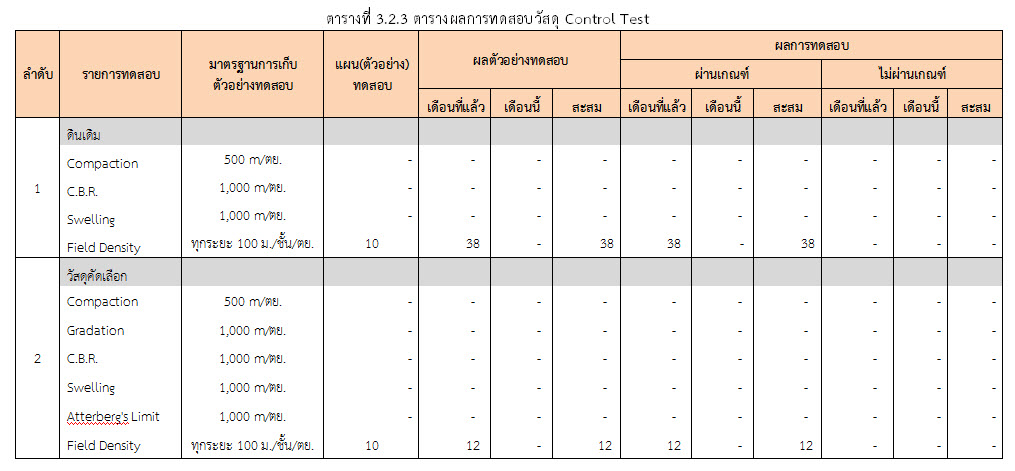

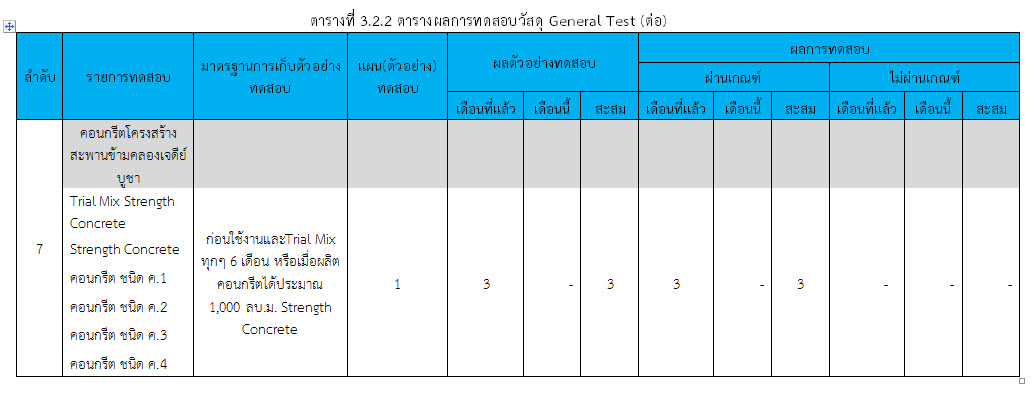

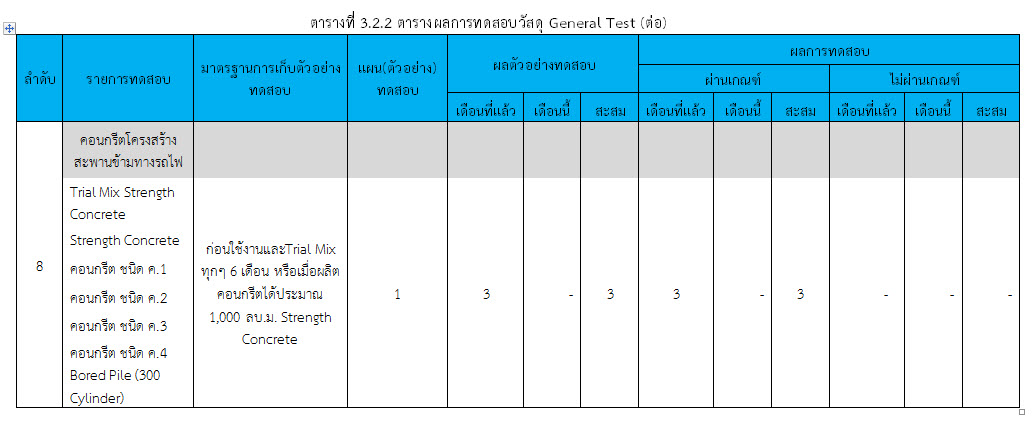

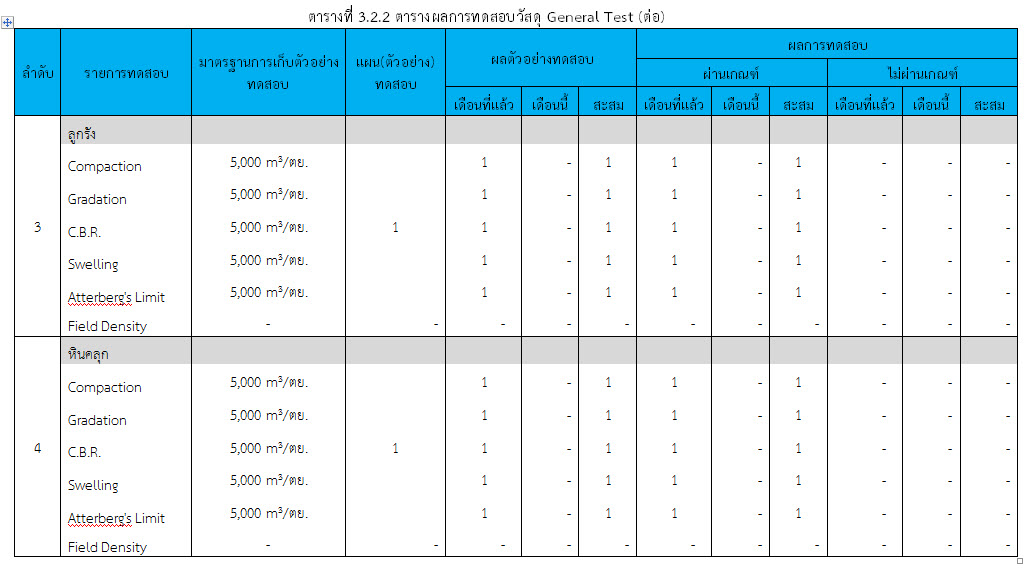

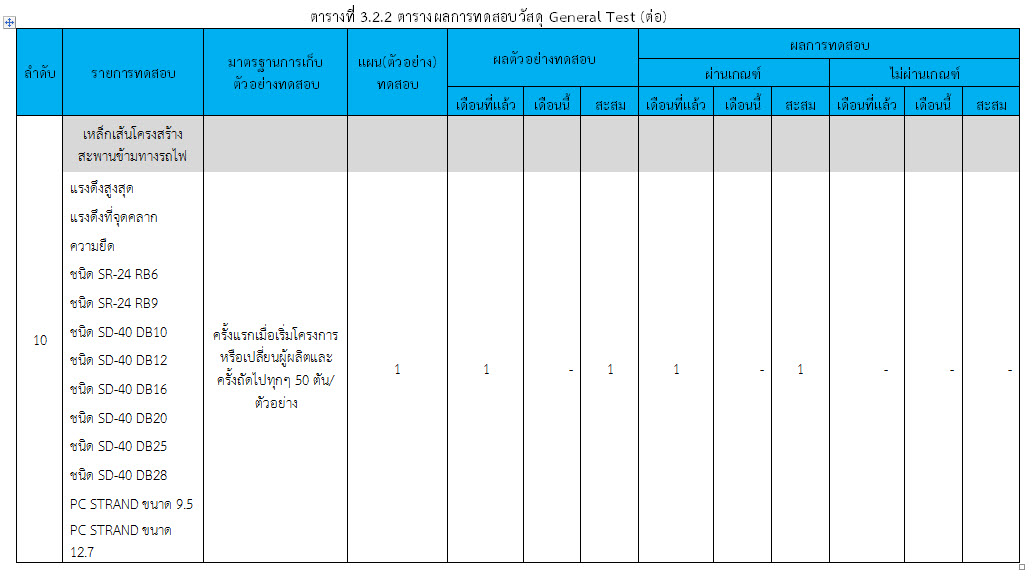

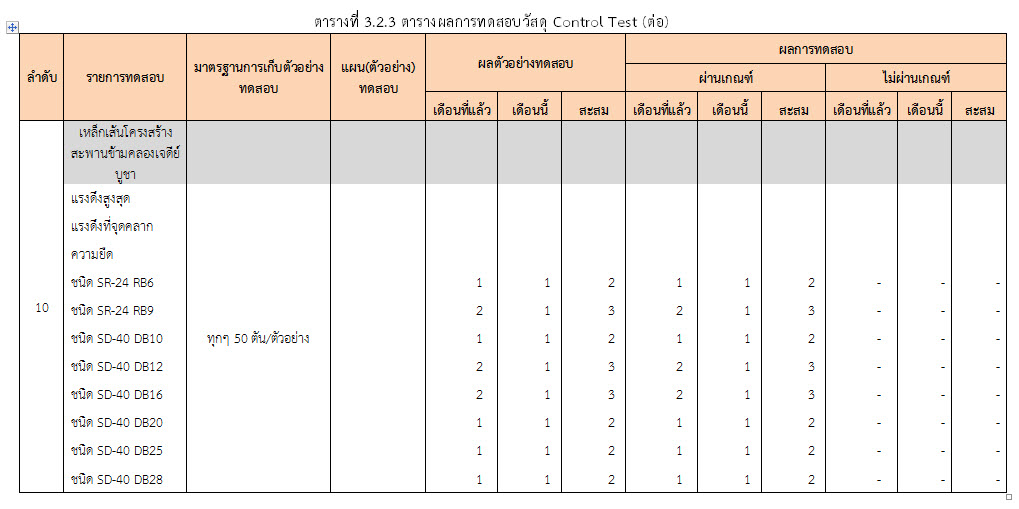

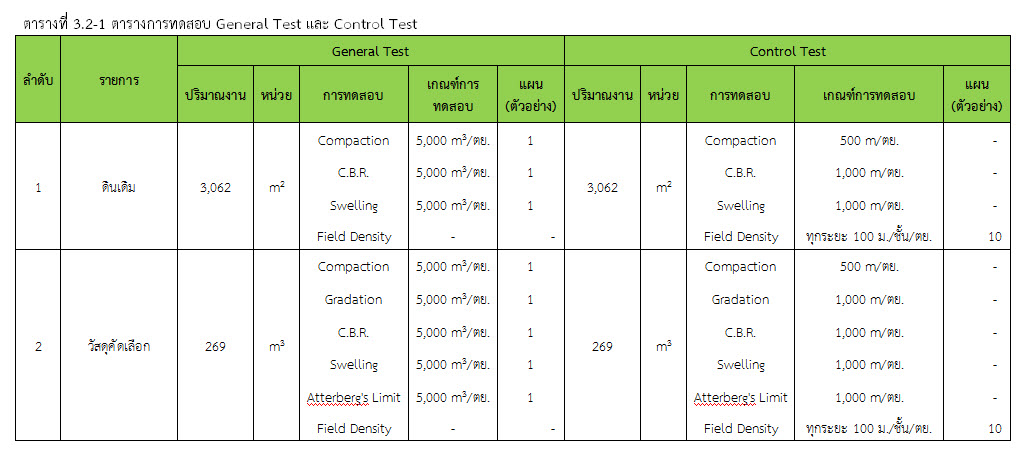

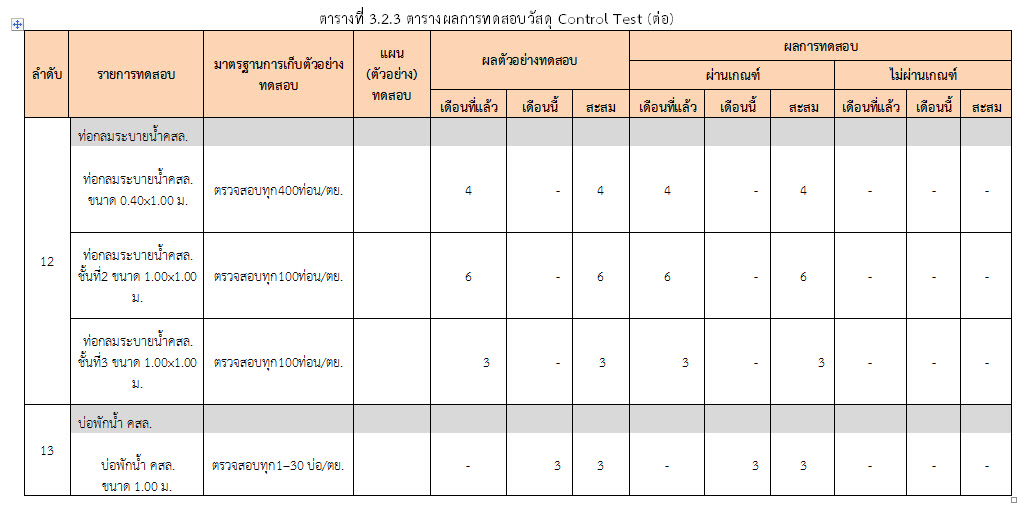

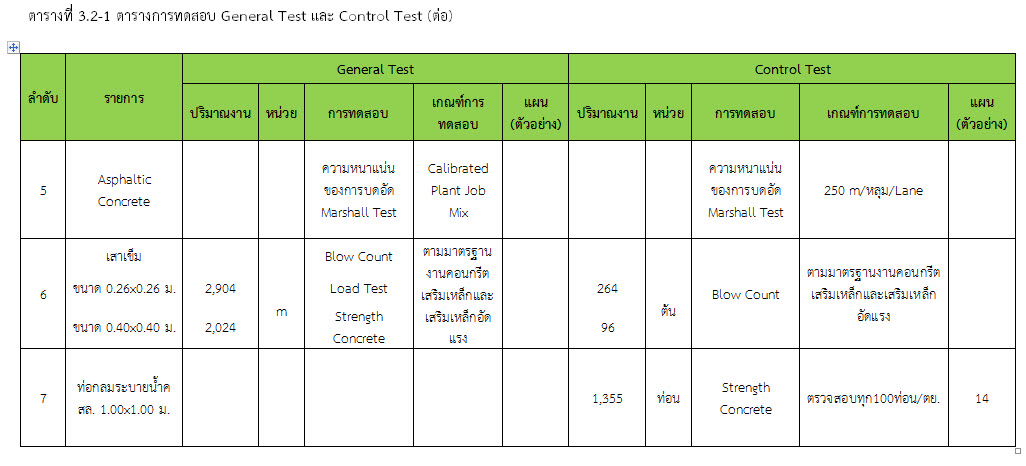

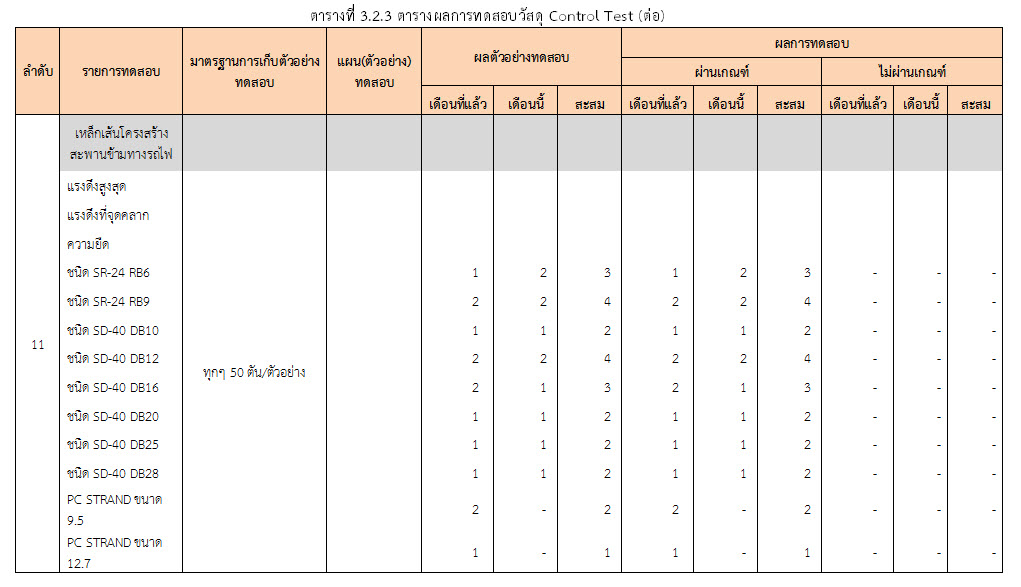

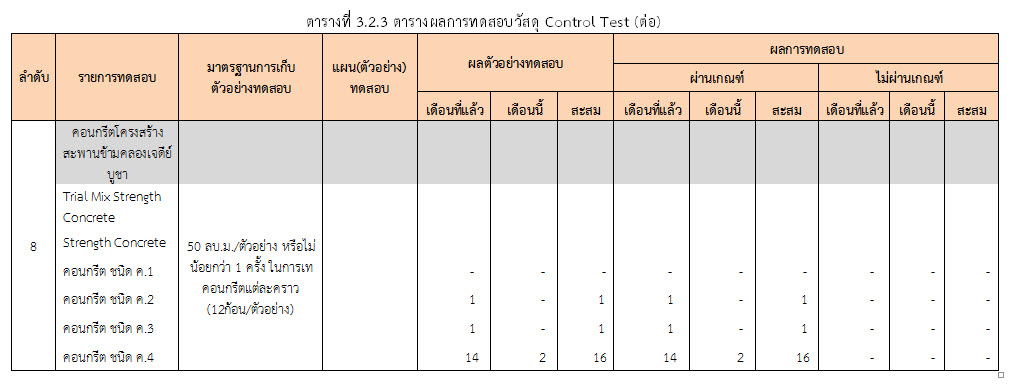

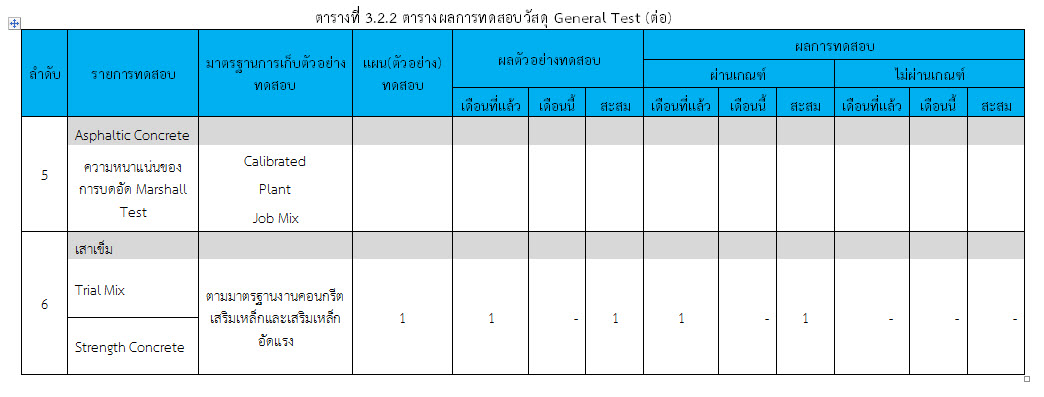

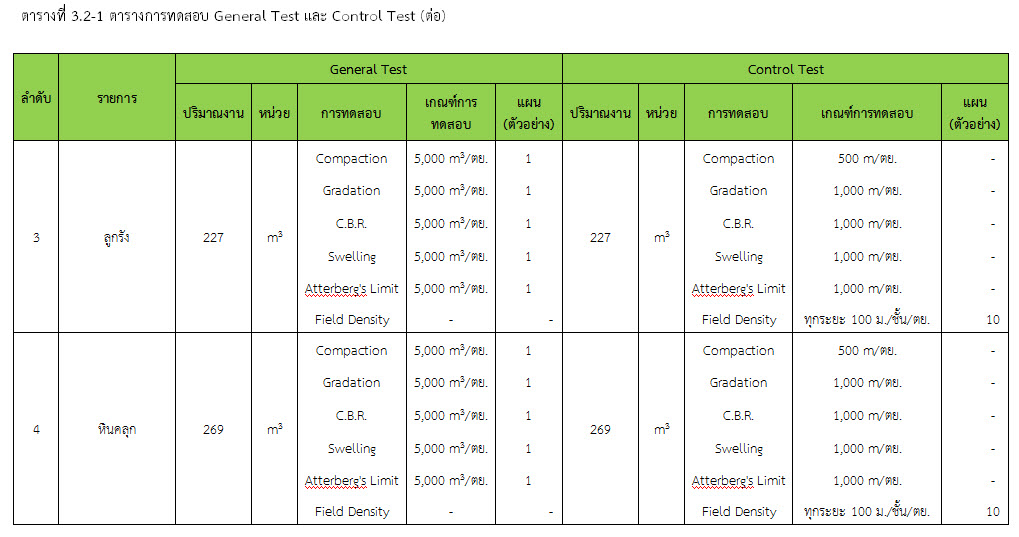

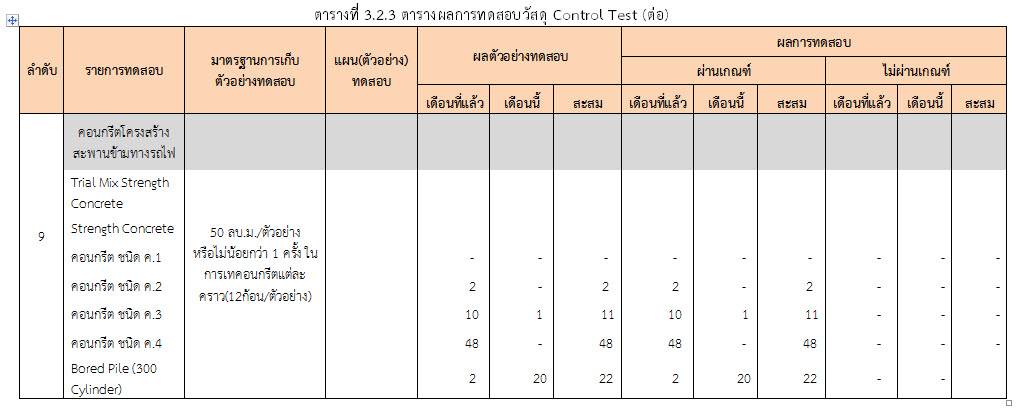

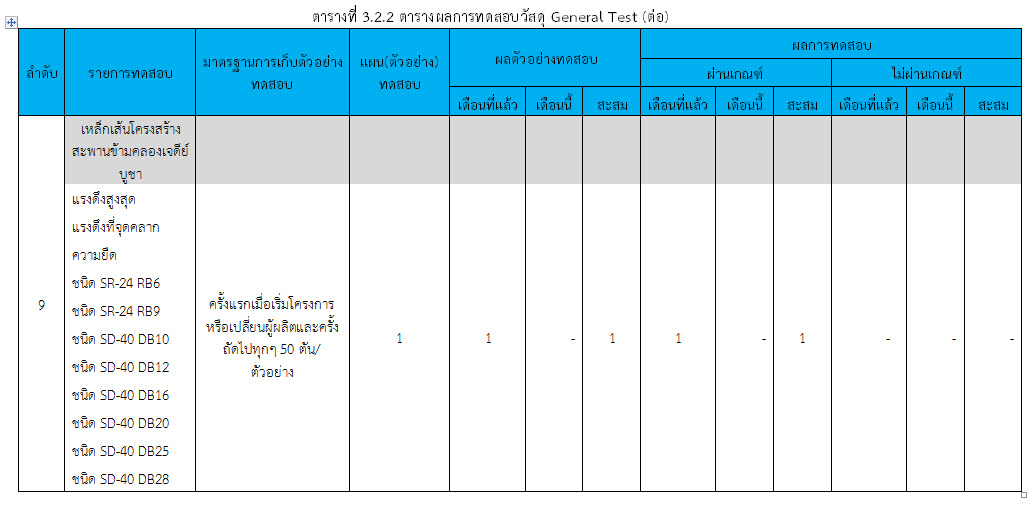

ในระหว่างวันที่ 1-30 เมษายน 2560 ผู้ว่าจ้างได้เสนอหนังสือขออนุมัติใช้วัสดุถึงที่ปรึกษา โดยที่ปรึกษาได้ตรวจสอบวัสดุดังกล่าวมีผลทดสอบดังตาราง
โครงการก่อสร้างสะพานข้ามทางรถไฟ จุดตัดทางรถไฟกับถนนสาย นฐ. 1020 แยก ทล.4 – บ้านกลาง อ.นครชัยศรี จ.นครปฐม
ผลการทดสอบวัสดุ
ในระหว่างวันที่ 1-30 เมษายน 2560 ผู้ว่าจ้างได้เสนอหนังสือขออนุมัติใช้วัสดุถึงที่ปรึกษา โดยที่ปรึกษาได้ตรวจสอบวัสดุดังกล่าวมีผลทดสอบดังตาราง
3.3 การจัดการประชุมและการจัดส่งเอกสาร
ในการดำเนินงานควบคุมงานก่อสร้าง ได้มีการจัดประชุม เพื่อประสานงานโครงการและการจัดส่งเอกสารหนังสือต่างๆ ระหว่างกรมทางหลวงชนบท ที่ปรึกษา และผู้รับจ้างดังนี้
3.3.1 การประชุมเพื่อเตรียมความพร้อมงานก่อสร้างสะพานข้ามทางรถไฟ
ลำดับที่ |
โครงการ |
วัน/เดือน/ปี |
รายละเอียด |
สถานที่ |
1 |
จุดตัดทางรถไฟกับถนนสาย นฐ.1012 แยก ทล.4-บ้านกลาง |
10 เม.ย. 2560 |
ตรวจรับงานผู้รับจ้างก่อสร้าง ครั้งที่ 3 |
ห้องประชุมสำนักงานสนามก่อสร้างสะพานข้ามทางรถไฟสาย นฐ.1012 |
