บทที่ 2 ความก้าวหน้าในการปฏิบัติงาน
บทที่ 2
ความก้าวหน้าในการปฏิบัติงาน
2.1 ความก้าวหน้าของงานก่อสร้าง

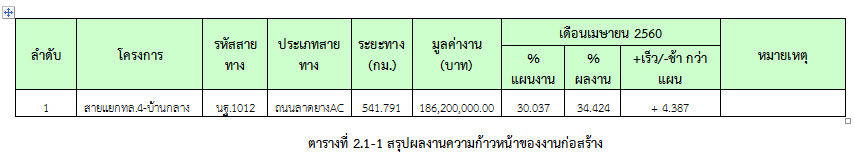

ความก้าวหน้าของเดือนเมษายน 2560 ของการปฏิบัติงาน (34.424%) กำลังดำเนินการเจาะเสาเข็มพร้อมเทคอนกรีตงานสะพานข้ามทางรถไฟ, เทคอนกรีตผนัง MSE WALL, ลงเหล็กพร้อมเทคอนกรีต Footing, ตอกเสาเข็ม Abutment, วางท่อระบายน้ำ, วางบ่อพักน้ำและต่อฝาบ่อพักน้ำ ผลงานความก้าวหน้าแสดงไว้ใน ตารางที่ 2.1-1

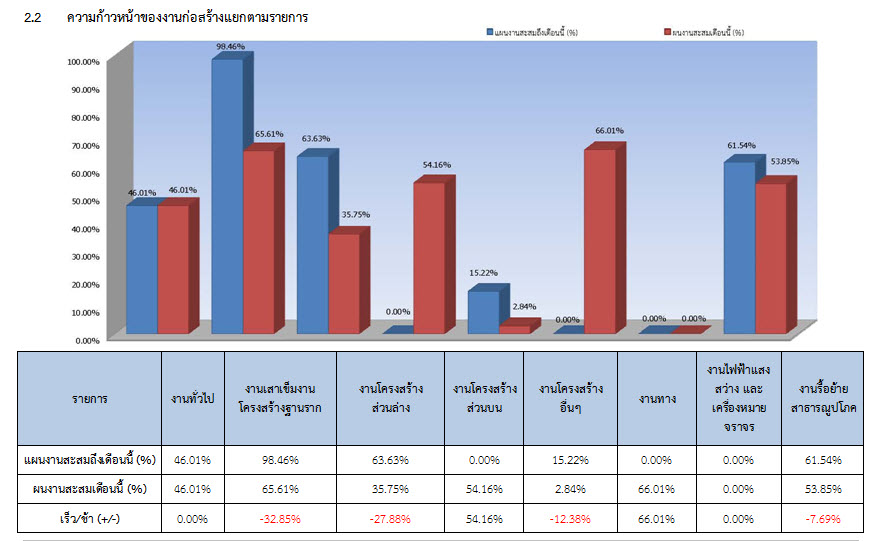

2.2 ความก้าวหน้าของงานก่อสร้างแยกตามรายการ

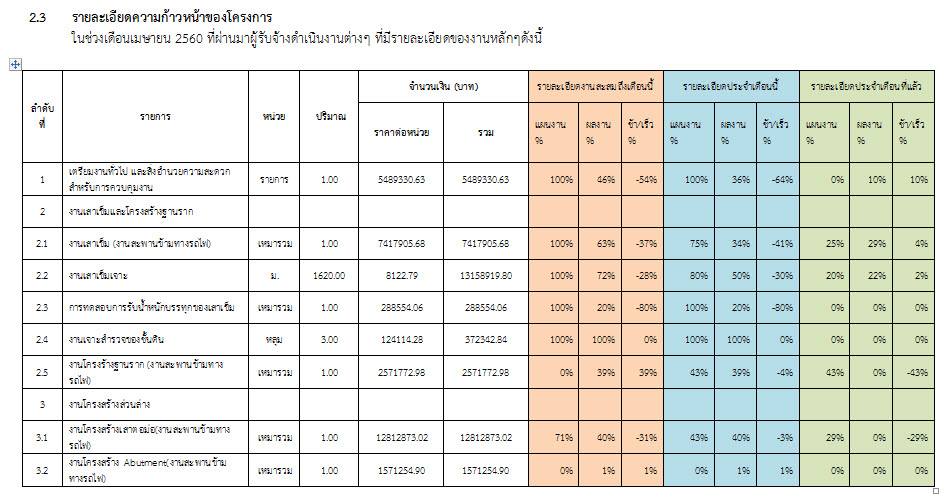

2.3 รายละเอียดความก้าวหน้าของโครงการ

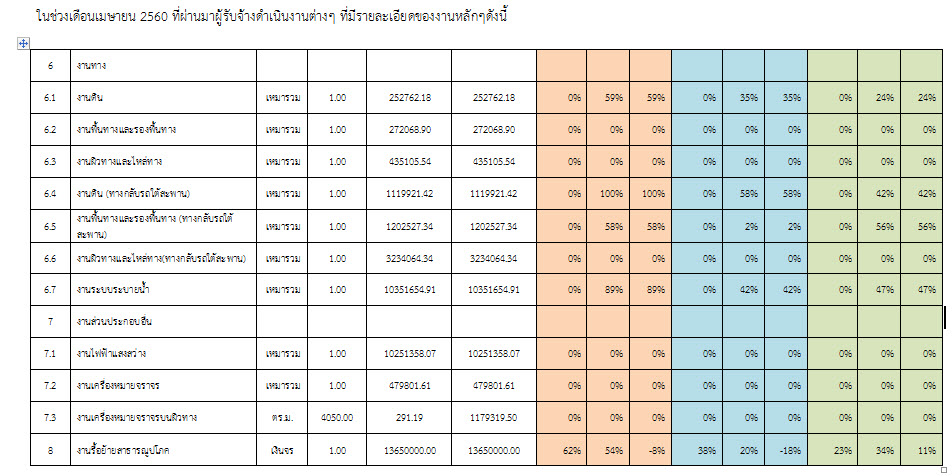

ในช่วงเดือนเมษายน 2560 ที่ผ่านมาผู้รับจ้างดำเนินงานต่างๆ ที่มีรายละเอียดของงานหลักๆดังนี้
2.4 รายละเอียดของความก้าวหน้าในสายทาง

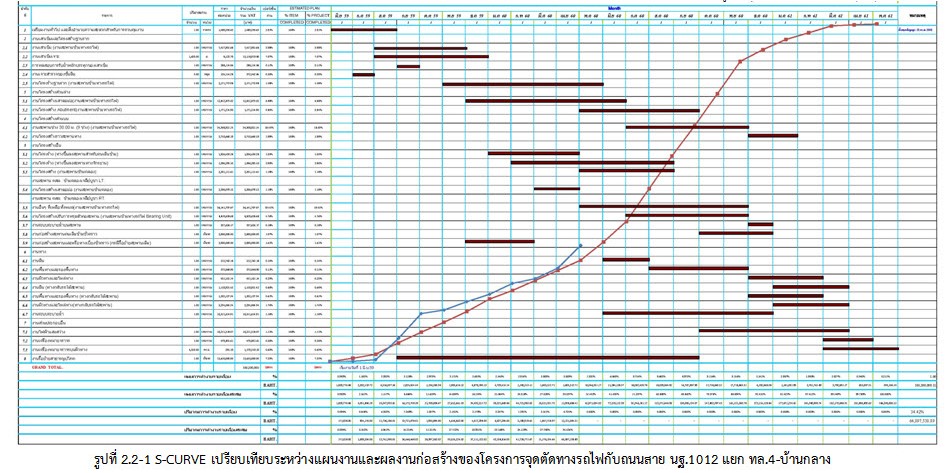

ที่ปรึกษาได้ติดตามความก้าวหน้าของงาน และนำมาจัดทำเป็น S-CURVE เปรียบเทียบกันระหว่างแผนงานและผลงานก่อสร้าง ดังรูปที่ 2.2-1
2.5 สรุปการเบิกจ่ายเงินของผู้รับจ้าง

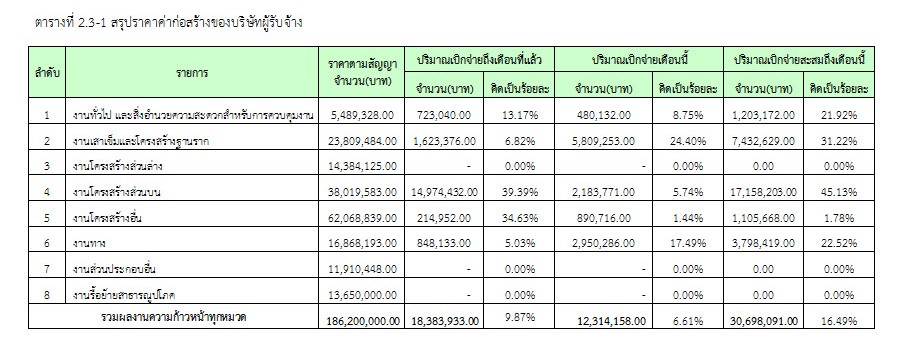

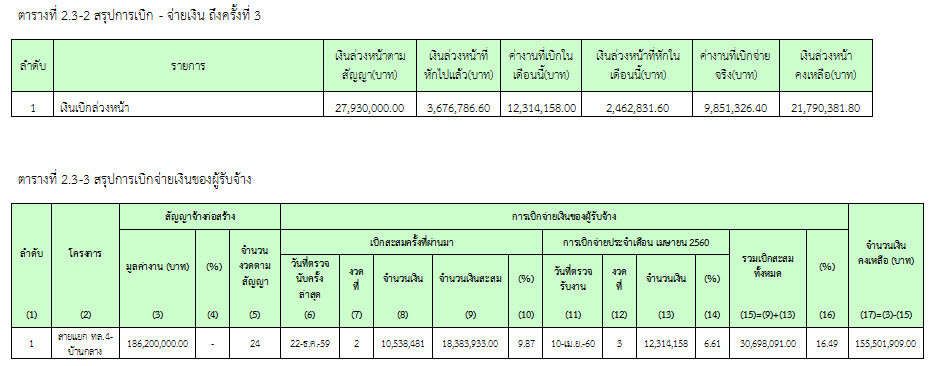

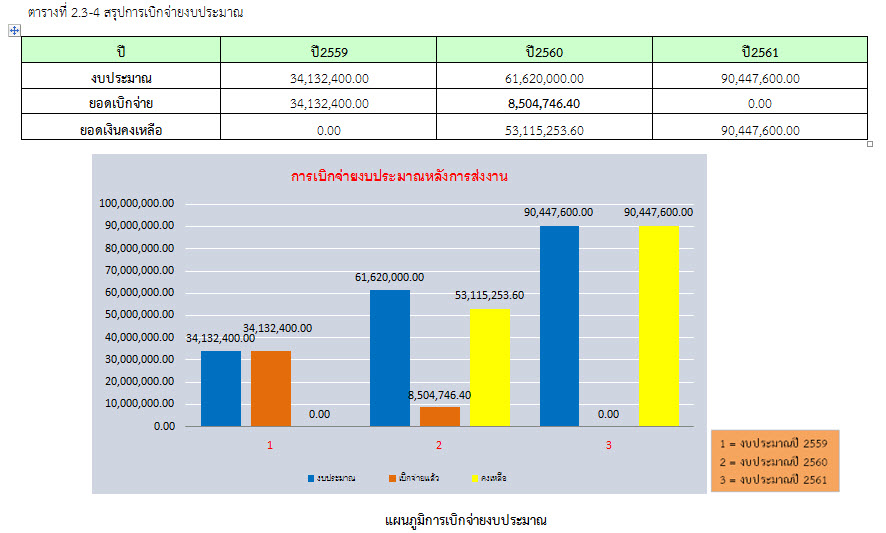

คณะกรรมการตรวจการจ้าง ดำเนินการตรวจรับงานในเดือน เมษายน 2560 ดังสรุปในตารางที่ 2.3-1 – 2.3-4
2.6 การประสานงานกับหน่วยงานที่เกี่ยวข้อง
ในเดือน เมษายน 2560 ทางที่ปรึกษาได้ดำเนินการติดต่อประสานงานกับหน่วยงานที่เกี่ยวข้องต่างๆ
2.7 ปัญหาและอุปสรรค
ในเดือน เมษายน 2560 มีปัญหา-อุปสรรค คือ เนื่องด้วยผู้ควบคุมงานได้มีหนังสือมายังบริษัทผู้รับเหมาก่อสร้าง เรื่องขอแจ้งหยุดทำงานในช่วงเทศกาลสงกรานต์ ตั้งแต่วันที่ 13-16 เมษายน 2560 นั้น และกรมทางหลวงชนบทได้กำหนดแผนอำนวยความสะดวกและปลอดภัยในการเดินทางบนถนนทางหลวงชนบทในช่วงเทศกาลสงกรานต์ปี 2560 ระหว่างวันที่ 11-18 เมษายน 2560 บริษัทผู้รับเหมาก่อสร้างได้ตอบรับนโยบายดังกล่าว โดยบริษัทผู้รับเหมาก่อสร้างได้หยุดทำงานตามวันเวลาที่ทางผู้ควบคุมงานได้มีหนังสือแจ้งเข้ามา จากการหยุดทำงานในช่วงดังกล่าว อาจส่งผลกระทบทำให้การก่อสร้างต้องล่าช้าใปจากแผนที่วางไว้
