บทที่ 3

รายงานการปฏิบัติงานของที่ปรึกษา

3.1      รายงานการปฏิบัติงานของที่ปรึกษา

ในเดือน ตุลาคม 2559 ที่ปรึกษาได้ปฏิบัติงานควบคุมงานก่อสร้างโครงการ สรุปการดำเนินงานได้ดังนี้

3.1.1    การควบคุมงานก่อสร้าง

ที่ปรึกษาได้ดำเนินการควบคุมงานก่อสร้าง ในเดือน ตุลาคม 2559 มีรายละเอียดการดำเนินงานและความก้าวหน้าของงานตามที่กล่าวในบทที่ 2 ข้อ2.4 รายละเอียดความก้าวหน้าของงานในสายทาง

ความก้าวหน้าในช่วงเดือนตุลาคม 2559 (22.54%) ผลงานความก้าวหน้าแสดงไว้ในตารางที่ 3.1-1 ดังนี้

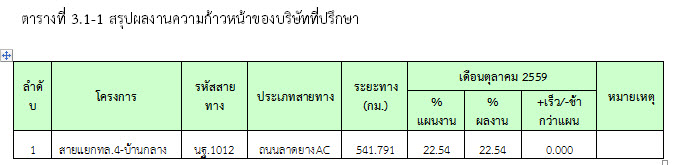

ตารางที่ 3.1-1 สรุปผลงานความก้าวหน้าของบริษัทที่ปรึกษา

ในเดือน ตุลาคม 2559 ได้แสดงเกณฑ์การทดสอบ General Test และ Control Test แสดงไว้ในตารางที่ 3.2-1 – 3.2-3 ดังนี้3.2      การตรวจสอบการอนุมัติการใช้วัสดุ

.

โครงการก่อสร้างสะพานข้ามทางรถไฟ จุดตัดทางรถไฟกับถนนสาย นฐ. 1020 แยก ทล.4 – บ้านกลาง อ.นครชัยศรี จ.นครปฐม

ผลการทดสอบวัสดุ

ในระหว่างวันที่ 1-31 ตุลาคม ๒๕๕๙ ผู้ว่าจ้างได้เสนอหนังสือขออนุมัติใช้วัสดุถึงที่ปรึกษา โดยที่ปรึกษาได้ตรวจสอบวัสดุดังกล่าวมีผลทดสอบดังตาราง

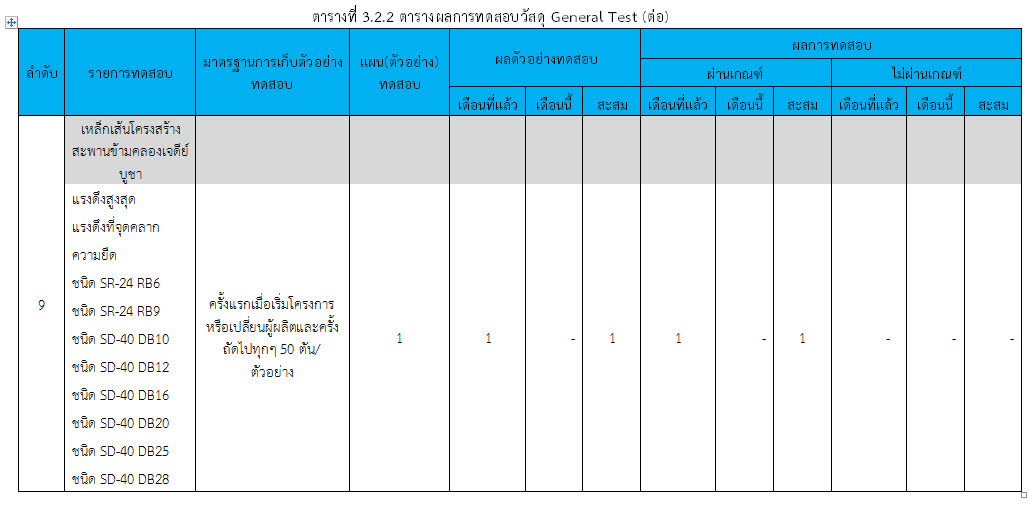

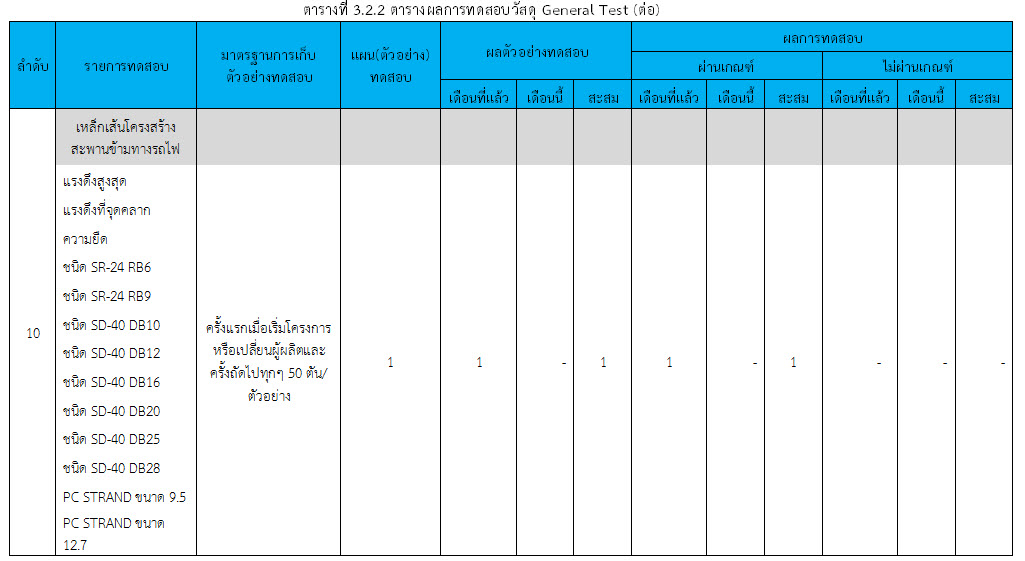

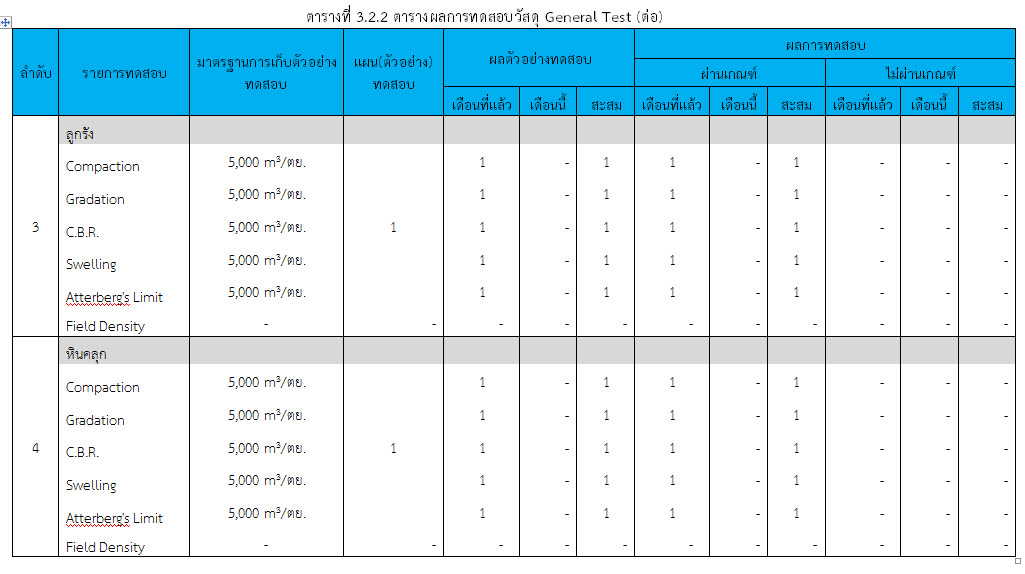

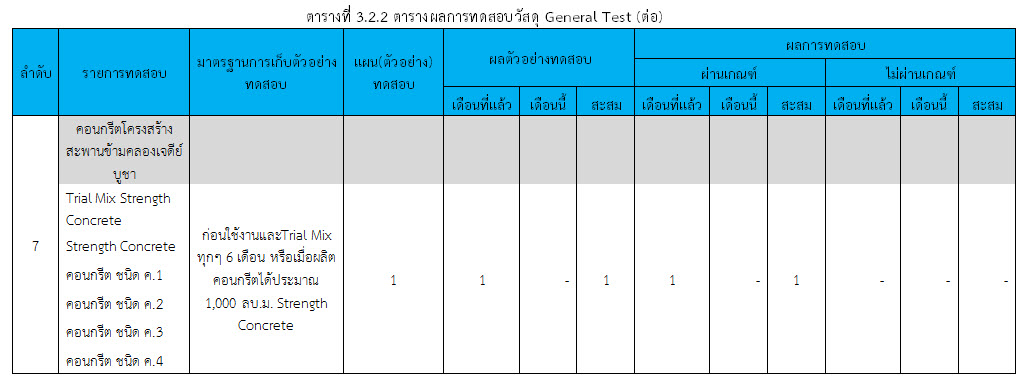

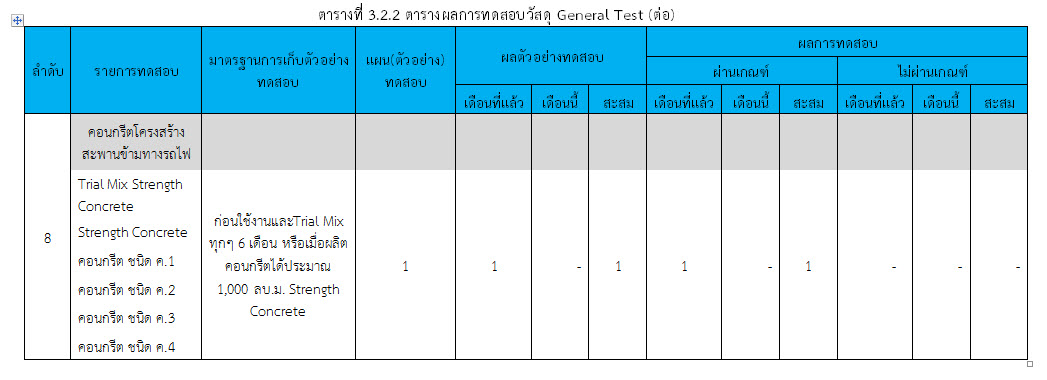

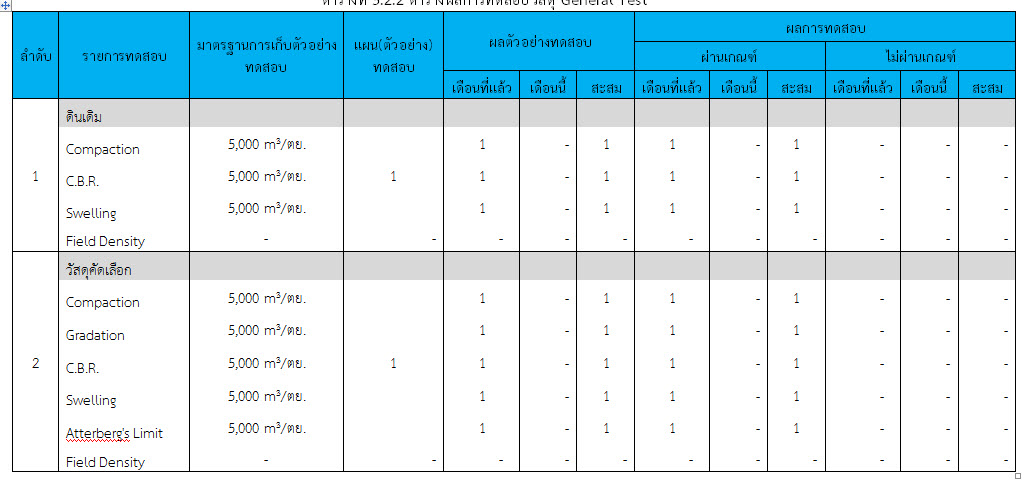

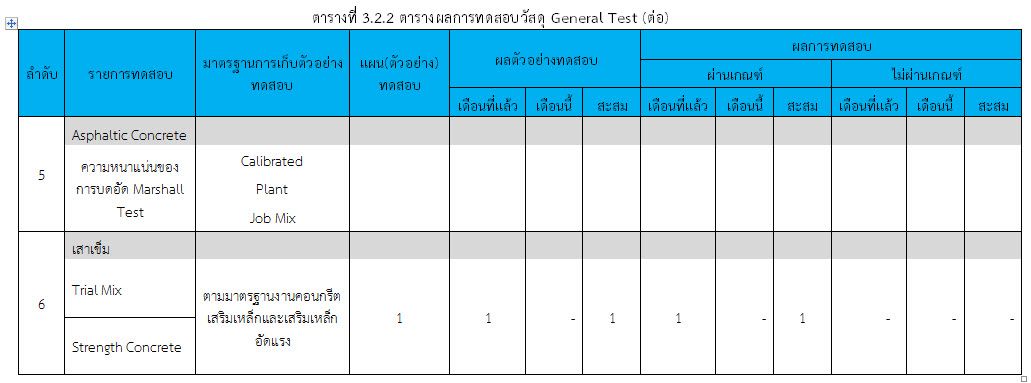

ตารางที่ 3.2.2 ตารางผลการทดสอบวัสดุ General Test

โครงการก่อสร้างสะพานข้ามทางรถไฟ จุดตัดทางรถไฟกับถนนสาย นฐ. 1020 แยก ทล.4 – บ้านกลาง อ.นครชัยศรี จ.นครปฐม

ผลการทดสอบวัสดุ

ในระหว่างวันที่ 1-31 ตุลาคม ๒๕๕๙ ผู้ว่าจ้างได้เสนอหนังสือขออนุมัติใช้วัสดุถึงที่ปรึกษา โดยที่ปรึกษาได้ตรวจสอบวัสดุดังกล่าวมีผลทดสอบดังตาราง

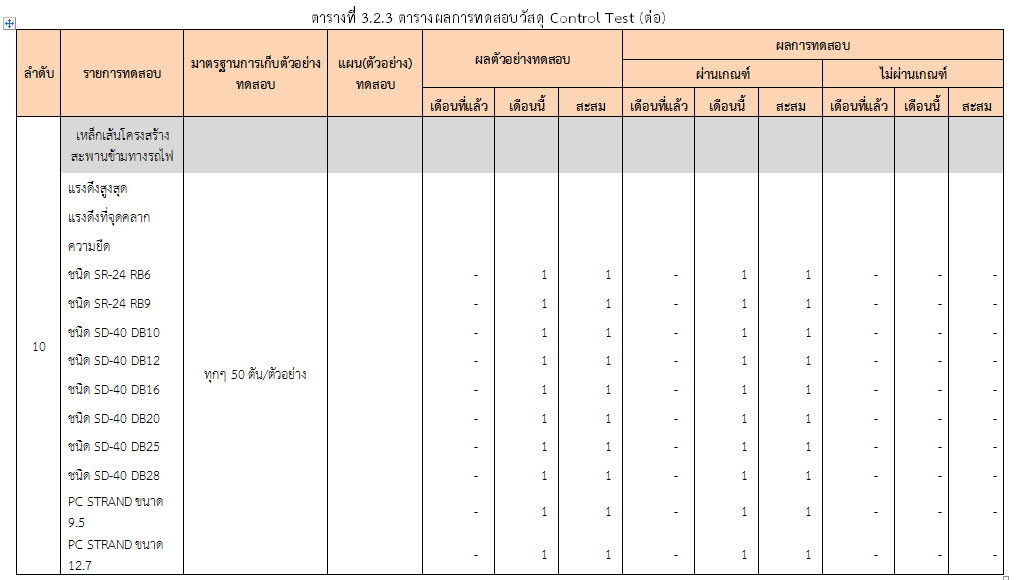

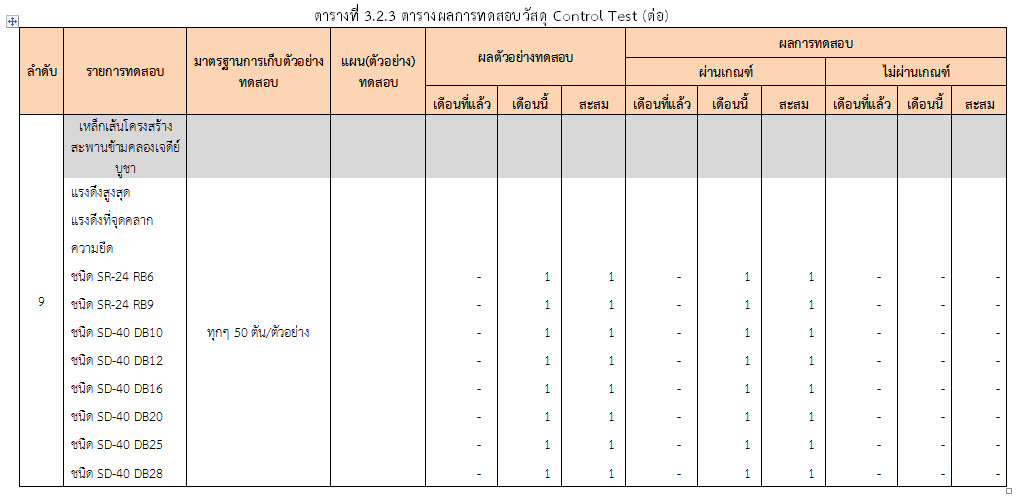

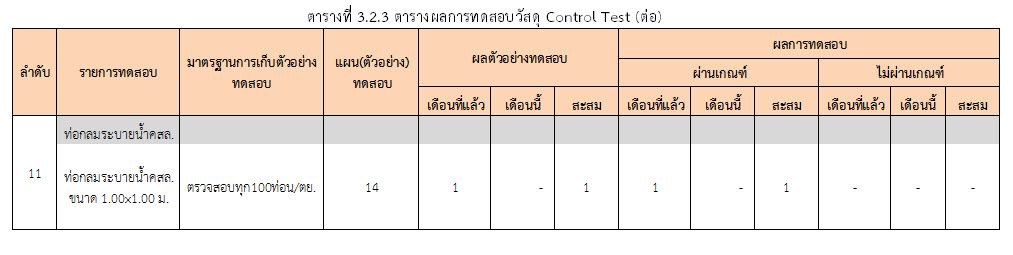

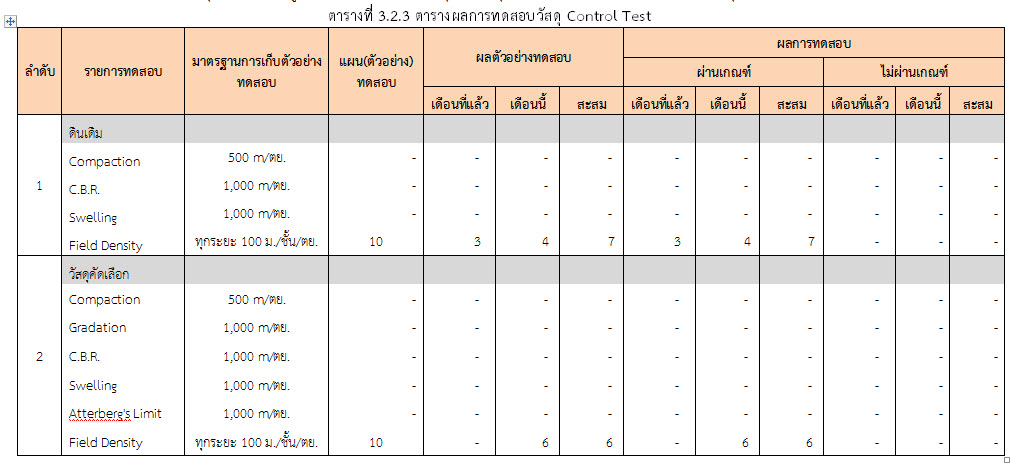

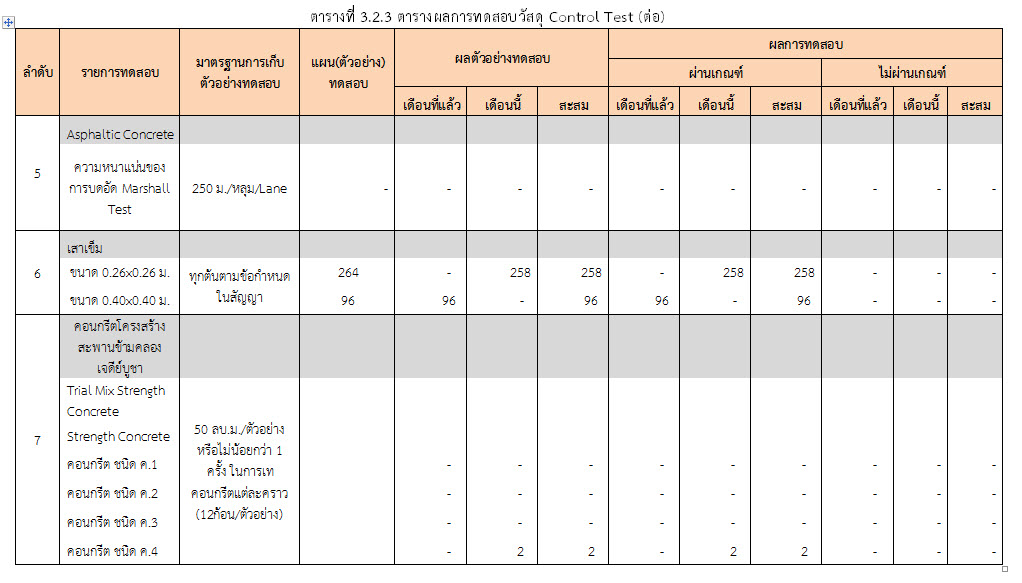

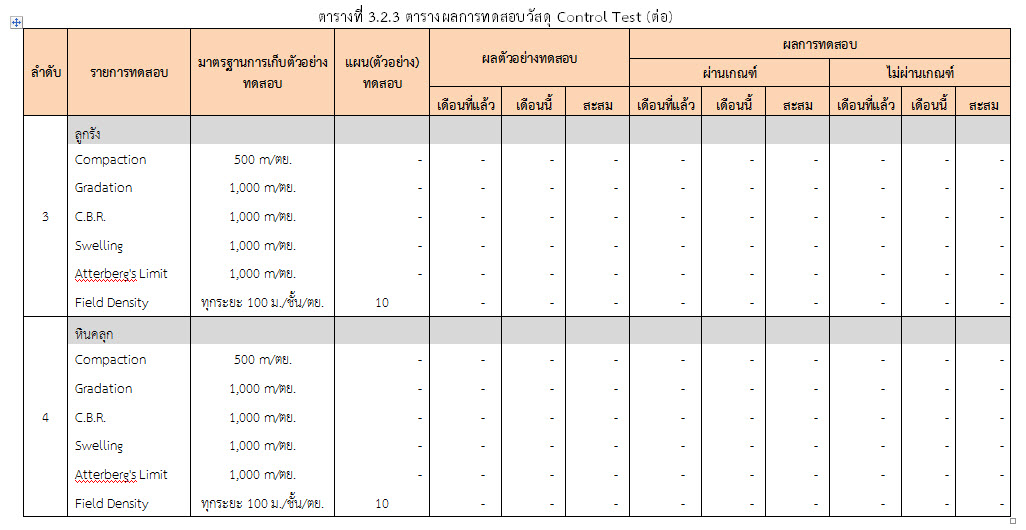

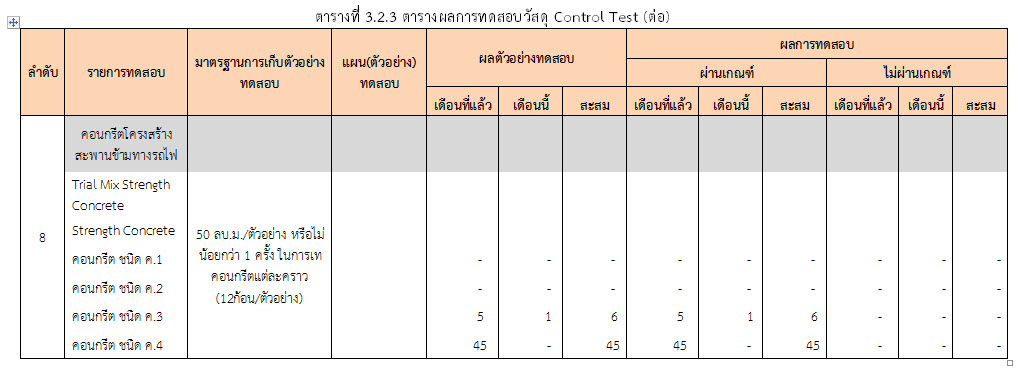

ตารางที่ 3.2.3 ตารางผลการทดสอบวัสดุ Control Test

3.3      การจัดการประชุมและการจัดส่งเอกสาร

ในการดำเนินงานควบคุมงานก่อสร้าง ได้มีการจัดประชุม เพื่อประสานงานโครงการและการจัดส่งเอกสารหนังสือต่างๆ ระหว่างกรมทางหลวงชนบท ที่ปรึกษา และผู้รับจ้างดังนี้

3.3.1    การประชุมเพื่อเตรียมความพร้อมงานก่อสร้างสะพานข้ามทางรถไฟ

ลำดับที่

โครงการ

วัน/เดือน/ปี

รายละเอียด

สถานที่

1

จุดตัดทางรถไฟกับถนนสาย นฐ.1012 แยก ทล.4-บ้านกลาง

12 ต.ค. 2559

ประสานงานการก่อสร้างกับระบบสาธารณูปโภค

ห้องประชุมสำนักงานสนามก่อสร้างสะพานข้ามทางรถไฟสาย    นฐ.1012
