บทที่ 3
รายงานการปฏิบัติงานของที่ปรึกษา
3.1 รายงานการปฏิบัติงานของที่ปรึกษา
ในเดือน สิงหาคม 2559 ที่ปรึกษาได้ปฏิบัติงานควบคุมงานก่อสร้างโครงการ สรุปการดำเนินงานได้ดังนี้
3.1.1 การควบคุมงานก่อสร้าง
ที่ปรึกษาได้ดำเนินการควบคุมงานก่อสร้าง ในเดือน สิงหาคม 2559 มีรายละเอียดการดำเนินงานและความก้าวหน้าของงานตามที่กล่าวในบทที่ 2 ข้อ2.2 รายละเอียดความก้าวหน้าของงานในสายทาง
ความก้าวหน้าในช่วงเดือนสิงหาคม 2559 (13.32%) ผลงานความก้าวหน้าแสดงไว้ในตารางที่ 3.1-1 ดังนี้

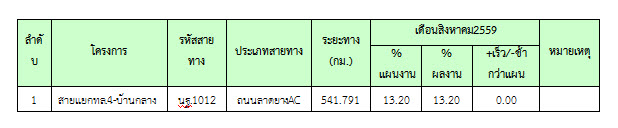

ตารางที่ 3.1-1 สรุปผลงานความก้าวหน้าของบริษัทที่ปรึกษา
3.2 การตรวจสอบการอนุมัติการใช้วัสดุ
ในเดือน สิงหาคม 2559 ได้แสดงเกณฑ์การทดสอบ General Test และ Control Test แสดงไว้ในตารางที่ 3.2-1 – 3.2-3 ดังนี้
ตารางที่ 3.2-1 ตารางการทดสอบ General Test และ Control Test
ลำดับที่ |
ชนิดวัสดุ |
เกณฑ์การทดสอบวัสดุ |
|
General |
Control |
||
1 |
ดินเดิม |
5,000 ลบม./ตย. |
1,000 ตรม./ตย. |
|
- Field Density Test |
ทุกระยะ 100 ม./ชั้น/ตย. |
|
2 |
ทรายถมสำหรับท่อระบายน้ำ |
|
|
3 |
เจาะสำรวจชั้นดินในสนาม |
|
|
|
3.1 Boring log |
3 หลุม |
|
|
3.2 Field Vane Shear Test |
|
|
4 |
วัสดุคัดเลือก |
|
|
|
ลูกรัง |
5,000 ลบบ./ตย. |
1,000 ตรม./ตย. |
|
- Field Density Test |
|
ทุกระยะ 100 ม./ตย. |
|
หินคลุก |
5,000 ลบบ./ตย. |
1,000 ตรม./ตย. |
|
- Field Density Test |
|
ทุกระยะ 100 ม./ตย. |
|
ยาง AC (Marshall) |
|
|
|
- Job Mix Design |
2 ตย. |
|
|
- Prime Coat |
1 job |
|
|
- Tack Coat |
1 job |
|
|
- ก้อน ตย. AC ในห้องทดลอง |
|
8 ก้อน/ชุด |
|
- ก้อน ตย. AC ในสนาม |
|
ทุกระยะ 250 ม. |
5 |
คอนกรีต |
|
|
|
- หินทรายผสมคอนกรีต |
1 ตย./แหล่ง |
|
|
- Mix Design |
5 ตย. |
|
|
- Slump Test |
|
ทุกครั้งที่เท |
|
- ก้อน ตย. คอนกรีต ชนิด ค.1 |
16 ก้อน/ชุด |
25 ลบม./12ก้อน/ชุด |
|
- ก้อน ตย. คอนกรีต ชนิด ค.2 |
16 ก้อน/ชุด |
25 ลบม./12ก้อน/ชุด |
|
- ก้อน ตย. คอนกรีต ชนิด ค.3 |
16 ก้อน/ชุด |
25 ลบม./12ก้อน/ชุด |
|
- ก้อน ตย. คอนกรีต ชนิด ค.4 |
16 ก้อน/ชุด |
25 ลบม./12ก้อน/ชุด |
|
- ก้อน ตย. คอนกรีต ชนิด Bored pile |
16 ก้อน/ชุด |
25 ลบม./12ก้อน/ชุด |
ตารางที่ 3.2-1 ตารางการทดสอบ General Test และ Control Test (ต่อ)
ลำดับที่ |
ชนิดวัสดุ |
เกณฑ์การทดสอบวัสดุ |
|
General |
Control |
||
6 |
เหล็กเสริม |
|
|
|
เหล็กเสริม DB12 |
5 ท่อน/ขนาด |
50 ตัน/5ท่อน/ขนาด |
|
เหล็กเสริม DB16 |
5 ท่อน/ขนาด |
50 ตัน/5ท่อน/ขนาด |
|
เหล็กเสริม DB20 |
5 ท่อน/ขนาด |
50 ตัน/5ท่อน/ขนาด |
|
เหล็กเสริม DB25 |
5 ท่อน/ขนาด |
50 ตัน/5ท่อน/ขนาด |
|
เหล็กเสริม DB28 |
5 ท่อน/ขนาด |
50 ตัน/5ท่อน/ขนาด |
|
เหล็กเสริม RB6 |
5 ท่อน/ขนาด |
50 ตัน/5ท่อน/ขนาด |
|
เหล็กเสริม RB9 |
5 ท่อน/ขนาด |
50 ตัน/5ท่อน/ขนาด |
|
เหล็ก PC STRAND 12.7 มม. |
5 ท่อน/ขนาด |
|
|
เหล็ก PC STRAND 9.5 มม. |
5 ท่อน/ขนาด |
|
|
เหล็ก PC WIRE 5 มม. |
5 ท่อน/ขนาด |
|
7 |
ท่อระบายน้ำคอนกรีต Ø1.00 ม. |
|
100 ท่อน/ตย. |
|
|
|
|
|
|
|
|
3.3 การจัดการประชุมและการจัดส่งเอกสาร
ในการดำเนินงานควบคุมงานก่อสร้าง ได้มีการจัดประชุม เพื่อประสานงานโครงการและการจัดส่งเอกสารหนังสือต่างๆ ระหว่างกรมทางหลวงชนบท ที่ปรึกษา และผู้รับจ้างดังนี้
3.3.1 การประชุมเพื่อเตรียมความพร้อมงานก่อสร้างสะพานข้ามทางรถไฟ
ลำดับที่ |
โครงการ |
วัน/เดือน/ปี |
รายละเอียด |
สถานที่ |
1 |
จุดตัดทางรถไฟกับถนนสาย นฐ.1012 แยก ทล.4-บ้านกลาง |
1 ส.ค. 2559 |
ชี้แจงเรื่องการทำงาน/ชี้แจงเรื่องเอกสาร/ปัญหาและอุปสรรคการทำงาน |
ห้องประชุมสำนักงานสนามก่อสร้างสะพานข้ามทางรถไฟสาย นฐ.1012 |
2 |
จุดตัดทางรถไฟกับถนนสาย นฐ.1012 แยก ทล.4-บ้านกลาง |
29 ส.ค. 2559 |
ชี้แจงเรื่องการทำงาน/ชี้แจงเรื่องเอกสาร/ปัญหาและอุปสรรคการทำงาน |
ห้องประชุมสำนักงานสนามก่อสร้างสะพานข้ามทางรถไฟสาย นฐ.1012 |
