บทที่ 2
ความก้าวหน้าในการปฏิบัติงาน
2.1 ความก้าวหน้าของงานก่อสร้าง

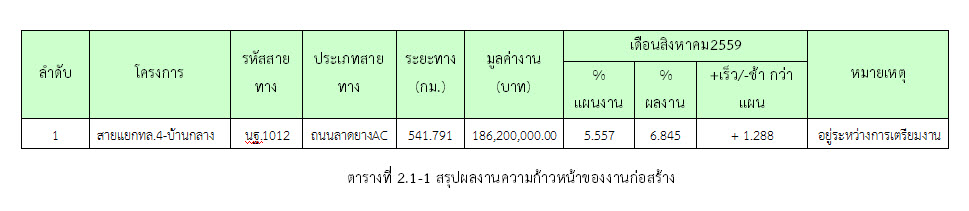

ความก้าวหน้าของเดือนสิงหาคม 2559 ของการปฏิบัติงาน (5.557%) กำลังดำเนินการปรับระดับคันดินเดิม, เตรียมงานนั่งร้านสะพานข้ามคลองเจดีย์บูชา, เจาะเทสดินเดิม, ทำการวางแบริเออร์แนวจราจร และยังไม่สามารถเข้าพื้นที่ได้บางส่วนผลงานความก้าวหน้าแสดงไว้ใน ตารางที่ 2.1-1
2.2 รายละเอียดของความก้าวหน้าในสายทาง
ที่ปรึกษาได้ติดตามความก้าวหน้าของงาน และนำมาจัดทำเป็น S-CURVE เปรียบเทียบกันระหว่างแผนงานและผลงานก่อสร้าง ดังรูปที่ 2.2-1

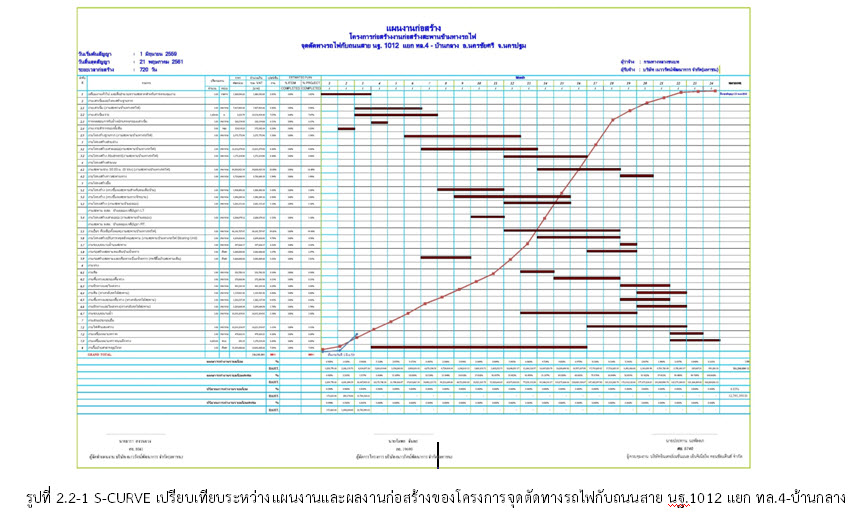

รูปที่ 2.2-1 S-CURVE เปรียบเทียบระหว่างแผนงานและผลงานก่อสร้างของโครงการจุดตัดทางรถไฟกับถนนสาย นฐ.1012 แยก ทล.4-บ้านกลาง
2.3 สรุปการเบิกจ่ายเงินของผู้รับจ้าง

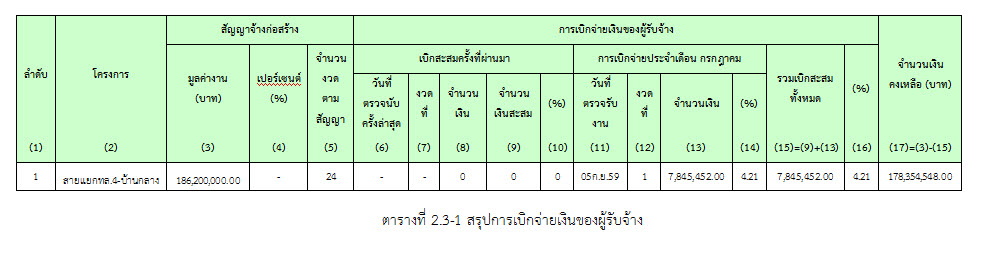

คณะกรรมการตรวจการจ้าง ดำเนินการตรวจรับงานในเดือน สิงหาคม 2559 ดังสรุปในตารางที่ 2.3-1 สรุปการเบิกจ่ายเงินของผู้รับจ้าง
2.4 การประสานงานกับหน่วยงานที่เกี่ยวข้อง
ในเดือนสิงหาคม 2559 ทางที่ปรึกษาได้ดำเนินการติดต่อประสานงานกับหน่วยงานที่เกี่ยวข้องต่างๆ
2.5 ปัญหาและอุปสรรค
ในเดือน สิงหาคม มีปัญหา-อุปสรรค ดังต่อไปนี้
1. สิ่งปลูกสร้างของชาวบ้านที่ยังไม่ดำเนินการรื้อย้ายออกจากพื้นที่ก่อสร้างตั้งแต่ Sta.0+000 – Sta.0+075 RT และ Sta.0+000 – Sta.0+075 LT ทำให้ไม่สามารถดำเนินงานปรับพื้นที่ทำงานได้
2. แนวท่อประปา Æ6”ของการประปาส่วนภูมิภาคต้องย้ายชั่วคราวในช่วงแนวเสาเข็มเชิงลาดสะพานทั้งสองฝั่ง และแนวท่อระบายน้ำของโครงการ
3. แนวก่อสร้างสะพานบริเวณเขตการทางรถไฟ ยังไม่สามารถเข้าไปดำเนินงานก่อสร้างได้ เนื่องจากการรถไฟยังไม่มีหนังสืออนุญาตให้เข้าพื้นที่
