บทที่ 2
ความก้าวหน้าในการปฏิบัติงาน
2.1 ความก้าวหน้าของงานก่อสร้าง

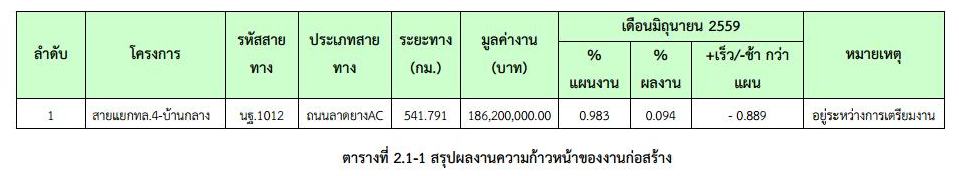

ความก้าวหน้าในช่วงเดือนแรกของการปฏิบัติงาน (0.983%) กำลังดำเนินการก่อสร้างสำนักงานชั่วคราวและยังไม่สามารถเข้าพื้นที่ได้บางส่วนผลงานความก้าวหน้าแสดงไว้ในตารางที่ 2.1-1 ดังนี้
2.2 รายละเอียดของความก้าวหน้าในสายทาง

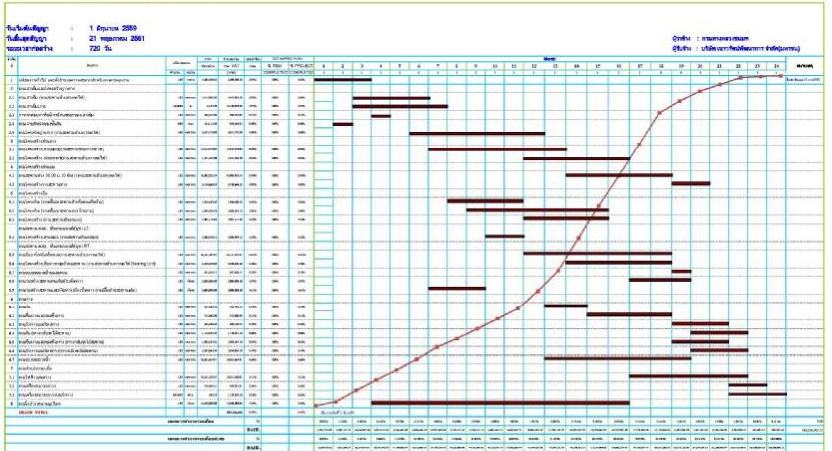

เนื่องจากเป็นช่วงเริ่มต้นของโครงการ ผู้รับจ้างยังไม่มีความก้าวหน้าของงานในสนาม แต่ได้จัดทำแผนงานของกิจกรรมก่อสร้างต่างๆ ในกรอบเวลาของสัญญา ให้ทางที่ปรึกษาพิจารณา ดังรูปที่ 2.2-1
2.3 สรุปการเบิกจ่ายเงินของผู้รับจ้าง

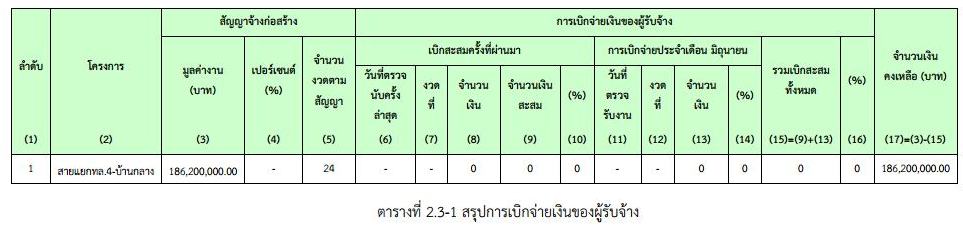

ในเดือน มิถุนายน 2559 ยังไม่มีความก้าวหน้าของงานก่อสร้างที่สามารถตรวจรับงานได้ จึงไม่มีการตรวจรับงานใดๆ ดังสรุปในตารางที่ 2.3-1
2.4 บัญชีจำนวนแรงงานในโครงการจุดตัดทางรถไฟกับถนนสาย นฐ.1012 แยก ทล.4-บ้านกลาง
2.4.1 บัญชีจำนวนแรงงานที่จ้าง โดยที่ปรึกษา
2.4.2 บัญชีจำนวนแรงงานที่จ้าง โดยผู้รับจ้าง
ทางที่ปรึกษายังไม่ได้รับข้อมูลในส่วนนี้ และกำลังเร่งระสานงานอยู่
2.5 การประสานงานกับหน่วยงานที่เกี่ยวข้อง
ในเดือนมิถุนายน 2559 ทางที่ปรึกษากำลังศึกษาเอกสารที่เกี่ยวข้องและจัดทำแผนงานประชาสัมพันธ์โครงการและจัดการมีส่วนร่วมของประชาชน แต่ยังไม่มีการจัดส่งเอกสานงานเป็นทางการกับหน่วยงานใดๆ
