บทที่ 3 ความก้าวหน้าของงานก่อสร้าง
บทที่ 3
ความก้าวหน้าของงานก่อสร้าง
3.1 สรุปผลความก้าวหน้าของงานก่อสร้างโครงการ
-
ความก้าวหน้าประจำเดือน ระหว่างวันที่ 1–31ม.ค. 2563
- แผนงานการก่อสร้าง : 2.74 %
- ผลงานการก่อสร้าง : 2.86 %
- ผลงานก่อสร้าง ช้า/เร็ว กว่าแผนงาน (-,+) : +0.11 %
-
ความก้าวหน้าสะสมของโครงการ ตั้งแต่เริ่มสัญญา จนถึงวันที่ 31ม.ค. 2563
- แผนงานสะสม : 99.44 %
- ผลงานก่อสร้างสะสม : 80.54 %
- ผลงานก่อสร้าง ช้า/เร็ว กว่าแผนงาน (-,+) : - 18.90 %
- ระยะเวลาก่อสร้างตามสัญญา : 741 วัน
-
คงเหลือระยะเวลาดำเนินการก่อสร้าง : 39 วัน
งานตอกเสาเข็มกำแพงกันดินสะสมถึงเดือน พฤศจิกายน2561
3.2ความก้าวหน้าของงานแยกตามรายการ

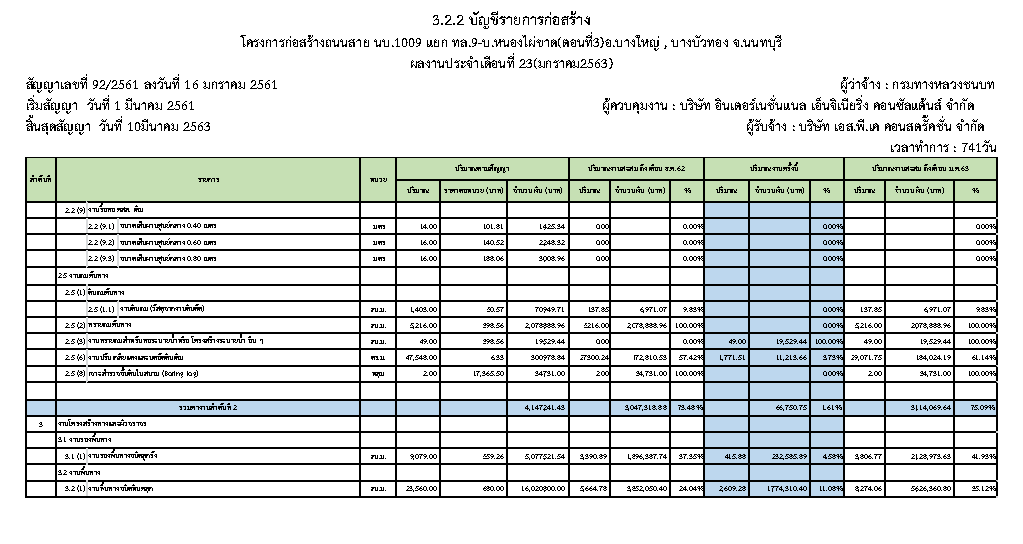

ในระหว่างวันที่1 มกราคม2563ถึงวันที่ 31 มกราคม2563ผู้รับจ้างได้ดำเนินงานในส่วนต่างๆดังนี้
-
งานทั่วไปและสิ่งอำนวยความสะดวกในสนาม
- งานบำรุงรักษาและการป้องกันผลกระทบด้านการจราจร
- งานสำนักงานสนามของโครงการ
- ห้องทดลองสนามของโครงการ
- การขนส่งสำหรับวิศวกรหรือผู้ควบคุมงานของผู้ว่าจ้าง
- งานควบคุมและป้องกันมลภาวะในการก่อสร้าง
- งานประชาสัมพันธ์โครงการเพื่อการสร้างความเข้าใจและการมีส่วนร่วมภาคประชาชน

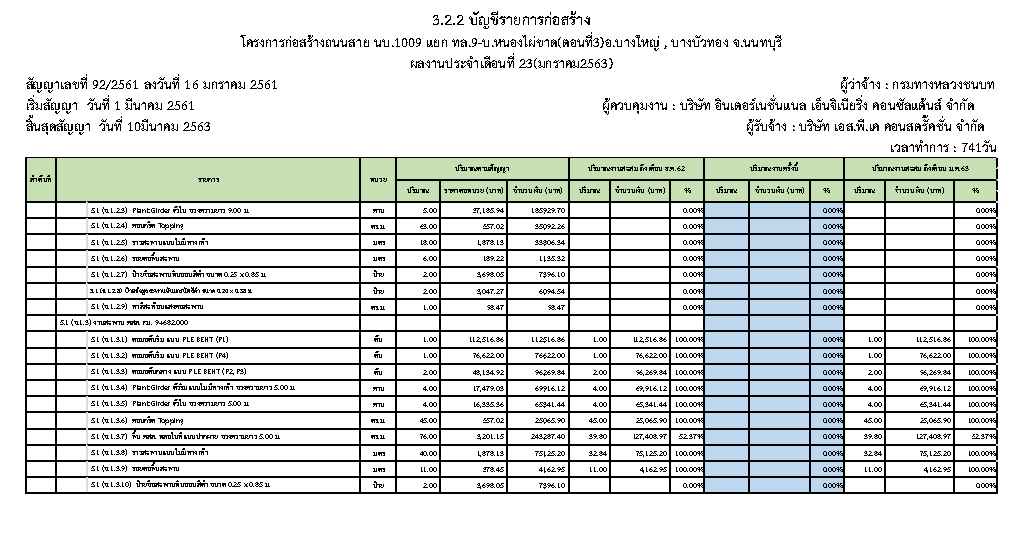

2. งานดินและชั้นคันทาง
2.2 งานขุดหรือตัดคันทาง
2.2 (6) งานรื้อผิวจราจรลาดยางเดิม
2.5 งานถมคันทาง
2.5 (6) งานปรับเกลี่ยแต่งและบดอัดดินเดิม
3. งานโครงสร้างทางและผิวจราจร
3.1 งานรองพื้นทาง
3.1 (1) งานรองพื้นทางชนิดลูกรัง
3.2 งานพื้นทาง
3.2 (1) งานพื้นทางชนิดหินคลุก
3.4 งานรองพื้นแอสฟัลต์ (Prime Coat)
3.7 งานผิวจราจรแอสฟัลติกคอนกรีต
3.7 (2) งานผิวจราจรแอสฟัลต์คอนกรีตชั้น Binder Course (หนา 5 ซม.)

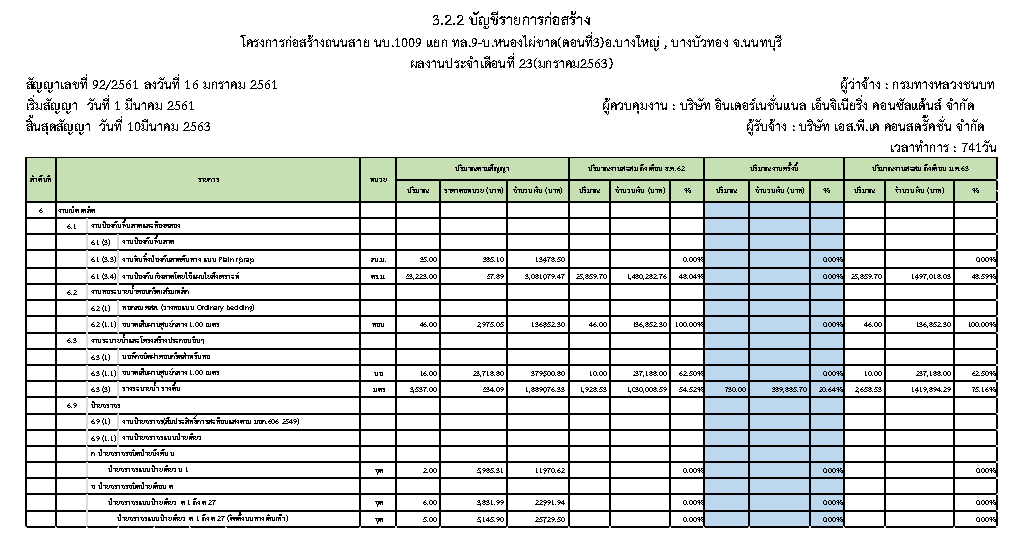

5. งานโครงสร้าง
5.1 (ข.3) งานกำแพงกันดิน คสล.
5.1 (ข.3.1.1) คานรัดหัวเสาและทางเดินเท้า
5.1 (ข.3.1.3) ราวกันตก
5.1 (ข.4)งานแผ่นพื้นคอนกรีตเสริมเหล็กเชิงลาดคอสะพาน

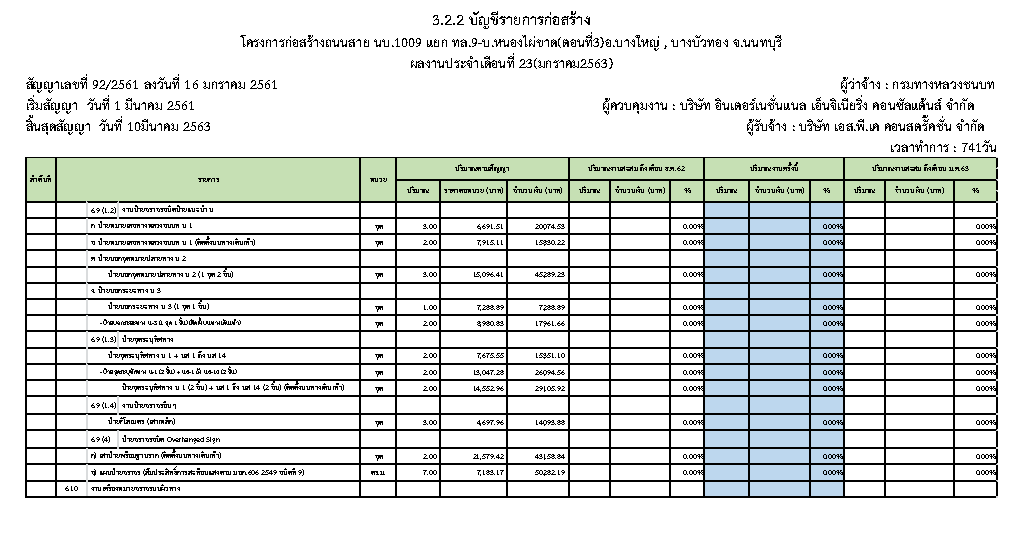

6. งานเบ็ดเตล็ด
6.3 งานระบายน้ำและโครงสร้างประกอบอื่นๆ
6.3 (3) รางระบายน้ำ รางตื้น
7. งานไฟฟ้าแสงสว่าง
7.4 (2) ท่อร้อยสายไฟฟ้า ชนิด RSC และอุปกรณ์ประกอบ
7.4 (2.2) ขนาดเส้นผ่านศูนย์กลาง 2 1/2"

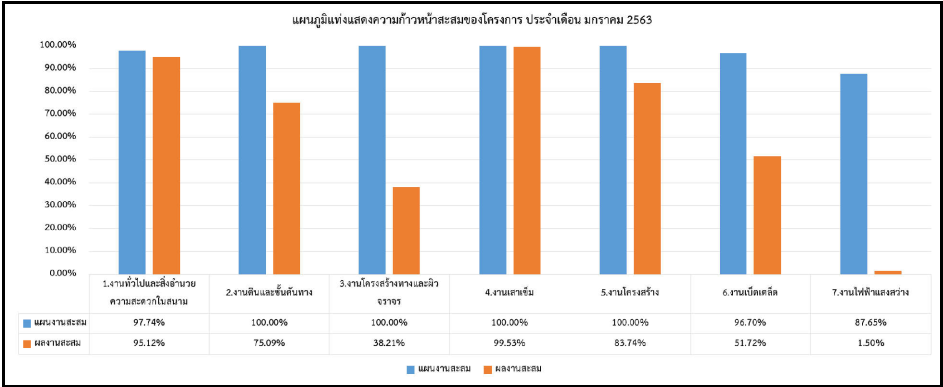

3.2.3แผนภูมิแท่งแสดงความก้าวหน้าสะสมของโครงการฯ

3.3รายงานบุคลากรและเครื่องจักร

- ระหว่างวันที่ 1 มกราคม2563ถึงวันที่ 31 มกราคม 2563ผู้รับจ้างได้จัดเครื่องจักรอุปกรณ์ และบุคลากร เพื่อเข้าดำเนินการตามรายละเอียด ตารางที่ 3.3.1 และตารางที่ 3.3.2
3.4รายงานสภาวะอากาศ
- ระหว่างวันที่1มกราคม 2563 ถึงวันที่ 31 มกราคม 2563สภาพอากาศ สรุปตามตารางที่ 3.4.1
3.5การติดต่อประสานงานกับหน่วยงานที่เกี่ยวข้อง
- ได้ติดต่อประสานงานกับเจ้าหน้าที่กรมทางหลวงชนบท เพื่ออำนวยความสะดวกในการที่จะประสานงานกับหน่วยงานที่เกี่ยวข้อง
3.6วิเคราะห์สภาวะของงาน
การปฏิบัติงานของผู้รับจ้างในเดือนมกราคม 2563 เป็นการดำเนินการในส่วนของงานทั่วไปและสิ่งอำนวยความสะดวกในสนาม, งานโครงสร้างทางและผิวจราจร, งานโครงสร้าง และงานเบ็ดเตล็ด ทั้งนี้ทางโครงการฯ ได้เร่งรัดให้ผู้รับจ้างเร่งปฏิบัติงานให้แล้วเสร็จตามแผนงานที่วางไว้
