บทที่ 3 ความก้าวหน้าของงานก่อสร้าง
บทที่ 3
ความก้าวหน้าของงานก่อสร้าง
3.1 สรุปผลความก้าวหน้าของงานก่อสร้างโครงการ
vความก้าวหน้าประจำเดือน ระหว่างวันที่ 1–30ก.ย. 2562
- แผนงานการก่อสร้าง : 6.77 %
- ผลงานการก่อสร้าง : 1.69 %
- ผลงานก่อสร้าง ช้า/เร็ว กว่าแผนงาน (-,+) : -5.08 %

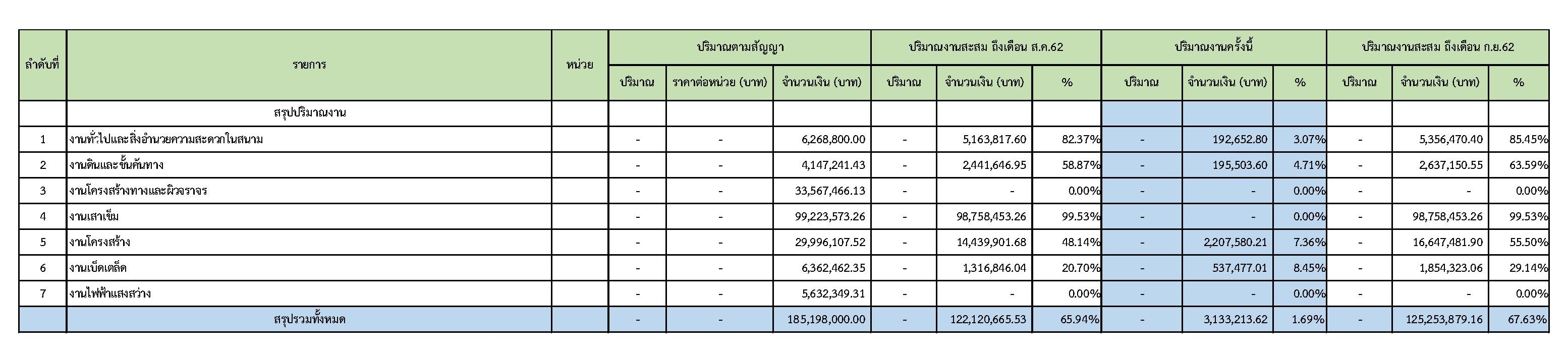

vความก้าวหน้าสะสมของโครงการ ตั้งแต่เริ่มสัญญา จนถึงวันที่ 30 ก.ย. 2562
- แผนงานสะสม : 82.76 %
- ผลงานก่อสร้างสะสม : 67.63 %
- ผลงานก่อสร้าง ช้า/เร็ว กว่าแผนงาน (-,+) : - 15.13 %
- ระยะเวลาก่อสร้างตามสัญญา : 741 วัน
- คงเหลือระยะเวลาดำเนินการก่อสร้าง : 162 วัน

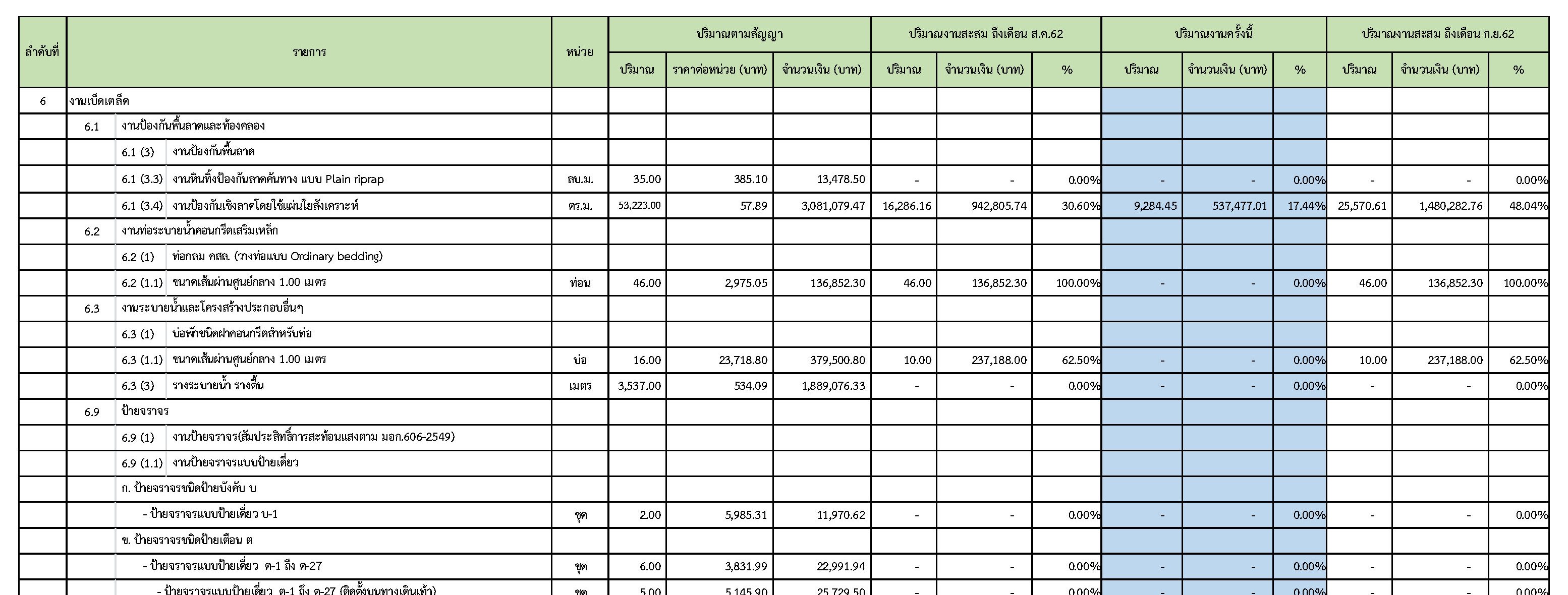

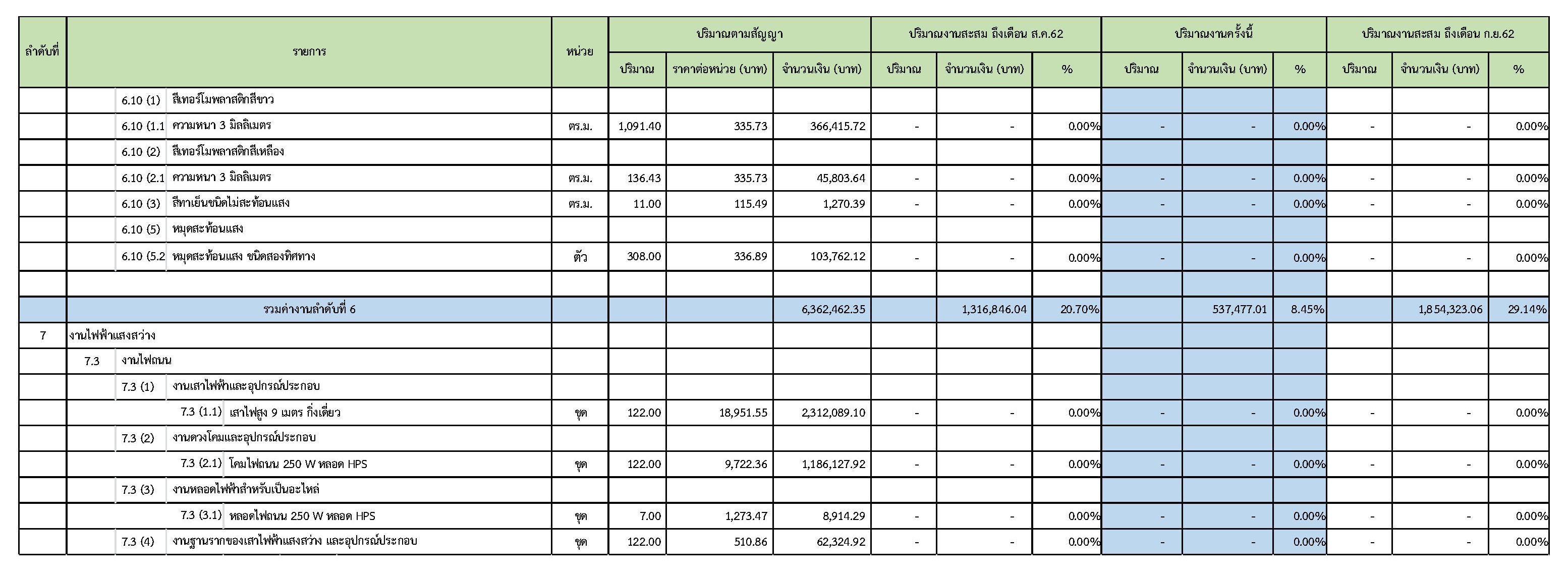

3.2ความก้าวหน้าของงานแยกตามรายการ
ในระหว่างวันที่1 กันยายน2562ถึงวันที่ 30กันยายน 2562ผู้รับจ้างได้ดำเนินงานในส่วนต่างๆดังนี้
1. งานทั่วไปและสิ่งอำนวยความสะดวกในสนาม
1.1 งานบำรุงรักษาและการป้องกันผลกระทบด้านการจราจร
1.2 งานสำนักงานสนามของโครงการ
1.3 ห้องทดลองสนามของโครงการ
1.4 การขนส่งสำหรับวิศวกรหรือผู้ควบคุมงานของผู้ว่าจ้าง
1.5 งานควบคุมและป้องกันมลภาวะในการก่อสร้าง
1.6 งานประชาสัมพันธ์โครงการเพื่อการสร้างความเข้าใจและการมีส่วนร่วมภาคประชาชน

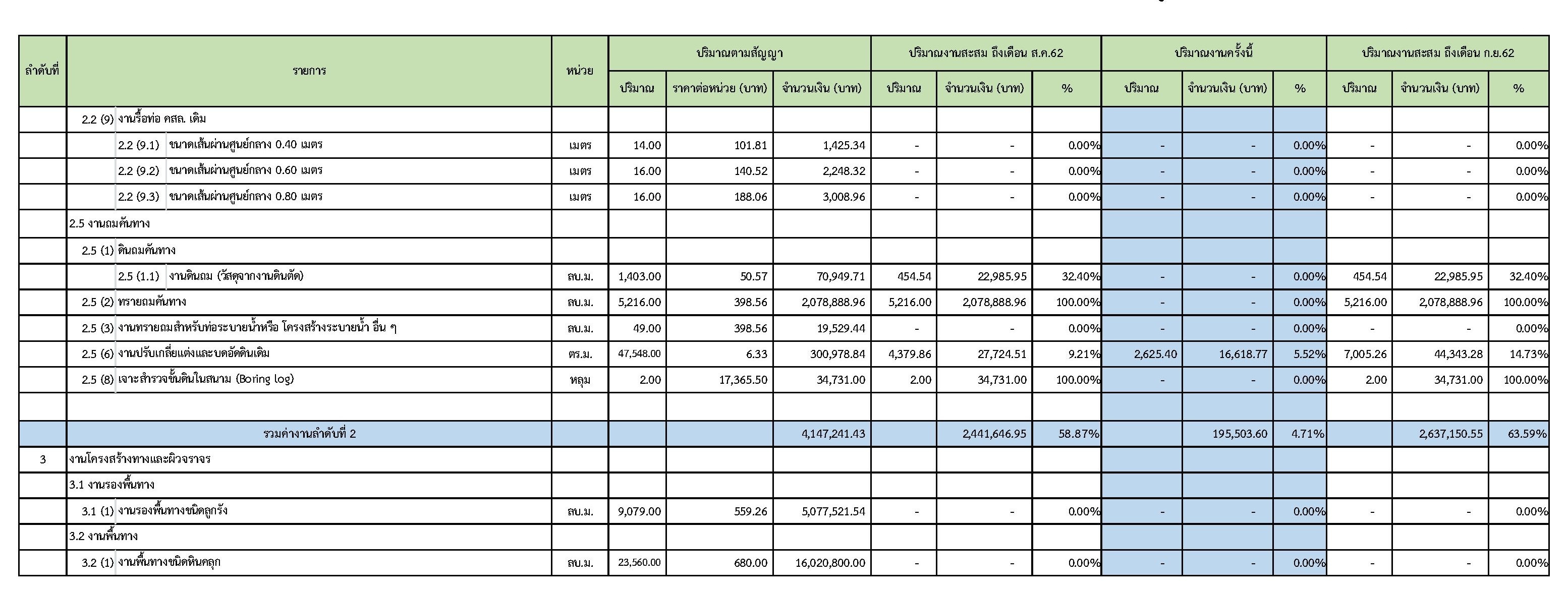

2. งานดินและชั้นคันทาง
งานตอกเสาเข็มกำแพงกันดินสะสมถึงเดือน พฤศจิกายน2561 |
2.2 งานขุดหรือตัดคันทาง
2.2 (6) งานรื้อผิวจราจรลาดยางเดิม
2.2 (8) งานรื้อสะพาน คสล. เดิม
2.2 (8.1) งานรื้อสะพานที่ กม.9+502.220 ถึง กม. 9+529.220
2.5 งานถมคันทาง
2.5 (6) งานปรับเกลี่ยแต่งและบดอัดดินเดิม

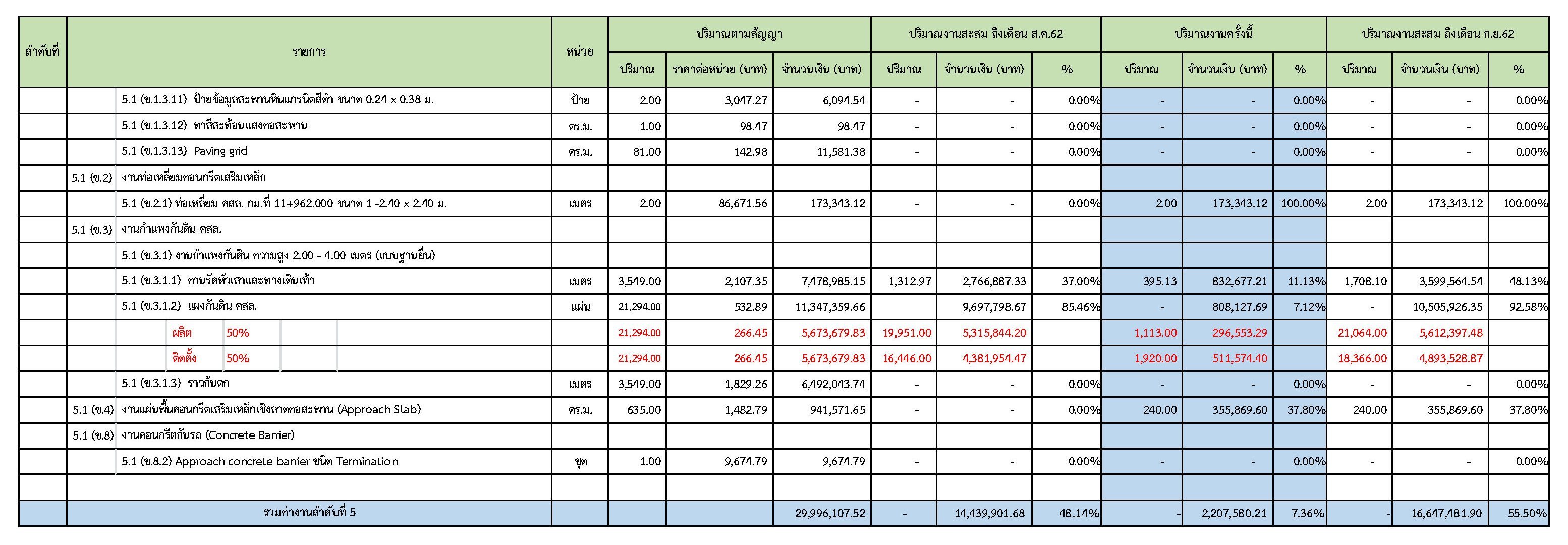

5. งานโครงสร้าง
5.1 (ข.1) งานสะพาน คสล.
5.1 (ข.1.3) งานสะพาน คสล. กม. 9+682.000
5.1 (ข.1.3.8) ราวสะพานแบบไม่มีทางเท้า
5.1 (ข.2) งานท่อเหลี่ยมคอนกรีตเสริมเหล็ก
5.1 (ข.2.1) ท่อเหลี่ยม คสล. กม.ที่ 11+962.000 ขนาด 1 -2.40 x 2.40 ม.
5.1 (ข.3) งานกำแพงกันดิน คสล.
5.1 (ข.3.1.1) คานรัดหัวเสาและทางเดินเท้า
5.1 (ข.3.1.2) แผงกันดิน คสล.
5.1 (ข.4) งานแผ่นพื้นคอนกรีตเสริมเหล็กเชิงลาดคอสะพาน (Approach Slab)

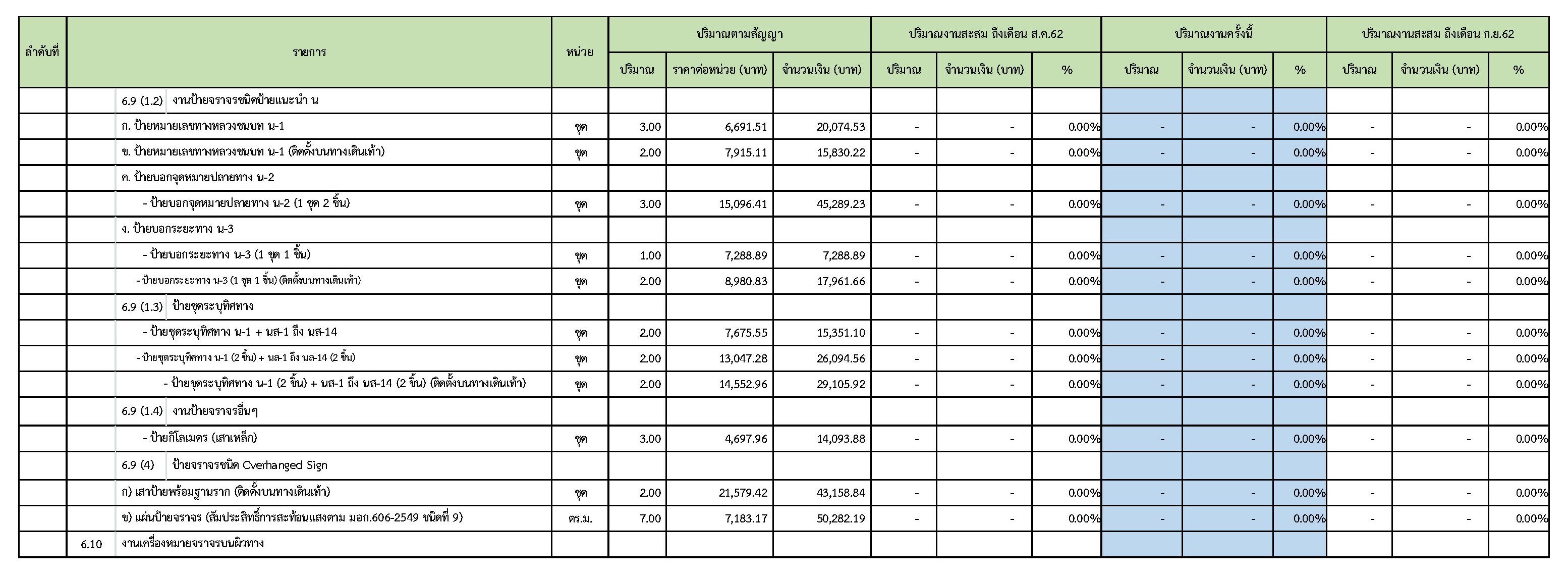

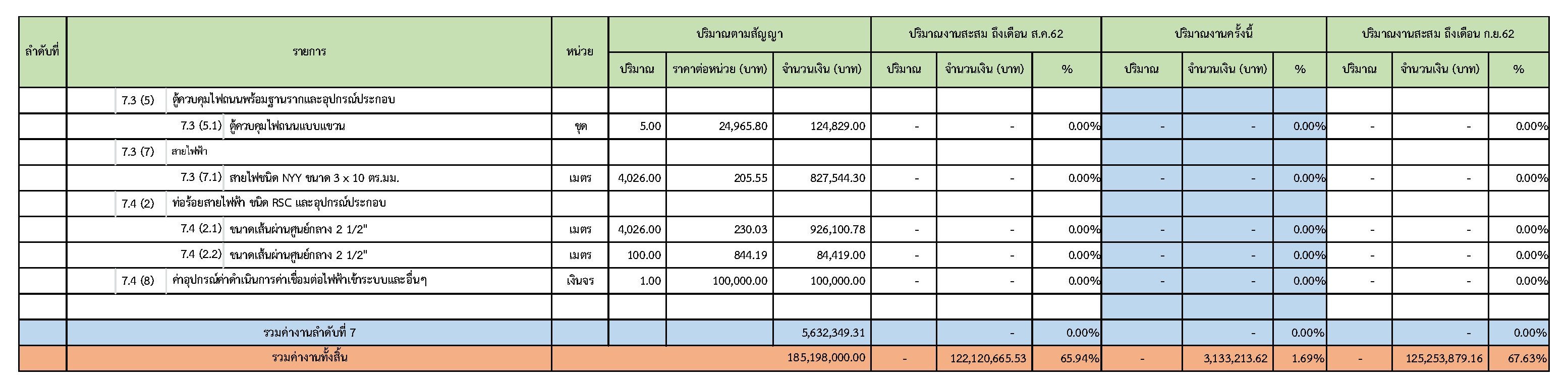

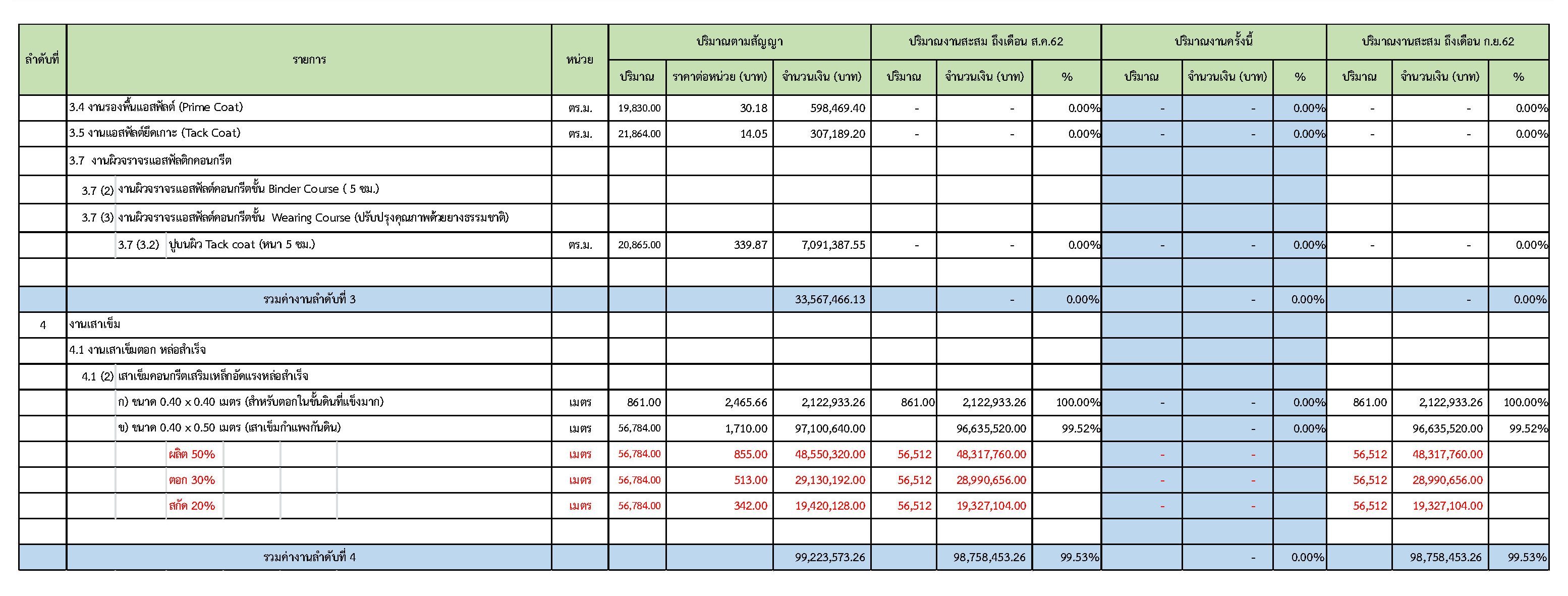

6. งานเบ็ดเตล็ด
6.1 งานป้องกันพื้นลาดและท้องคลอง
6.1 (3) งานป้องกันพื้นลาด
6.1 (3.4) งานป้องกันเชิงลาดโดยใช้แผ่นใยสังเคราะห์
3.2.1 รายการสรุปความก้าวหน้าของการก่อสร้างโครงการ
โครงการก่อสร้างถนนสาย นบ.1009 แยก ทล.9-บ.หนองไผ่ขาด(ตอนที่3)อ.บางใหญ่ , บางบัวทอง จ.นนทบุรี
ผลงานประจำเดือนที่ 19(กันยายน2562)
สัญญาเลขที่ 92/2561 ลงวันที่ 16 มกราคม 2561 ผู้ว่าจ้าง :กรมทางหลวงชนบท
เริ่มสัญญา วันที่ 1 มีนาคม 2561 ผู้ควบคุมงาน : บริษัท อินเตอร์เนชั่นแนล เอ็นจิเนียริ่ง คอนซัลแต้นส์ จำกัด
สิ้นสุดสัญญา วันที่ 10มีนาคม2563 ผู้รับจ้าง : บริษัท เอส.พี.เค คอนสตรั๊คชั่น จำกัด
เวลาทำการ : 741วัน

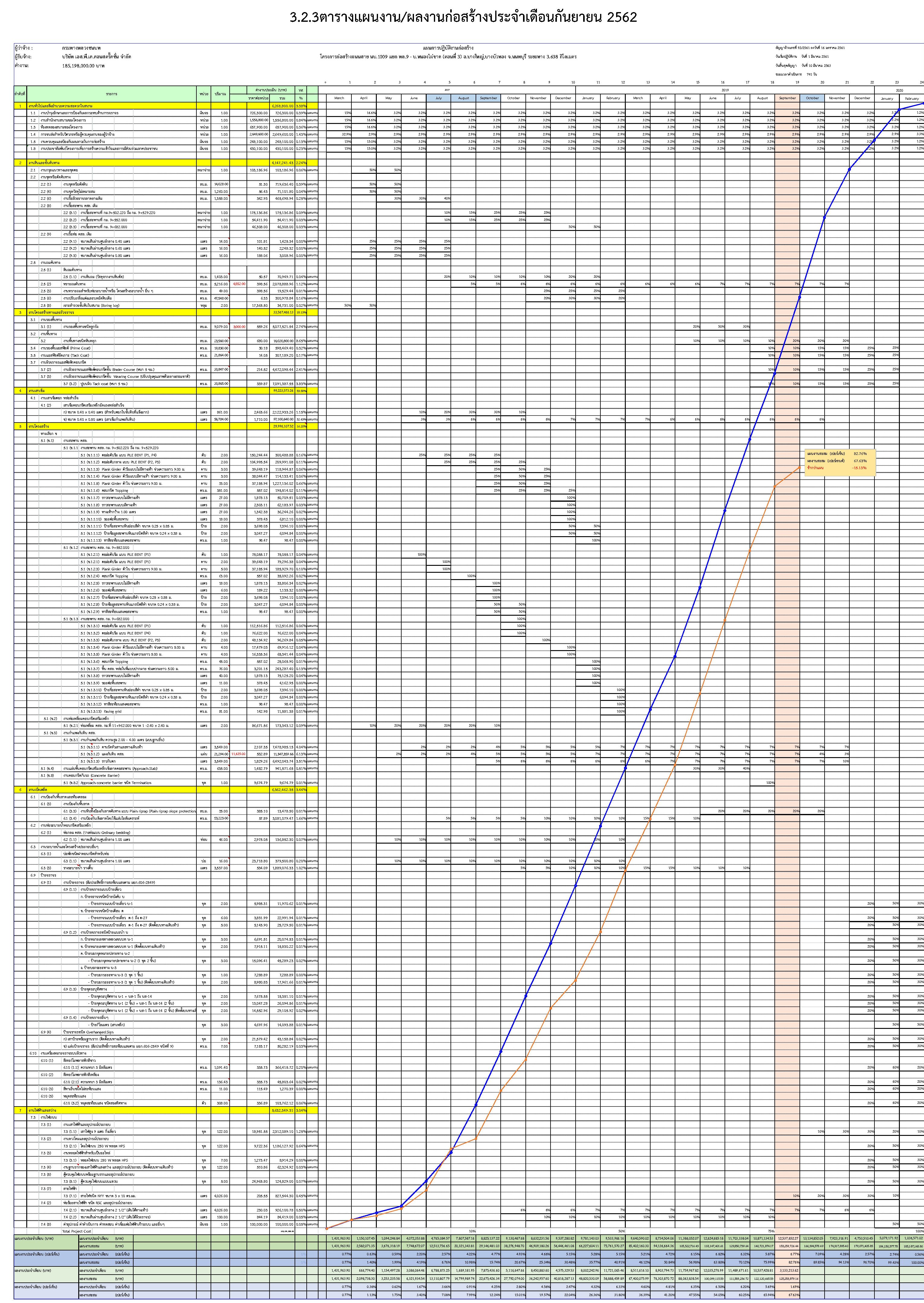

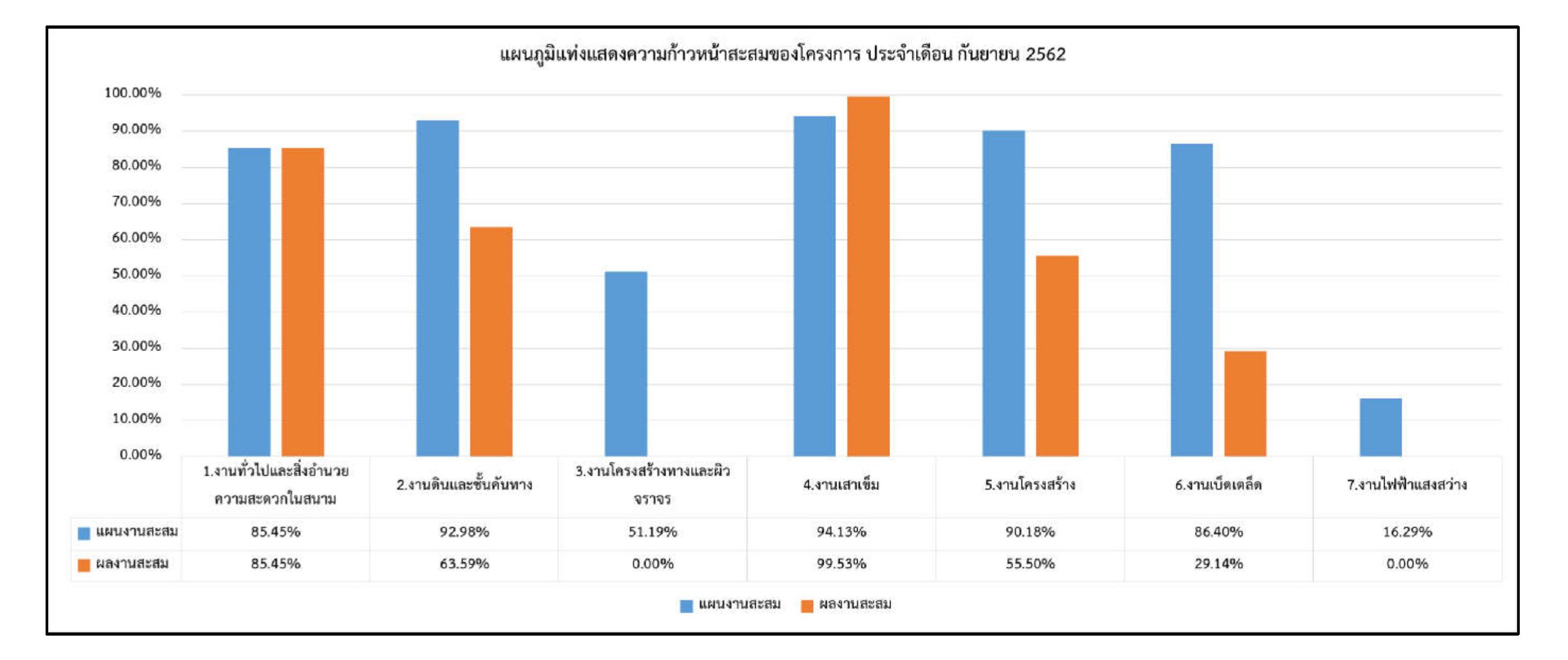

3.2.3แผนภูมิแท่งแสดงความก้าวหน้าสะสมของโครงการฯ

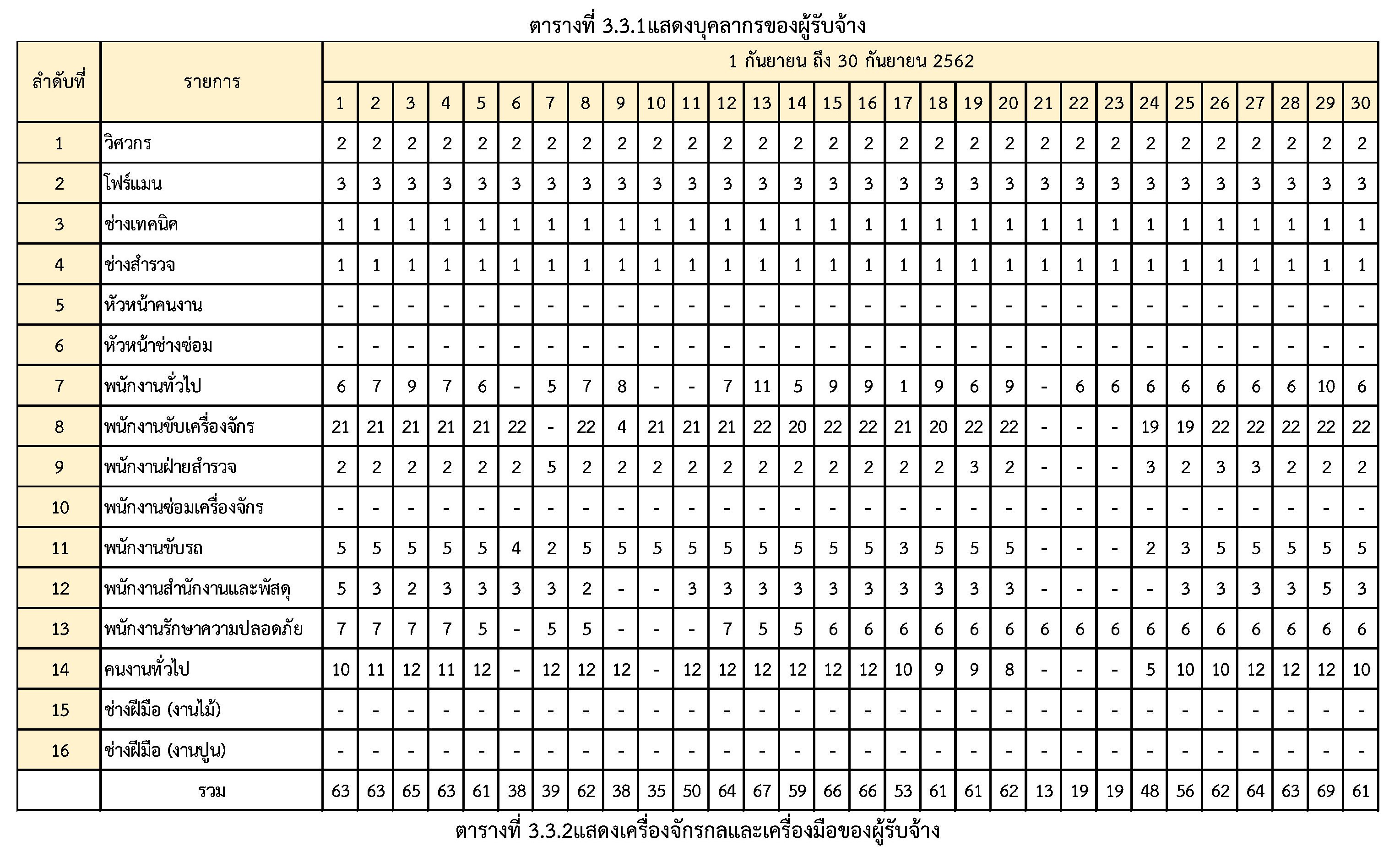

3.3รายงานบุคลากรและเครื่องจักร

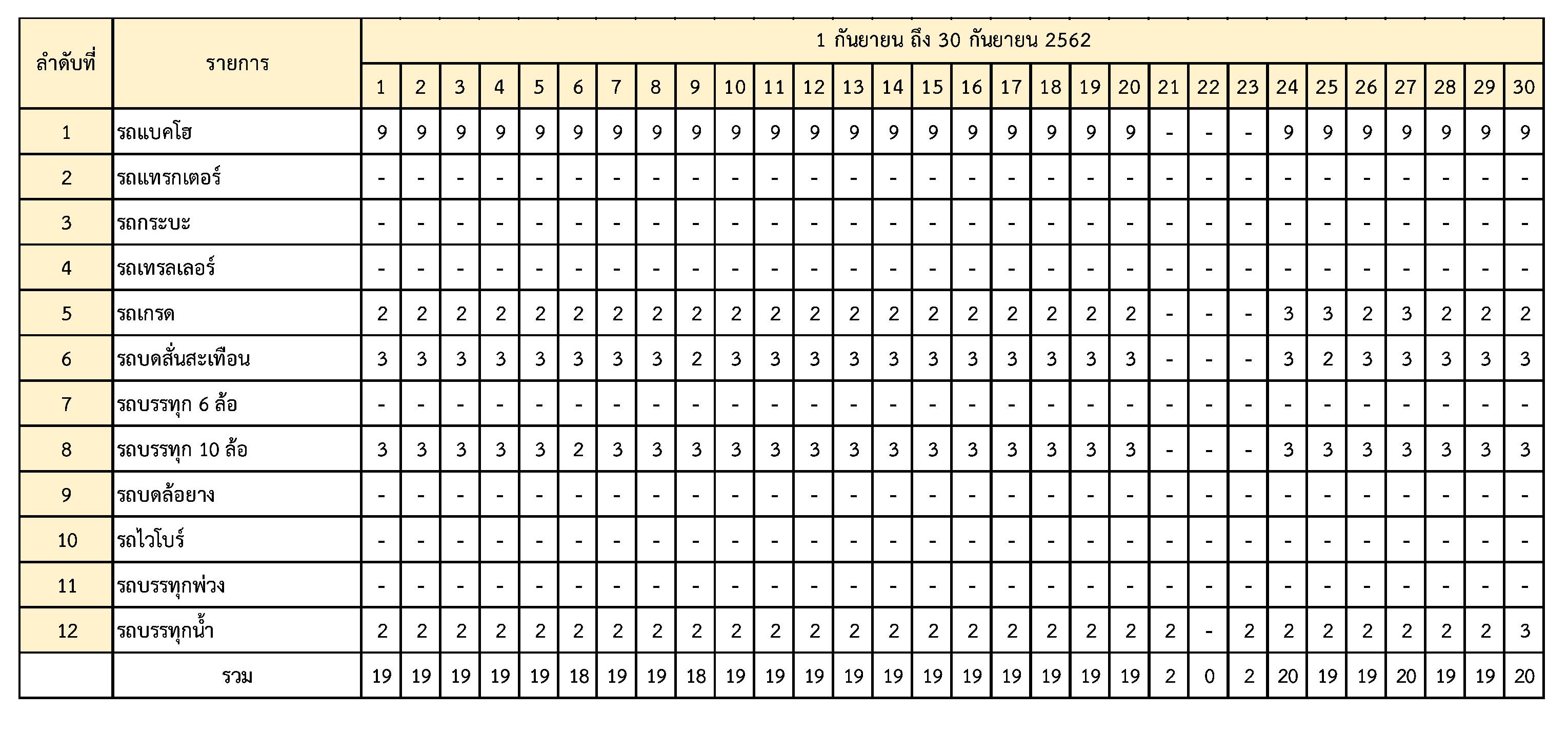

- ระหว่างวันที่ 1 กันยายน2562ถึงวันที่ 30 กันยายน2562ผู้รับจ้างได้จัดเครื่องจักรอุปกรณ์ และบุคลากร เพื่อเข้าดำเนินการตามรายละเอียด ตารางที่ 3.3.1 และตารางที่ 3.3.2
3.4รายงานสภาวะอากาศ

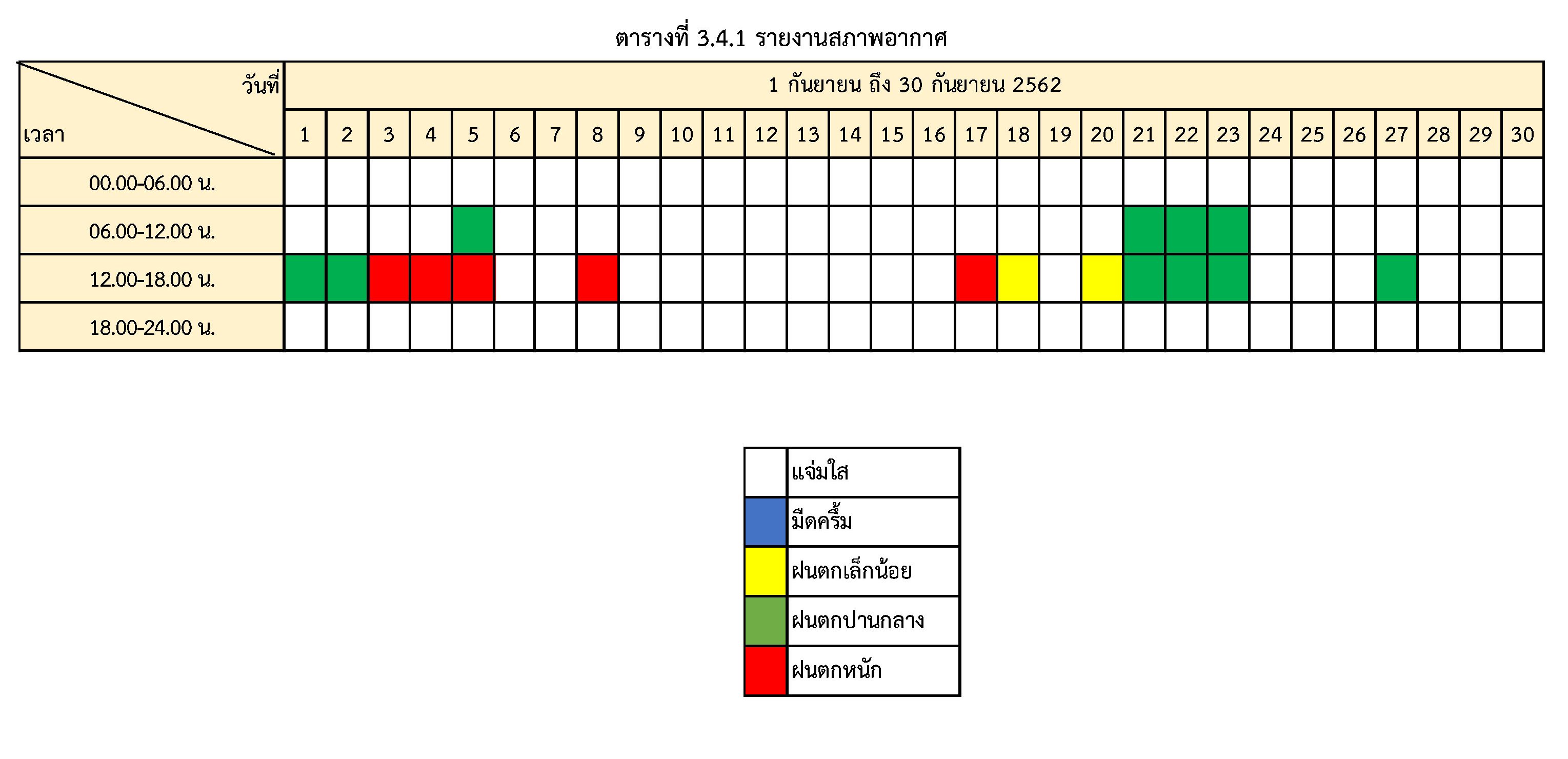

- ระหว่างวันที่ 1 กันยายน 2562 ถึงวันที่ 30 กันยายน 2562สภาพอากาศ สรุปตามตารางที่ 3.4.1
3.5การติดต่อประสานงานกับหน่วยงานที่เกี่ยวข้อง
- ได้ติดต่อประสานงานกับเจ้าหน้าที่กรมทางหลวงชนบท จังหวัดนนทบุรี เพื่ออำนวยความสะดวกในการที่จะประสานงานกับหน่วยงานที่เกี่ยวข้อง
3.6วิเคราะห์สภาวะของงาน
การปฏิบัติงานของผู้รับจ้างในเดือนกันยายน2562เป็นการดำเนินการในส่วนของงานทั่วไปและสิ่งอำนวยความสะดวกในสนาม, งานดินและชั้นคันทาง , งานโครงสร้าง และงานเบ็ดเตล็ด ทั้งนี้ทางโครงการฯ ได้เร่งรัดให้ผู้รับจ้างเร่งปฏิบัติงานให้แล้วเสร็จตามแผนงานที่วางไว้
