บทที่ 3 ความก้าวหน้าของงานก่อสร้าง
บทที่ 3
ความก้าวหน้าของงานก่อสร้าง
3.1 สรุปผลความก้าวหน้าของงานก่อสร้างโครงการ
vความก้าวหน้าประจำเดือน ระหว่างวันที่ 1–31ก.ค. 2562
- แผนงานการก่อสร้าง : 6.32 %
- ผลงานการก่อสร้าง : 6.20 %
- ผลงานก่อสร้าง ช้า/เร็ว กว่าแผนงาน (-,+) : -0.12 %
vความก้าวหน้าสะสมของโครงการ ตั้งแต่เริ่มสัญญา จนถึงวันที่ 31ก.ค. 2562
- แผนงานสะสม : 70.12 %
- ผลงานก่อสร้างสะสม : 60.25 %
- ผลงานก่อสร้าง ช้า/เร็ว กว่าแผนงาน (-,+) : - 9.87 %
- ระยะเวลาก่อสร้างตามสัญญา : 741 วัน
- คงเหลือระยะเวลาดำเนินการก่อสร้าง : 223 วัน
งานตอกเสาเข็มกำแพงกันดินสะสมถึงเดือน พฤศจิกายน2561 |
3.2ความก้าวหน้าของงานแยกตามรายการ

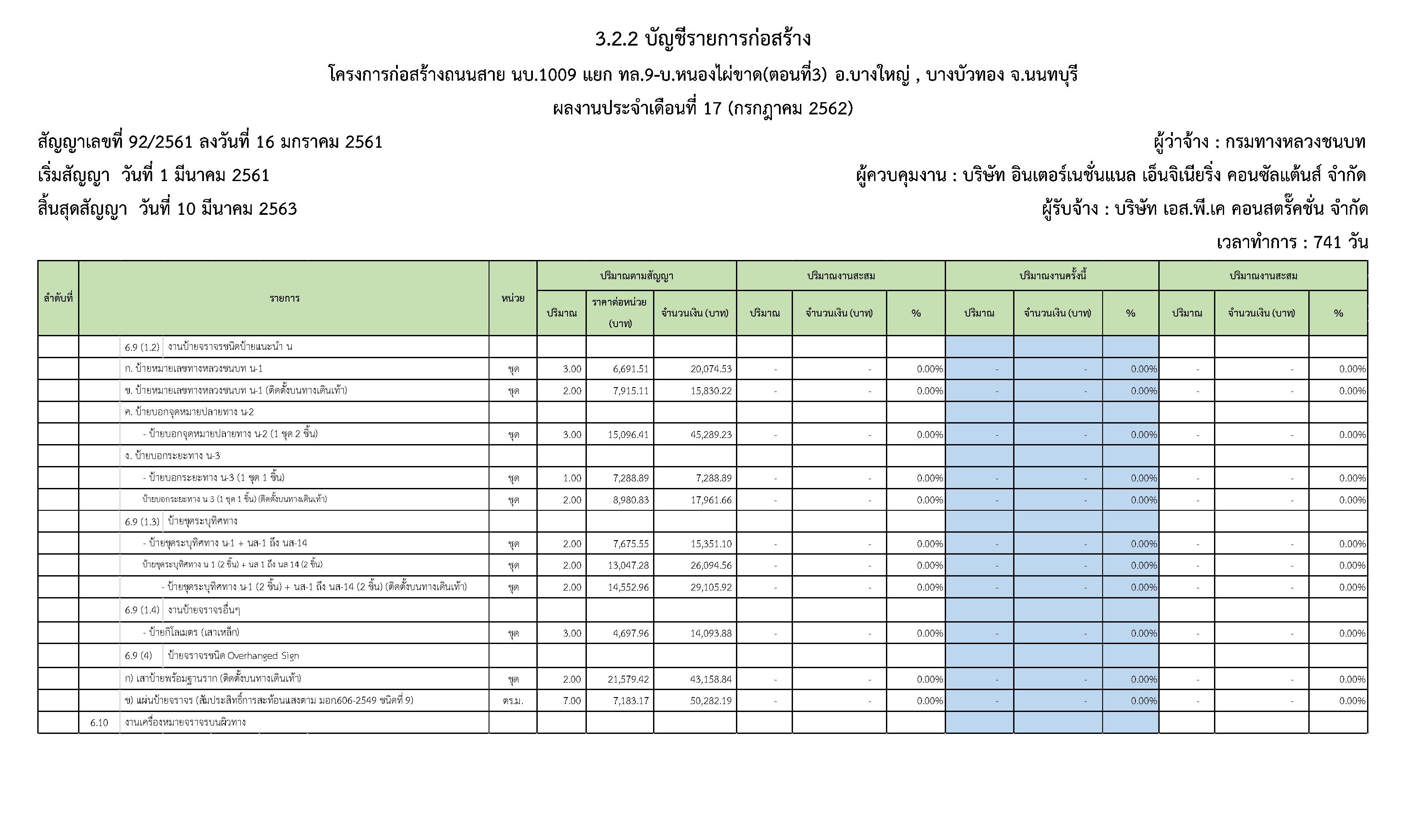

ในระหว่างวันที่1 กรกฎาคม2562ถึงวันที่ 31กรกฎาคม 2562ผู้รับจ้างได้ดำเนินงานในส่วนต่างๆดังนี้
1. งานทั่วไปและสิ่งอำนวยความสะดวกในสนาม
1.1 งานบำรุงรักษาและการป้องกันผลกระทบด้านการจราจร
1.2 งานสำนักงานสนามของโครงการ
1.3 ห้องทดลองสนามของโครงการ
1.4 การขนส่งสำหรับวิศวกรหรือผู้ควบคุมงานของผู้ว่าจ้าง
1.5 งานควบคุมและป้องกันมลภาวะในการก่อสร้าง
1.6 งานประชาสัมพันธ์โครงการเพื่อการสร้างความเข้าใจและการมีส่วนร่วมภาคประชาชน

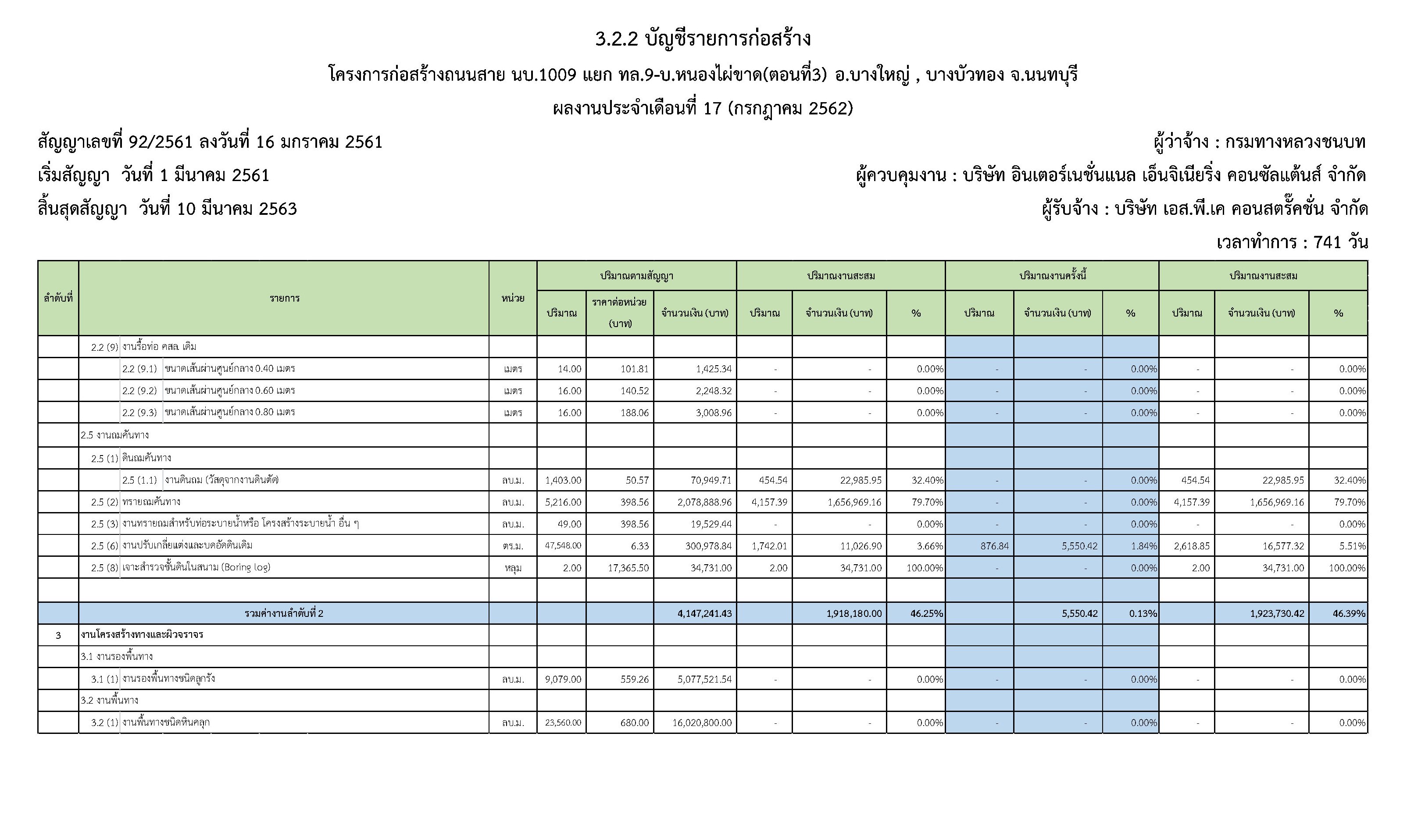

2. งานดินและชั้นคันทาง

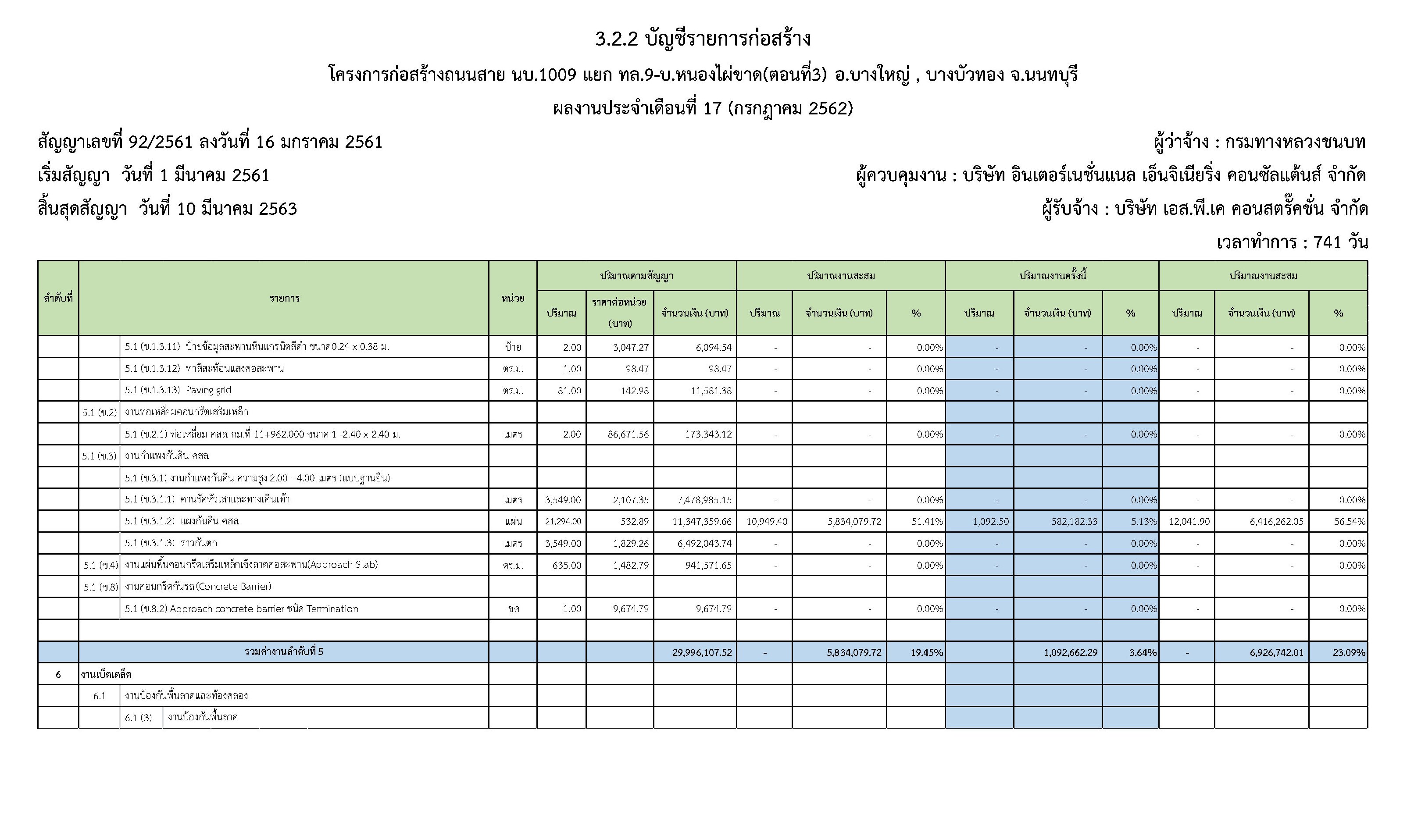

2.5 งานถมคันทาง
2.5 (2)ทรายถมคันทาง

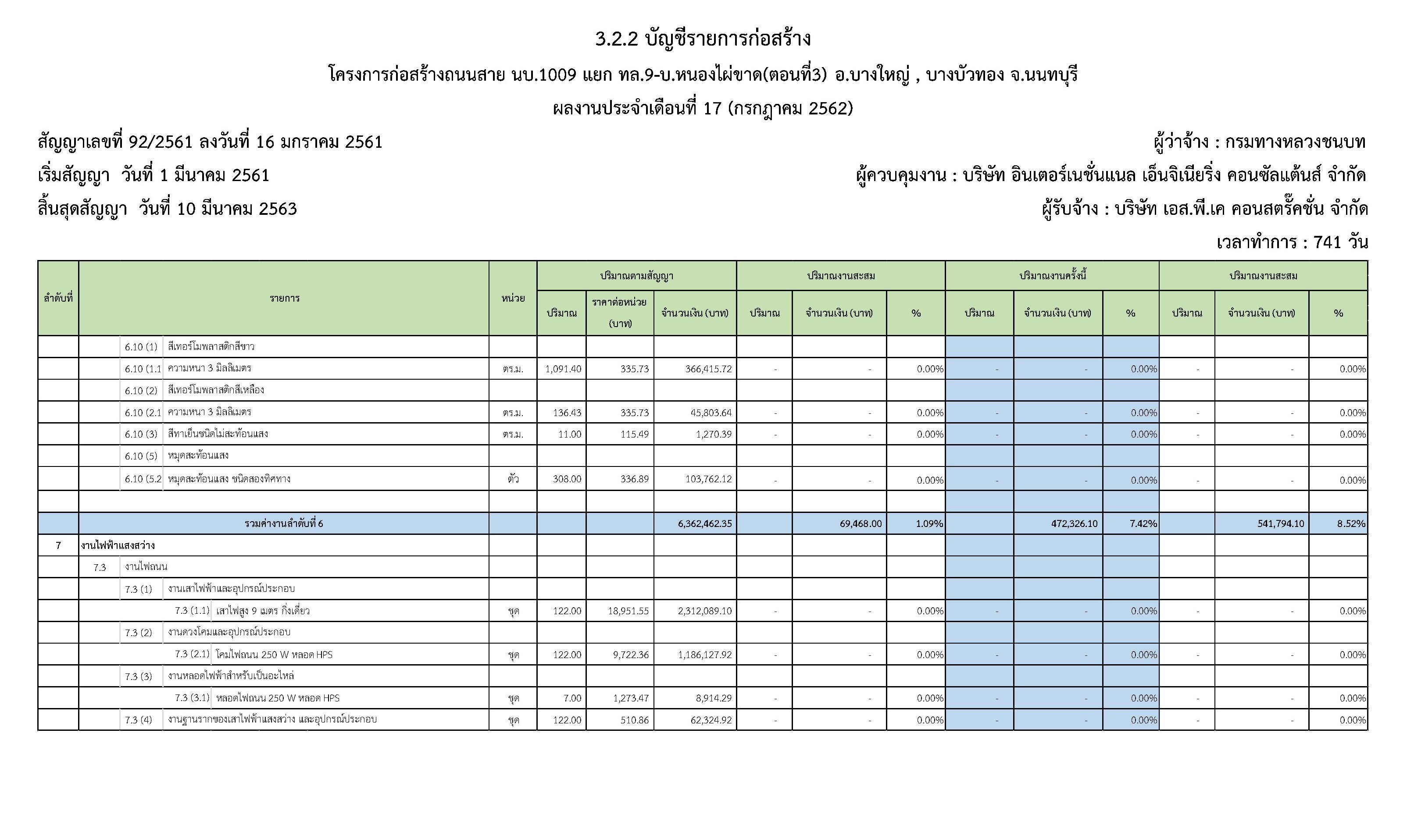

4. งานเสาเข็ม
4.1 งานเสาเข็มตอก หล่อสำเร็จ
4.1 (2)เสาเข็มคอนกรีตเสริมเหล็กอัดแรงหล่อสำเร็จ
ข) เสาเข็มคอนกรีตเสริมเหล็กอัดแรงหล่อสำเร็จขนาด 0.40 x 0.50 เมตร
(เสาเข็มกำแพงกันดิน)

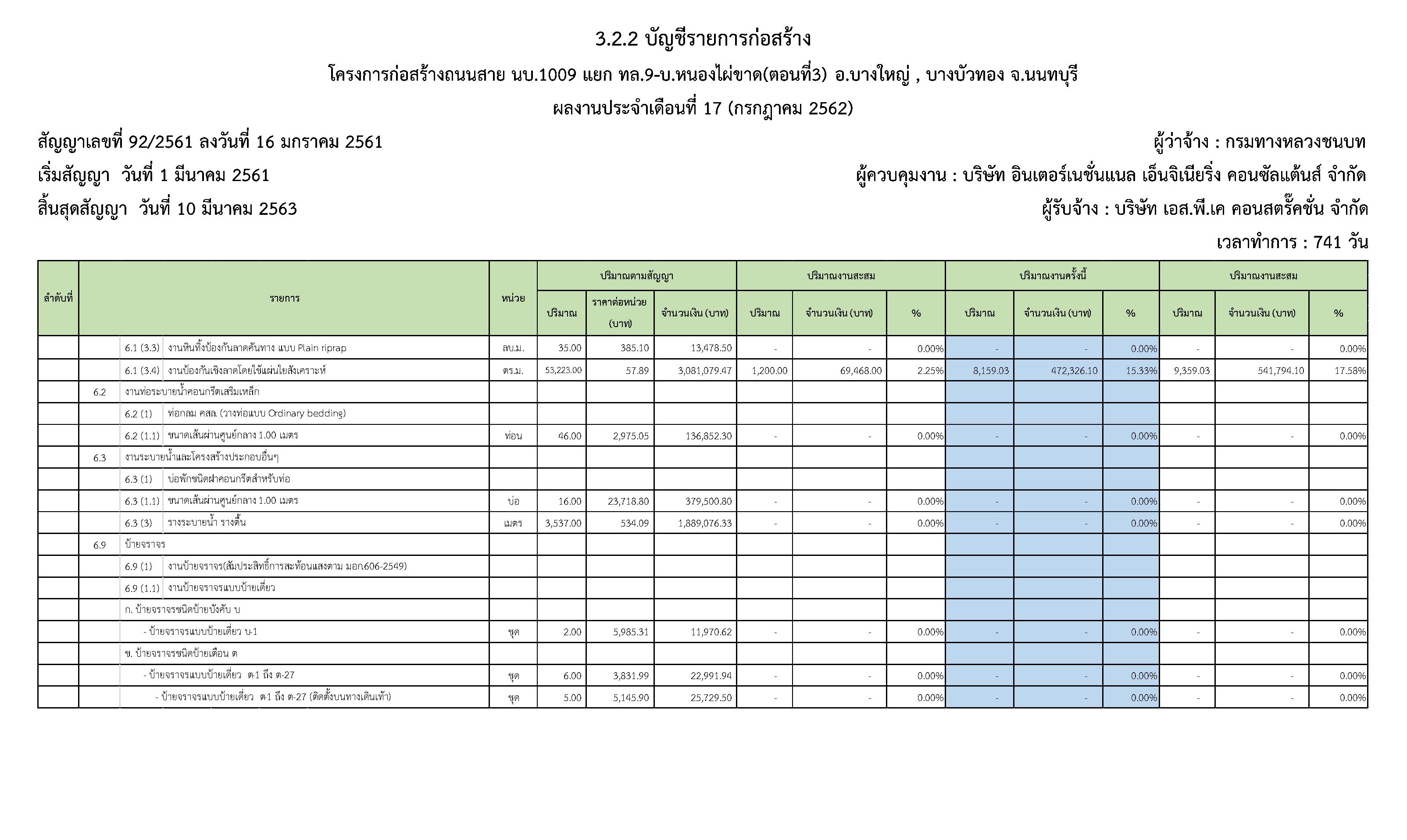

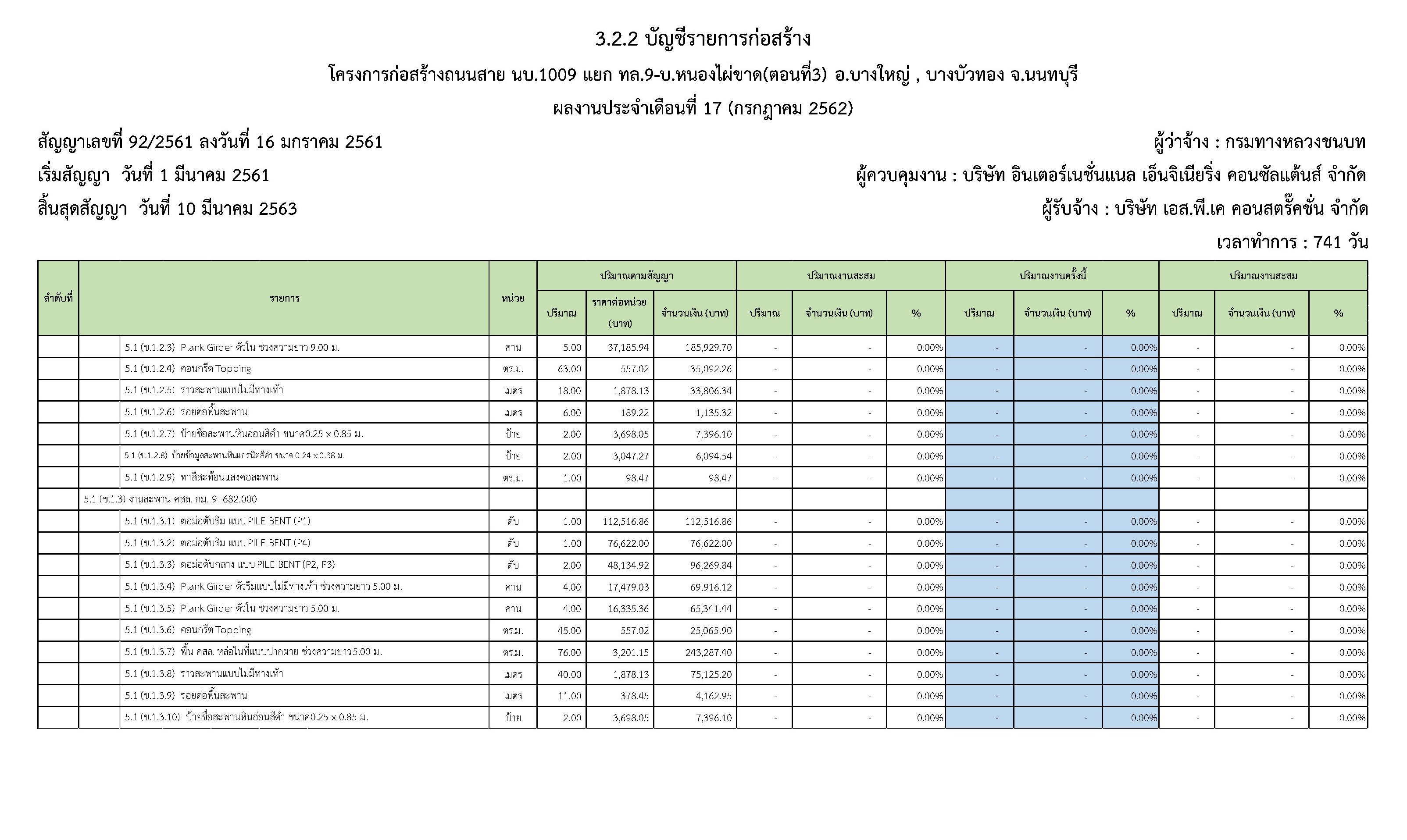

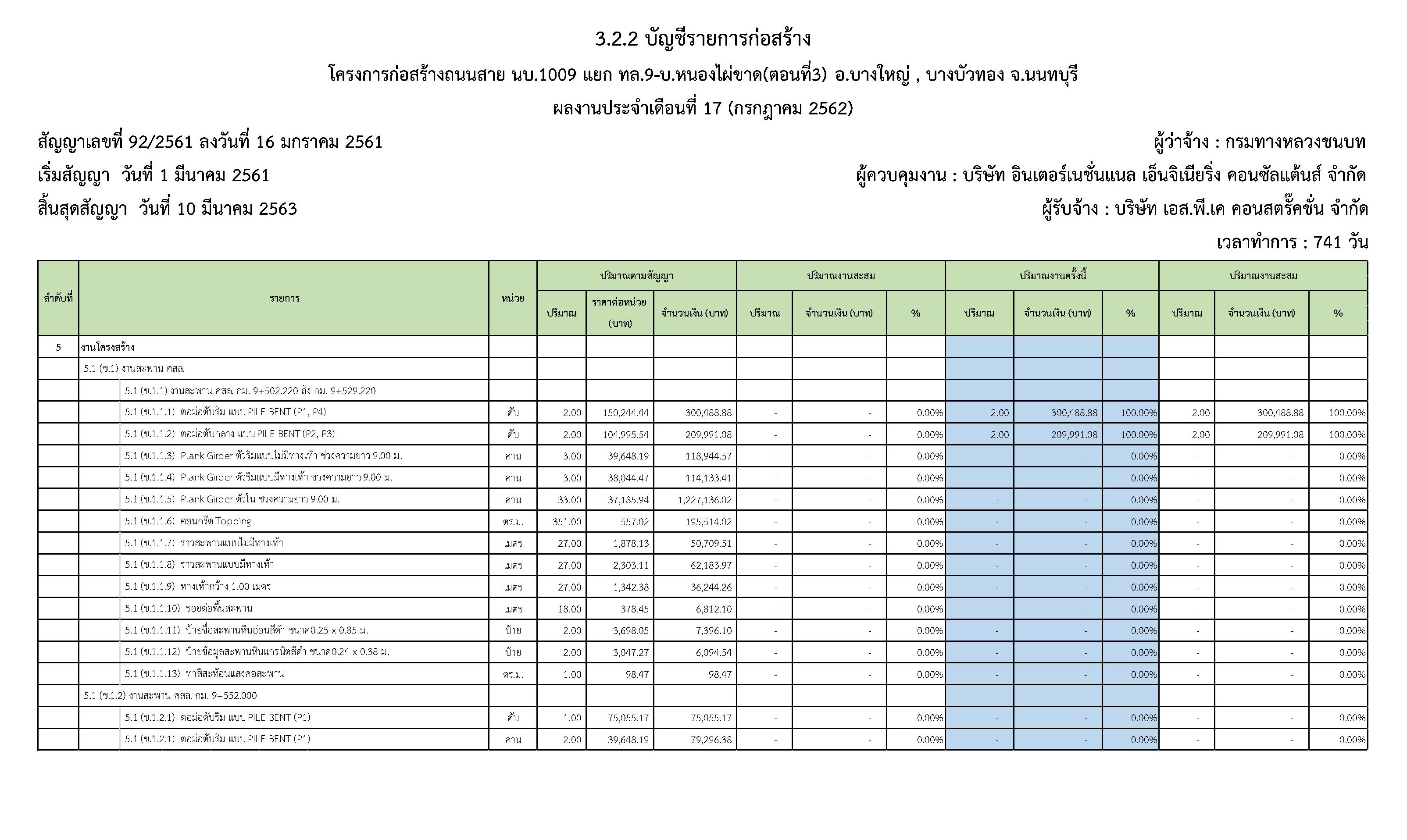

5. งานโครงสร้าง
5.1 (ข.1)งานสะพาน คสล.
5.1 (ข.1.1)งานสะพาน คสล. กม.9+502.220 ถึง กม.9+529.220
5.1 (ข.1.1.1) ตอม่อตับริม แบบ PILE BENT (P1, P4)
5.1 (ข.1.1.2) ตอม่อตับกลาง แบบ PILE BENT (P2, P3)
5.1 (ข.3) งานกำแพงกันดิน คสล.
5.1 (ข.3.1) งานกำแพงกันดิน ความสูง 2.00 - 4.00 เมตร (แบบฐานยื่น)
5.1 (ข.3.1.1) คานรัดหัวเสาและทางเดินเท้า
5.1 (ข.3.1.2) แผงกินดิน คสล.
6. งานเบ็ดเตล็ด

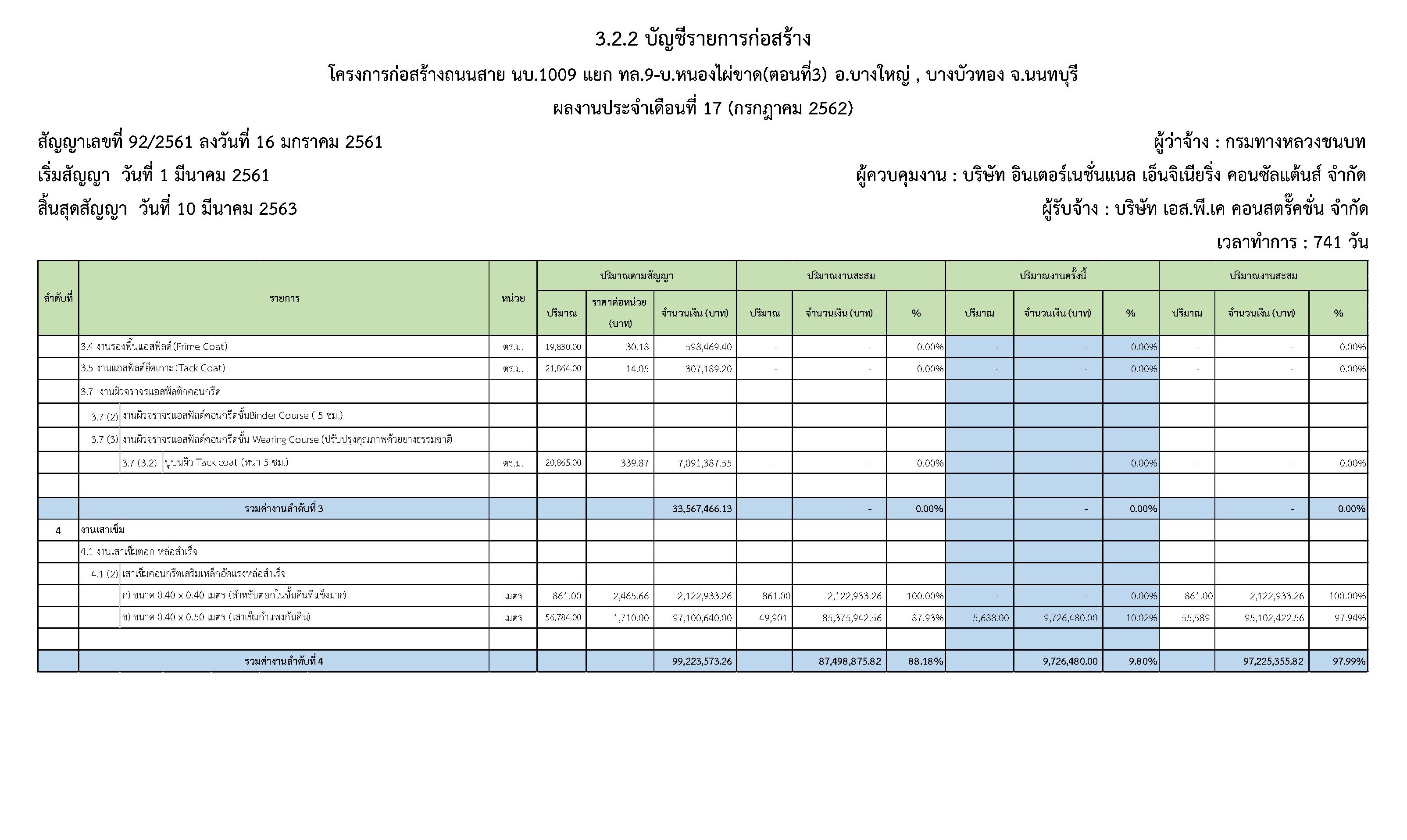

6.1 งานป้องกันพื้นลาดและท้องคลอง

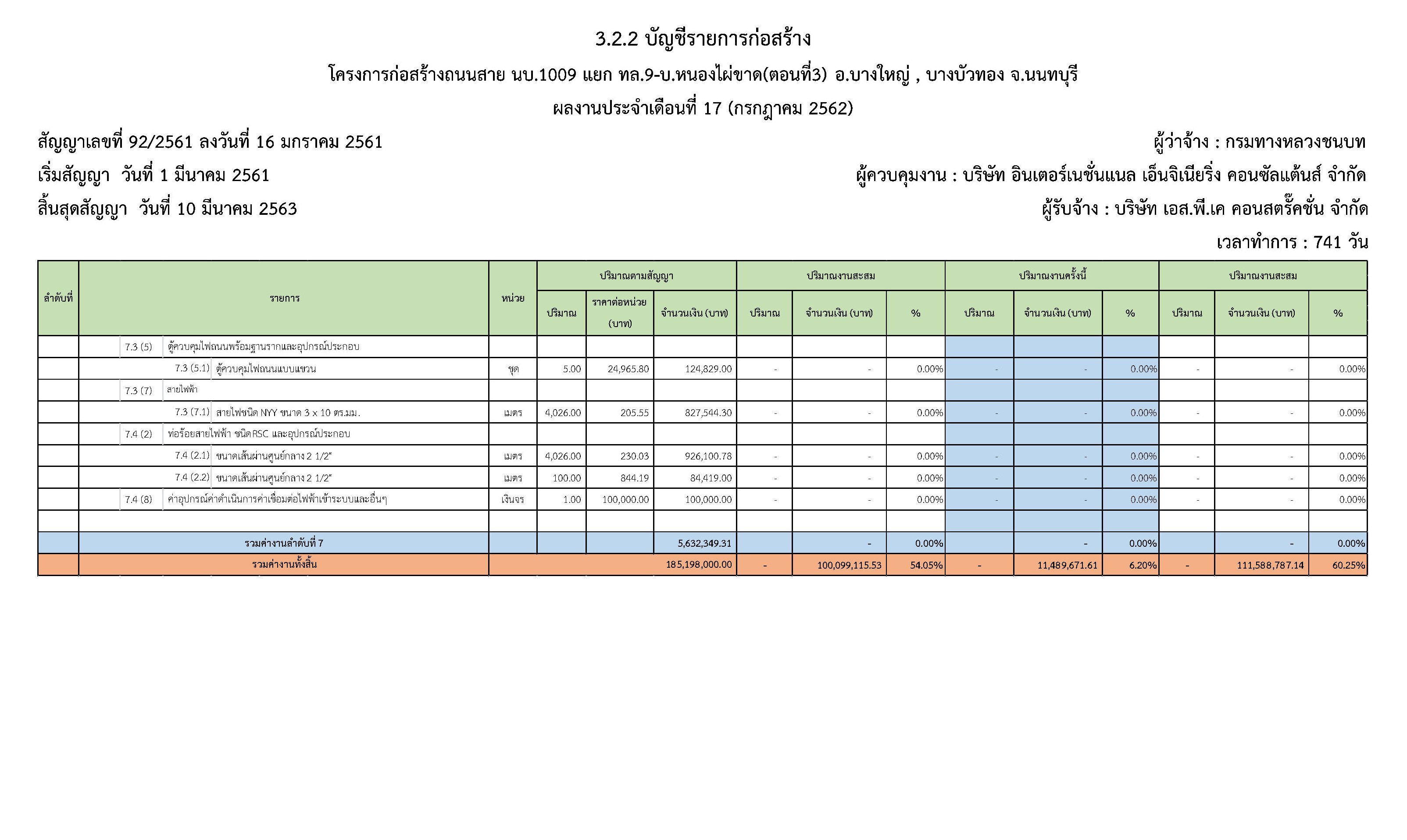

6.1 (3) งานป้องกันพื้นลาด
6.1 (3.4) งานป้องกันเชิงลาดโดยใช้แผ่นใยสังเคราะห์
