บทที่ 3 ความก้าวหน้าของงานก่อสร้าง

บทที่ 3

ความก้าวหน้าของงานก่อสร้าง

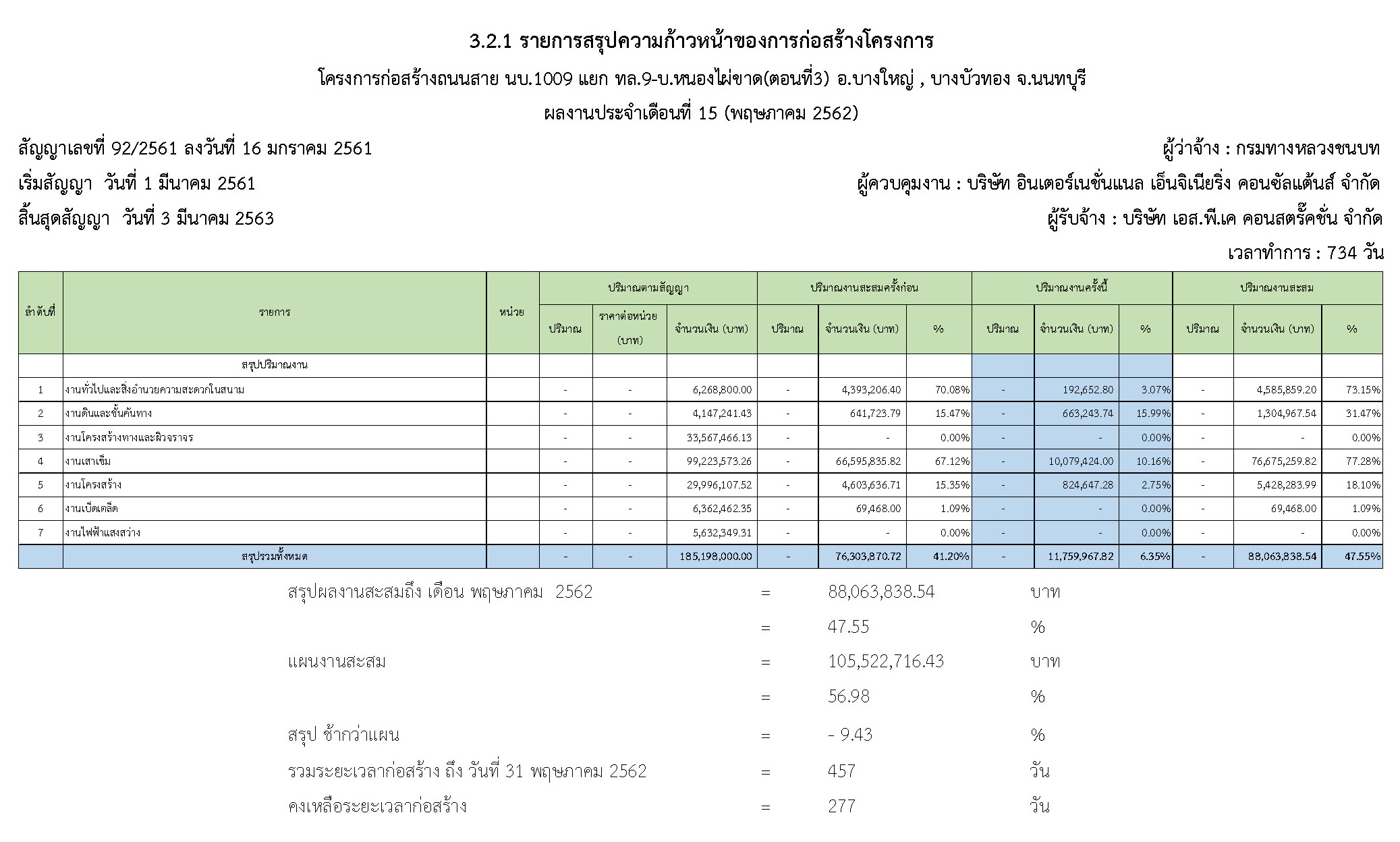

3.1  สรุปผลความก้าวหน้าของงานก่อสร้างโครงการ

v ความก้าวหน้าประจำเดือน ระหว่างวันที่ 1 – 31 พ.ค. 2562

- แผนงานการก่อสร้าง:6.15%

- ผลงานการก่อสร้าง:6.35%

- ผลงานก่อสร้าง ช้า/เร็ว กว่าแผนงาน (-,+):          0.20%

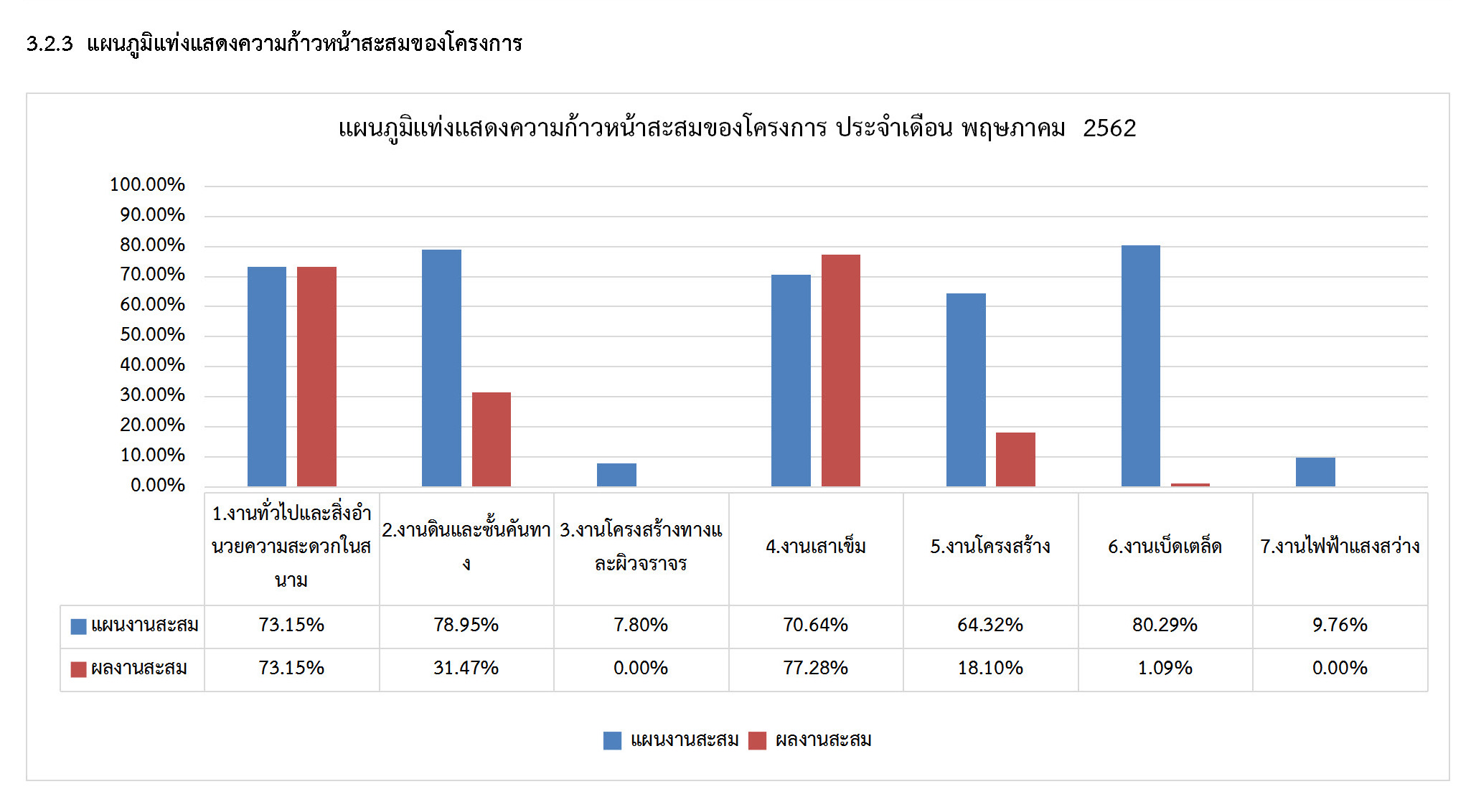

v ความก้าวหน้าสะสมของโครงการ ตั้งแต่เริ่มสัญญา จนถึงวันที่ 31 พ.ค. 2562

- แผนงานสะสม:56.98%

- ผลงานก่อสร้างสะสม:47.55%

- ผลงานก่อสร้าง ช้า/เร็ว กว่าแผนงาน (-,+):         - 9.43%

- ระยะเวลาก่อสร้างตามสัญญา :734 วัน

- คงเหลือระยะเวลาดำเนินการก่อสร้าง:277วัน

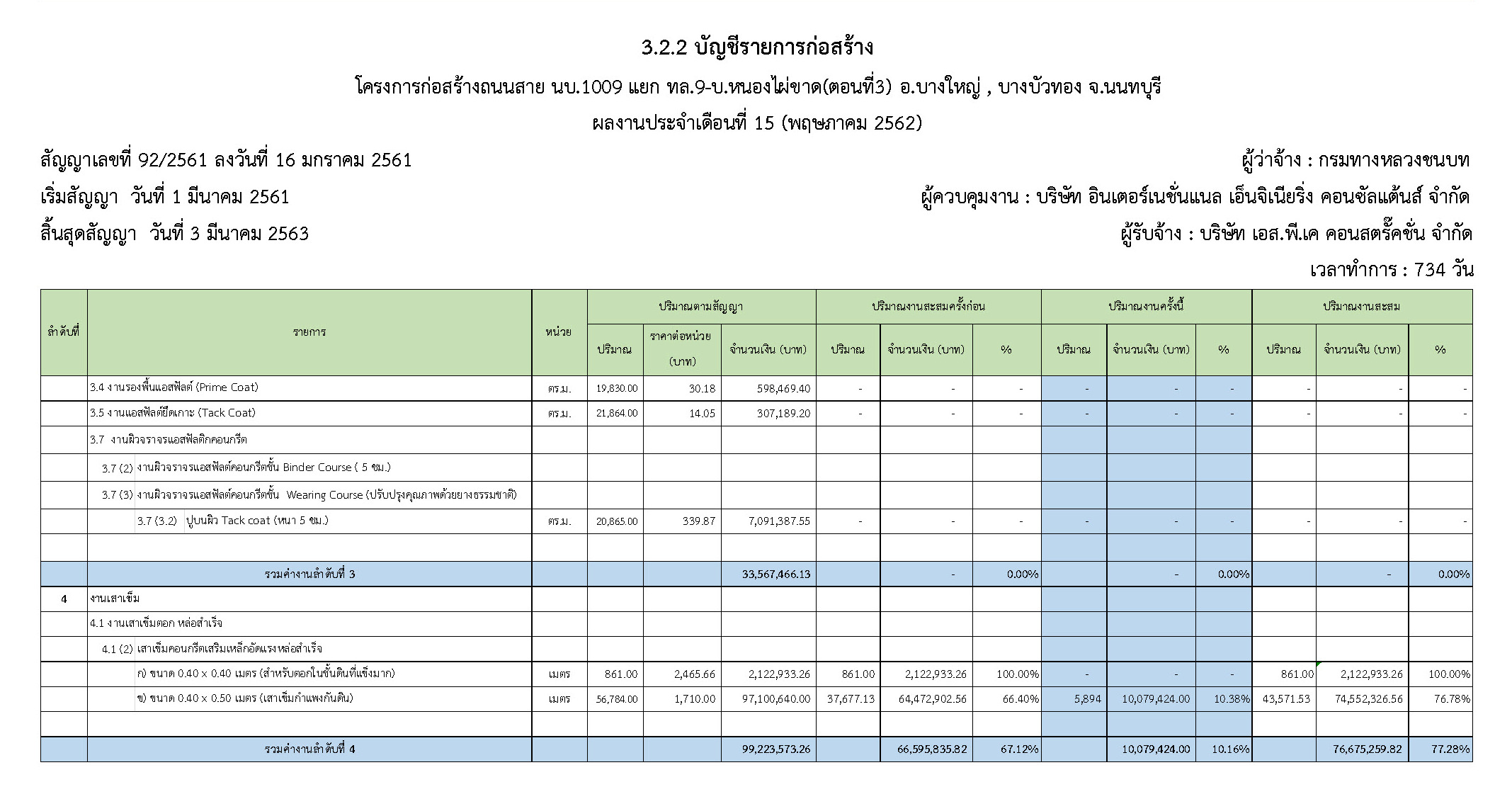

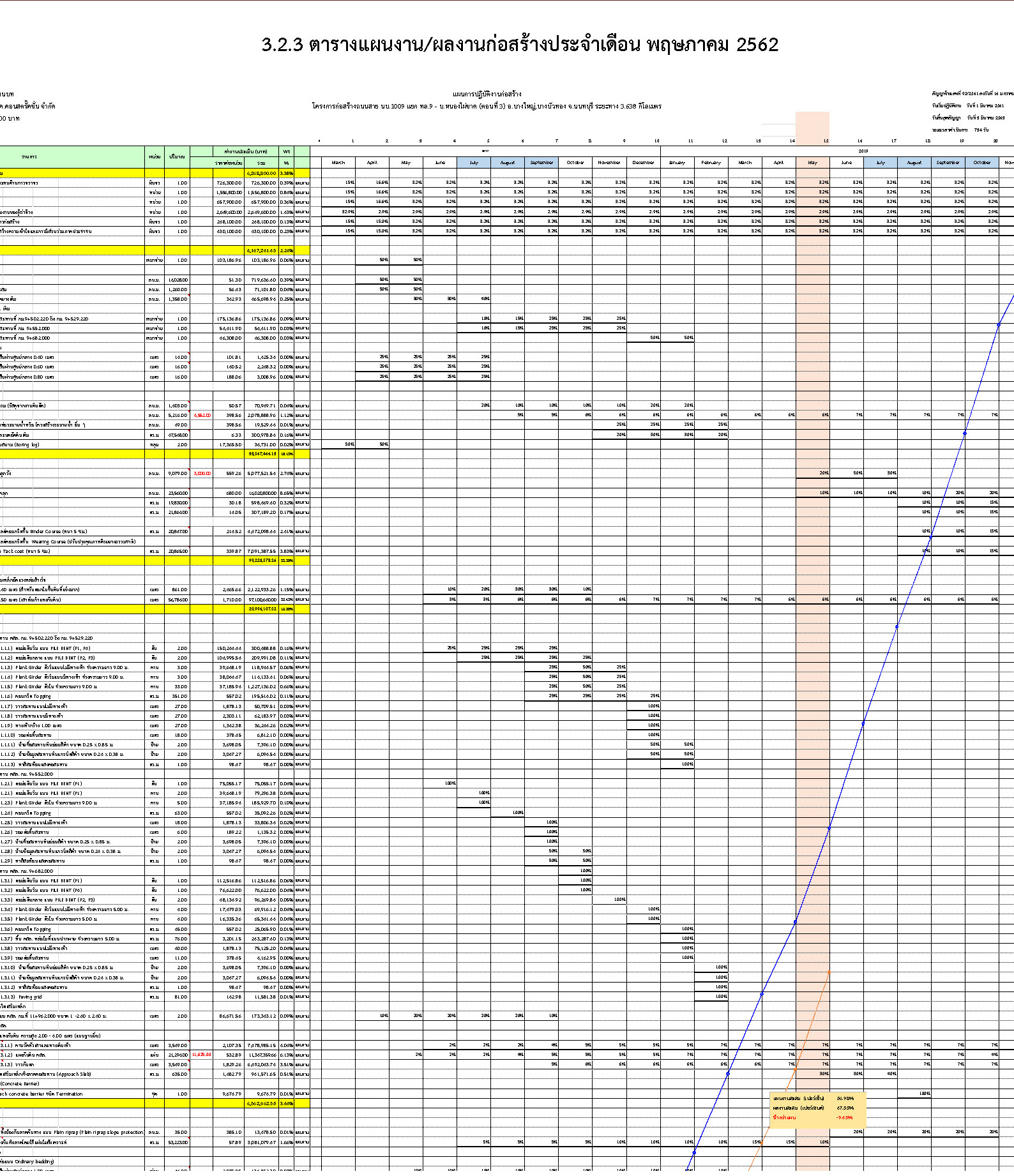

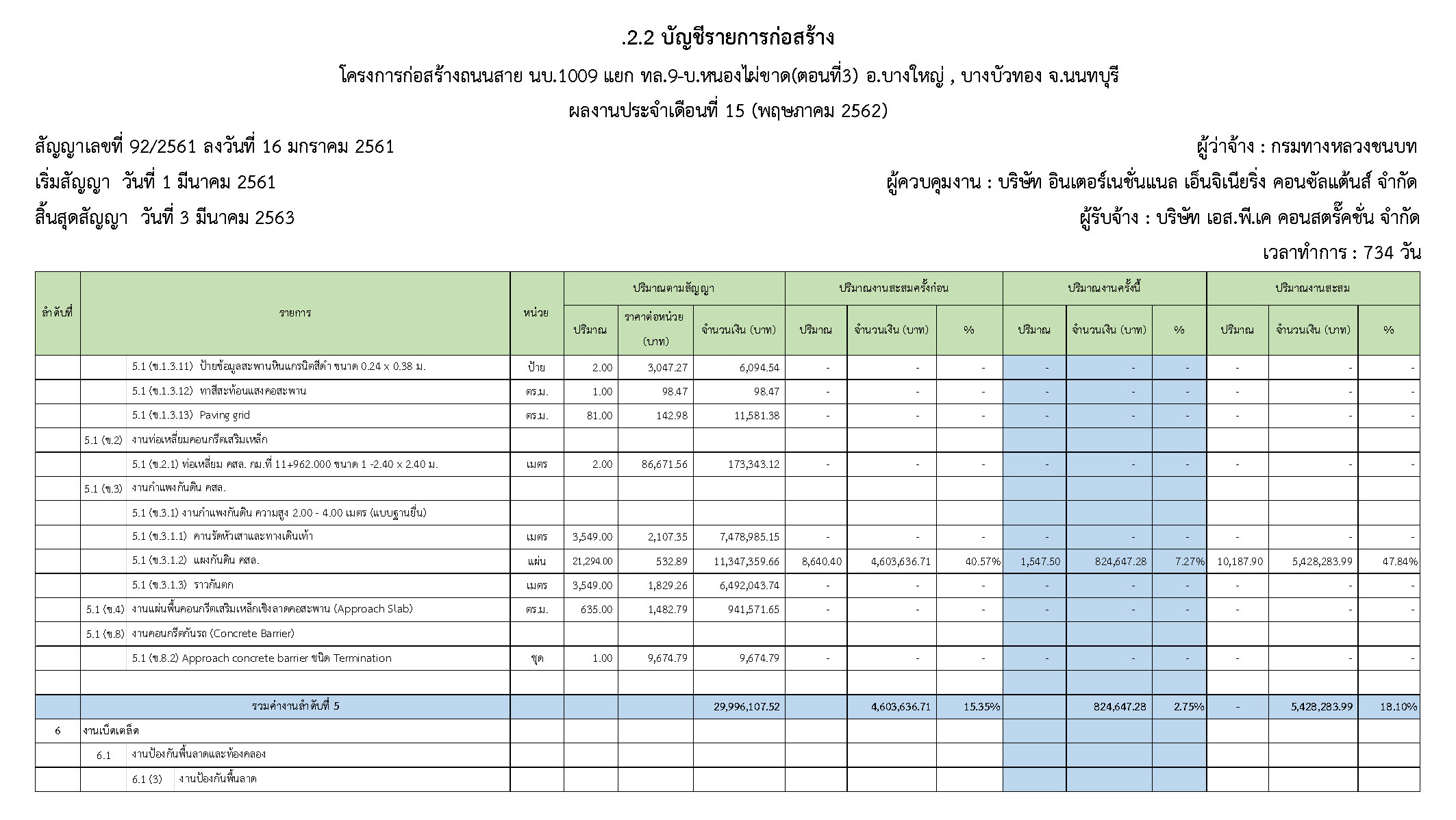

3.2  ความก้าวหน้าของงานแยกตามรายการ

ในระหว่างวันที่ 1 พฤษภาคม 2562 ถึง วันที่ 31 พฤษภาคม 2562 ผู้รับจ้างได้ดำเนินงานในส่วนต่างๆดังนี้

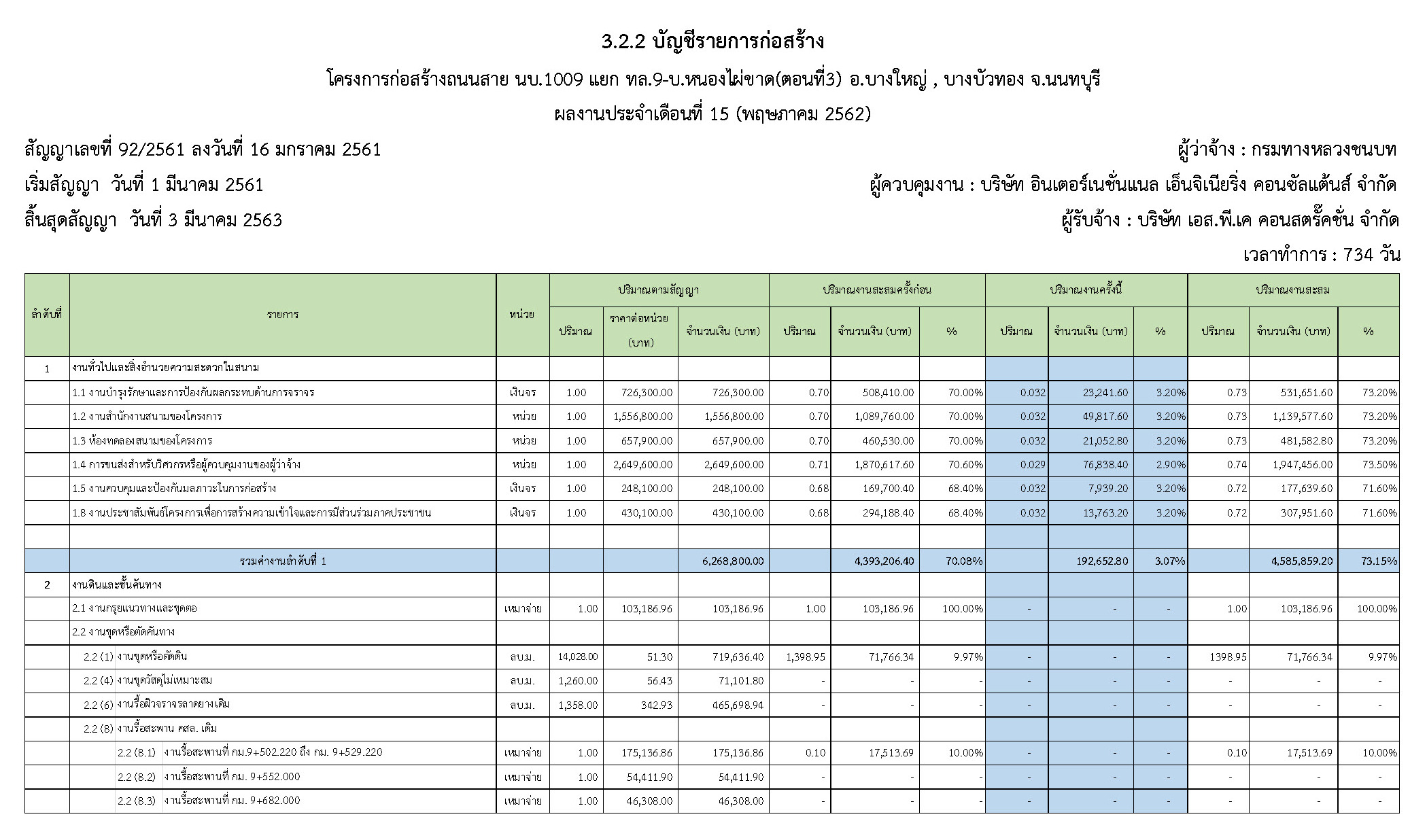

1. งานทั่วไปและสิ่งอำนวยความสะดวกในสนาม

1.1  งานบำรุงรักษาและการป้องกันผลกระทบด้านการจราจร

1.2 งานสำนักงานสนามของโครงการ

1.3 ห้องทดลองสนามของโครงการ

1.4 การขนส่งสำหรับวิศวกรหรือผู้ควบคุมงานของผู้ว่าจ้าง

1.5 งานควบคุมและป้องกันมลภาวะในการก่อสร้าง

1.6 งานประชาสัมพันธ์โครงการเพื่อการสร้างความเข้าใจและการมีส่วนร่วมภาคประชาชน

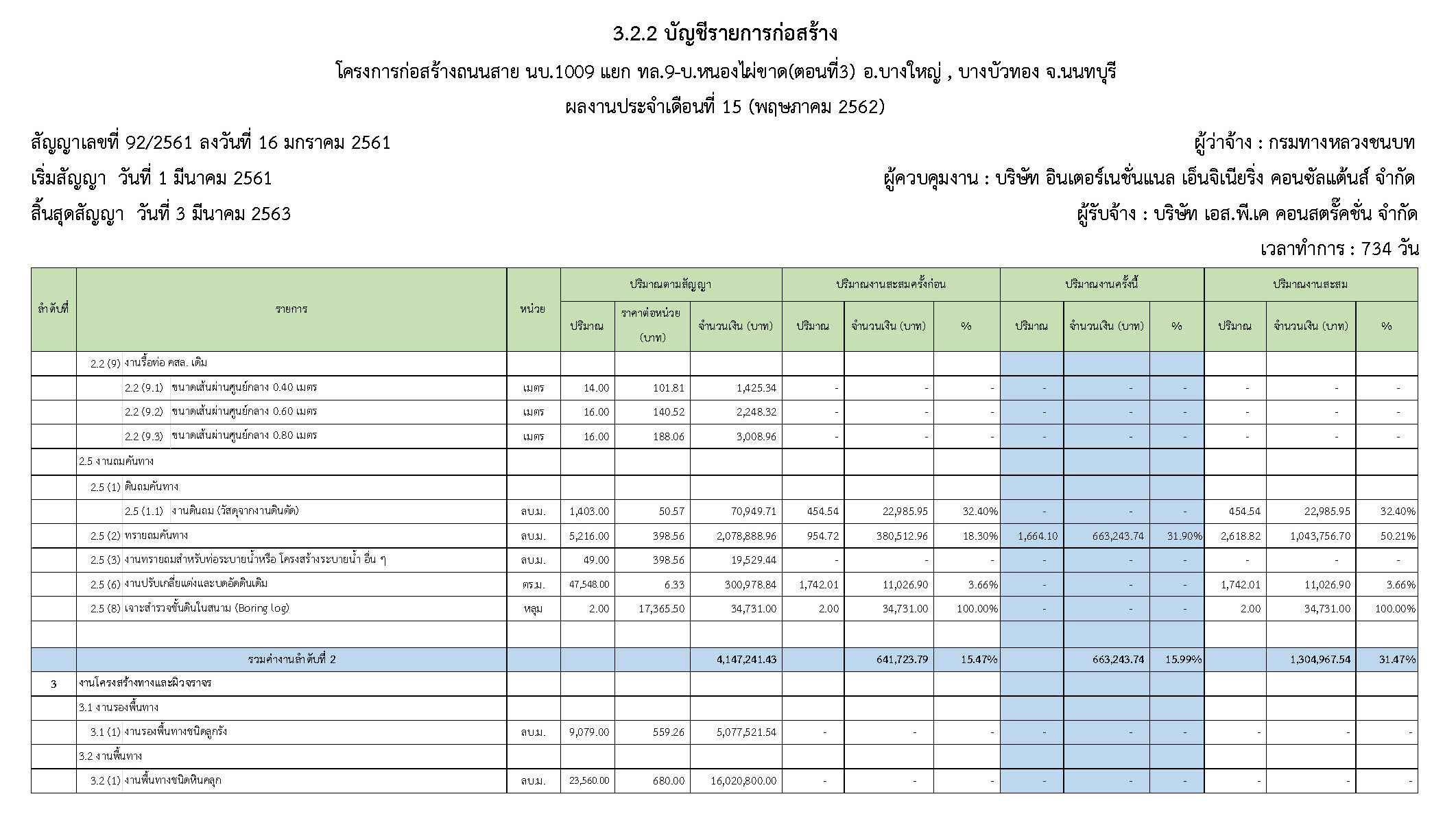

     2.  งานดินและชั้นคันทาง

2.5 งานถมคันทาง

      2.5 (2)  ทรายถมคันทาง

    4.   งานเสาเข็ม

4.1 งานเสาเข็มตอก หล่อสำเร็จ

4.1 (2)   เสาเข็มคอนกรีตเสริมเหล็กอัดแรงหล่อสำเร็จ

           ข) เสาเข็มคอนกรีตเสริมเหล็กอัดแรงหล่อสำเร็จ ขนาด 0.40 x 0.50 เมตร

               (เสาเข็มกำแพงกันดิน)

    5.   งานโครงสร้าง

5.1 (ข.3) งานกำแพงกันดิน คสล.

            5.1 (ข.3.1) งานกำแพงกันดิน ความสูง 2.00 - 4.00 เมตร (แบบฐานยื่น)

            5.1 (ข.3.1.1) คานรัดหัวเสาและทางเดินเท้า

            5.1 (ข.3.1.2) แผงกินดิน คสล.

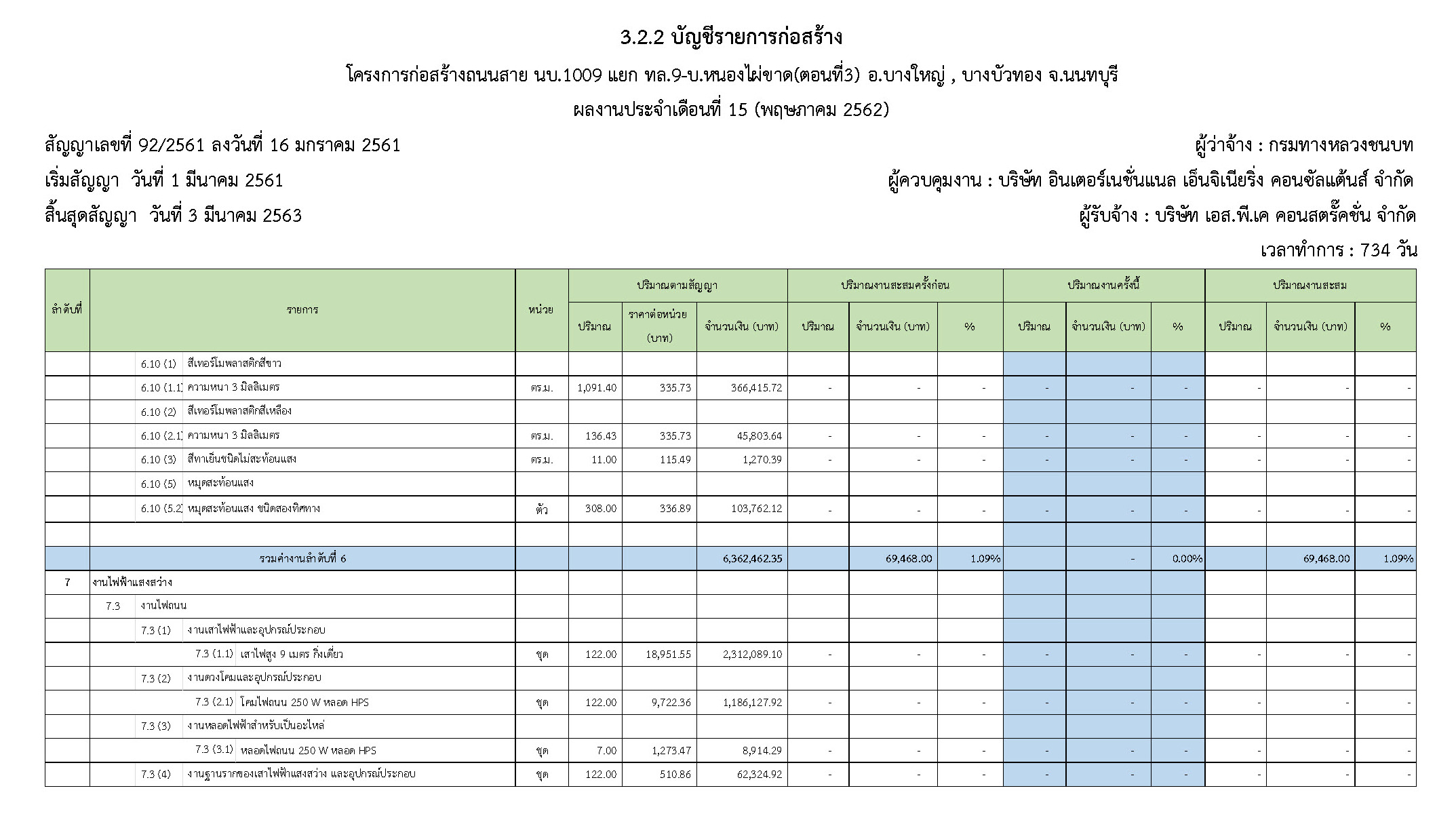

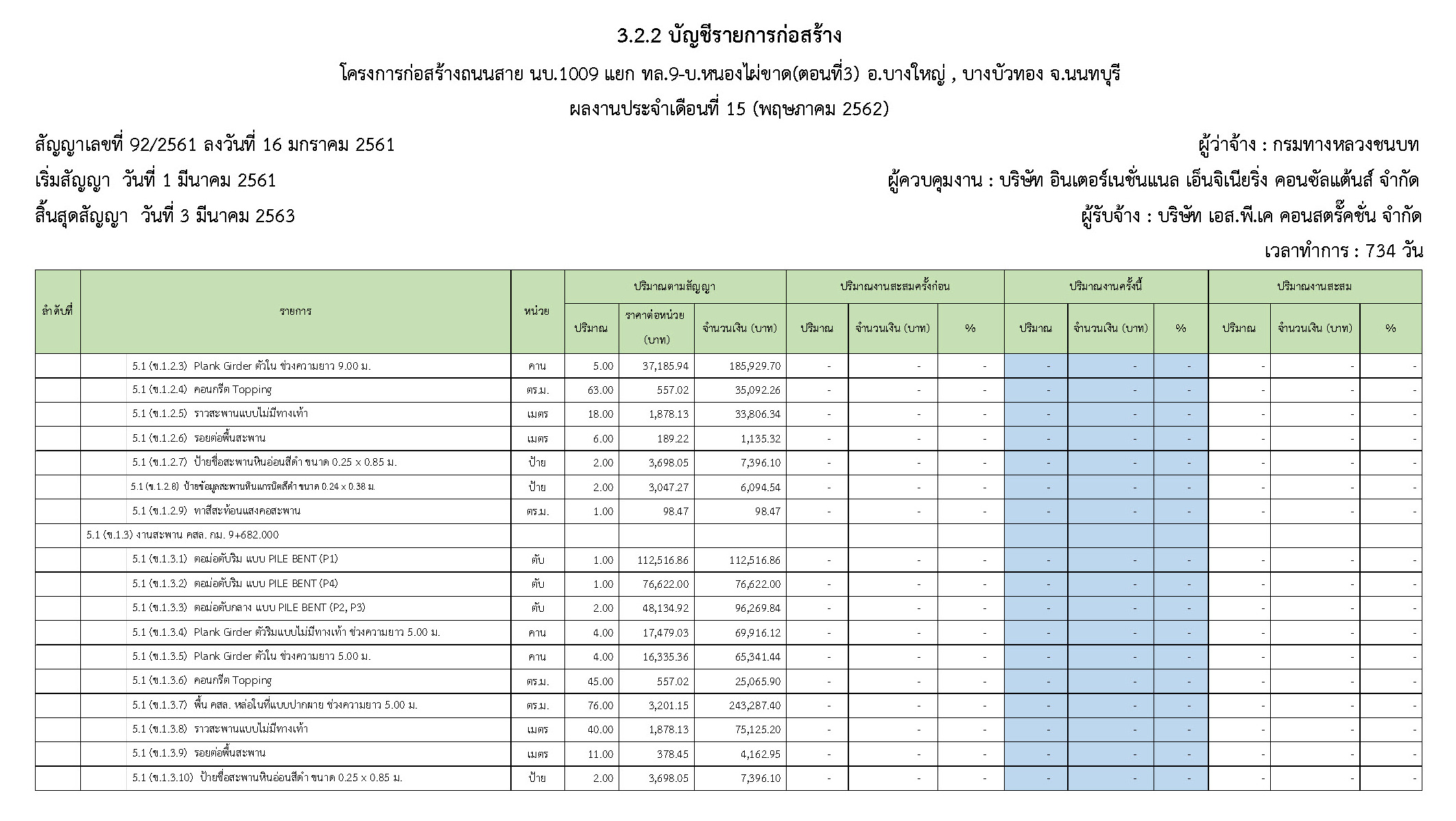

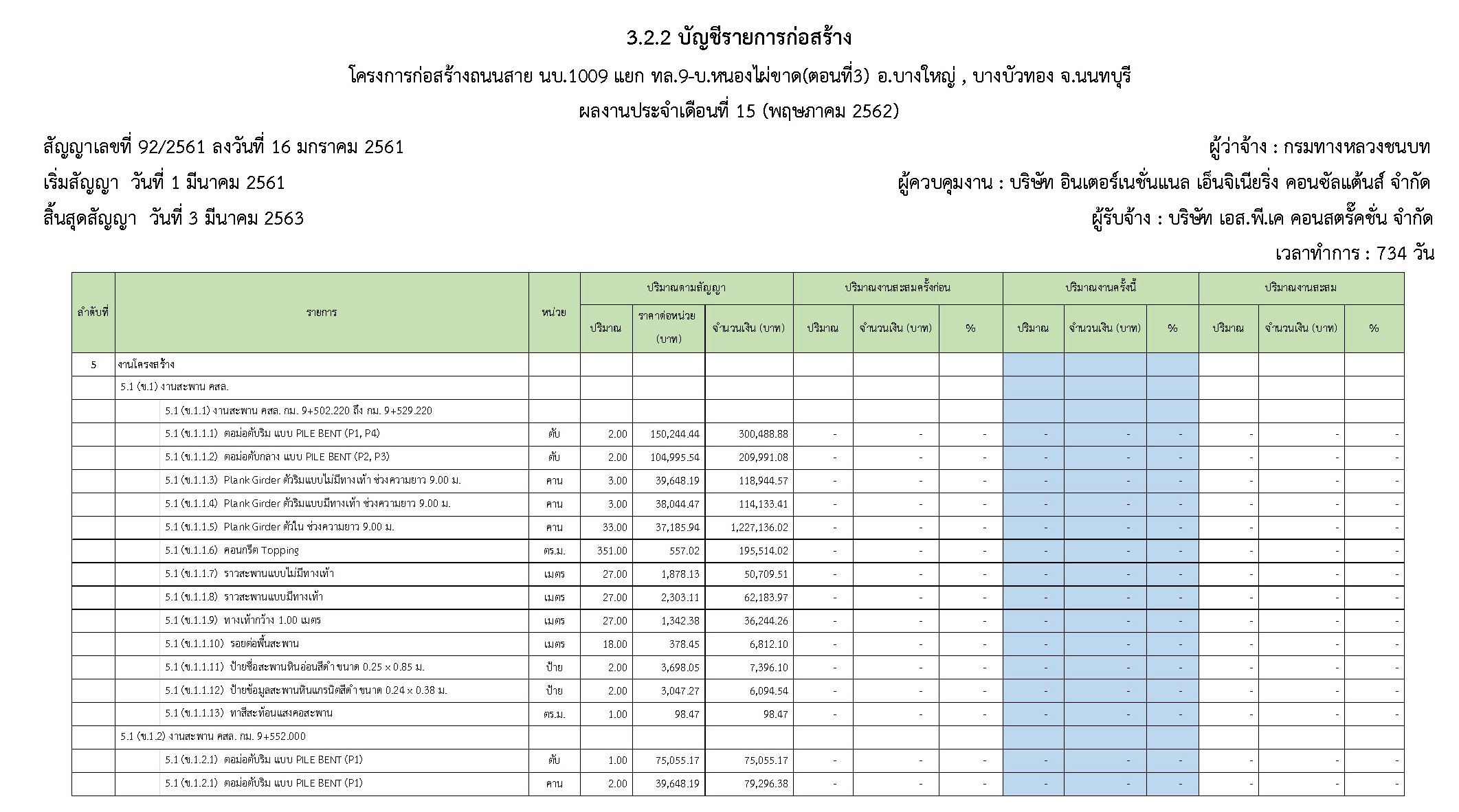

3.3  รายงานบุคลากรและเครื่องจักร

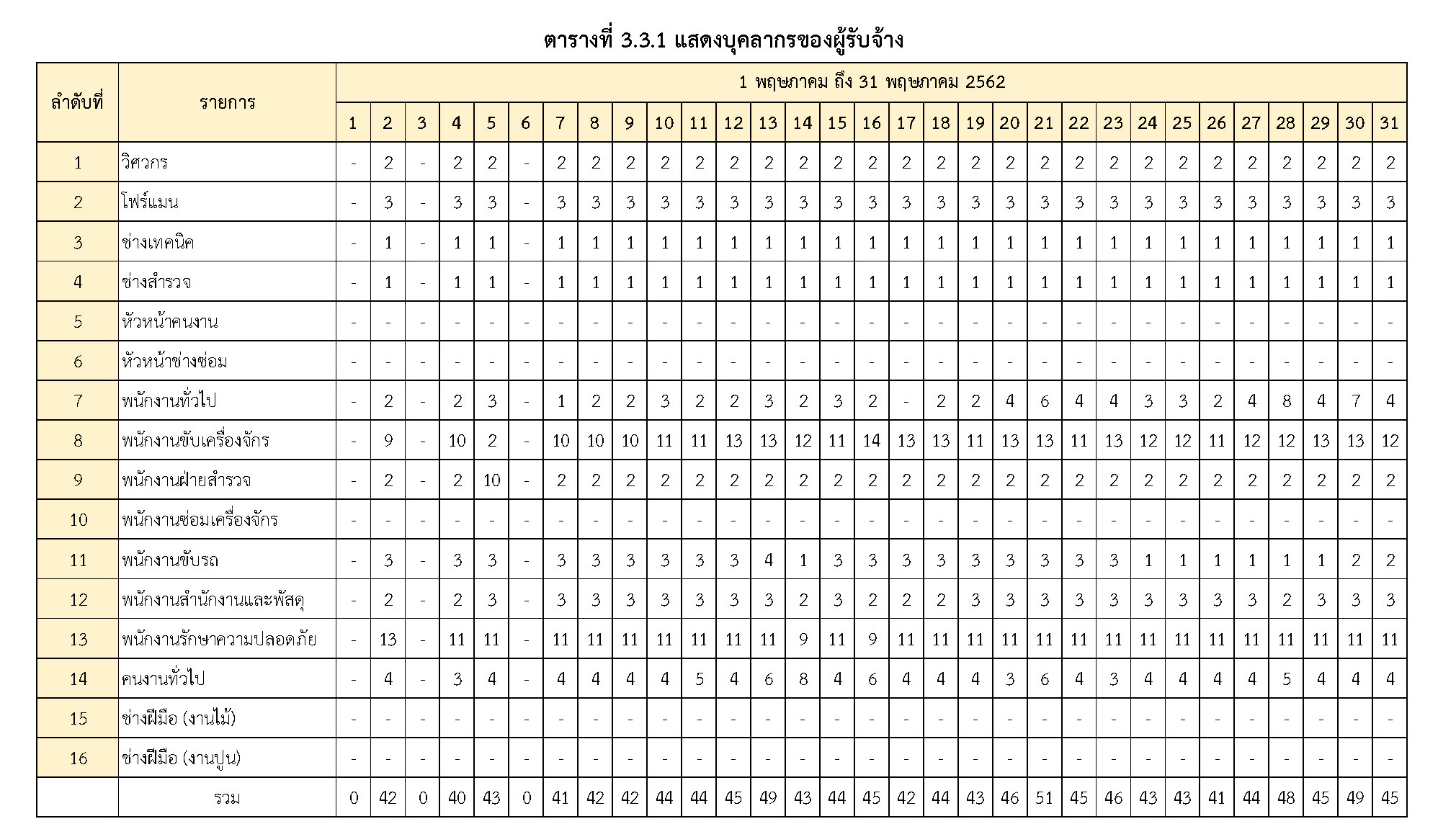

· ระหว่างวันที่ 1 พฤษภาคม 2562 ถึงวันที่ 31 พฤษภาคม 2562 ผู้รับจ้างได้จัดเครื่องจักรอุปกรณ์ และบุคลากร เพื่อเข้าดำเนินการตามรายละเอียด ตารางที่ 3.3.1 และตารางที่ 3.3.2

3.4  รายงานสภาวะอากาศ

· ระหว่างวันที่ 1 พฤษภาคม 2562 ถึงวันที่ 31 พฤษภาคม 2562 สภาพอากาศ สรุปตามตารางที่ 3.4.1

3.5  การติดต่อประสานงานกับหน่วยงานที่เกี่ยวข้อง

· ได้ติดต่อประสานงานกับเจ้าหน้าที่กรมทางหลวงชนบท จังหวัดนนทบุรี เพื่ออำนวยความสะดวกในการที่จะประสานงานกับหน่วยงานที่เกี่ยวข้อง

· ได้ติดต่อประสานงานกับทางการไฟฟ้านครหลวง จังหวัดนนทบุรี เพื่อประสานงานในการรื้อย้ายเสาไฟฟ้าที่ติดขัดกับการก่อสร้าง

3.6  วิเคราะห์สภาวะของงาน

การปฏิบัติงานของผู้รับจ้างในเดือน พฤษภาคม 2562 เป็นการดำเนินการในส่วนของงานทั่วไปและสิ่งอำนวยความสะดวกในสนาม ,  ทรายถมคันทาง , งานเสาเข็มขนาด 0.40 x 0.50 เมตร และงานโครงสร้างในส่วนของงานกำแพงกันดิน คสล. ทั้งนี้ทางโครงการฯ ได้เร่งรัดให้ผู้รับจ้างเร่งปฏิบัติงานให้แล้วเสร็จตามแผนงานที่วางไว้ ซึ่งผู้รับจ้างปฏิบัติตามคำแนะนำของทางโครงการฯ คาดว่าในเดือนหน้าผลการทำงานของผู้รับจ้างจะเป็นไปตามแผน
