บทที่ 3 ความก้าวหน้าของงานก่อสร้าง
บทที่ 3
ความก้าวหน้าของงานก่อสร้าง
3.1 สรุปผลความก้าวหน้าของงานก่อสร้างโครงการ
vความก้าวหน้าประจำเดือน ระหว่างวันที่ 1 – 31 มีนาคม 2562
- ตามแผนงาน : 5.21 %
- ผลงานการก่อสร้าง : 4.60 %
- ผลงานก่อสร้าง ช้า/เร็ว กว่าแผนงาน (-,+) : - 0.61 %
vความก้าวหน้าสะสมของโครงการ ตั้งแต่เริ่มสัญญา จนถึงวันที่ 31 มีนาคม 2562
- แผนงานสะสม : 46.12 %
- ผลงานก่อสร้างสะสม : 36.39 %
- ผลงานก่อสร้าง ช้า/เร็ว กว่าแผนงาน (-,+) : - 9.73 %
- ระยะเวลาก่อสร้างตามสัญญา : 734 วัน
- คงเหลือระยะเวลาดำเนินการก่อสร้าง : 338 วัน
งานตอกเสาเข็มกำแพงกันดินสะสมถึงเดือน พฤศจิกายน 2561 |
3.2 ความก้าวหน้าของงานแยกตามรายการ
ในระหว่างวันที่ 1 มีนาคม 2562 ถึง วันที่ 31 มีนาคม 2562 ผู้รับจ้างได้ดำเนินงานในส่วนต่างๆดังนี้
1. งานทั่วไปและสิ่งอำนวยความสะดวกในสนาม
1.1 งานบำรุงรักษาและการป้องกันผลกระทบด้านการจราจร
1.2 งานสำนักงานสนามของโครงการ
1.3 ห้องทดลองสนามของโครงการ
1.4 การขนส่งสำหรับวิศวกรหรือผู้ควบคุมงานของผู้ว่าจ้าง
1.5 งานควบคุมและป้องกันมลภาวะในการก่อสร้าง
1.6 งานประชาสัมพันธ์โครงการเพื่อการสร้างความเข้าใจและการมีส่วนร่วมภาคประชาชน
4. งานเสาเข็ม
4.1 งานเสาเข็มตอก หล่อสำเร็จ
4.1 (2) เสาเข็มคอนกรีตเสริมเหล็กอัดแรงหล่อสำเร็จ
ข) เสาเข็มคอนกรีตเสริมเหล็กอัดแรงหล่อสำเร็จ ขนาด 0.40 x 0.50 เมตร
(เสาเข็มกำแพงกันดิน)
5. งานโครงสร้าง
5.1 (ข.3) งานกำแพงกันดิน คสล.
5.1 (ข.3.1) งานกำแพงกันดิน ความสูง 2.00 - 4.00 เมตร (แบบฐานยื่น)
5.1 (ข.3.1.1) คานรัดหัวเสาและทางเดินเท้า
5.1 (ข.3.1.2) แผงกินดิน คสล.
5.1 (ข.3.1.3) ราวกันตก

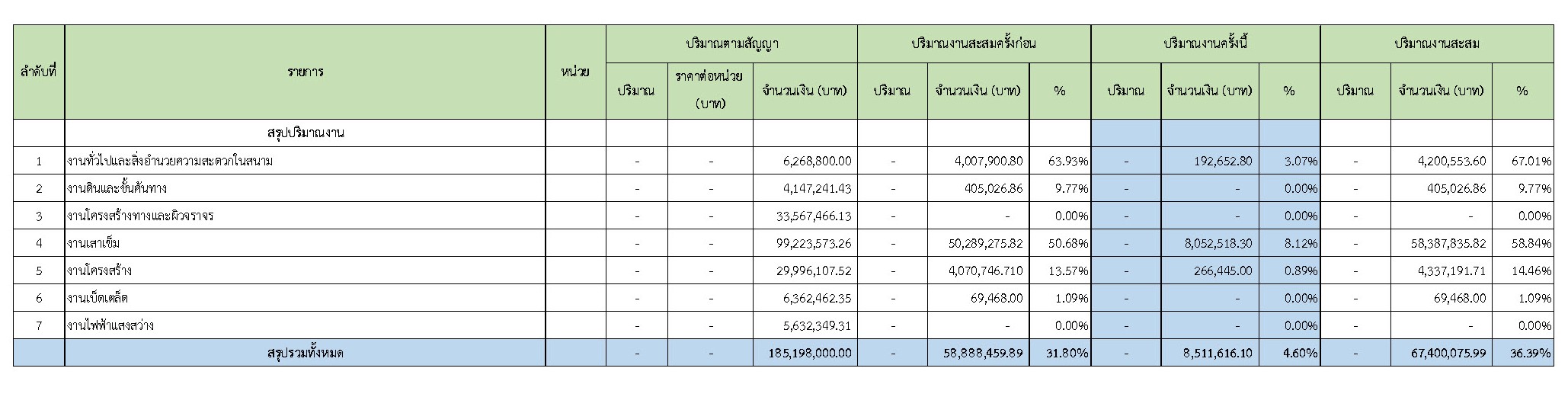

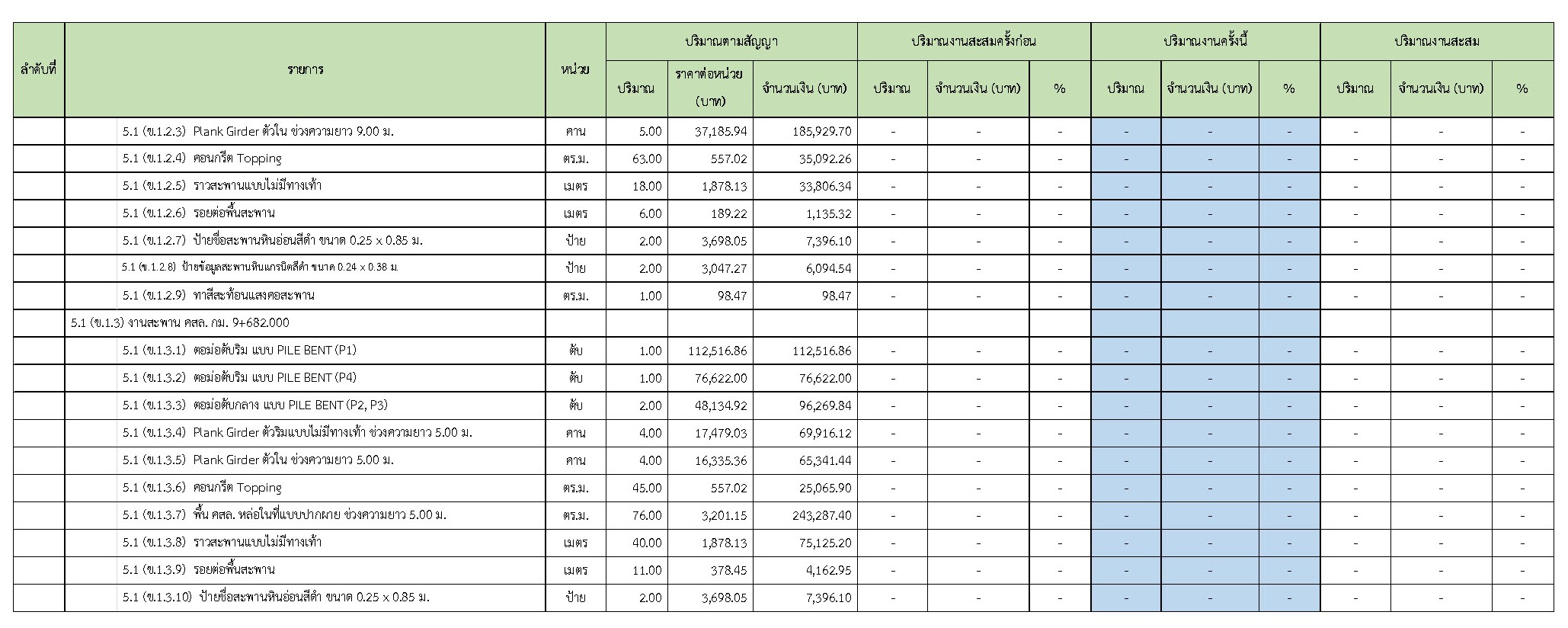

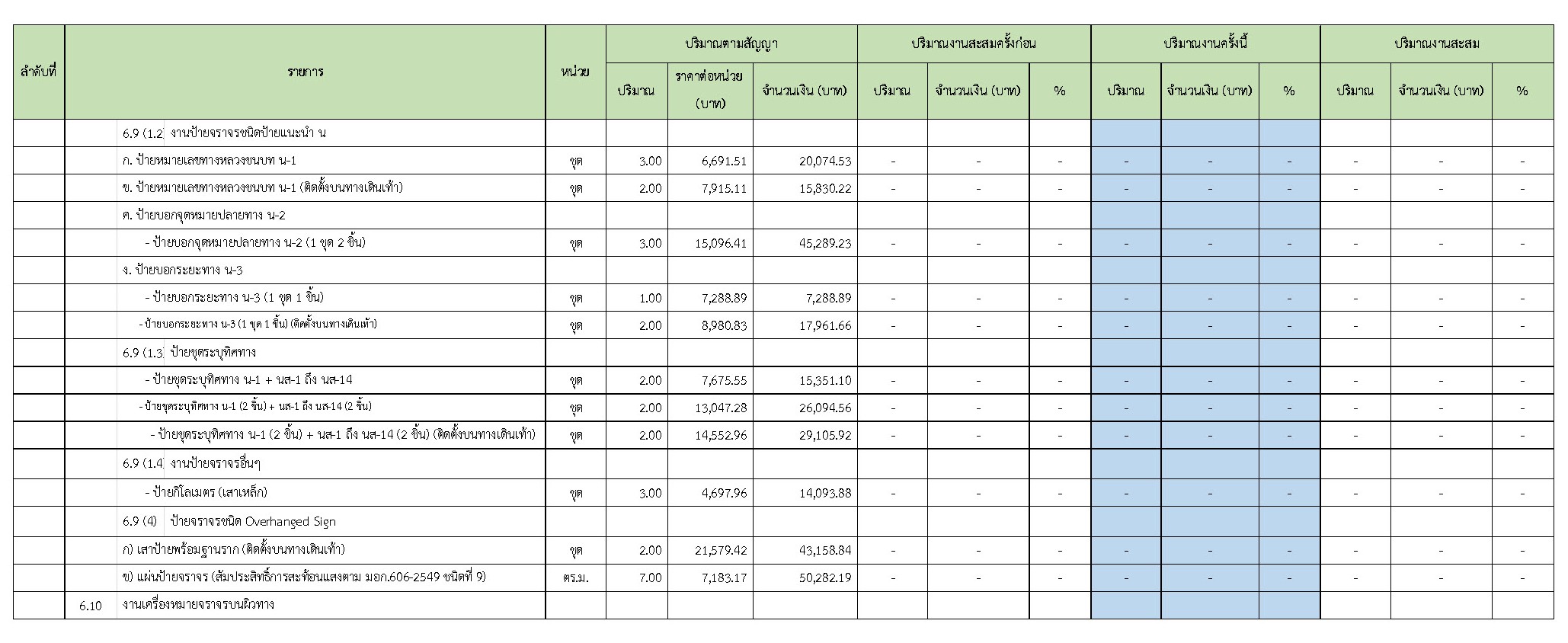

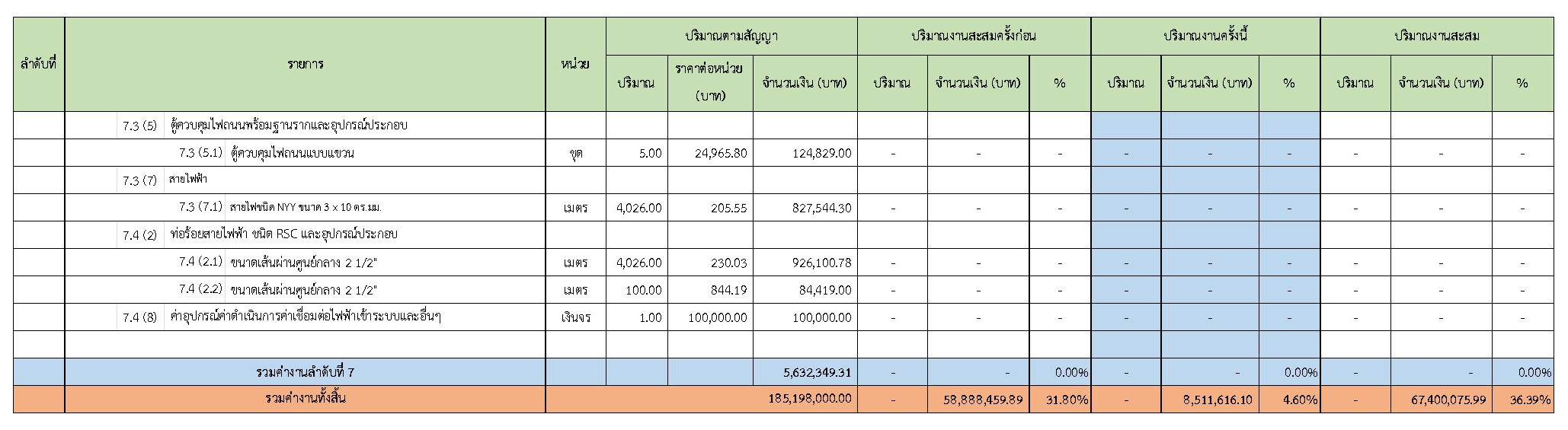

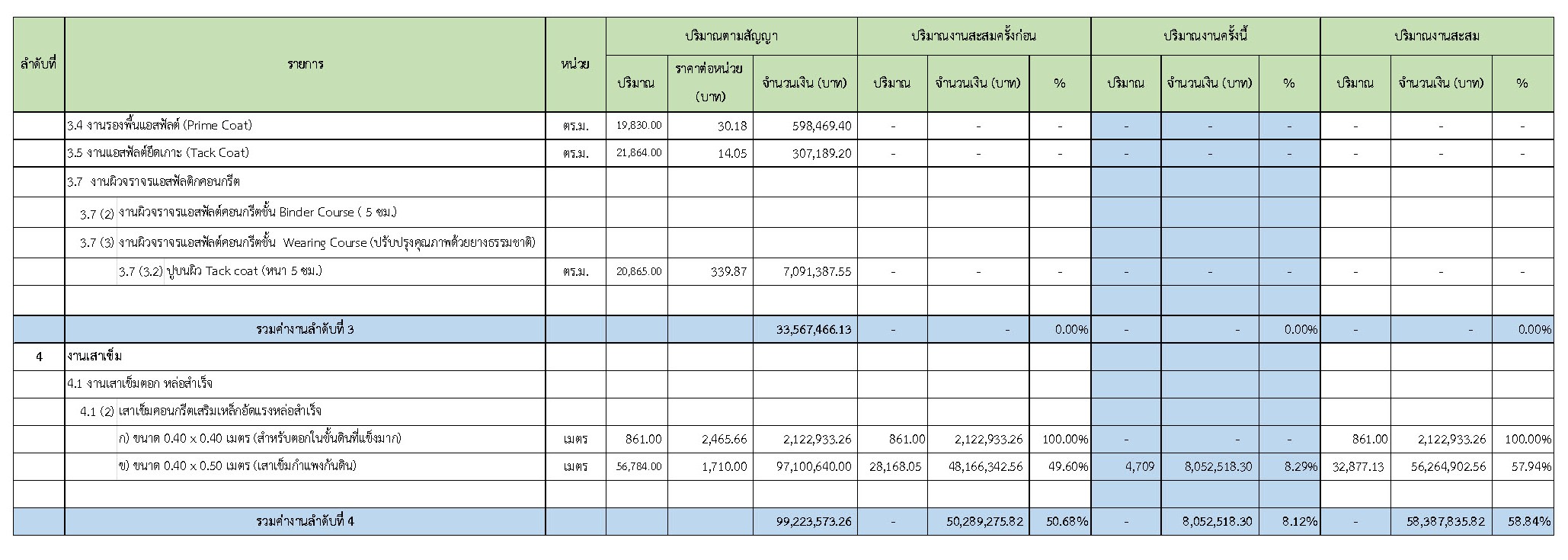

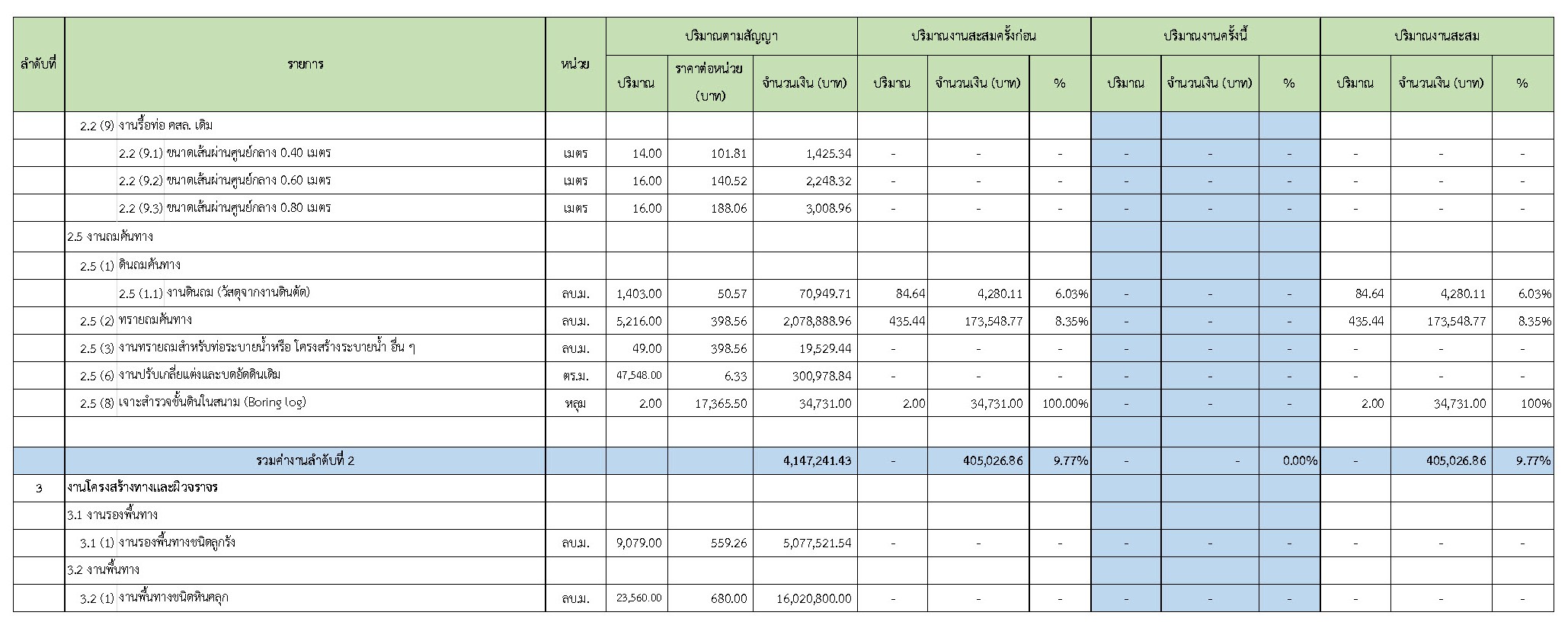

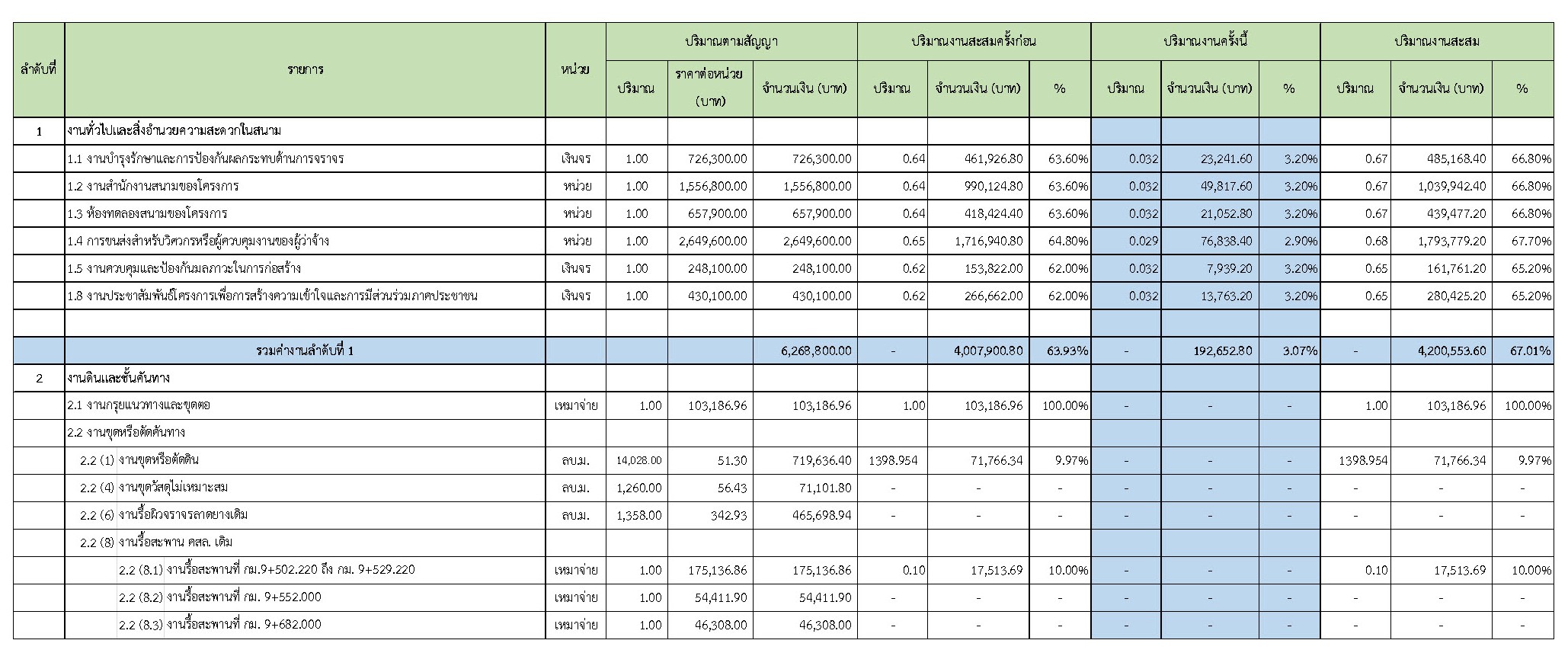

3.2.2 บัญชีรายการก่อสร้าง
โครงการก่อสร้างถนนสาย นบ.1009 แยก ทล.9-บ.หนองไผ่ขาด(ตอนที่3)อ.บางใหญ่ , บางบัวทอง จ.นนทบุรี
ผลงานประจำเดือนที่ 13 (มีนาคม 2562)
สัญญาเลขที่ 92/2561 ลงวันที่ 16 มกราคม 2561 เริ่มสัญญา วันที่ 1 มีนาคม 2561 สิ้นสุดสัญญา วันที่ 3 มีนาคม 2563 |
ผู้ว่าจ้าง :กรมทางหลวงชนบท ผู้ควบคุมงาน : บริษัท อินเตอร์เนชั่นแนล เอ็นจิเนียริ่ง คอนซัลแต้นส์ จำกัด
ผู้รับจ้าง : บริษัท เอส.พี.เค คอนสตรั๊คชั่น จำกัด |

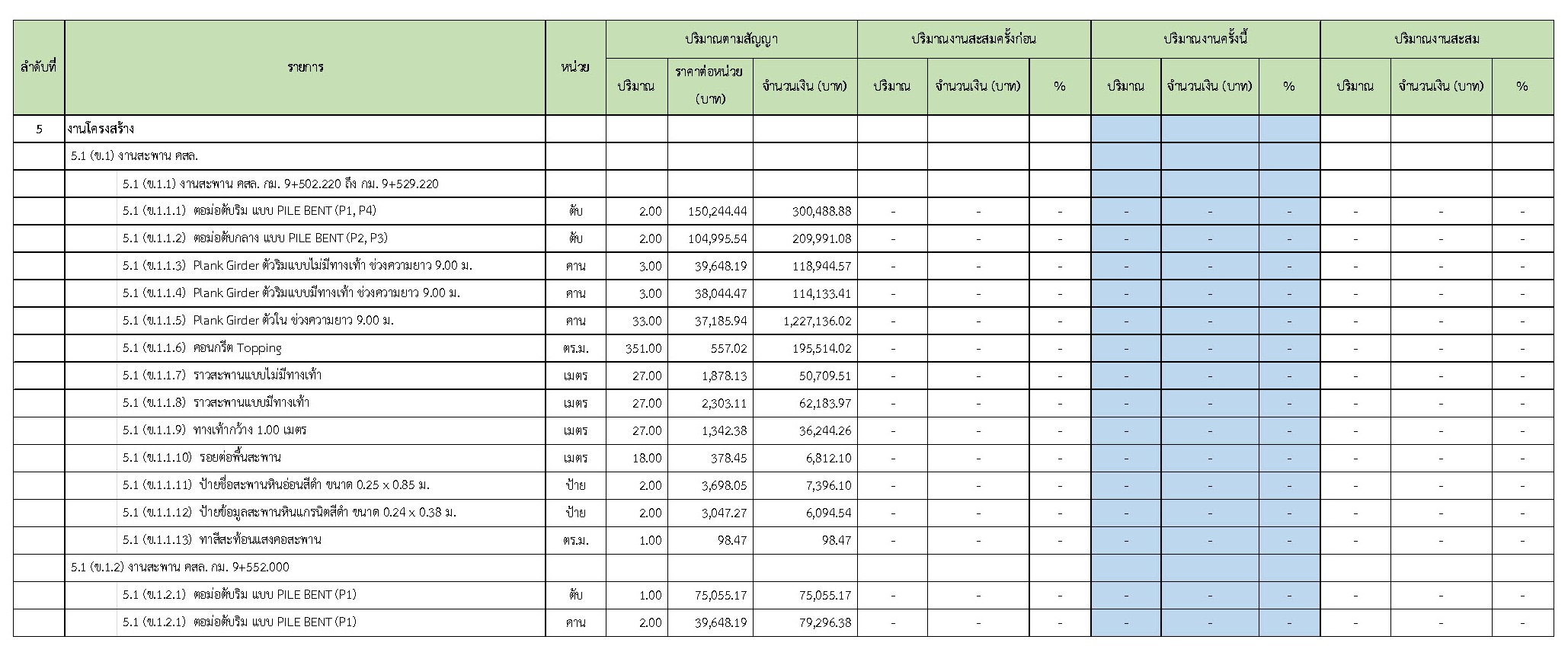

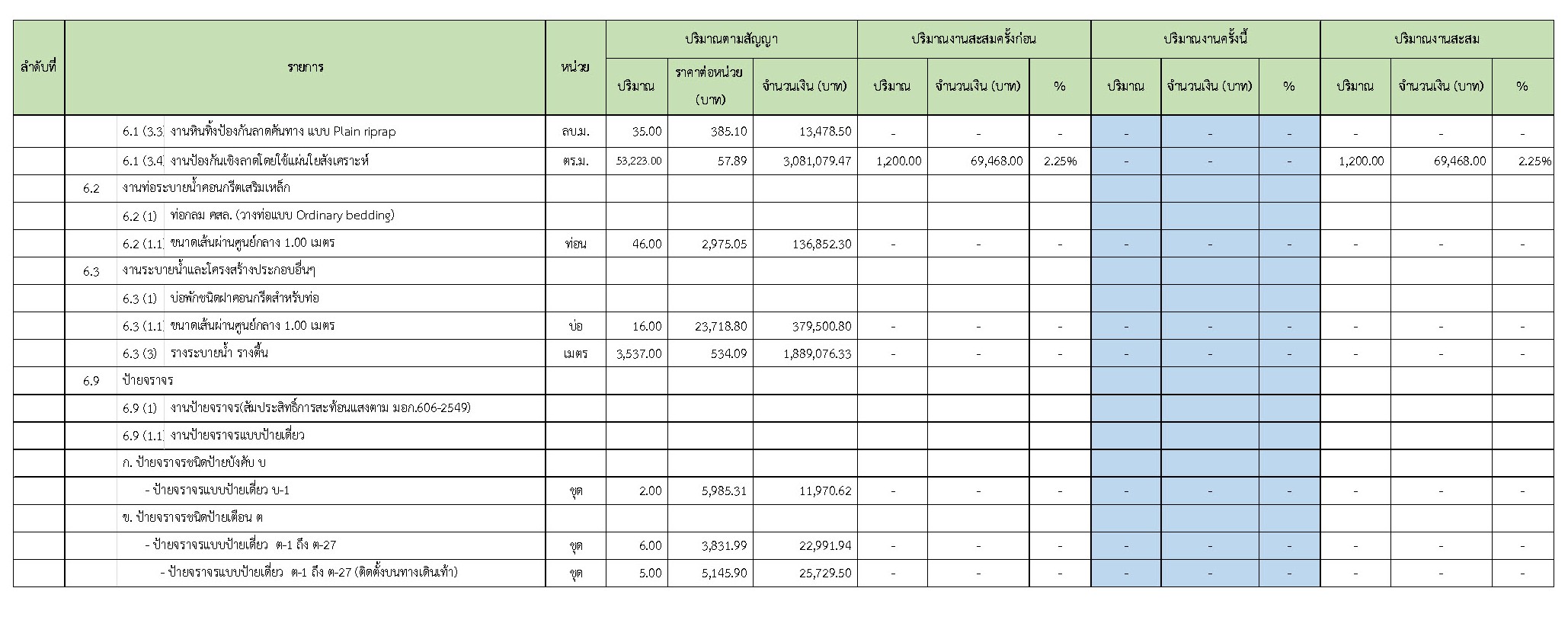

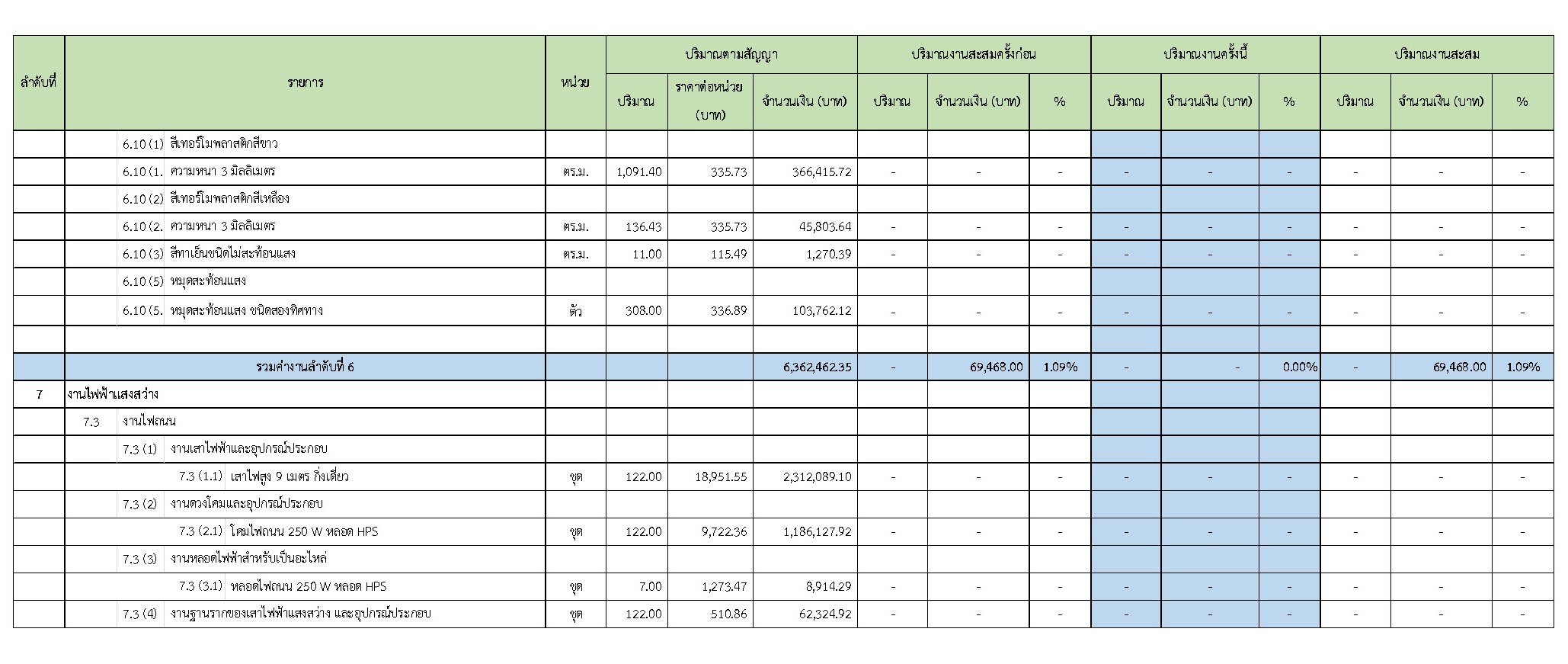

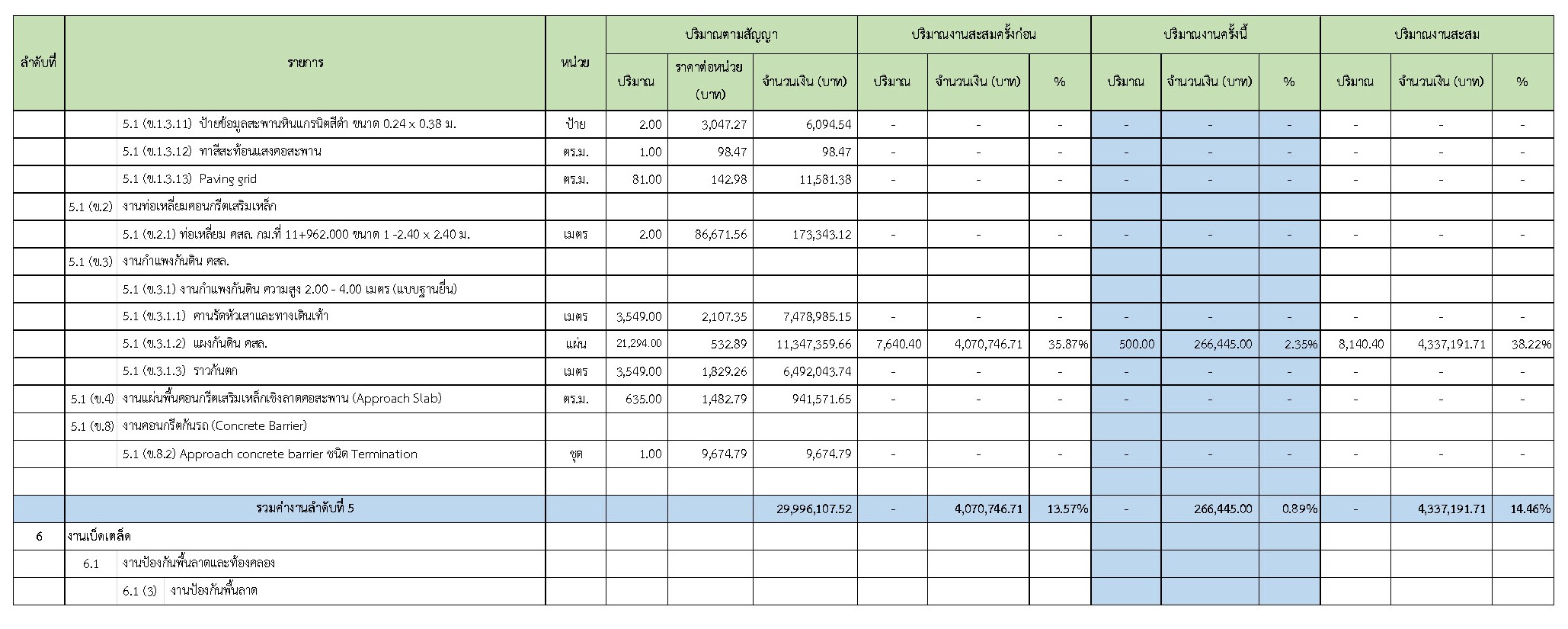

3.2.3ตารางแผนงาน/ผลงานก่อสร้างประจำเดือน มีนาคม 2562

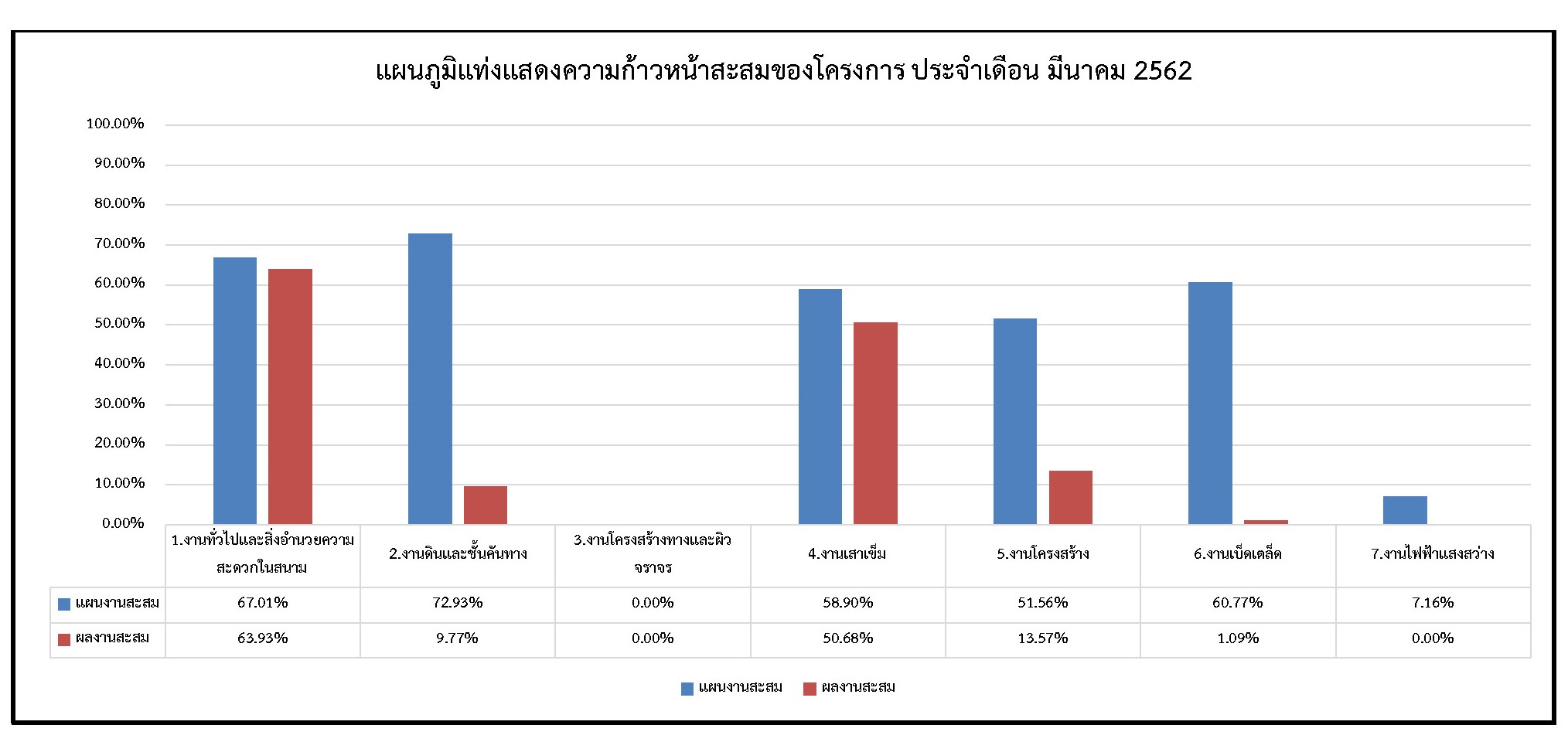

3.2.3 แผนภูมิแท่งแสดงความก้าวหน้าสะสมของโครงการฯ
3.3 รายงานบุคลากรและเครื่องจักร

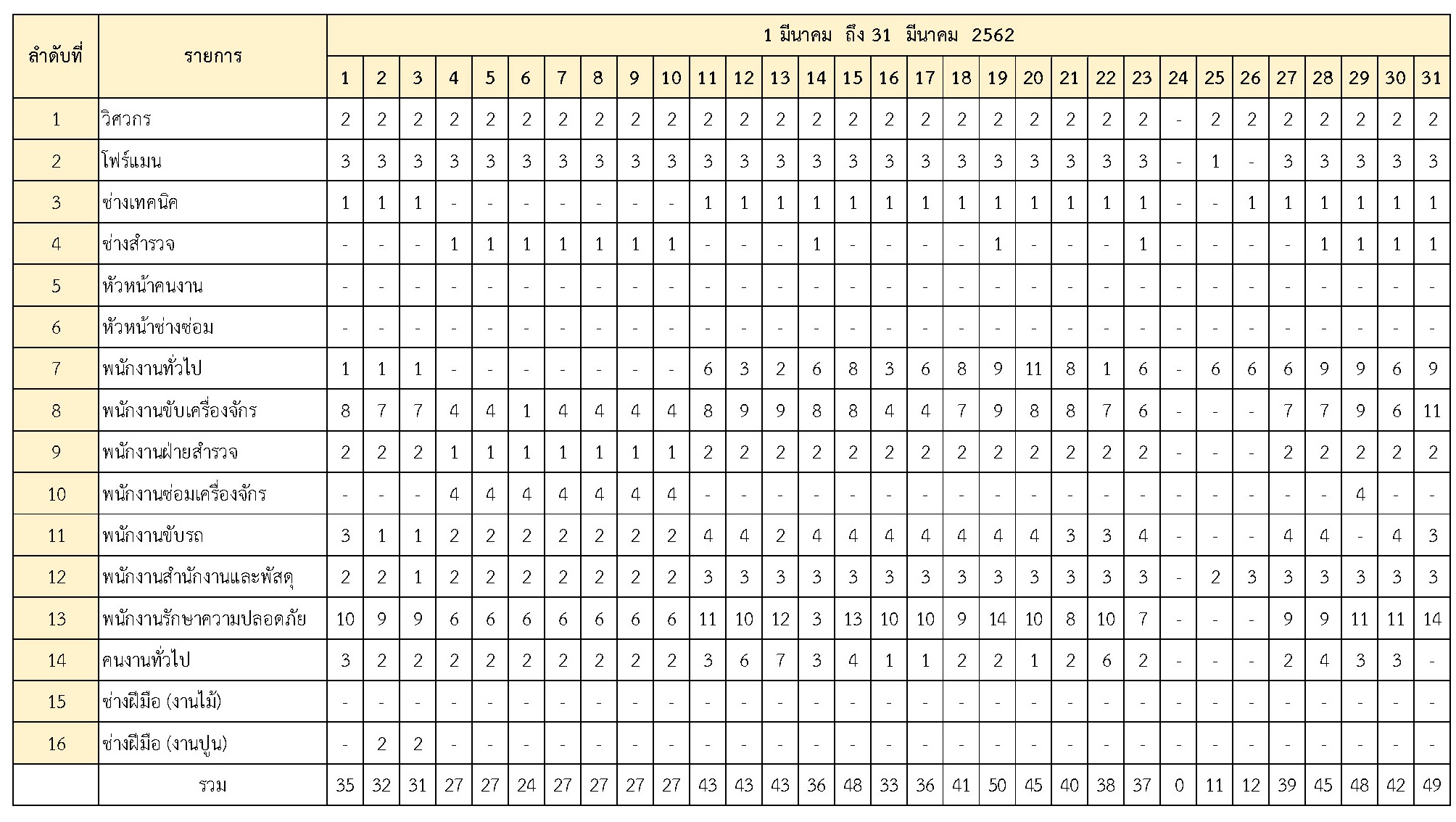

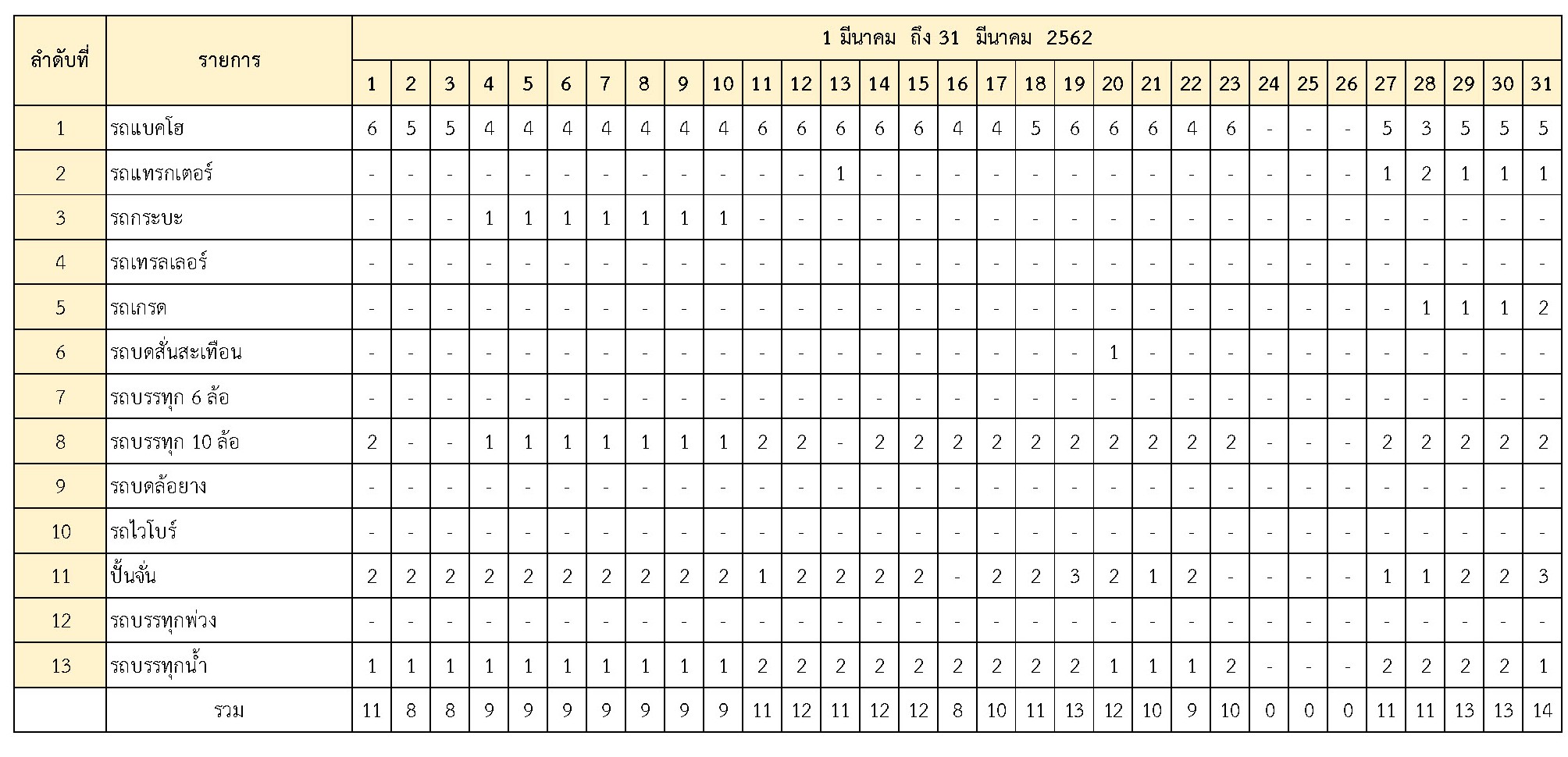

· ระหว่างวันที่ 1 มีนาคม 2562 ถึงวันที่ 31 มีนาคม 2562ผู้รับจ้างได้จัดเครื่องจักรอุปกรณ์ และบุคลากร เพื่อเข้าดำเนินการตามรายละเอียด ตารางที่ 3.3.1 และตารางที่ 3.3.2
3.4 รายงานสภาวะอากาศ
· ระหว่างวันที่ 1 มีนาคม 2562 ถึงวันที่ 31 มีนาคม 2562สภาพอากาศ สรุปตามตารางที่ 3.4.1
3.5 การติดต่อประสานงานกับหน่วยงานที่เกี่ยวข้อง
· ได้ติดต่อประสานงานกับเจ้าหน้าที่กรมทางหลวงชนบท จังหวัดนนทบุรี เพื่ออำนวยความสะดวกในการที่จะประสานงานกับหน่วยงานที่เกี่ยวข้อง
· ได้ติดต่อประสานงานกับทางการไฟฟ้านครหลวง จังหวัดนนทบุรี เพื่อประสานงานในการรื้อย้ายเสาไฟฟ้าที่ติดขัดกับการก่อสร้าง
3.6 วิเคราะห์สภาวะของงาน
การปฏิบัติงานของผู้รับจ้างในเดือน มีนาคม 2562เป็นการดำเนินการในส่วนของงานทั่วไปและสิ่งอำนวยความสะดวกในสนาม , งานเสาเข็มขนาด 0.40 x 0.50 เมตร และงานโครงสร้างในส่วนของงานกำแพงกันดิน คสล. ทั้งนี้ทางโครงการฯ ได้เร่งรัดให้ผู้รับจ้างเร่งปฏิบัติงานให้แล้วเสร็จตามแผนงานที่วางไว้ ซึ่งผู้รับจ้างปฏิบัติตามคำแนะนำของทางโครงการฯ คาดว่าในเดือนหน้าผลการทำงานของผู้รับจ้างจะเป็นไปตามแผน
ตารางที่ 3.3.1 แสดงบุคลากรของผู้รับจ้าง
ตารางที่3.3.2 แสดงเครื่องจักรกลและเครื่องมือของผู้รับจ้าง
ตารางที่3.4.1 รายงานสภาพอากาศ
