บทที่ 3 ความก้าวหน้าของงานก่อสร้าง

บทที่ 3

ความก้าวหน้าของงานก่อสร้าง

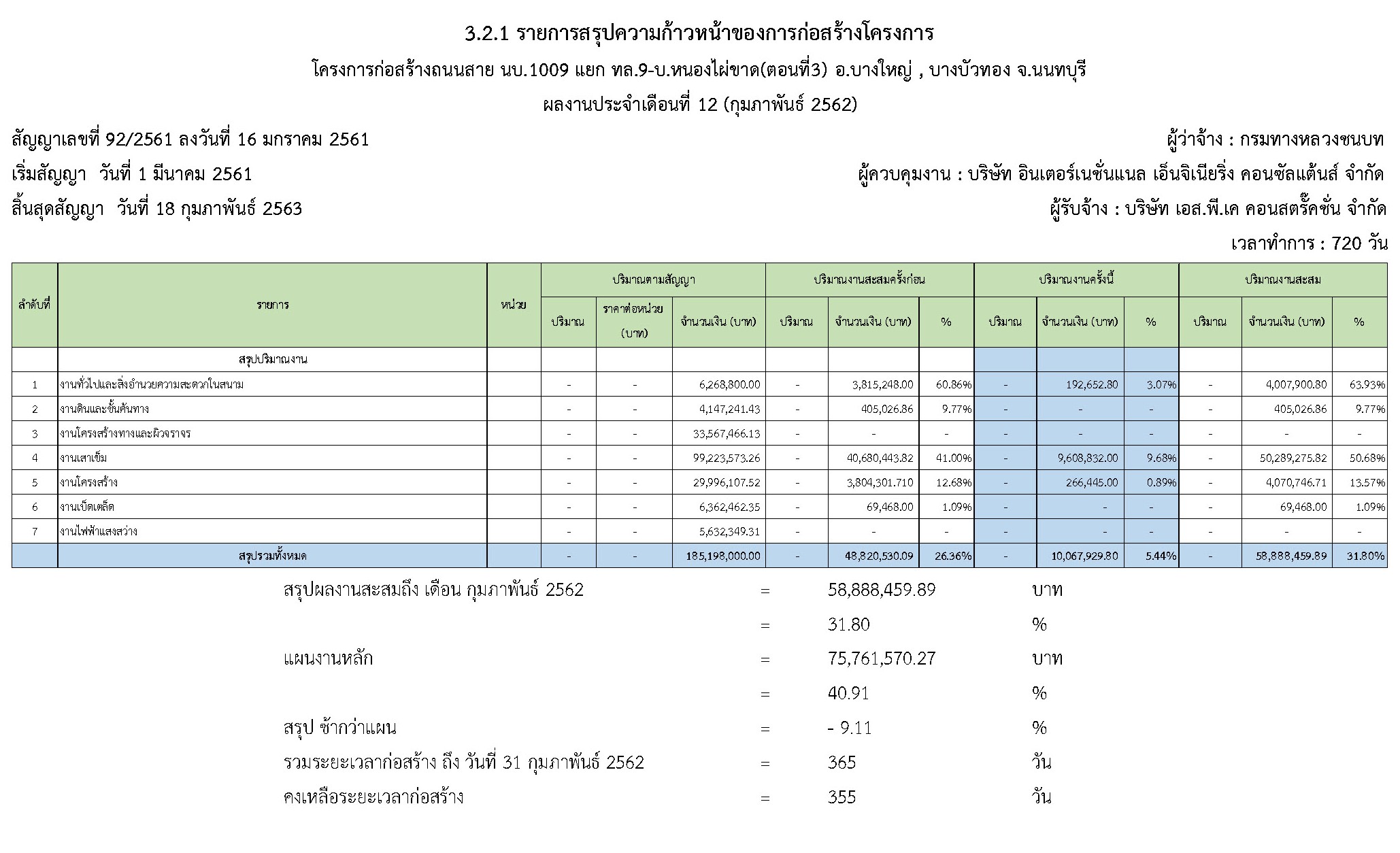

3.1  สรุปผลความก้าวหน้าของงานก่อสร้างโครงการ

vความก้าวหน้าประจำเดือน ระหว่างวันที่ 1 – 28 กุมภาพันธ์ 2562

-          ตามแผนงาน                                                :         5.15    %

-          ผลงานการก่อสร้าง                                         :         5.44    %

-          ผลงานก่อสร้าง ช้า/เร็ว กว่าแผนงาน (-,+)                :        +0.29   %

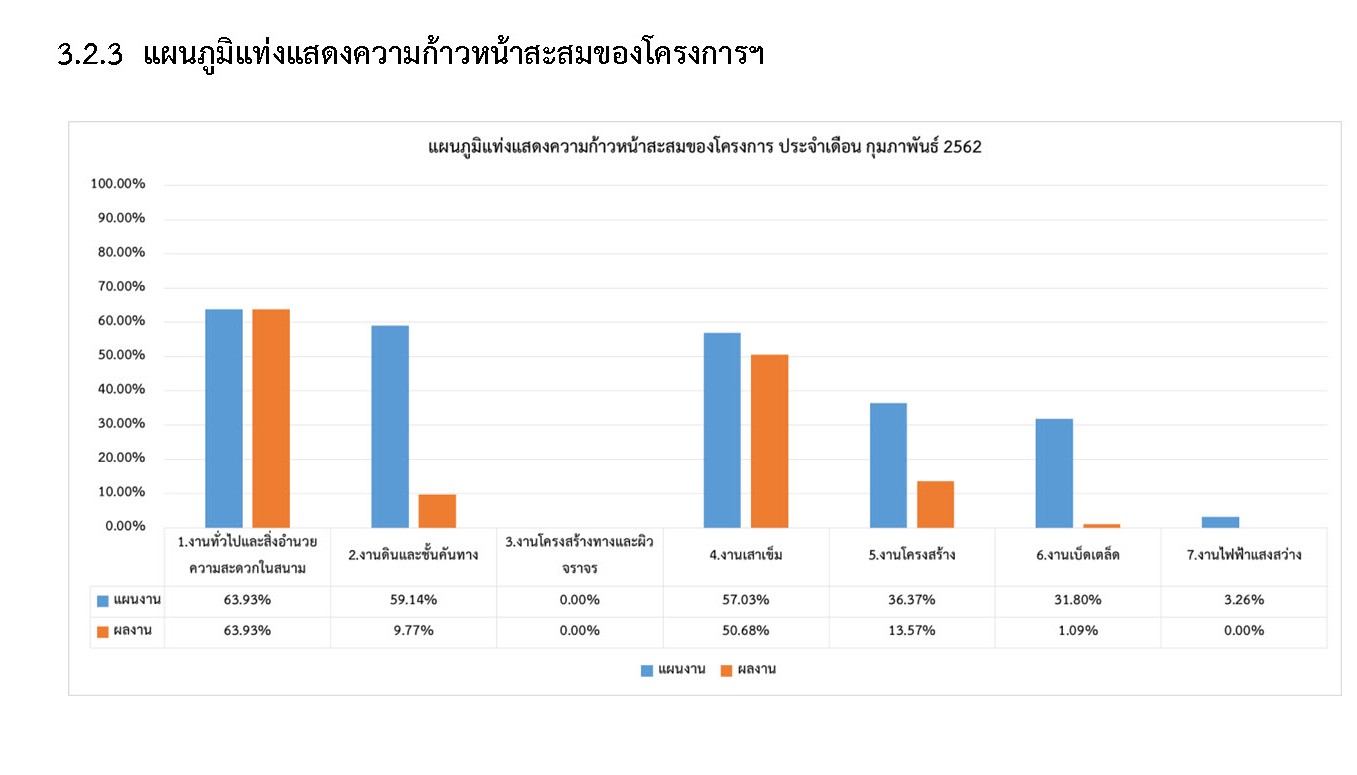

vความก้าวหน้าสะสมของโครงการ ตั้งแต่เริ่มสัญญา จนถึงวันที่ 28 กุมภาพันธ์ 2562

-          ตามแผนงานสะสม                                         :         40.91   %

-          ผลงานก่อสร้างสะสม                                       :         31.80   %

-          ผลงานก่อสร้าง ช้า/เร็ว กว่าแผนงาน (-,+)                :         - 9.11  %

-          ระยะเวลาก่อสร้างตามสัญญา                              :         720     วัน

-          คงเหลือระยะเวลาดำเนินการก่อสร้าง                     :         355     วัน

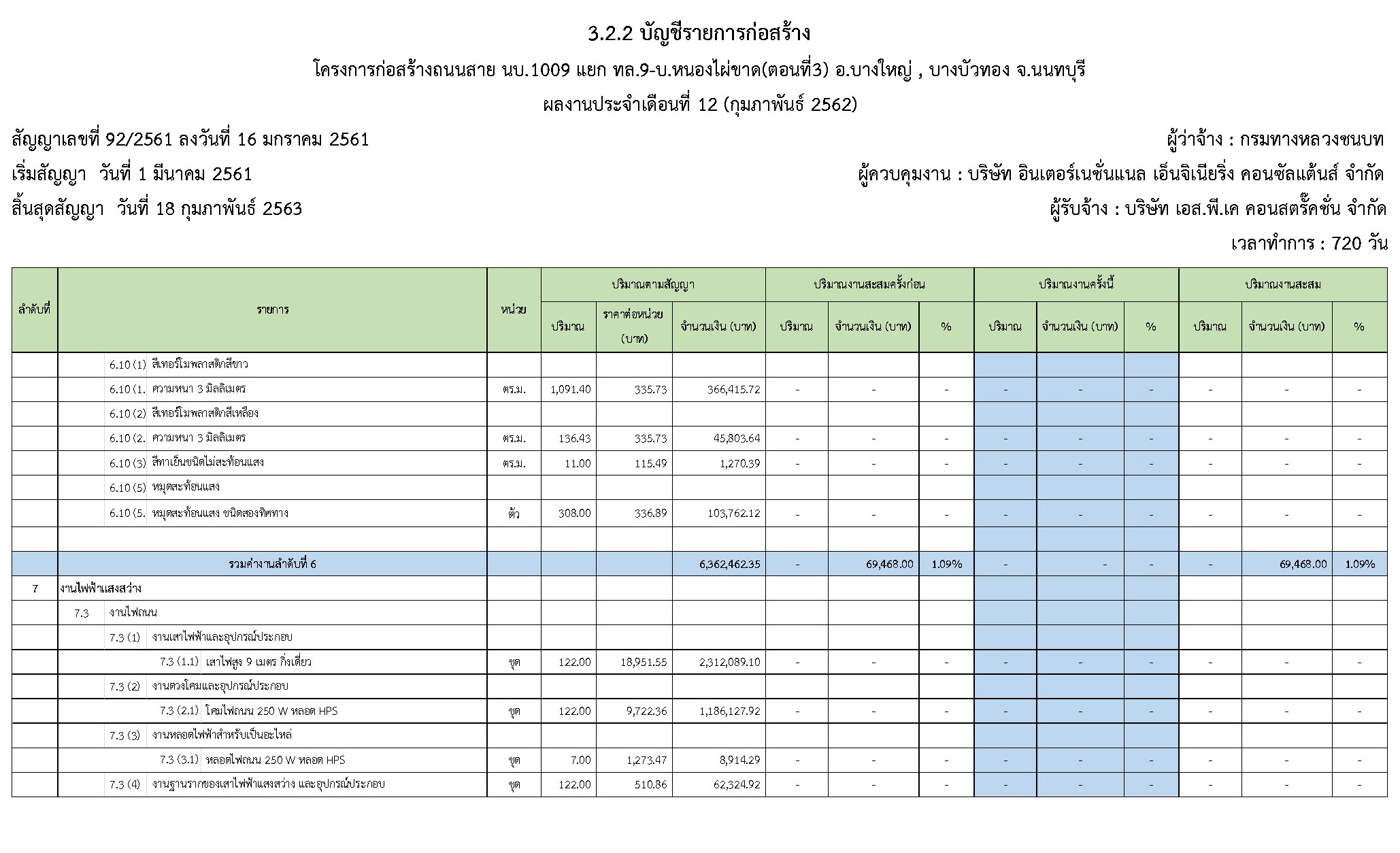

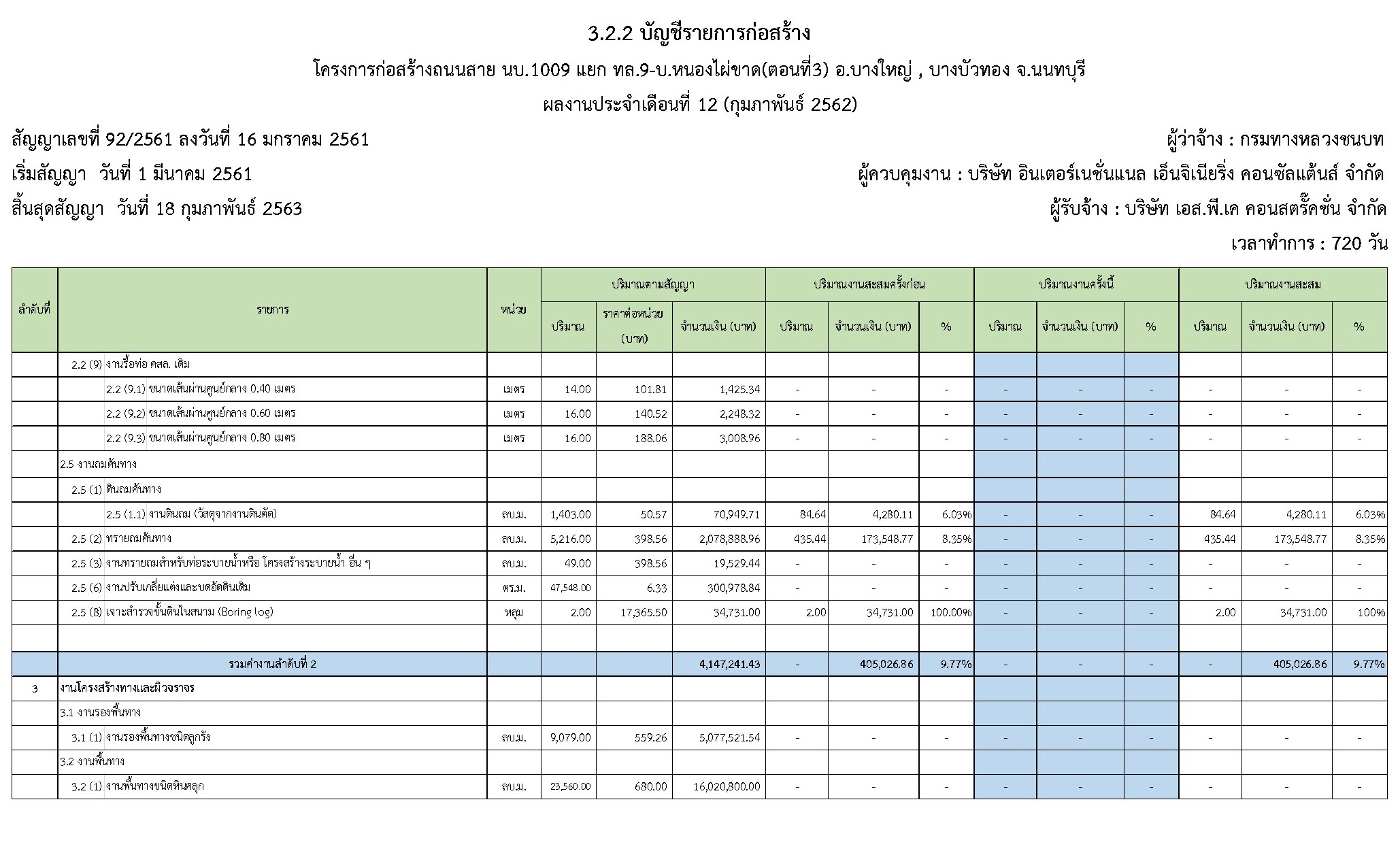

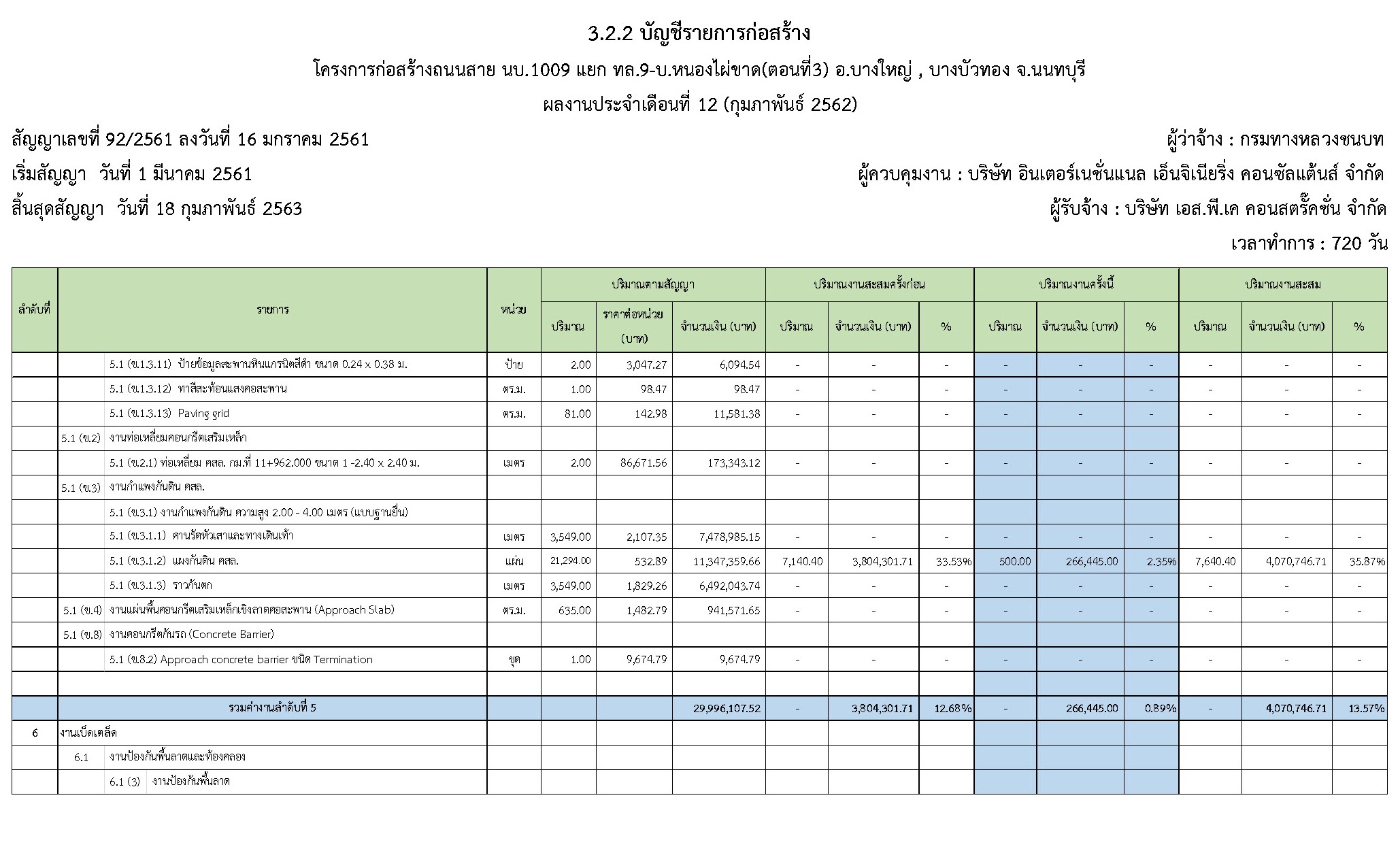

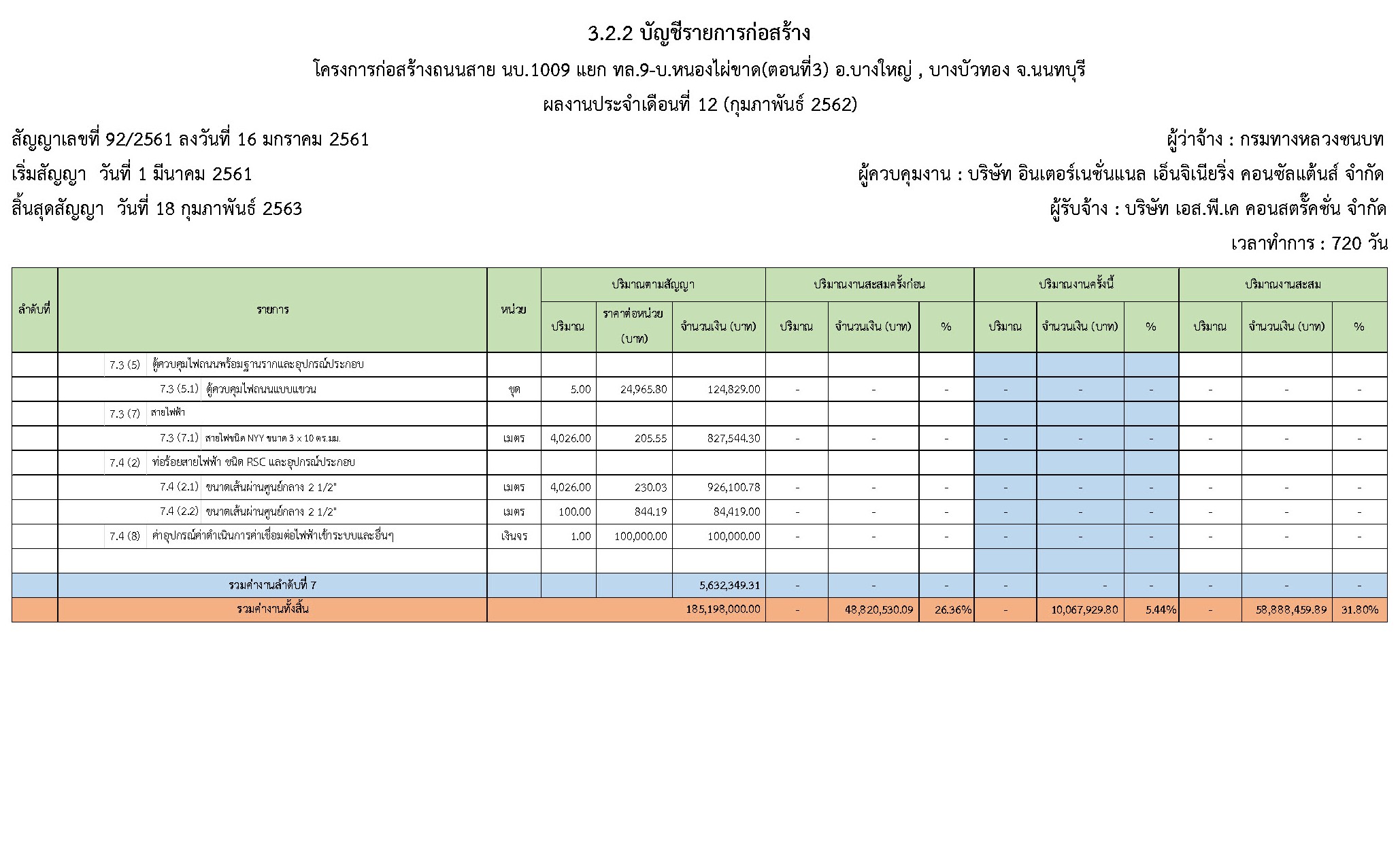

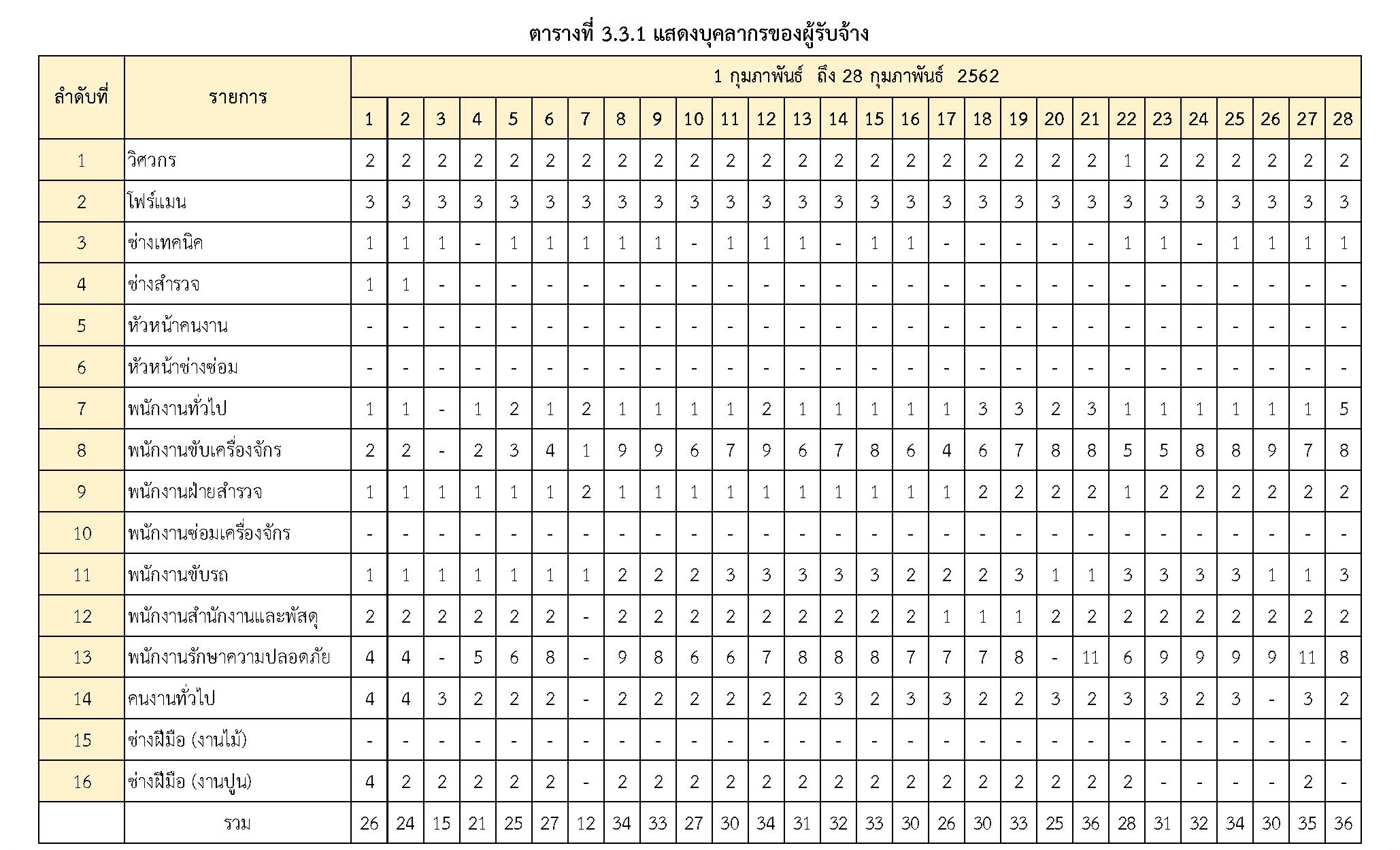

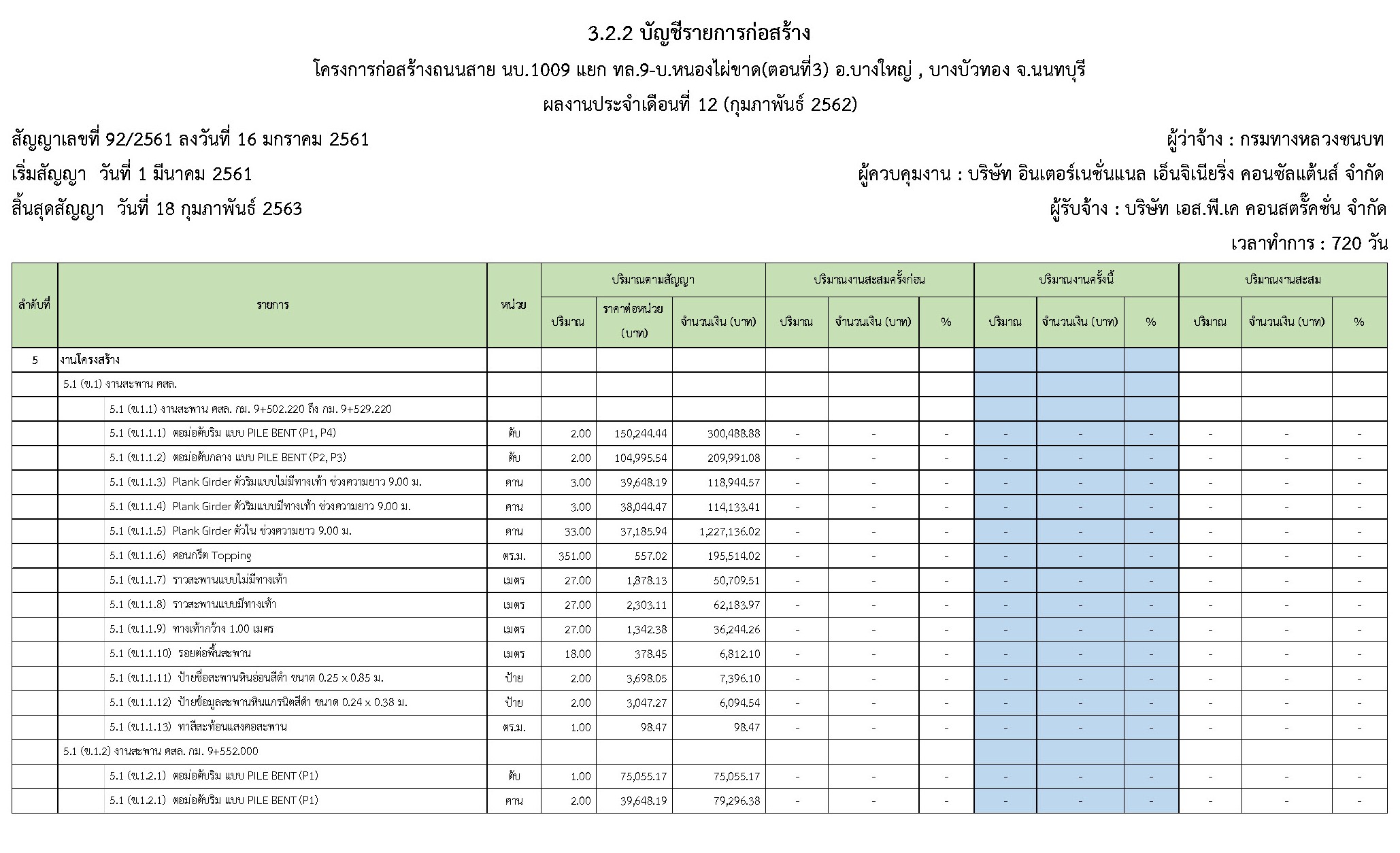

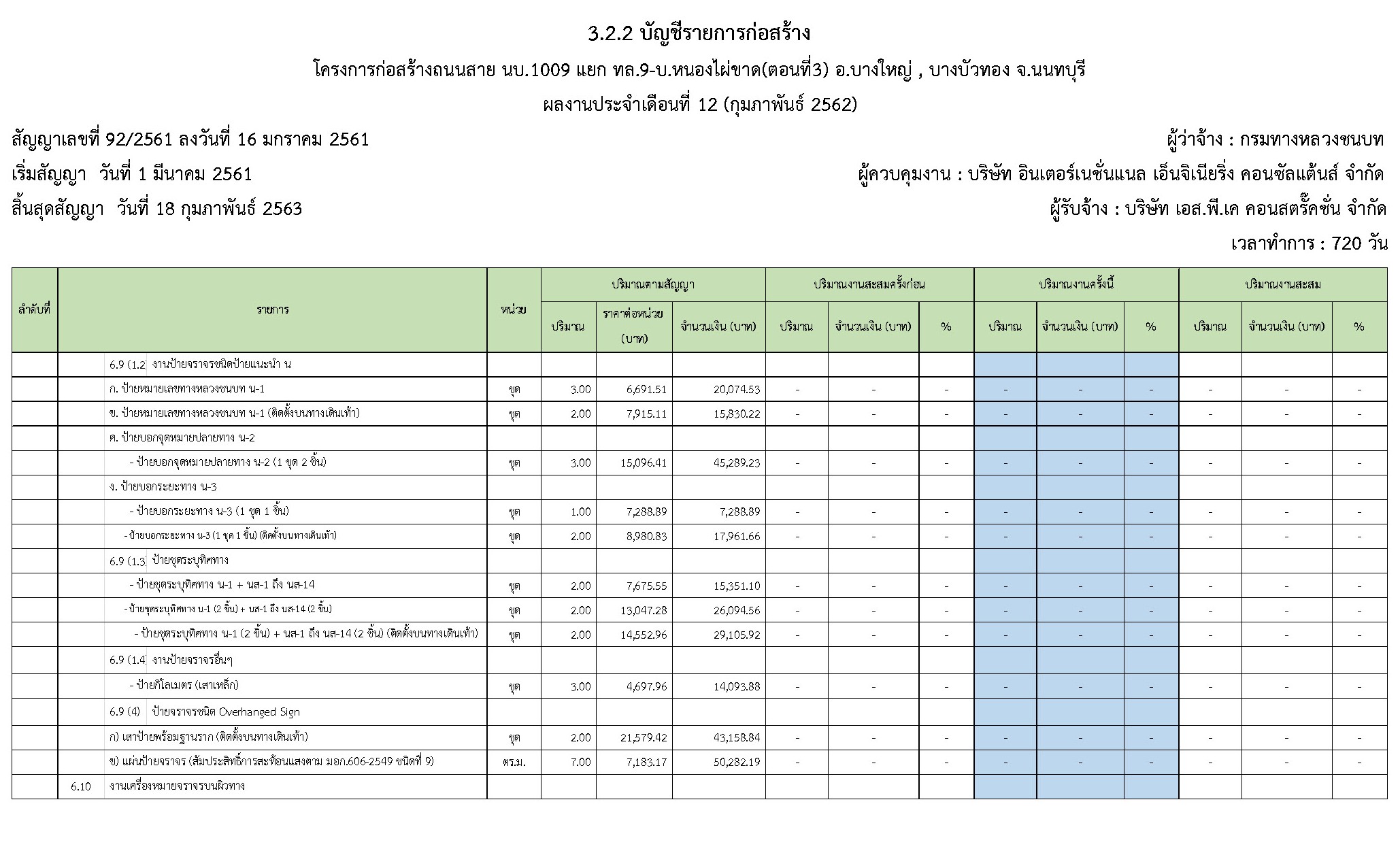

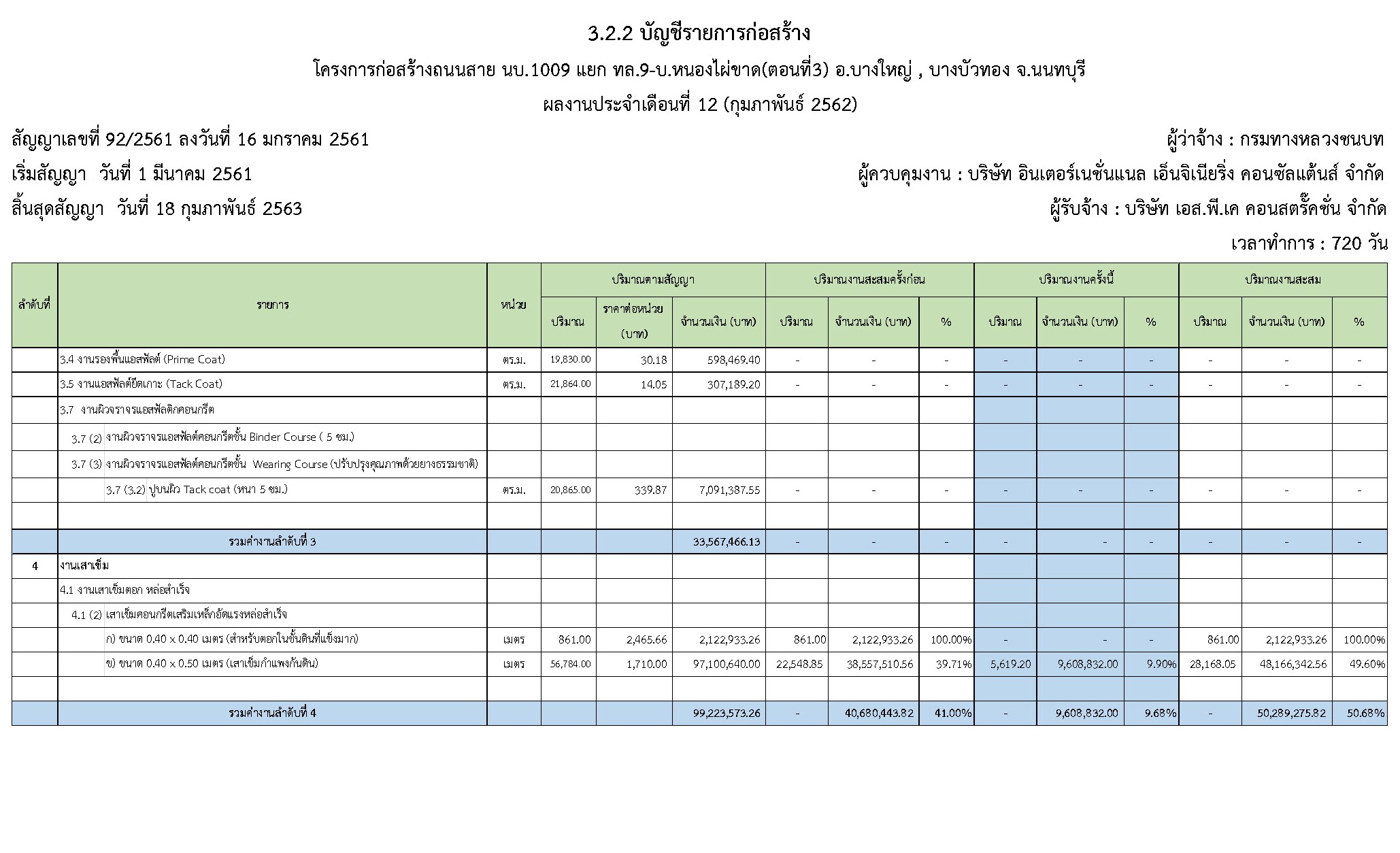

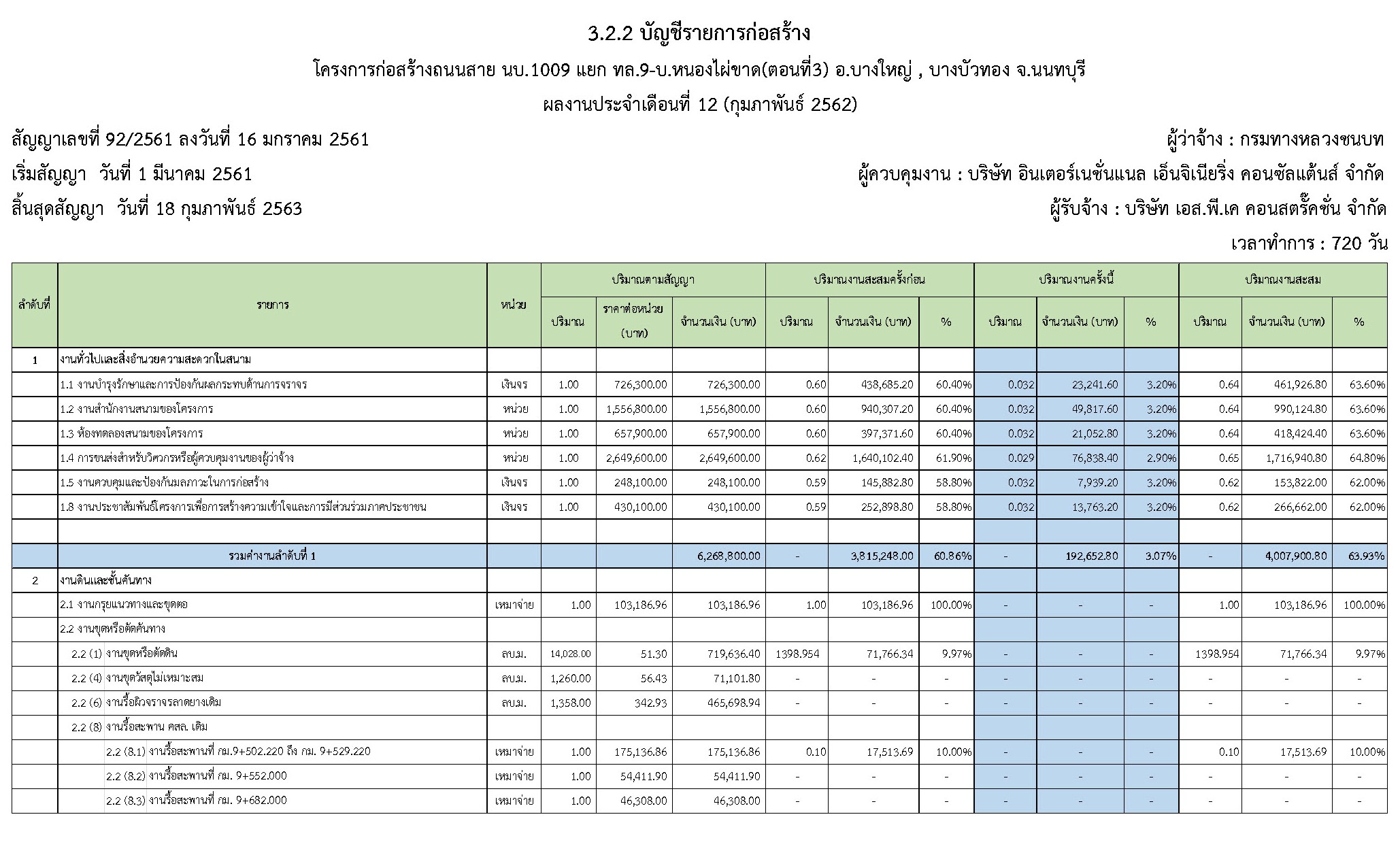

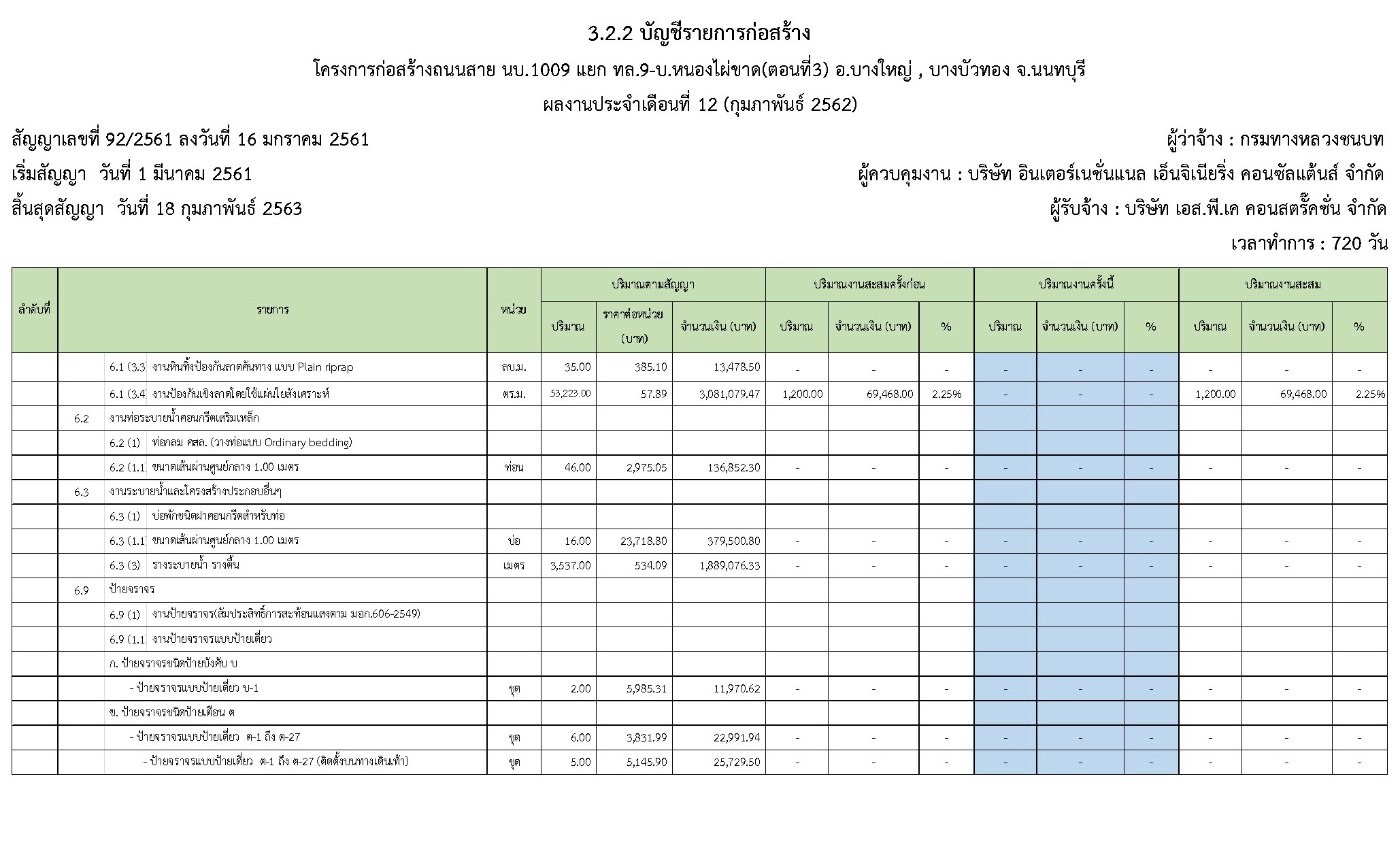

3.2  ความก้าวหน้าของงานแยกตามรายการ

          ในระหว่างวันที่ 1 กุมภาพันธ์ 2562 ถึง วันที่  28 กุมภาพันธ์ 2562 ผู้รับจ้างได้ดำเนินงานในส่วนต่างๆดังนี้

1.       งานทั่วไปและสิ่งอำนวยความสะดวกในสนาม

1.1    งานบำรุงรักษาและการป้องกันผลกระทบด้านการจราจร

1.2   งานสำนักงานสนามของโครงการ

1.3   ห้องทดลองสนามของโครงการ

1.4   การขนส่งสำหรับวิศวกรหรือผู้ควบคุมงานของผู้ว่าจ้าง

1.5   งานควบคุมและป้องกันมลภาวะในการก่อสร้าง

1.6   งานประชาสัมพันธ์โครงการเพื่อการสร้างความเข้าใจและการมีส่วนร่วมภาคประชาชน

2.       งานดินและชั้นคันทาง

          2.5 งานถมคันทาง

                   2.5 (1) ดินถมคันทาง

                             2.5 (1.1) งานดินถม (วัสดุจากงานดินตัด)

                   2.5 (2) ทรายถมคันทาง

                   2.5 (3) งานทรายถมสำหรับท่อระบายน้ำหรือ โครงสร้างระบายน้ำ อื่น ๆ

                   2.5 (6) งานปรับเกลี่ยแต่งและบดอัดดินเดิม

    4.   งานเสาเข็ม

4.1 งานเสาเข็มตอก หล่อสำเร็จ

4.1 (2)   เสาเข็มคอนกรีตเสริมเหล็กอัดแรงหล่อสำเร็จ

           ข) เสาเข็มคอนกรีตเสริมเหล็กอัดแรงหล่อสำเร็จ ขนาด 0.40 x 0.50 เมตร

               (เสาเข็มกำแพงกันดิน)

5.   งานโครงสร้าง

5.1 (ข.3) งานกำแพงกันดิน คสล.

            5.1 (ข.3.1) งานกำแพงกันดิน ความสูง 2.00 - 4.00 เมตร (แบบฐานยื่น)

            5.1 (ข.3.1.1) คานรัดหัวเสาและทางเดินเท้า

            5.1 (ข.3.1.2) แผงกินดิน คสล.

            5.1 (ข.3.1.3) ราวกันตก

6.   งานเบ็ดเตล็ด

6.1 งานป้องกันพื้นลาดและท้องคลอง

6.1 (3) งานป้องกันพื้นลาด

6.1 (3.4) งานป้องกันเชิงลาดโดยใช้แผ่นใยสังเคราะห์
