บทที่ 3 ความก้าวหน้าของงานก่อสร้าง
บทที่ 3
ความก้าวหน้าของงานก่อสร้าง
3.1 สรุปผลความก้าวหน้าของงานก่อสร้างโครงการ
vความก้าวหน้าประจำเดือน ระหว่างวันที่ 1 – 30 พฤศจิกายน 2561
- ตามแผนงาน : 4.66 %
- ผลงานการก่อสร้าง : 4.56 %
- ผลงานก่อสร้าง ช้า/เร็ว กว่าแผนงาน (-,+) : - 0.10 %
vความก้าวหน้าสะสมของโครงการ ตั้งแต่เริ่มสัญญา จนถึงวันที่ 30 พฤศจิกายน 2561
- ตามแผนงานสะสม : 25.34 %
- ผลงานก่อสร้างสะสม : 19.57 %
- ผลงานก่อสร้าง ช้า/เร็ว กว่าแผนงาน (-,+) : - 5.77 %
- ระยะเวลาก่อสร้างตามสัญญา : 720 วัน
- คงเหลือระยะเวลาดำเนินการก่อสร้าง : 445 วัน

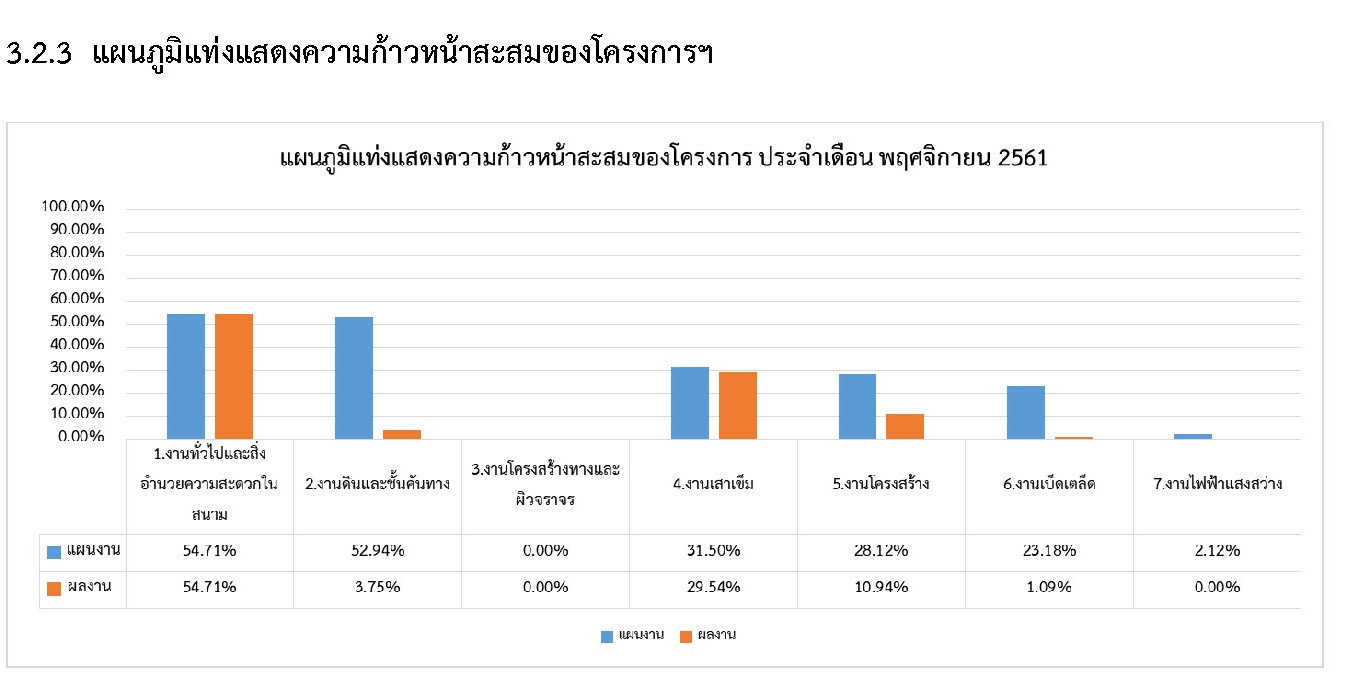

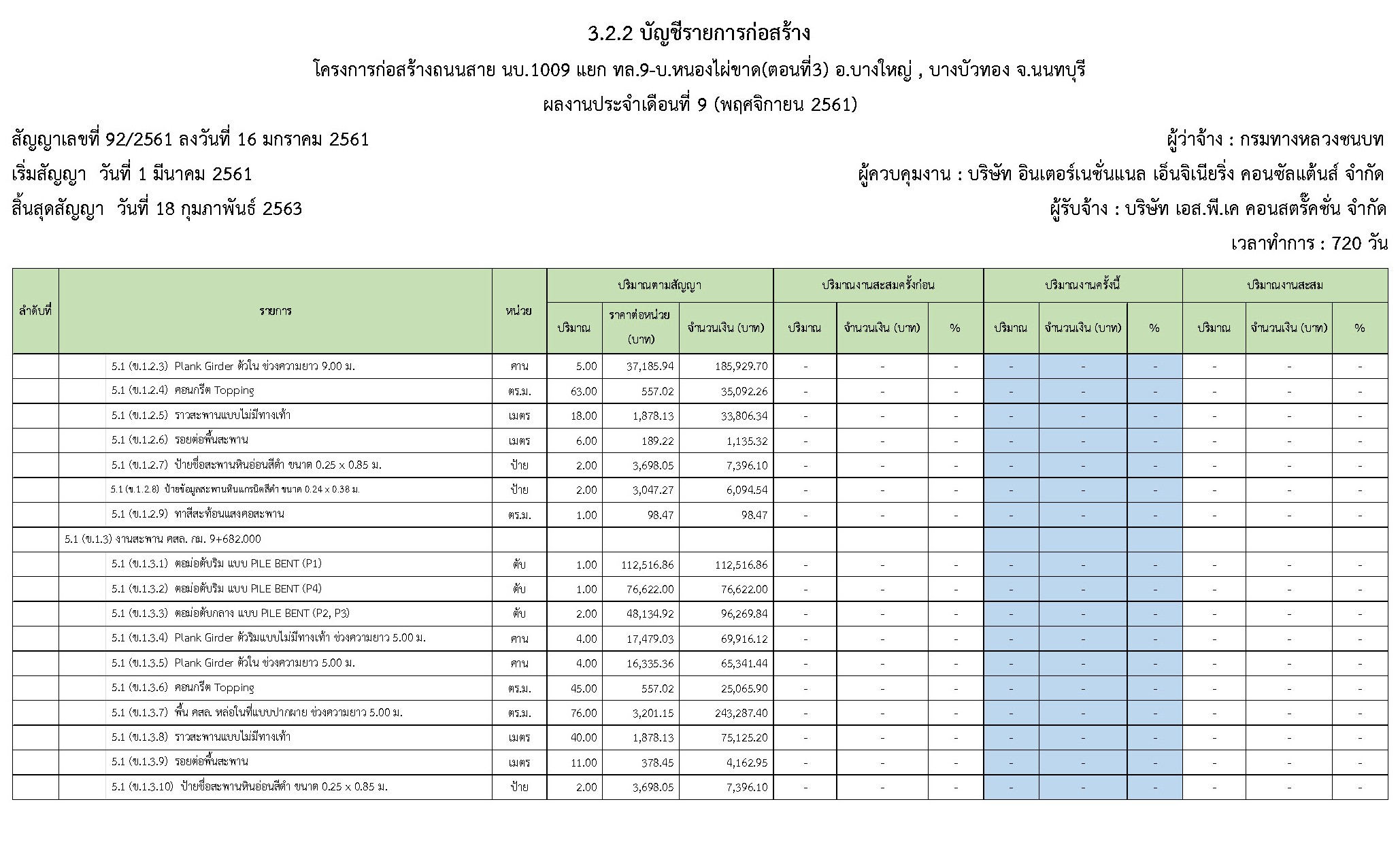

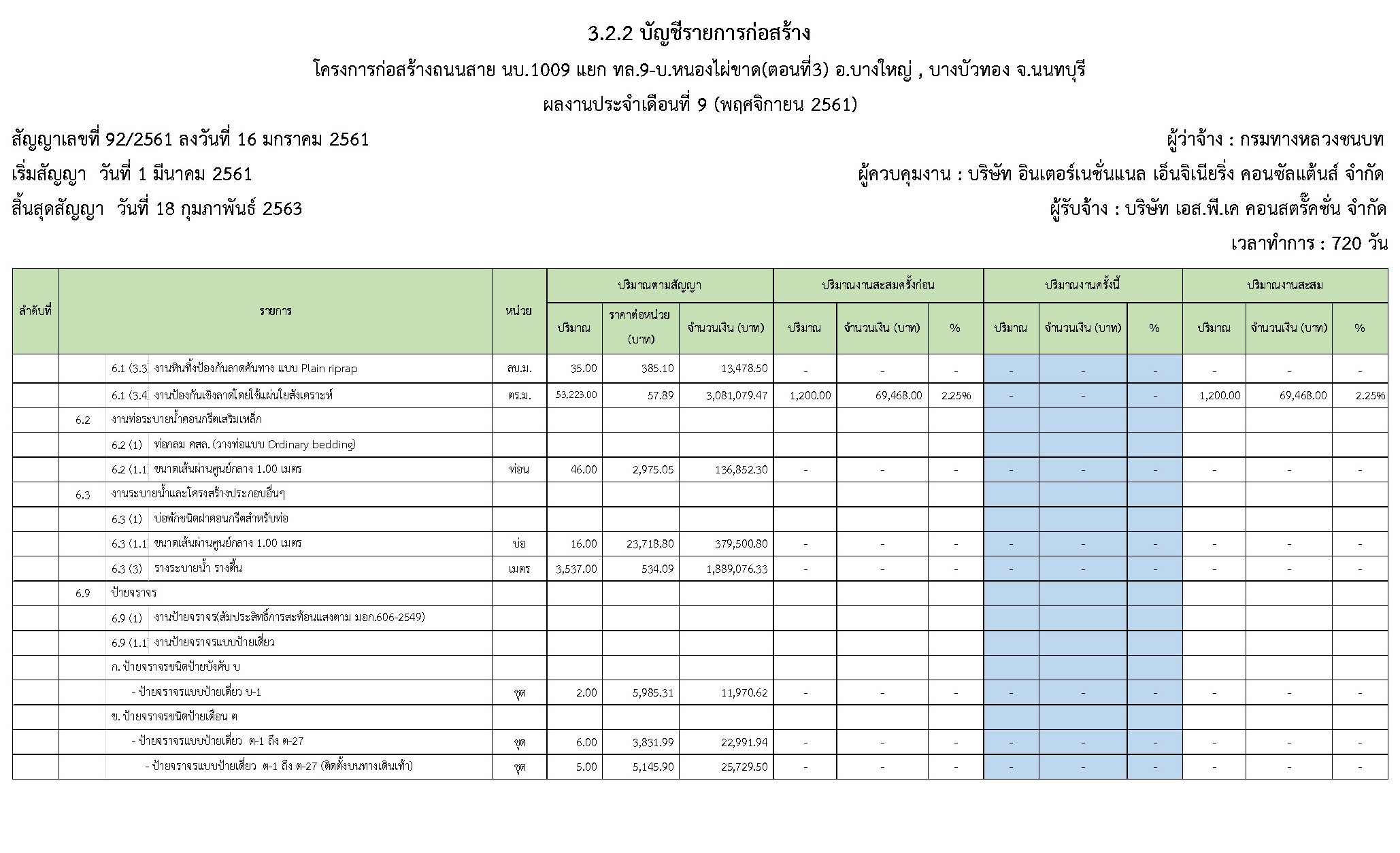

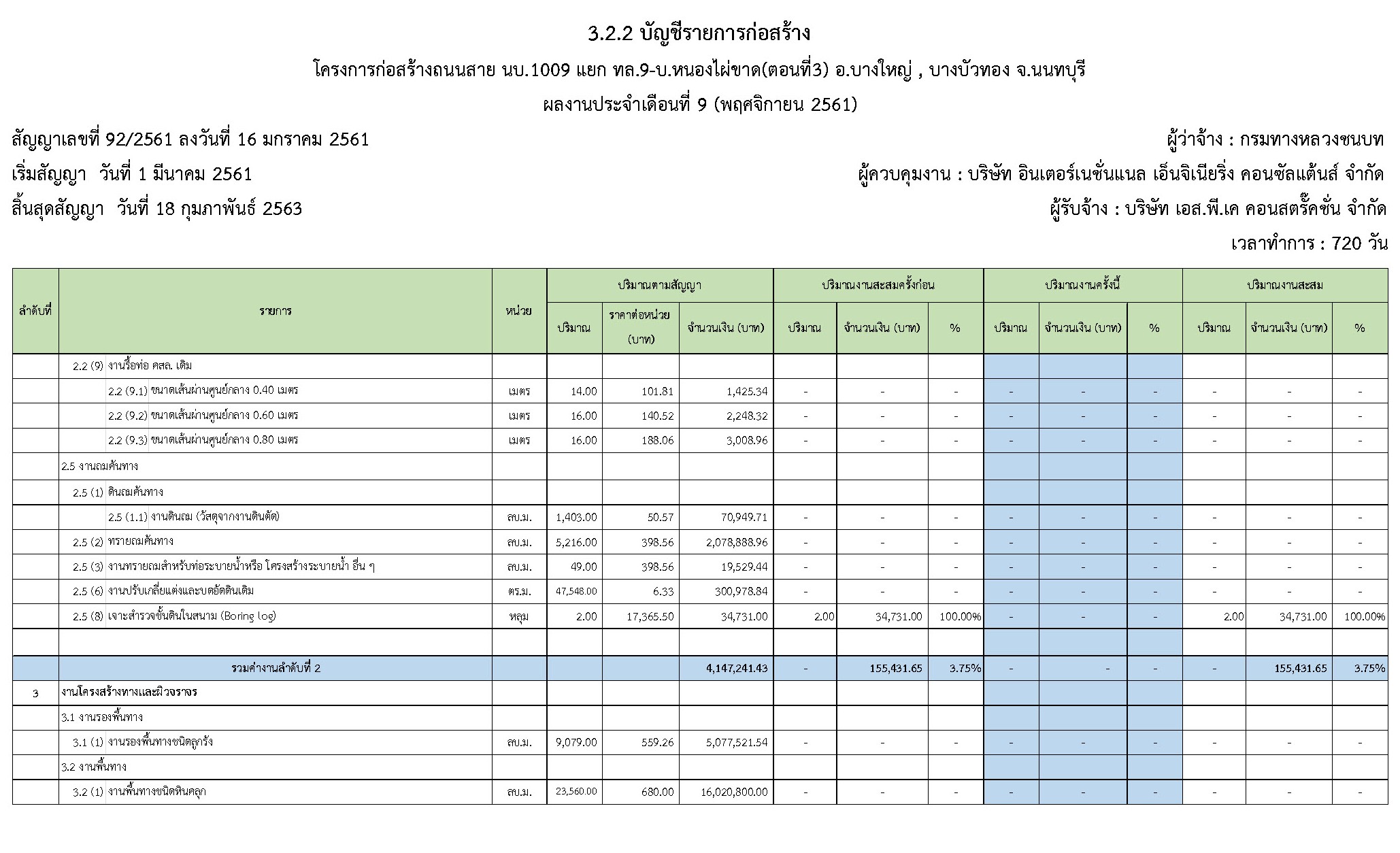

3.2 ความก้าวหน้าของงานแยกตามรายการ
ในระหว่างวันที่ 1 พฤศจิกายน 2561 ถึง วันที่ 30 พฤศจิกายน 2561 ผู้รับจ้างได้ดำเนินงานในส่วนต่างๆดังนี้
1. งานทั่วไปและสิ่งอำนวยความสะดวกในสนาม
1.1 งานบำรุงรักษาและการป้องกันผลกระทบด้านการจราจร
1.2 งานสำนักงานสนามของโครงการ
1.3 ห้องทดลองสนามของโครงการ
1.4 การขนส่งสำหรับวิศวกรหรือผู้ควบคุมงานของผู้ว่าจ้าง
1.5 งานควบคุมและป้องกันมลภาวะในการก่อสร้าง
1.6 งานประชาสัมพันธ์โครงการเพื่อการสร้างความเข้าใจและการมีส่วนร่วมภาคประชาชน
2. งานเสาเข็ม
2.1 งานเสาเข็มตอก หล่อสำเร็จ
2.1.1 เสาเข็มคอนกรีตเสริมเหล็กอัดแรงหล่อสำเร็จ ขนาด 0.40 x 0.40 เมตร
(สำหรับตอกในชั้นดินที่แข็งมาก)
2.1.2 เสาเข็มคอนกรีตเสริมเหล็กอัดแรงหล่อสำเร็จ ขนาด 0.40 x 0.50 เมตร
(เสาเข็มกำแพงกันดิน)
3. งานโครงสร้าง
3.1 งานกำแพงกันดิน คสล.
3.1.1 แผงกันดิน คสล.

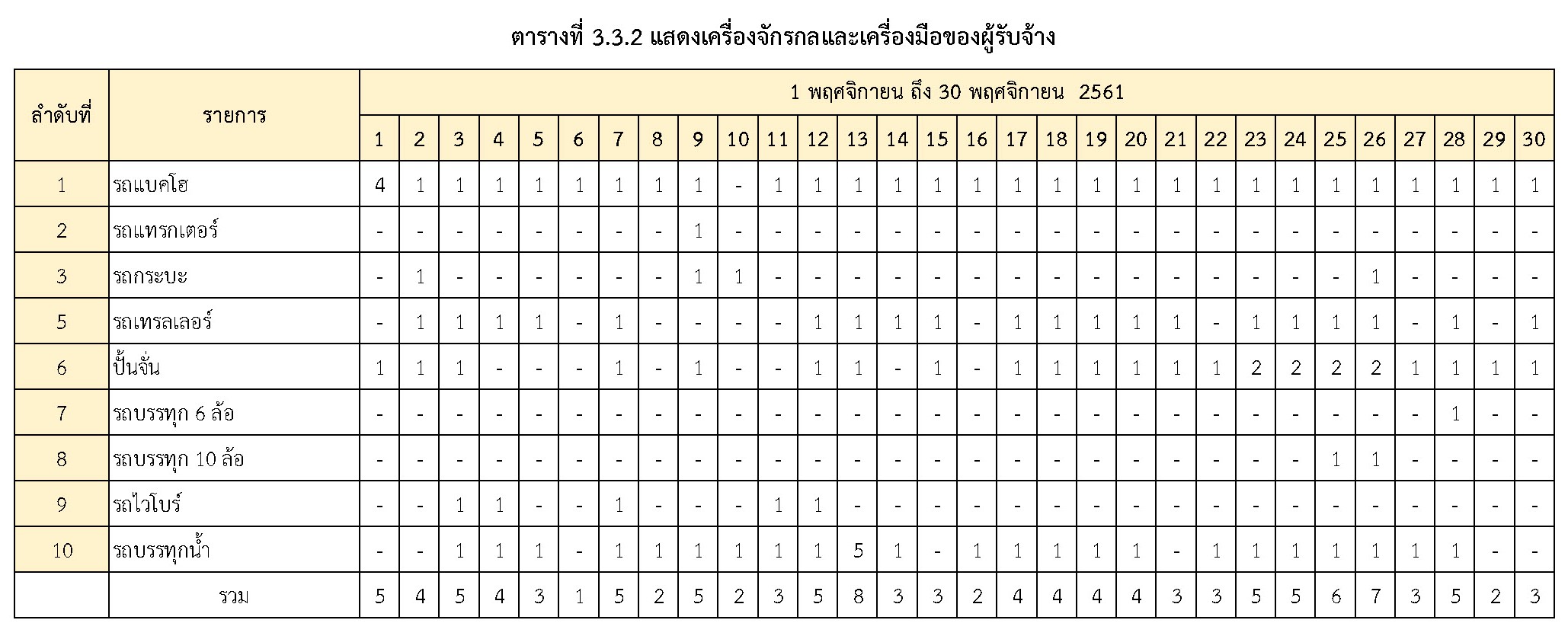

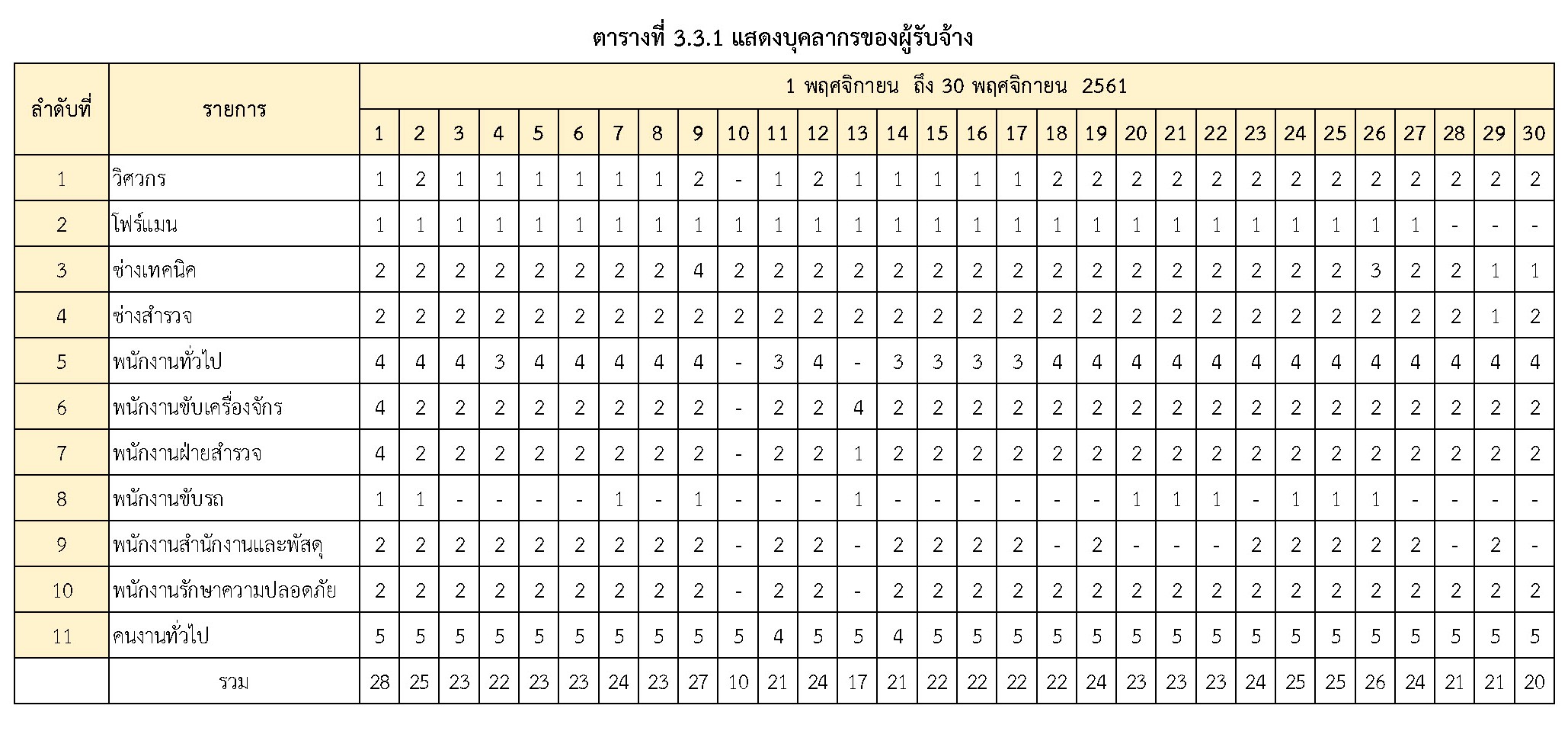

3.3 รายงานบุคลากรและเครื่องจักร
- ระหว่างวันที่ 1 พฤศจิกายน 2561 ถึงวันที่ 30 พฤศจิกายน 2561ผู้รับจ้างได้จัดเครื่องจักรอุปกรณ์ และบุคลากร เพื่อเข้าดำเนินการตามรายละเอียด ตารางที่ 3.3.1 และตารางที่ 3.3.2

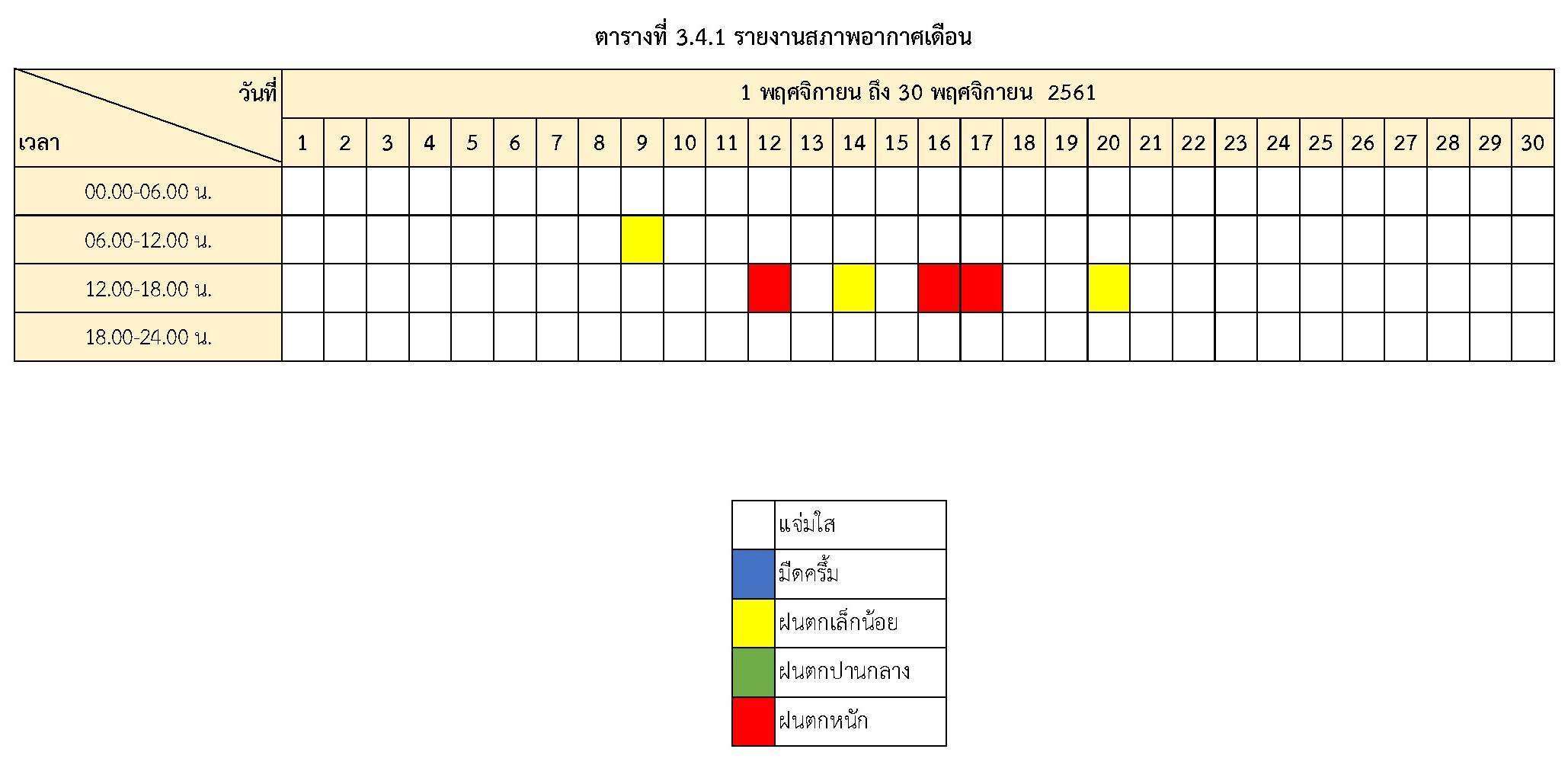

3.4 รายงานสภาวะอากาศ
- ระหว่างวันที่ 1 พฤศจิกายน 2561 ถึงวันที่ 30 พฤศจิกายน 2561สภาพอากาศ สรุปตามตารางที่ 3.4.1
3.5 การติดต่อประสานงานกับหน่วยงานที่เกี่ยวข้อง
- ได้ติดต่อประสานงานกับเจ้าหน้าที่กรมทางหลวงชนบท จังหวัดนนทบุรี เพื่ออำนวยความสะดวกในการที่จะประสานงานกับหน่วยงานที่เกี่ยวข้อง
- ได้ติดต่อประสานงานกับทางการประปานครหลวง จังหวัดนนทบุรี เพื่อประสานงานในการรื้อย้ายท่อประปาที่ติดขัดกับการก่อสร้าง
- ได้ติดต่อประสานงานกับทางการไฟฟ้านครหลวง จังหวัดนนทบุรี เพื่อประสานงานในการรื้อย้ายเสาไฟฟ้าที่ติดขัดกับการก่อสร้าง
- องค์การบริหารส่วนตำบลบ้านใหม่ อ.บางใหญ่ จ.นนทบุรี
- หน่วยงานสาธารณูปโภค เพื่อประสานงานในการรื้อย้ายสายสัญญาณ
3.6 วิเคราะห์สภาวะของงาน
การปฏิบัติงานของผู้รับจ้างในเดือนพฤศจิกายน 2561เป็นการดำเนินการในส่วนของงานทั่วไปและสิ่งอำนวยความสะดวกในสนาม , งานเสาเข็มขนาด 0.40 x 0.40 เมตร , งานเสาเข็มขนาด 0.40 x 0.50 เมตร และงานโครงสร้างในส่วนของงานกำแพงกันดิน คสล. ทั้งนี้ทางโครงการฯ ได้เร่งรัดให้ผู้รับจ้างเร่งปฏิบัติงานให้แล้วเสร็จตามแผนงานที่วางไว้ ซึ่งผู้รับจ้างปฏิบัติตามคำแนะนำของทางโครงการฯ คาดว่าในเดือนหน้าผลการทำงานของผู้รับจ้างจะเป็นไปตามแผน
