บทที่ 3 ความก้าวหน้าของงานก่อสร้าง

บทที่ 3



ความก้าวหน้าของงานก่อสร้าง

3.1  สรุปผลความก้าวหน้าของงานก่อสร้างโครงการ

ความก้าวหน้าประจำเดือน ระหว่างวันที่ 1 – 31 ตุลาคม 2561

-          ตามแผนงาน                                                             :           4.93      %

-          ผลงานการก่อสร้าง                                                     :           2.80      %

-          ผลงานก่อสร้าง ช้า/เร็ว กว่าแผนงาน (-,+)                        :        - 2.13       %

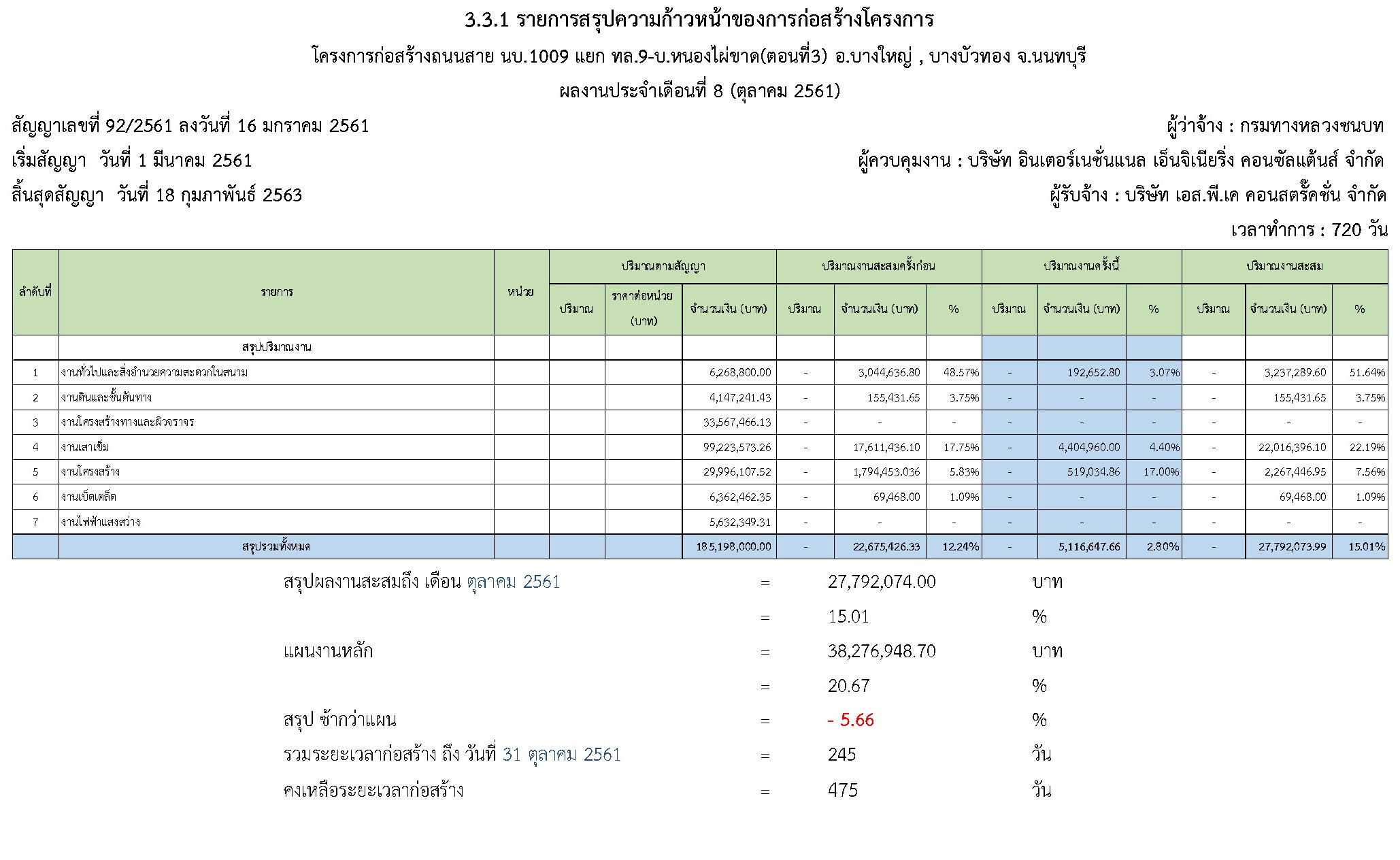

ความก้าวหน้าสะสมของโครงการ ตั้งแต่เริ่มสัญญา จนถึงวันที่ 31 ตุลาคม 2561

-          ตามแผนงานสะสม                                                     :           20.67    %

-          ผลงานก่อสร้างสะสม                                                  :           15.01    %

-          ผลงานก่อสร้าง ช้า/เร็ว กว่าแผนงาน (-,+)                        :         - 5.66      %

-          ระยะเวลาก่อสร้างตามสัญญา                                       :           720       วัน

-          คงเหลือระยะเวลาดำเนินการก่อสร้าง                             :           475       วัน

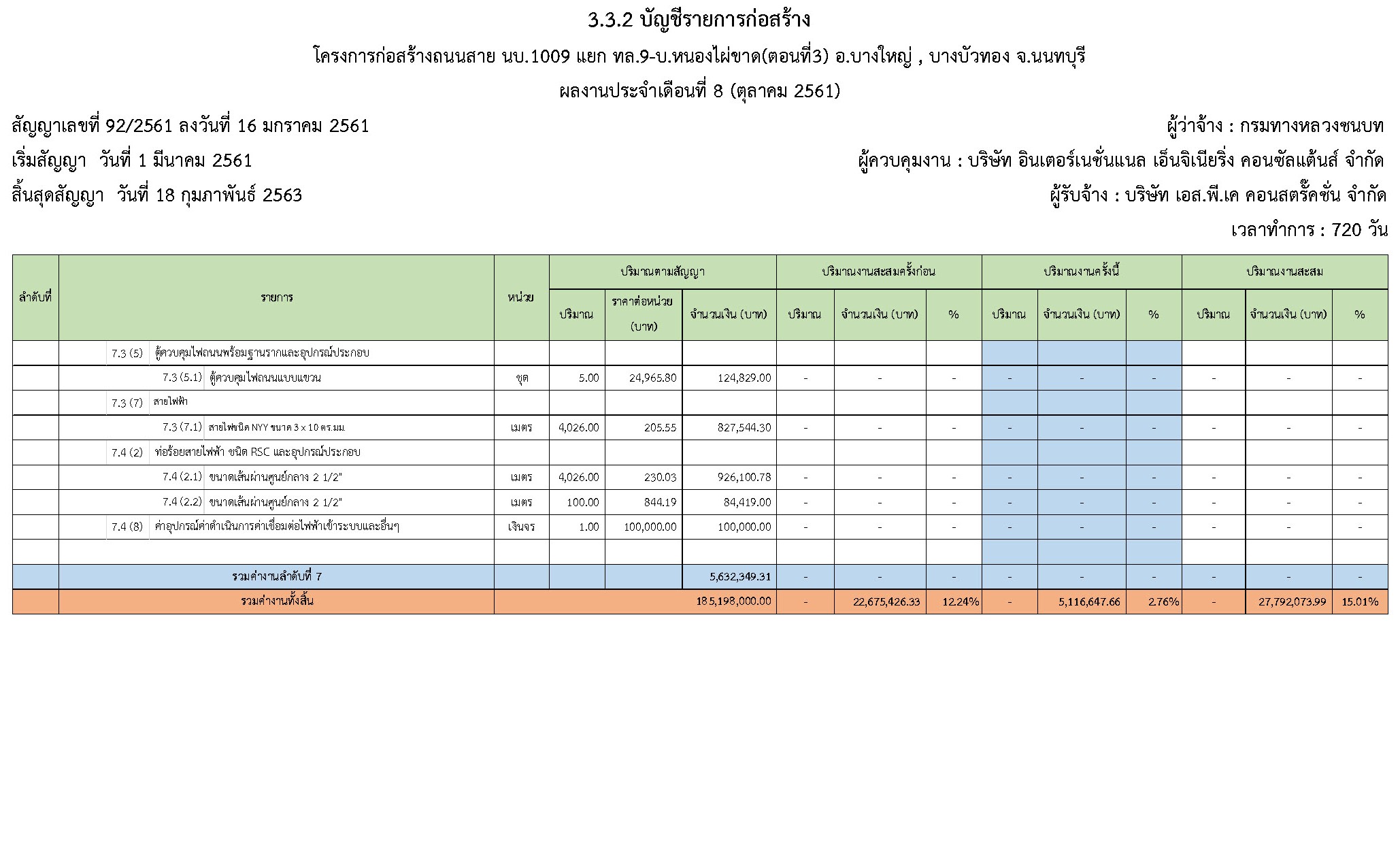

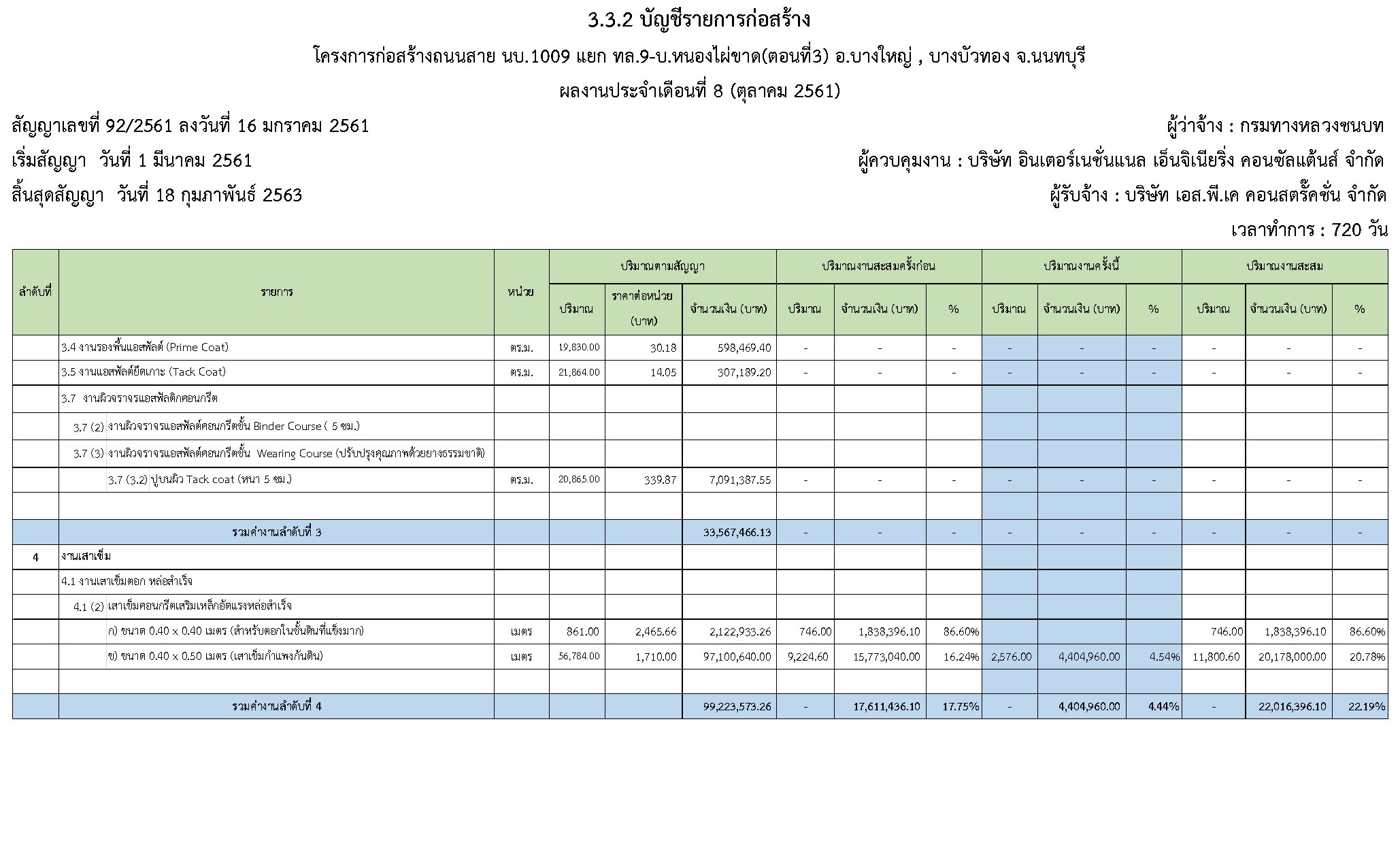

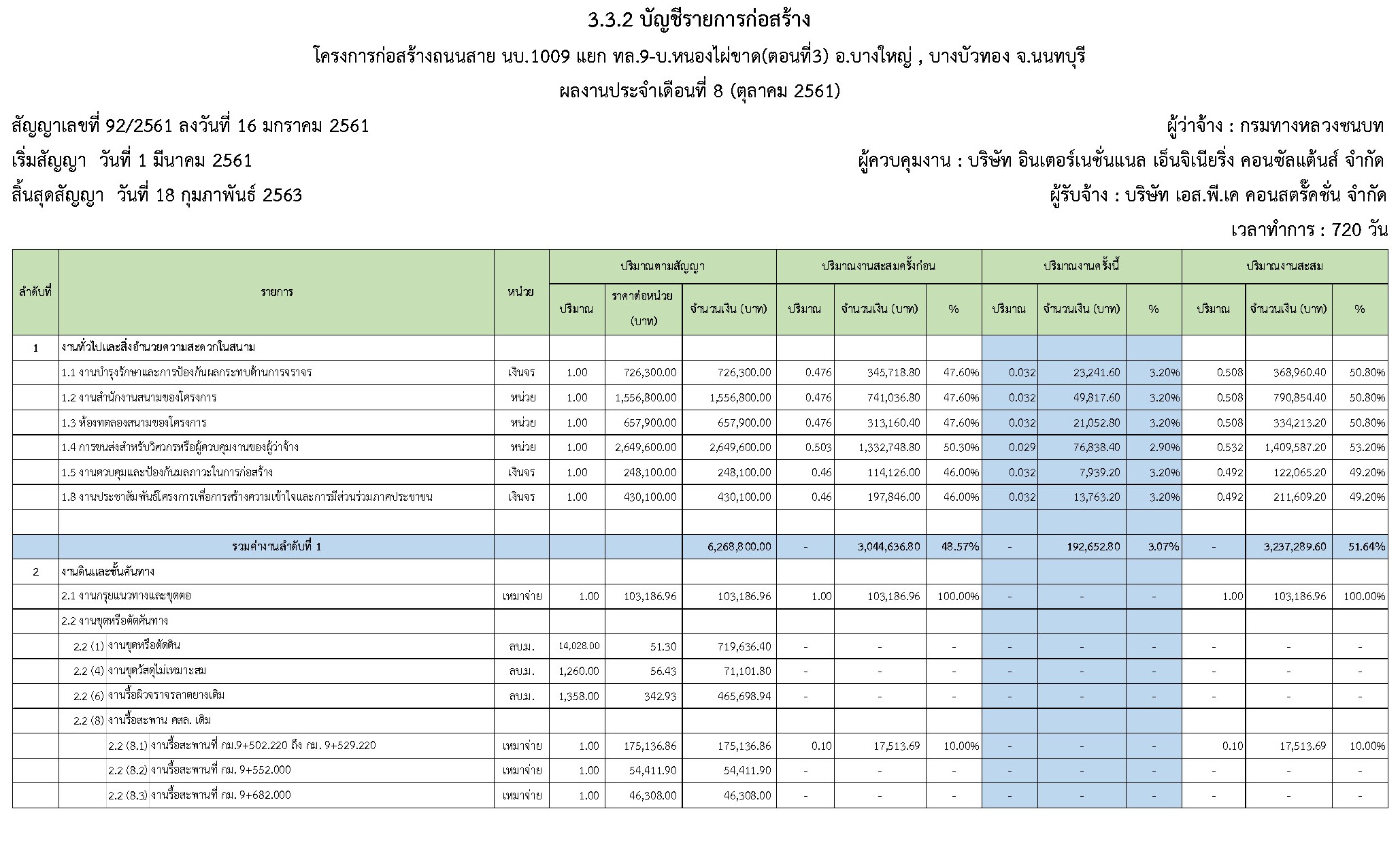

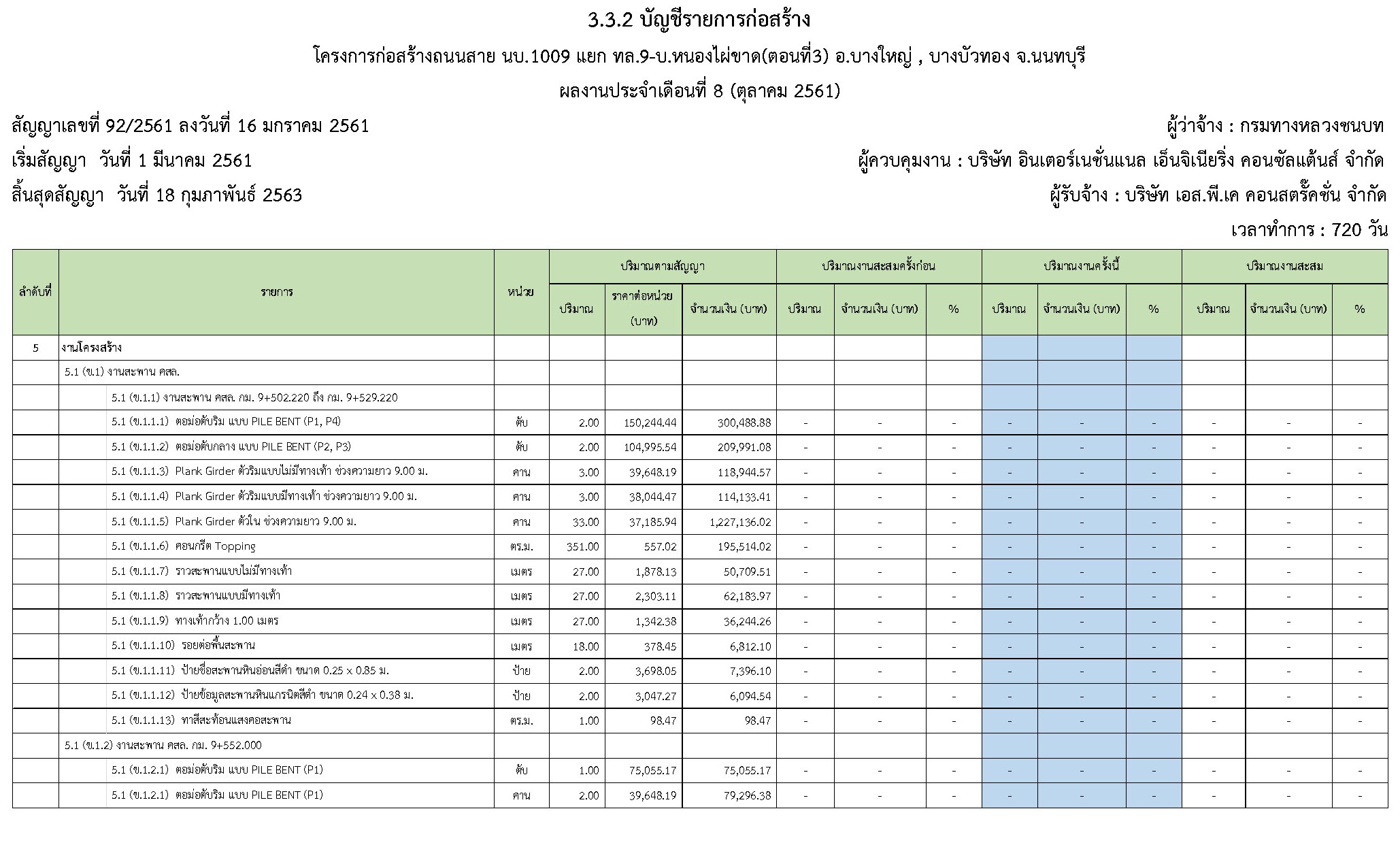

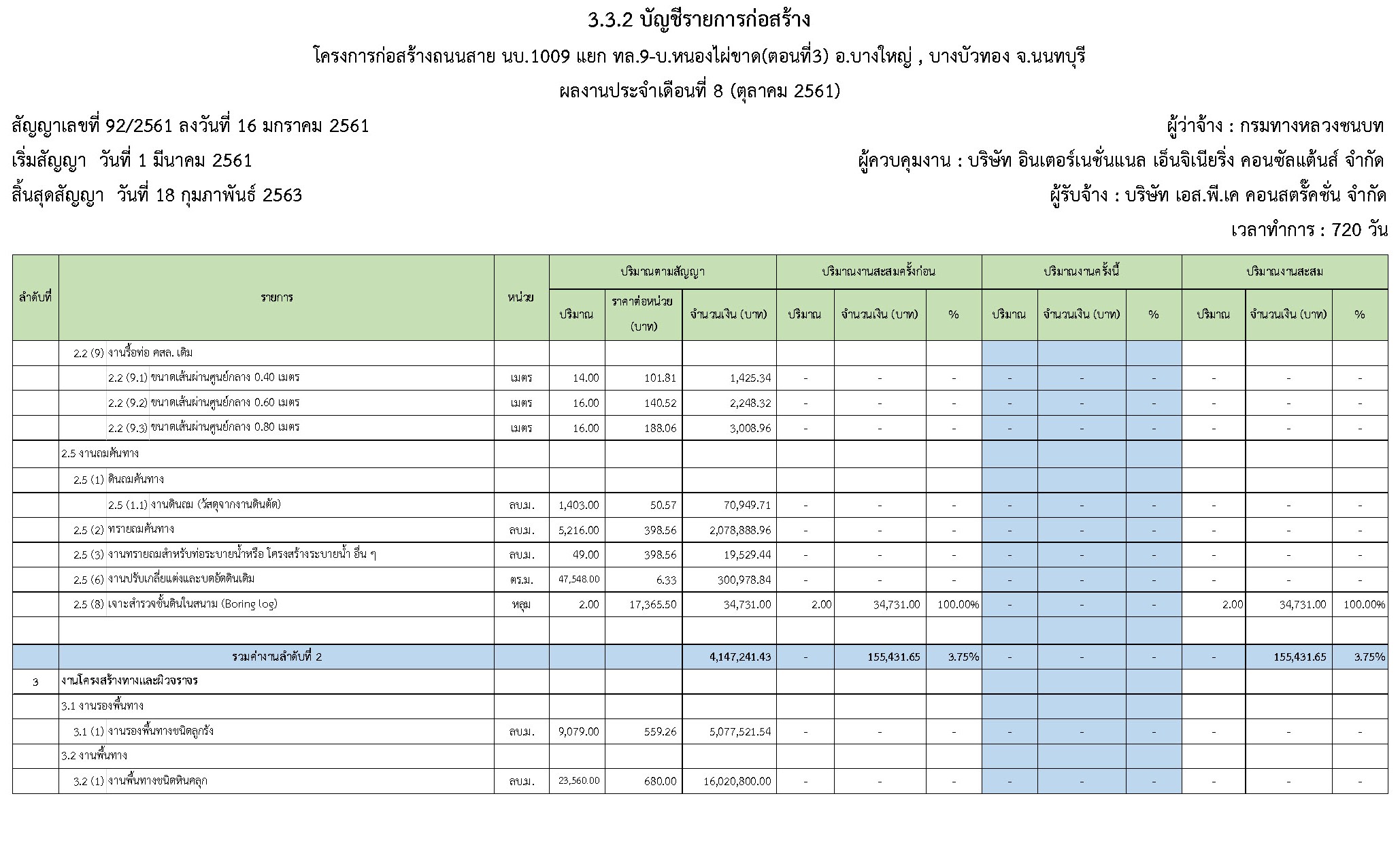

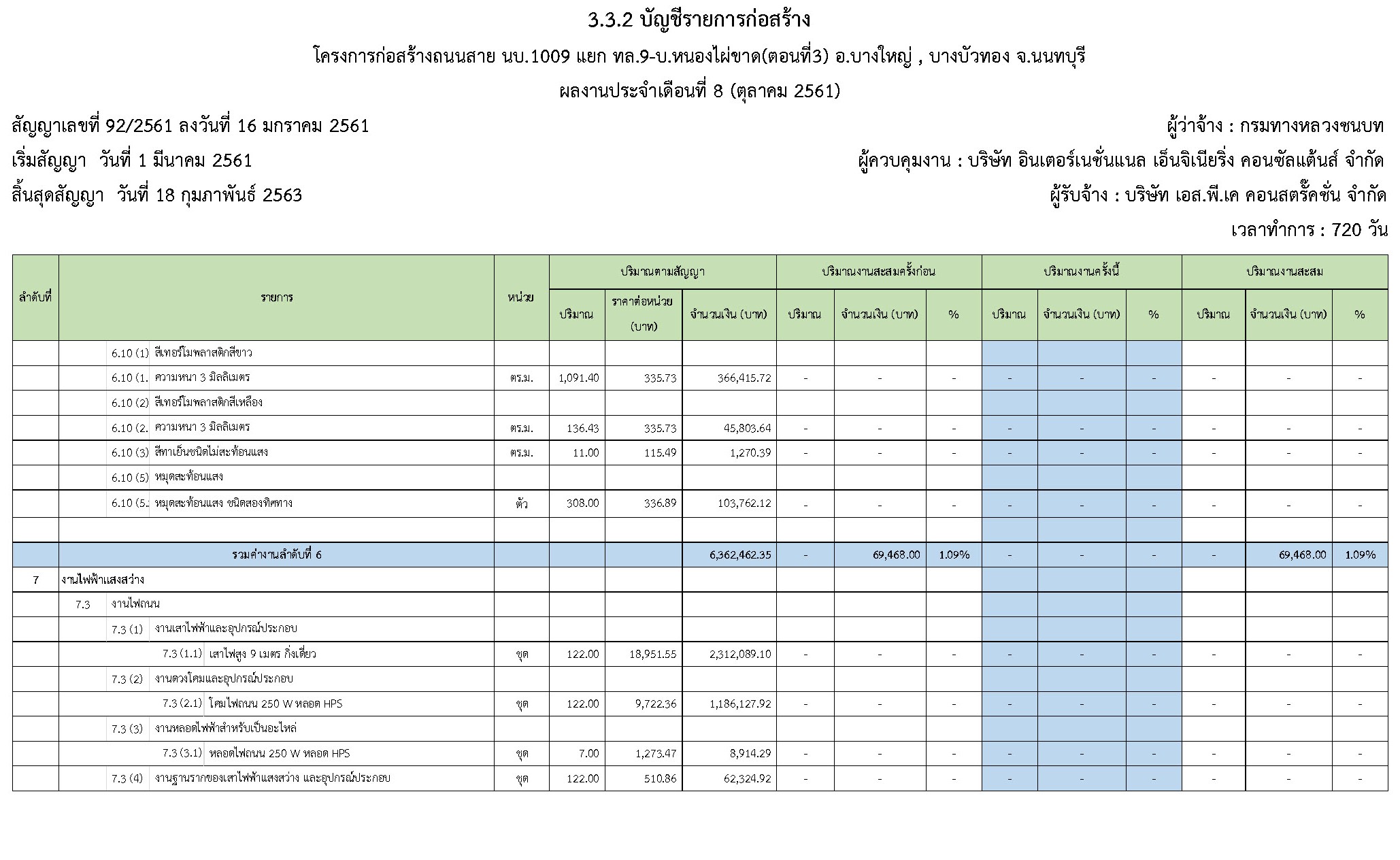

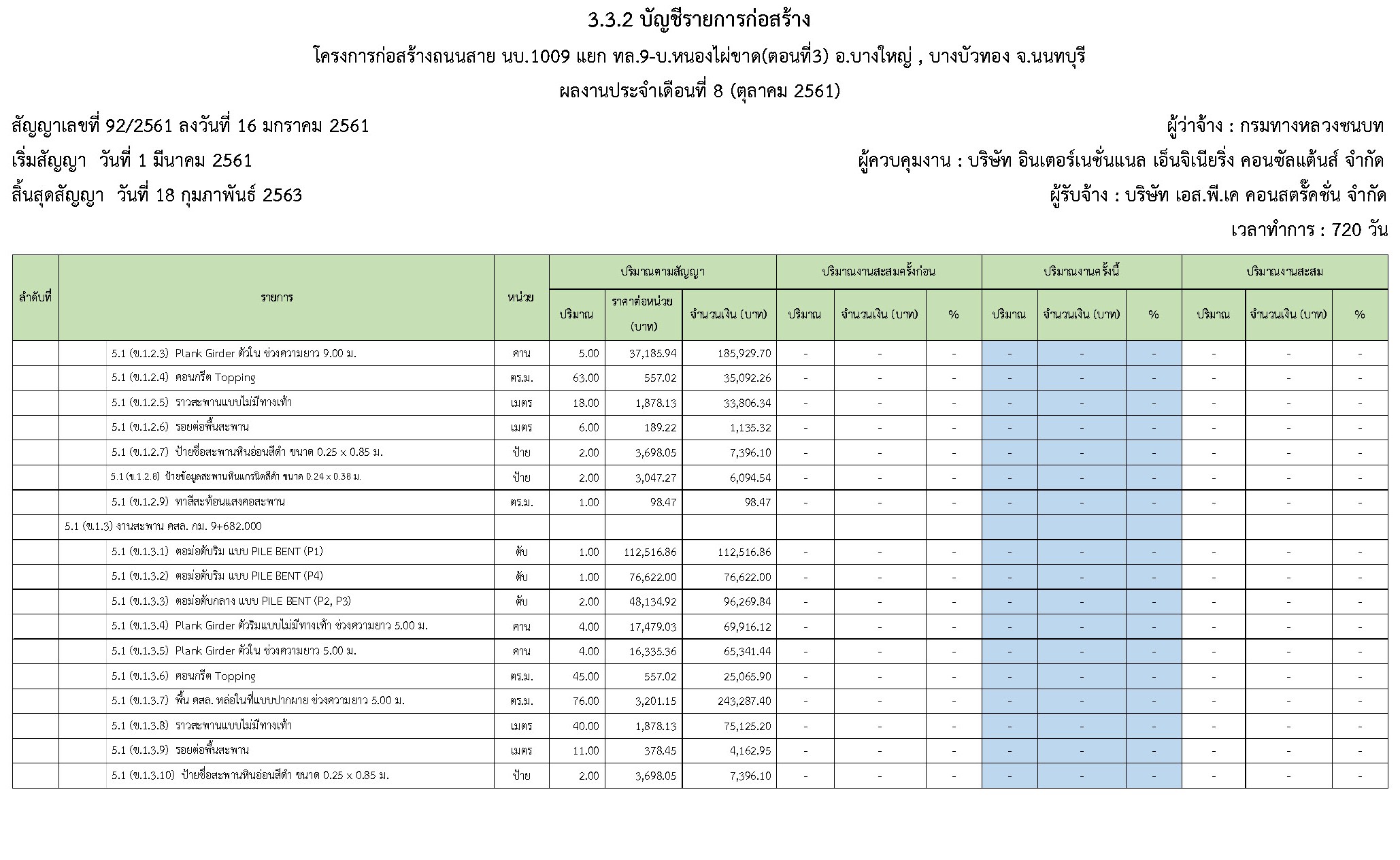

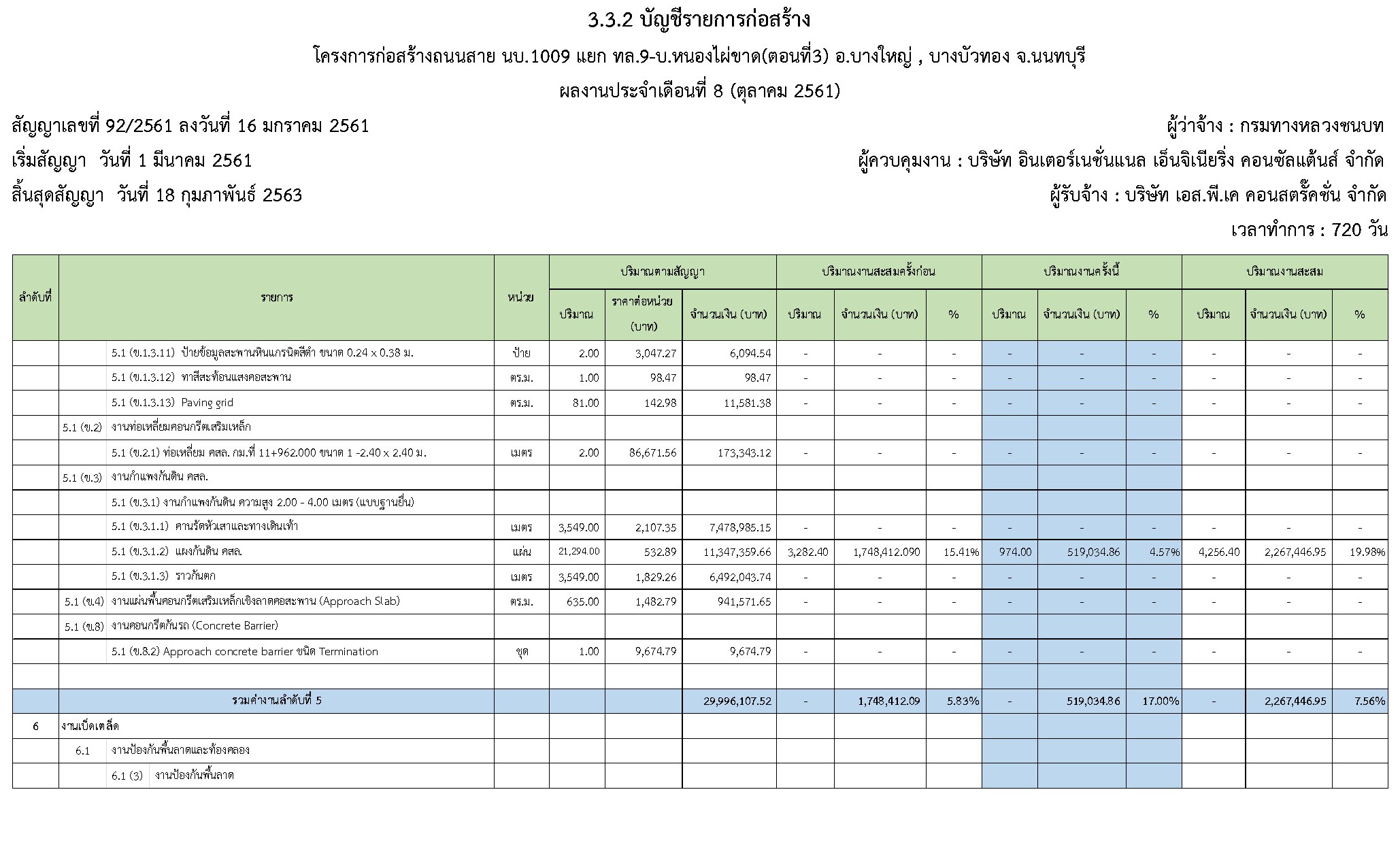

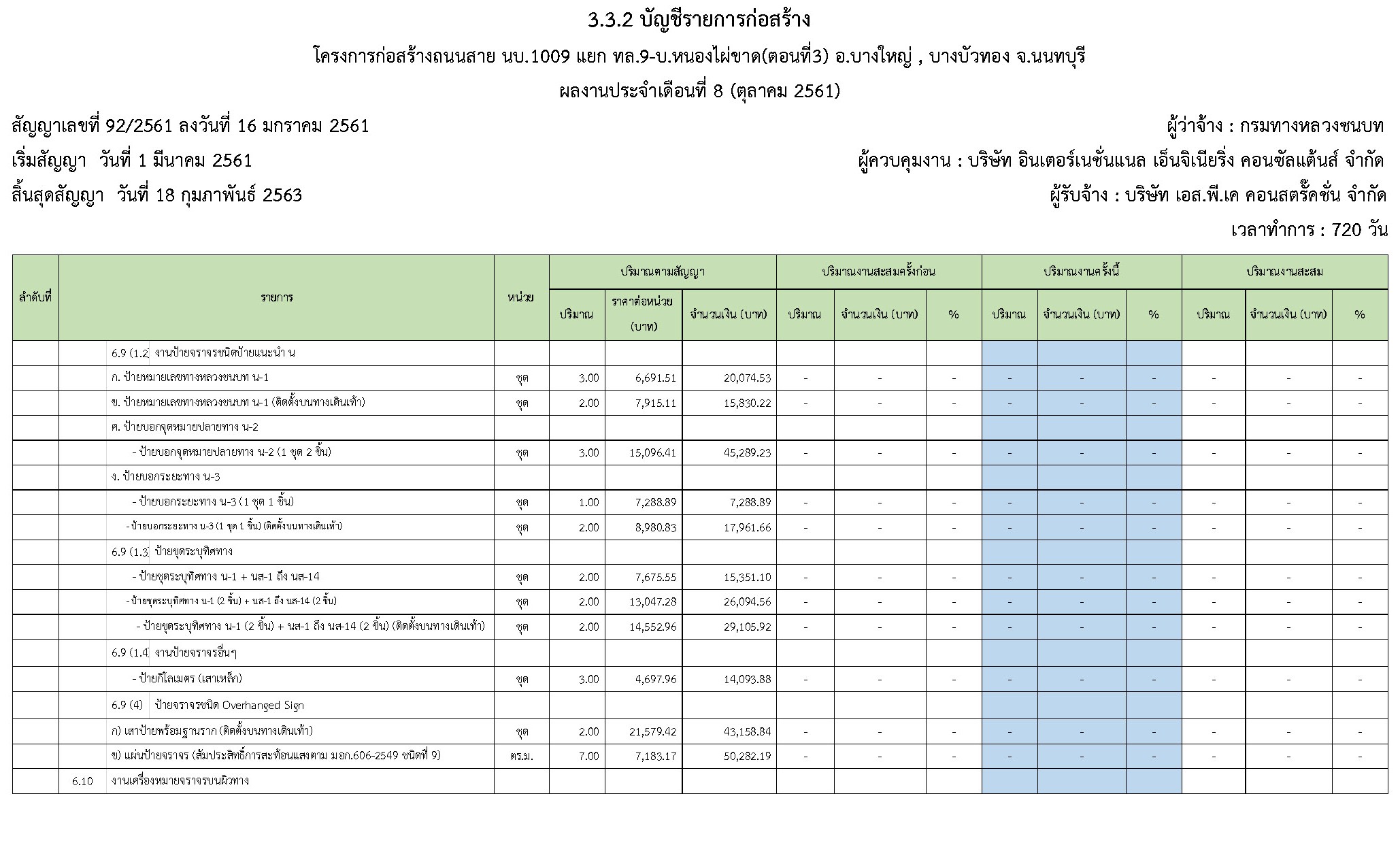

3.3  ความก้าวหน้าของงานแยกตามรายการ

          ในระหว่างวันที่ 1 ตุลาคม2561 ถึง วันที่ 31 ตุลาคม2561 ผู้รับจ้างได้ดำเนินงานในส่วนต่างๆดังนี้

 1.) งานทั่วไปและสิ่งอำนวยความสะดวกในสนาม

  •  งานบำรุงรักษาและการป้องกันผลกระทบด้านการจราจร
  • งานสำนักงานสนามของโครงการ
  • ห้องทดลองสนามของโครงการ
  • การขนส่งสำหรับวิศวกรหรือผู้ควบคุมงานของผู้ว่าจ้าง
  • งานควบคุมและป้องกันมลภาวะในการก่อสร้าง
  • งานประชาสัมพันธ์โครงการเพื่อการสร้างความเข้าใจและการมีส่วนร่วมภาคประชาชน

 2.) งานดินและชั้นคันทาง

  • งานขุดหรือตัดคันทาง
    • งานขุดวัสดุไม่เหมาะสม

 3.) งานเสาเข็ม

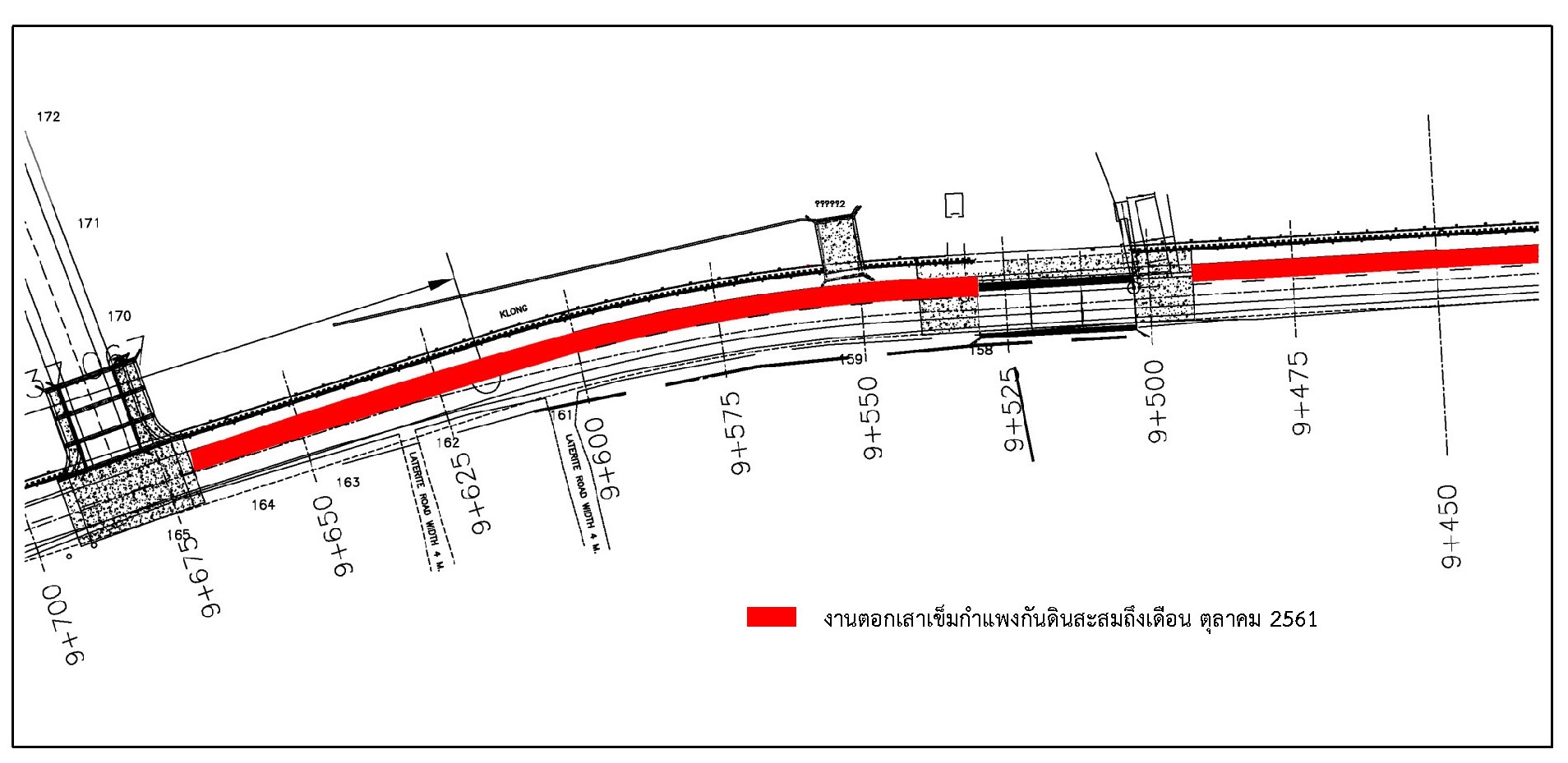

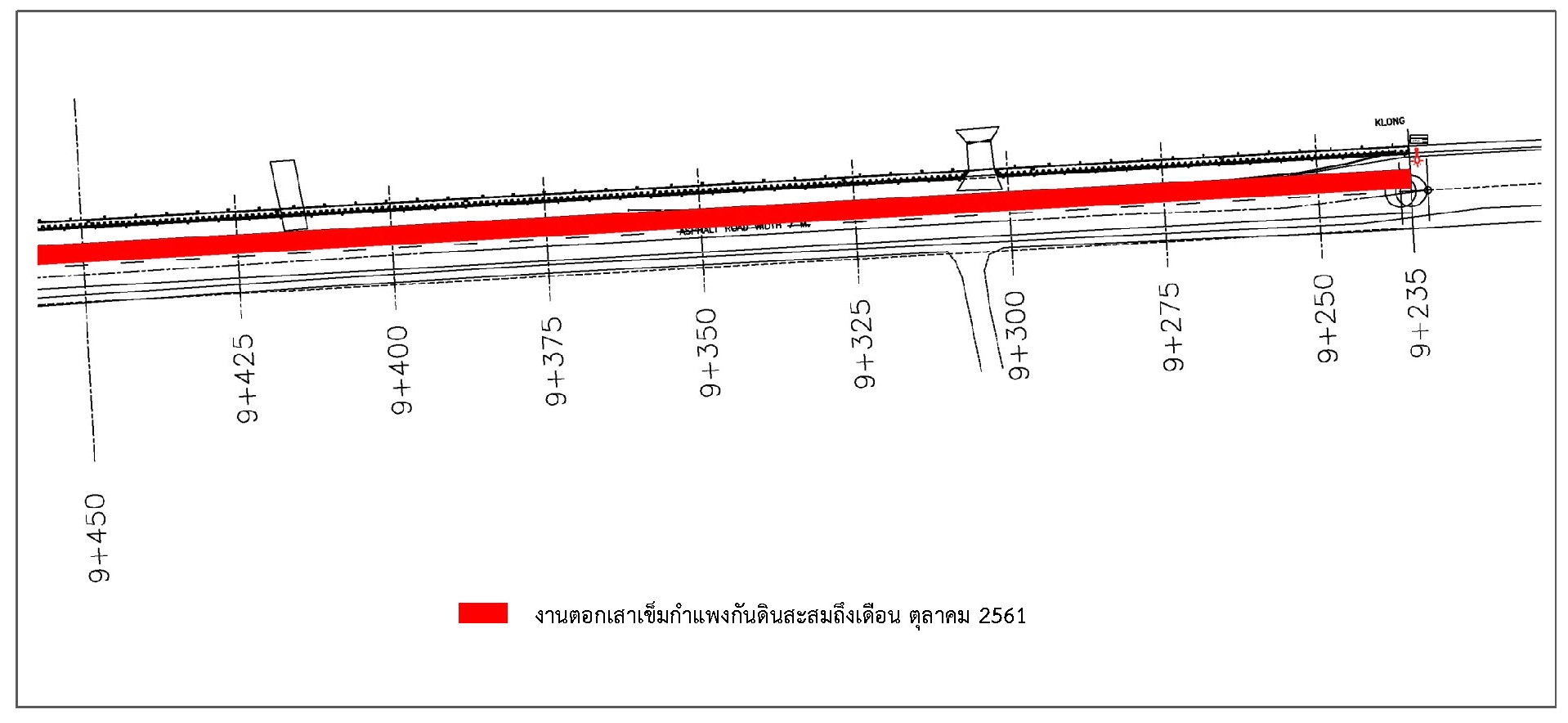

3.1 งานเสาเข็มตอก หล่อสำเร็จ

      3.1.1   เสาเข็มคอนกรีตเสริมเหล็กอัดแรงหล่อสำเร็จ ขนาด 0.40 x 0.50 เมตร

                (เสาเข็มกำแพงกันดิน)

 4.) งานโครงสร้าง

4.1.) งานกำแพงกันดิน คสล.

4.1.1) แผงกันดิน คสล.

5.) งานเบ็ดเตล็ด

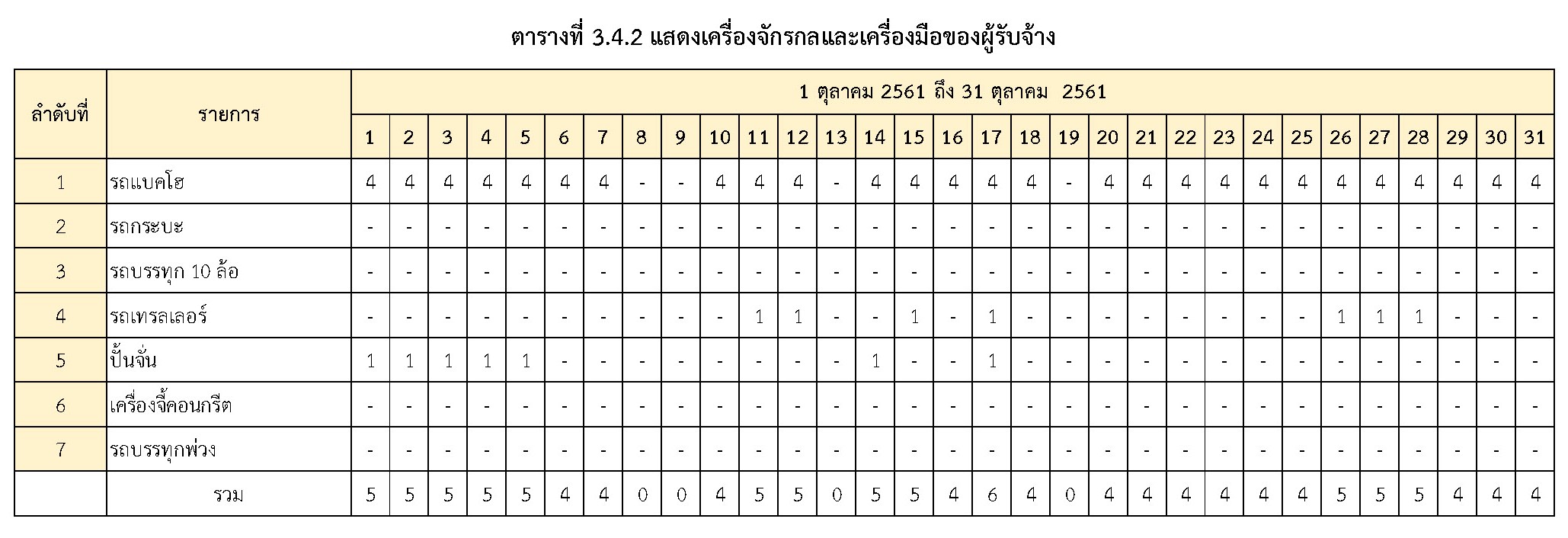

3.4  รายงานบุคลากรและเครื่องจักร

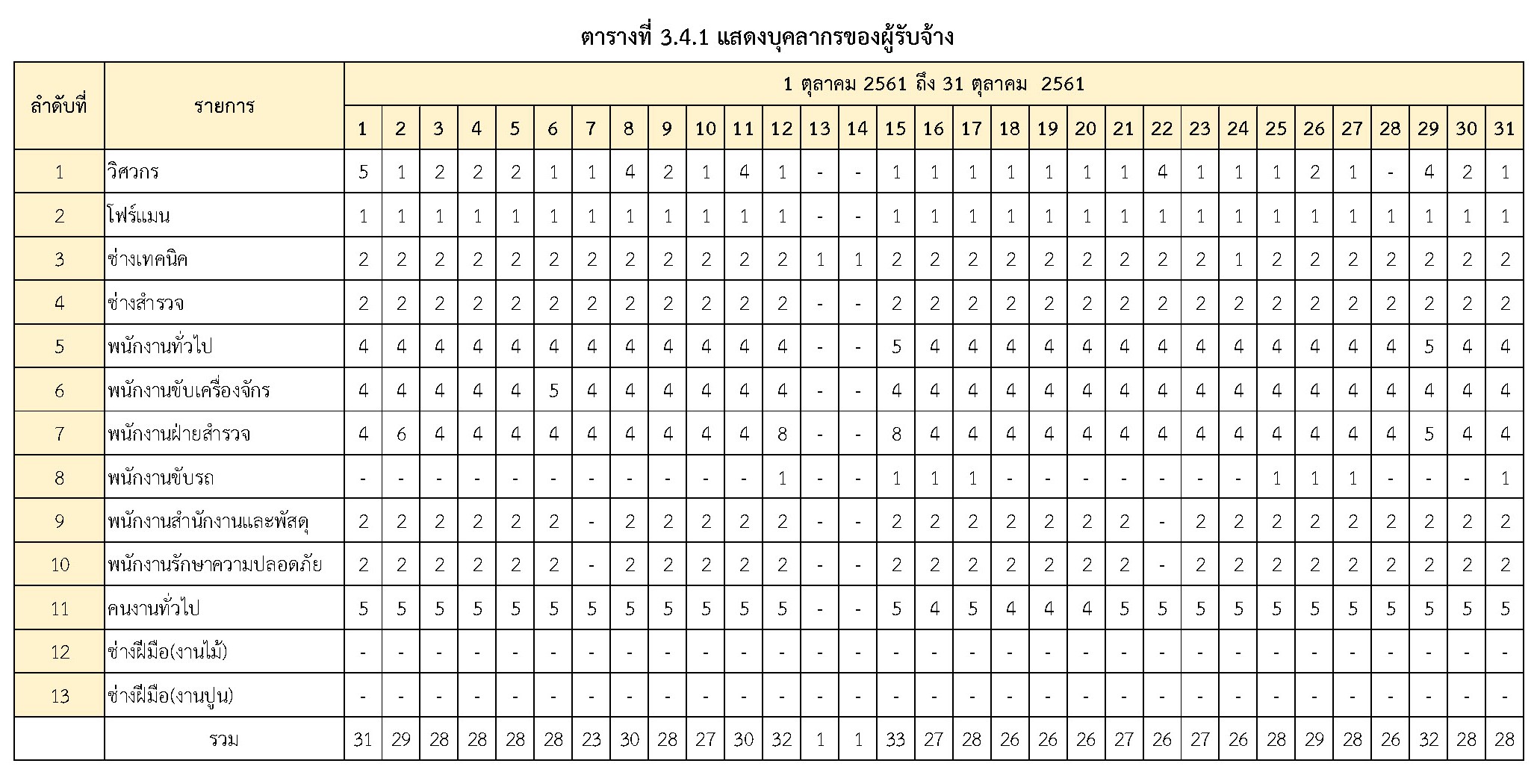

  • ระหว่างวันที่ 1 ตุลาคม 2561 ถึงวันที่ 31 ตุลาคม 2561ผู้รับจ้างได้จัดเครื่องจักรอุปกรณ์ และบุคลากร เพื่อเข้าดำเนินการตามรายละเอียด ตารางที่ 3.3.1 และตารางที่ 3.3.2

3.5  รายงานสภาวะอากาศ

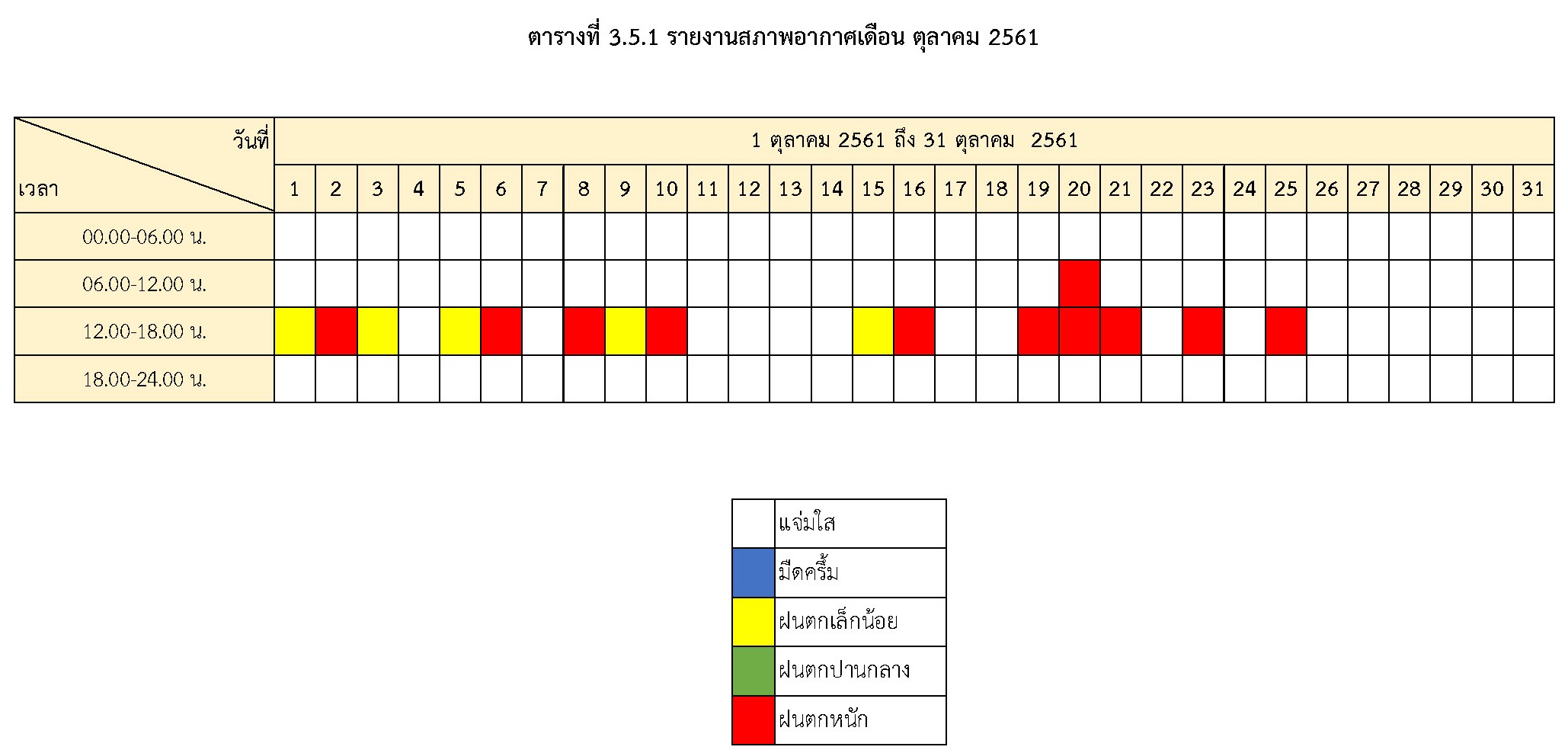

  • ระหว่างวันที่ 1 ตุลาคม 2561 ถึงวันที่ 31 ตุลาคม 2561สภาพอากาศ สรุปตามตารางที่ 3.4.1

3.6  การติดต่อประสานงานกับหน่วยงานที่เกี่ยวข้อง

  • ได้ติดต่อประสานงานกับเจ้าหน้าที่กรมทางหลวงชนบท จังหวัดนนทบุรี เพื่ออำนวยความสะดวกในการที่จะประสานงานกับหน่วยงานที่เกี่ยวข้อง
  • ได้ติดต่อประสานงานกับทางการประปานครหลวง จังหวัดนนทบุรี เพื่อประสานงานในการรื้อย้ายท่อประปาที่ติดขัดกับการก่อสร้าง
  • ได้ติดต่อประสานงานกับทางการไฟฟ้านครหลวง จังหวัดนนทบุรี เพื่อประสานงานในการรื้อย้ายเสาไฟฟ้าที่ติดขัดกับการก่อสร้าง
  • องค์การบริหารส่วนตำบลบ้านใหม่ อ.บางใหญ่ จ.นนทบุรี
  • หน่วยงานสาธารณูปโภค  เพื่อประสานงานในการรื้อย้ายสายสัญญาณ

3.7  วิเคราะห์สภาวะของงาน

การปฏิบัติงานของผู้รับจ้างในเดือนตุลาคม 2561เป็นการดำเนินการในส่วนของงานทั่วไปและสิ่งอำนวยความสะดวกในสนาม , งานเสาเข็มขนาด 0.40 x 0.50 เมตร และงานโครงสร้างในส่วนของงานกำแพงกันดิน คสล. ทั้งนี้ทางโครงการฯ ได้เร่งรัดให้ผู้รับจ้างเร่งปฏิบัติงานให้แล้วเสร็จตามแผนงานที่วางไว้ ซึ่งผู้รับจ้างปฏิบัติตามคำแนะนำของทางโครงการฯ คาดว่าในเดือนหน้าผลการทำงานของผู้รับจ้างจะเป็นไปตามแผน
