บทที่ 3 ความก้าวหน้าของงานก่อสร้าง
บทที่ 3
ความก้าวหน้าของงานก่อสร้าง

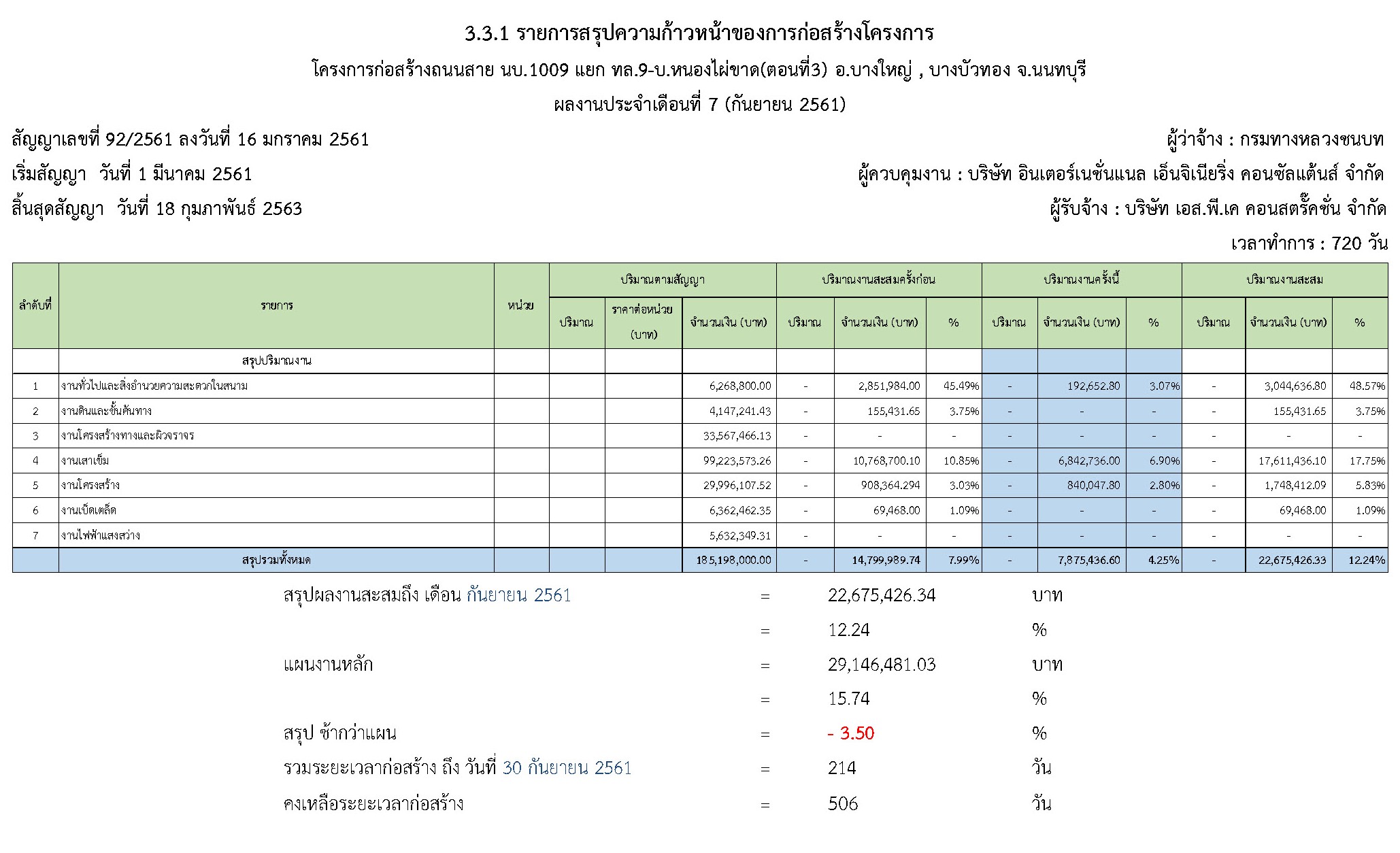

3.1 สรุปผลความก้าวหน้าของงานก่อสร้างโครงการ
vความก้าวหน้าประจำเดือน ระหว่างวันที่ 1 – 30กันยายน 2561
- ตามแผนงาน : 4.77 %
- ผลงานการก่อสร้าง : 4.25 %
- ผลงานก่อสร้าง ช้า/เร็ว กว่าแผนงาน (-,+) : - 0.52 %
vความก้าวหน้าสะสมของโครงการ ตั้งแต่เริ่มสัญญา จนถึงวันที่ 30กันยายน 2561
- ตามแผนงานสะสม : 15.74 %
- ผลงานก่อสร้างสะสม : 12.24 %
- ผลงานก่อสร้าง ช้า/เร็ว กว่าแผนงาน (-,+) : - 3.50 %
- ระยะเวลาก่อสร้างตามสัญญา : 720 วัน
- คงเหลือระยะเวลาดำเนินการก่อสร้าง : 506 วัน
3.3 ความก้าวหน้าของงานแยกตามรายการ
ในระหว่างวันที่ 1กันยายน 2561 ถึง วันที่ 30 กันยายน 2561 ผู้รับจ้างได้ดำเนินงานในส่วนต่างๆดังนี้
-
งานทั่วไปและสิ่งอำนวยความสะดวกในสนาม
- งานบำรุงรักษาและการป้องกันผลกระทบด้านการจราจร
- งานสำนักงานสนามของโครงการ
- ห้องทดลองสนามของโครงการ
- การขนส่งสำหรับวิศวกรหรือผู้ควบคุมงานของผู้ว่าจ้าง
- งานควบคุมและป้องกันมลภาวะในการก่อสร้าง
- งานประชาสัมพันธ์โครงการเพื่อการสร้างความเข้าใจและการมีส่วนร่วมภาคประชาชน
-
งานเสาเข็ม
-

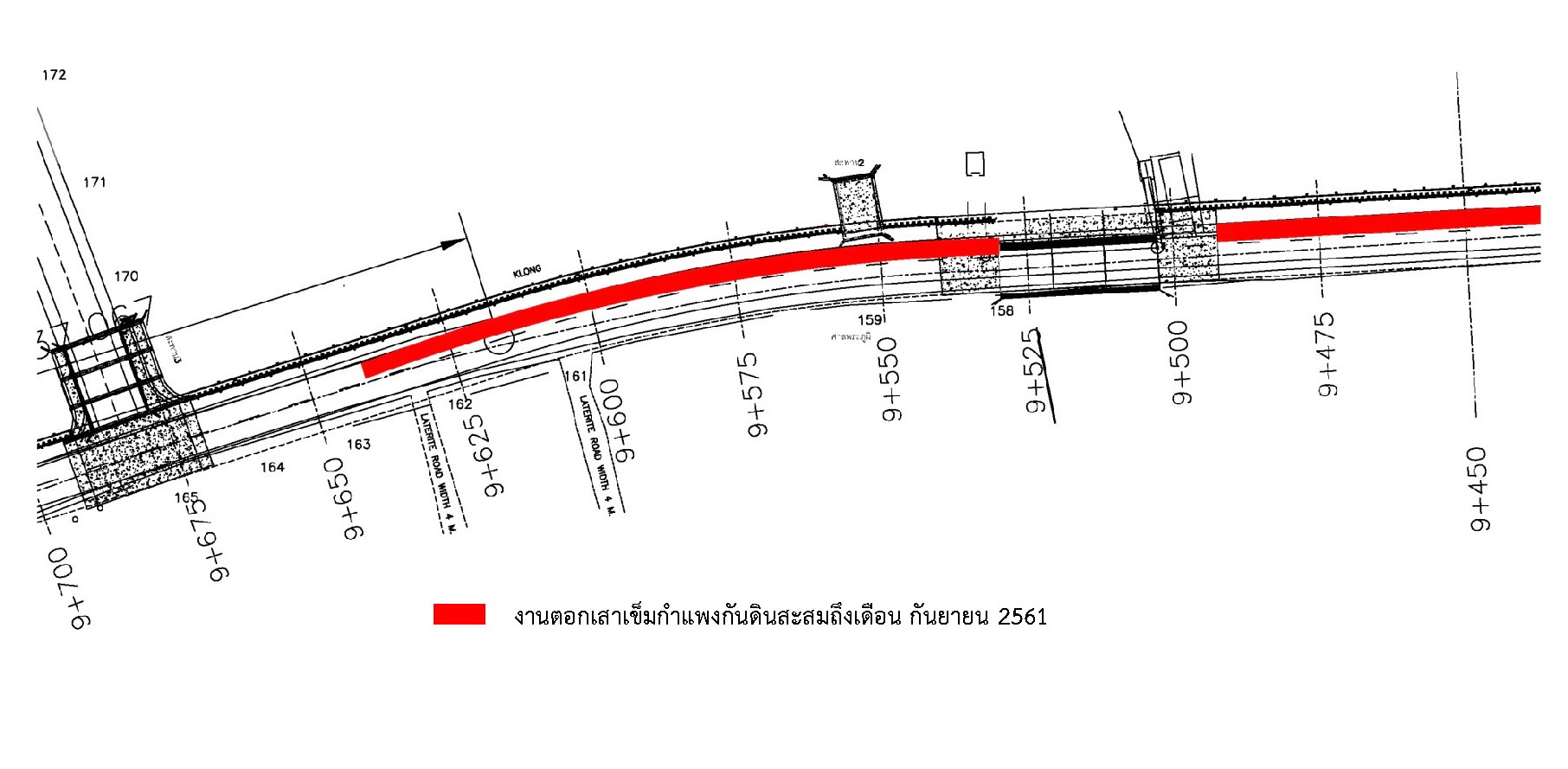

งานเสาเข็มตอก หล่อสำเร็จ
- ขนาด 0.40 x 0.50 เมตร (เสาเข็มกำแพงกันดิน)
-
งานเสาเข็มตอก หล่อสำเร็จ
-
งานโครงสร้าง
-
งานกำแพงกันดิน คสล.
- แผงกันดิน คสล.
-
งานกำแพงกันดิน คสล.
3.4 รายงานบุคลากรและเครื่องจักร

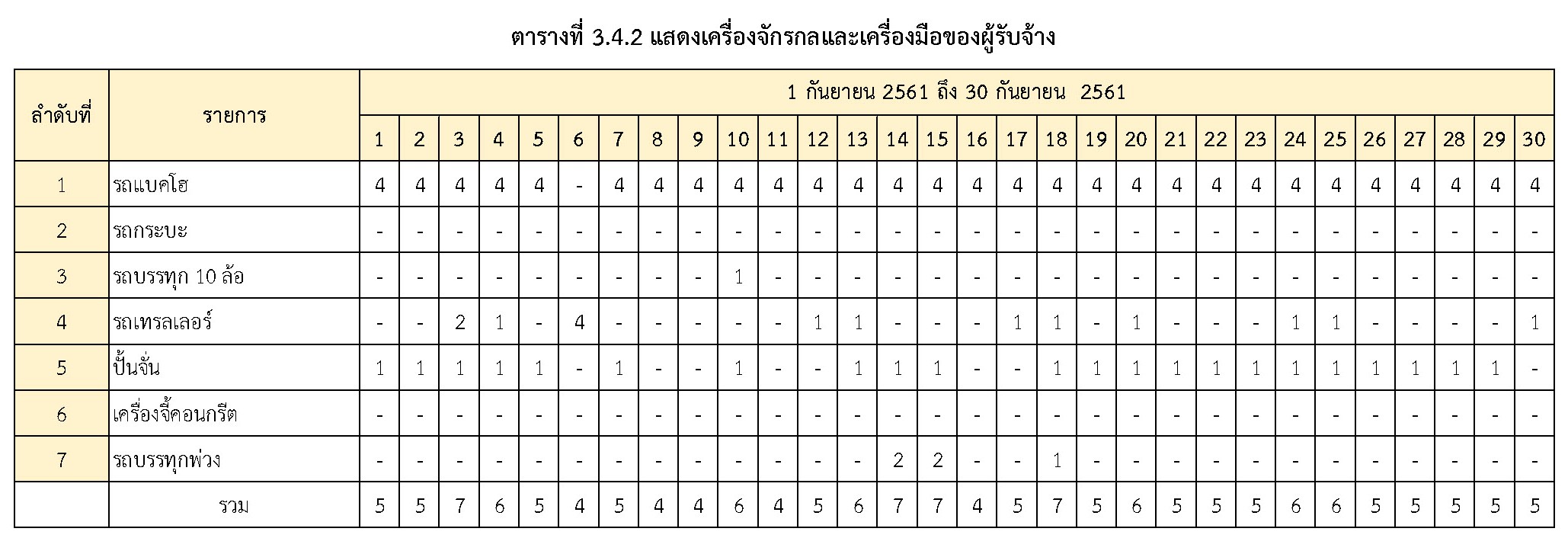

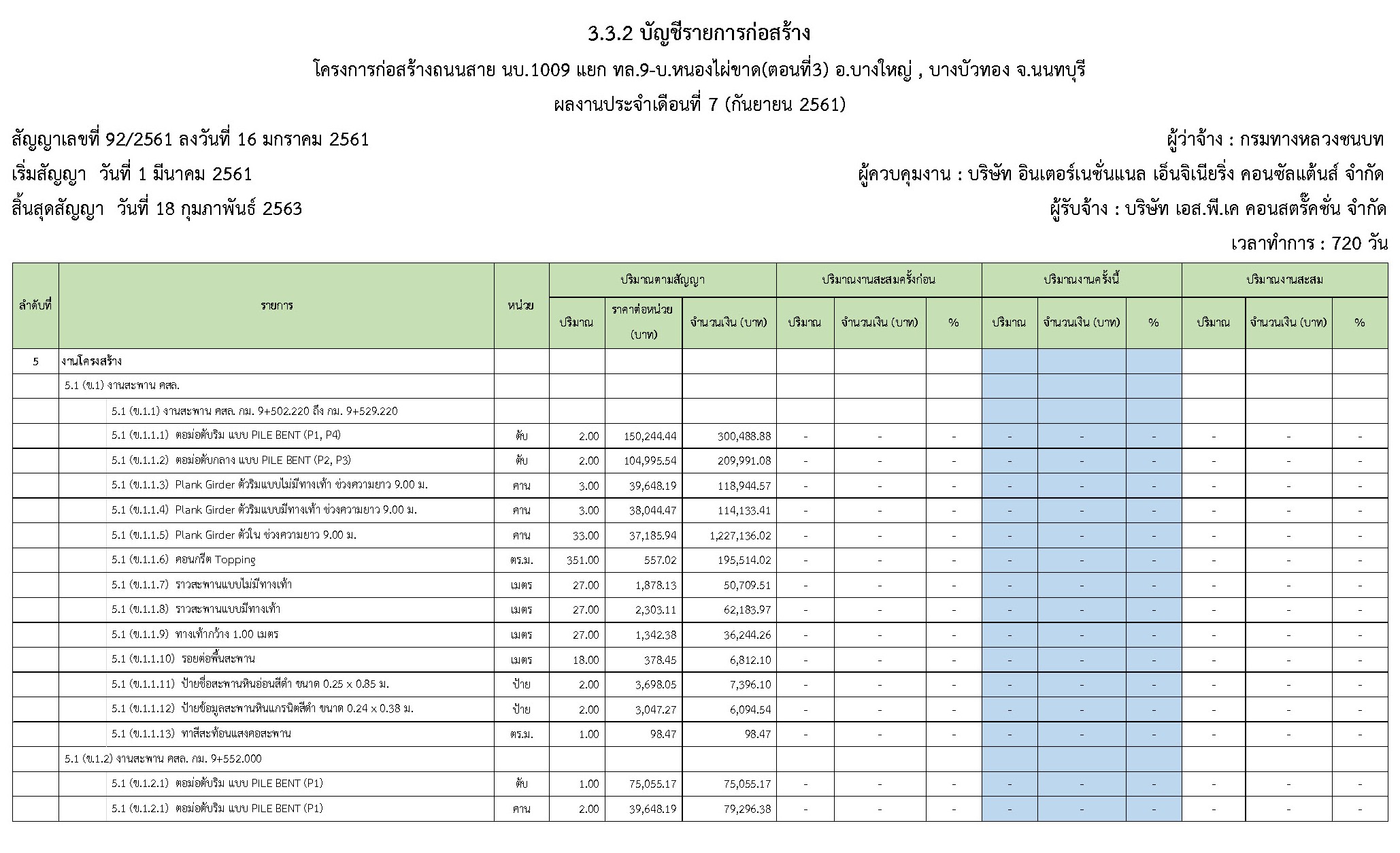

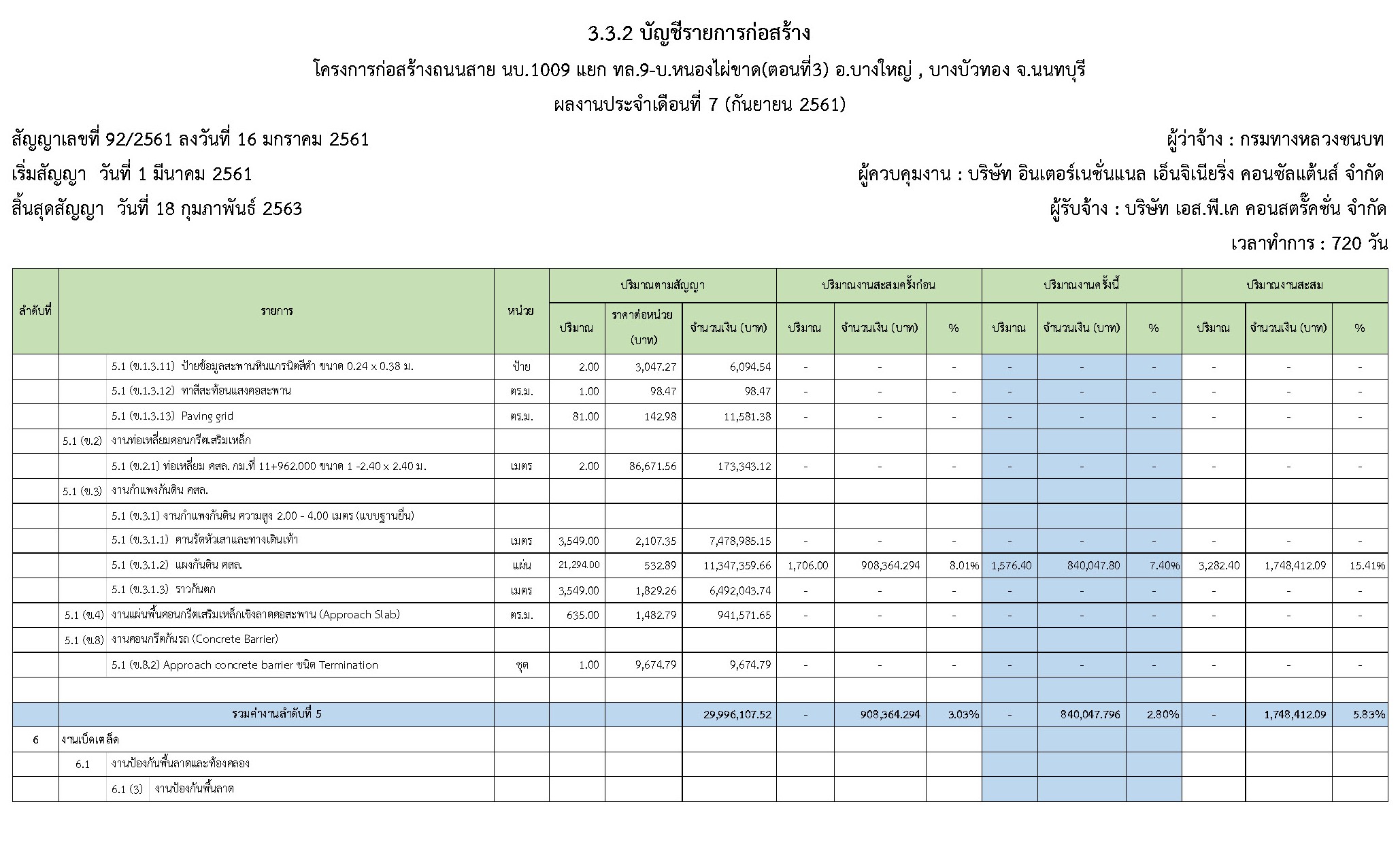

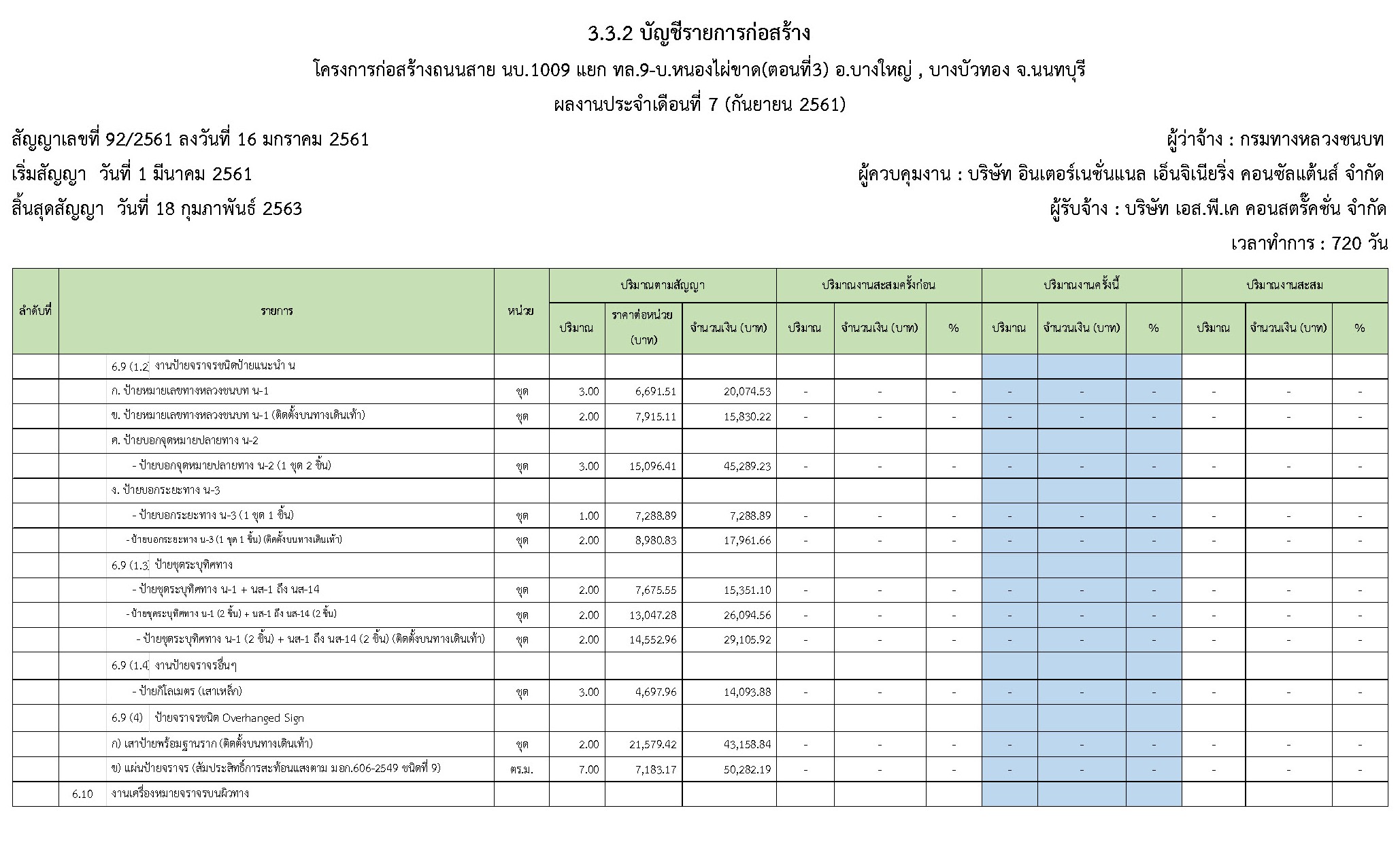

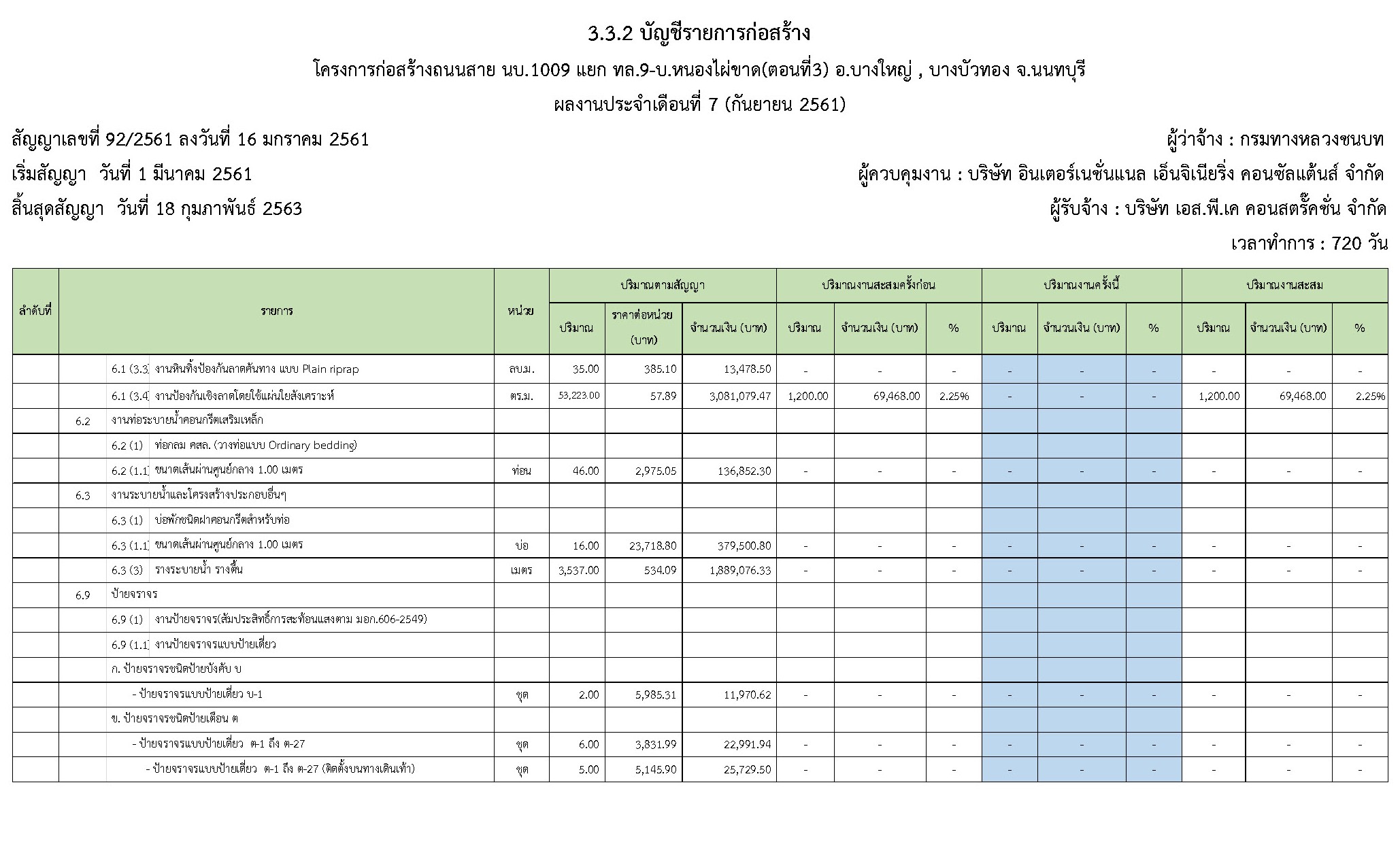

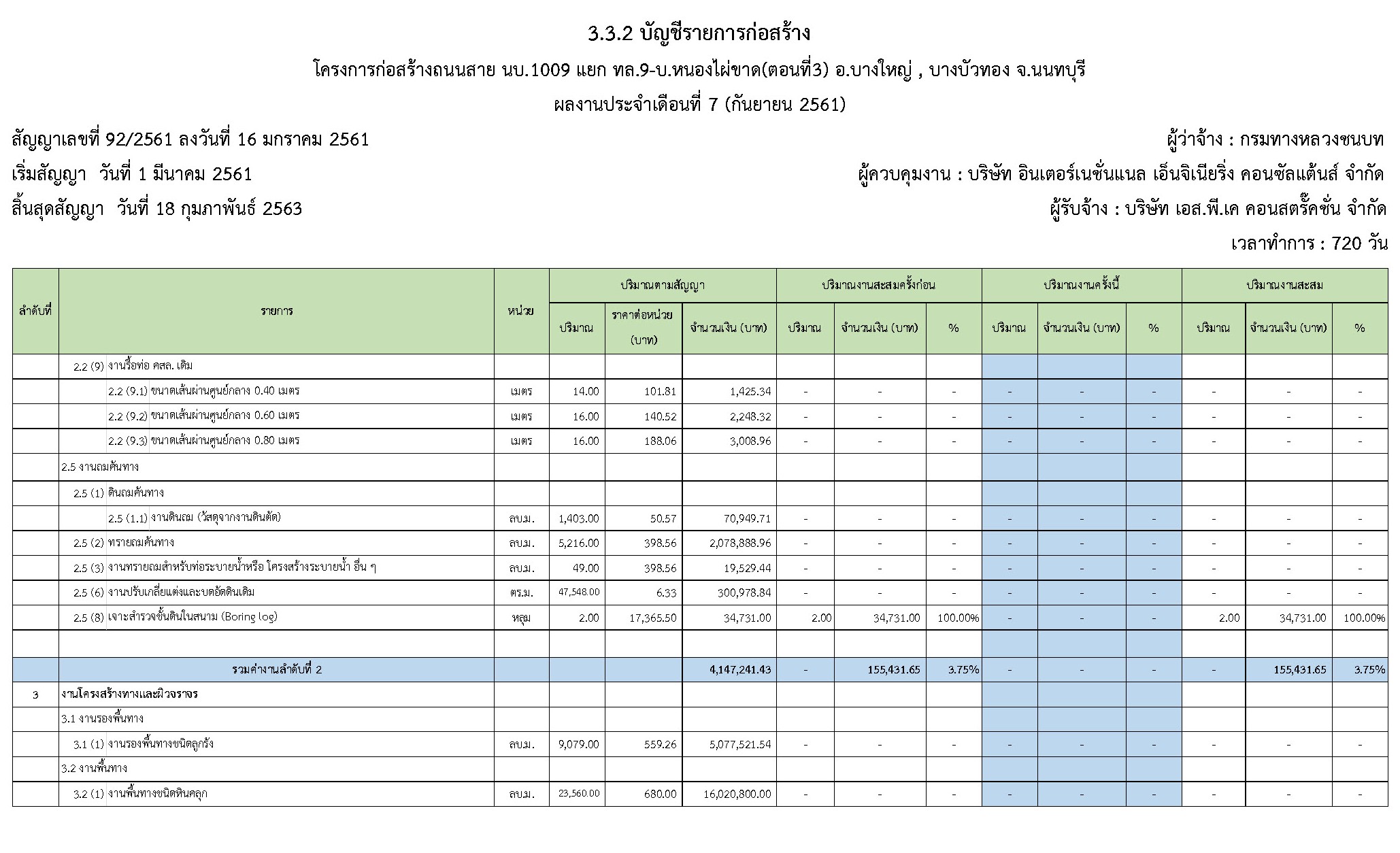

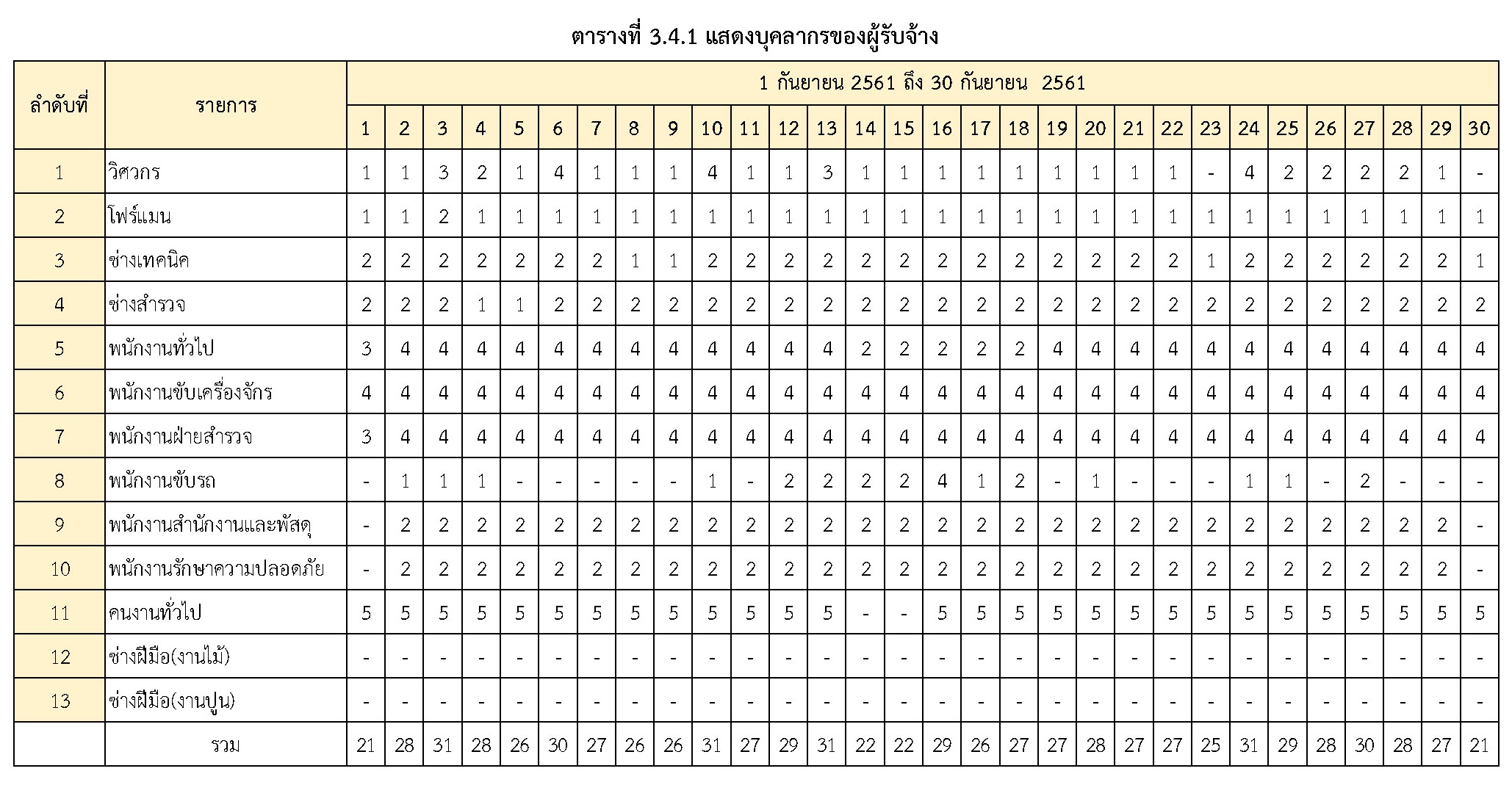

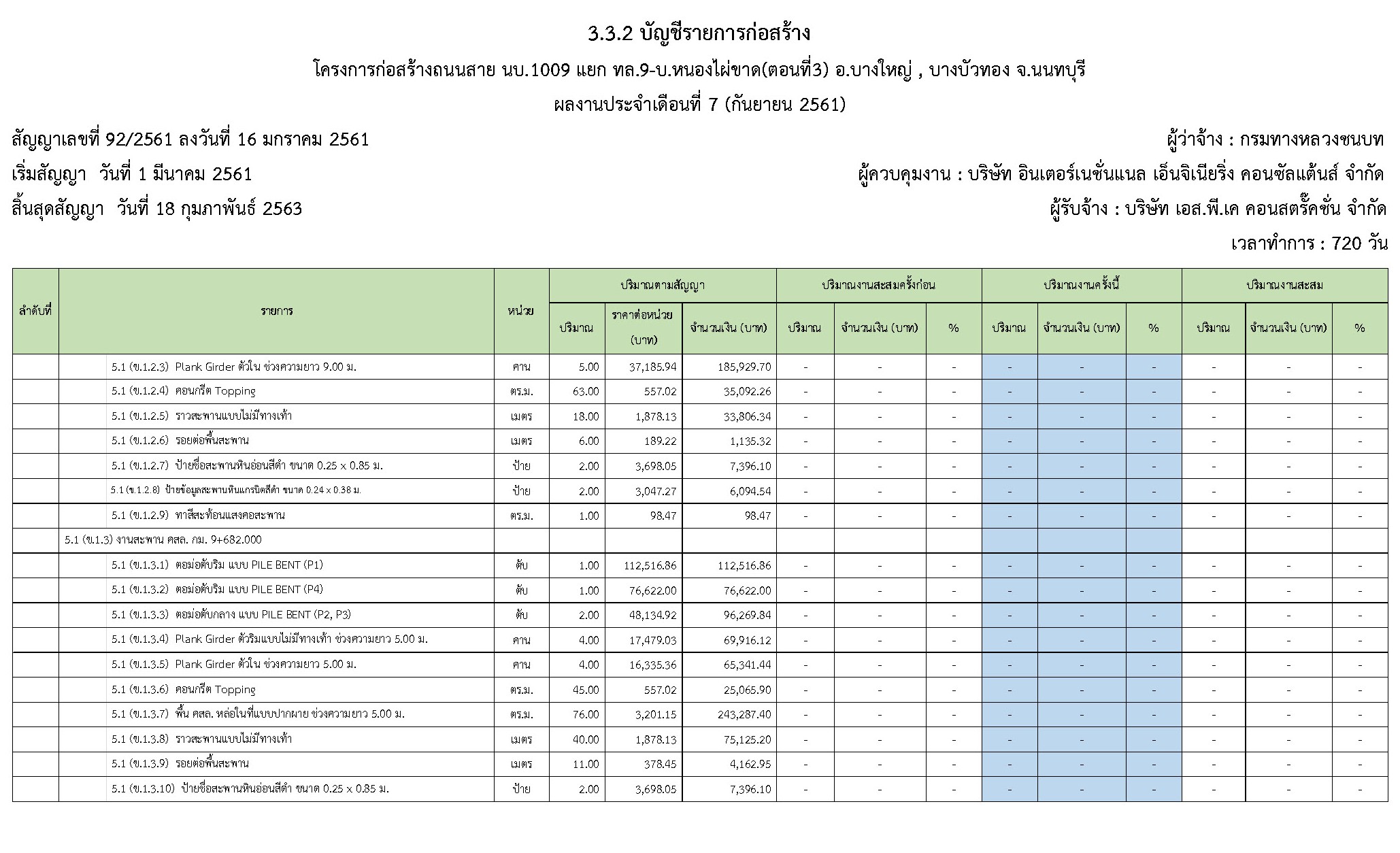

- ระหว่างวันที่ 1 กันยายน 2561 ถึงวันที่ 30 กันยายน 2561ผู้รับจ้างได้จัดเครื่องจักรอุปกรณ์ และบุคลากร เพื่อเข้าดำเนินการตามรายละเอียด ตารางที่ 3.3.1 และตารางที่ 3.3.2
3.5 รายงานสภาวะอากาศ

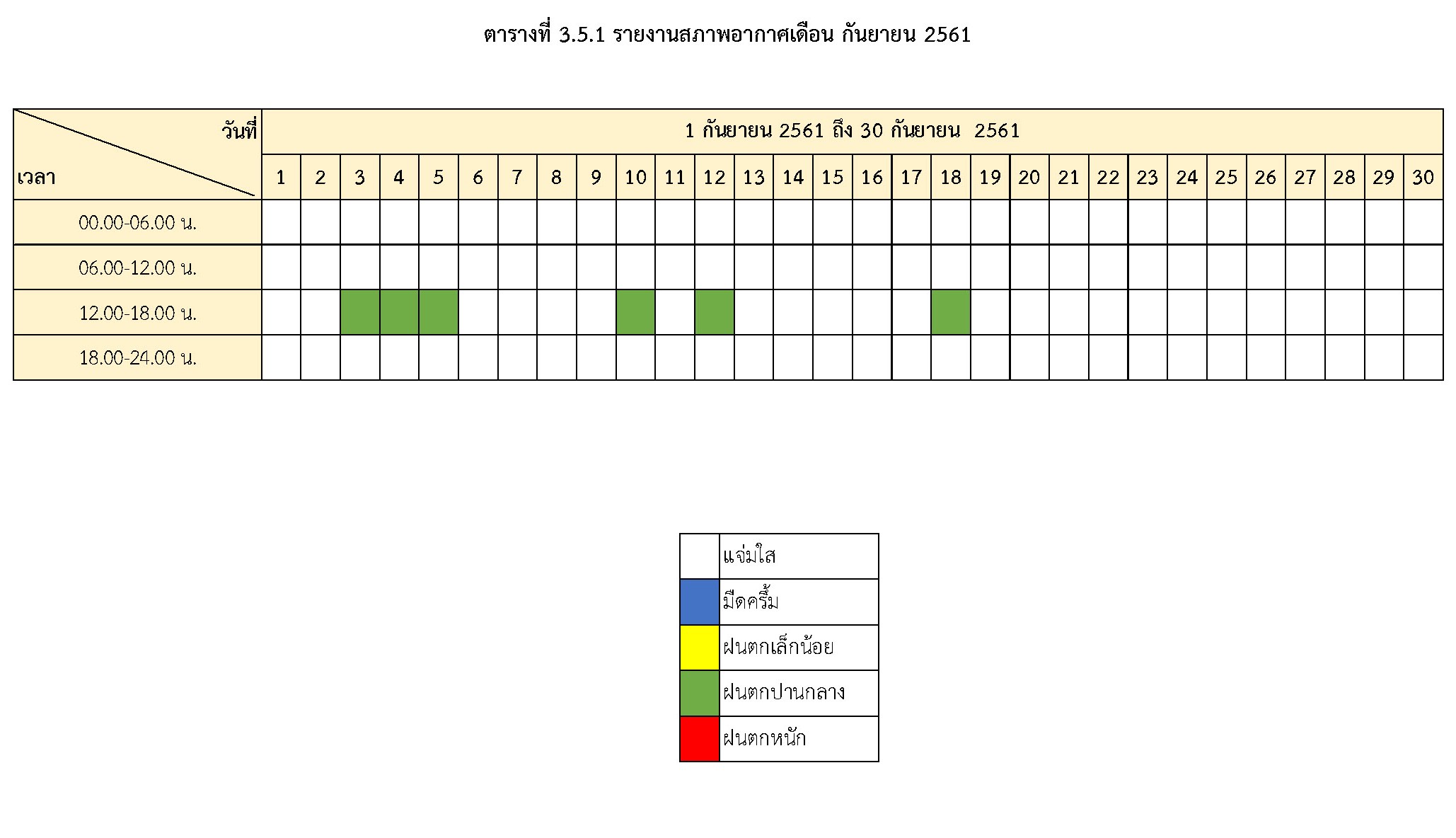

- ระหว่างวันที่ 1 กันยายน 2561 ถึงวันที่ 30 กันยายน 2561สภาพอากาศ สรุปตามตารางที่ 3.4.1
3.6 การติดต่อประสานงานกับหน่วยงานที่เกี่ยวข้อง
- ได้ติดต่อประสานงานกับเจ้าหน้าที่กรมทางหลวงชนบท จังหวัดนนทบุรี เพื่ออำนวยความสะดวกในการที่จะประสานงานกับหน่วยงานที่เกี่ยวข้อง
- ได้ติดต่อประสานงานกับทางการประปานครหลวง จังหวัดนนทบุรี เพื่อประสานงานในการรื้อย้ายท่อประปาที่ติดขัดกับการก่อสร้าง
- ได้ติดต่อประสานงานกับทางการไฟฟ้านครหลวง จังหวัดนนทบุรี เพื่อประสานงานในการรื้อย้ายเสาไฟฟ้าที่ติดขัดกับการก่อสร้าง
- องค์การบริหารส่วนตำบลบ้านใหม่ อ.บางใหญ่ จ.นนทบุรี
- หน่วยงานสาธารณูปโภค เพื่อประสานงานในการรื้อย้ายสายสัญญาณ
3.7 วิเคราะห์สภาวะของงาน
การปฏิบัติงานของผู้รับจ้างในเดือนกันยายน 2561เป็นการดำเนินการในส่วนของงานทั่วไปและสิ่งอำนวยความสะดวกในสนาม , งานเสาเข็มขนาด 0.40 x 0.50 เมตร และงานโครงสร้างในส่วนของงานกำแพงกันดิน คสล. ทั้งนี้ทางโครงการฯ ได้เร่งรัดให้ผู้รับจ้างเร่งปฏิบัติงานให้แล้วเสร็จตามแผนงานที่วางไว้ ซึ่งผู้รับจ้างปฏิบัติตามคำแนะนำของทางโครงการฯ คาดว่าในเดือนหน้าผลการทำงานของผู้รับจ้างจะเป็นไปตามแผน
