บทที่ 3 ความก้าวหน้าของงานก่อสร้าง
บทที่ 3
ความก้าวหน้าของงานก่อสร้าง

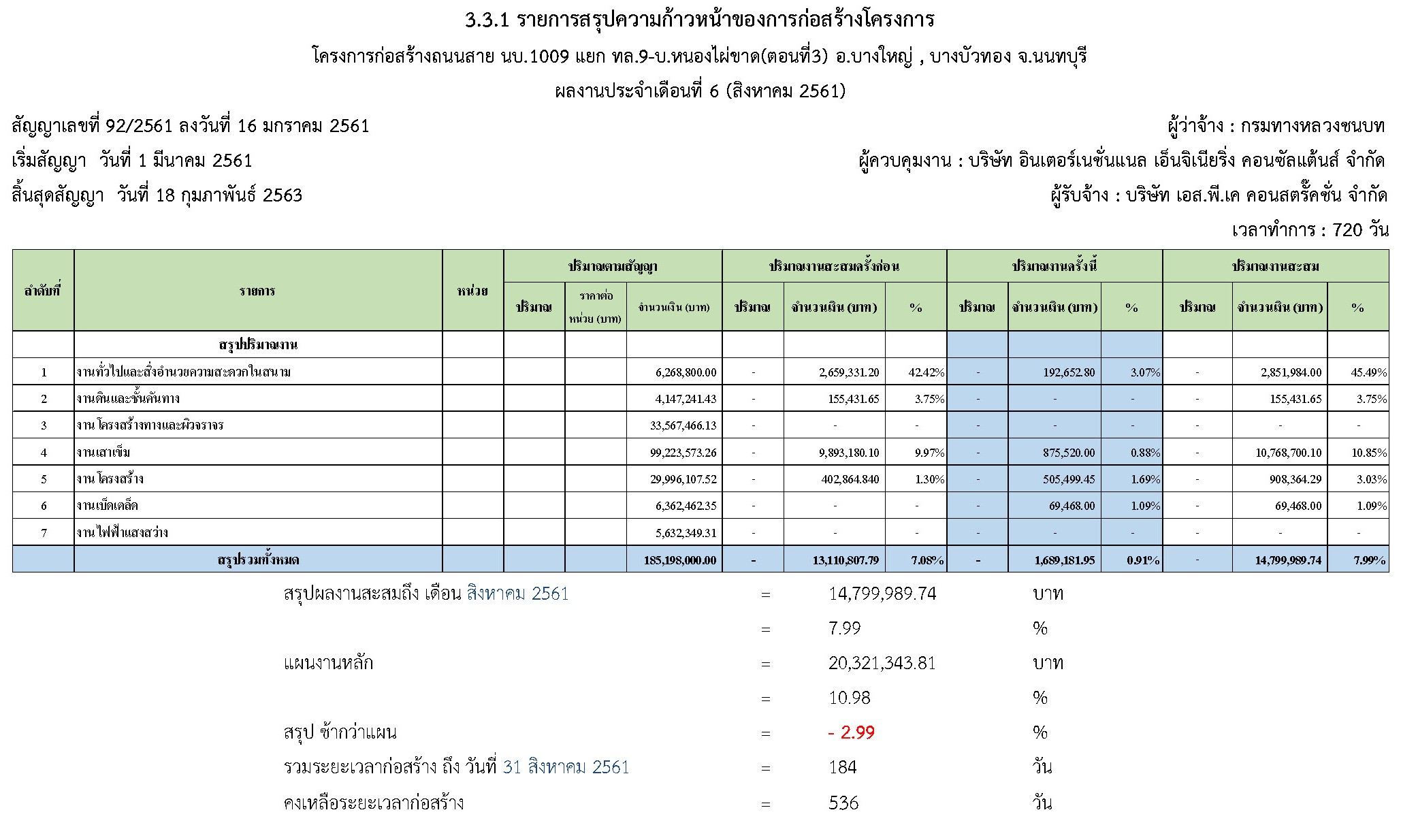

3.1 สรุปผลความก้าวหน้าของงานก่อสร้างโครงการ
vความก้าวหน้าประจำเดือน ระหว่างวันที่ 1 – 31สิงหาคม 2561
- ตามแผนงาน : 4.22 %
- ผลงานการก่อสร้าง : 0.91 %
- ผลงานก่อสร้าง ช้า/เร็ว กว่าแผนงาน (-,+) : - 3.31 %
vความก้าวหน้าสะสมของโครงการ ตั้งแต่เริ่มสัญญา จนถึงวันที่ 31สิงหาคม 2561
- ตามแผนงานสะสม : 10.98 %
- ผลงานก่อสร้างสะสม : 7.99 %
- ผลงานก่อสร้าง ช้า/เร็ว กว่าแผนงาน (-,+) : - 2.99 %
- ระยะเวลาก่อสร้างตามสัญญา : 720 วัน
- คงเหลือระยะเวลาดำเนินการก่อสร้าง : 536 วัน

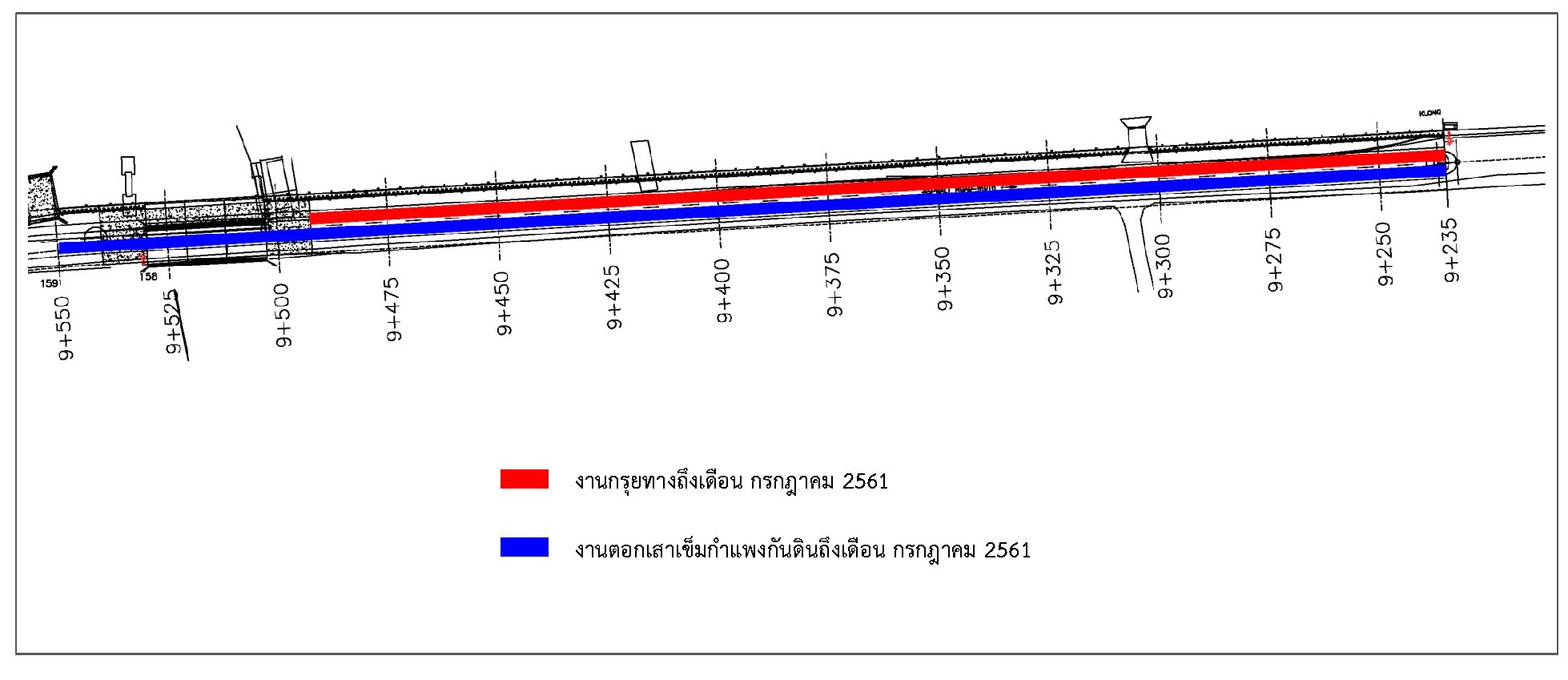

3.2 แปลนแสดงรายละเอียดความก้าวหน้าของโครงการ

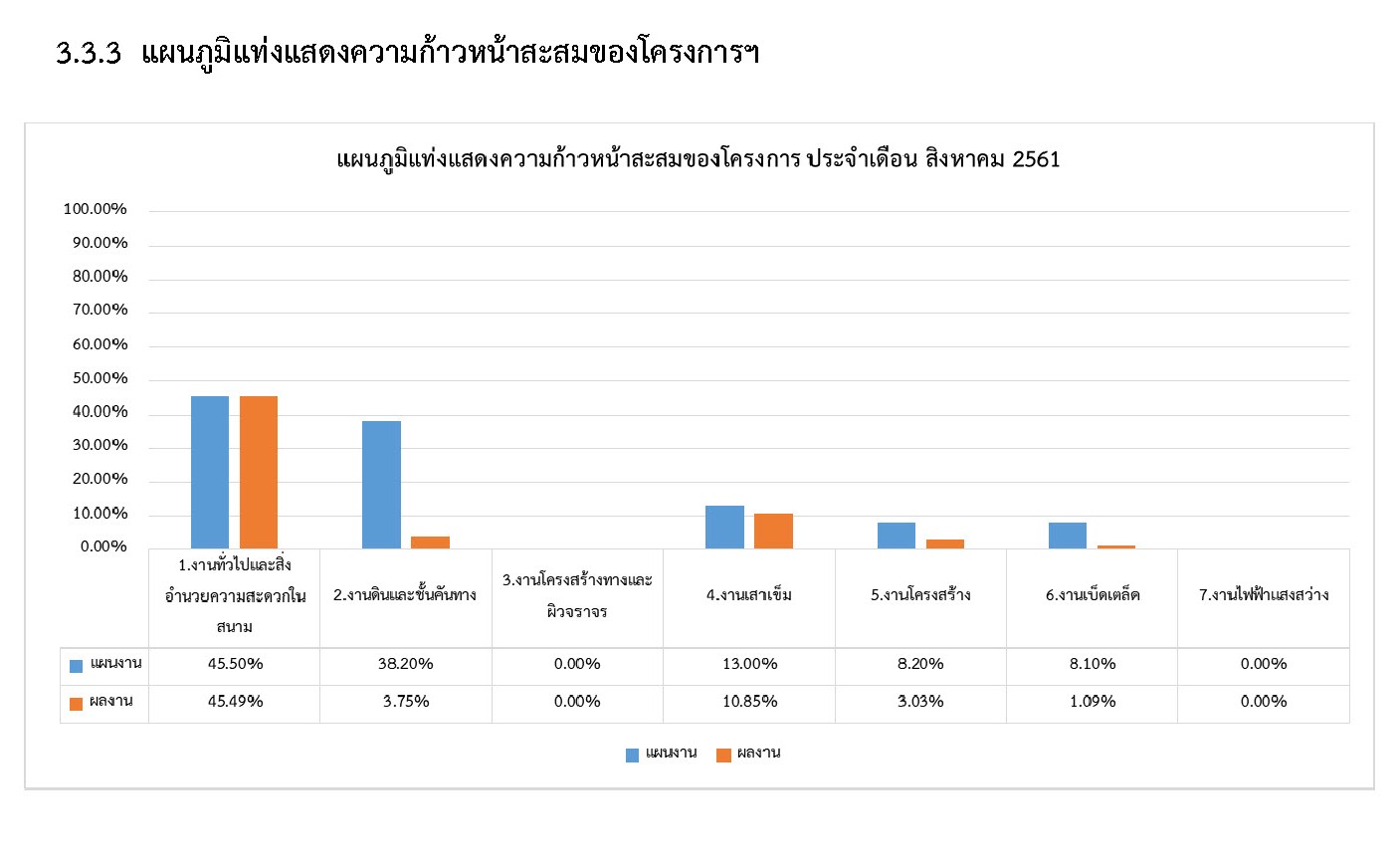

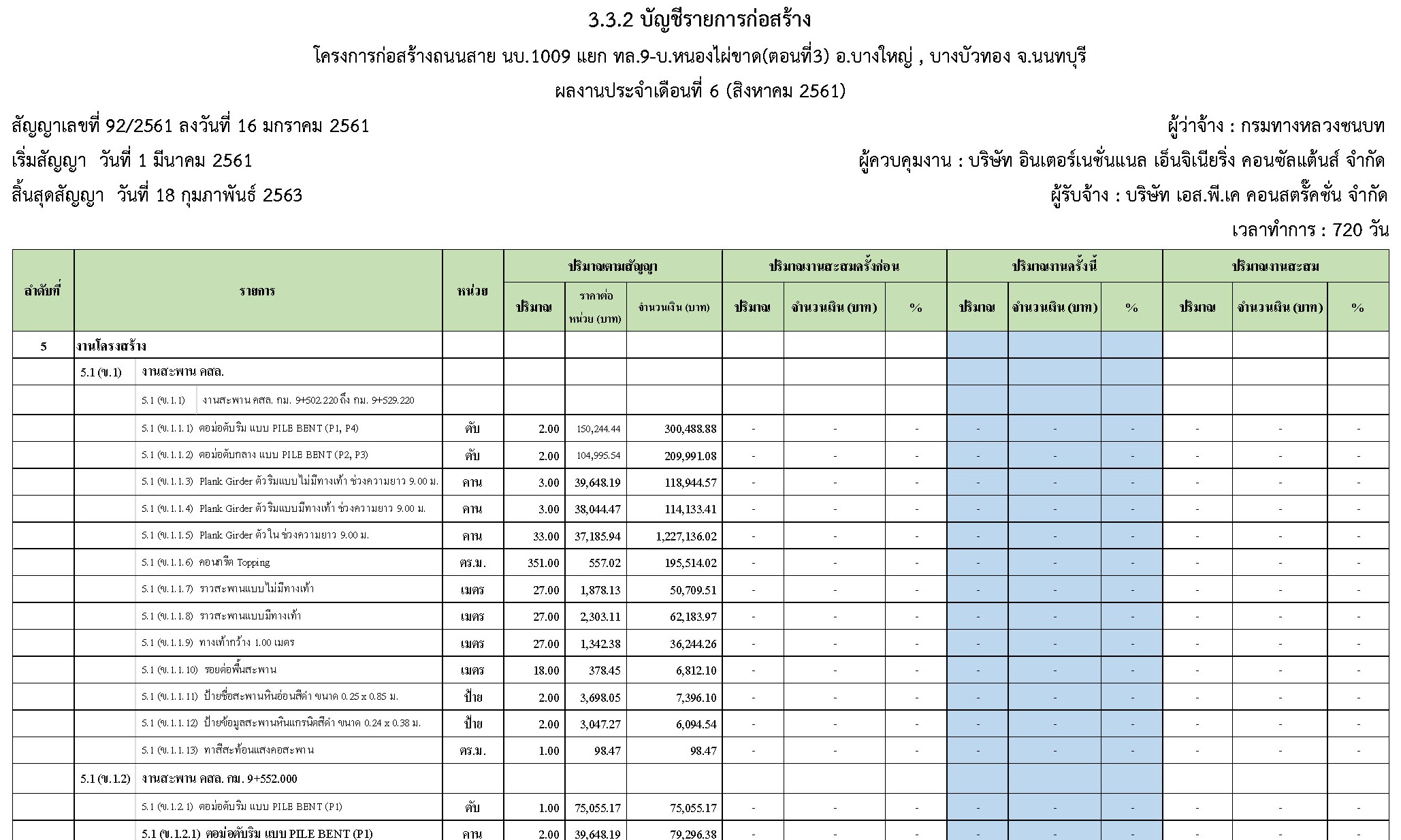

3.3 ความก้าวหน้าของงานแยกตามรายการ
ในระหว่างวันที่ 1สิงหาคม 2561 ถึง วันที่ 31 สิงหาคม 2561 ผู้รับจ้างได้ดำเนินงานในส่วนต่างๆดังนี้
-
งานทั่วไปและสิ่งอำนวยความสะดวกในสนาม
- งานบำรุงรักษาและการป้องกันผลกระทบด้านการจราจร
- งานสำนักงานสนามของโครงการ
- ห้องทดลองสนามของโครงการ
- การขนส่งสำหรับวิศวกรหรือผู้ควบคุมงานของผู้ว่าจ้าง
- งานควบคุมและป้องกันมลภาวะในการก่อสร้าง
- งานประชาสัมพันธ์โครงการเพื่อการสร้างความเข้าใจและการมีส่วนร่วมภาคประชาชน
-
งานเสาเข็ม
-
งานเสาเข็มตอก หล่อสำเร็จ
- ขนาด 0.40 x 0.50 เมตร (เสาเข็มกำแพงกันดิน)
-
งานเสาเข็มตอก หล่อสำเร็จ
-
งานโครงสร้าง
-
งานกำแพงกันดิน คสล.
- แผงกันดิน คสล.
-
งานกำแพงกันดิน คสล.
-
งานเบ็ดเตล็ด
- งานป้องกันพื้นลาดและท้องคลอง
4.1.1 งานป้องกันเชิงลาดโดยใช้แผ่นใยสังเคราะห์

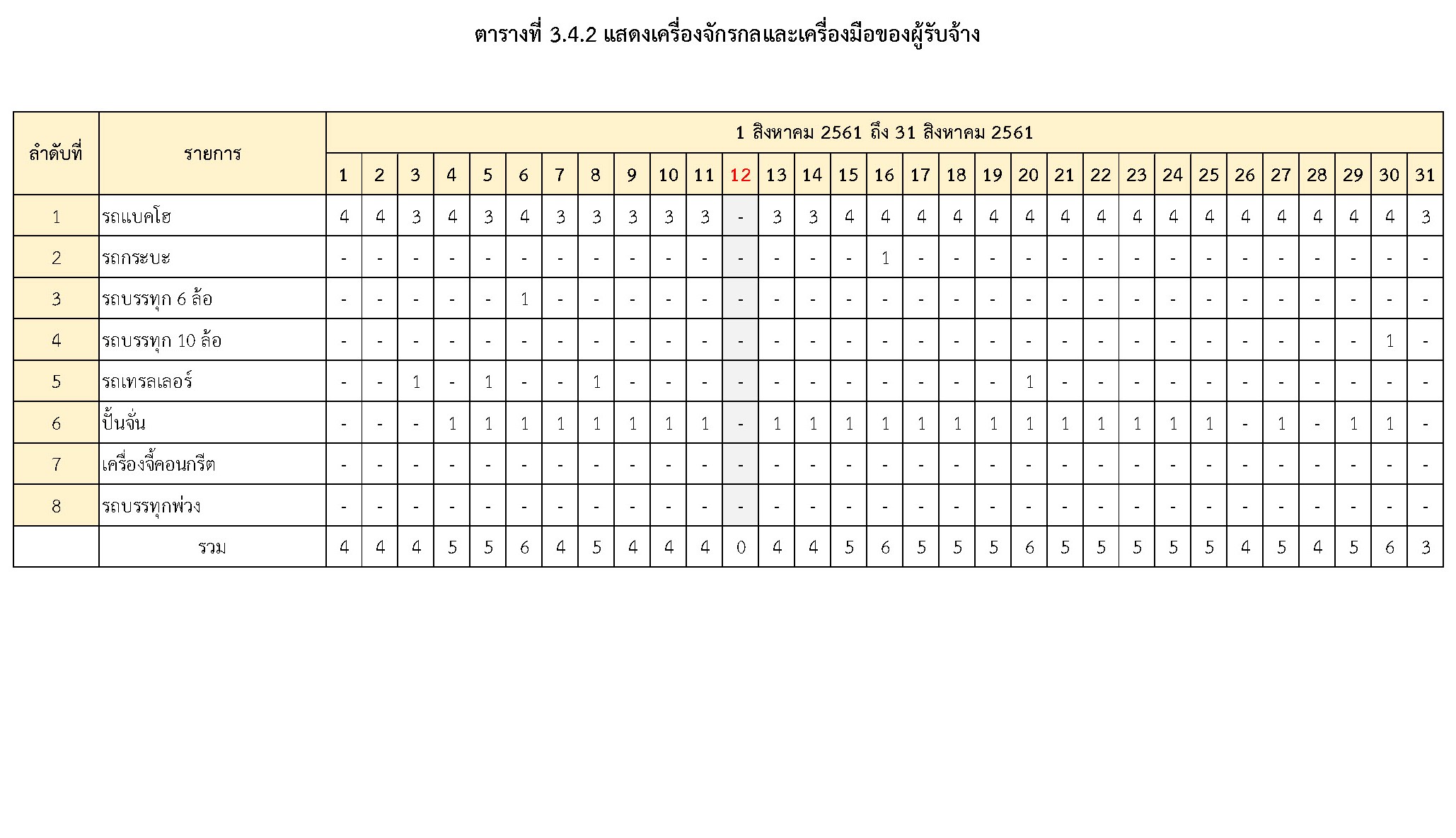

3.4 รายงานบุคลากรและเครื่องจักร
- ระหว่างวันที่ 1 สิงหาคม 2561 ถึงวันที่ 31 สิงหาคม 2561ผู้รับจ้างได้จัดเครื่องจักรอุปกรณ์ และบุคลากร เพื่อเข้าดำเนินการตามรายละเอียด ตารางที่ 3.3.1 และตารางที่ 3.3.2

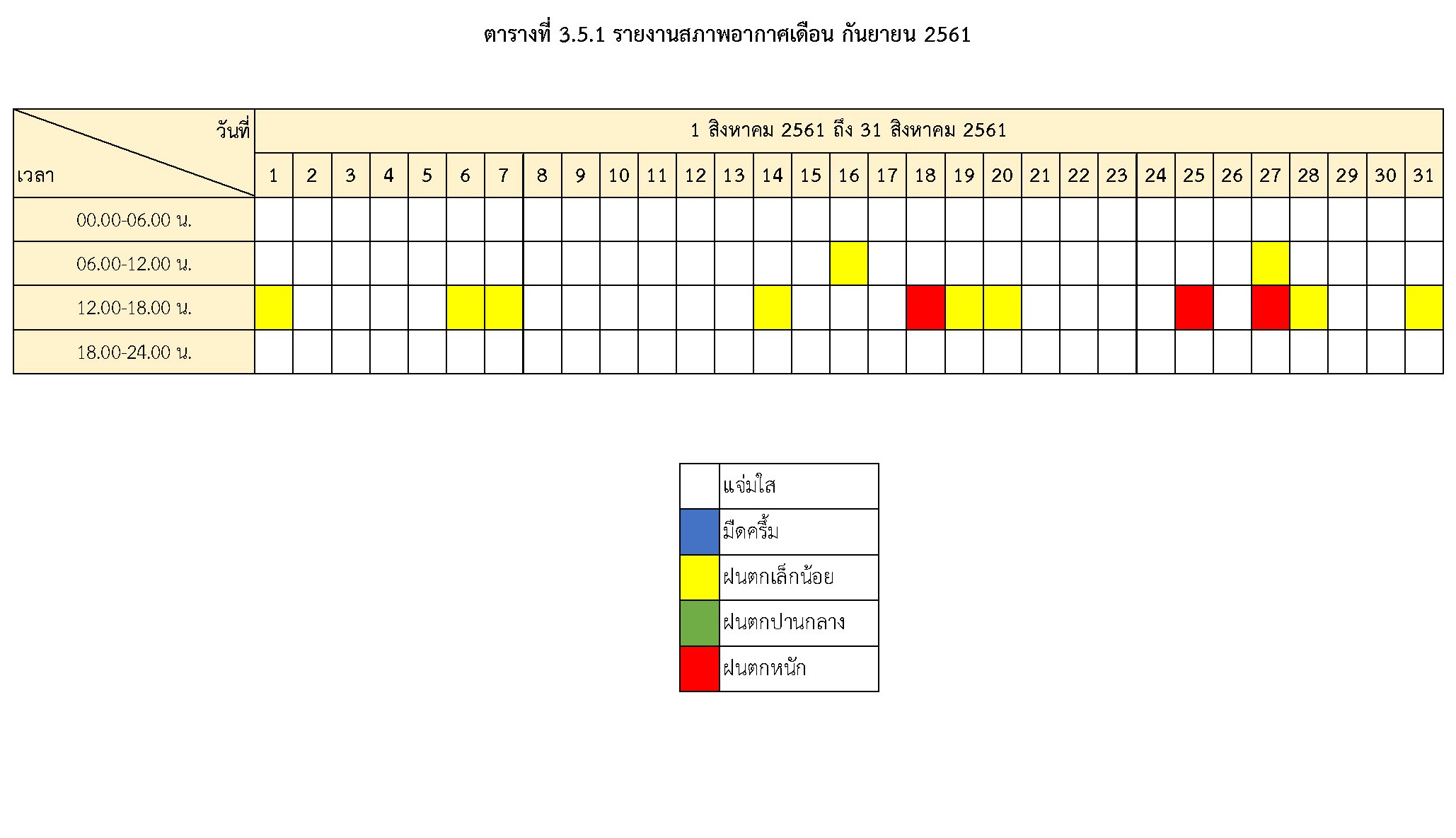

3.5 รายงานสภาวะอากาศ
- ระหว่างวันที่ 1 สิงหาคม 2561 ถึงวันที่ 31 สิงหาคม 2561สภาพอากาศ สรุปตามตารางที่ 3.4.1
3.6 การติดต่อประสานงานกับหน่วยงานที่เกี่ยวข้อง
- ได้ติดต่อประสานงานกับเจ้าหน้าที่กรมทางหลวงชนบท จังหวัดนนทบุรี เพื่ออำนวยความสะดวกในการที่จะประสานงานกับหน่วยงานที่เกี่ยวข้อง
- ได้ติดต่อประสานงานกับทางการประปานครหลวง จังหวัดนนทบุรี เพื่อประสานงานในการรื้อย้ายท่อประปาที่ติดขัดกับการก่อสร้าง
- ได้ติดต่อประสานงานกับทางการประปานครหลวง (สำนักงานใหญ่) เพื่อประสานงานในการรื้อย้ายท่อประปาที่ติดขัดกับการก่อสร้าง
- ได้ติดต่อประสานงานกับทางการไฟฟ้านครหลวง จังหวัดนนทบุรี เพื่อประสานงานในการรื้อย้ายเสาไฟฟ้าที่ติดขัดกับการก่อสร้าง
- องค์การบริหารส่วนตำบลบ้านใหม่ อ.บางใหญ่ จ.นนทบุรี
- หน่วยงานสาธารณูปโภค เพื่อประสานงานในการรื้อย้ายสายสัญญาณ
3.7 วิเคราะห์สภาวะของงาน
การปฏิบัติงานของผู้รับจ้างในเดือนสิงหาคม 2561เป็นการดำเนินการในส่วนของงานทั่วไปและสิ่งอำนวยความสะดวกในสนาม , งานเสาเข็มขนาด 0.40 x 0.50 เมตร , งานโครงสร้างในส่วนของงานกำแพงกันดิน คสล. และ งานป้องกันเชิงลาดโดยใช้แผ่นใยสังเคราะห์ ทั้งนี้ทางโครงการฯ ได้เร่งรัดให้ผู้รับจ้างเร่งปฏิบัติงานให้แล้วเสร็จตามแผนงานที่วางไว้ ซึ่งผู้รับจ้างปฏิบัติตามคำแนะนำของทางโครงการฯ คาดว่าในเดือนหน้าผลการทำงานของผู้รับจ้างจะเป็นไปตามแผน
