บทที่ 2 สถานภาพของสัญญาก่อสร้าง
บทที่ 2
สถานภาพของสัญญาก่อสร้าง
2.1 สถานะภาพของสัญญาจ้างที่ปรึกษา
โครงการก่อสร้างถนนสายแยก ทล.9-บ้านหนองไผ่ขาด(ตอนที่3) อำเภอบางใหญ่ , บางบัวทอง จังหวัดนนทบุรี มีสถานภาพของสัญญาควบคุมงาน โดยมีรายละเอียดของสัญญาดังต่อไปนี้
Øสัญญาจ้าง |
เลขที่ สกท.8/2561 ลงวันที่ 6 ธันวาคม 2560 |
Øบริษัทที่ปรึกษา |
บริษัท อินเตอร์เนชั่นแนล เอ็นจิเนียริ่ง คอนซัลแต้นส์ จำกัด |
Øหนังสือแจ้งให้เริ่มงาน |
ที่ คค 0706/1291 ลงวันที่ 2 กุมภาพันธ์ 2561 |
Øระยะเวลาดำเนินการก่อสร้าง |
720 วัน |
Øวันที่แจ้งให้เริ่มงานก่อสร้าง |
วันที่ 1มีนาคม 2561 |
Øวันที่เริ่มนับตามสัญญา |
วันที่ 1มีนาคม 2561 |
Øวันที่สิ้นสุดสัญญา |
วันที่ 18กุมภาพันธ์ 2563 |
Øเงินค่าจ้างที่ปรึกษาควบคุม |
|
- ค่าจ้างไม่รวมภาษีมูลค่าเพิ่ม |
6,573,738.32 บาท |
- ภาษีมูลค่าเพิ่ม |
460,161.68 บาท |
- รวมเป็นเงินทั้งสิ้น |
7,033,900.00 บาท |
2.2 สถานะภาพของสัญญาจ้างผู้รับจ้าง
โครงการก่อสร้างถนนสายแยก ทล.9-บ้านหนองไผ่ขาด(ตอนที่3) อำเภอบางใหญ่ , บางบัวทอง จังหวัดนนทบุรี มีสถานภาพของสัญญาก่อสร้าง โดยมีรายละเอียดของสัญญาดังต่อไปนี้
Øสัญญาจ้างผู้รับจ้าง |
เลขที่ 92/2561 ลงวันที่ 16 มกราคม 2561 |
Øผู้รับจ้างก่อสร้าง |
บริษัท เอส.พี.เค.คอนสตรั๊คชั่น จำกัด |
Øหนังสือแจ้งให้เริ่มงาน |
ที่ คค 0706/1522 ลงวันที่ 9 กุมภาพันธ์ 2561 |
Øระยะเวลาดำเนินการก่อสร้าง |
720 วัน |
Øวันที่แจ้งให้เริ่มงานก่อสร้าง |
วันที่ 1มีนาคม 2561 |
Øวันที่เริ่มนับตามสัญญา |
วันที่ 1มีนาคม 2561 |
Øวันที่สิ้นสุดสัญญา |
วันที่ 18กุมภาพันธ์ 2563 |
Øเงินค่าจ้างตามสัญญา |
185,198,000.00 บาท |
Øเงินค่าปรับวันละ |
493,750.00 บาท (ร้อยละ 0.25 ของค่างาน) |
2.3 การแก้ไขสัญญาระหว่างการก่อสร้าง
การแก้ไขสัญญาระหว่างการก่อสร้างตั้งแต่เริ่มต้นสัญญา วันที่ 1 มีนาคม 2561 จนถึงวันที่ 31สิงหาคม 2561 ยังไม่มีการแก้ไขสัญญาระหว่างก่อสร้าง

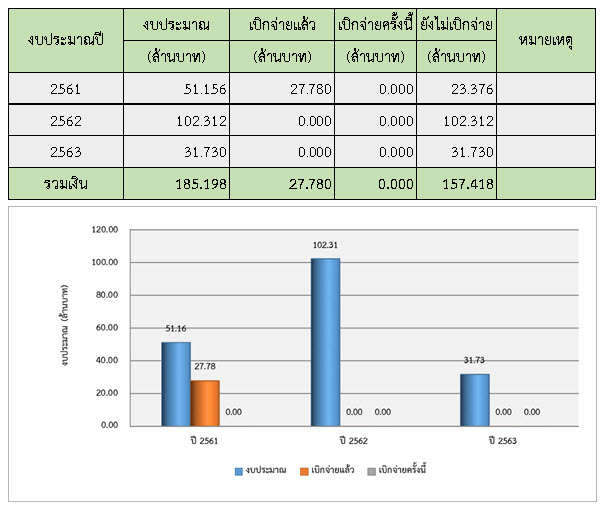

2.4 การใช้จ่ายงบประมาณ
2.5 การเบิกจ่ายค่างานของผู้รับจ้าง
การเบิกจ่ายเงินของผู้รับจ้างตั้งแต่เริ่มต้นสัญญา วันที่ 1 มีนาคม 2561 จนถึงวันที่ 31สิงหาคม 2561 ยังไม่มีการเบิกจ่ายเงินของผู้รับจ้าง
