บทที่ 3 ความก้าวหน้าของงานก่อสร้าง

บทที่ 3

ความก้าวหน้าของงานก่อสร้าง

3.1  สรุปผลความก้าวหน้าของงานก่อสร้างโครงการ

  • ความก้าวหน้าประจำเดือน ระหว่างวันที่ 1 – 31กรกฎาคม2561
    • ตามแผนงาน                                                             :           2.57      %
    • ผลงานการก่อสร้าง                                                     :           3.66      %
    • ผลงานก่อสร้าง ช้า/เร็ว กว่าแผนงาน (-,+)                        :        +1.09       %

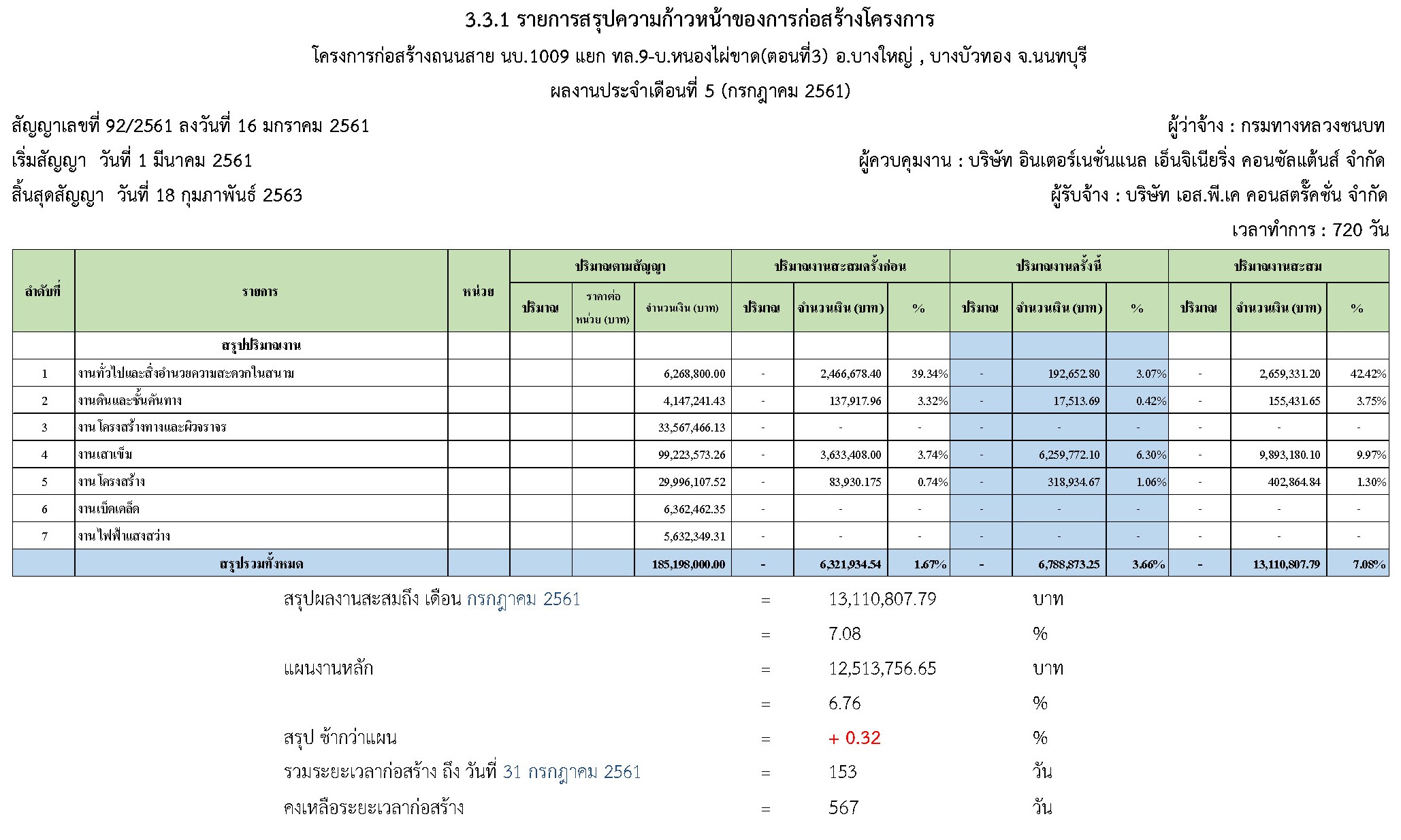

  • ความก้าวหน้าสะสมของโครงการ ตั้งแต่เริ่มสัญญา จนถึงวันที่ 31กรกฎาคม 2561
    • ตามแผนงานสะสม                                                     :           6.76      %
    • ผลงานก่อสร้างสะสม                                                  :           7.08      %
    • ผลงานก่อสร้าง ช้า/เร็ว กว่าแผนงาน (-,+)                        :        +0.32       %
    • ระยะเวลาก่อสร้างตามสัญญา                                       :           720       วัน
    • คงเหลือระยะเวลาดำเนินการก่อสร้าง                             :           567       วัน

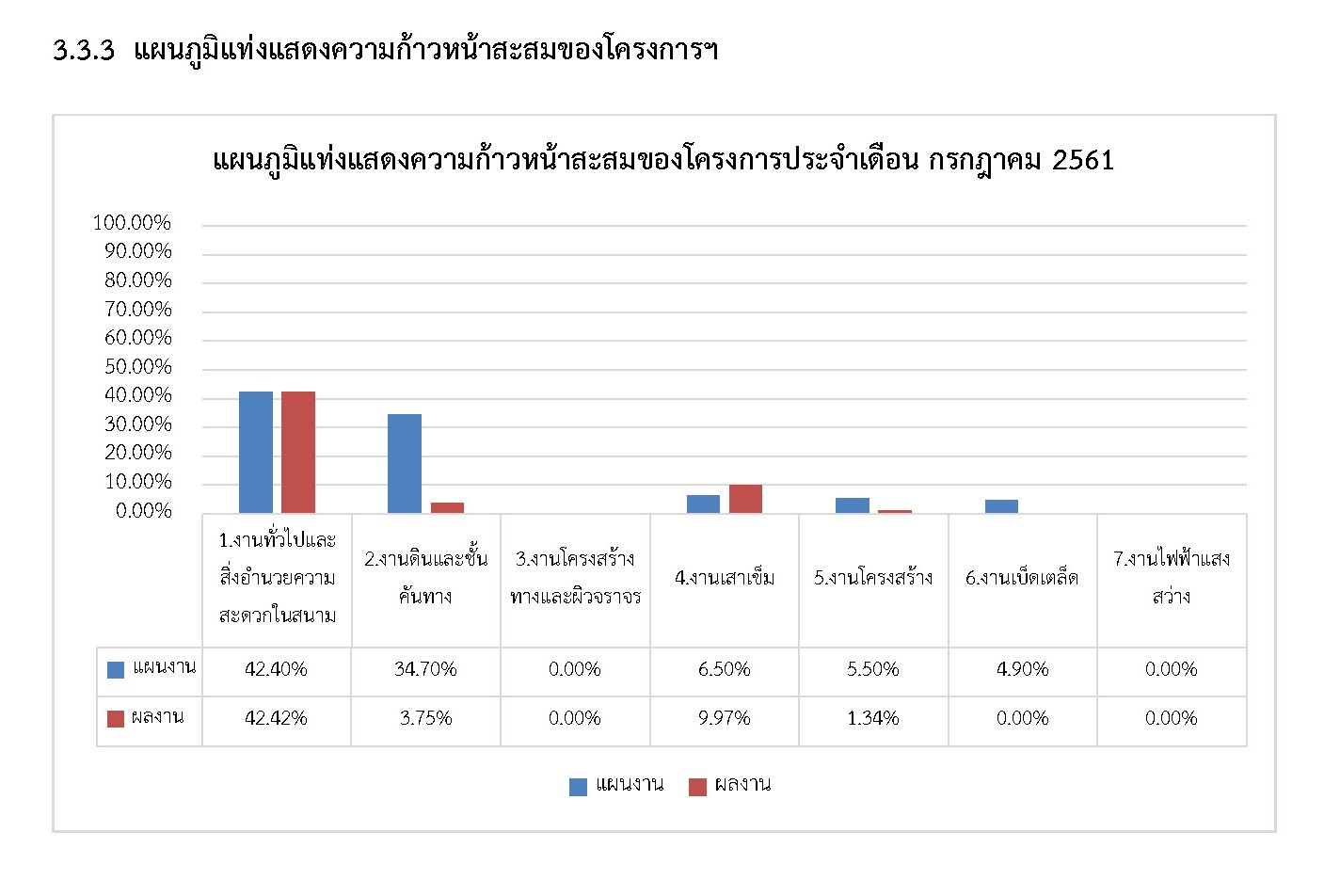

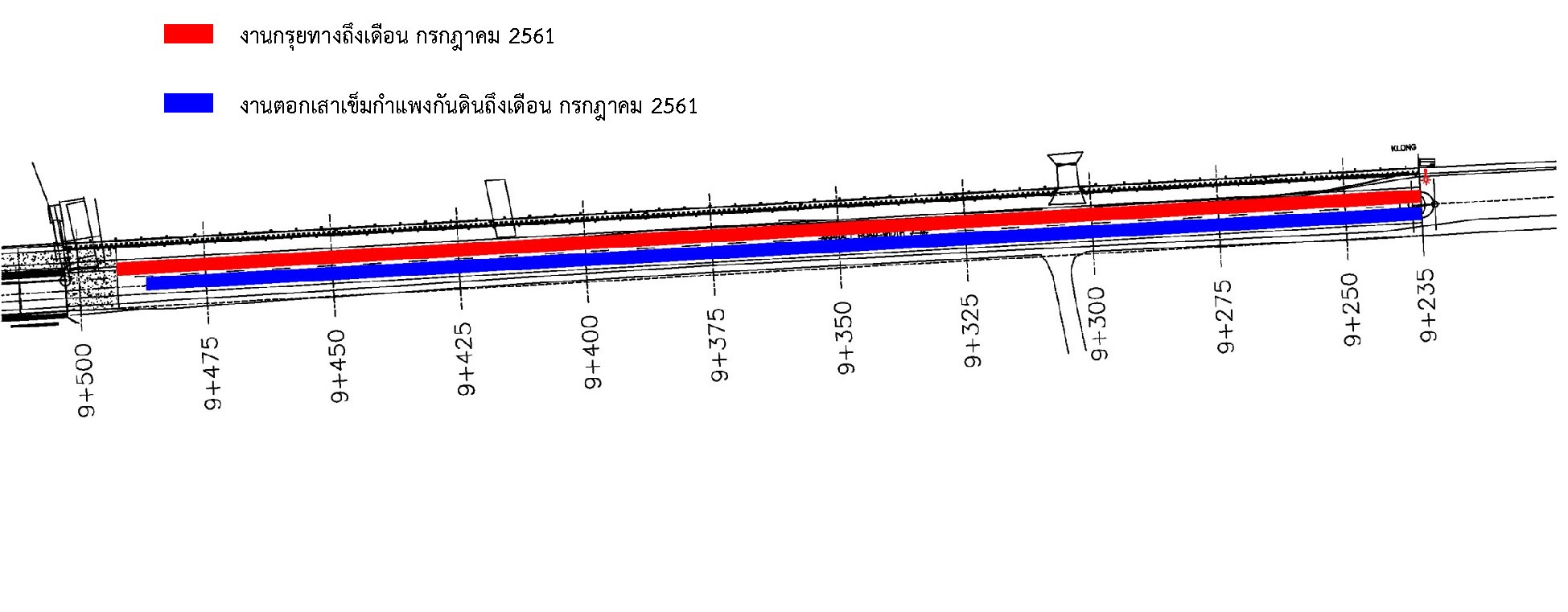

3.2 แปลนแสดงรายละเอียดความก้าวหน้าของโครงการ

3.3  ความก้าวหน้าของงานแยกตามรายการ

          ในระหว่างวันที่ 1กรกฎาคม 2561 ถึง วันที่ 31 กรกฎาคม 2561 ผู้รับจ้างได้ดำเนินงานในส่วนต่างๆดังนี้

  1. งานทั่วไปและสิ่งอำนวยความสะดวกในสนาม
    •  งานบำรุงรักษาและการป้องกันผลกระทบด้านการจราจร
    • งานสำนักงานสนามของโครงการ
    • ห้องทดลองสนามของโครงการ
    • การขนส่งสำหรับวิศวกรหรือผู้ควบคุมงานของผู้ว่าจ้าง
    • งานควบคุมและป้องกันมลภาวะในการก่อสร้าง
    • งานประชาสัมพันธ์โครงการเพื่อการสร้างความเข้าใจและการมีส่วนร่วมภาคประชาชน
  2. งานดินและชั้นคันทาง
    • งานขุดหรือตัดคันทาง
      • งานรื้อสะพาน คสล. เดิม
        • งานรื้อสะพานที่ กม.9+502.220 ถึง กม. 9+529.220
  3. งานเสาเข็ม
    • งานเสาเข็มตอก หล่อสำเร็จ
      • ขนาด 0.40 x 0.40 เมตร (สำหรับตอกในชั้นดินที่แข็งมาก)
      • ขนาด 0.40 x 0.50 เมตร (เสาเข็มกำแพงกันดิน)
  4. งานโครงสร้าง
    • งานกำแพงกันดิน คสล.

4.1.1 แผงกันดิน คสล.

3.4  รายงานบุคลากรและเครื่องจักร

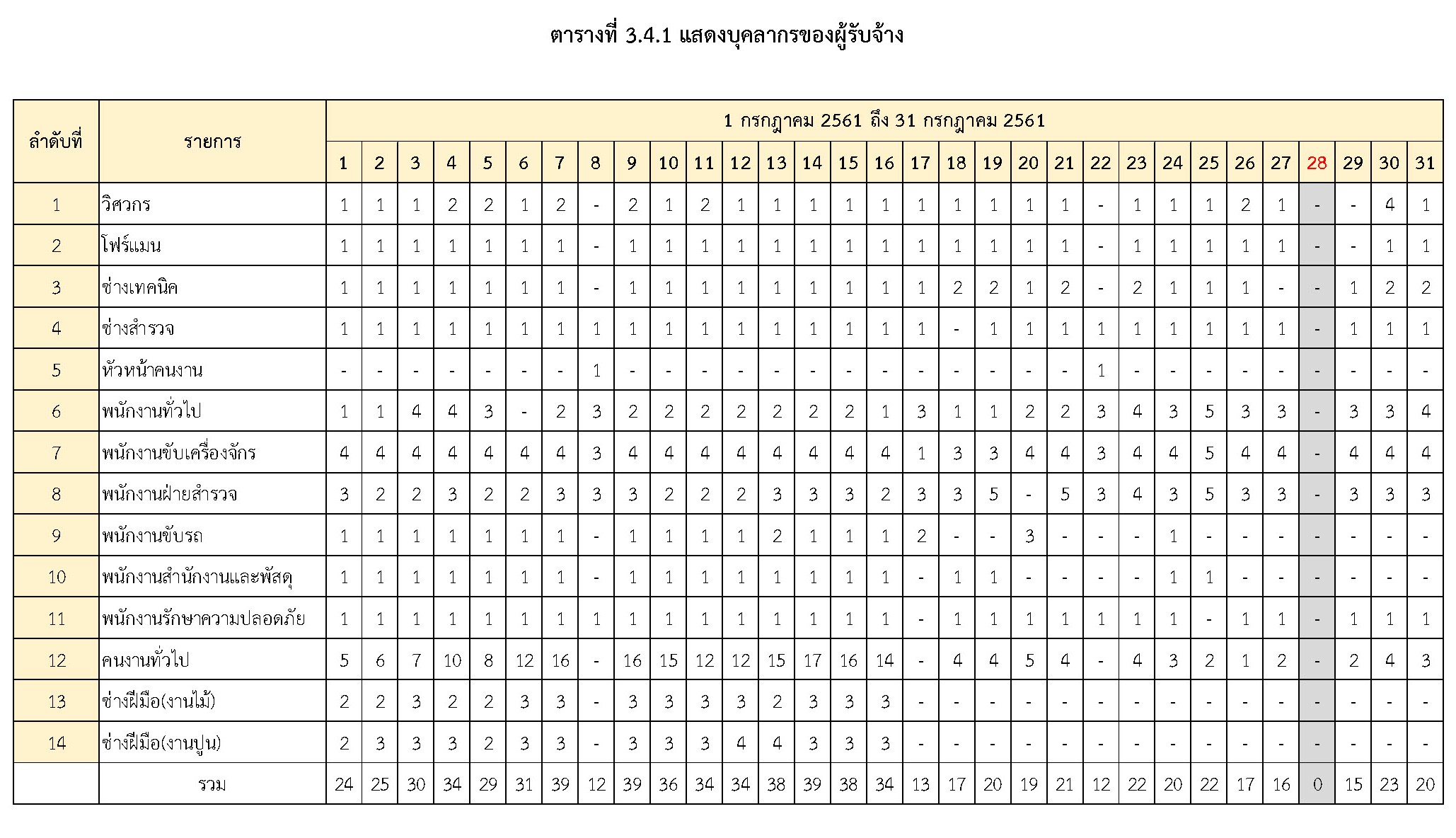

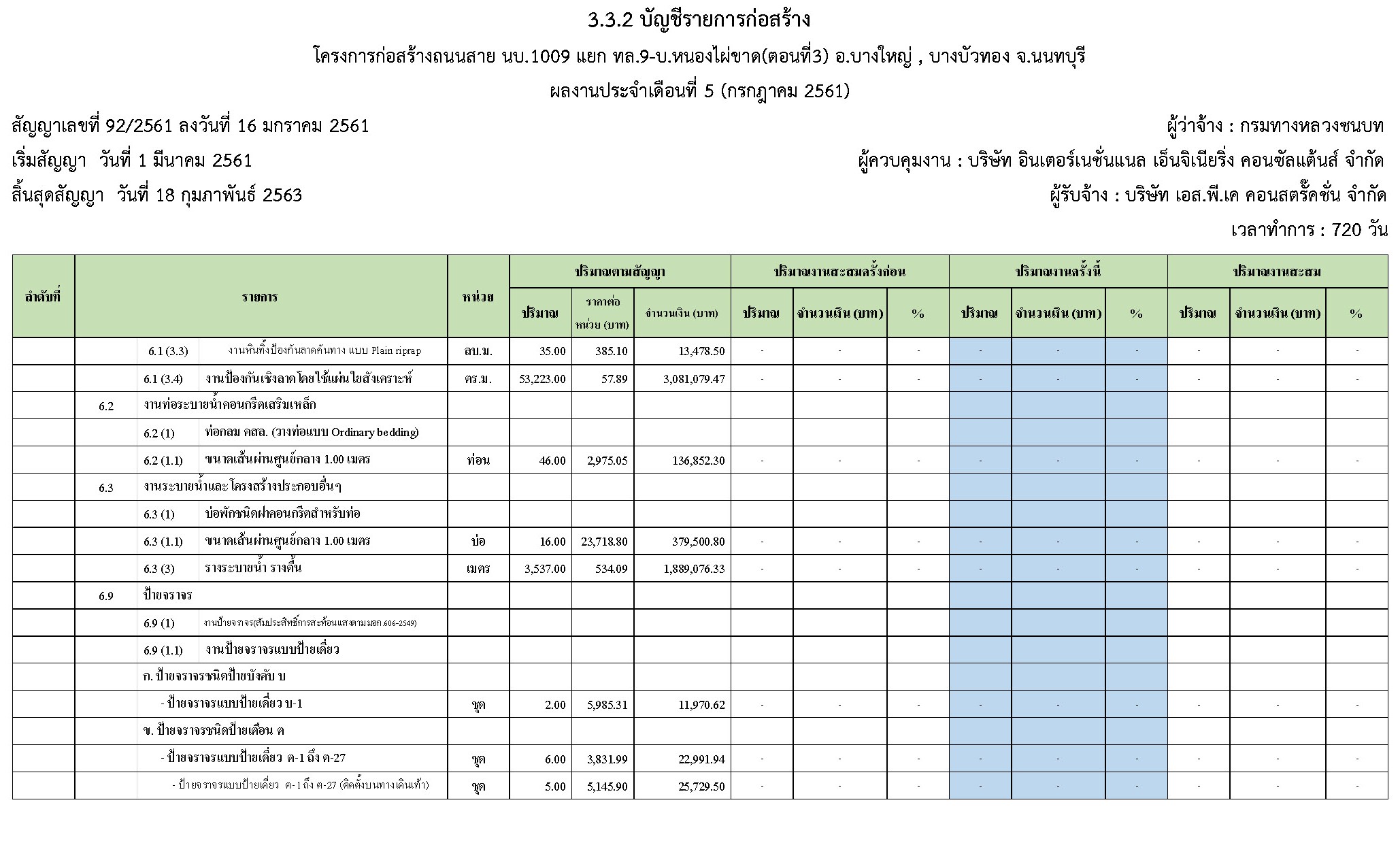

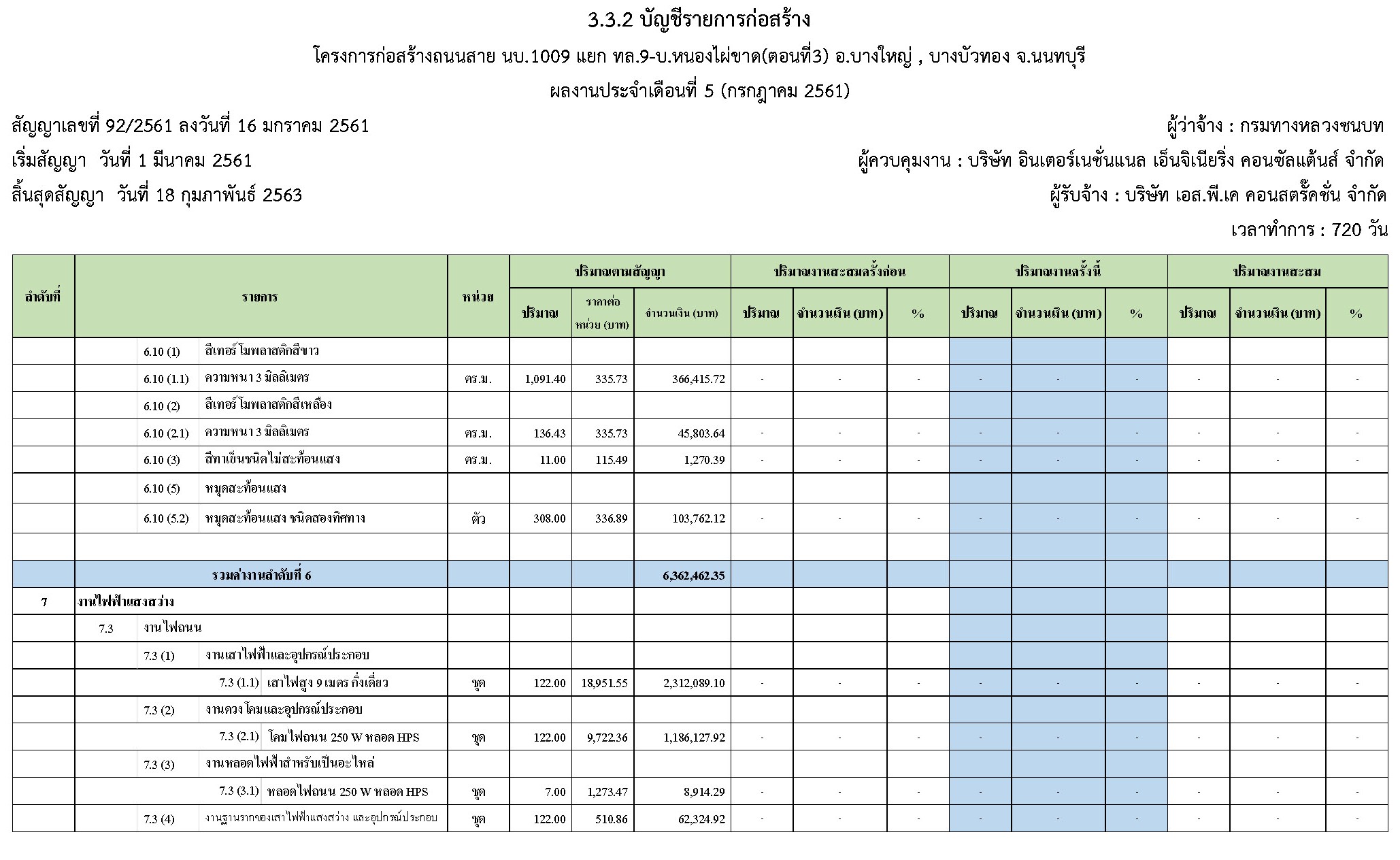

  • ระหว่างวันที่ 1 กรกฎาคม 2561 ถึงวันที่ 31 กรกฎาคม 2561ผู้รับจ้างได้จัดเครื่องจักรอุปกรณ์ และบุคลากร เพื่อเข้าดำเนินการตามรายละเอียด ตารางที่ 3.3.1 และตารางที่ 3.3.2

3.5  รายงานสภาวะอากาศ

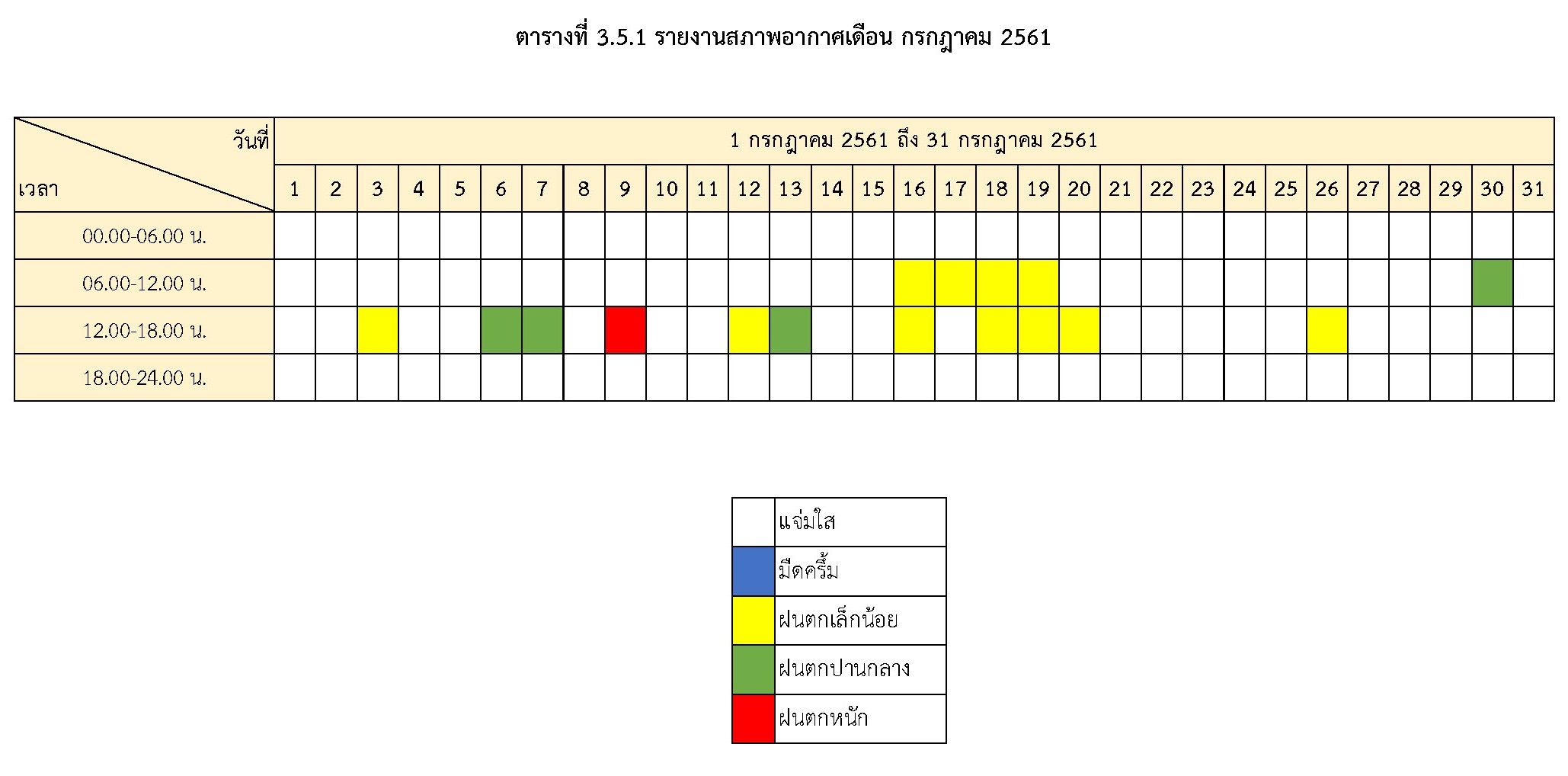

  • ระหว่างวันที่ 1 กรกฎาคม 2561 ถึงวันที่ 31 กรกฎาคม 2561สภาพอากาศ สรุปตามตารางที่ 3.4.1

3.6  การติดต่อประสานงานกับหน่วยงานที่เกี่ยวข้อง

  • ได้ติดต่อประสานงานกับเจ้าหน้าที่กรมทางหลวงชนบท จังหวัดนนทบุรี เพื่ออำนวยความสะดวกในการที่จะประสานงานกับหน่วยงานที่เกี่ยวข้อง
  • ได้ติดต่อประสานงานกับทางการประปานครหลวง จังหวัดนนทบุรี เพื่อประสานงานในการรื้อย้ายท่อประปาที่ติดขัดกับการก่อสร้าง
  • ได้ติดต่อประสานงานกับทางการประปานครหลวง (สำนักงานใหญ่) เพื่อประสานงานในการรื้อย้ายท่อประปาที่ติดขัดกับการก่อสร้าง
  • ได้ติดต่อประสานงานกับทางการไฟฟ้านครหลวง จังหวัดนนทบุรี เพื่อประสานงานในการรื้อย้ายเสาไฟฟ้าที่ติดขัดกับการก่อสร้าง
  • องค์การบริหารส่วนตำบลบ้านใหม่ อ.บางใหญ่ จ.นนทบุรี
  • หน่วยงานสาธารณูปโภค  เพื่อประสานงานในการรื้อย้ายสายสัญญาณ

3.7  วิเคราะห์สภาวะของงาน

การปฏิบัติงานของผู้รับจ้างในเดือนกรกฎาคม 2561เป็นการดำเนินการในส่วนของงานทั่วไปและสิ่งอำนวยความสะดวกในสนาม งานรื้อสะพานที่ กม.9+502.220 ถึง กม. 9+529.220 , งานเสาเข็มขนาด 0.40 x 0.40 เมตร และ ขนาด 0.40 x 0.50 เมตร และงานโครงสร้างในส่วนของงานกำแพงกันดิน คสล. ทั้งนี้ทางโครงการฯ ได้ให้คำแนะนำต่างๆแก่ผู้รับจ้าง ซึ่งผู้รับจ้างปฏิบัติตามคำแนะนำของทางโครงการฯ ในเดือน กรกฎาคม 2561 ผลการทำงานของผู้รับจ้างเร็วกว่าแผนงาน
