บทที่ 3 ความก้าวหน้าของงานก่อสร้าง

บทที่ 3

ความก้าวหน้าของงานก่อสร้าง

3.1  สรุปผลความก้าวหน้าของงานก่อสร้างโครงการ

  • ความก้าวหน้าประจำเดือน ระหว่างวันที่ 1 – 30มิถุนายน2561
    • ตามแผนงาน                                                             :           2.20      %
    • ผลงานการก่อสร้าง                                                     :           1.67      %
    • ผลงานก่อสร้าง ช้า/เร็ว กว่าแผนงาน (-,+)                        :        - 0.53       %

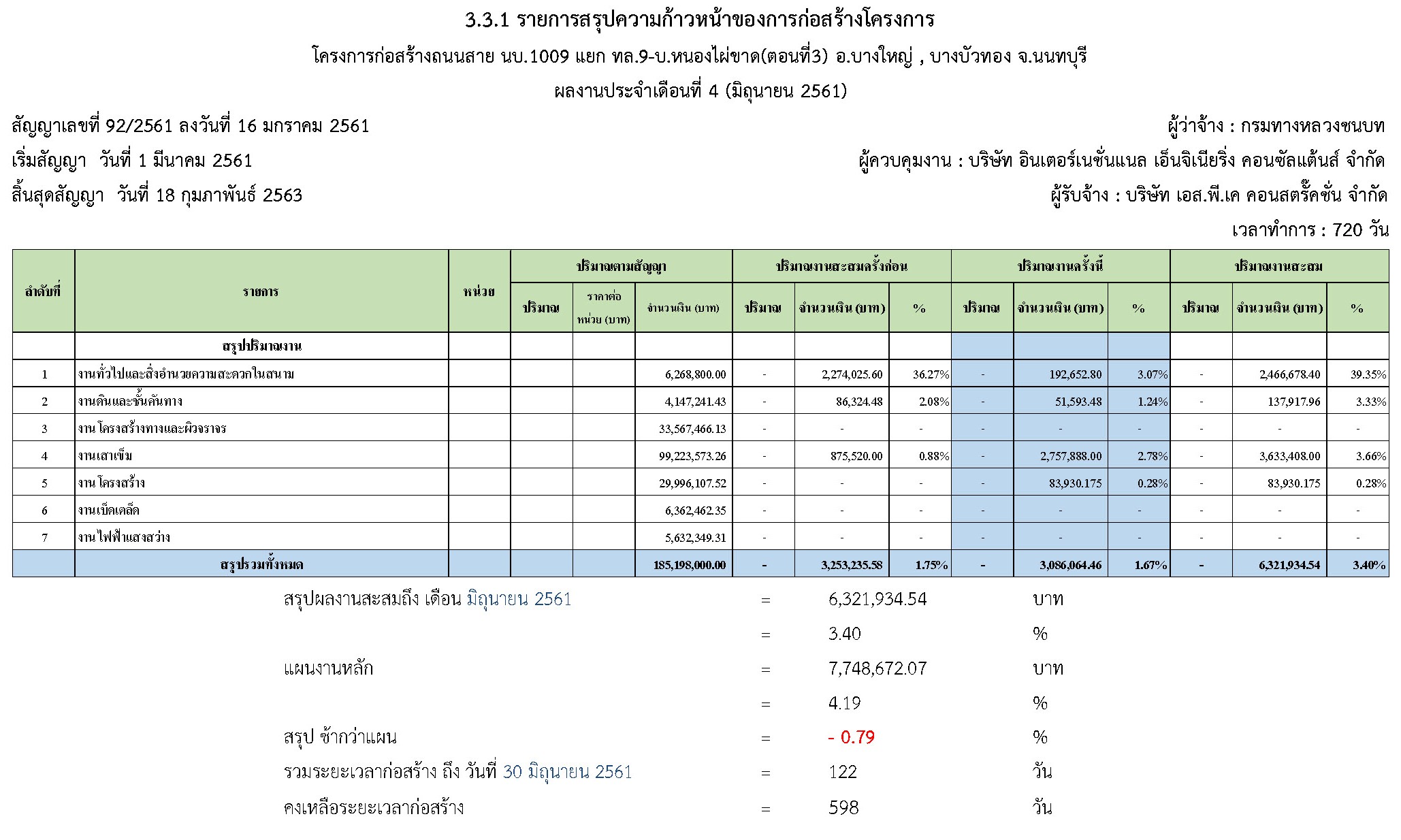

  • ความก้าวหน้าสะสมของโครงการ ตั้งแต่เริ่มสัญญา จนถึงวันที่ 30มิถุนายน2561
    • ตามแผนงานสะสม                                                     :           4.19      %
    • ผลงานก่อสร้างสะสม                                                  :           3.40      %
    • ผลงานก่อสร้าง ช้า/เร็ว กว่าแผนงาน (-,+)                        :        - 0.79       %
    • ระยะเวลาก่อสร้างตามสัญญา                                       :           720       วัน
    • คงเหลือระยะเวลาดำเนินการก่อสร้าง                             :           598       วัน

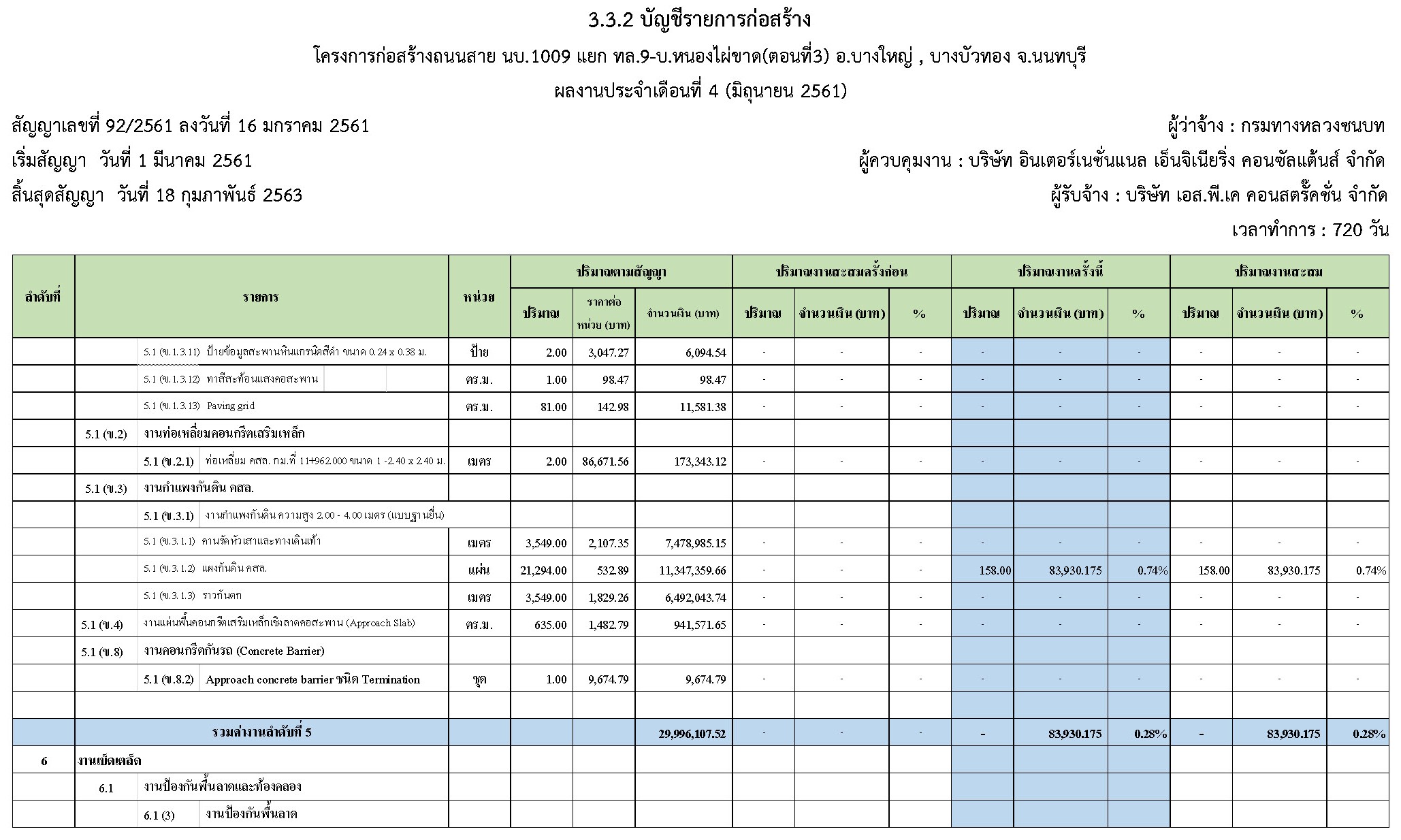

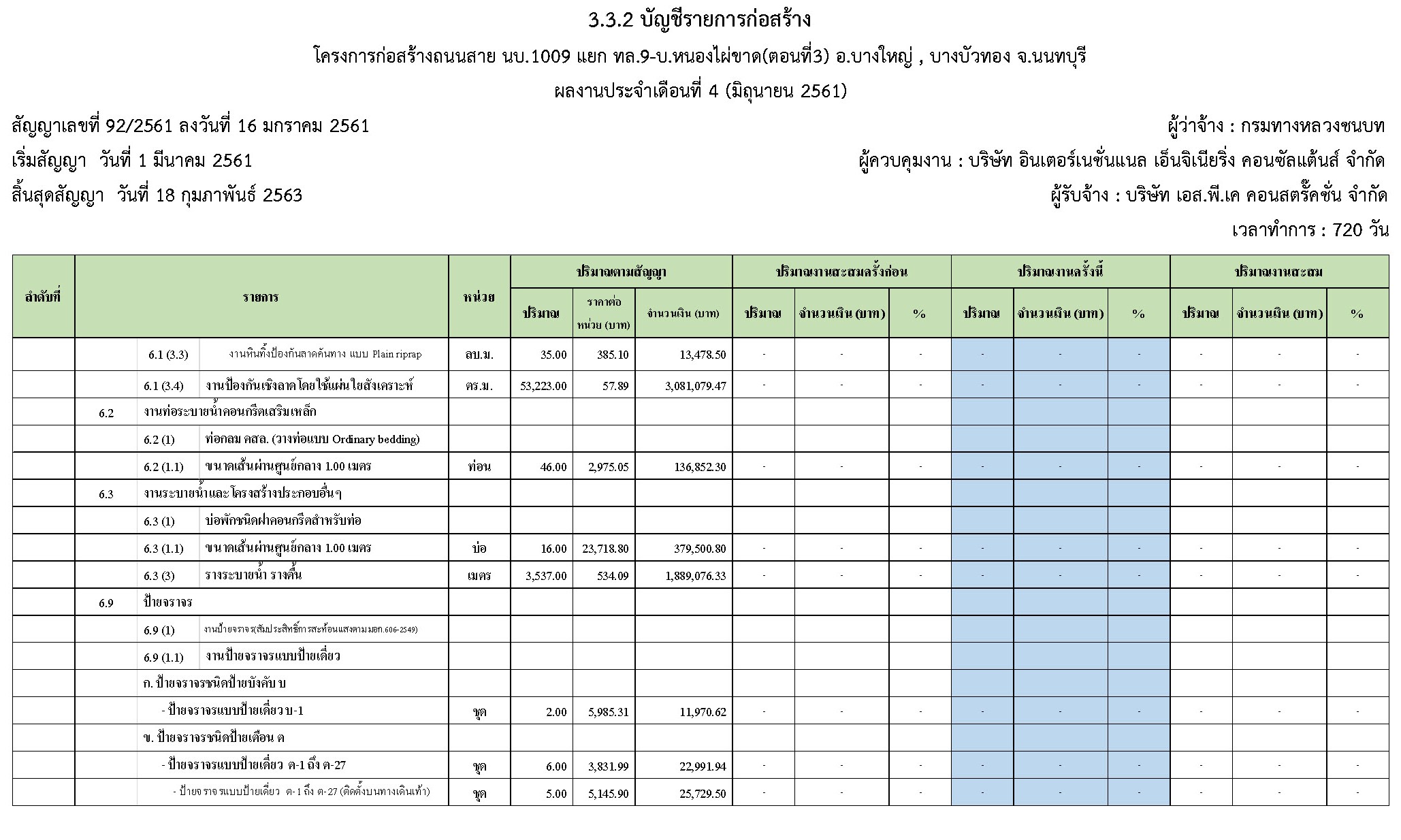

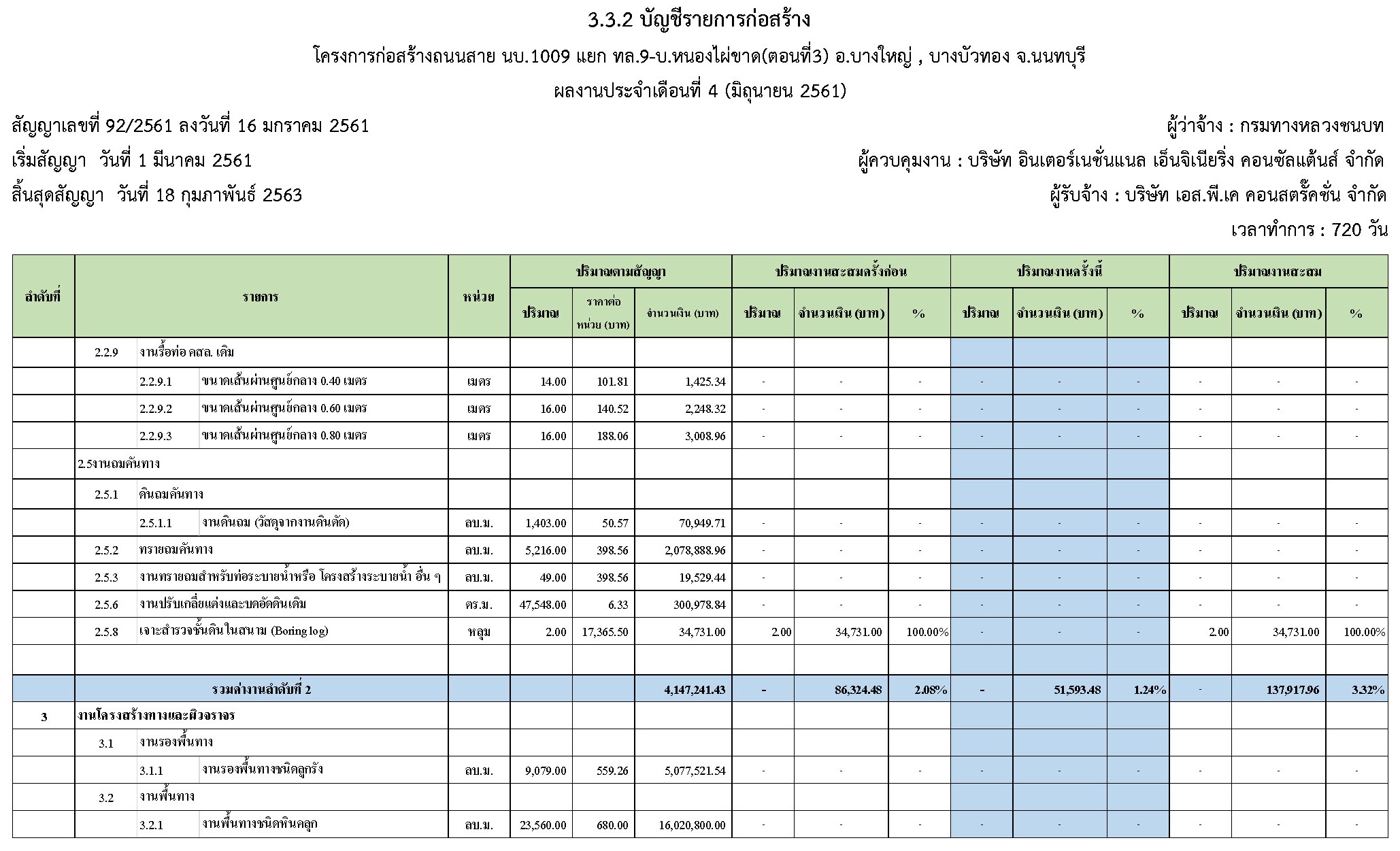

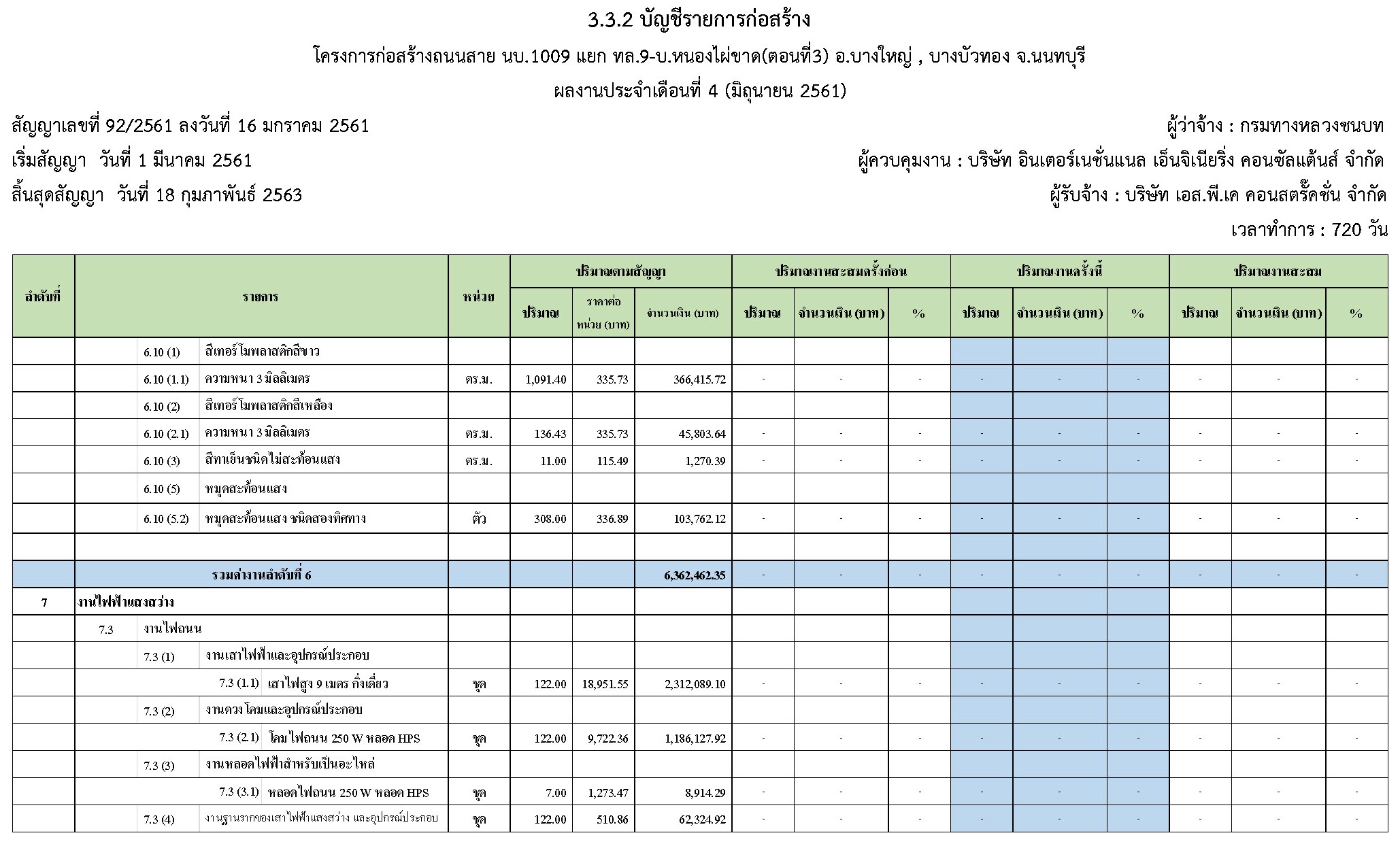

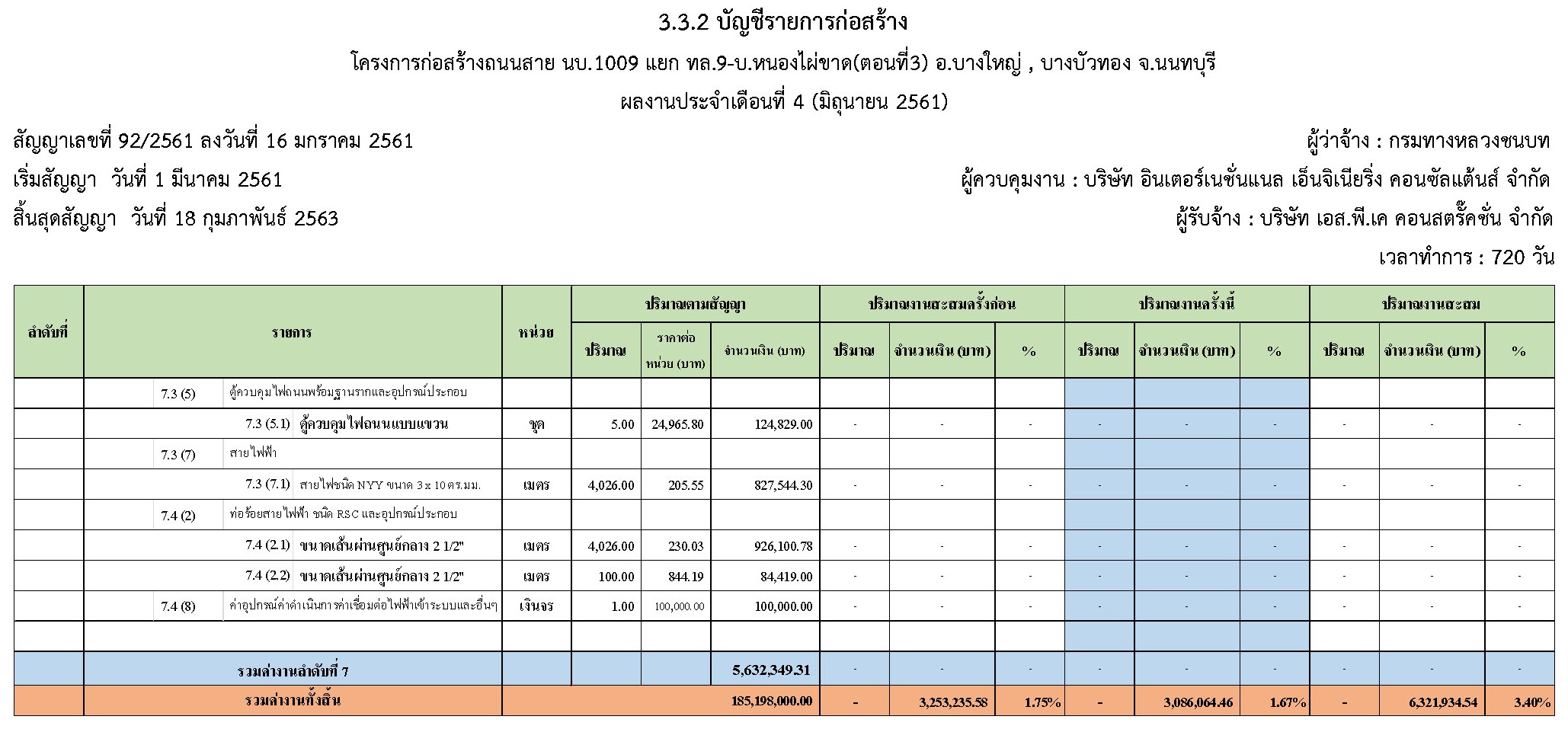

3.3  ความก้าวหน้าของงานแยกตามรายการ

          ในระหว่างวันที่ 1มิถุนายน 2561 ถึง วันที่ 30 มิถุนายน 2561 ผู้รับจ้างได้ดำเนินงานในส่วนต่างๆดังนี้

  • งานทั่วไปและสิ่งอำนวยความสะดวกในสนาม
    • งานบำรุงรักษาและการป้องกันผลกระทบด้านการจราจร
    • งานสำนักงานสนามของโครงการ
    • ห้องทดลองสนามของโครงการ
    • การขนส่งสำหรับวิศวกรหรือผู้ควบคุมงานของผู้ว่าจ้าง
    • งานควบคุมและป้องกันมลภาวะในการก่อสร้าง
    • งานประชาสัมพันธ์โครงการเพื่อการสร้างความเข้าใจและการมีส่วนร่วมภาคประชาชน
  • งานดินและชั้นคันทาง
    • งานกรุยแนวทางและขุดตอ
  • งานเสาเข็ม
    • งานเสาเข็มตอก หล่อสำเร็จ
      • ขนาด 0.40 x 0.50 เมตร (เสาเข็มกำแพงกันดิน)

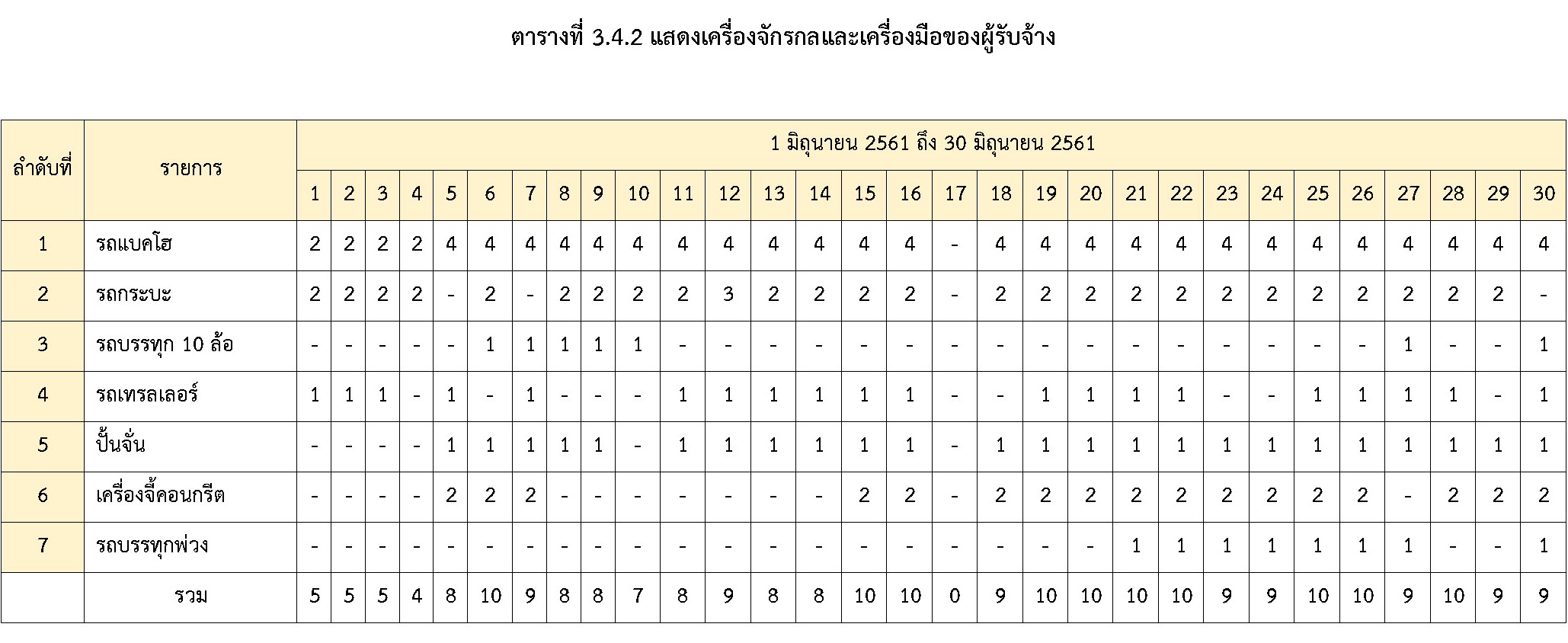

3.4  รายงานบุคลากรและเครื่องจักร

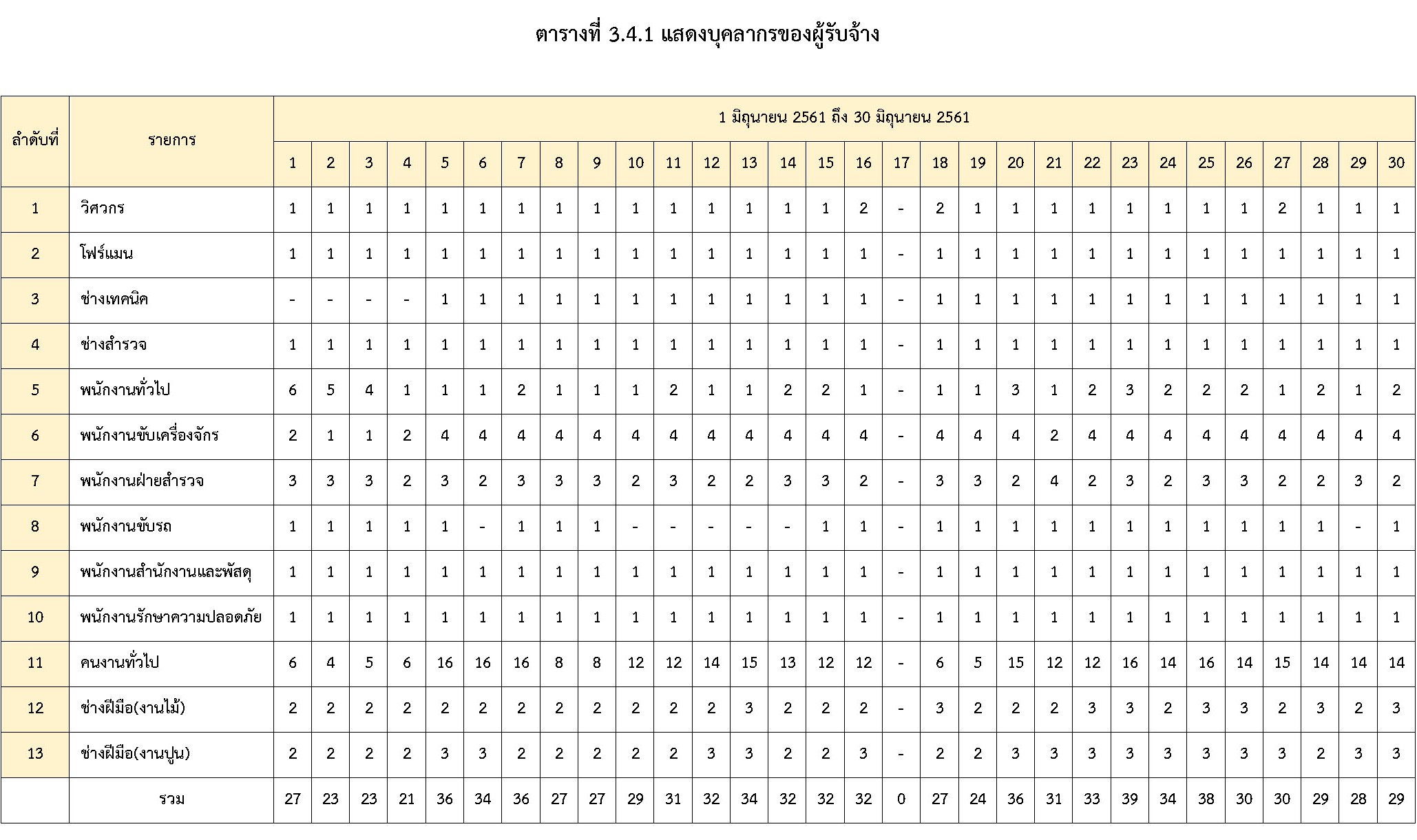

  • ระหว่างวันที่ 1 มิถุนายน 2561 ถึงวันที่ 30 มิถุนายน 2561ผู้รับจ้างได้จัดเครื่องจักรอุปกรณ์ และบุคลากร เพื่อเข้าดำเนินการตามรายละเอียด ตารางที่ 3.3.1 และตารางที่ 3.3.2

3.5  รายงานสภาวะอากาศ

  • ระหว่างวันที่ 1 มิถุนายน 2561 ถึงวันที่ 30 มิถุนายน 2561สภาพอากาศ สรุปตามตารางที่ 3.4.1

3.6  การติดต่อประสานงานกับหน่วยงานที่เกี่ยวข้อง

  • ได้ติดต่อประสานงานกับเจ้าหน้าที่กรมทางหลวงชนบท จังหวัดนนทบุรี เพื่ออำนวยความสะดวกในการที่จะประสานงานกับหน่วยงานที่เกี่ยวข้อง
  • ได้ติดต่อประสานงานกับทางการประปานครหลวง จังหวัดนนทบุรี เพื่อประสานงานในการรื้อย้ายท่อประปาที่ติดขัดกับการก่อสร้าง
  • ได้ติดต่อประสานงานกับทางการประปานครหลวง (สำนักงานใหญ่) เพื่อประสานงานในการรื้อย้ายท่อประปาที่ติดขัดกับการก่อสร้าง
  • ได้ติดต่อประสานงานกับทางการไฟฟ้านครหลวง จังหวัดนนทบุรี เพื่อประสานงานในการรื้อย้ายเสาไฟฟ้าที่ติดขัดกับการก่อสร้าง
  • องค์การบริหารส่วนตำบลบ้านใหม่ อ.บางใหญ่ จ.นนทบุรี
  • หน่วยงานสาธารณูปโภค  เพื่อประสานงานในการรื้อย้ายสายสัญญาณ

3.7  วิเคราะห์สภาวะของงาน



การปฏิบัติงานของผู้รับจ้างในเดือนมิถุนายน 2561เป็นการดำเนินการในส่วนของงานทั่วไปและสิ่งอำนวยความสะดวกในสนาม งานกรุยแนวทาง ขุดตอ และงานเสาเข็มตอก หล่อสำเร็จ ทั้งนี้ทางโครงการฯ ได้เร่งรัดให้ผู้รับจ้างเร่งปฏิบัติงานให้แล้วเสร็จตามแผนงานที่วางไว้ ซึ่งผู้รับจ้างปฏิบัติตามคำแนะนำของทางโครงการฯ คาดว่าในเดือนหน้าผลการทำงานของผู้รับจ้างจะเป็นไปตามแผน
